名古屋聖マルコ教会様 改修工事
愛知県名古屋市東区 礼拝堂の耐震改修工事 耐震リフォーム
現場レポート|すべて
建築中レポート

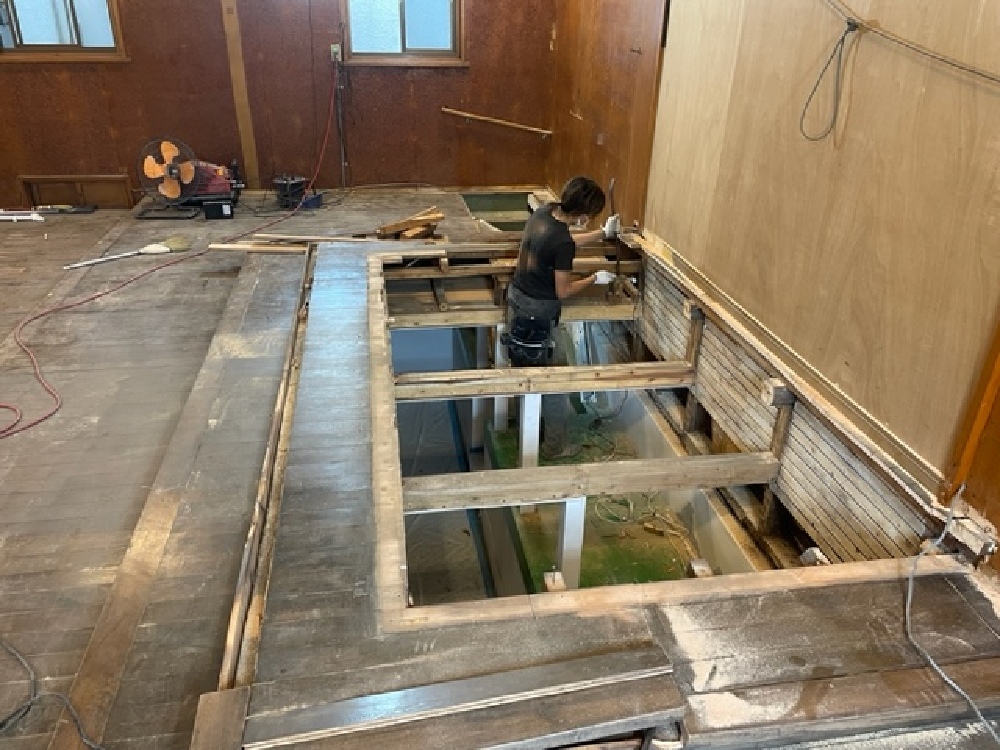

- 1. 2024年09月13日
-

今日は雨漏り調査をしています(白井)
- 2. 2024年09月13日
-
雨漏り調査、 残念ながら原因を特定することができませんでした。次回は壁を捲っての再調査をしていきます(白井)
- 3. 2024年09月12日
-
マルコ教会様の外装工事が始まりました。 まずは傷んでいる塗装を剝がしていきます(白井)
- 4. 2024年09月07日
-
マルコ教会様の外装工事が始まりました。 まずは傷んでいる塗装を剝がしていきます(白井)
- 5. 2023年12月22日
-

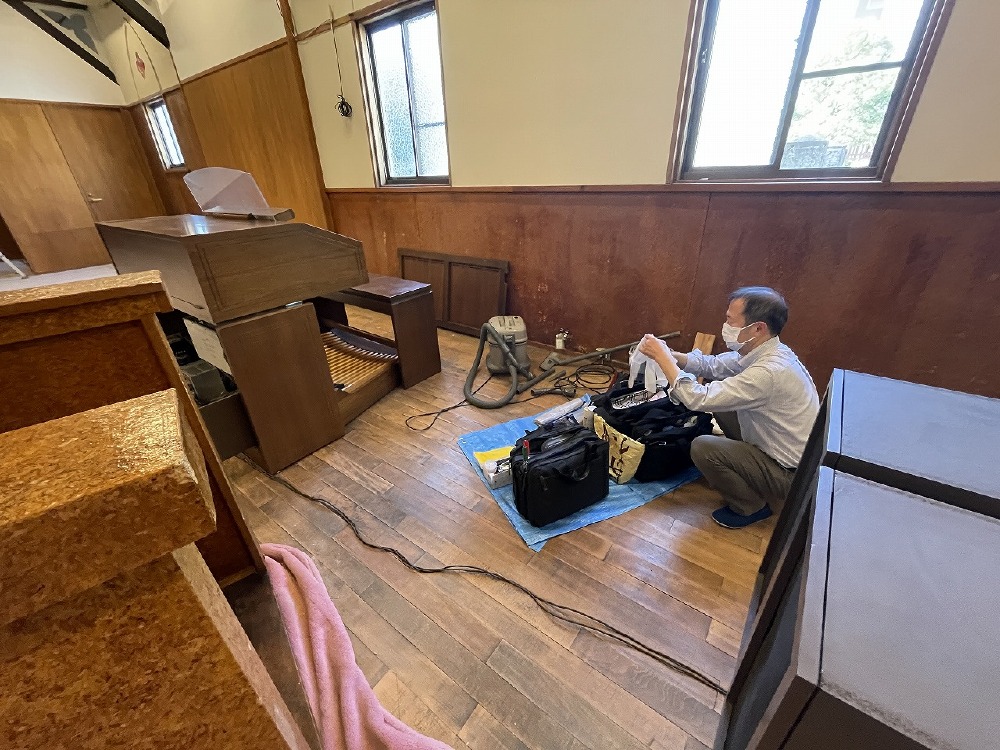

楽譜置き取付にきました。しらはんが取り付け中(寺西)
- 6. 2023年11月05日
-

耐震工事完了感謝礼拝にお誘いいただき、 社長、寺やん、電気屋のマサ君家族と参加してきました(白井)
- 7. 2023年11月05日
-
撤去した建築当初の床材で、丁先生初め皆さんが作られた記念品も頂きました(白井)
- 8. 2023年11月05日
-
撤去した建築当初の床材で、丁先生初め皆さんが作られた記念品も頂きました(白井)
- 9. 2023年11月05日
-
撤去した建築当初の床材で、丁先生初め皆さんが作られた記念品。事務所の壁に飾りました(白井)
- 10. 2023年11月05日
-
耐震工事完了感謝礼拝にお誘いいただき、 社長、寺やん、電気屋のマサ君家族と参加してきました(白井)
- 11. 2023年11月05日
-
耐震工事完了感謝礼拝にお誘いいただき、 社長、寺やん、電気屋のマサ君家族と参加してきました(白井)
- 12. 2023年11月05日
-
耐震工事完了感謝礼拝にお誘いいただき、 社長、寺やん、電気屋のマサ君家族と参加してきました(白井)
- 13. 2023年11月05日
-

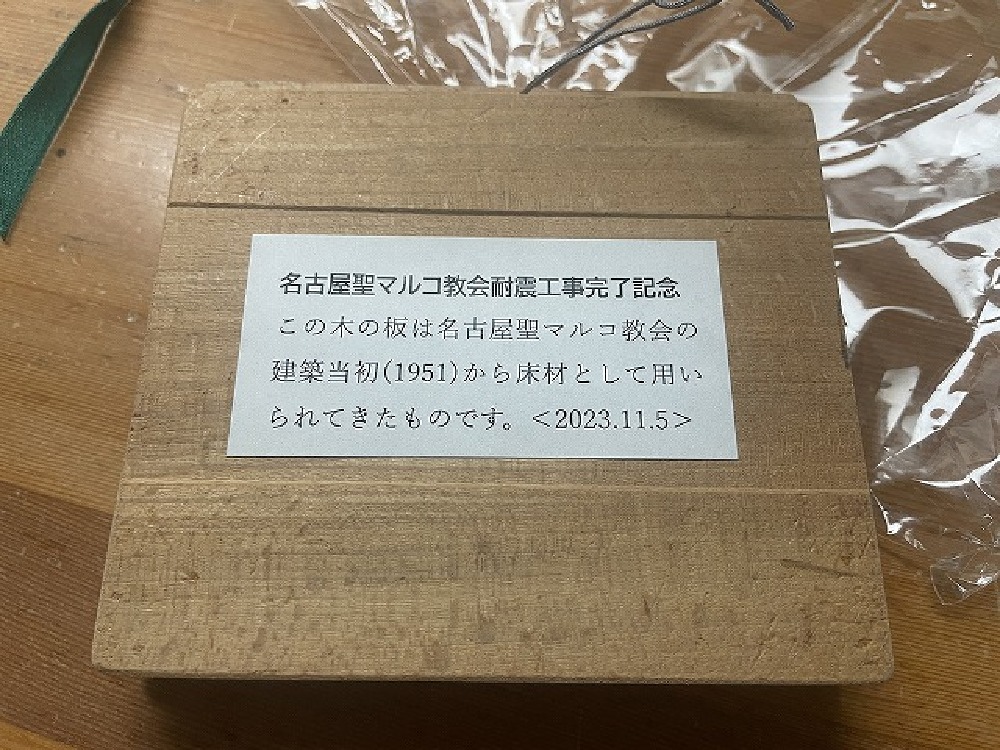

耐震工事完了感謝礼拝にお誘いいただき、 社長、寺やん、電気屋のマサ君家族と参加してきました(白井)
撤去した建築当初の床材で、丁先生初め皆さんが作られた記念品も頂きました。
愛餐会にも出席し、おいしい昼食もいただきながら、皆さんと楽しいひとときを共にしました。
ありがとうございました。
とても良い経験になりました。
- 14. 2023年11月01日
-

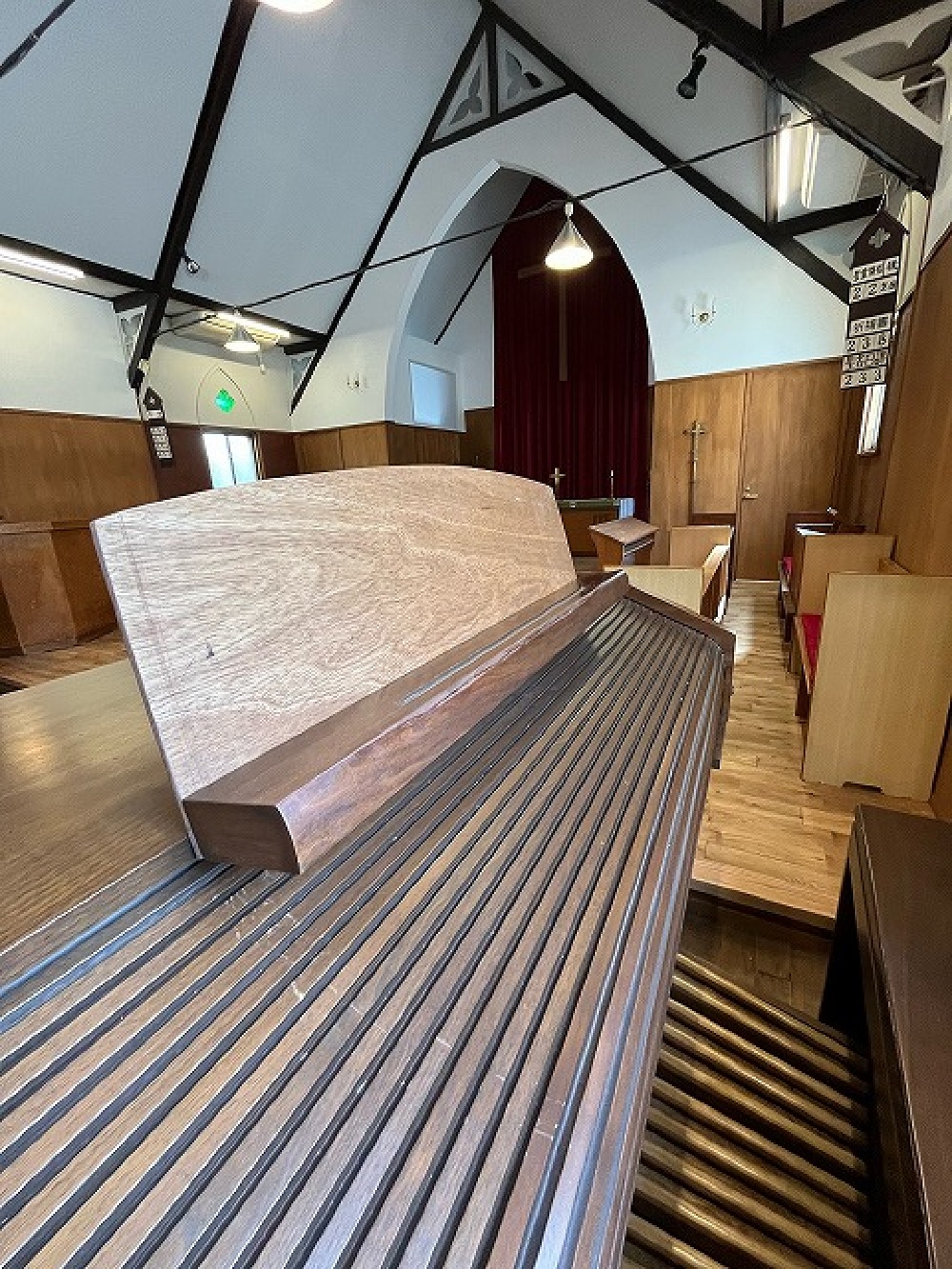

オルガンの楽譜置きを直しました(三浦)
- 15. 2023年10月31日
-

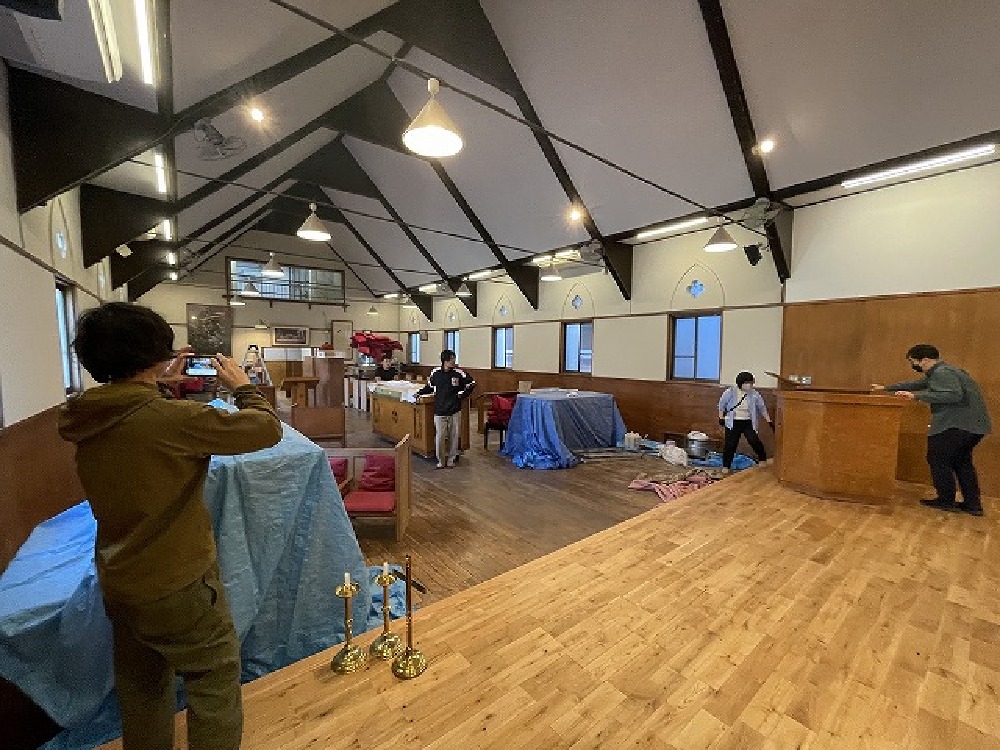

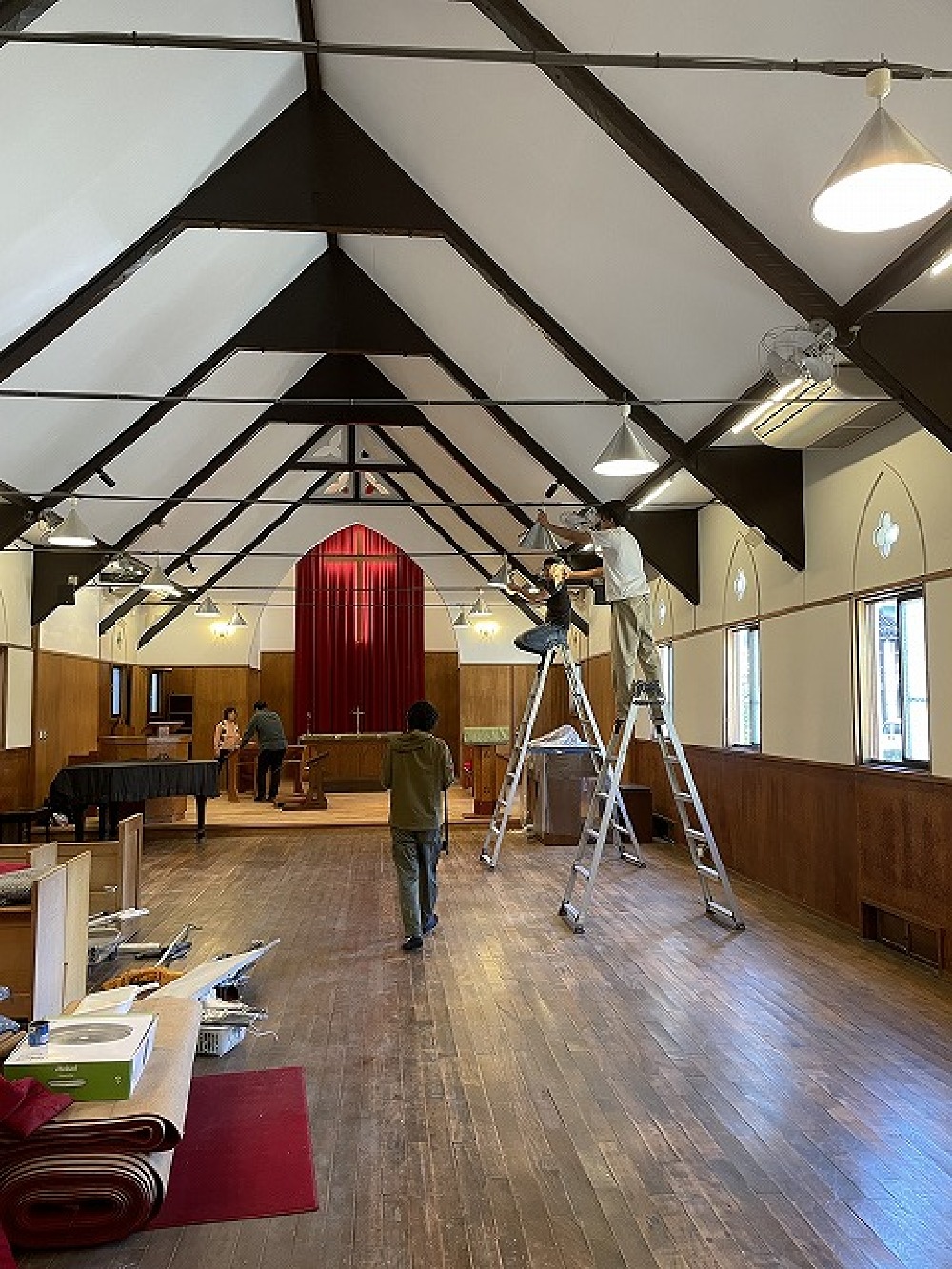

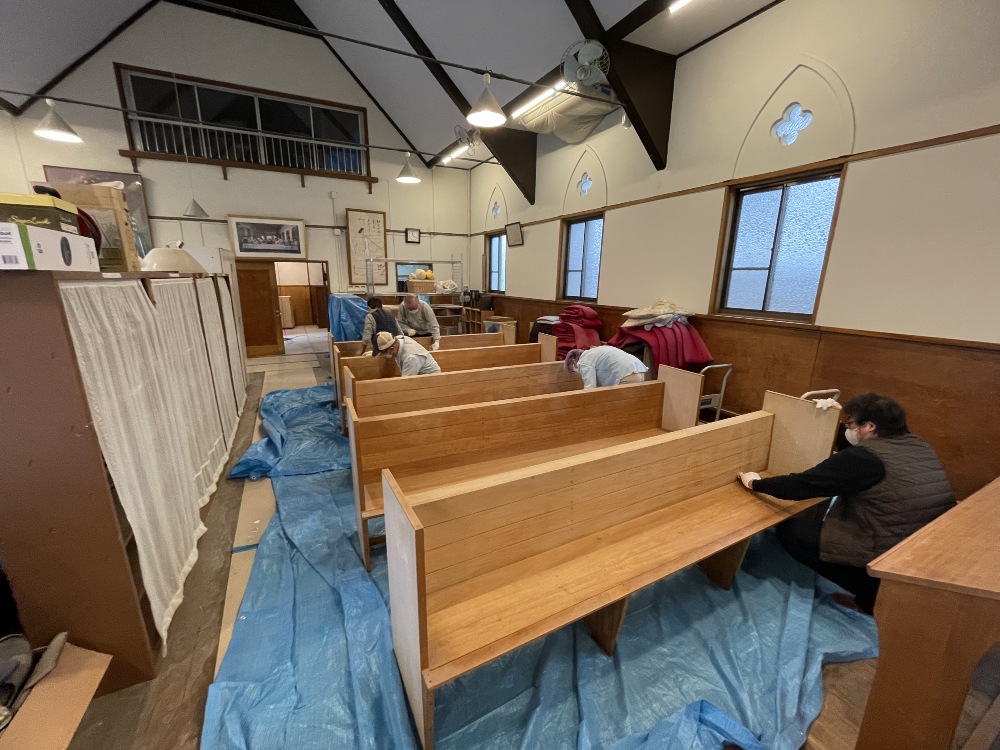

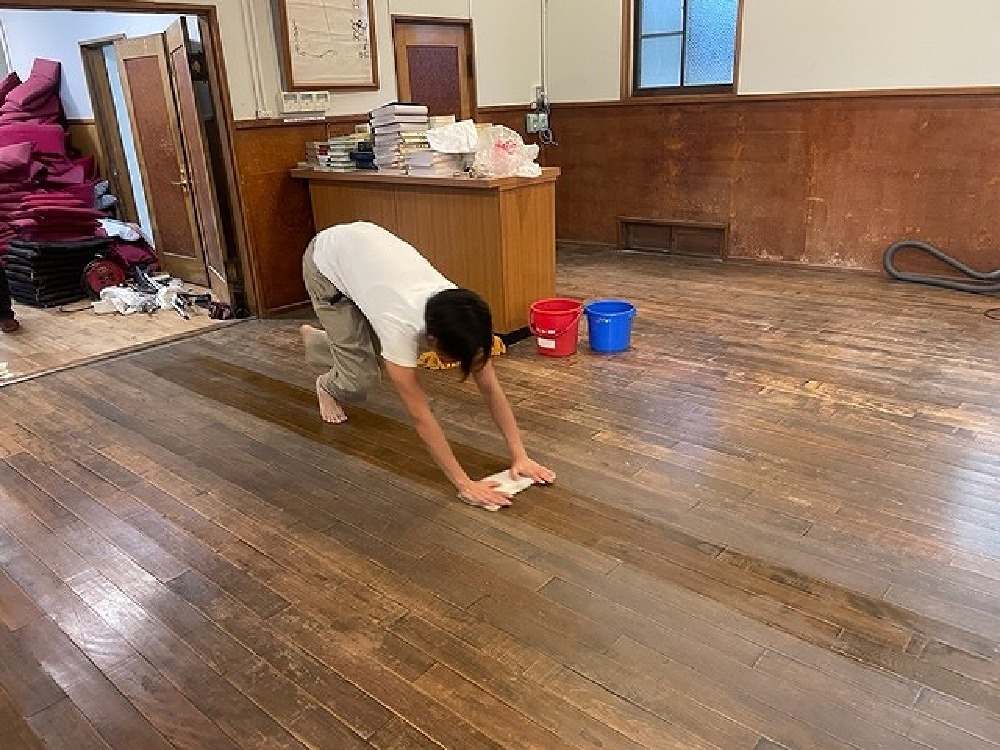

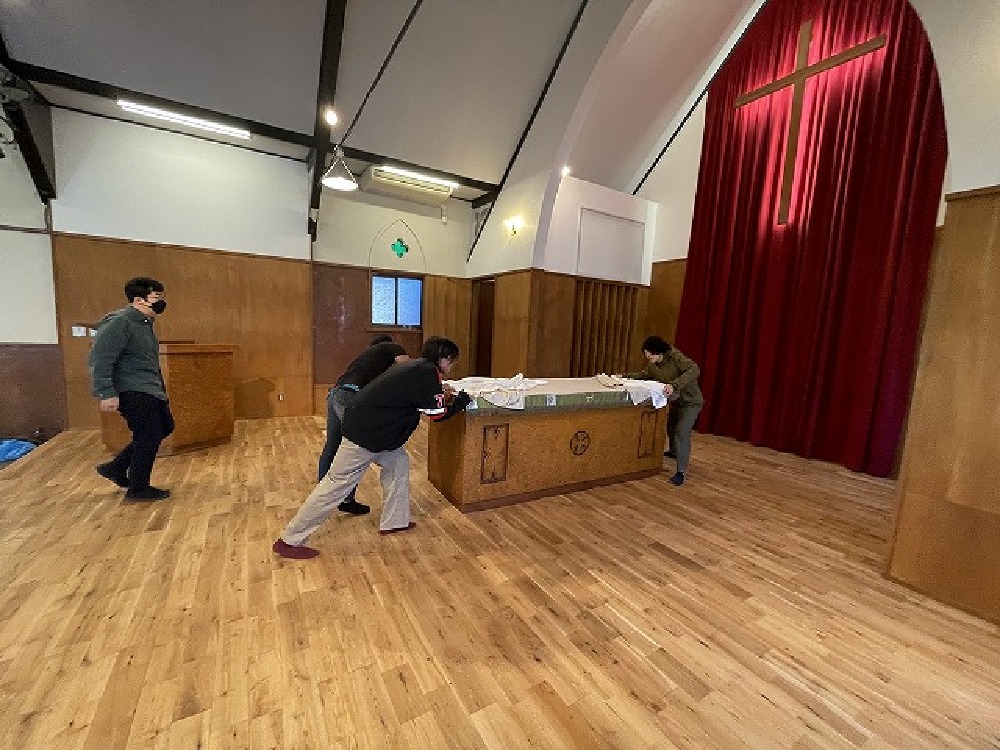

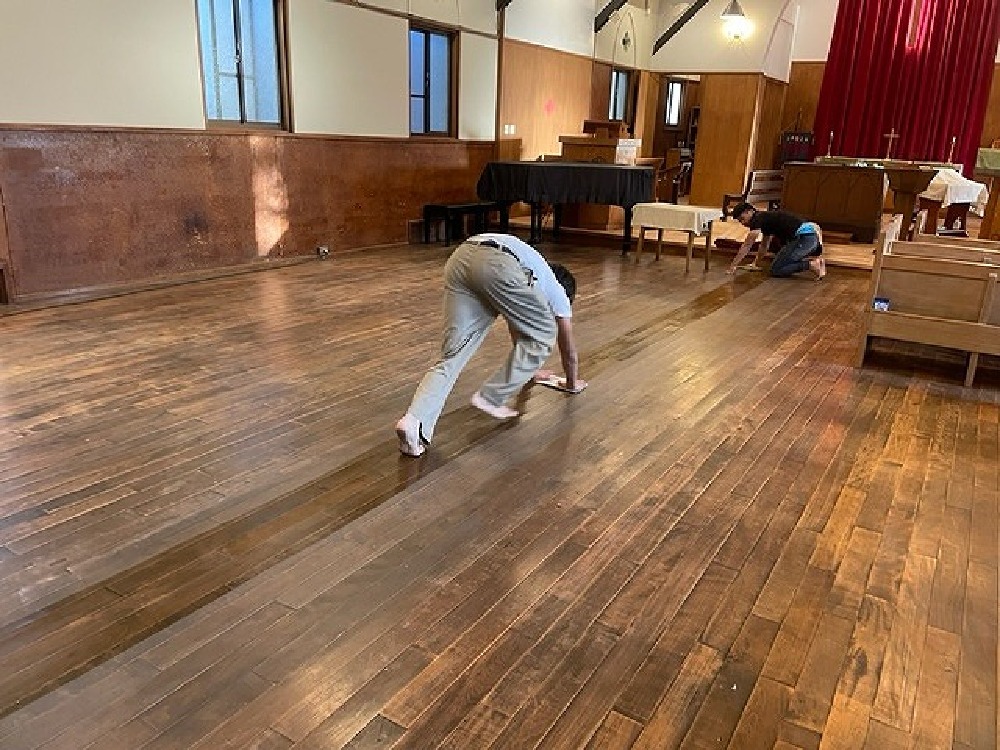

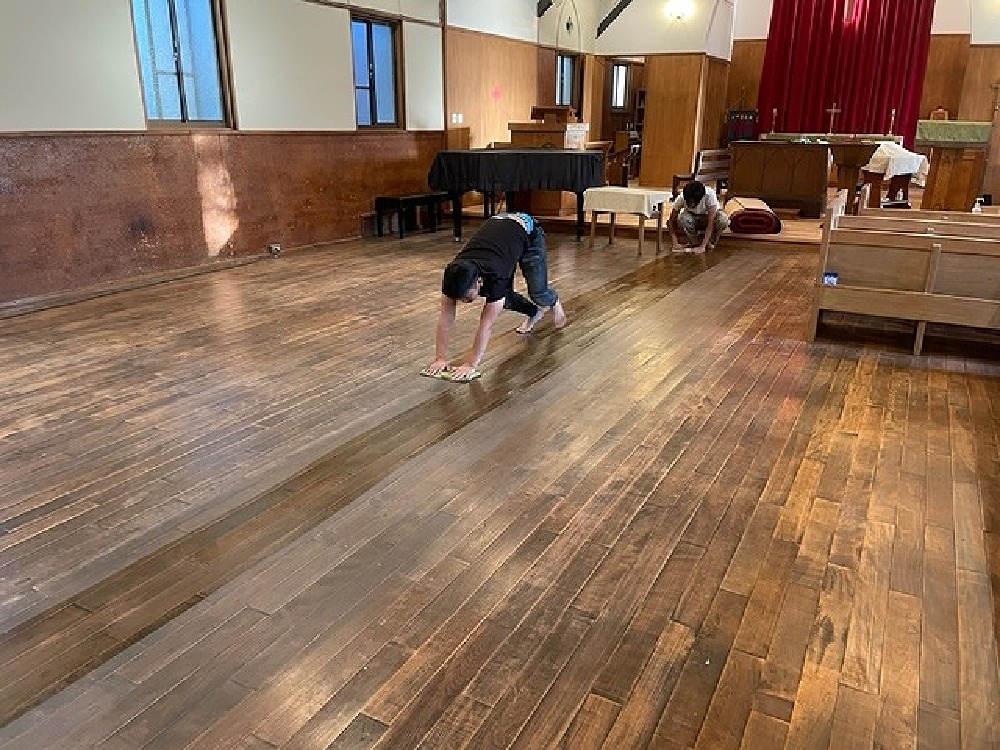

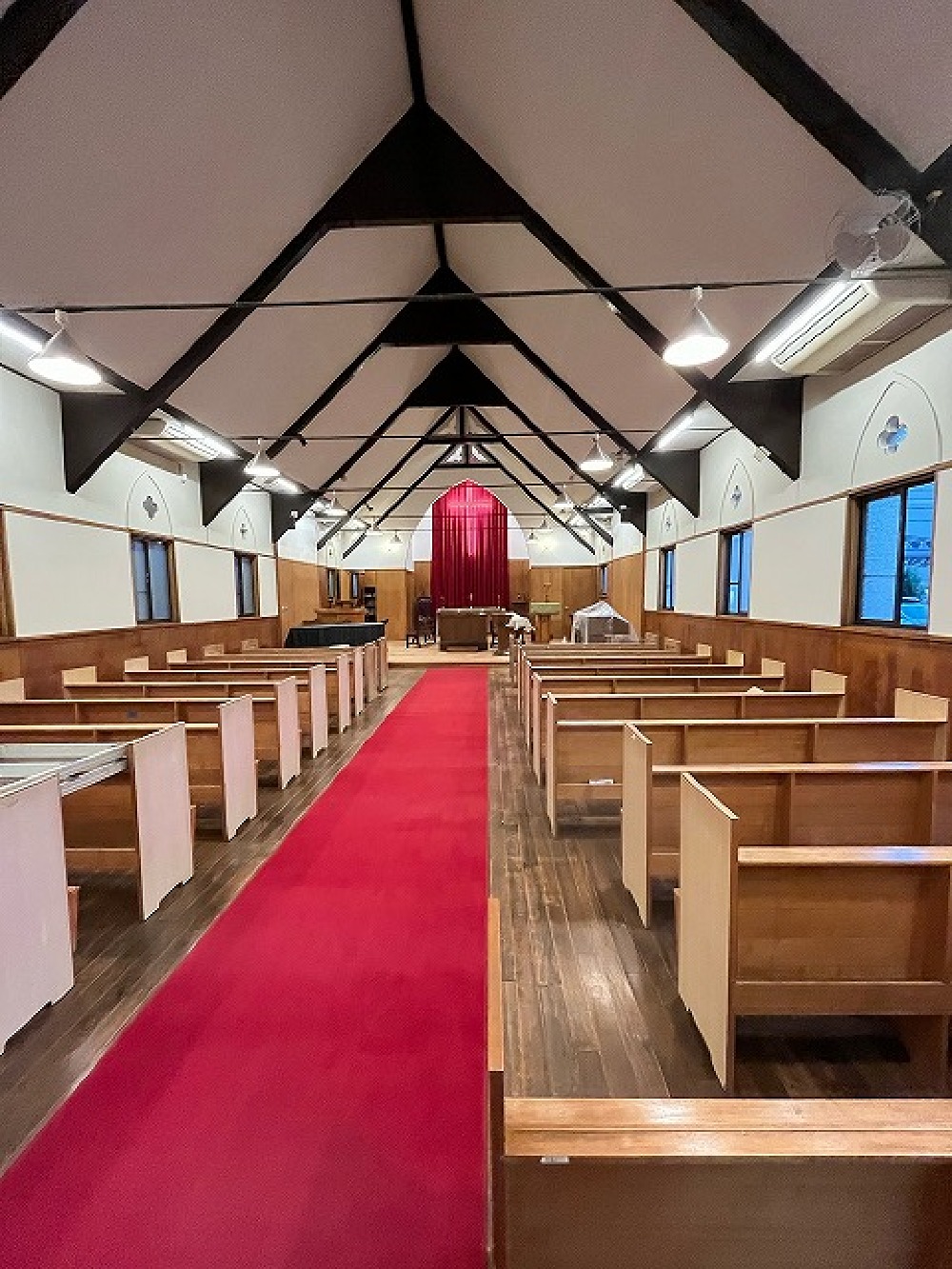

マルコ教会様耐震改修工事が終わりました。お世話になりありがとうございました(三浦)
- 16. 2023年10月31日
-
マルコ教会様耐震改修工事が終わりました。お世話になりありがとうございました(三浦)
- 17. 2023年10月31日
-

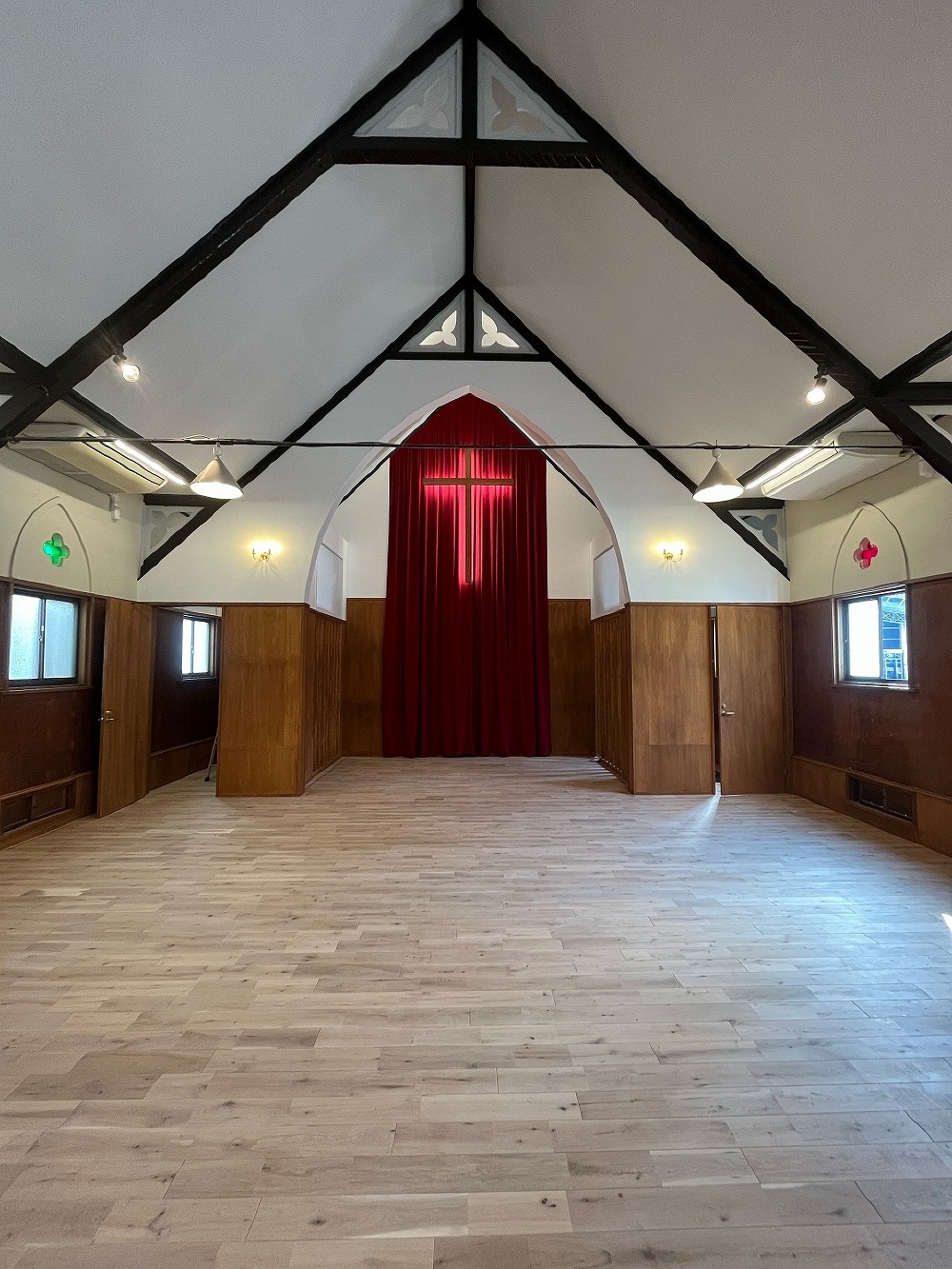

マルコ教会完了。長い間お世話になりました(寺西)
- 18. 2023年10月30日
-
引き続き掃除などをおこなっています(三浦)
- 19. 2023年10月30日
-
修行僧のみなさん(寺西)
- 20. 2023年10月30日
-
修行僧のみなさん(掃除です)(寺西)
- 21. 2023年10月30日
-
修行僧のみなさん(掃除です)(寺西)
- 22. 2023年10月30日
-
工事完了し、耐震工事感謝礼拝の準備の為 掃除、荷物移動など頑張る皆さん(白井)
- 23. 2023年10月30日
-
工事完了し、耐震工事感謝礼拝の準備の為 掃除、荷物移動など頑張る皆さん(白井)
- 24. 2023年10月30日
-
工事完了し、耐震工事感謝礼拝の準備の為 掃除、荷物移動など頑張る皆さん(白井)
- 25. 2023年10月30日
-
工事完了し、耐震工事感謝礼拝の準備の為 掃除、荷物移動など頑張る皆さん(白井)
- 26. 2023年10月30日
-
ピアノ設置位置確認の為、シミュレーションする新鋭ピアニスト?颯太君(白井)
- 27. 2023年10月27日
-

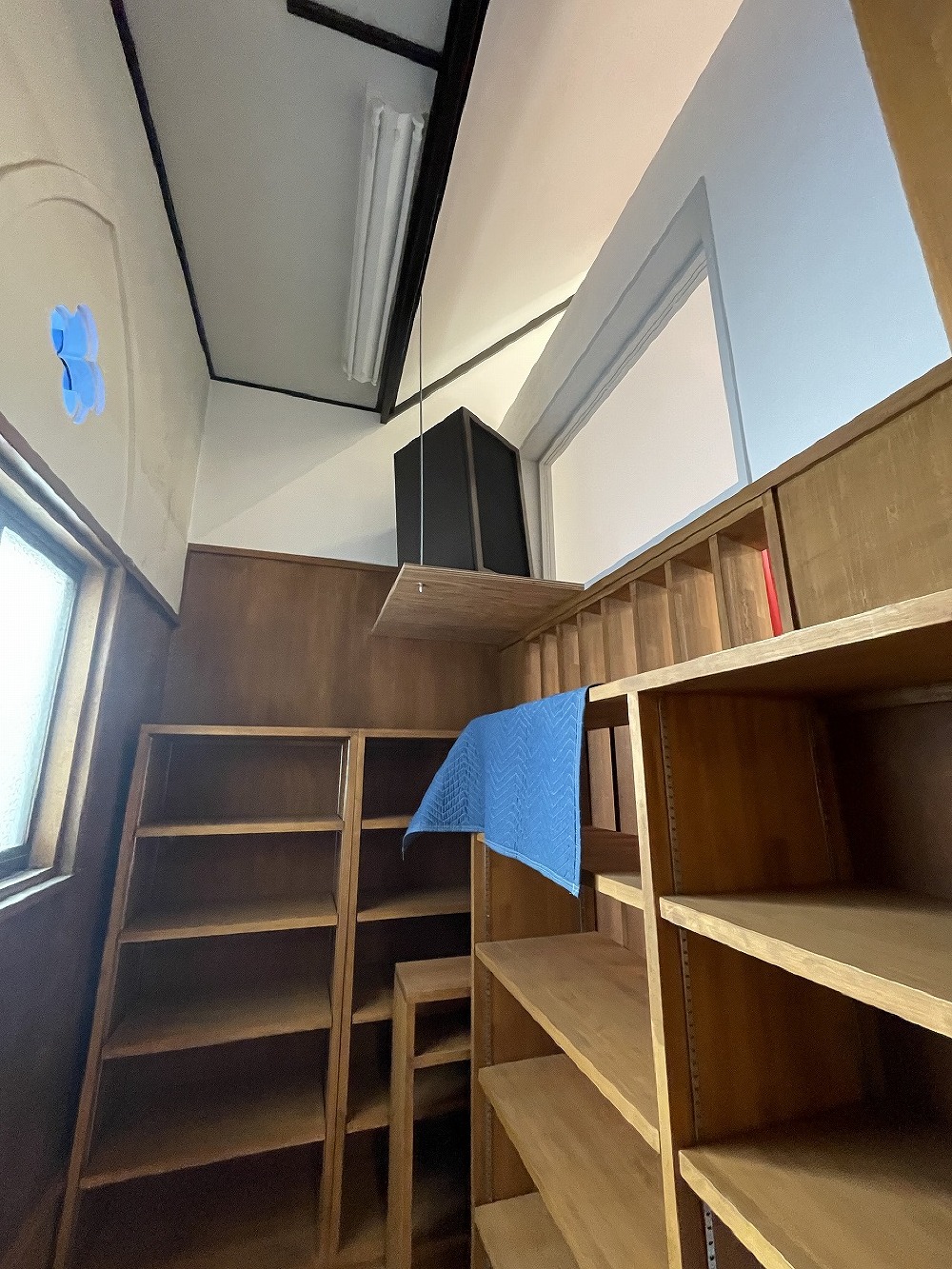

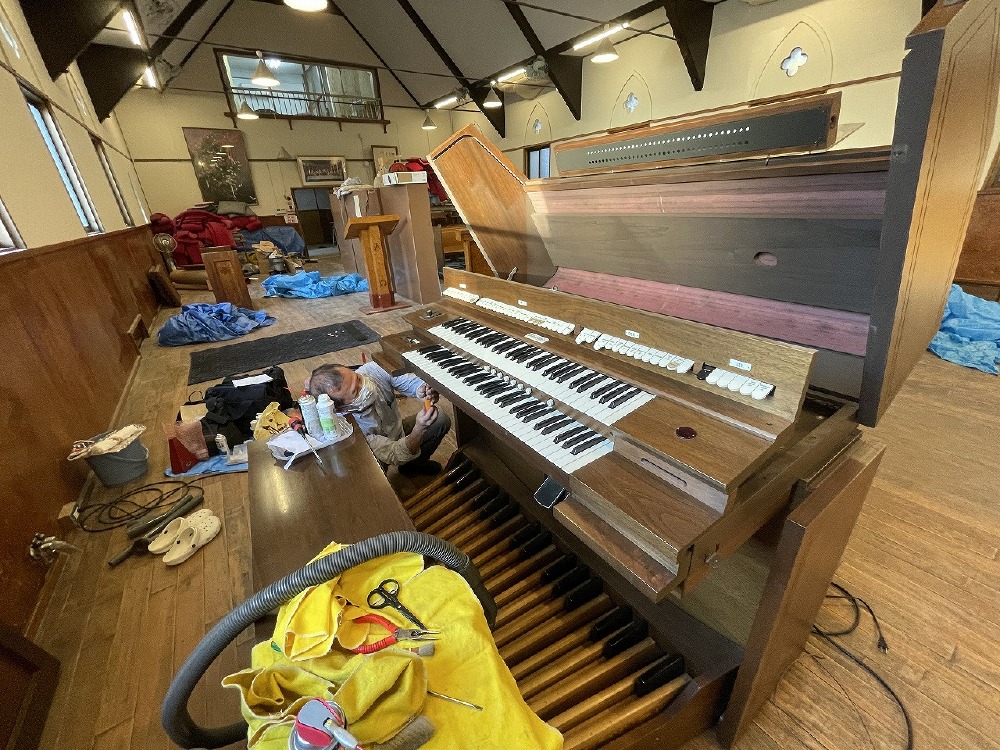

足場・養生撤去し清掃や片付けをしお引き渡しの準備に入りました(寺西)

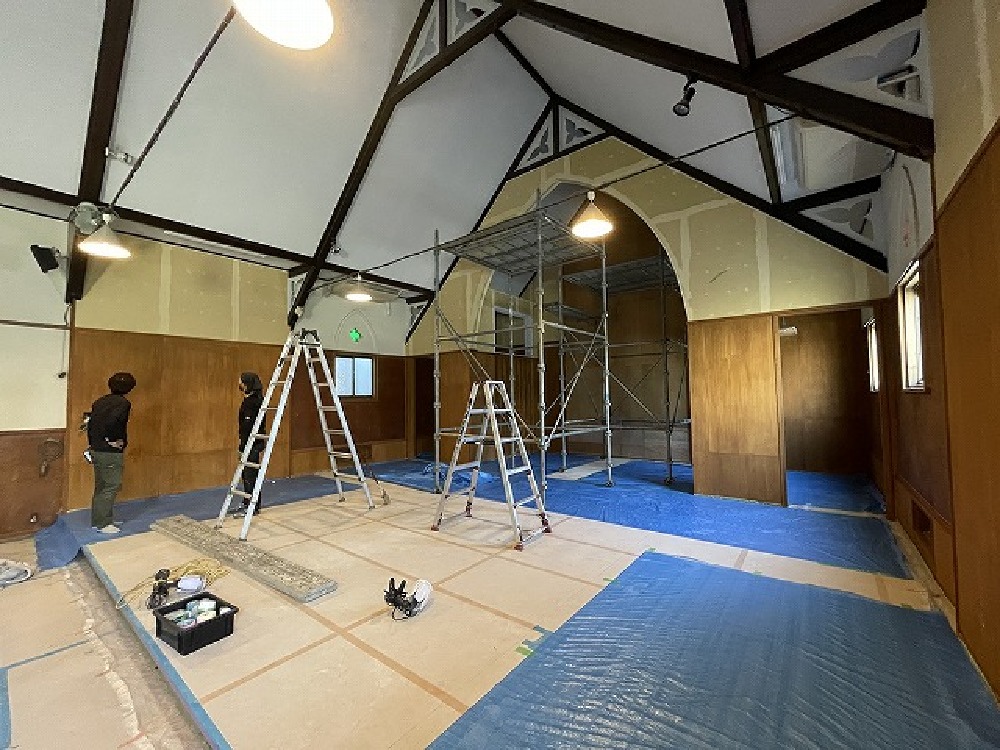

- 28. 2023年10月27日
-
養生めくりなど最終作業を行いました(三浦)
- 29. 2023年10月27日
-
養生めくりなど最終作業を行いました(三浦)
- 30. 2023年10月26日
-

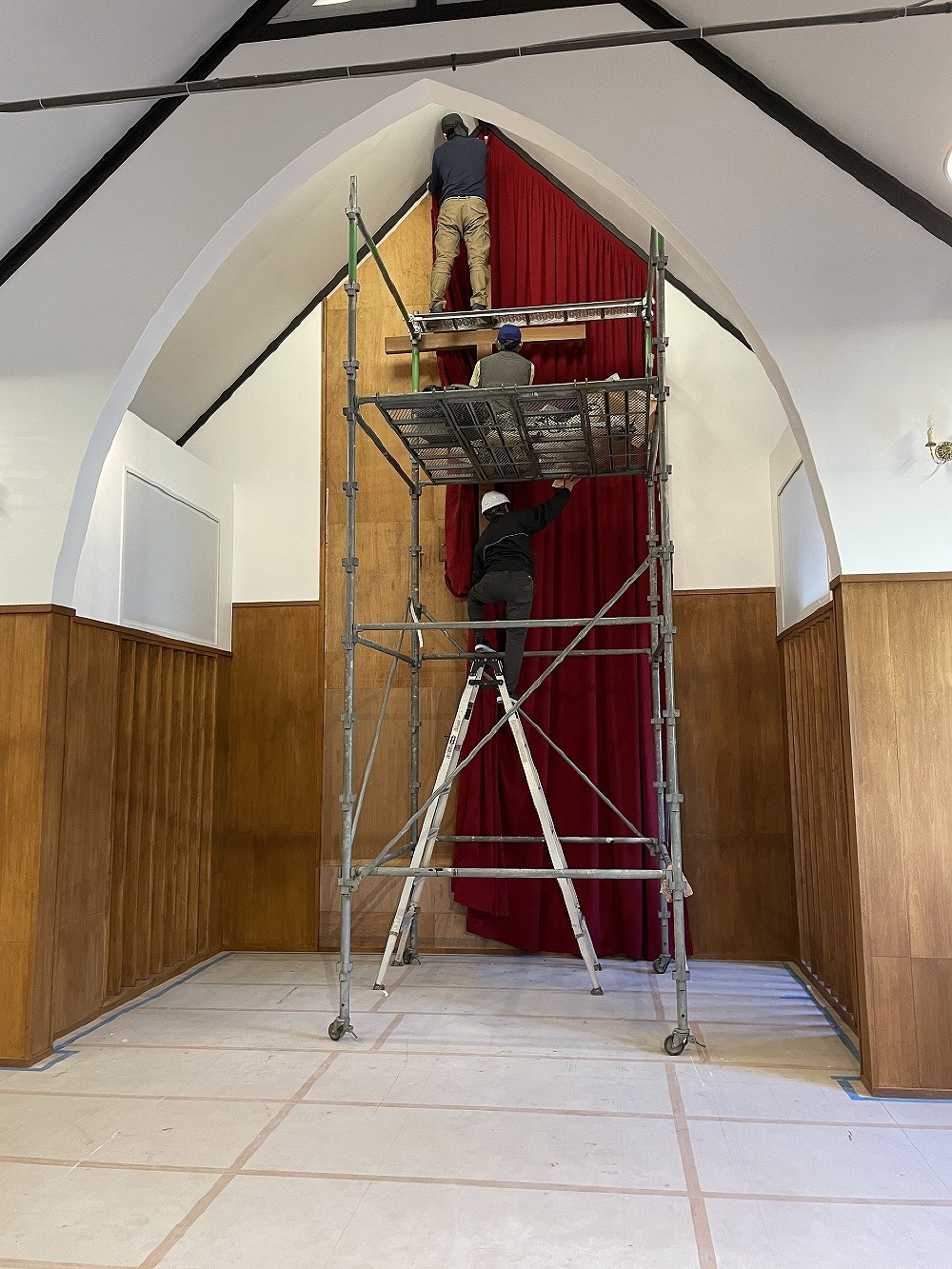

今日は十字架裏の幕取付け、 オルガン調整、スピーカー設置、電気屋さん仕上工事 で現場は賑やかでした(白井)
- 31. 2023年10月26日
-
今日は十字架裏の幕取付け、 オルガン調整、スピーカー設置、電気屋さん仕上工事 で現場は賑やかでした(白井)
- 32. 2023年10月26日
-
今日は十字架裏の幕取付け、 オルガン調整、スピーカー設置、電気屋さん仕上工事 で現場は賑やかでした(白井)
- 33. 2023年10月26日
-

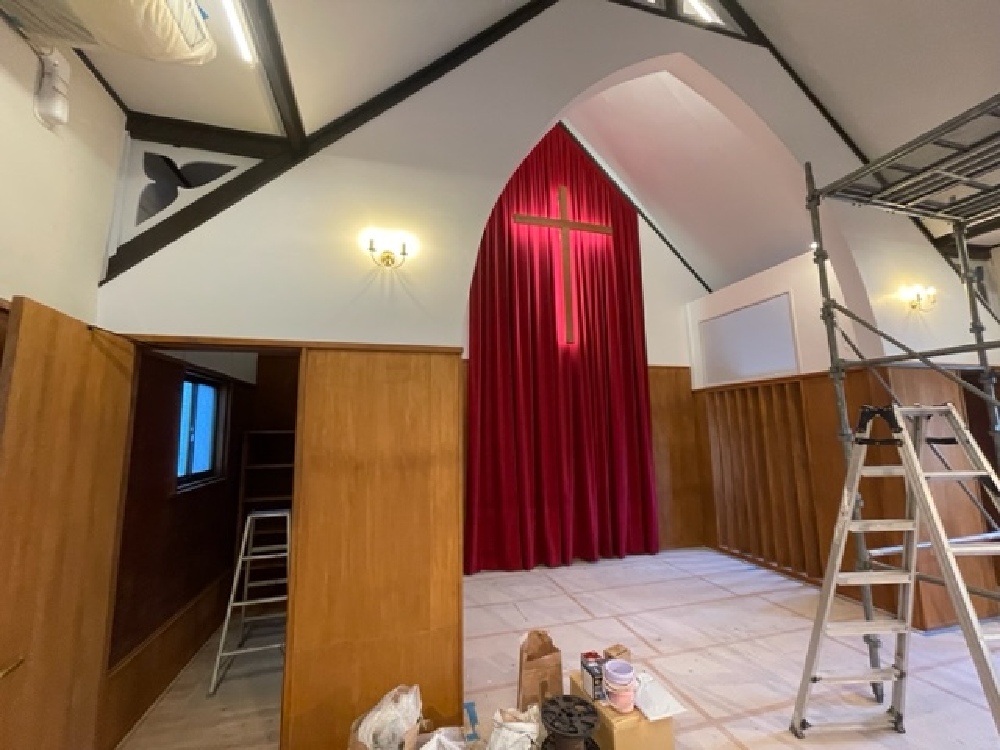

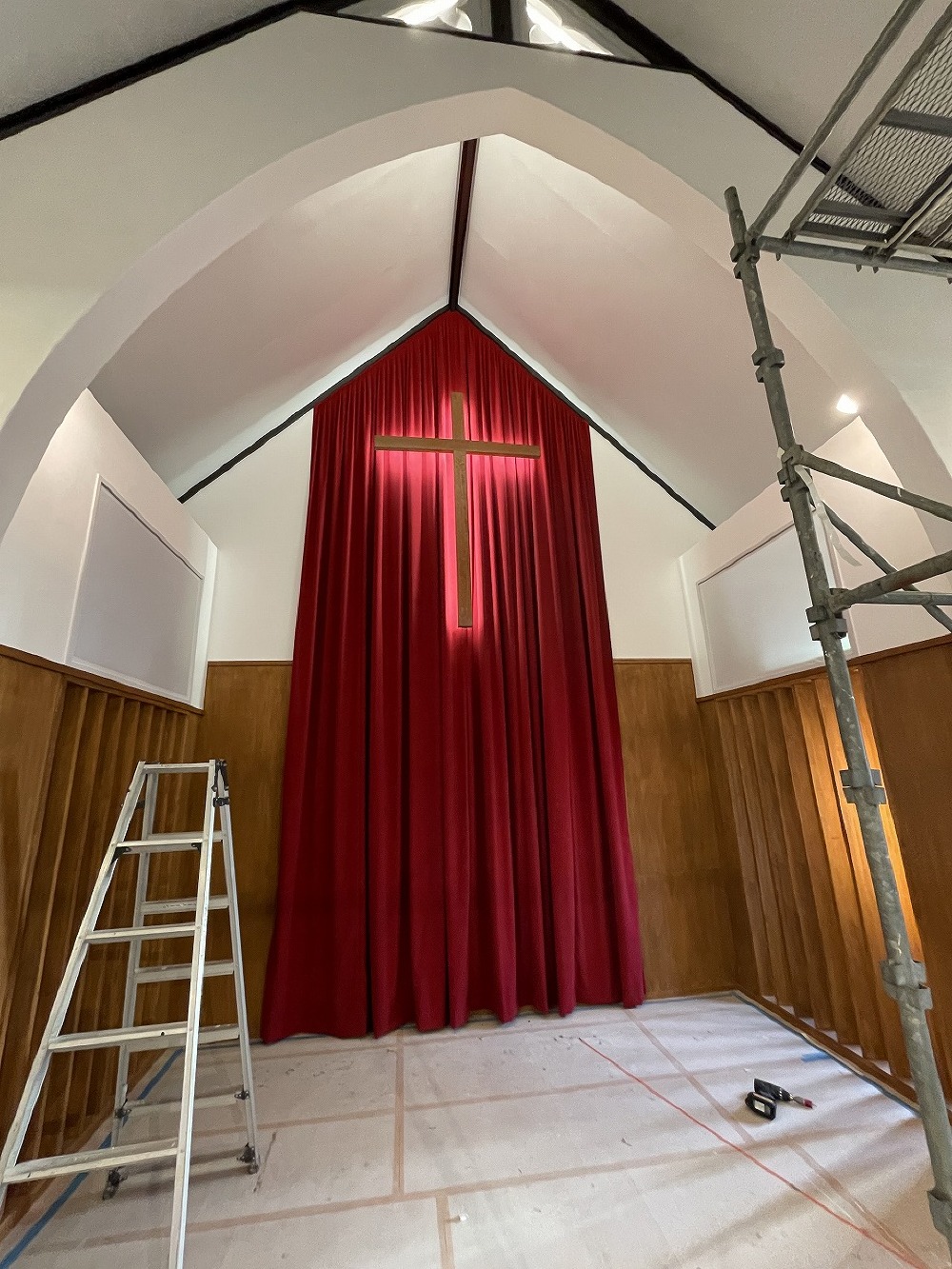

十字架も輝き、綺麗に納まりました(白井)
- 34. 2023年10月26日
-
寺やんが工場で作成していた納骨堂の家具も塗装が終わり、 設置完了しました(白井)
- 35. 2023年10月26日
-
棚に載っているのは今日設置したスピーカーです。 音のチェックも問題無しで無事完了(白井)
- 36. 2023年10月24日
-
棚取り付けなどをおこないました(三浦)
- 37. 2023年10月24日
-
棚取り付けなどをおこないました(三浦)
- 38. 2023年10月21日
-

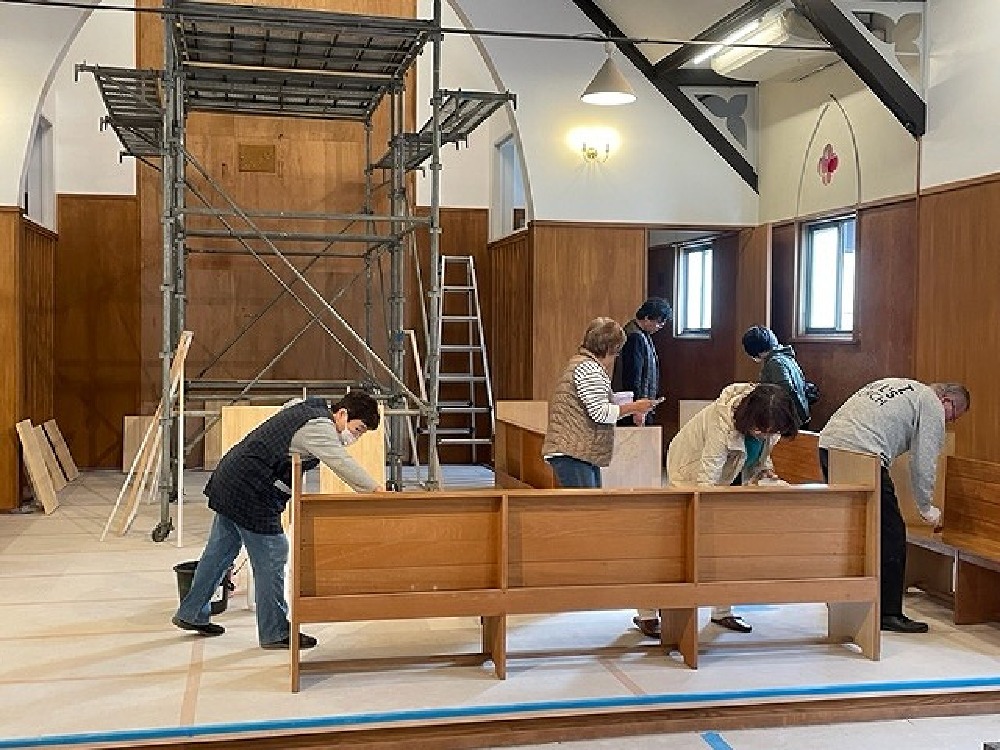

みんなで椅子を塗装しています(寺西)
- 39. 2023年10月21日
-
椅子の塗装イベントで賑わうマルコ教会様(白井)
- 40. 2023年10月21日
-
チャンセル部では、川脇さんが塗装の最終段階です(白井)
- 41. 2023年10月21日
-

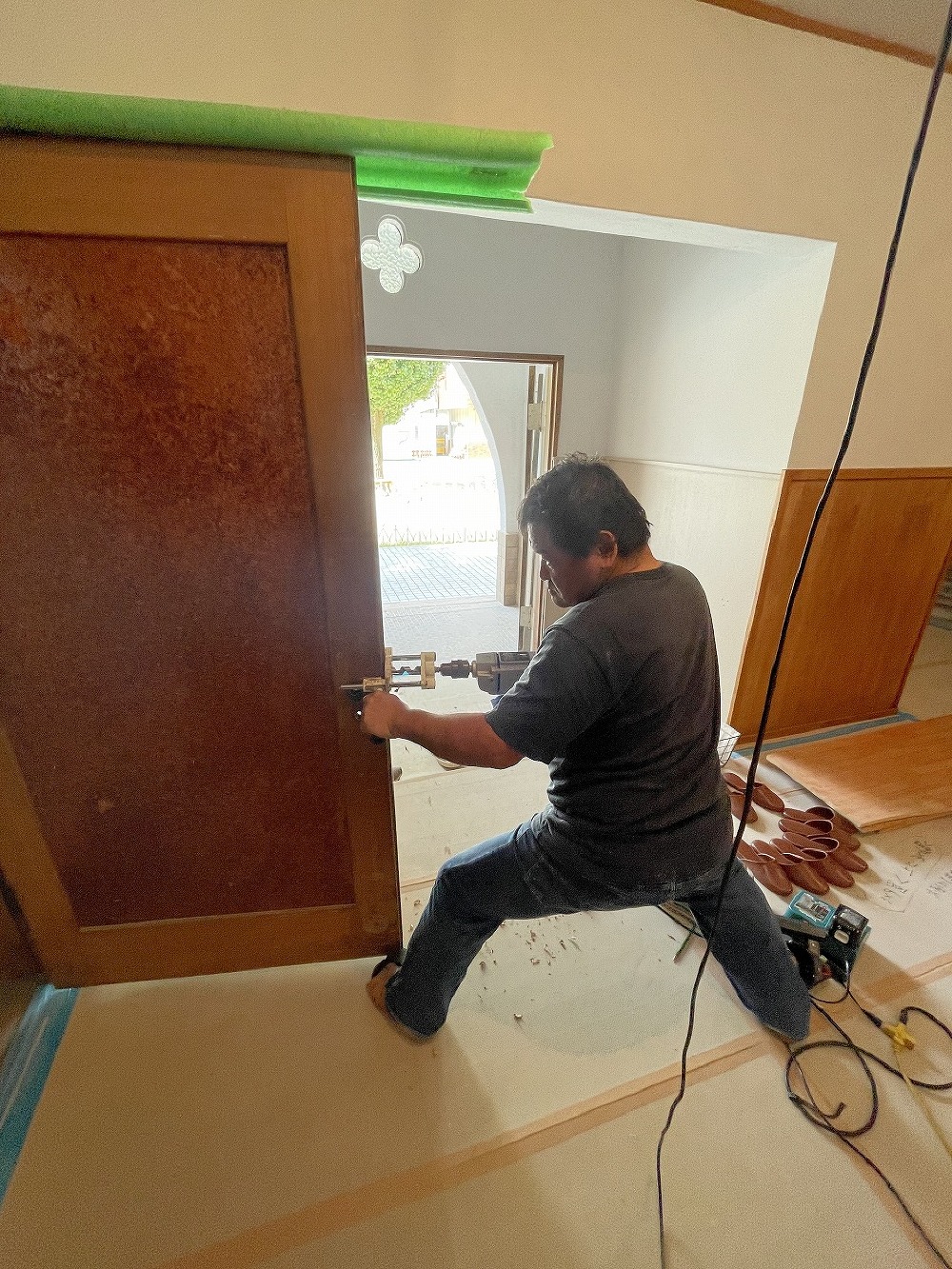

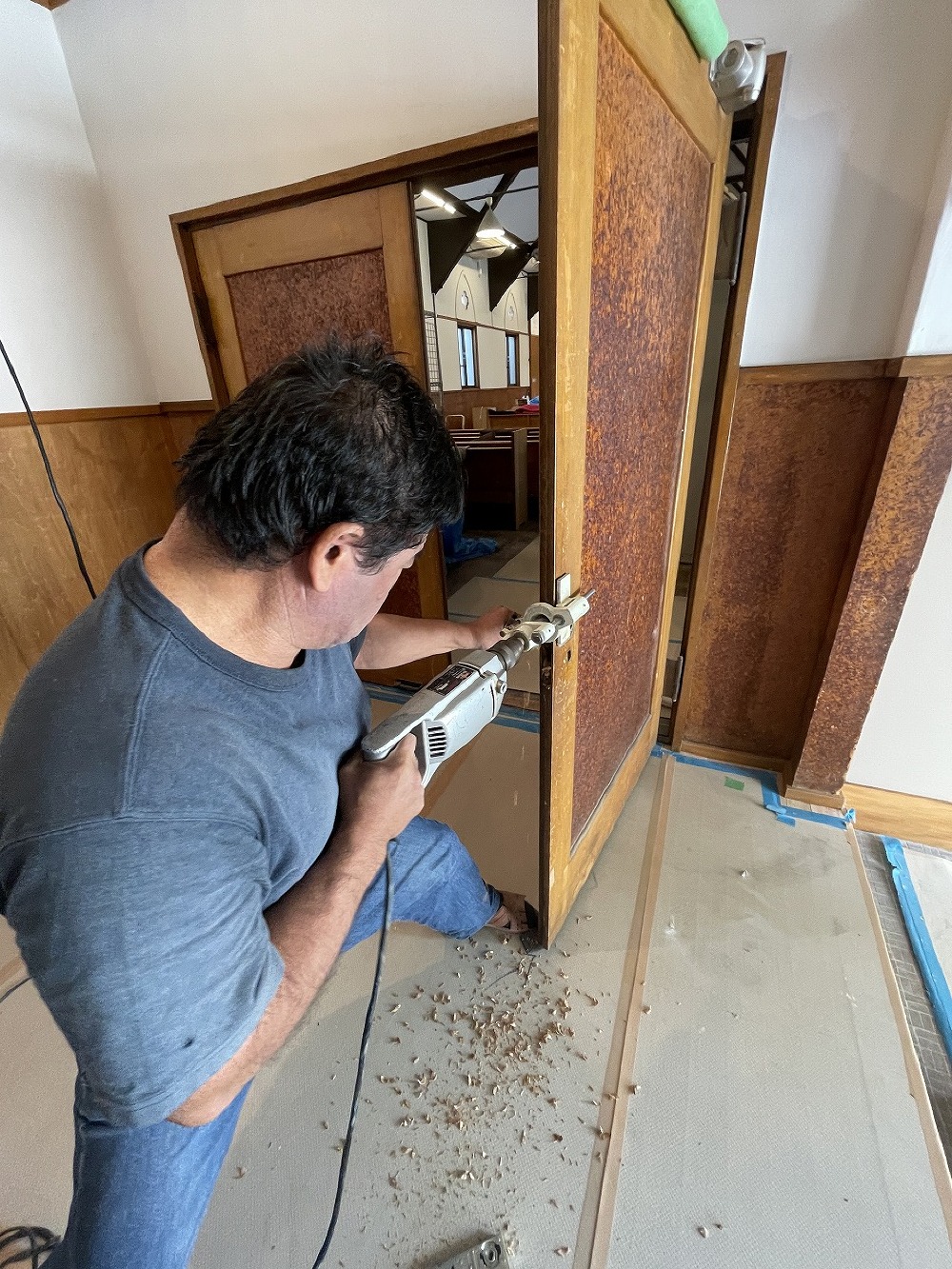

レバーハンドル取替中の長瀬さん。 ハンドルの形状が異なる為、 穴を開け直ししています。 力が入ります(白井)
- 42. 2023年10月21日
-
レバーハンドル取替中の長瀬さん。 ハンドルの形状が異なる為、 穴を開け直ししています。 力が入ります(白井)

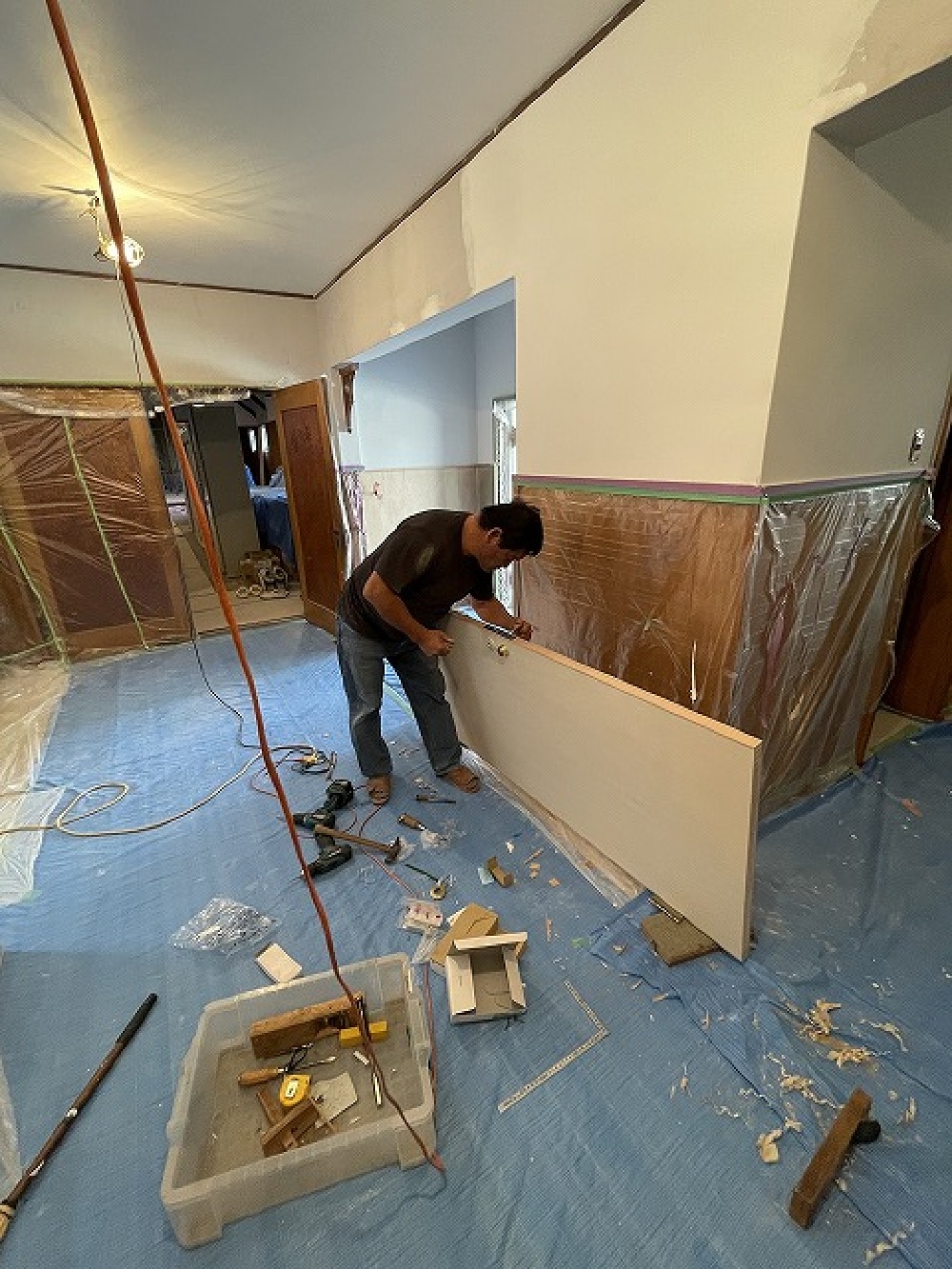

- 43. 2023年10月20日
-
棚板加工完了(寺西)
- 44. 2023年10月18日
-

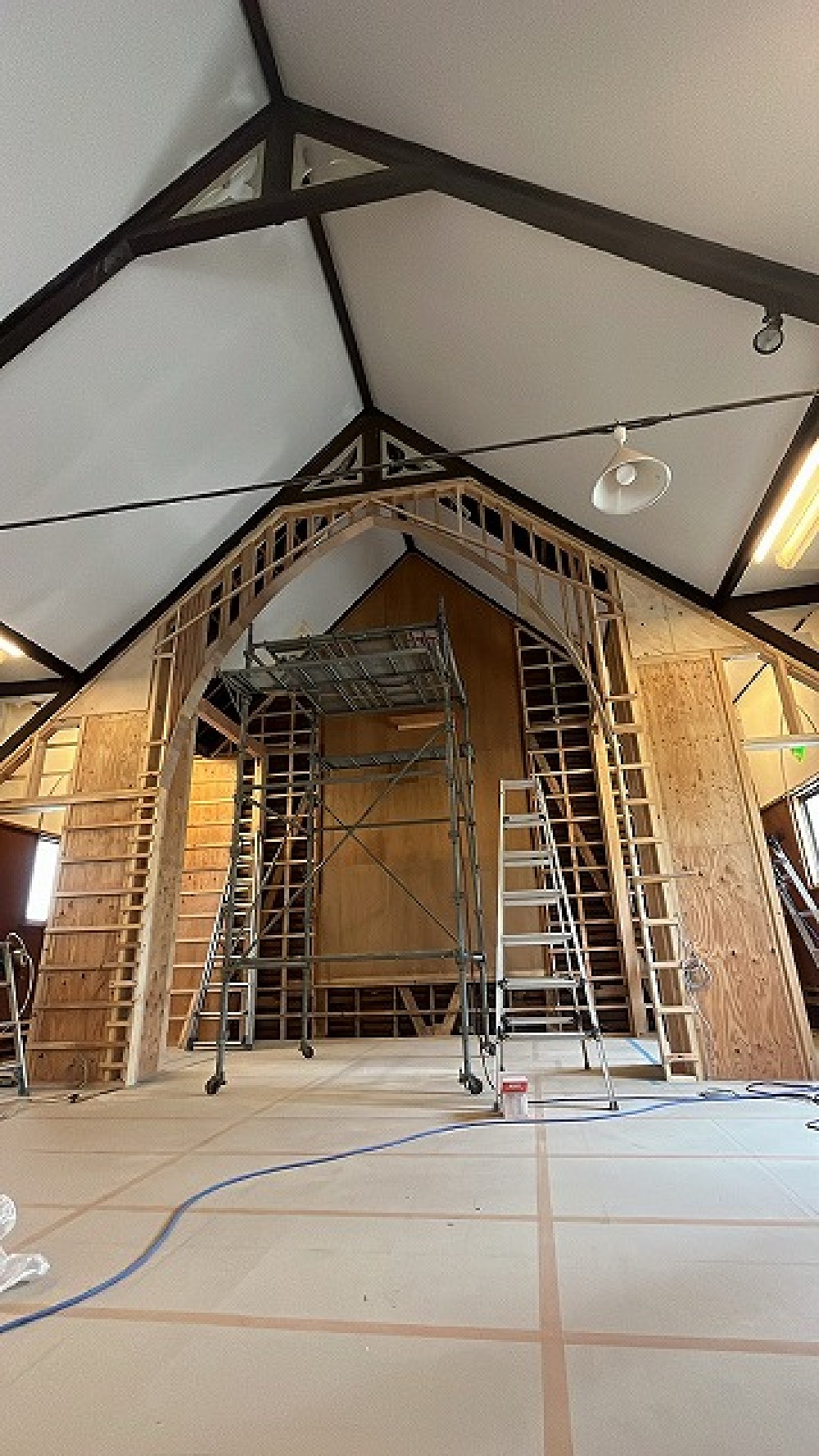

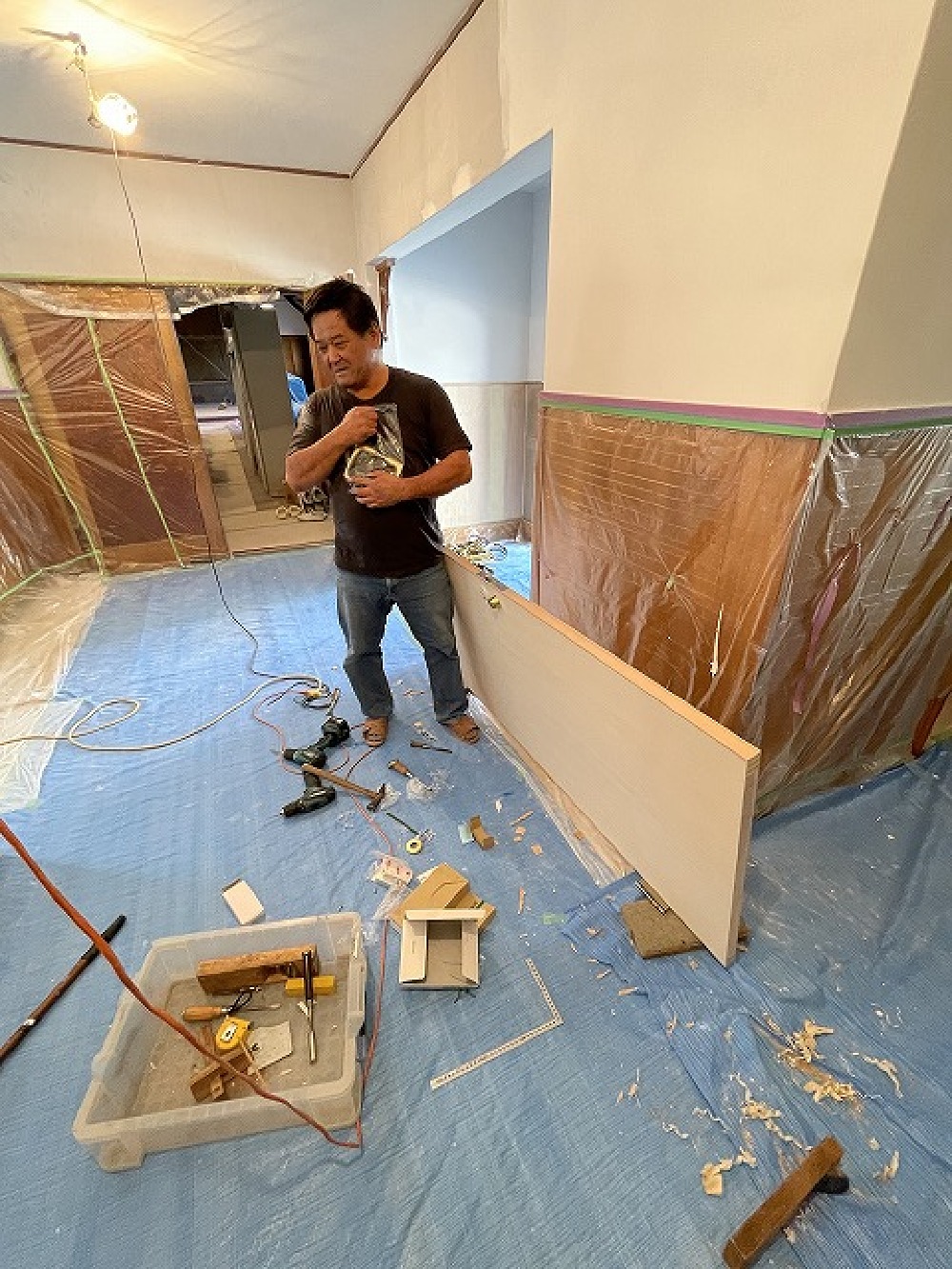

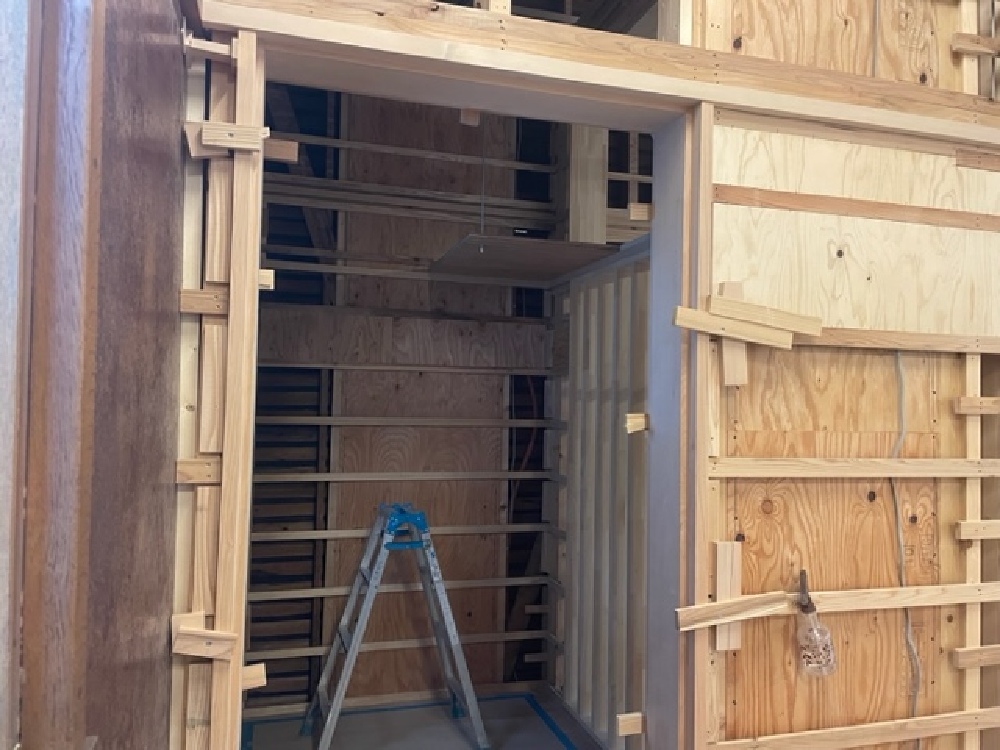

いよいよ建具工事です。 新規建具はシナベニヤで製作、 既設建具はレバーハンドルのみ交換していきます。 (年代物のハンドルで壊れかけているので、、。) 少しお疲れ気味の長瀬さん(白井)
- 45. 2023年10月18日
-
いよいよ建具工事です。 新規建具はシナベニヤで製作、 既設建具はレバーハンドルのみ交換していきます。 (年代物のハンドルで壊れかけているので、、。) 少しお疲れ気味の長瀬さん(白井)
- 46. 2023年10月18日
-
いよいよ建具工事です。 新規建具はシナベニヤで製作、 既設建具はレバーハンドルのみ交換していきます。 (年代物のハンドルで壊れかけているので、、。) 少しお疲れ気味の長瀬さん(白井)
- 47. 2023年10月17日
-

チャンセル部 プラスター塗り完了です。 照明器具も取付き、綺麗に納まりました(白井)

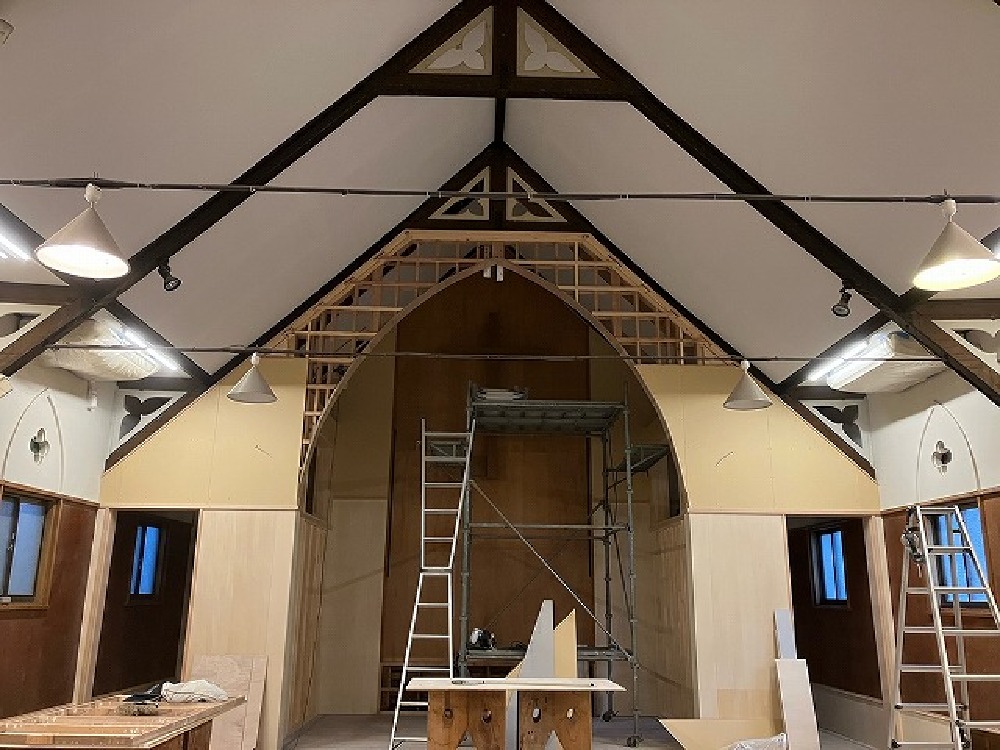

- 48. 2023年10月17日
-

チャンセル部 プラスター塗り完了です。 照明器具も取付き、綺麗に納まりました。 足場解体前に、上からの写真をパシャリ、、。 足場解体が楽しみです(白井)
- 49. 2023年10月17日
-
チャンセル部 プラスター塗り完了です。 照明器具も取付き、綺麗に納まりました。 足場解体前に、上からの写真をパシャリ、、。 足場解体が楽しみです(白井)
- 50. 2023年10月17日
-
チャンセル部 プラスター塗り完了です。 照明器具も取付き、綺麗に納まりました。 足場解体前に、上からの写真をパシャリ、、。 足場解体が楽しみです(白井)
- 51. 2023年10月17日
-
玄関部では今日も川脇さんが 塗装真っ最中です(白井)

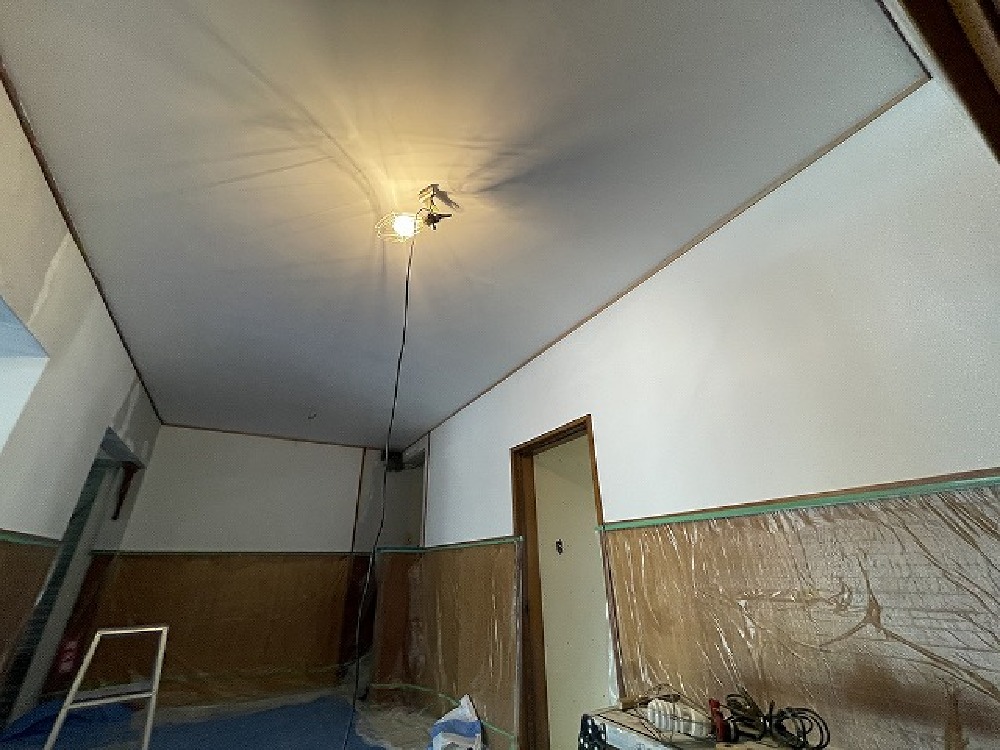

- 52. 2023年10月15日
-

玄関部、プラスター塗り完了しました(白井)

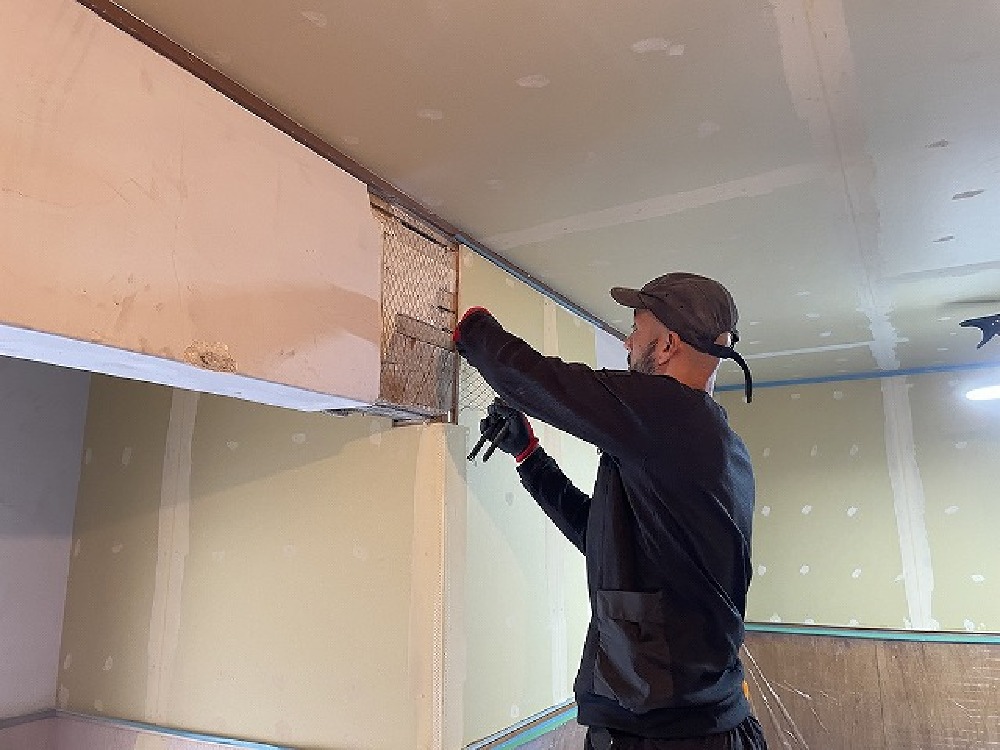

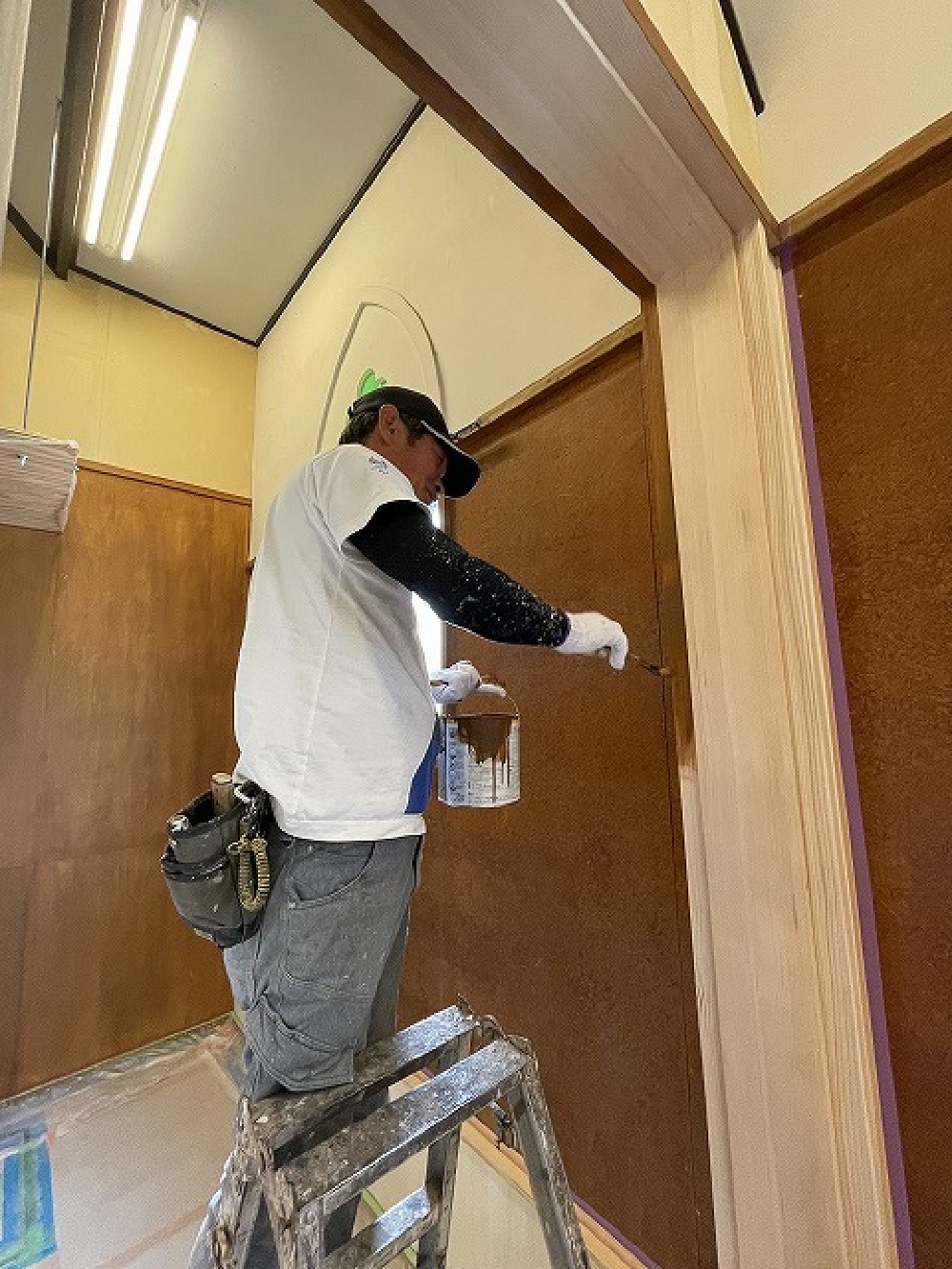

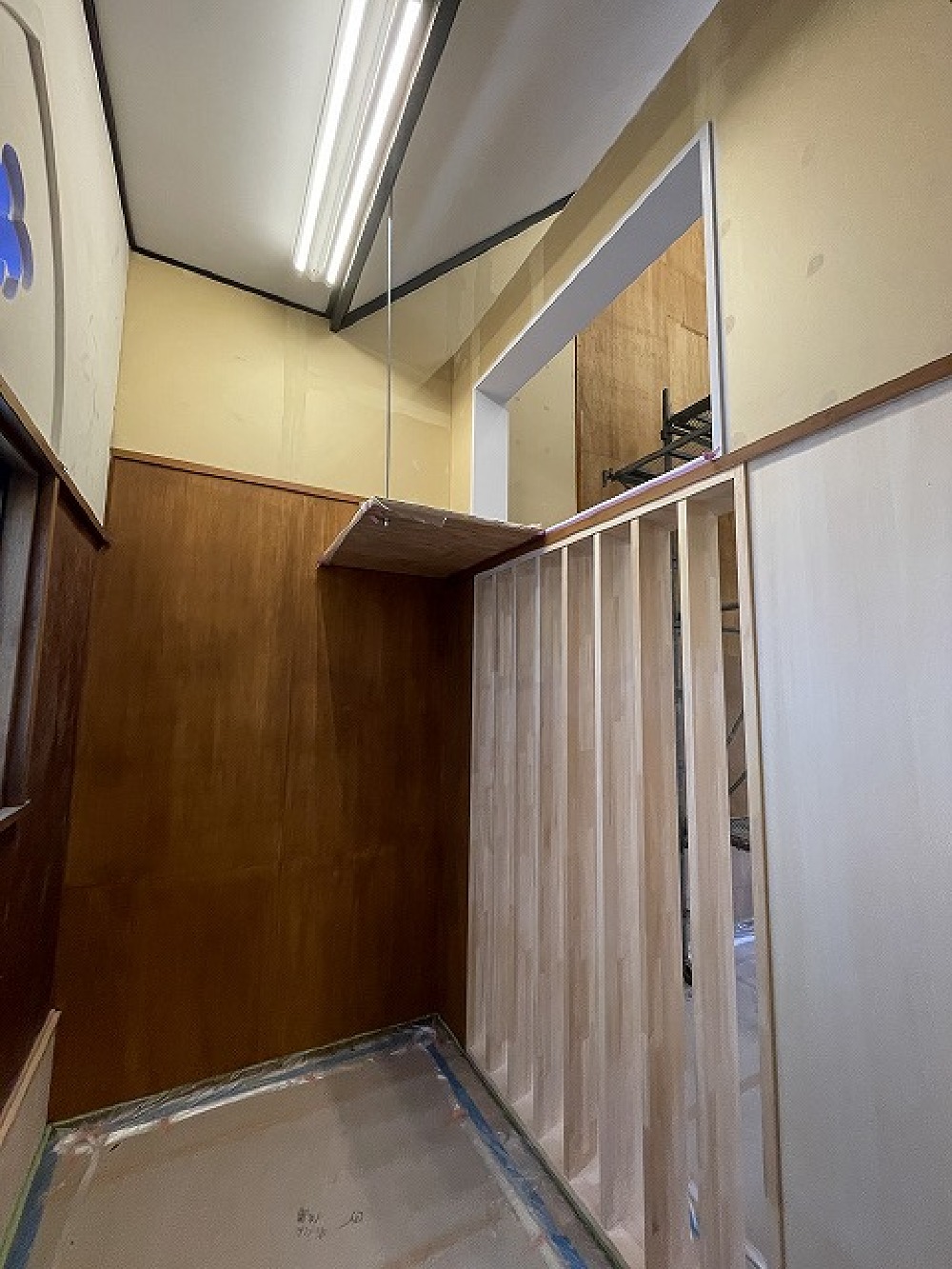

- 53. 2023年10月13日
-
左官屋さんによる玄関部のプラスター塗りが完了しました(白井)
- 54. 2023年10月13日
-
続いてチャンセル部の左官工事にはいりました(白井)
- 55. 2023年10月12日
-

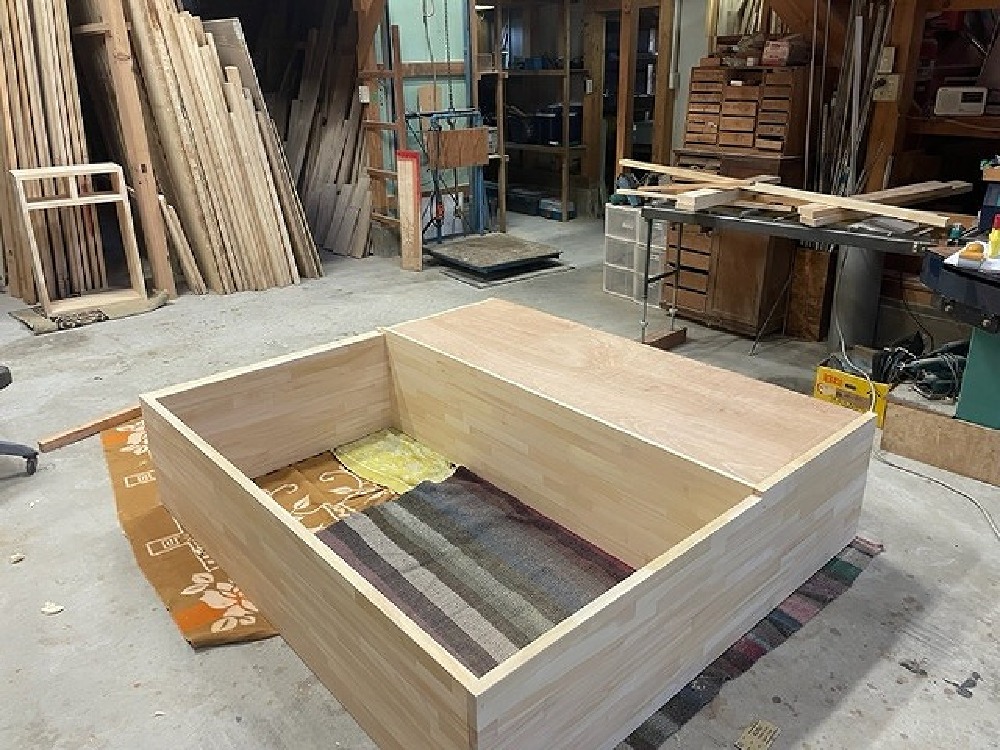

納骨堂家具作成中(寺西)

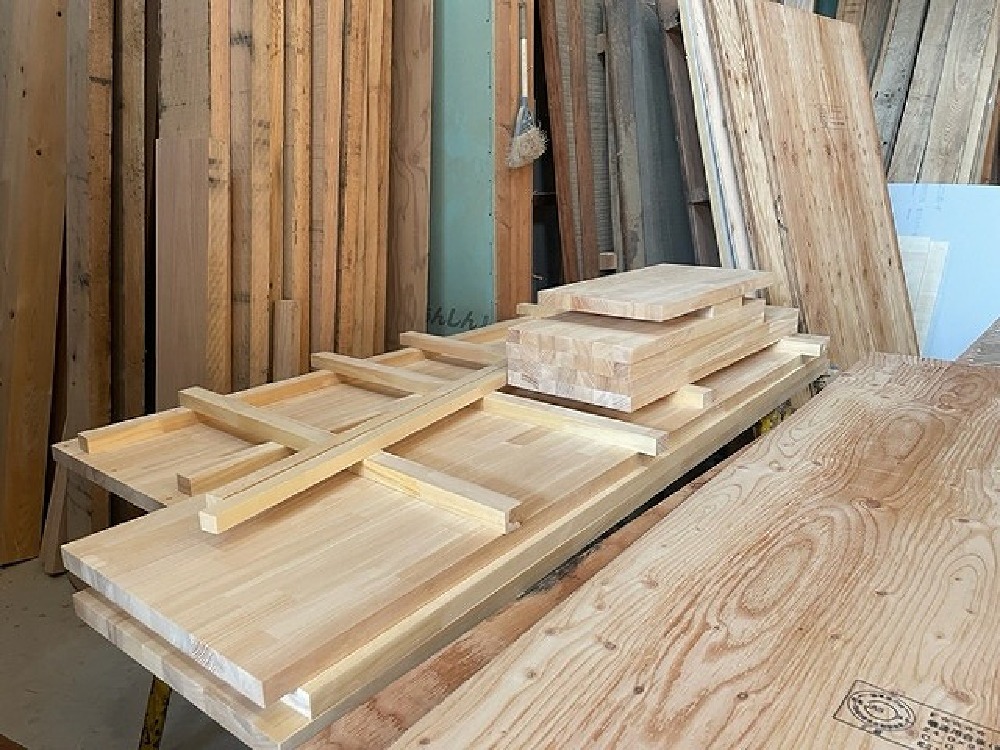

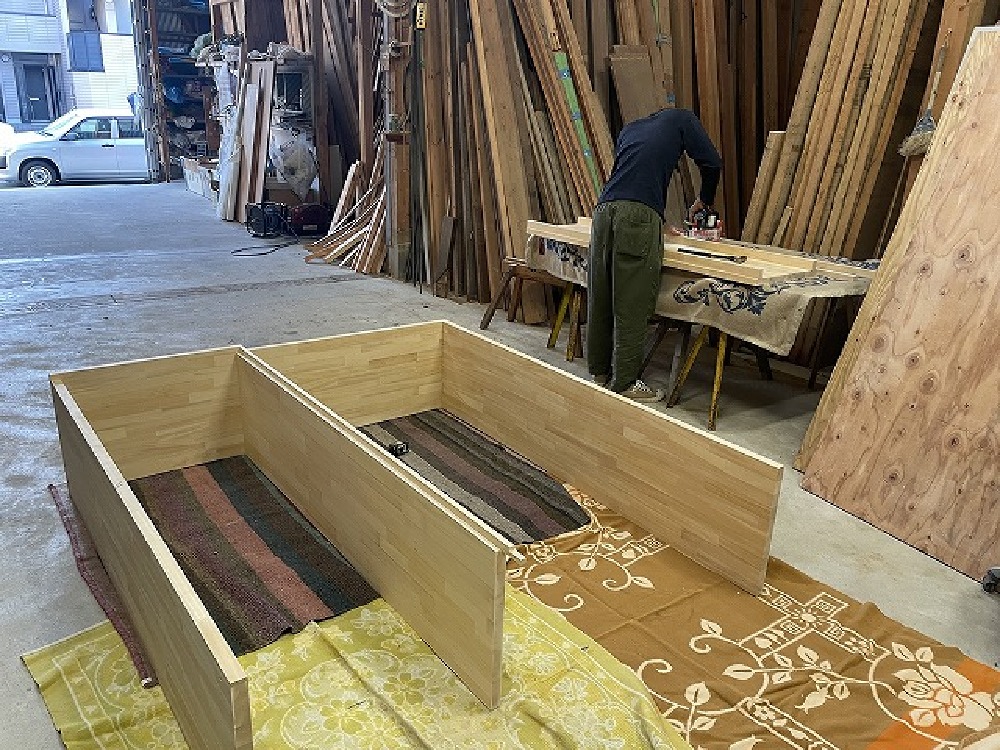

- 56. 2023年10月12日
-
寺やんが納骨堂に置く、家具を製作中(白井)
- 57. 2023年10月11日
-
家具作成中(寺西)
- 58. 2023年10月11日
-

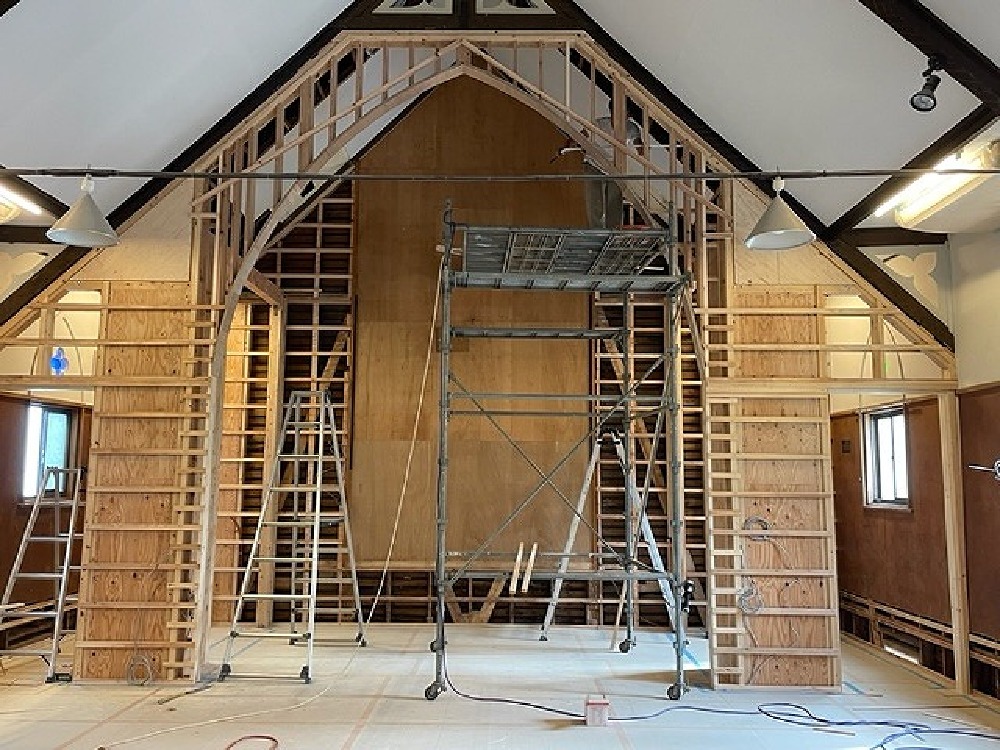

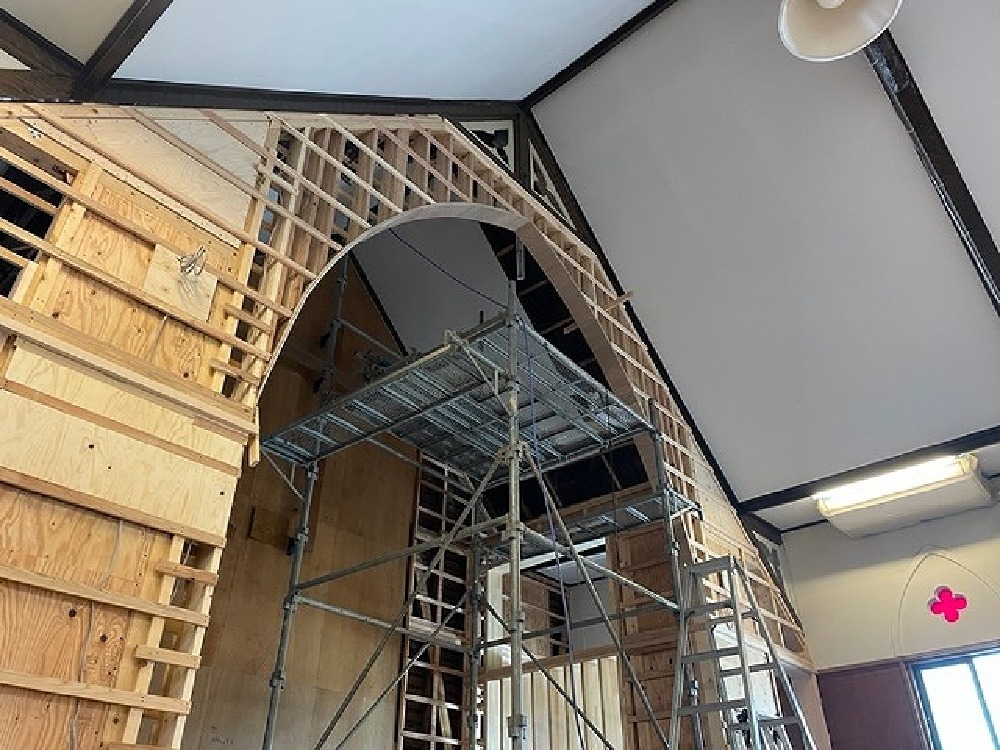

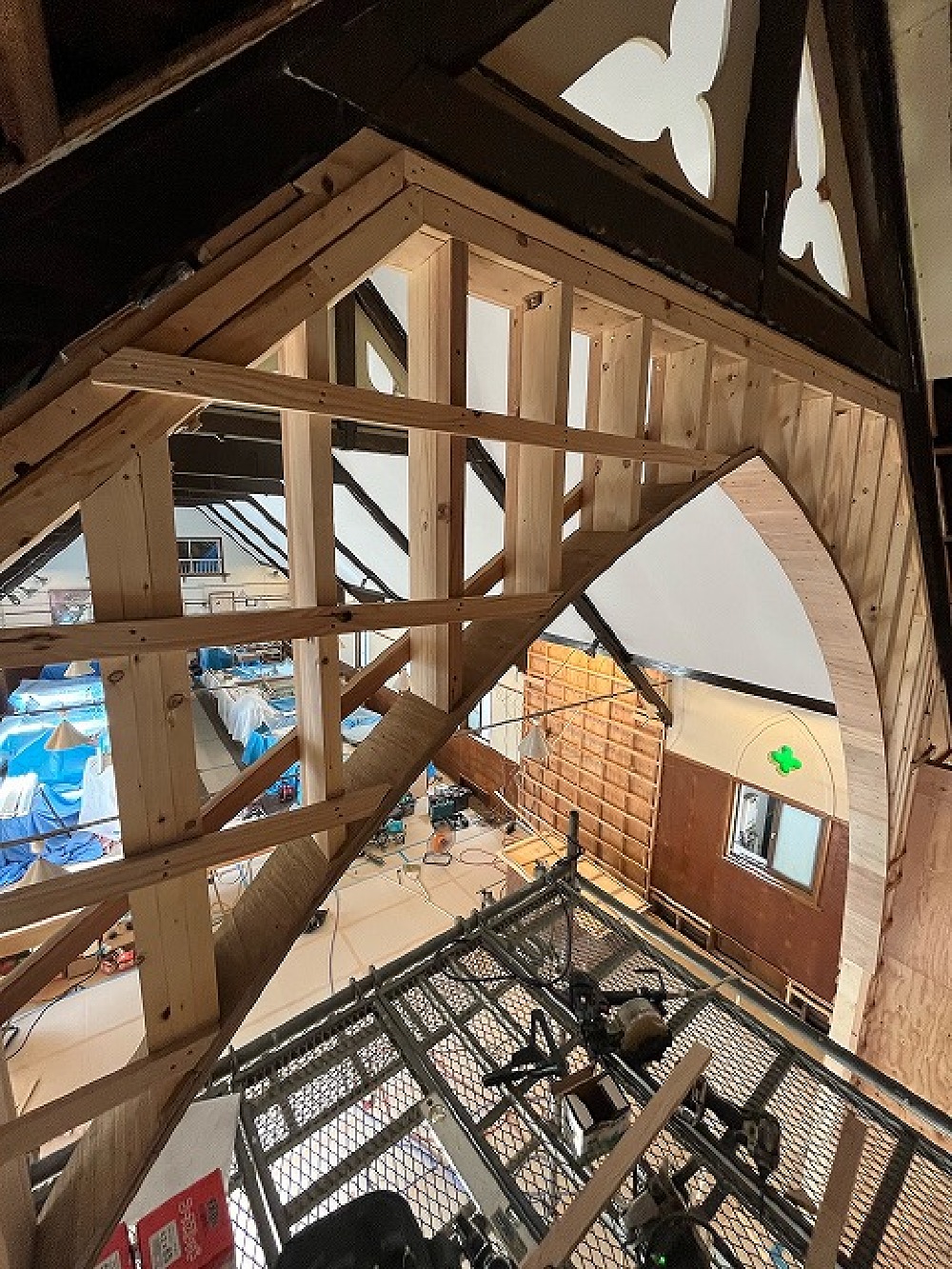

尖塔アーチ部のパテ処理完了しました。 プラスター塗り仕上予定です(白井)
- 59. 2023年10月11日
-
今日から左官屋さんが本格的に始動です。 浮いている箇所は捲り、 下地を作っていきます(白井)
- 60. 2023年10月11日
-
チャンセル部では 川脇塗装さんが塗り進めています(白井)
- 61. 2023年10月11日
-
チャンセル部では 川脇塗装さんが塗り進めています(白井)
- 62. 2023年10月06日
-

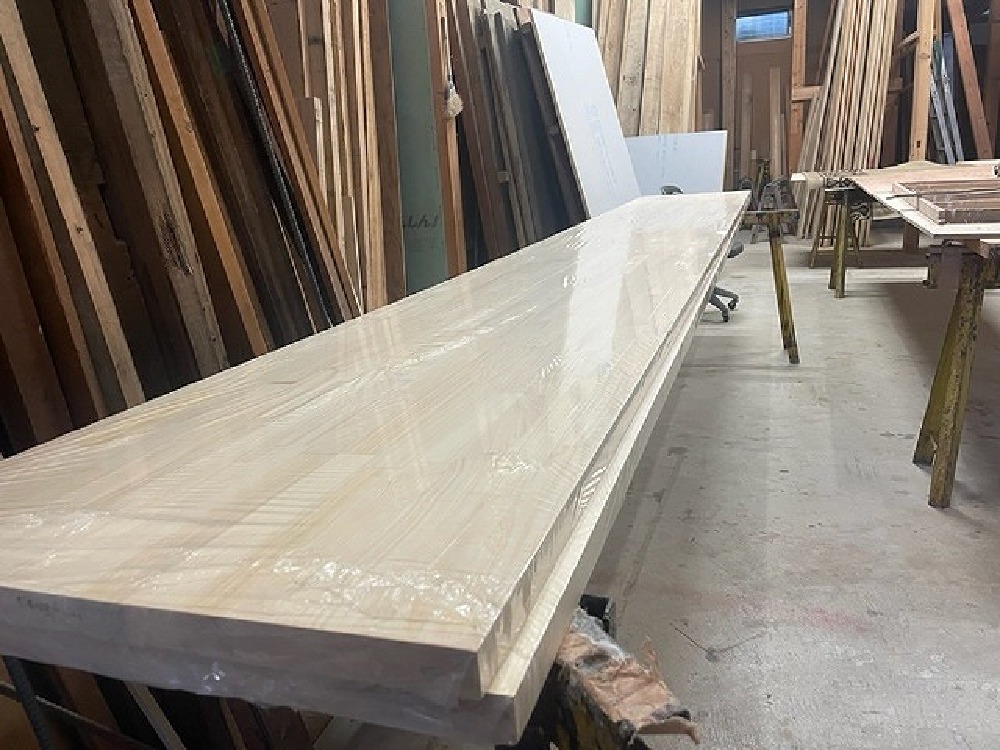

今日は工場で家具を作成しています(寺西)
- 63. 2023年10月03日
-

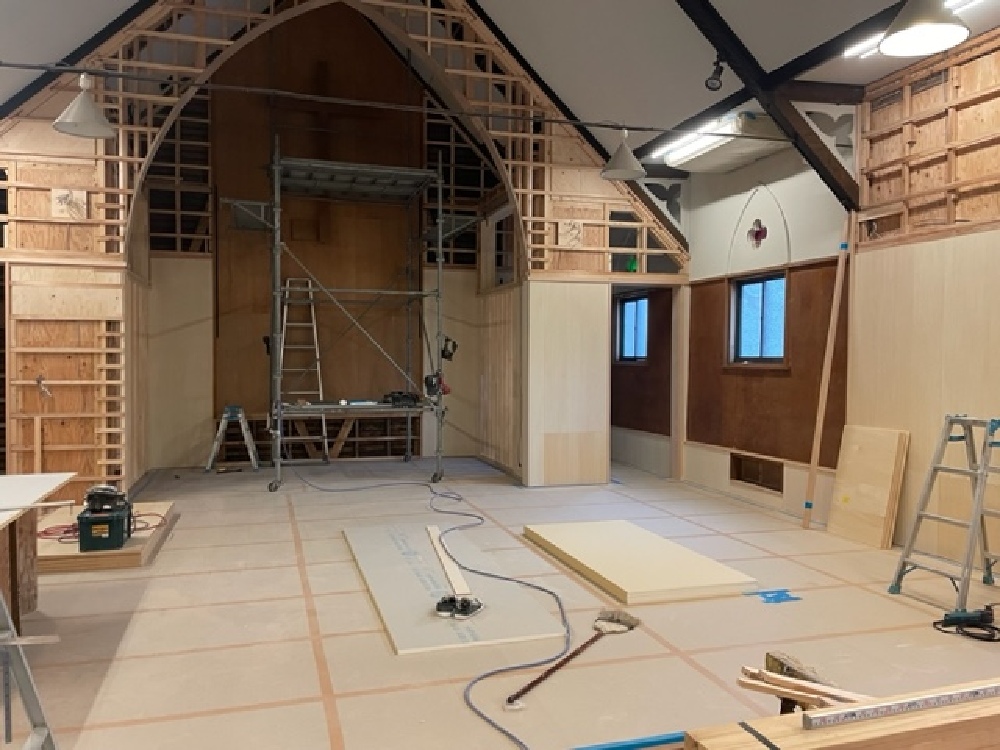

天井ベニヤ施工や仕上げ材の取り付けを行いました。大工工事すべて完了しました(寺西)

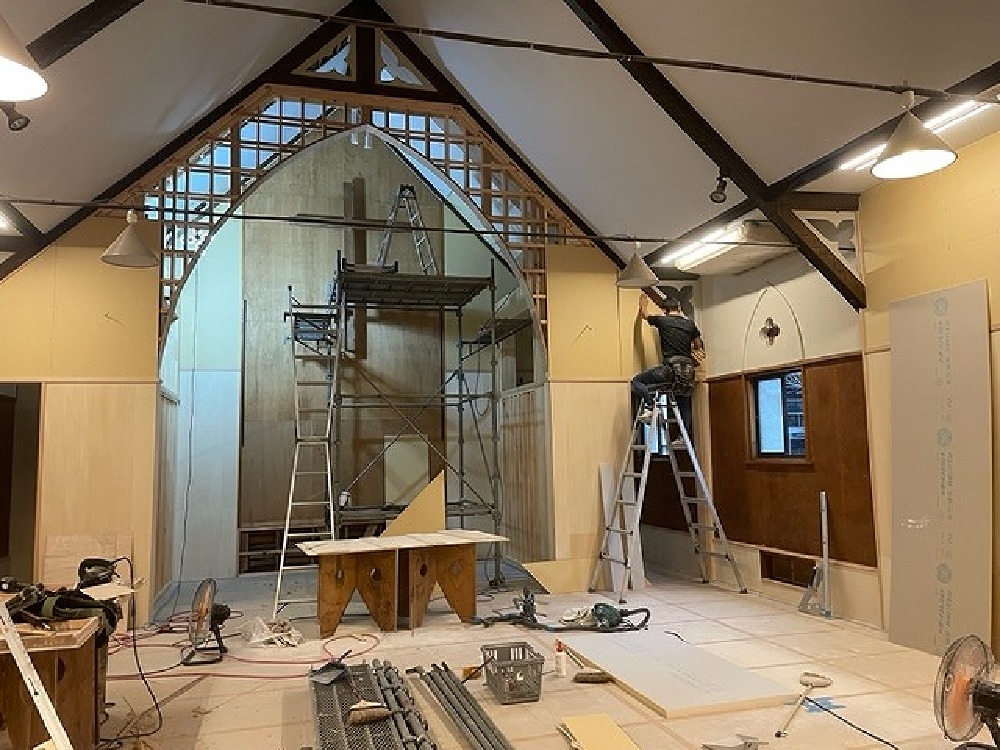

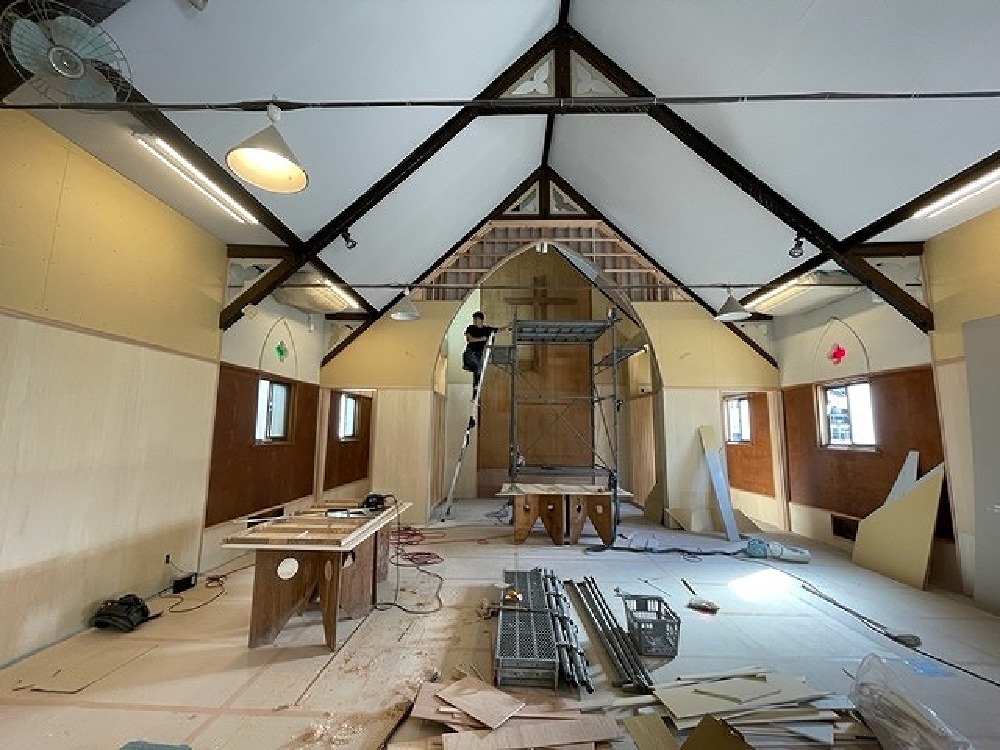

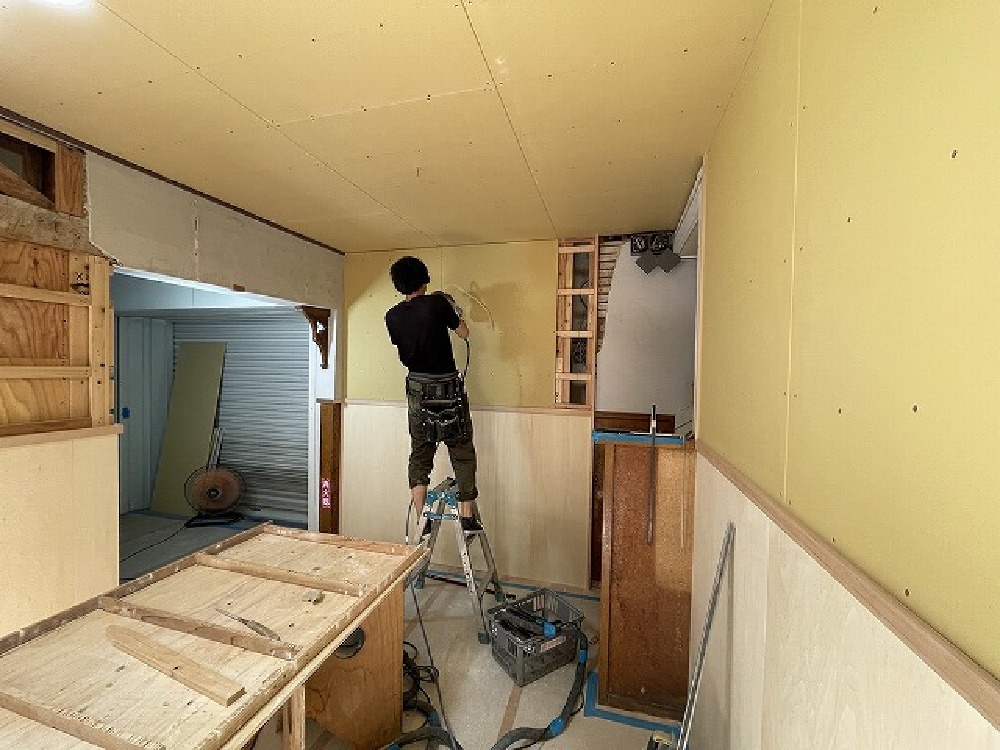

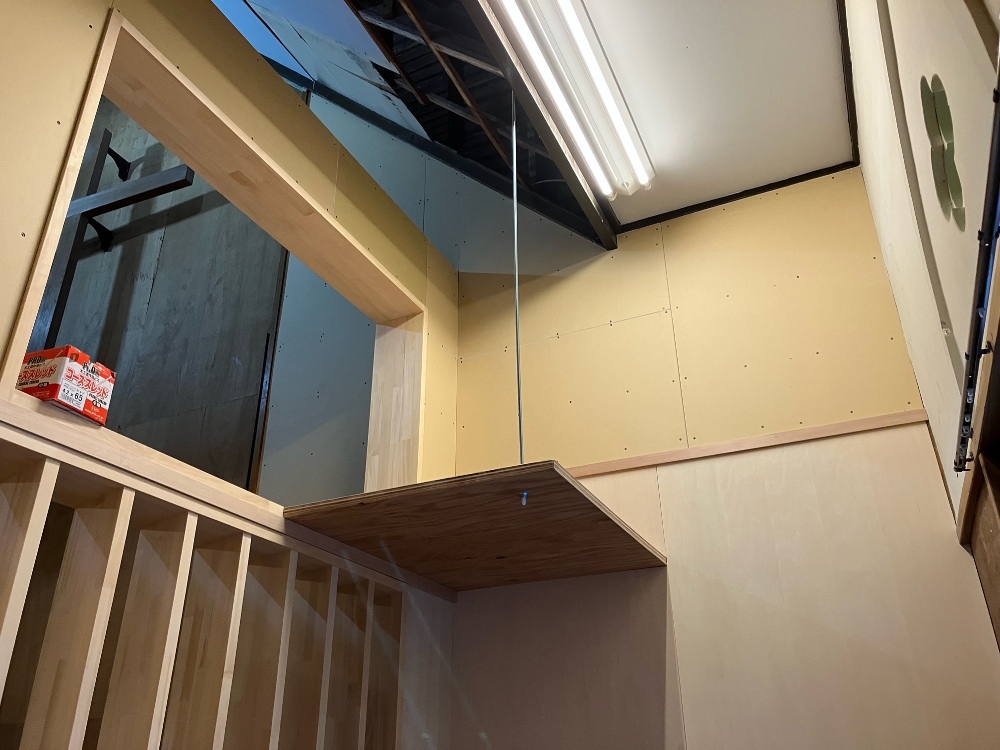

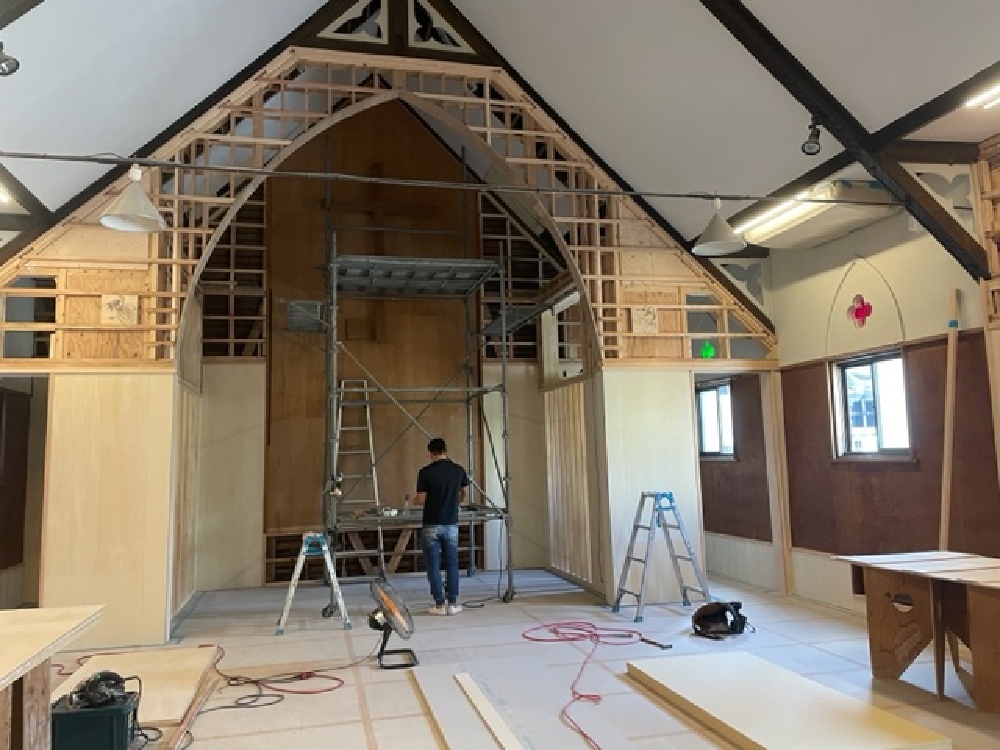

- 64. 2023年10月02日
-

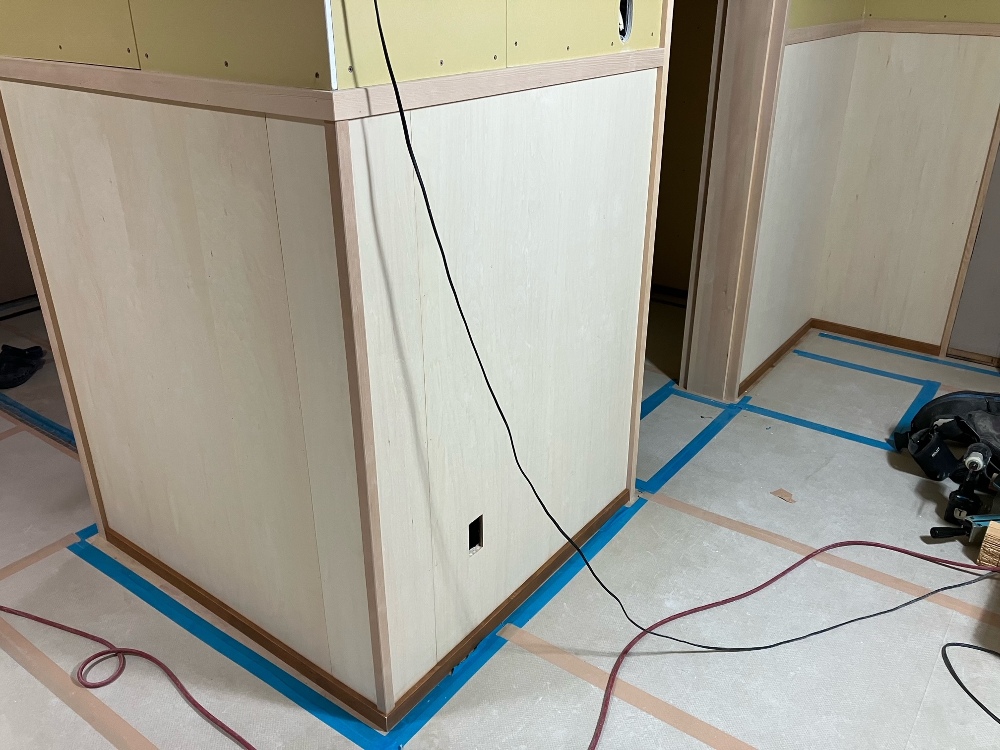

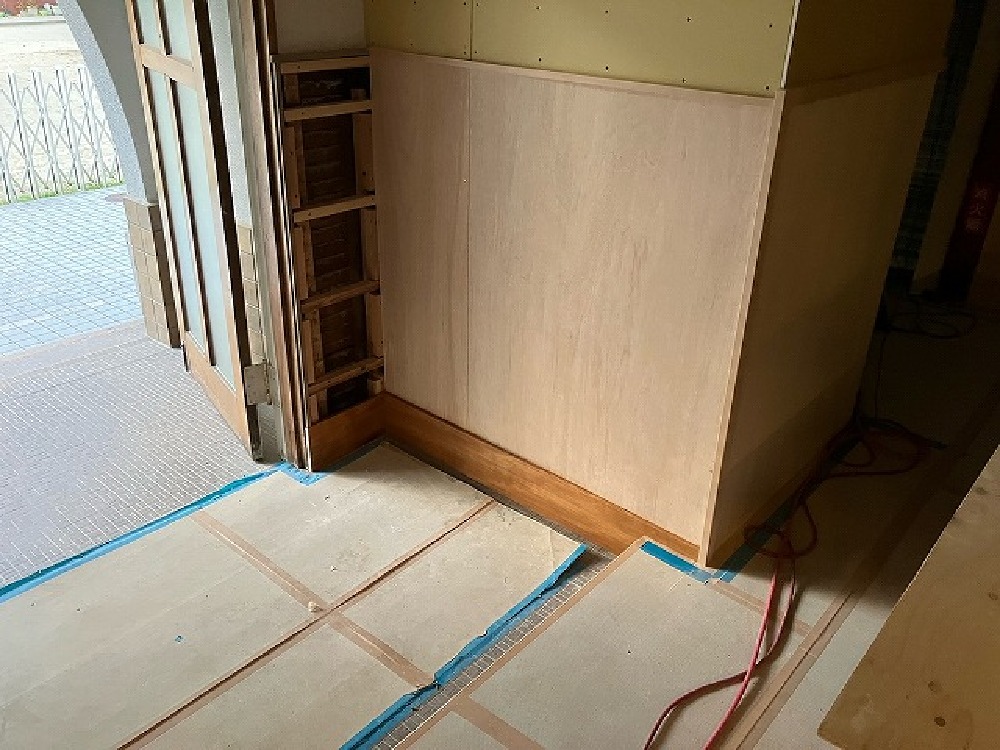

玄関部の造作工事が最終段階に入っています(白井)
- 65. 2023年10月02日
-
チャンセル部のプラスターボード施工が進んでいます(寺西)
- 66. 2023年10月02日
-

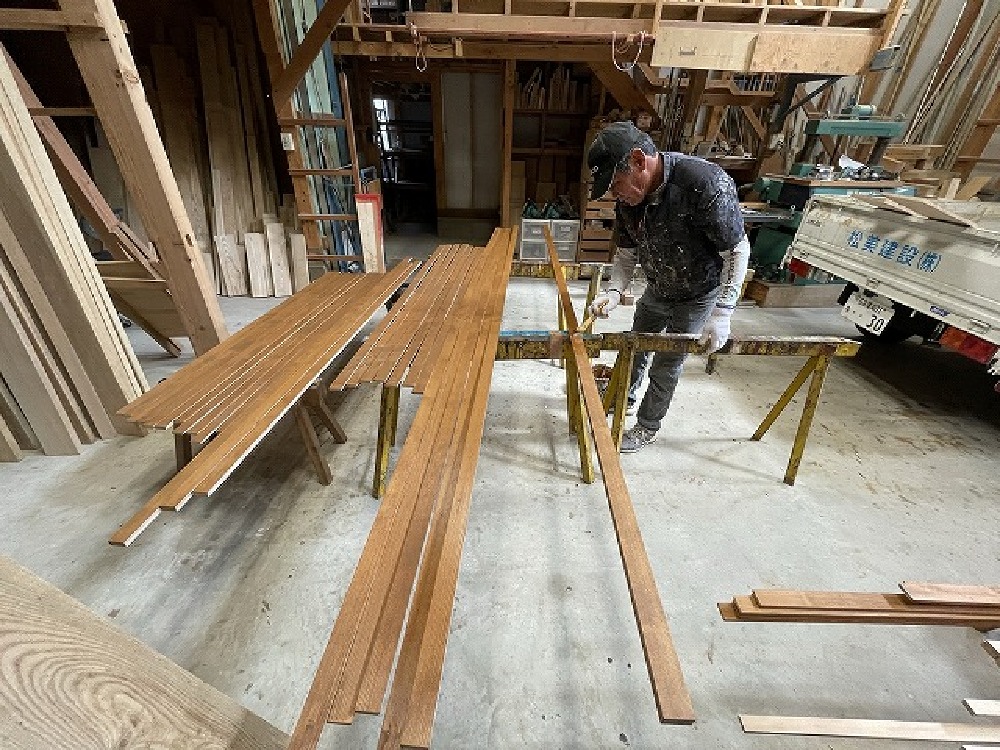

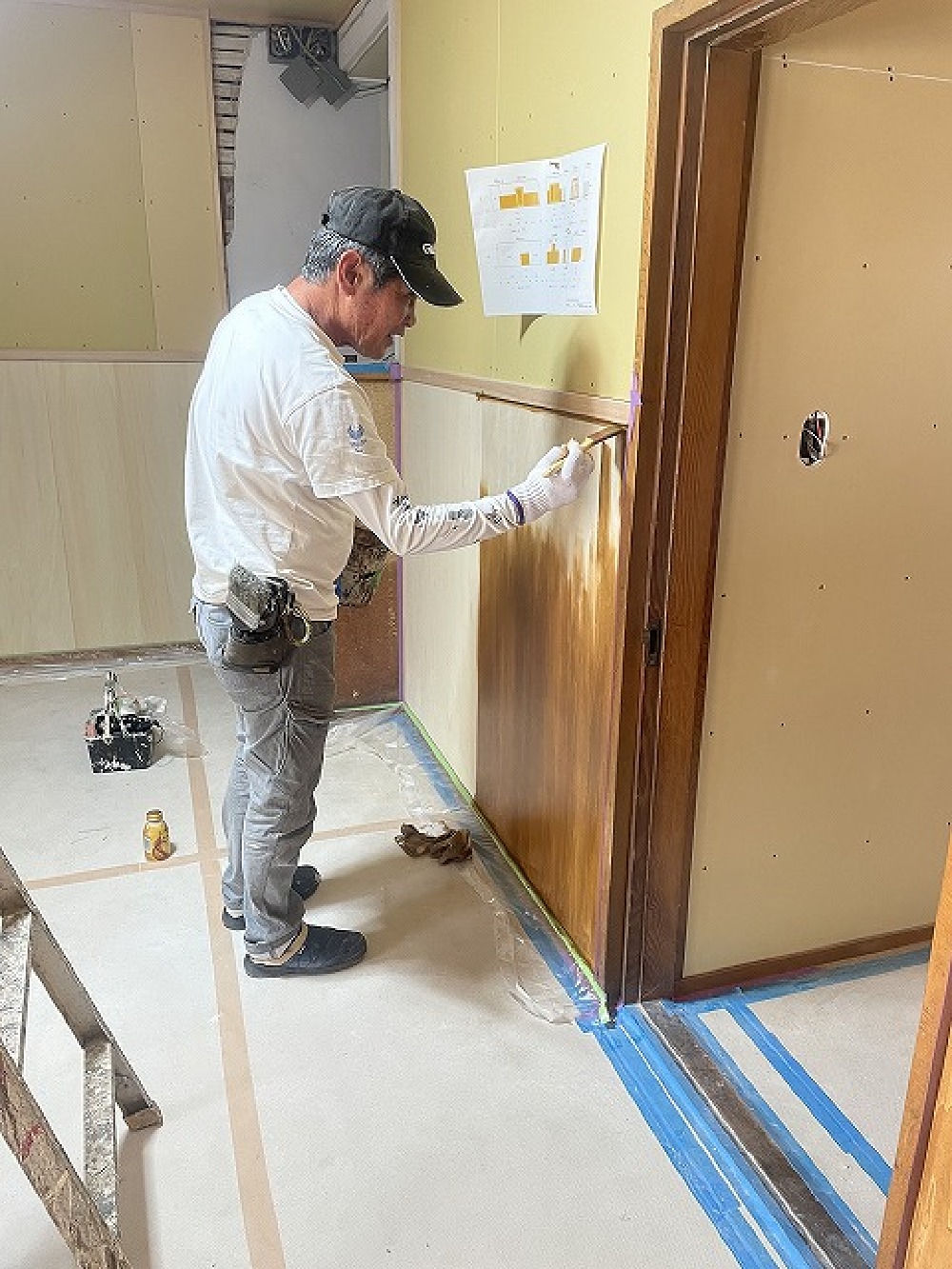

大工造作工事が終了したので 自然塗料オスモを塗装していく、川脇さん。 2回塗り予定です(白井)
- 67. 2023年10月02日
-
大工造作工事が終了したので 自然塗料オスモを塗装していく、川脇さん。 2回塗り予定です(白井)
- 68. 2023年09月30日
-
引き続きボードを貼っています(山本)

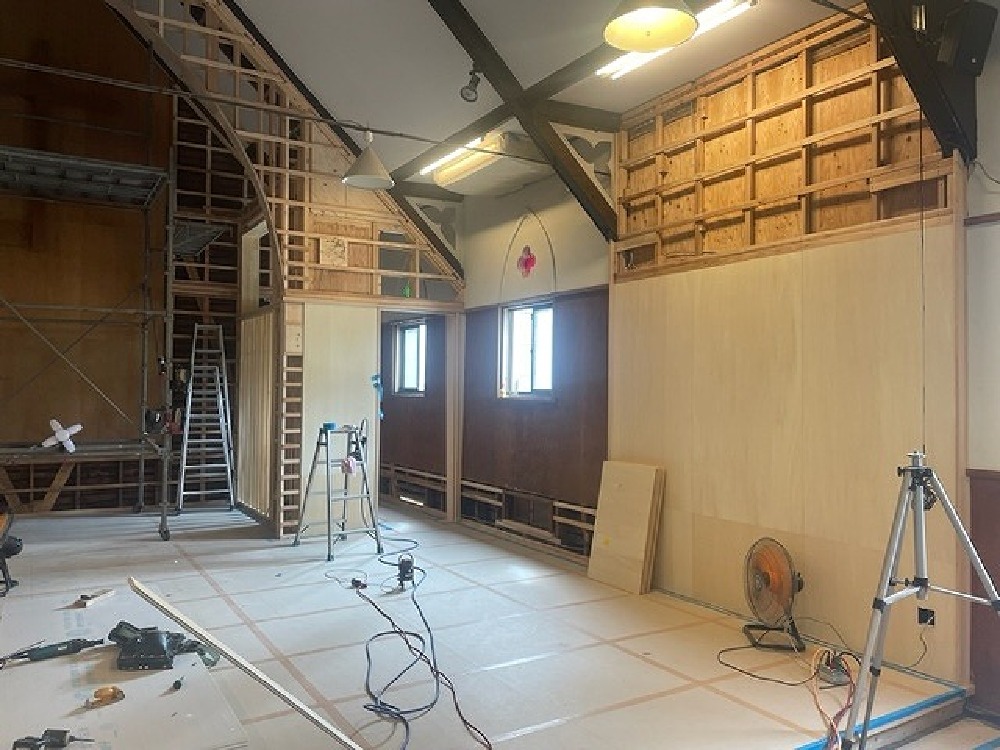

- 69. 2023年09月30日
-
プラスターボード施工中(寺西)
- 70. 2023年09月29日
-

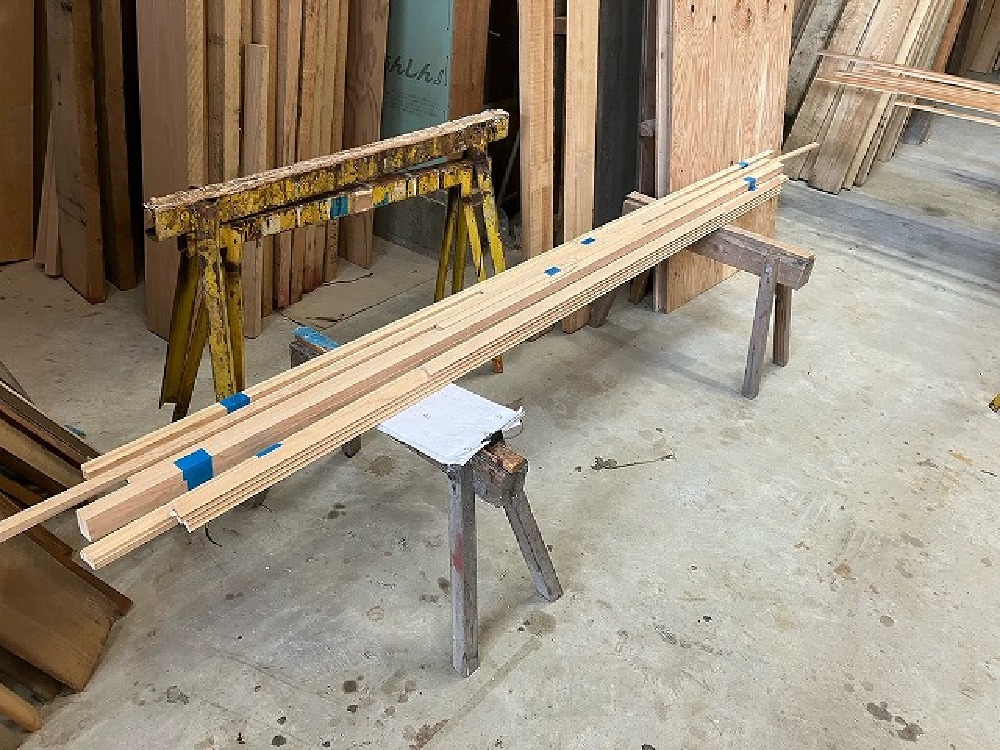

仕上げ材加工中(寺西)
- 71. 2023年09月28日
-
巾木、廻り子など見切り材を施工しました(山本)
- 72. 2023年09月28日
-
チャンセルのボードを貼りはじめました(山本)
- 73. 2023年09月28日
-
引き続きプラスターボード施工中(寺西)
- 74. 2023年09月26日
-

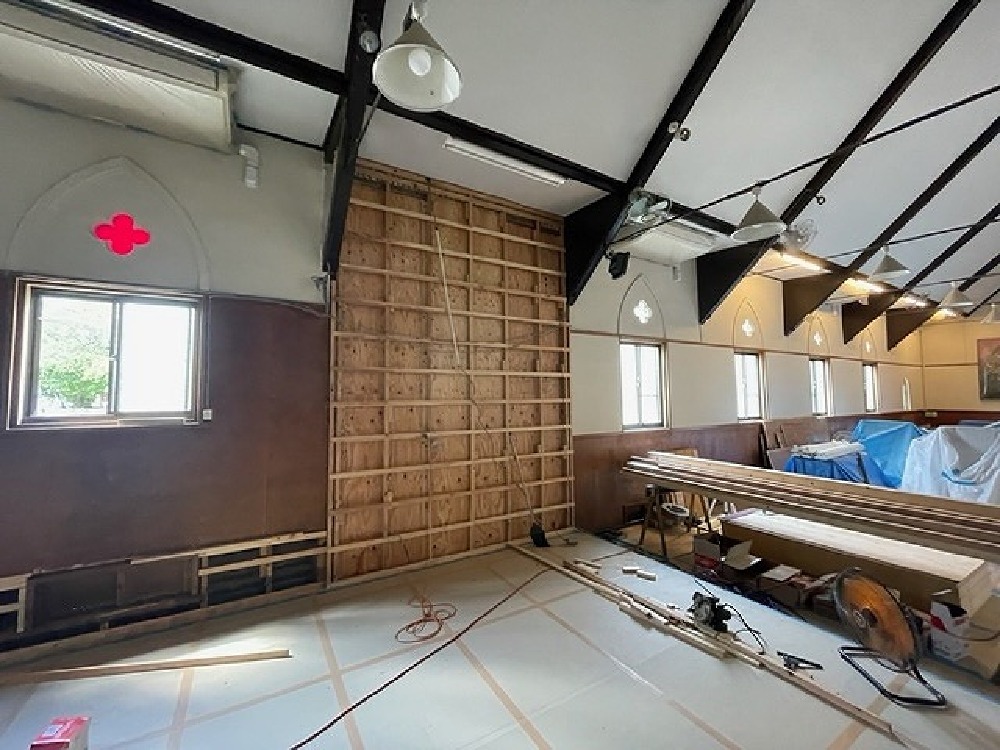

ボードが貼り終わり、見切り材を取り付けています(山本)
- 75. 2023年09月25日
-
マツミ工場でカワワキ塗装さんが巾木に2回目の塗装を施してくれました。 床との絡みがある為、先行塗装です。
- 76. 2023年09月25日
-
壁プラスターボード施工中(寺西)
- 77. 2023年09月22日
-
引き続きプラスターボード施工中(寺西)

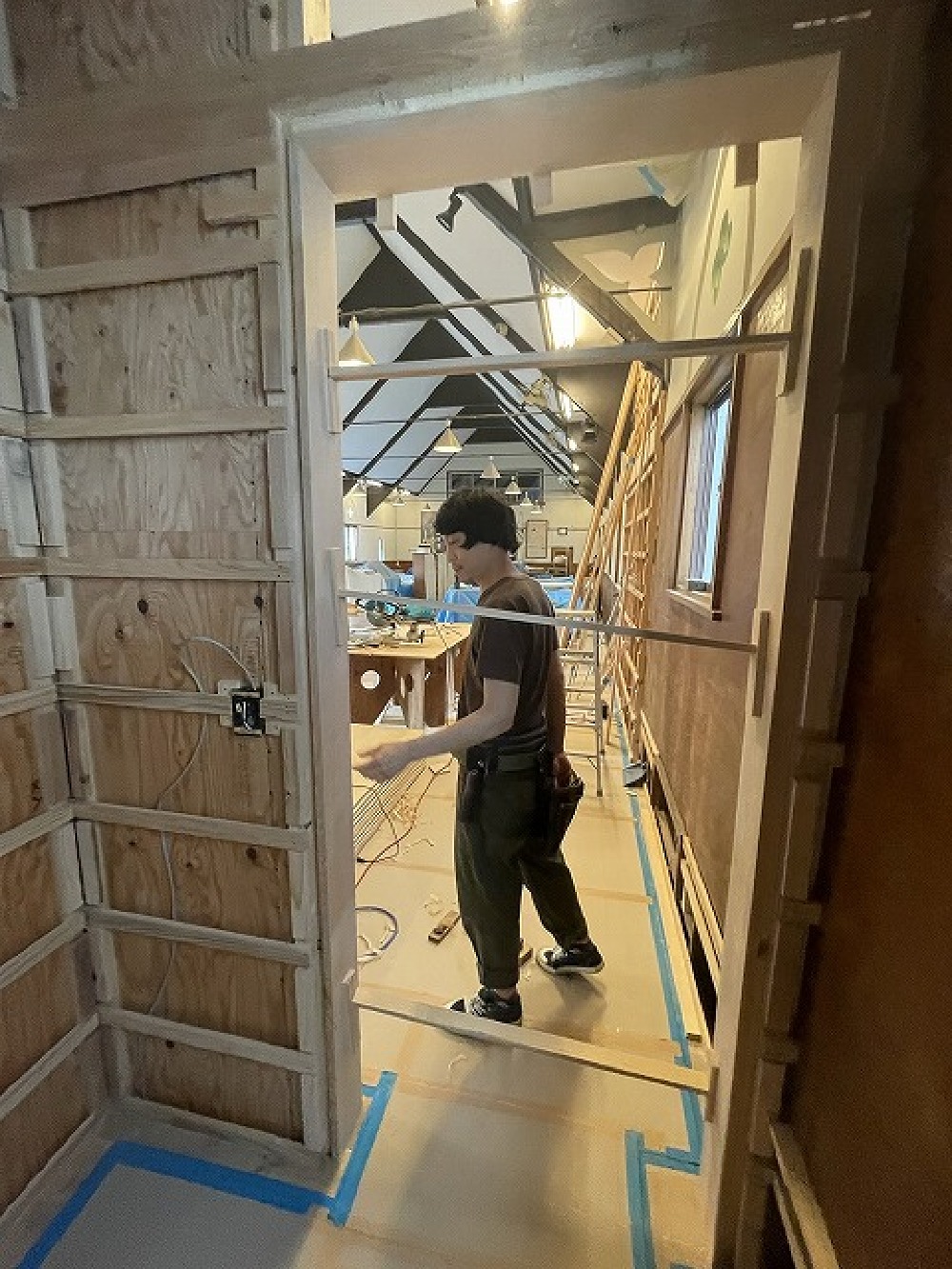

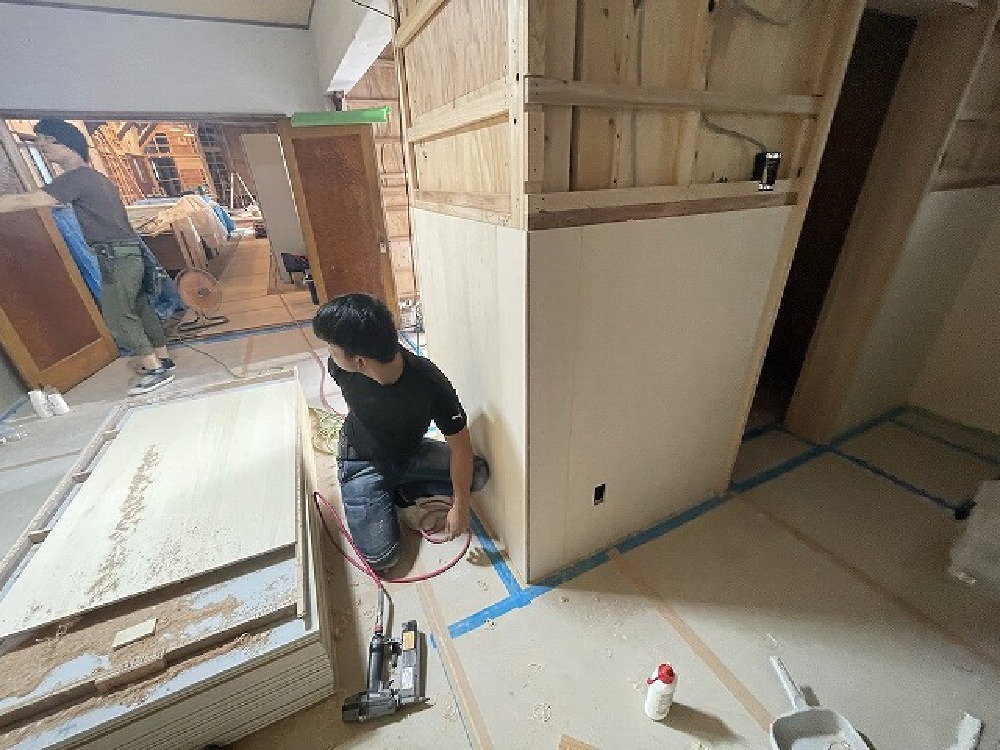

- 78. 2023年09月21日
-
引き続き仕上げ材取付中(寺西)
- 79. 2023年09月21日
-

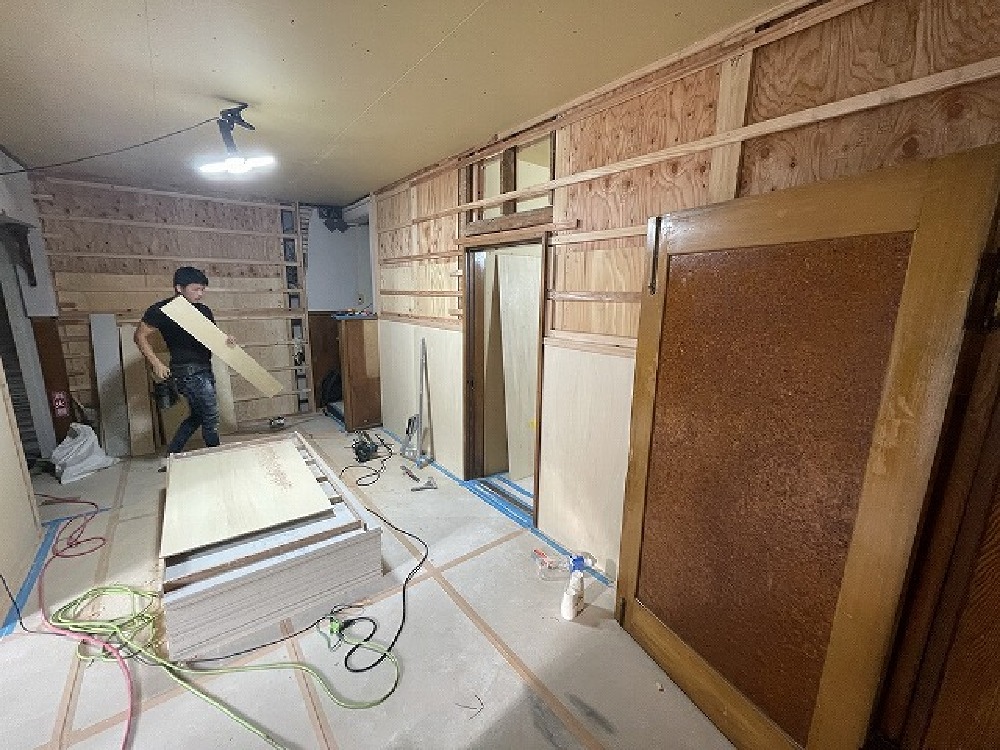

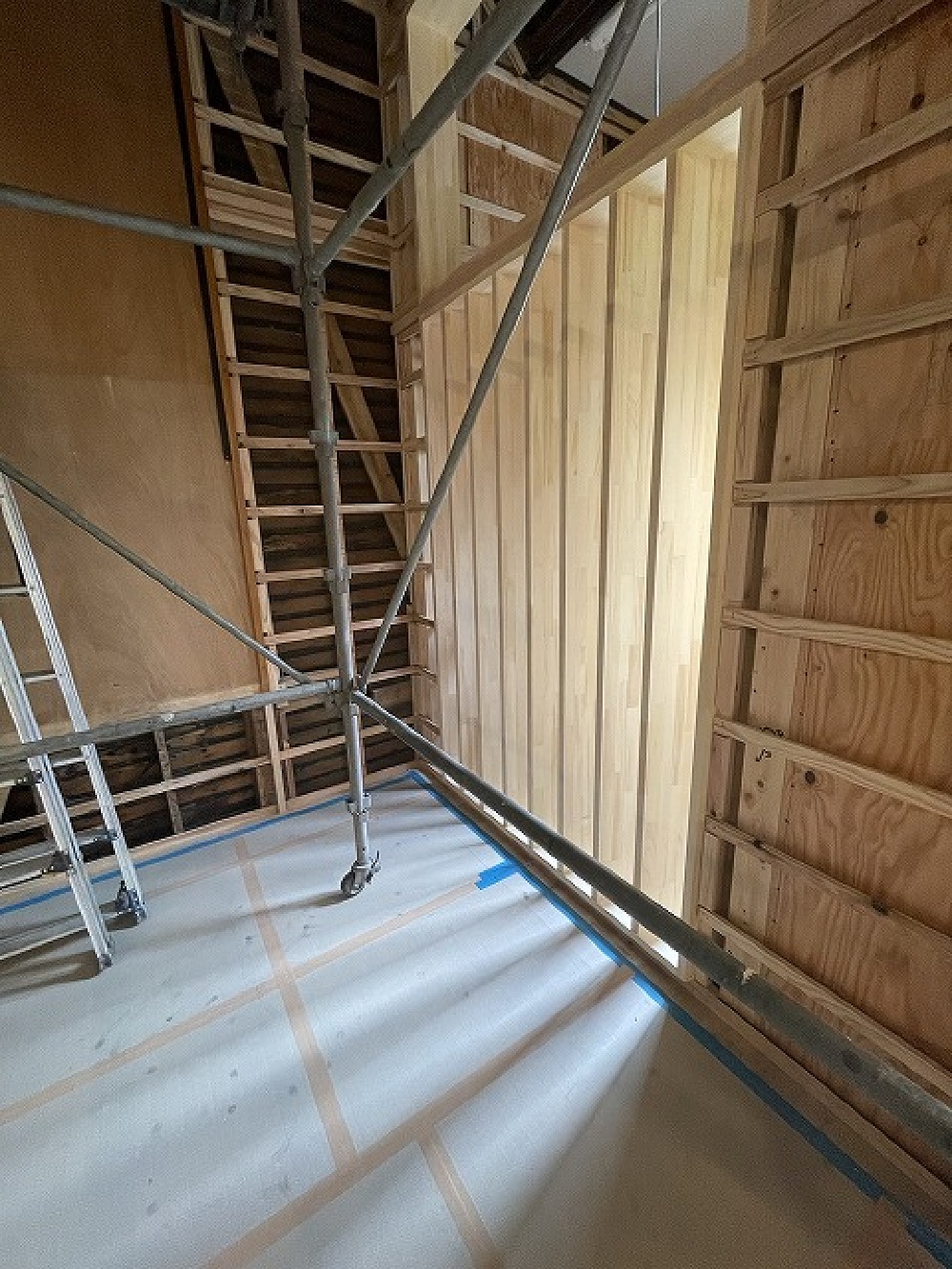

シナベニヤを施工中(寺西)
- 80. 2023年09月21日
-
引き続きマルコ教会の見切り材を加工しました(山本)

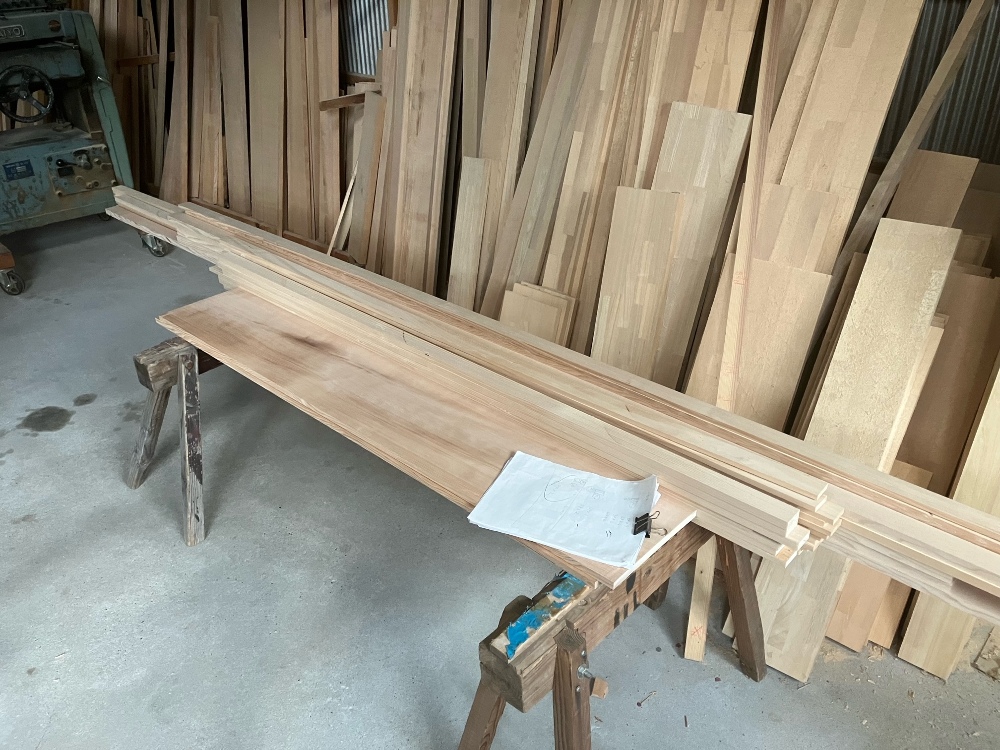

- 81. 2023年09月19日
-
工場で巾木などを作っています(山本)
- 82. 2023年09月18日
-
工場で山ちゃんが作った棟の見切り材を取付中です(寺西)
- 83. 2023年09月18日
-
枠材をドンドン付けていく寺やん。 順調に進んでいます(白井)
- 84. 2023年09月18日
-
枠材がついて順調に進む現場です(白井)
- 85. 2023年09月18日
-

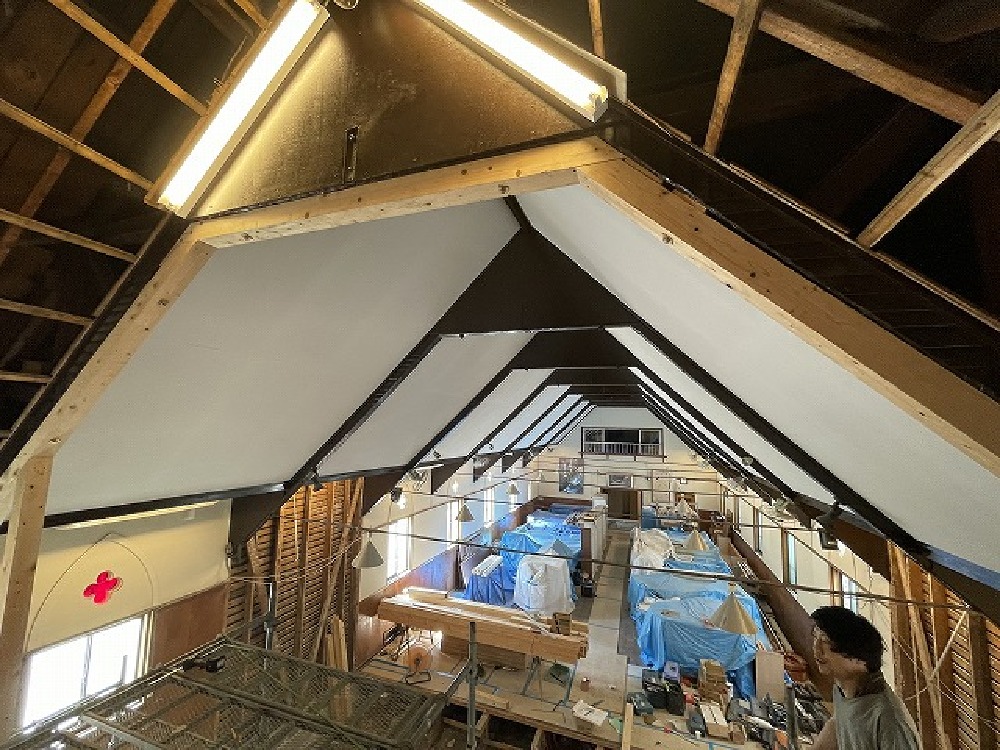

尖塔アーチ部上部の足場を組んだので 上からパチリ(白井)
- 86. 2023年09月18日
-
尖塔アーチ部上部の足場を組んだので 上からパチリ(白井)
- 87. 2023年09月18日
-
山ちゃんは、シナベニヤを貼り進めています。 自然塗料のオスモを塗装する予定です(白井)
- 88. 2023年09月18日
-
山ちゃんは、シナベニヤを貼り進めています。 自然塗料のオスモを塗装する予定です(白井)
- 89. 2023年09月16日
-
入り口枠や見切り材を取り付けました(山本)

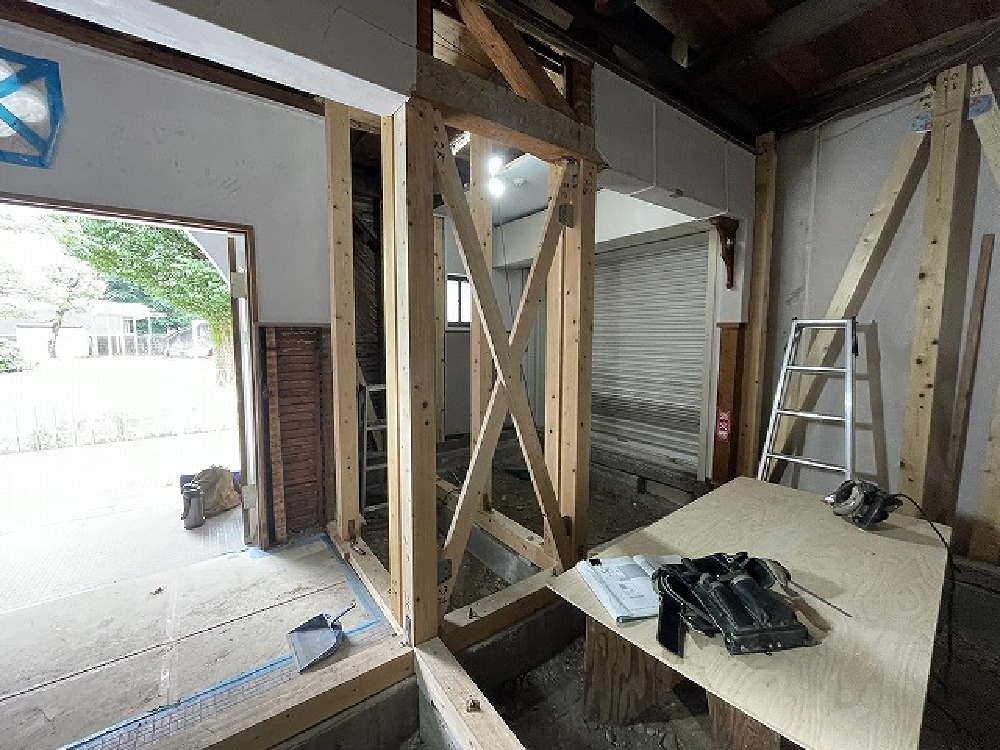

- 90. 2023年09月14日
-
壁下地施工中(寺西)

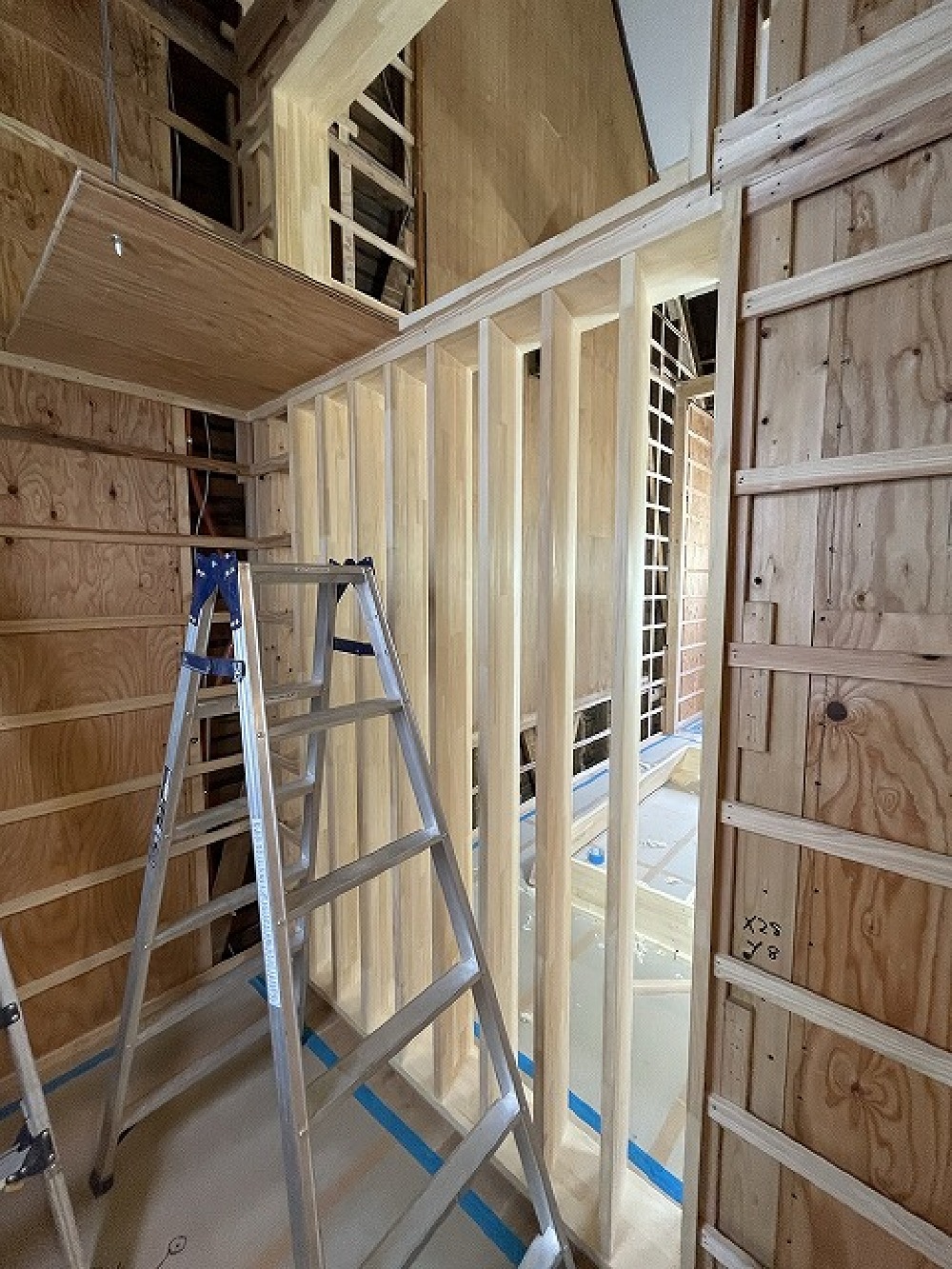

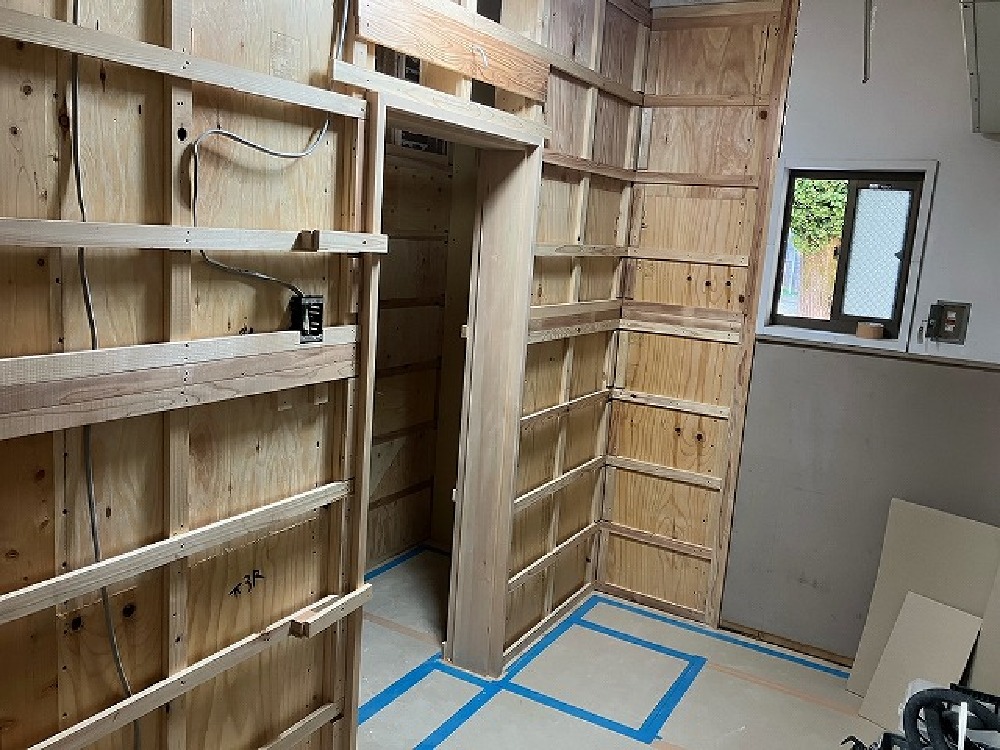

- 91. 2023年09月14日
-
ボード貼り進行中です(山本)
- 92. 2023年09月14日
-
壁下地施工中(寺西)
- 93. 2023年09月13日
-

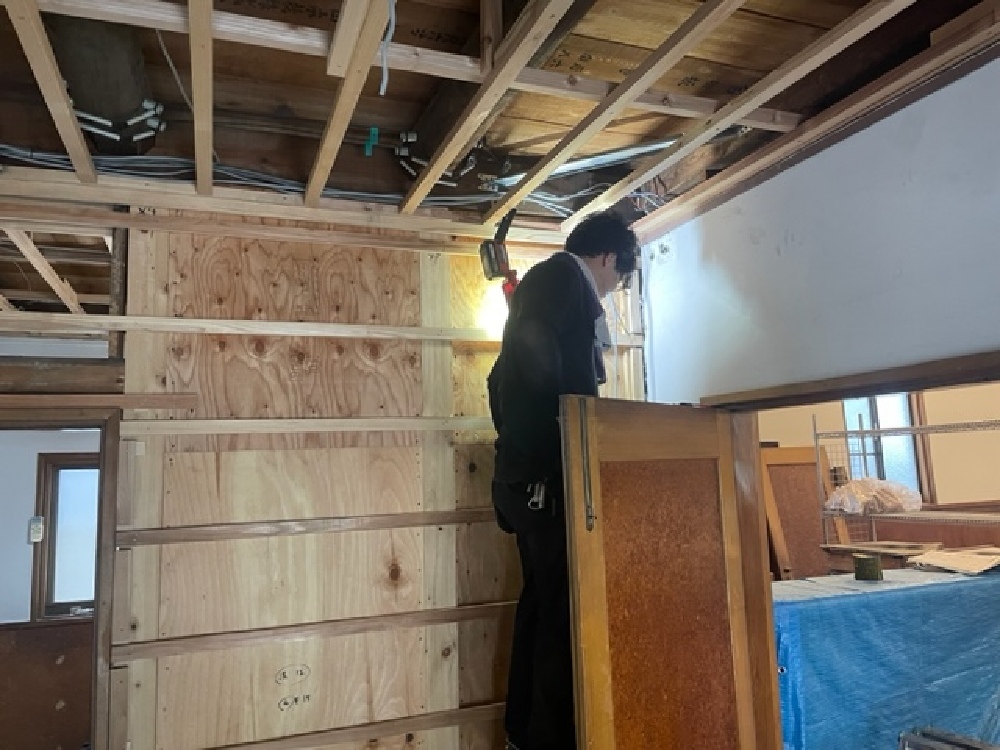

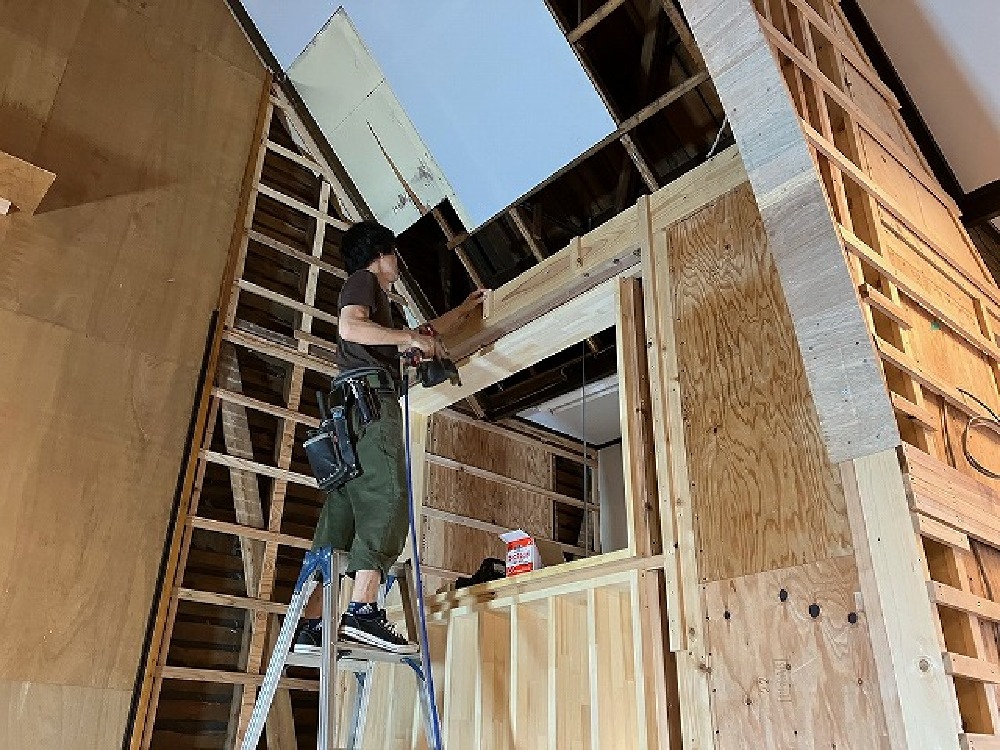

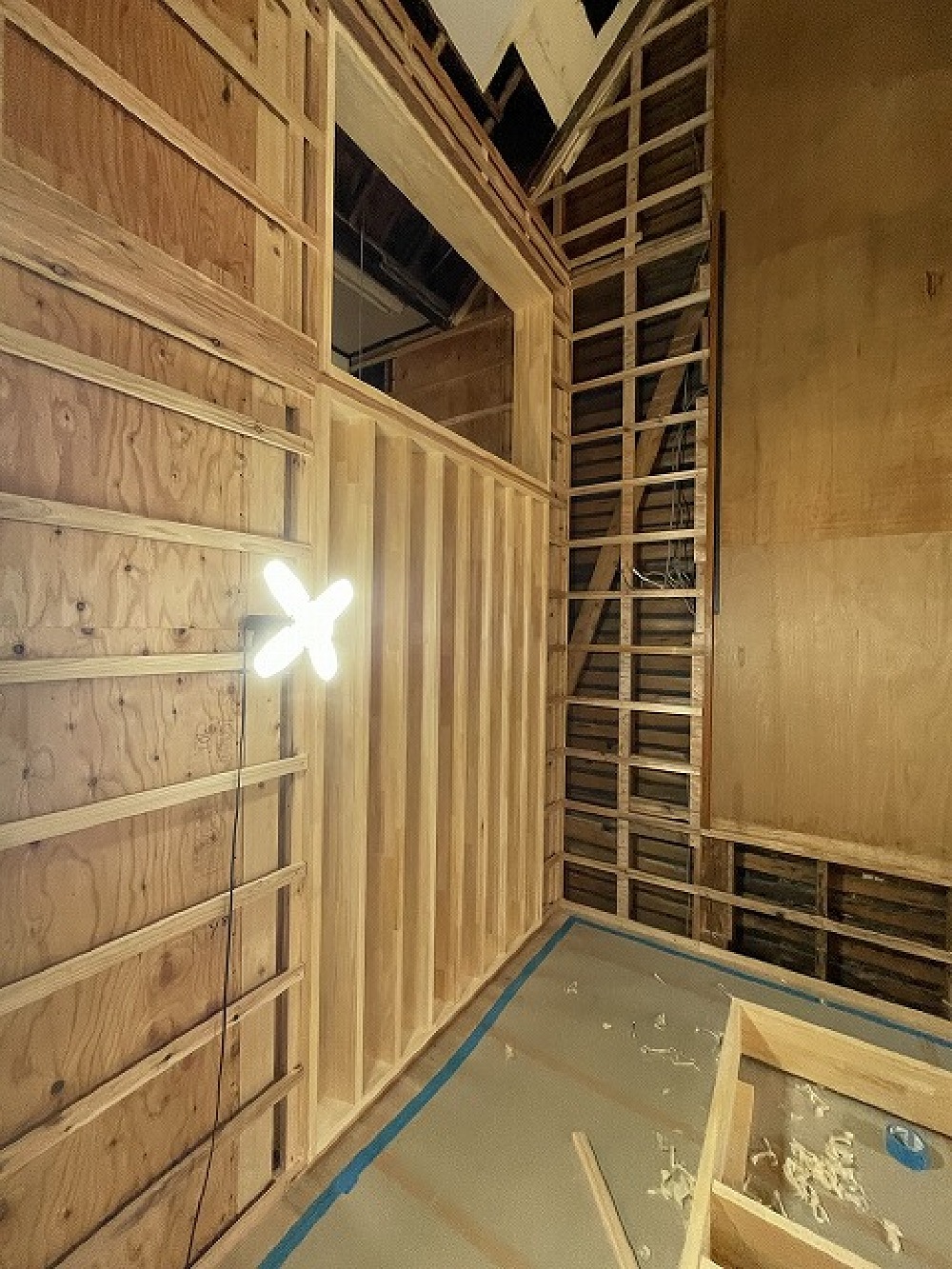

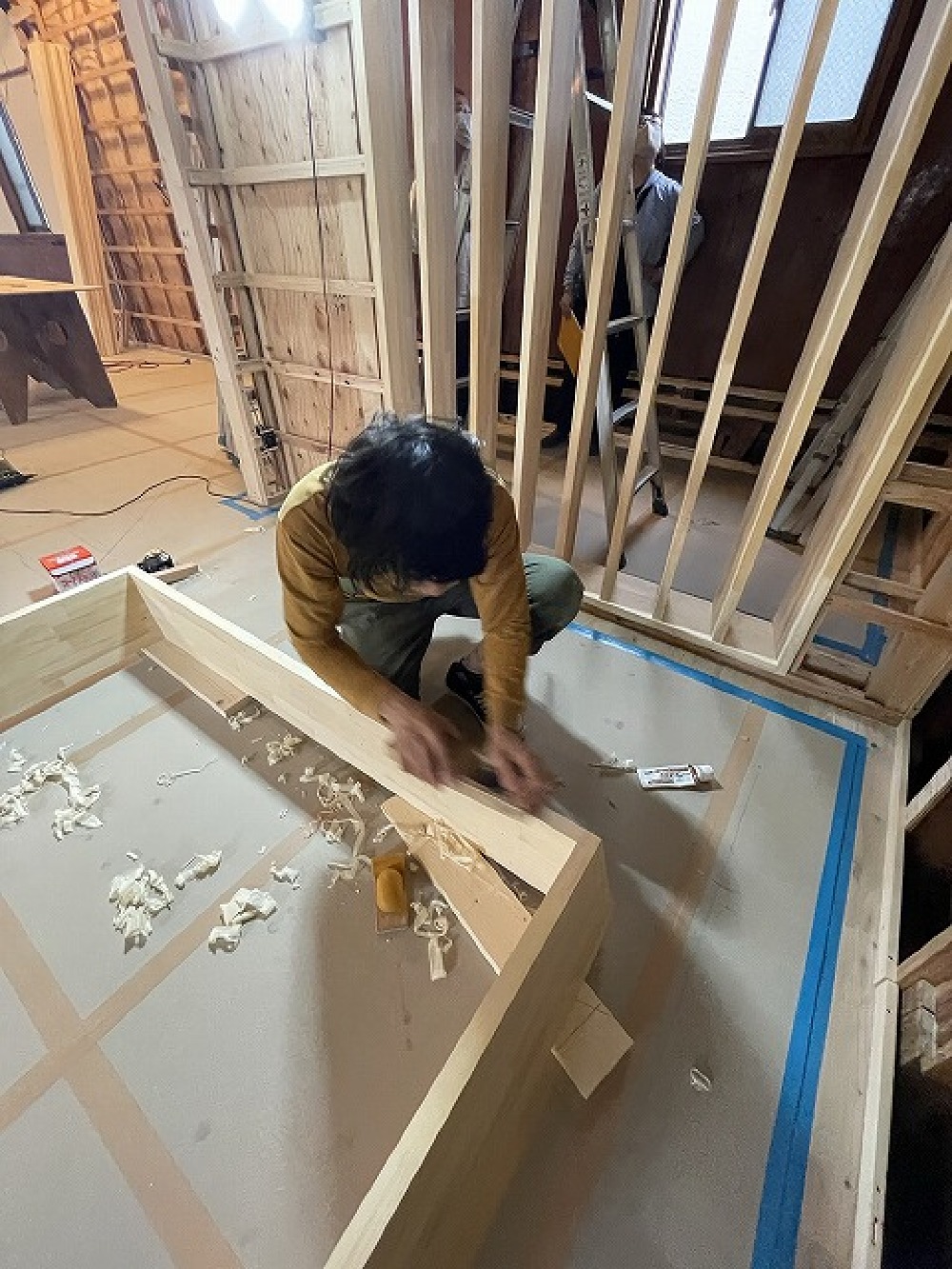

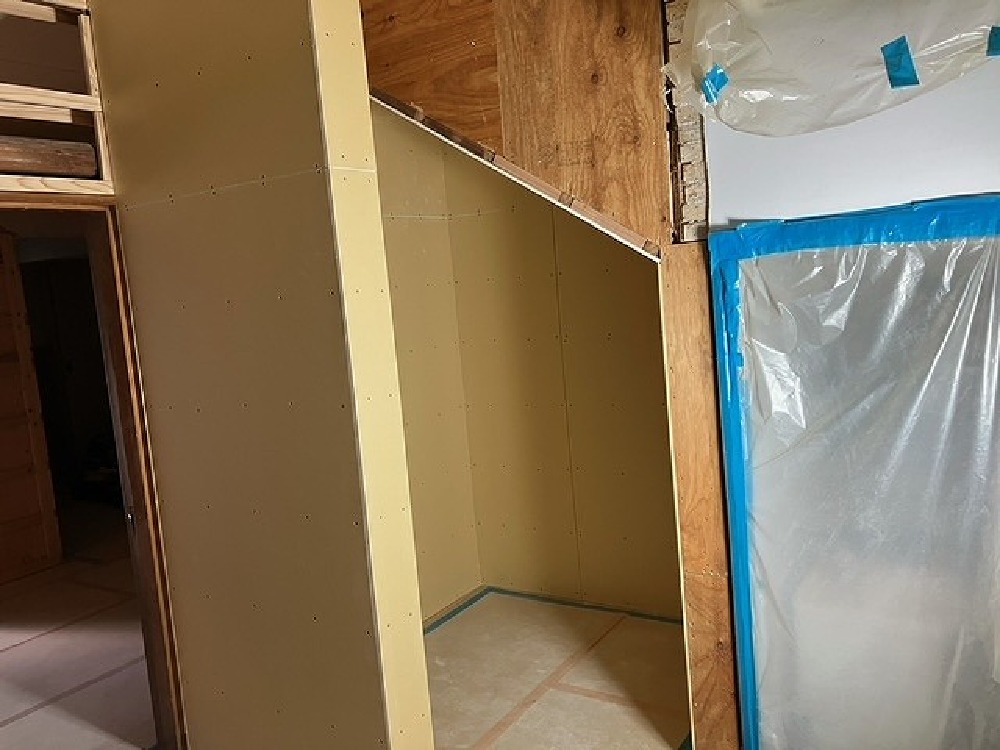

今日からマルコ教会へ応援に来ています(山本)

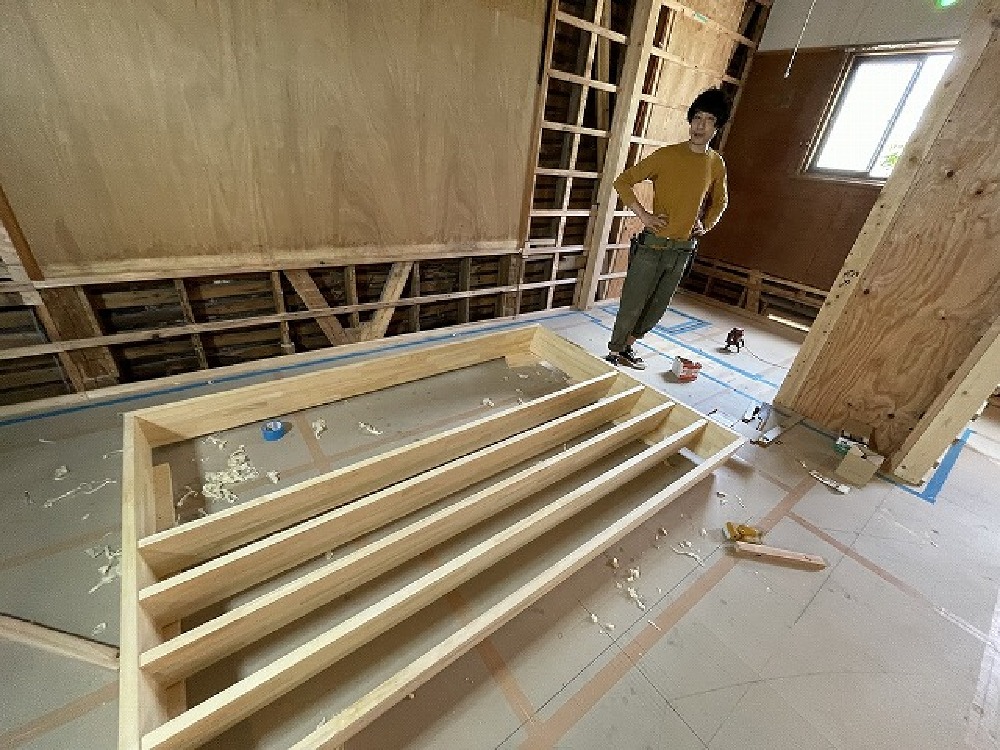

- 94. 2023年09月13日
-

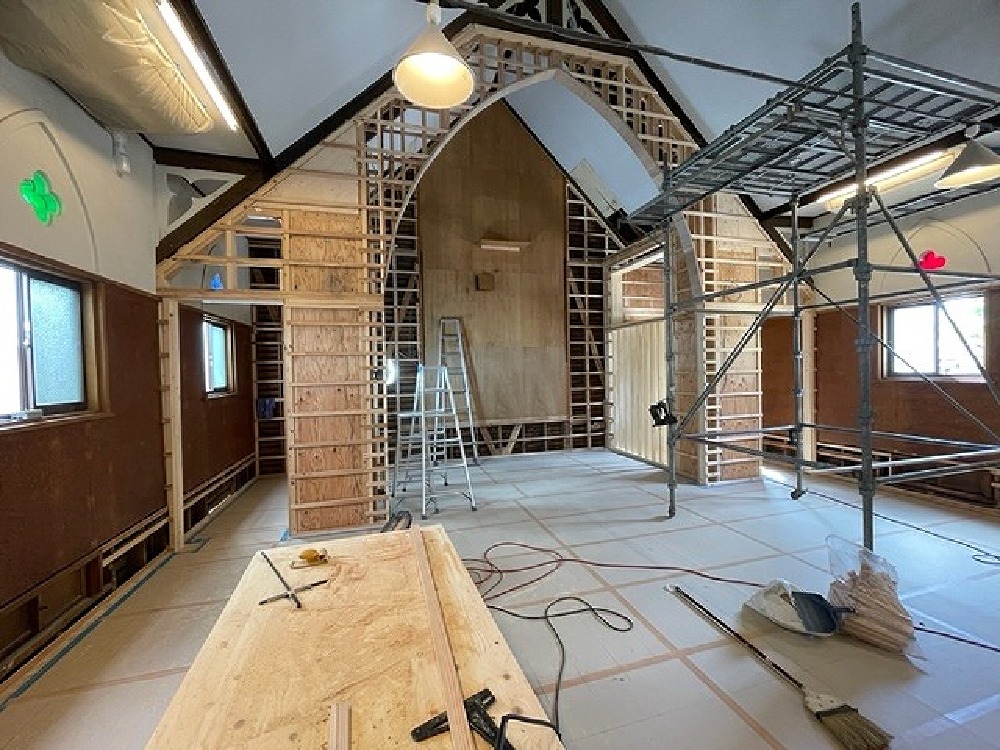

チャンセル部、造作真っ只中(白井)
- 95. 2023年09月13日
-

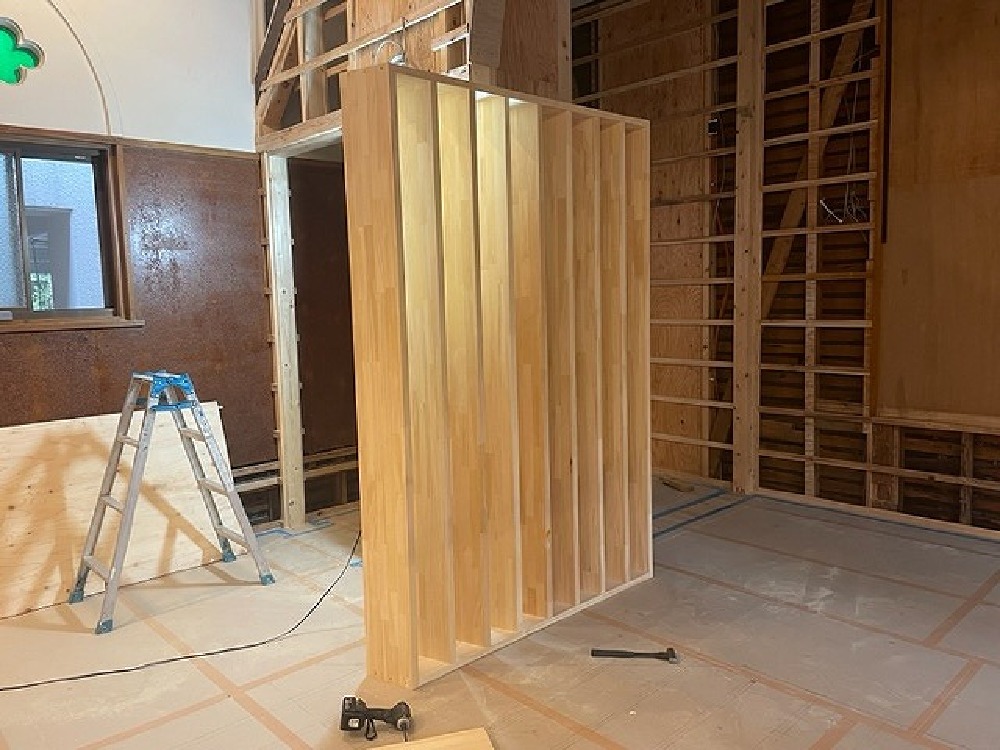

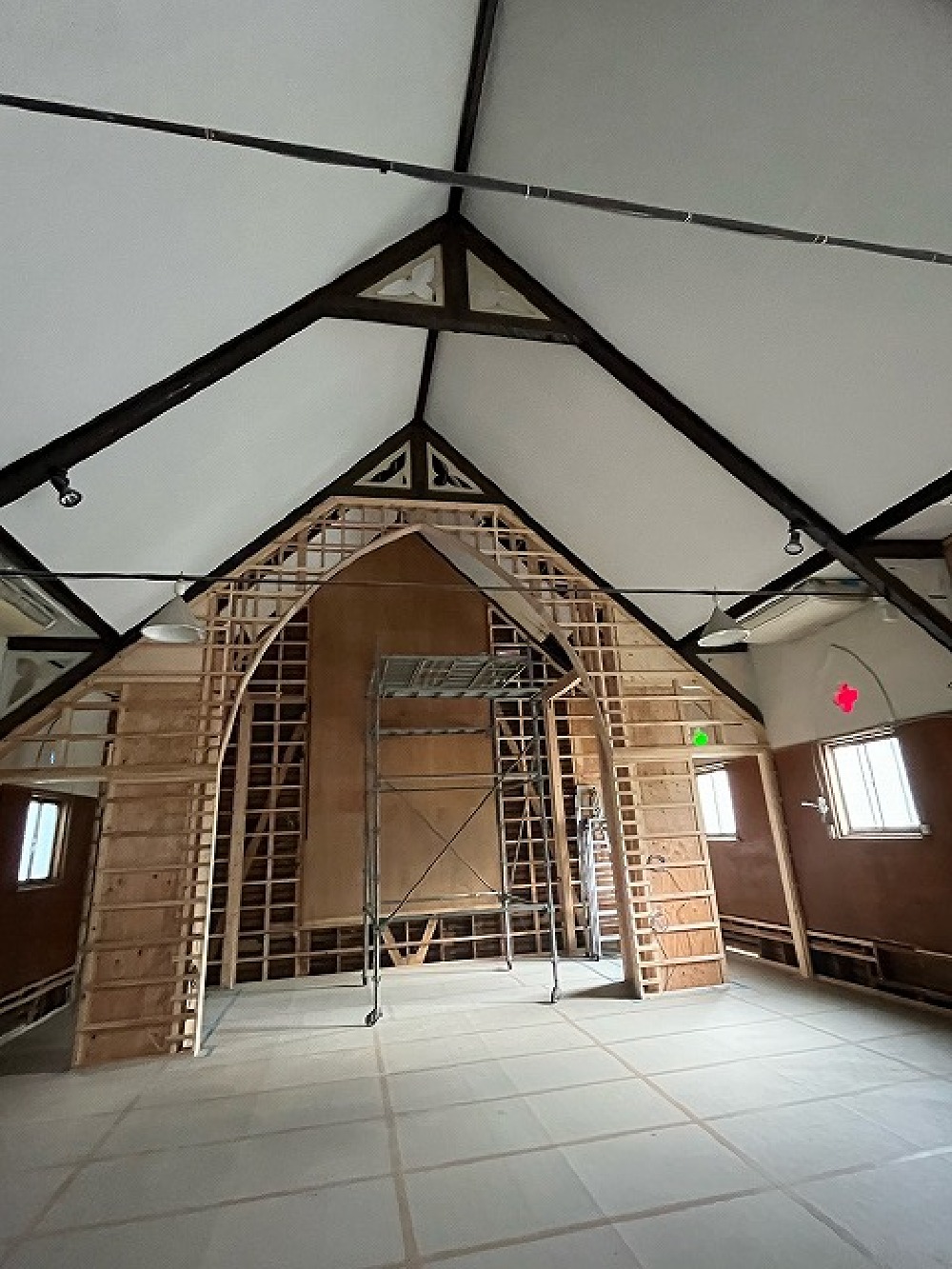

特殊なルーバー格子を製作中の寺やん。 加工、組み立てに手間が掛かります。 鉋を使用し、仕上げていきます(白井)

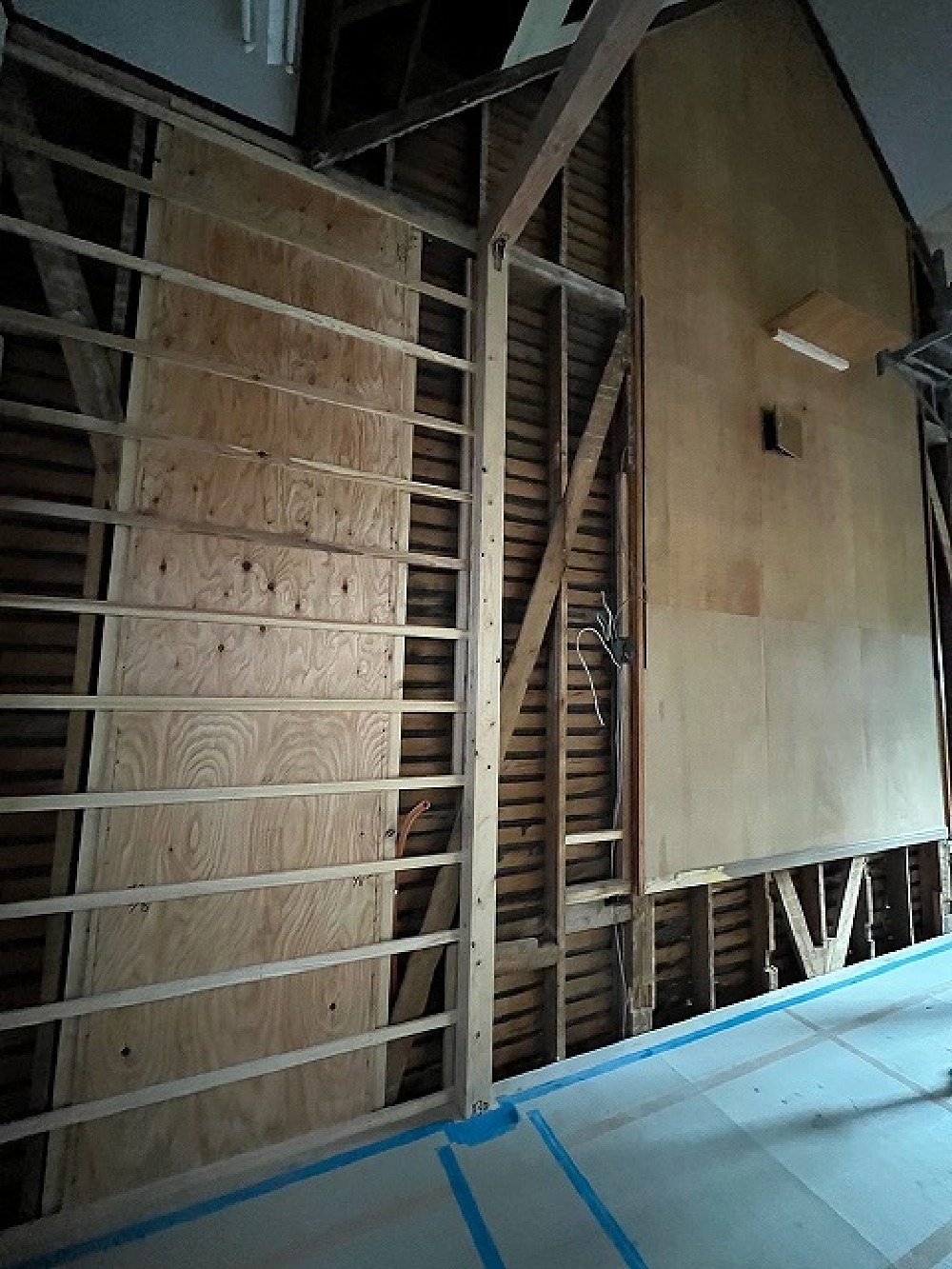

- 96. 2023年09月13日
-
格子上には、スピーカー置場になります。 重量があるので、ボルトで吊って納めています(白井)
- 97. 2023年09月13日
-
格子上には、スピーカー置場になります。 重量があるので、ボルトで吊って納めています(白井)
- 98. 2023年09月13日
-
格子上には、スピーカー置場になります。 重量があるので、ボルトで吊って納めています(白井)
- 99. 2023年09月13日
-
玄関部では、山ちゃんが下地工事をせっせと施工中(白井)
- 100. 2023年09月12日
-
格子を組み立て中です(寺西)
- 101. 2023年09月12日
-

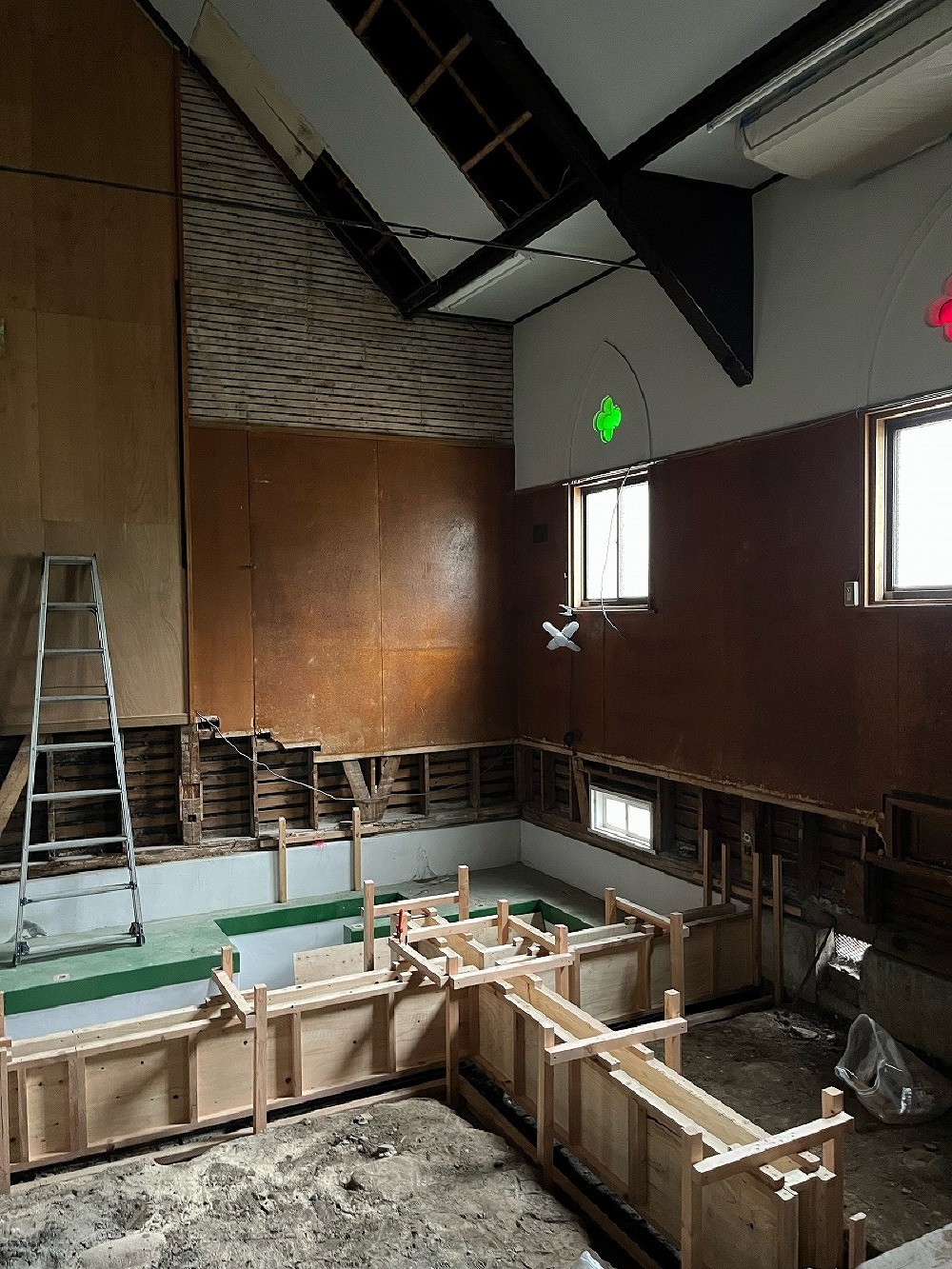

電気配線中(寺西)
- 102. 2023年09月12日
-

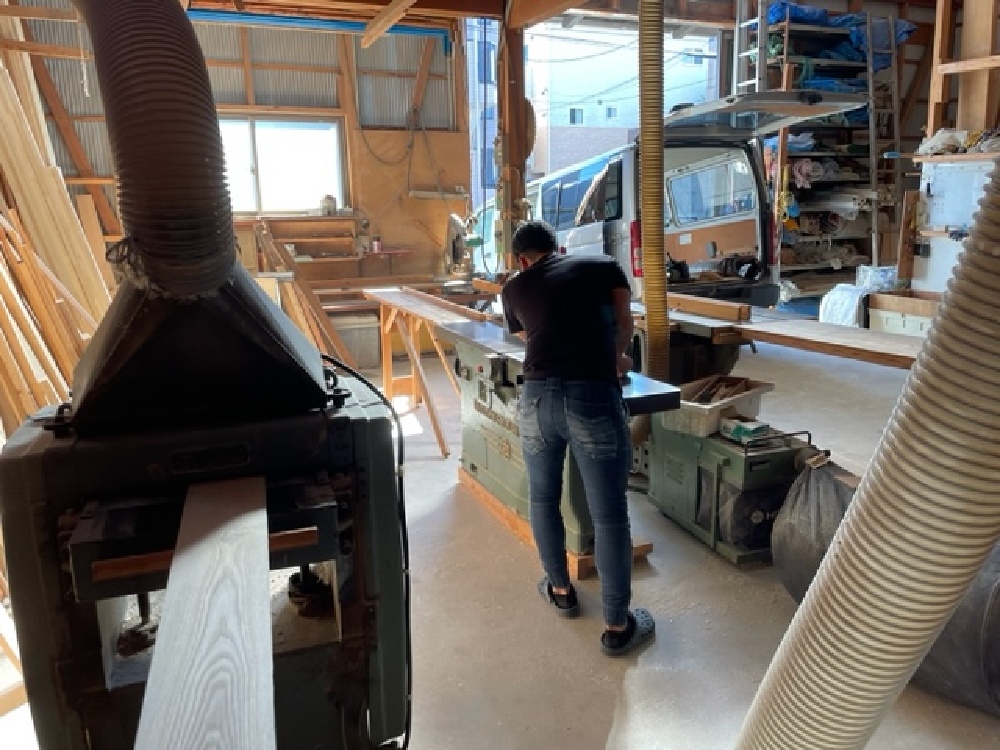

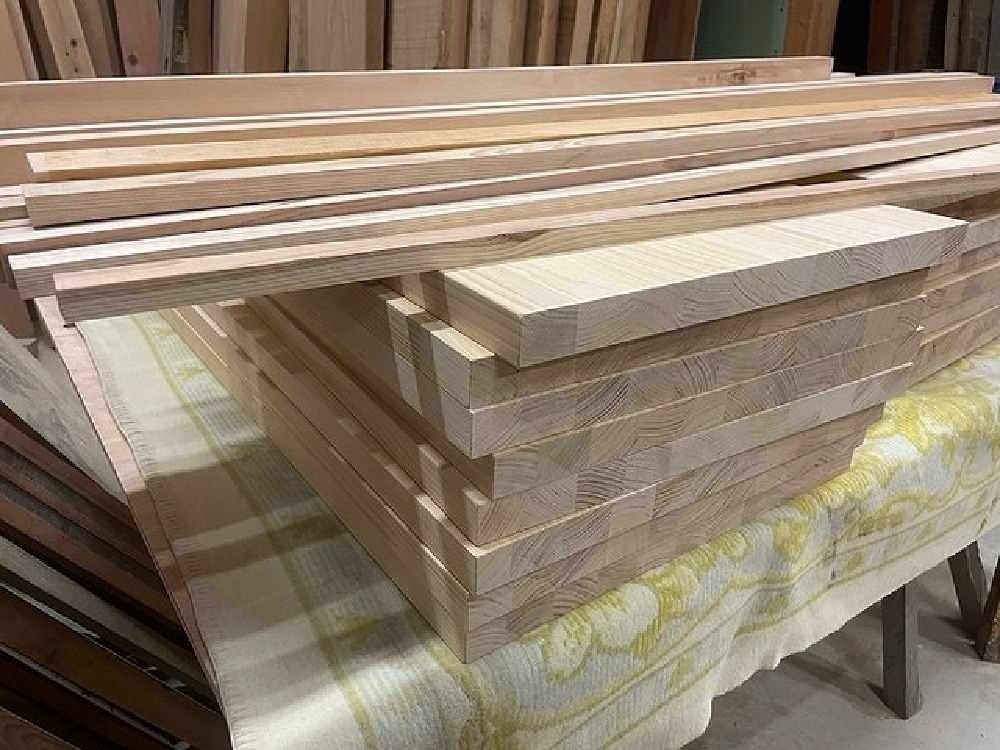

工場で仕上げ材を加工しています(山本)

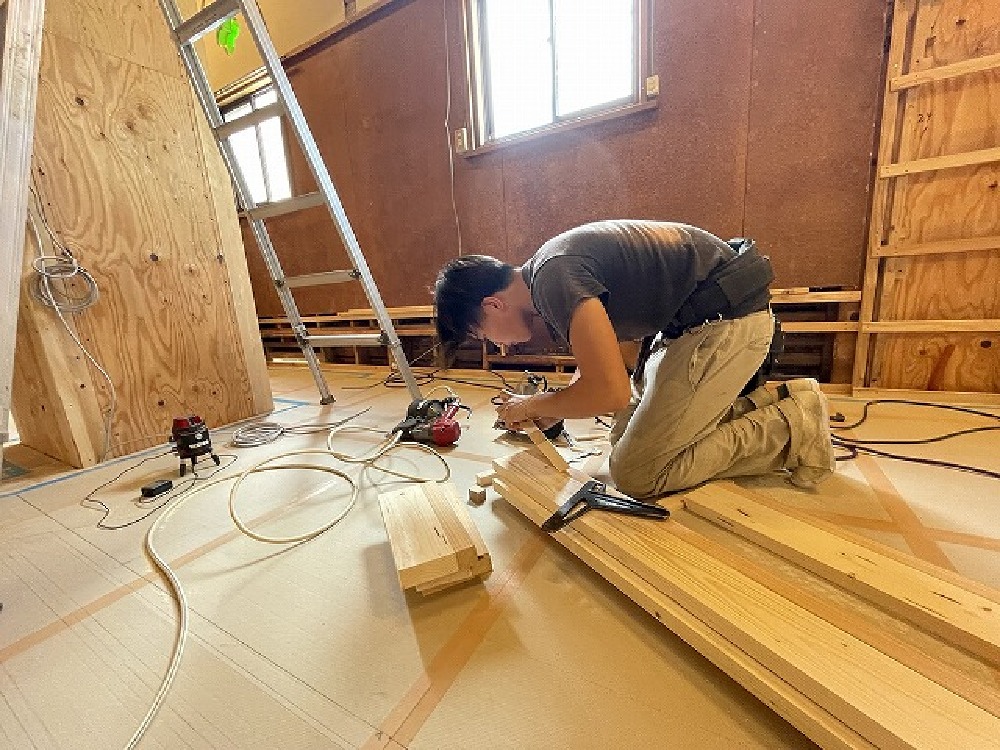

- 103. 2023年09月07日
-

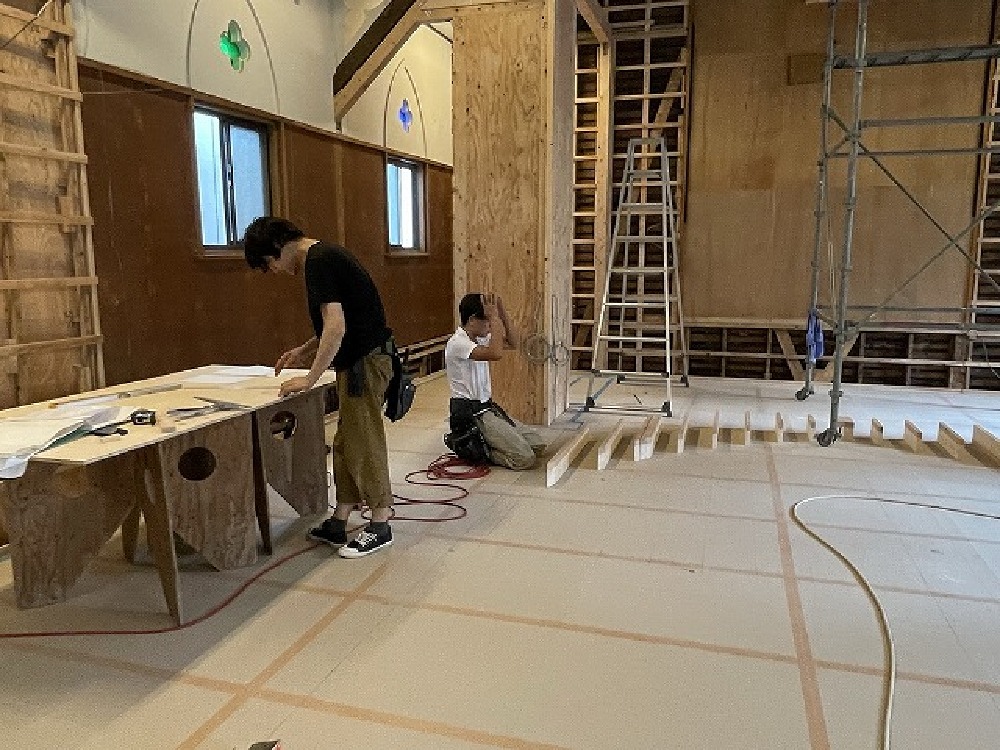

引き続き壁下地を行っています アーチ下地完成です(三浦)

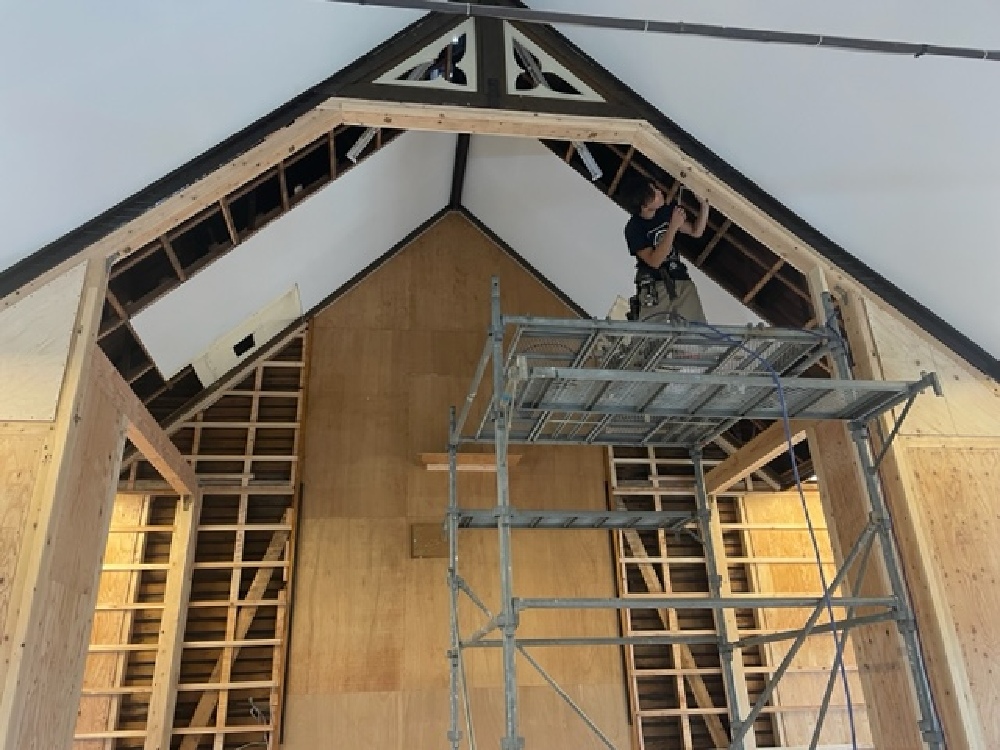

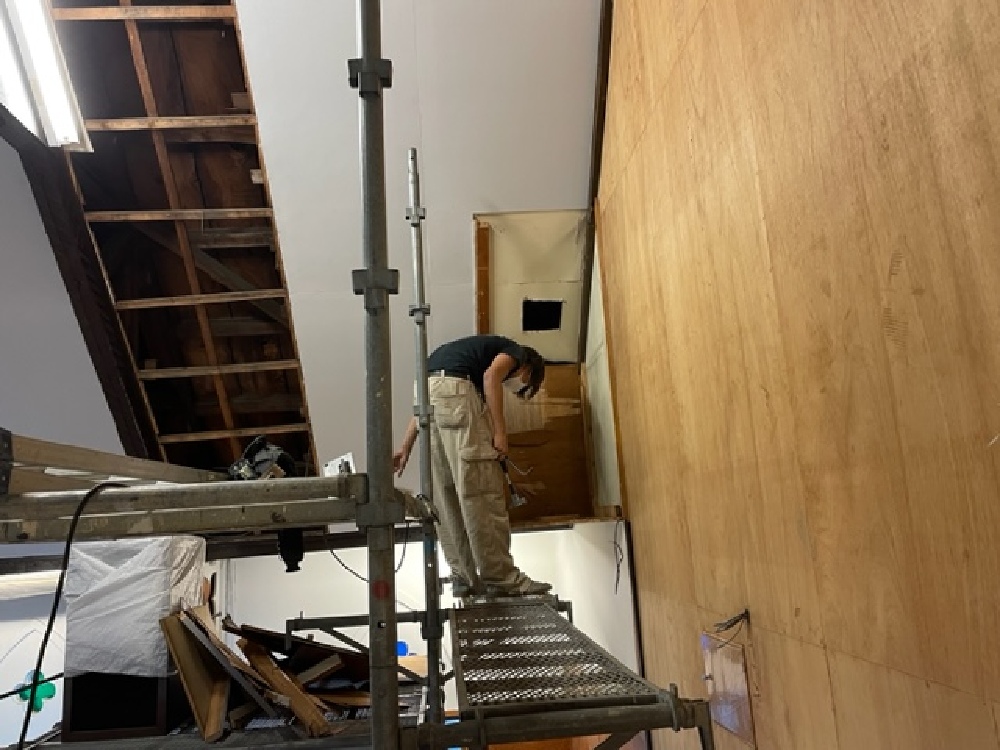

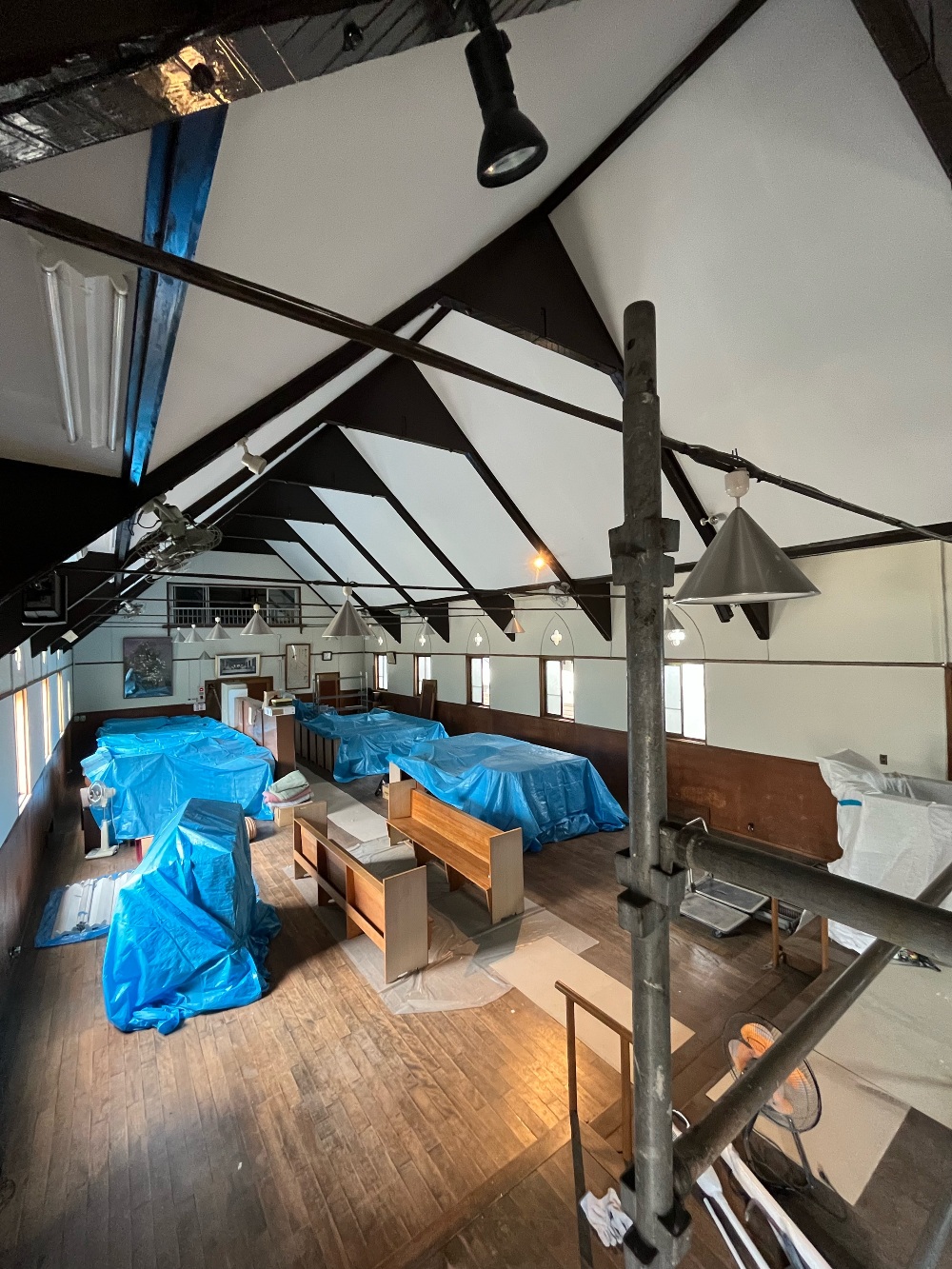

- 104. 2023年09月07日
-
引き続き壁下地を行っています アーチ下地完成です(三浦)
- 105. 2023年09月07日
-
引き続き壁下地を行っています アーチ下地完成です(三浦)
- 106. 2023年09月07日
-
アーチ施工中(寺西)
- 107. 2023年09月06日
-

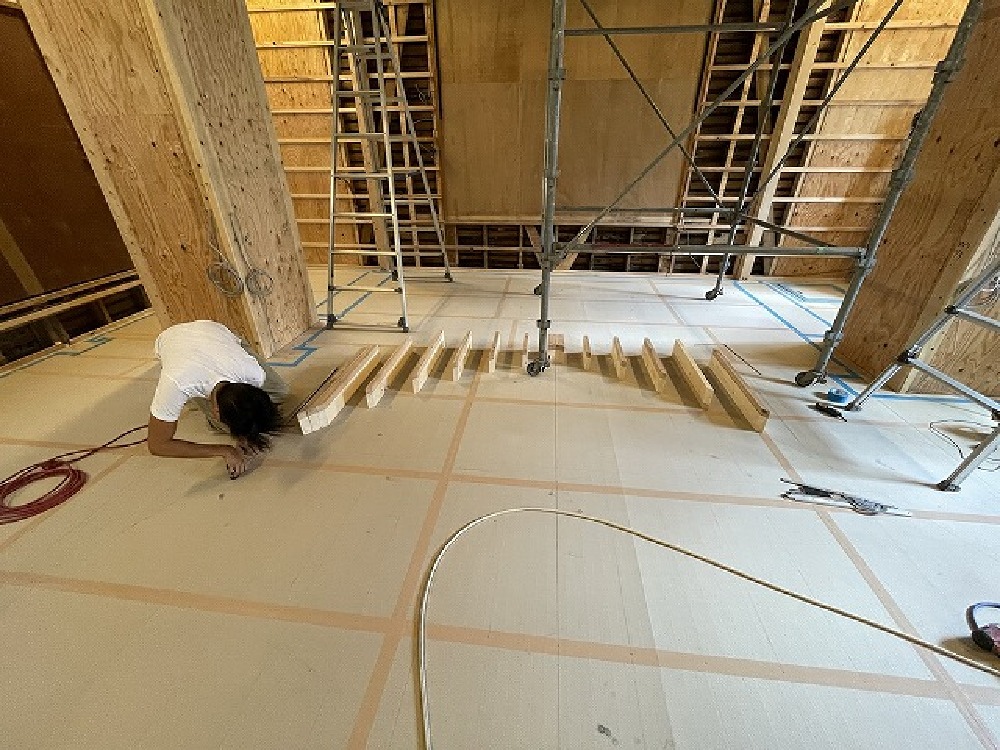

チャンセルアーチ壁下地を施工中(寺西)
- 108. 2023年09月05日
-
アーチ状の壁を作るために下地を作成しています(三浦)
- 109. 2023年09月05日
-
原寸描いた尖塔アーチ。 それに合わせて下地を製作していく颯太君。 仕上がりが楽しみです(白井)
- 110. 2023年09月05日
-
原寸描いた尖塔アーチ。 それに合わせて下地を製作していく颯太君。 仕上がりが楽しみです(白井)
- 111. 2023年09月05日
-
原寸描いた尖塔アーチ。 それに合わせて下地を製作していく颯太君。 仕上がりが楽しみです(白井)
- 112. 2023年09月05日
-
打合せが終わり、造作材の材料拾いをする寺やん。 納まりが複雑なので一苦労(白井)
- 113. 2023年09月04日
-

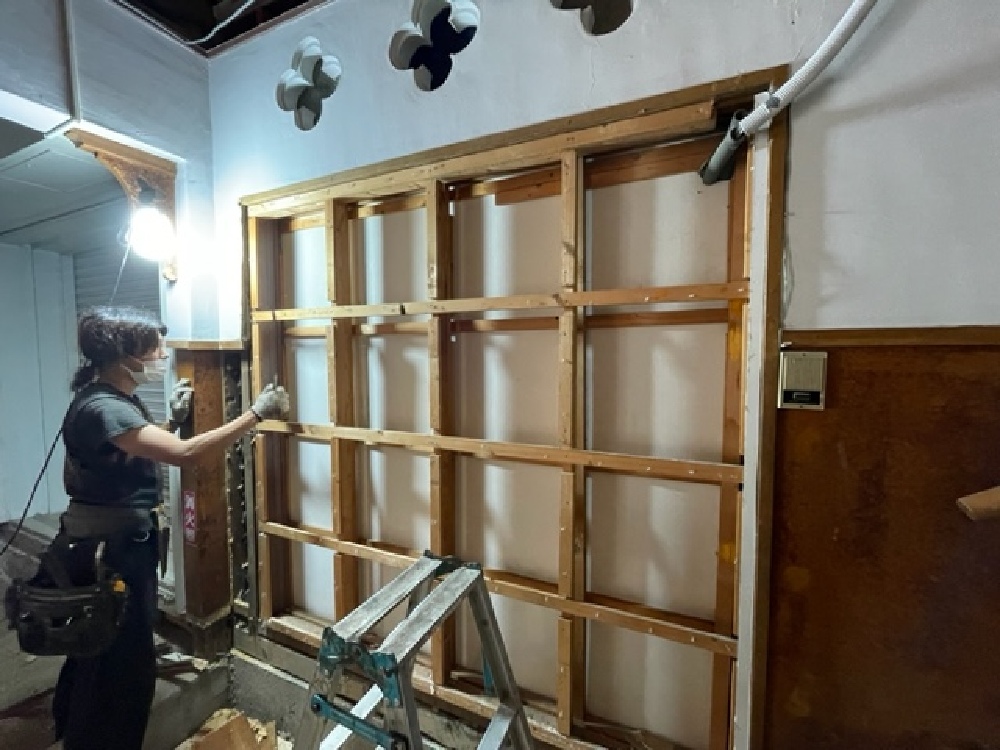

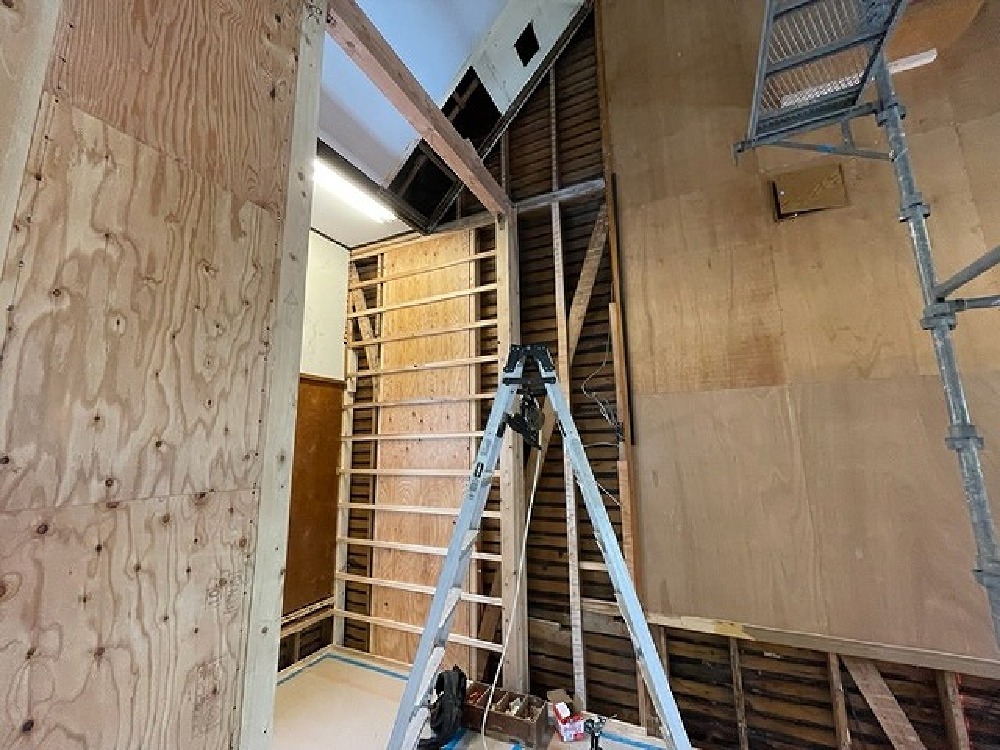

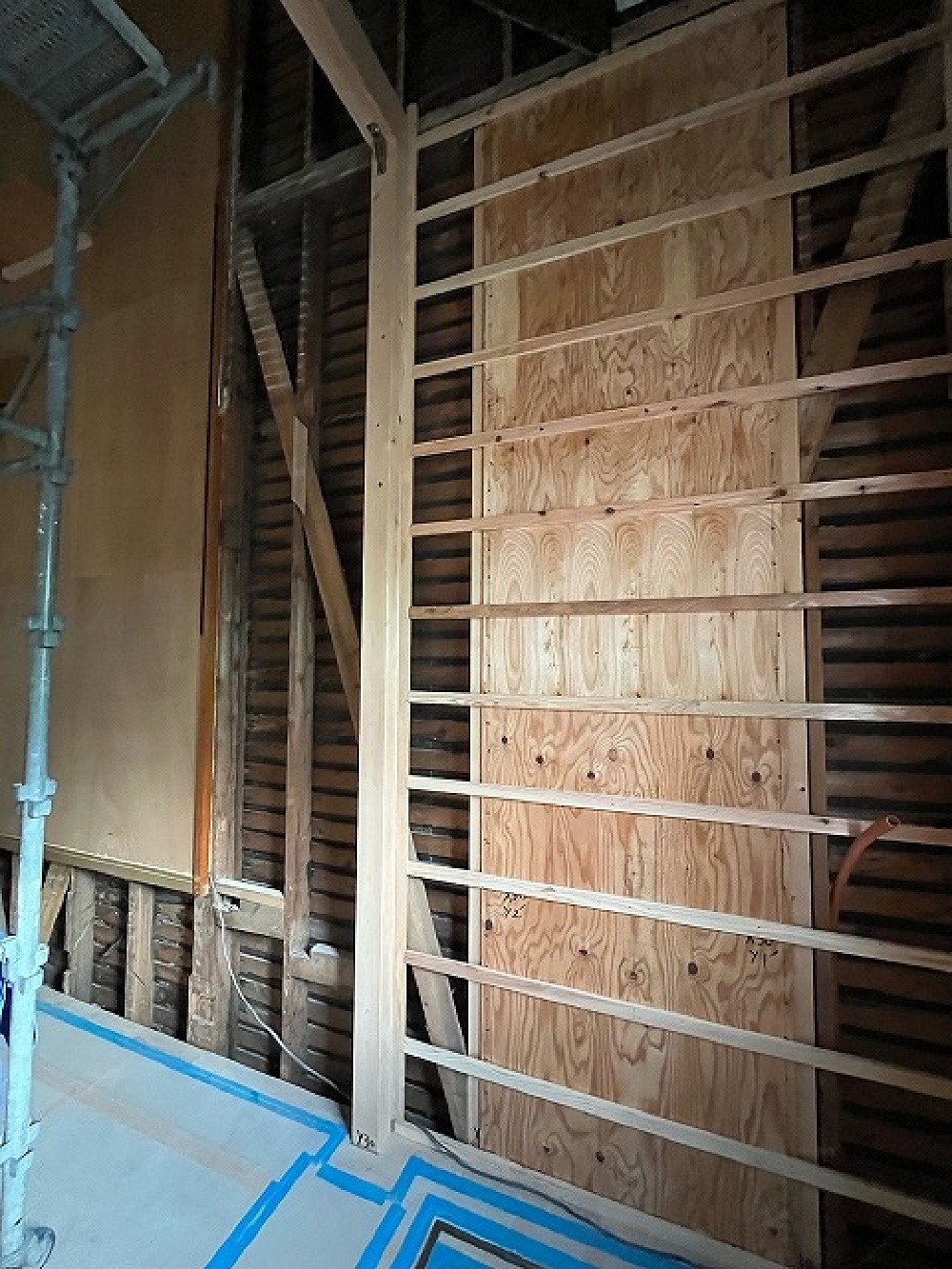

引き続き壁下地施工中(寺西)
- 114. 2023年09月02日
-

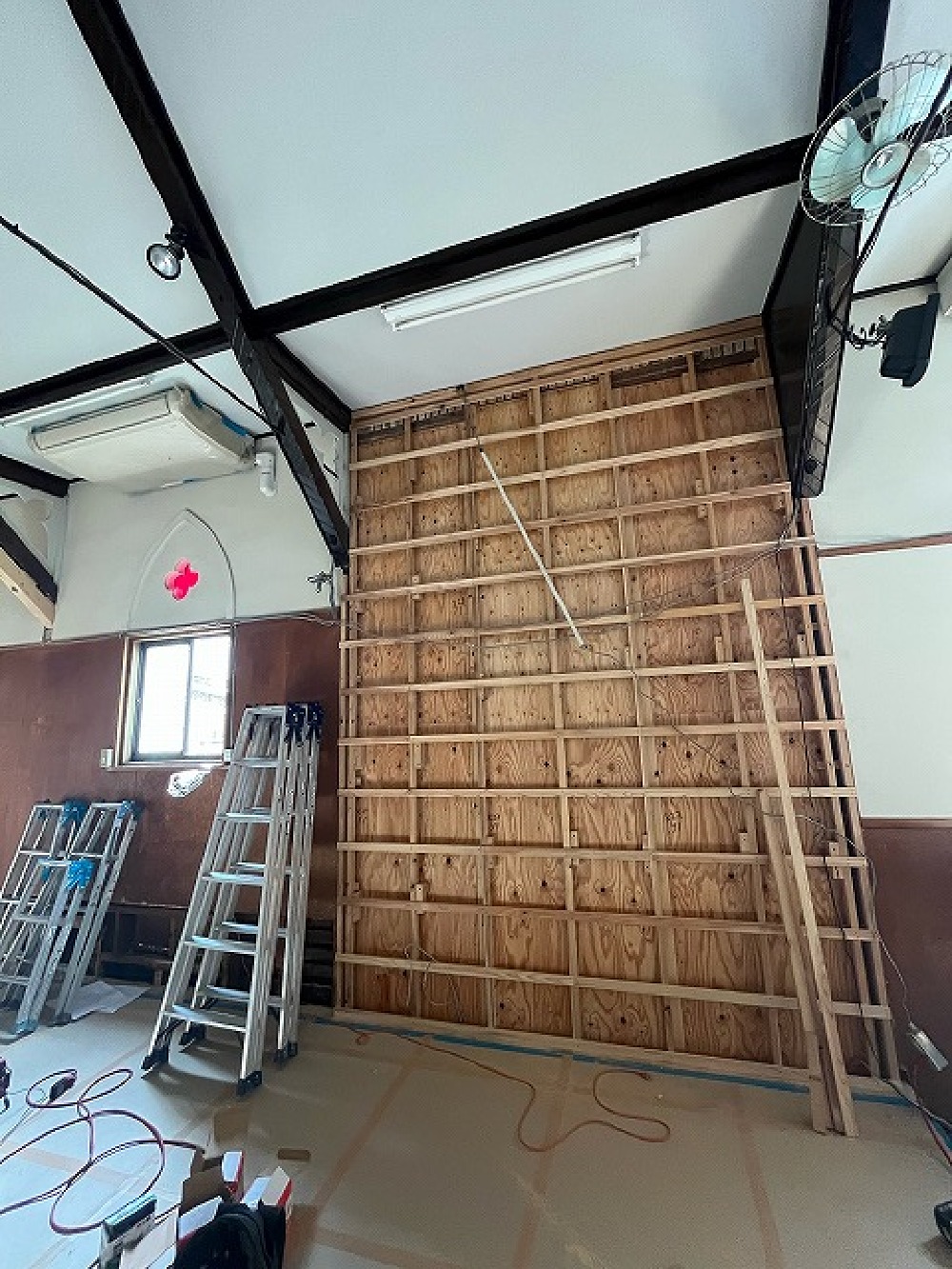

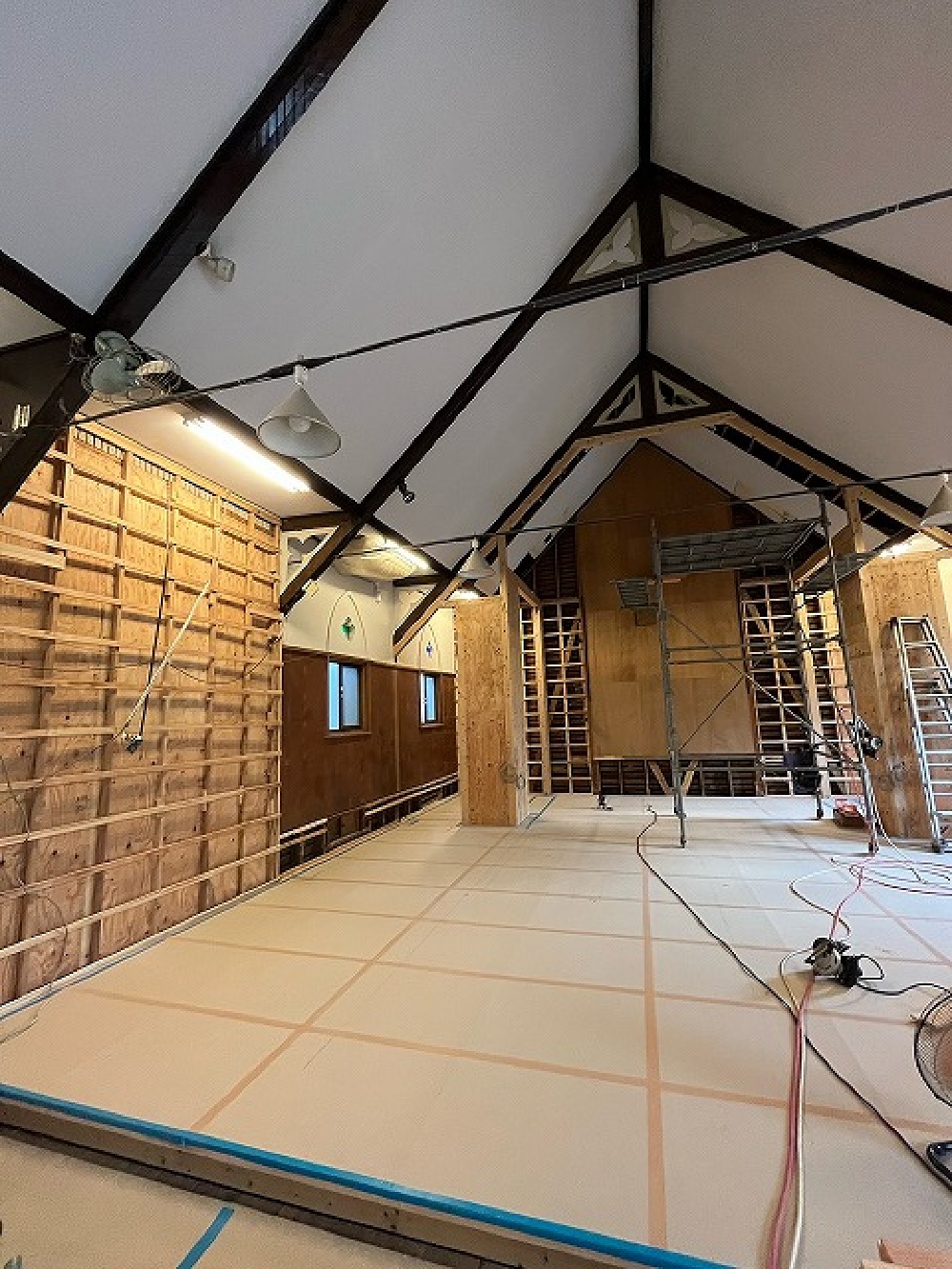

もう少しで礼拝堂内の壁下地は終わりそうです(三浦)

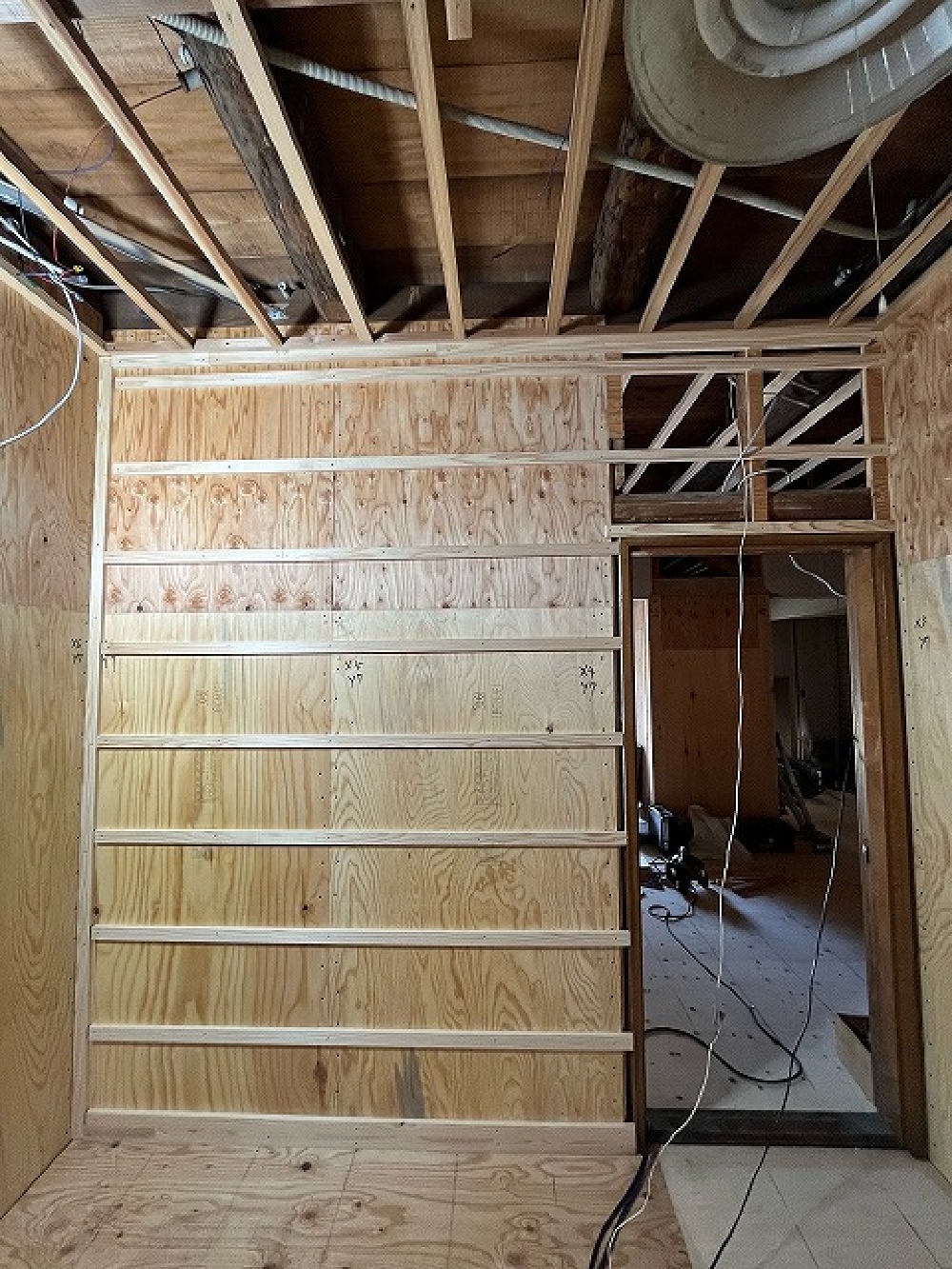

- 115. 2023年09月02日
-
引き続き壁下地施工中(寺西)
- 116. 2023年09月01日
-
引き続き壁下地をおこなっています(三浦)

- 117. 2023年09月01日
-
引き続き壁下地をおこなっています(三浦)
- 118. 2023年09月01日
-
引き続き壁下地施工中(寺西)
- 119. 2023年08月31日
-

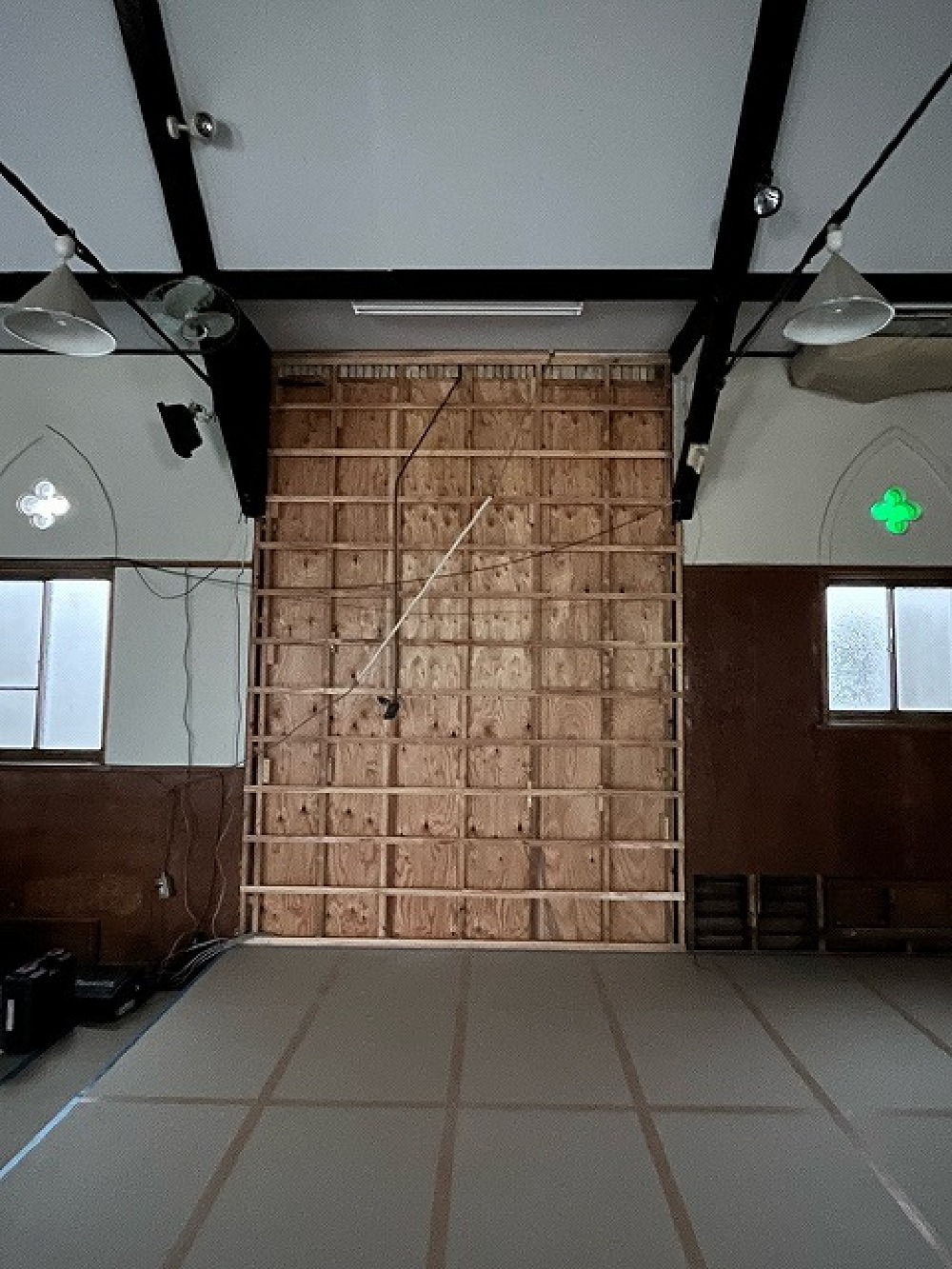

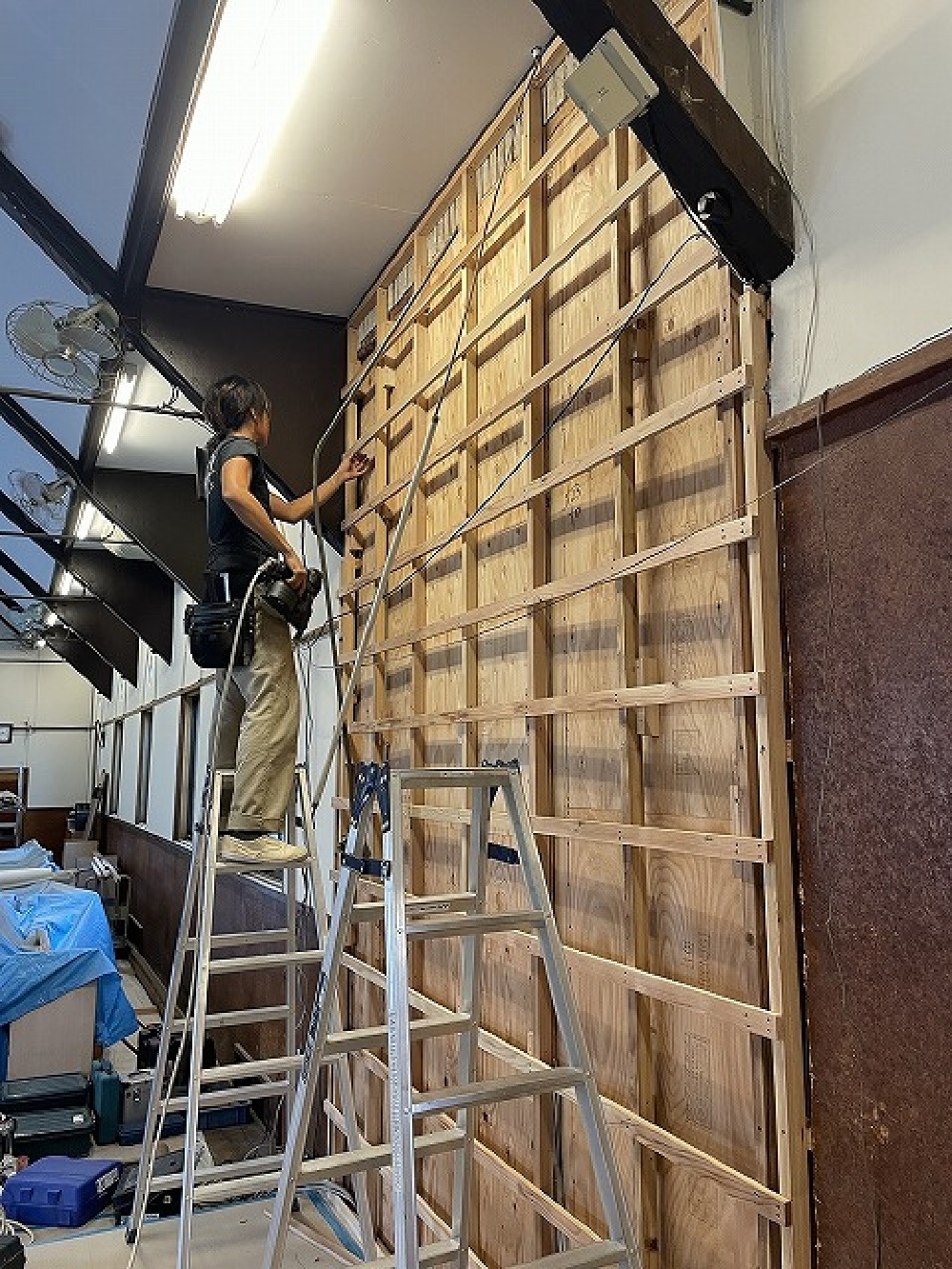

引き続き壁下地を行っています(三浦)
- 120. 2023年08月31日
-

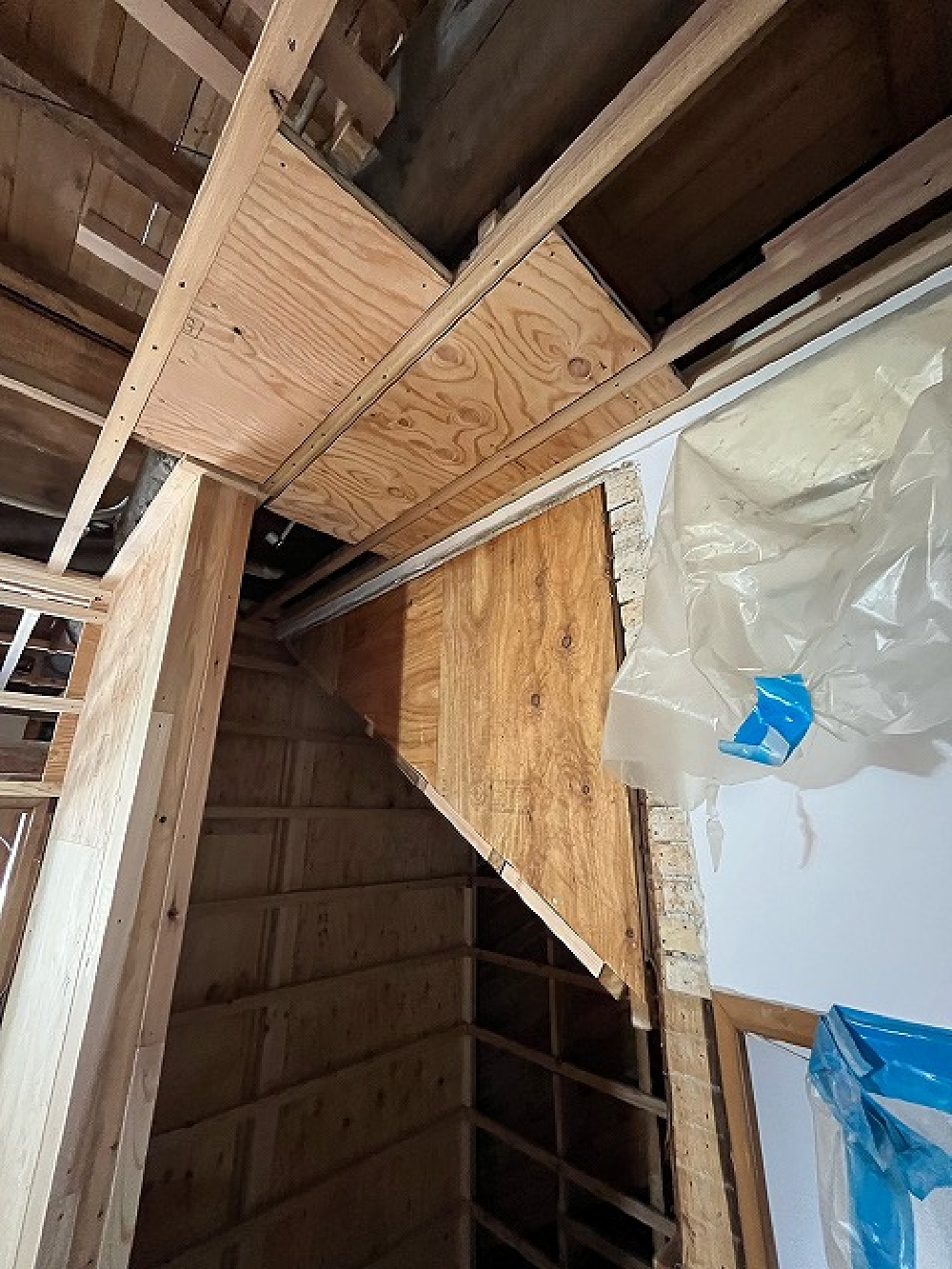

チャンセル部の尖塔アーチ作成のための原寸図を作成しています(寺西)
- 121. 2023年08月30日
-
チャンセル部で壁下地進行中の颯太君(白井)

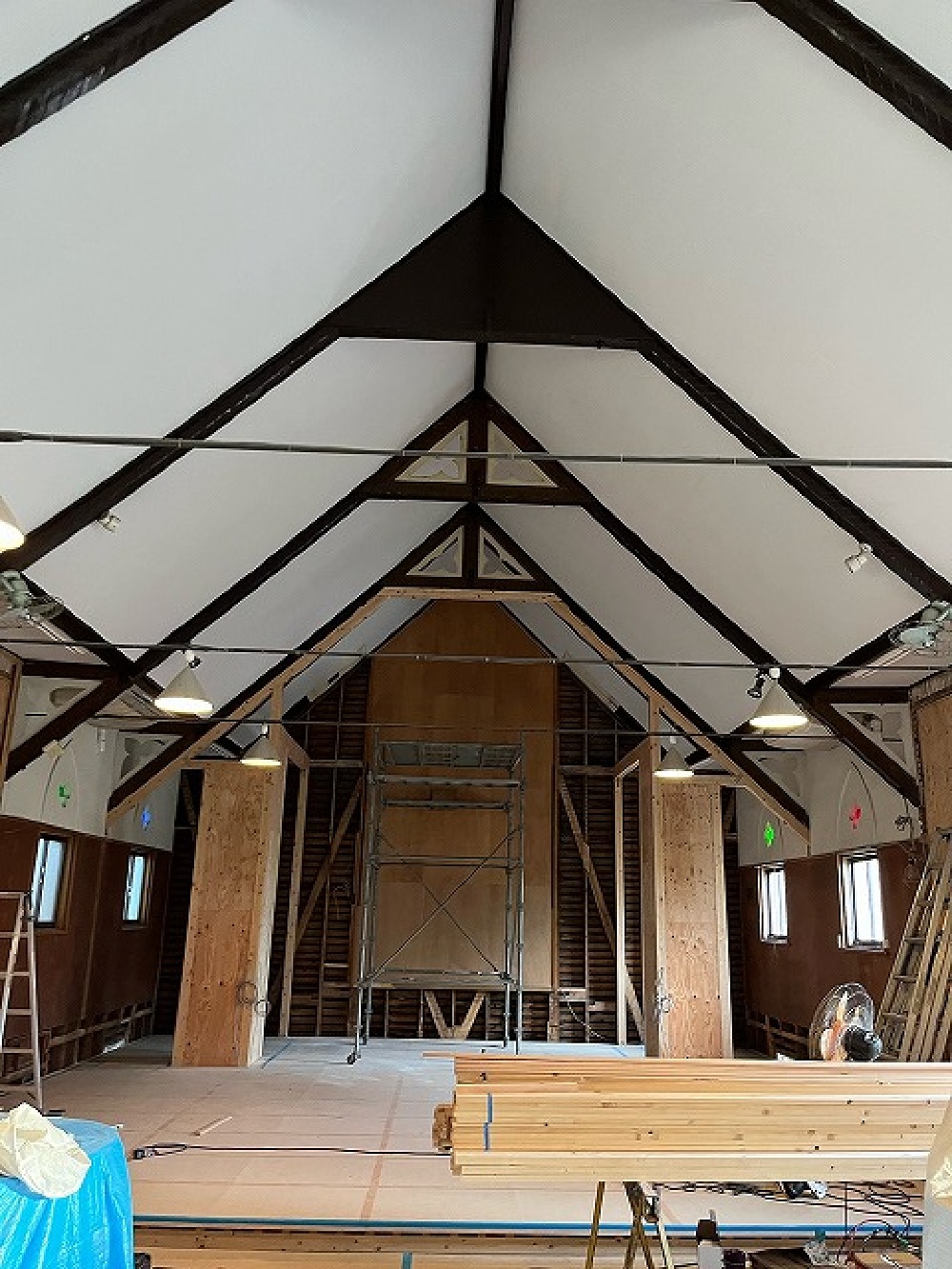

- 122. 2023年08月30日
-

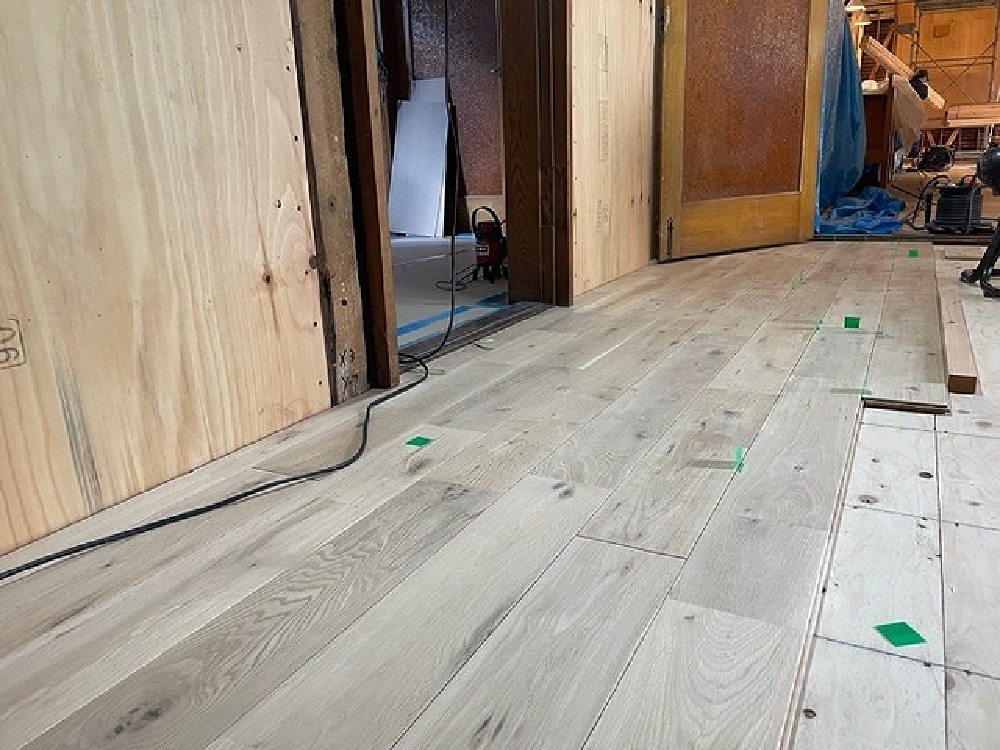

玄関では寺やんがナラの無垢床材を施工中。 あと少しです(白井)
- 123. 2023年08月30日
-
チャンセル部の壁下地を行っています(三浦)
- 124. 2023年08月29日
-

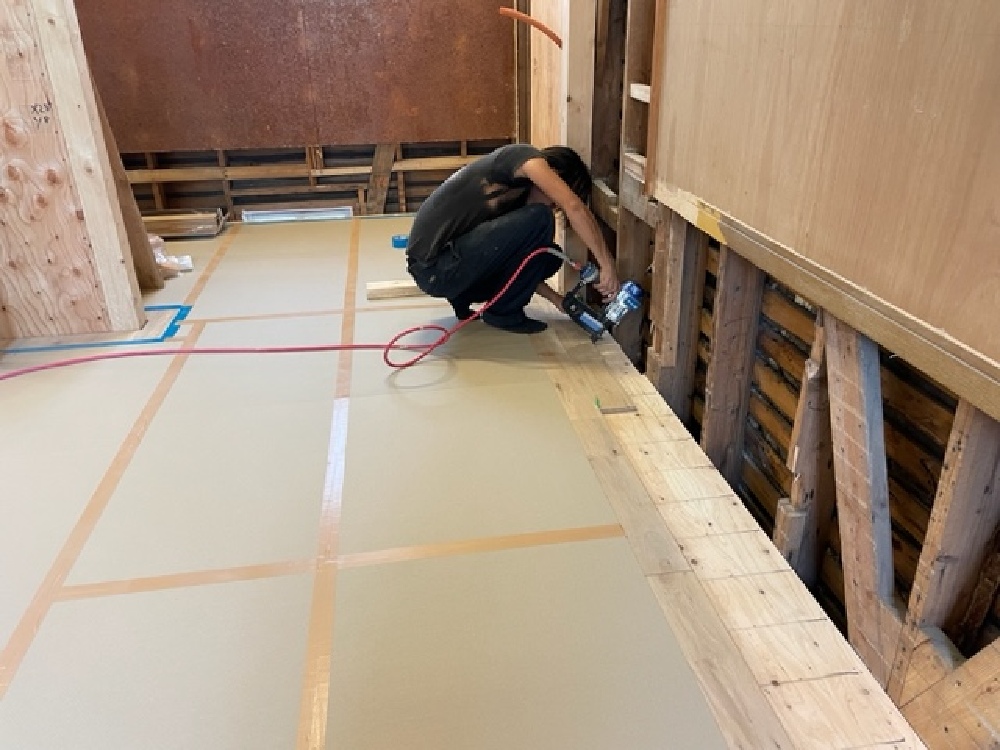

床材施工中(寺西)
- 125. 2023年08月29日
-
足場を組みました(三浦)
- 126. 2023年08月28日
-

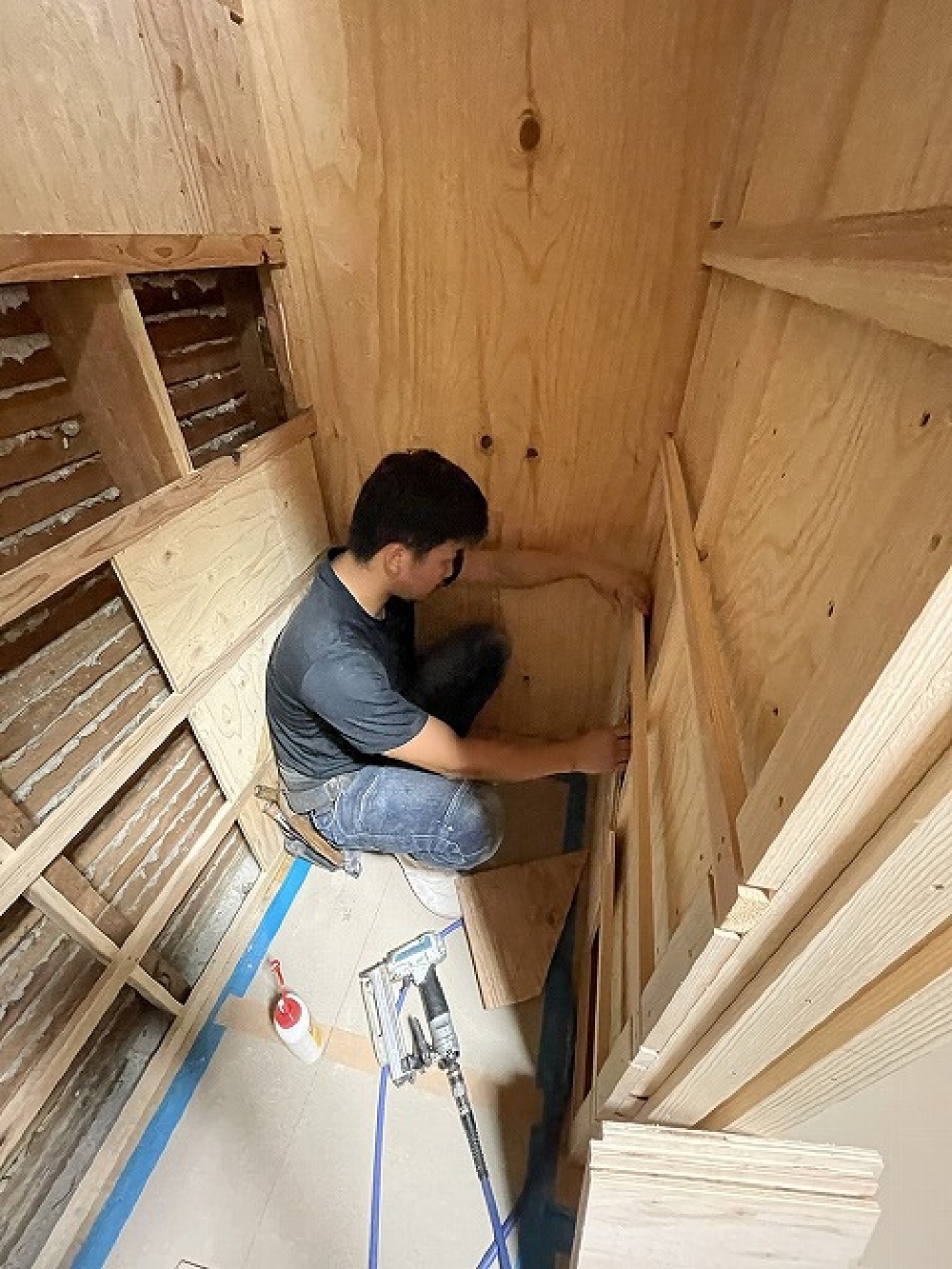

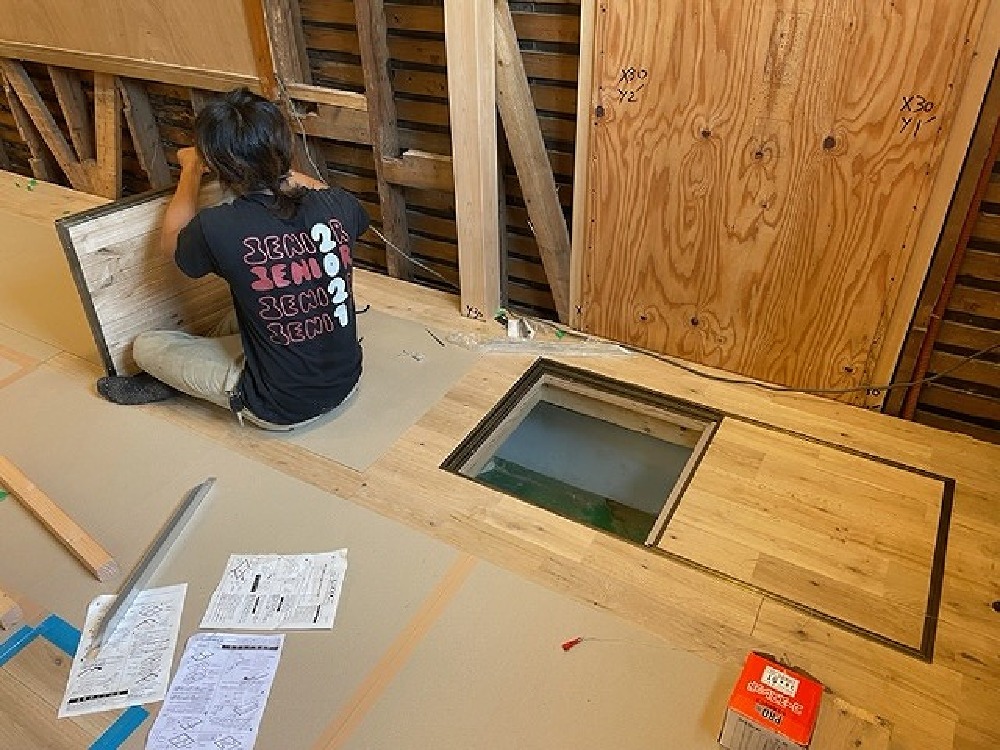

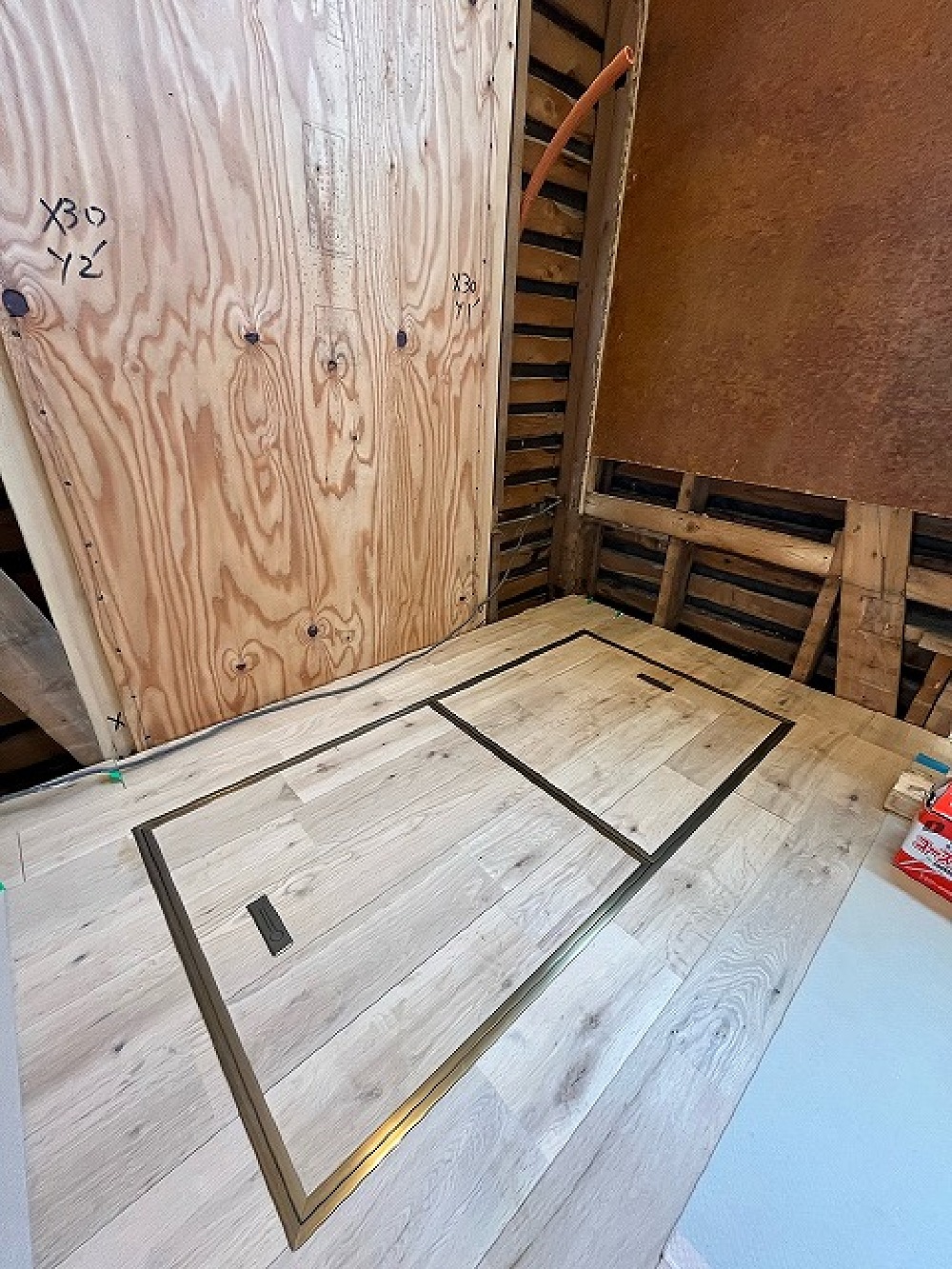

床下地点検口作成中のそうちゃん(寺西)
- 127. 2023年08月27日
-
点検口の取り付けが完了しました(三浦)
- 128. 2023年08月26日
-
シナベニヤ施工中(寺西)
- 129. 2023年08月26日
-
床材施工中(寺西)
- 130. 2023年08月26日
-
床下点検口の取り付けをおこなっています(三浦)
- 131. 2023年08月25日
-
引き続き下地を行っています(三浦)
- 132. 2023年08月25日
-
引き続き下地を行っています(三浦)
- 133. 2023年08月25日
-

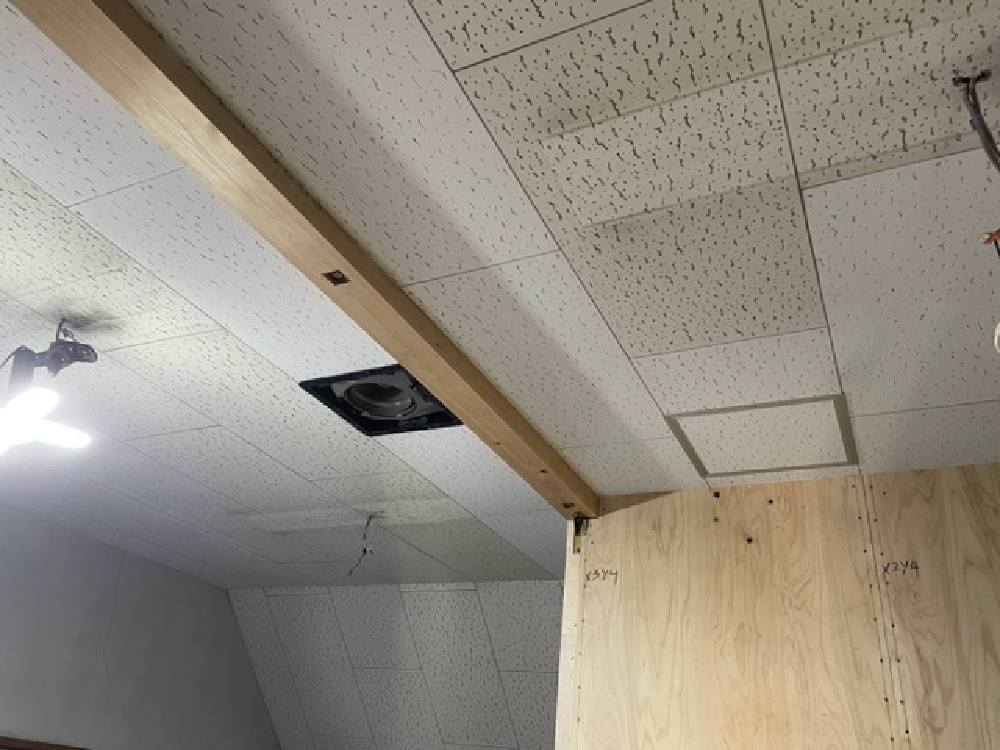

天井ジプトーン施工中(寺西)
- 134. 2023年08月23日
-

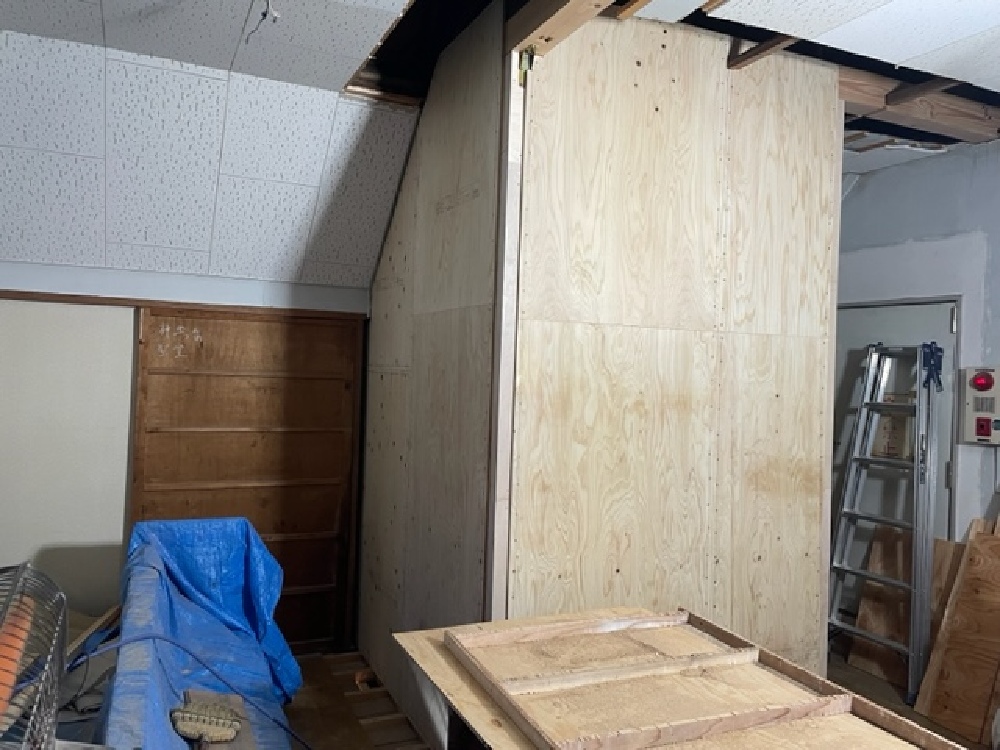

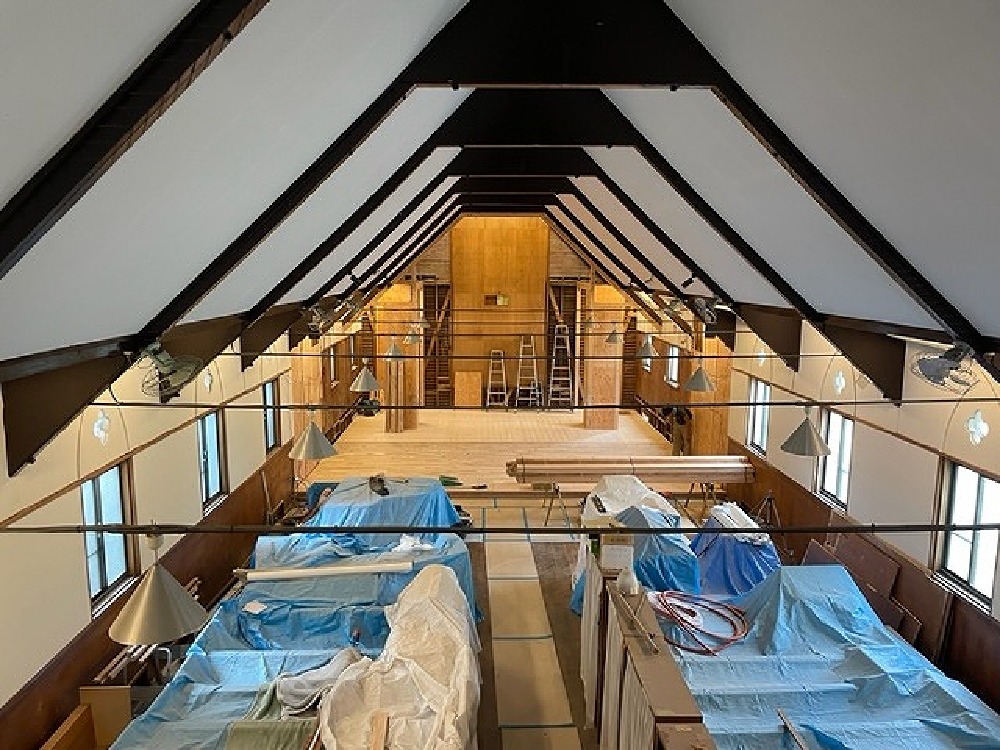

引き続き下地を行っています。 天井下地は終わりました(三浦)
- 135. 2023年08月23日
-

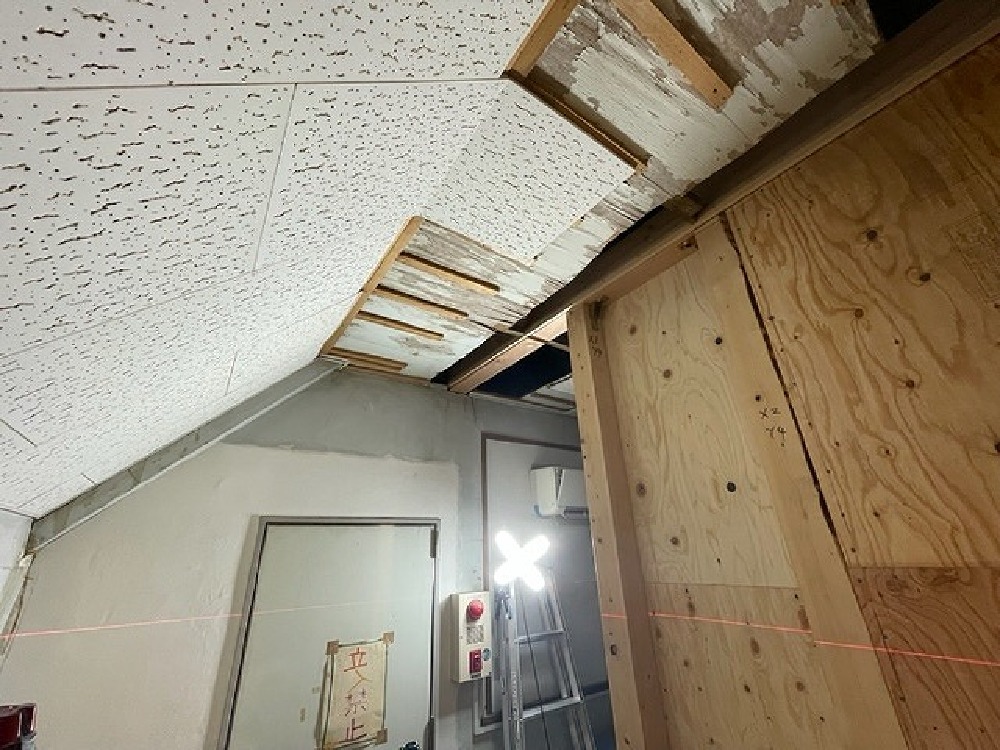

天井下地施工中(寺西)
- 136. 2023年08月23日
-

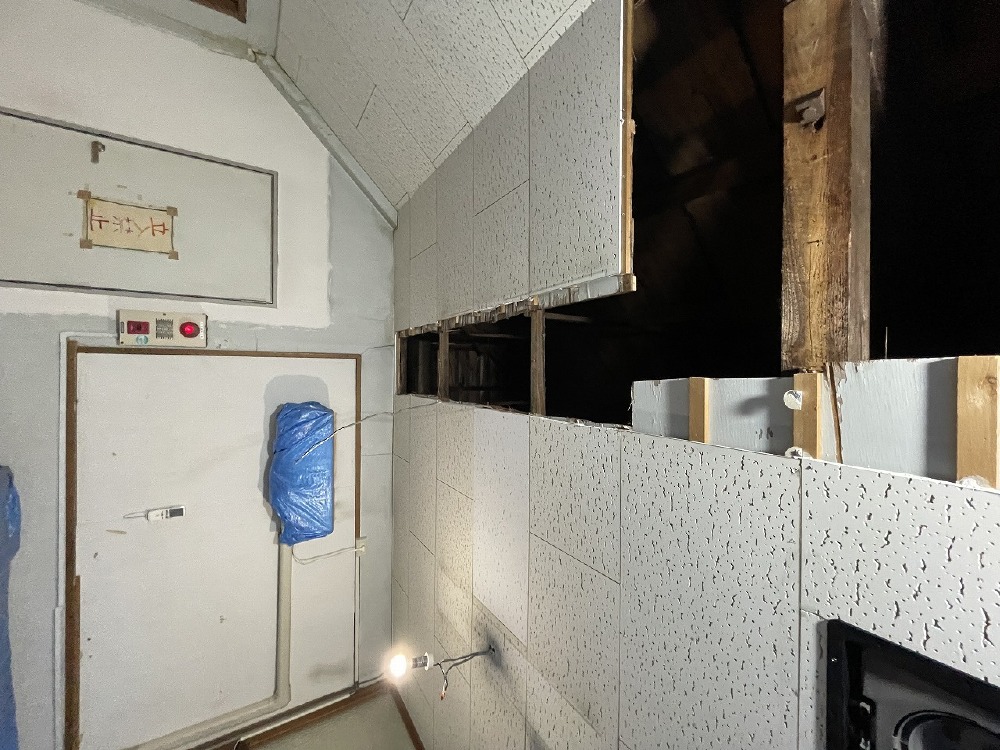

玄関部 天井下地完了しました(白井)
- 137. 2023年08月23日
-
階段下、狭い場所の下地をする颯太君(白井)

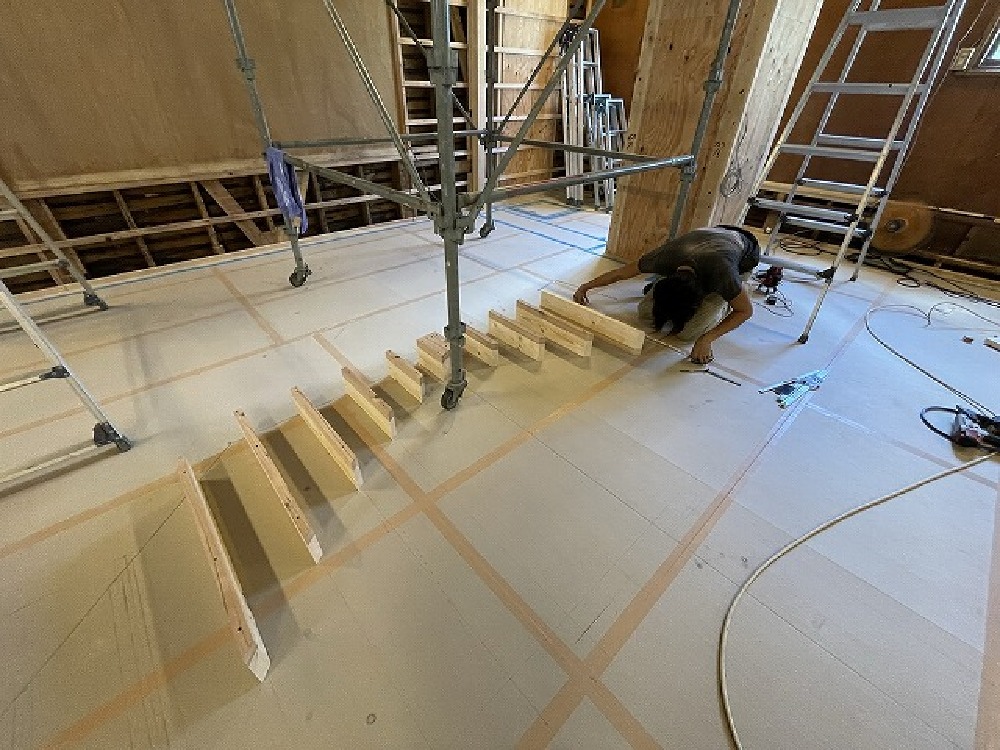

- 138. 2023年08月21日
-

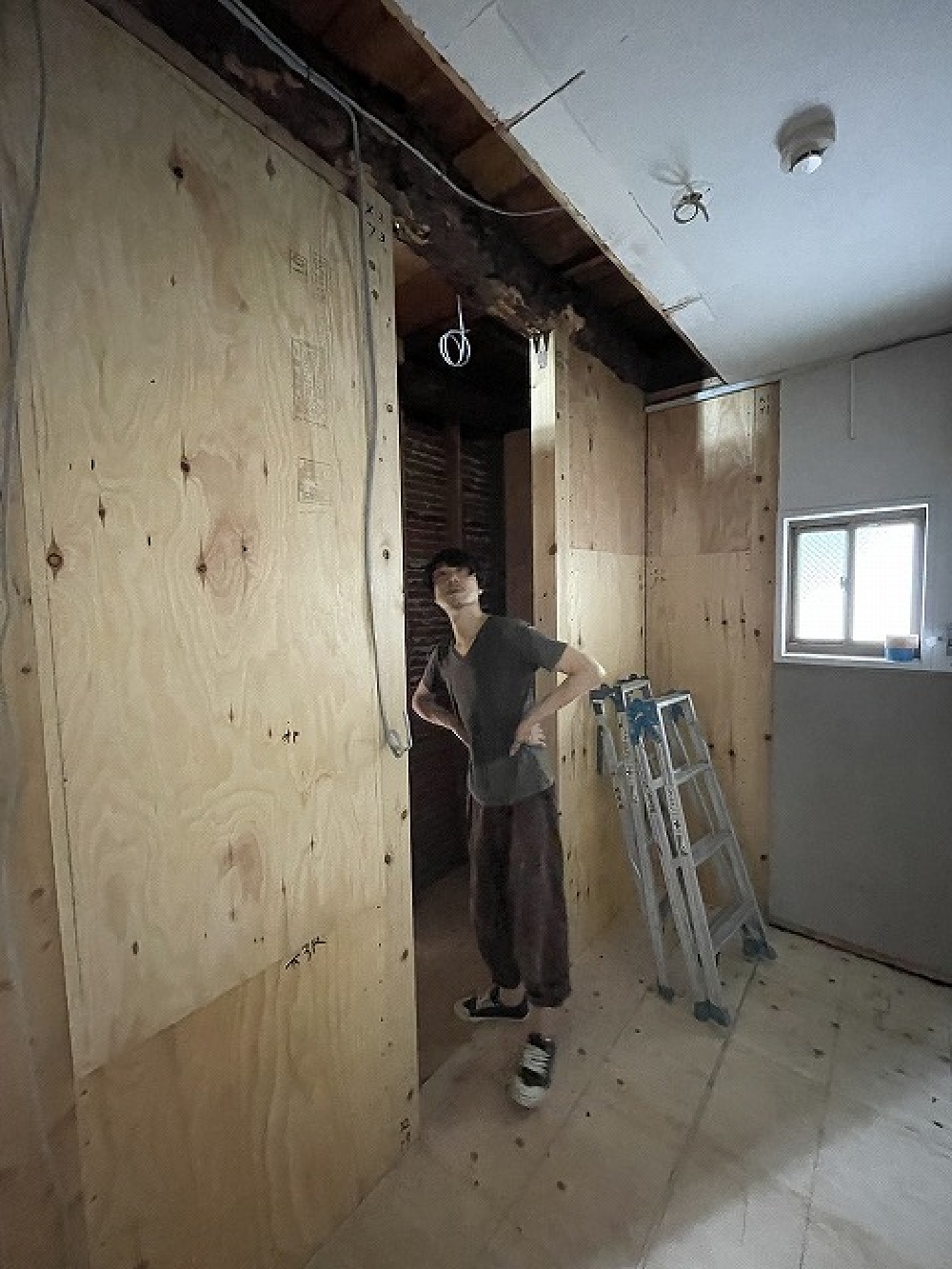

引き続き天井下地を行っています(三浦)

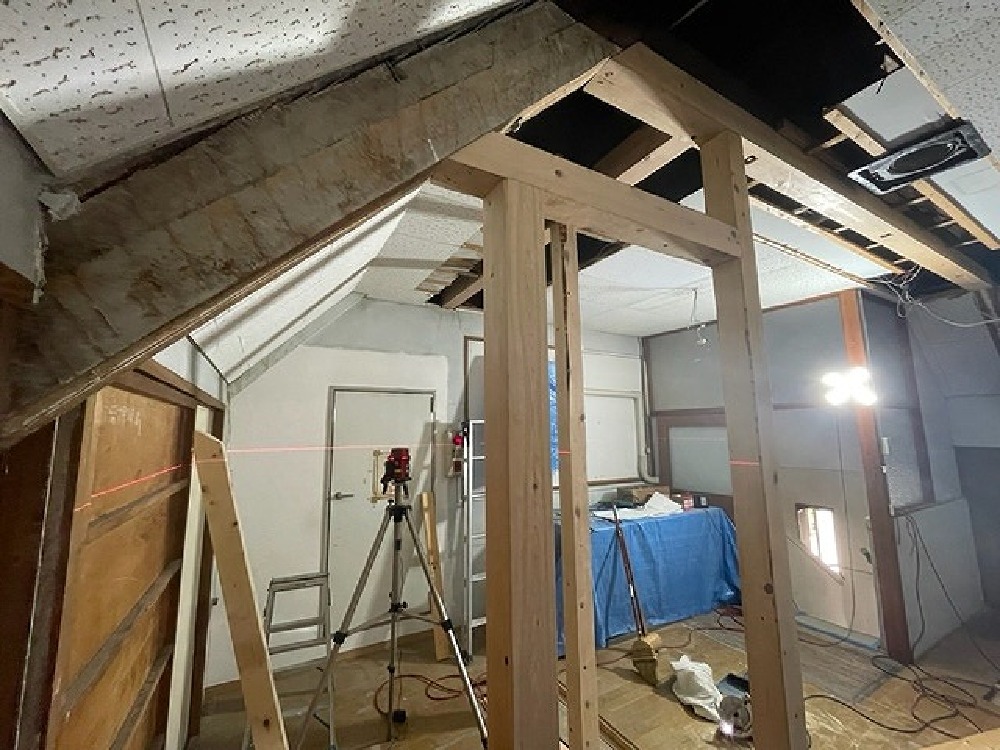

- 139. 2023年08月21日
-

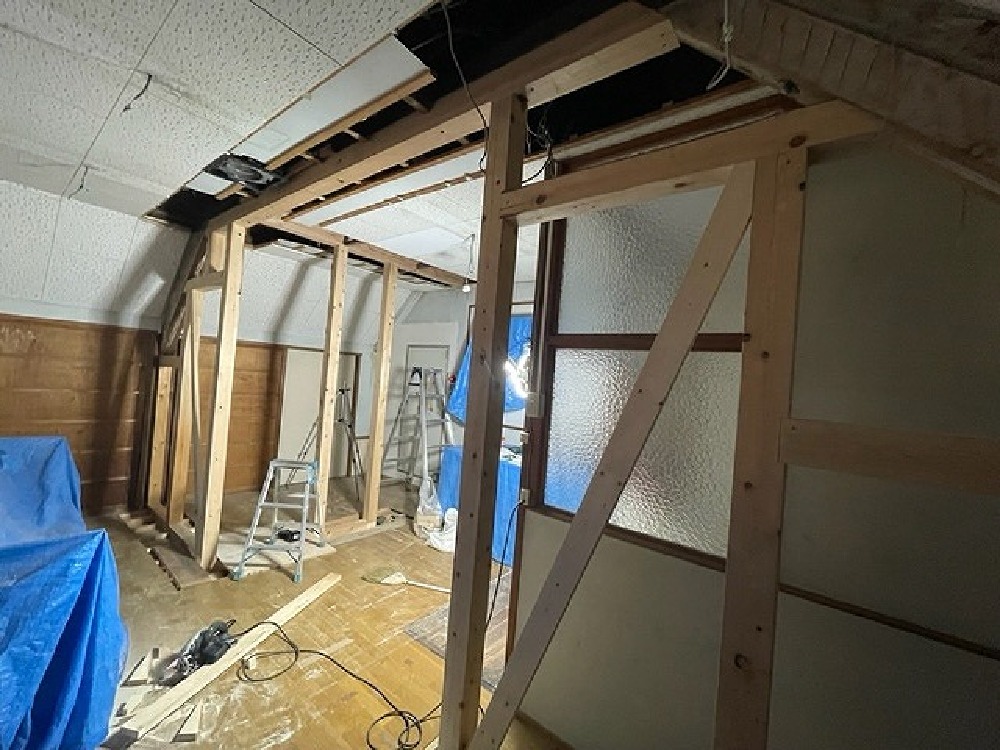

耐力壁施工中(寺西)
- 140. 2023年08月19日
-

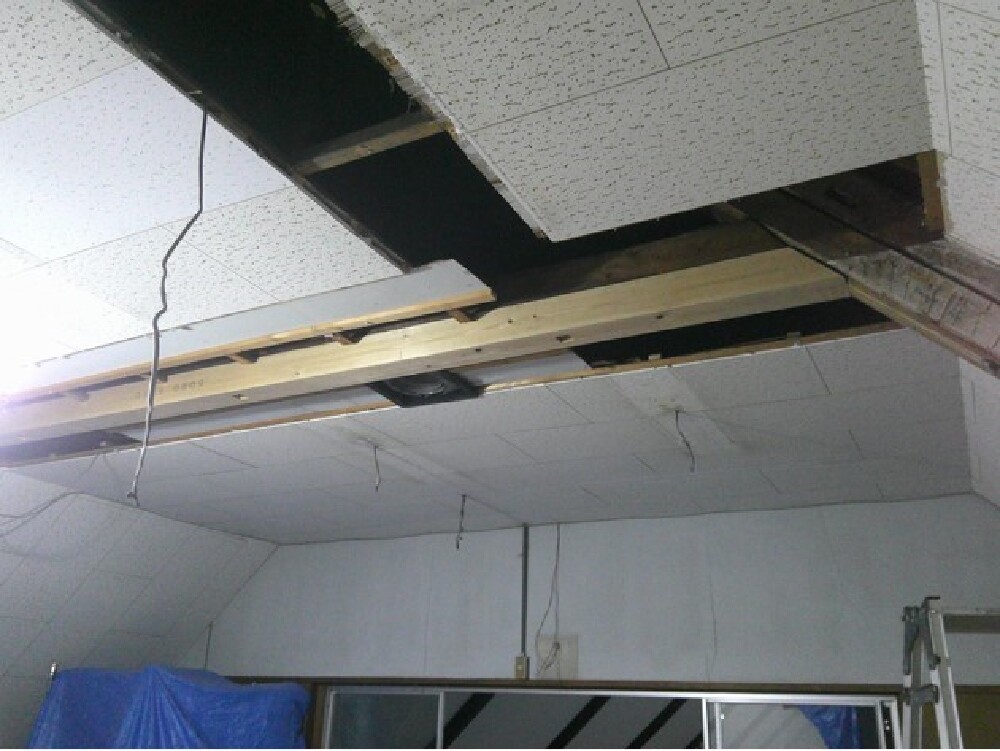

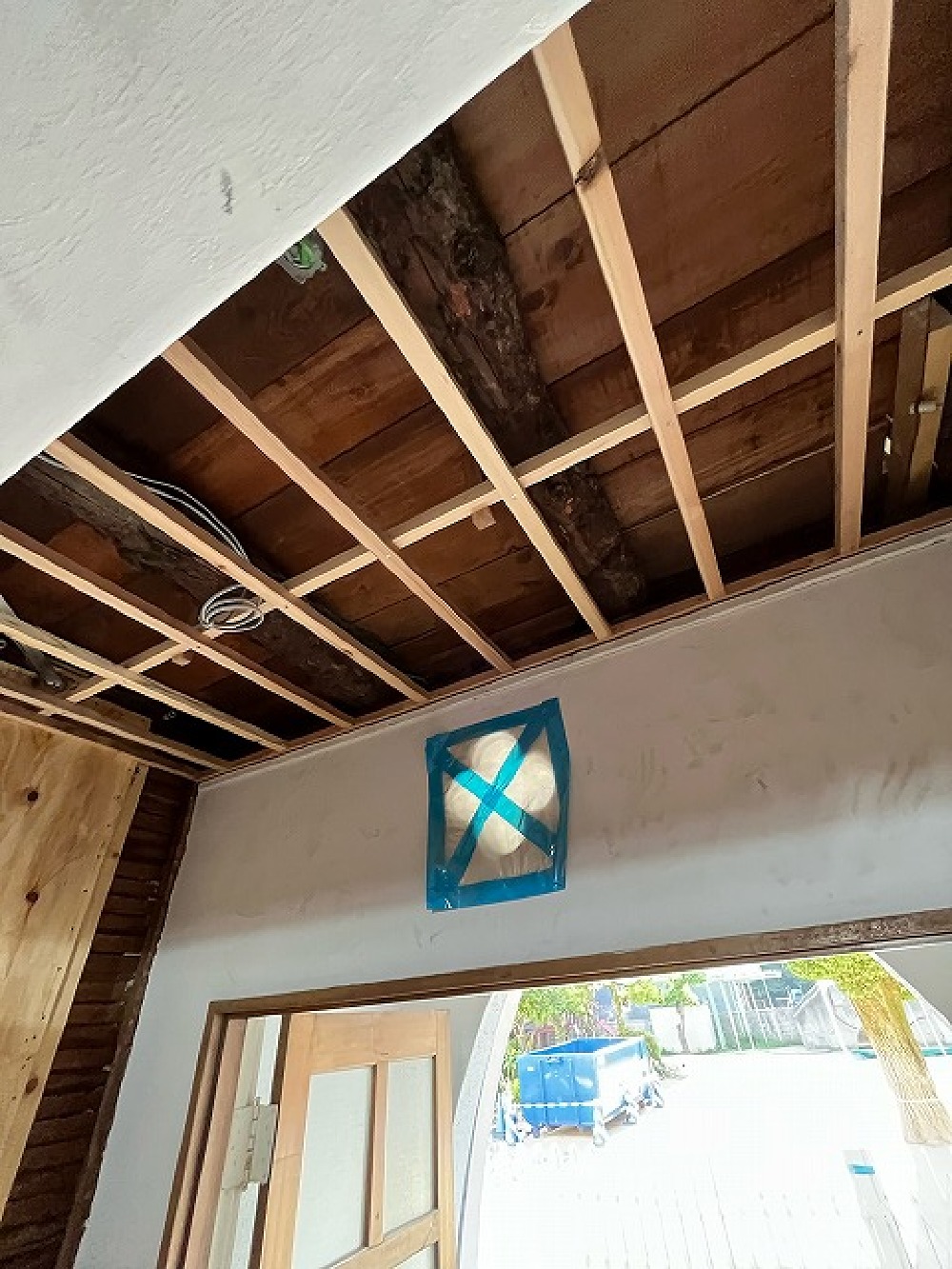

小屋組補強中(寺西)
- 141. 2023年08月19日
-

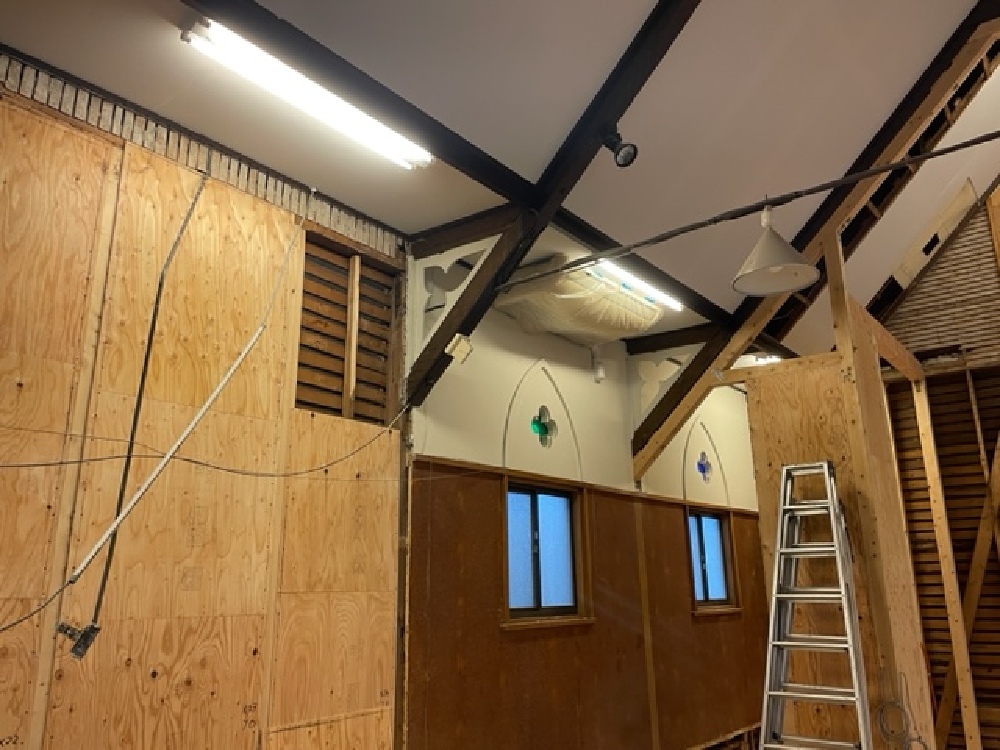

天井下地などを行っています(三浦)
- 142. 2023年08月18日
-

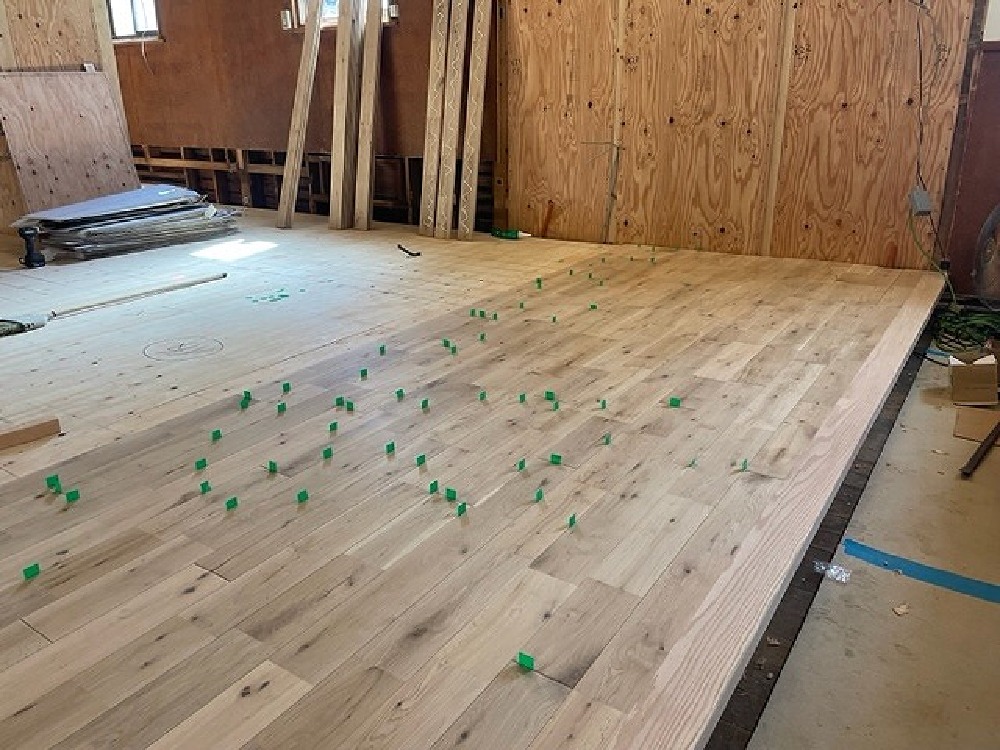

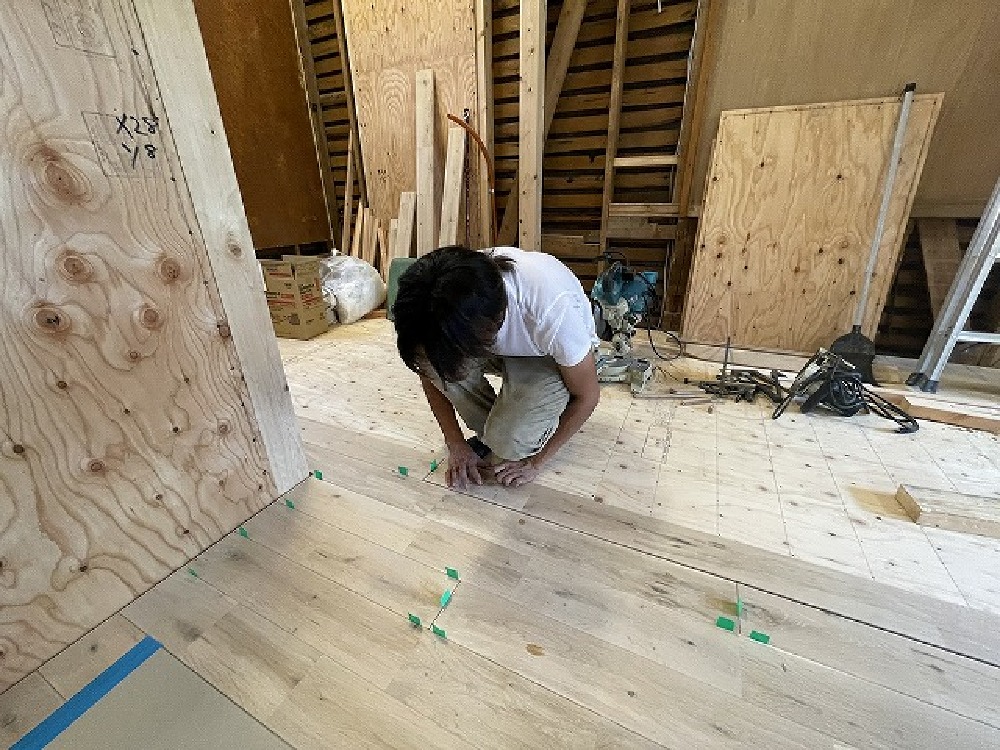

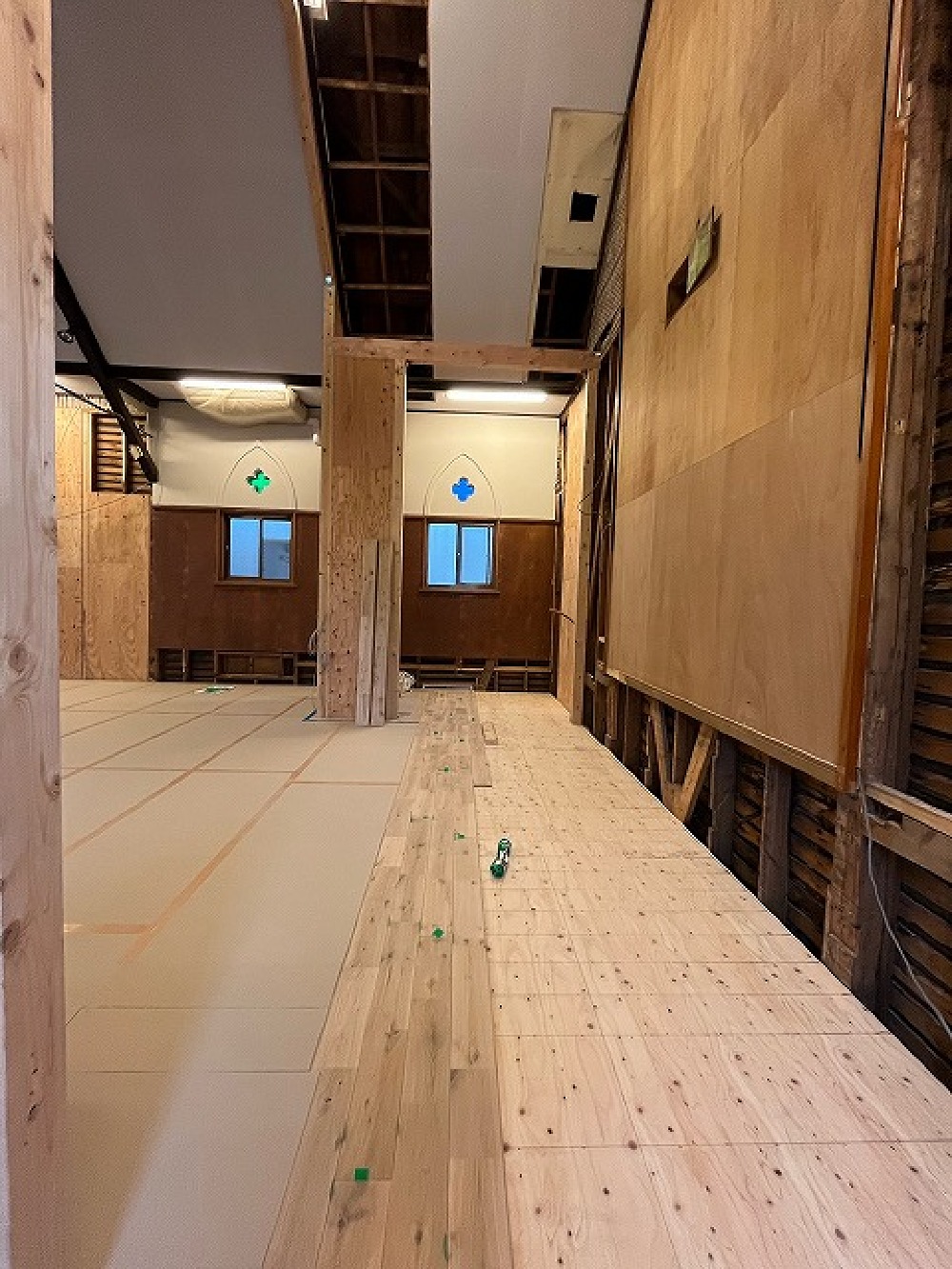

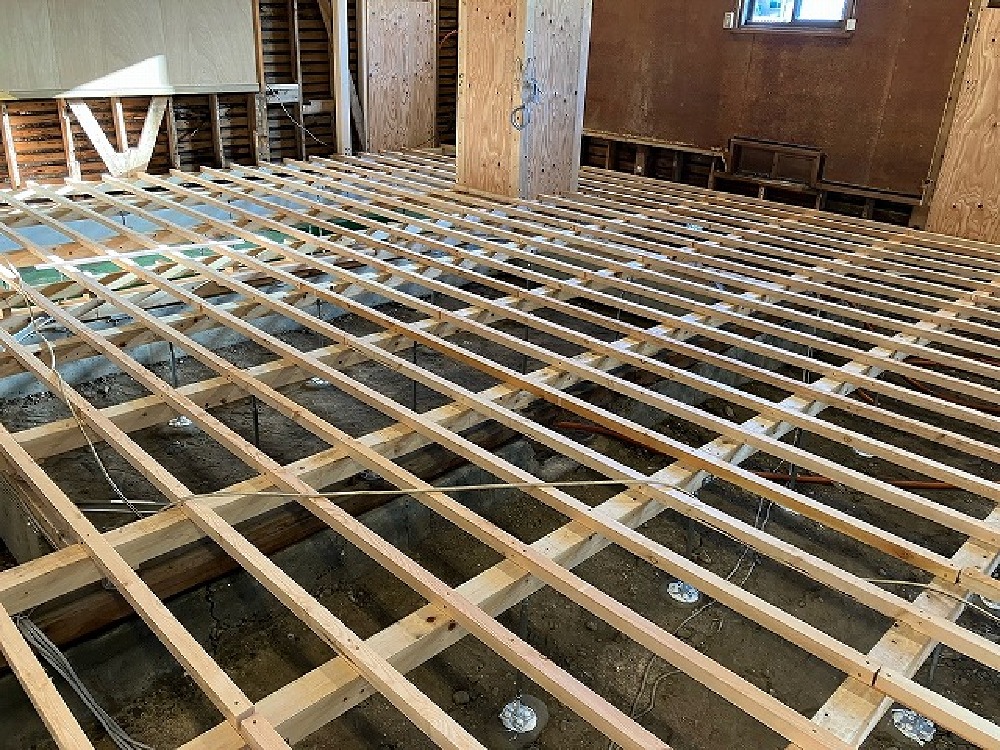

引き続き床貼りをおこなっています 無垢ナラ材です(三浦)

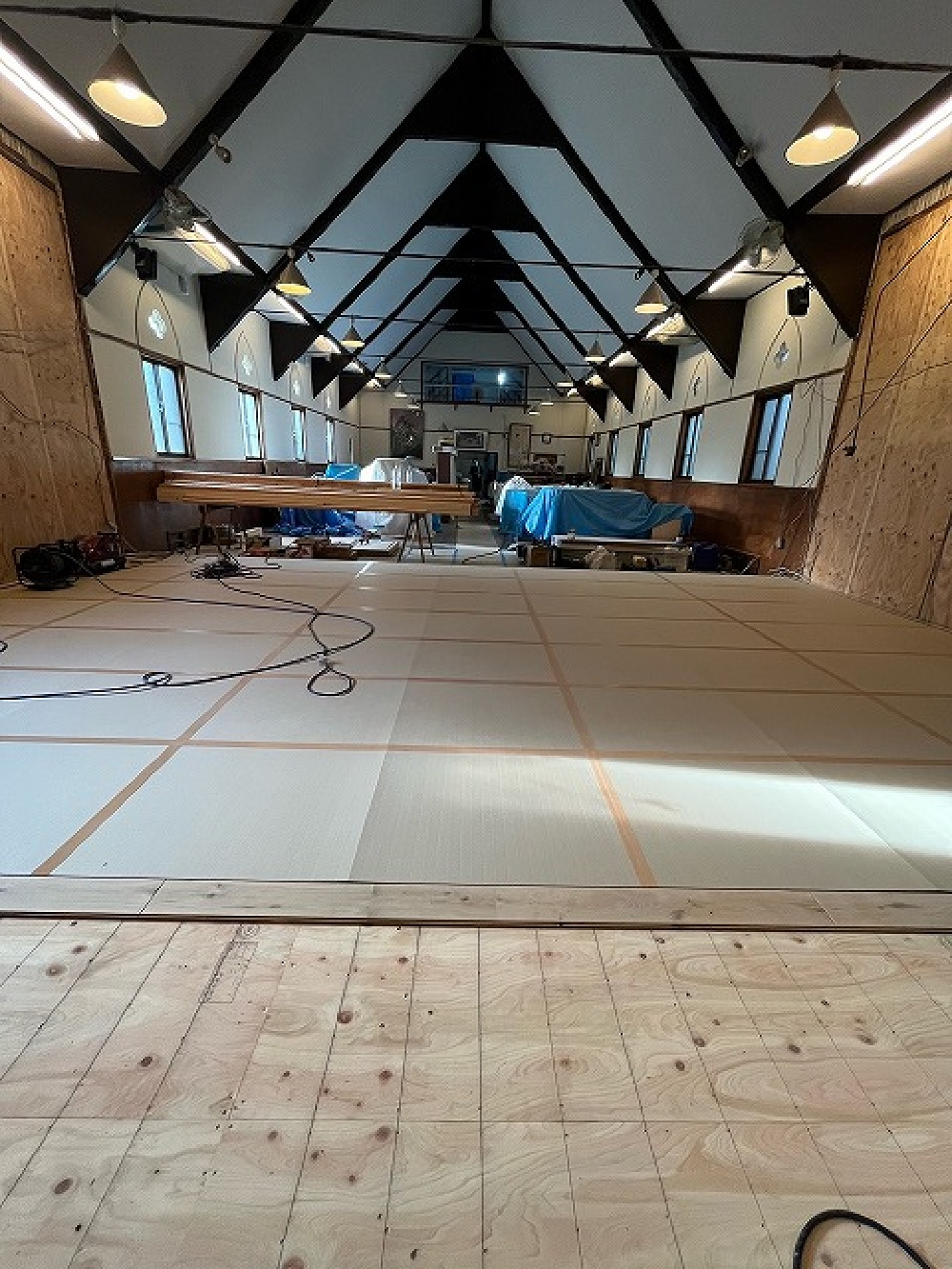

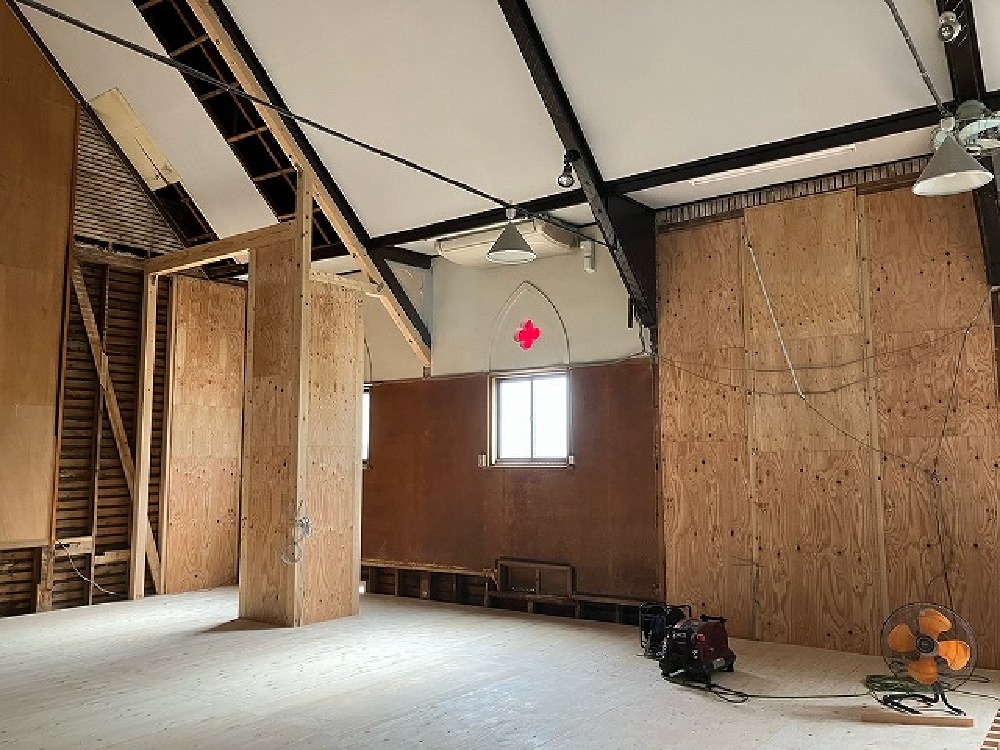

- 143. 2023年08月18日
-
梁、柱補強中(寺西)
- 144. 2023年08月18日
-

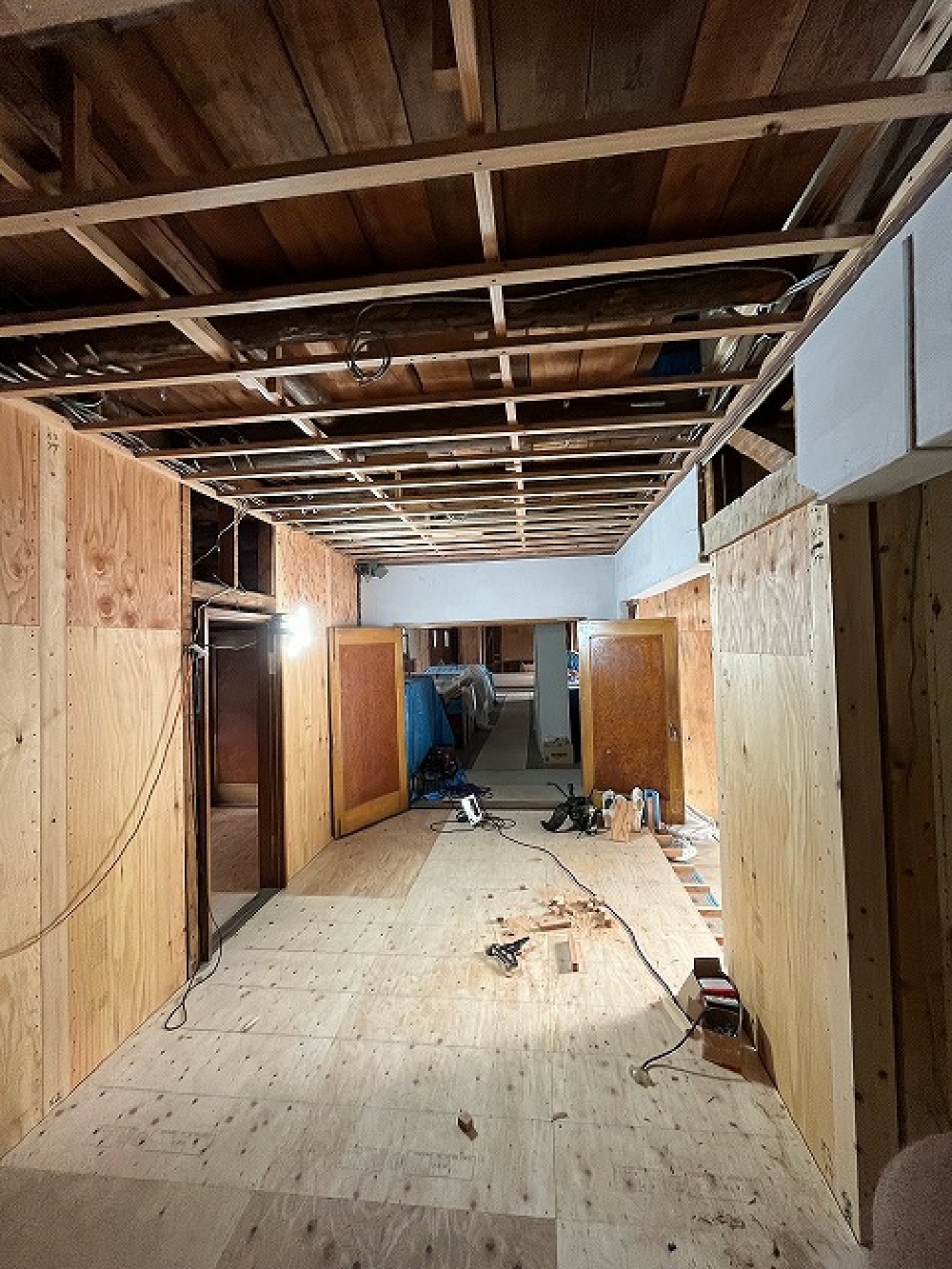

寺やんと社長の視線を感じながら、ナラの床材を コツコツと丁寧に施工していく颯太君。 がんばれあと少しです(白井)

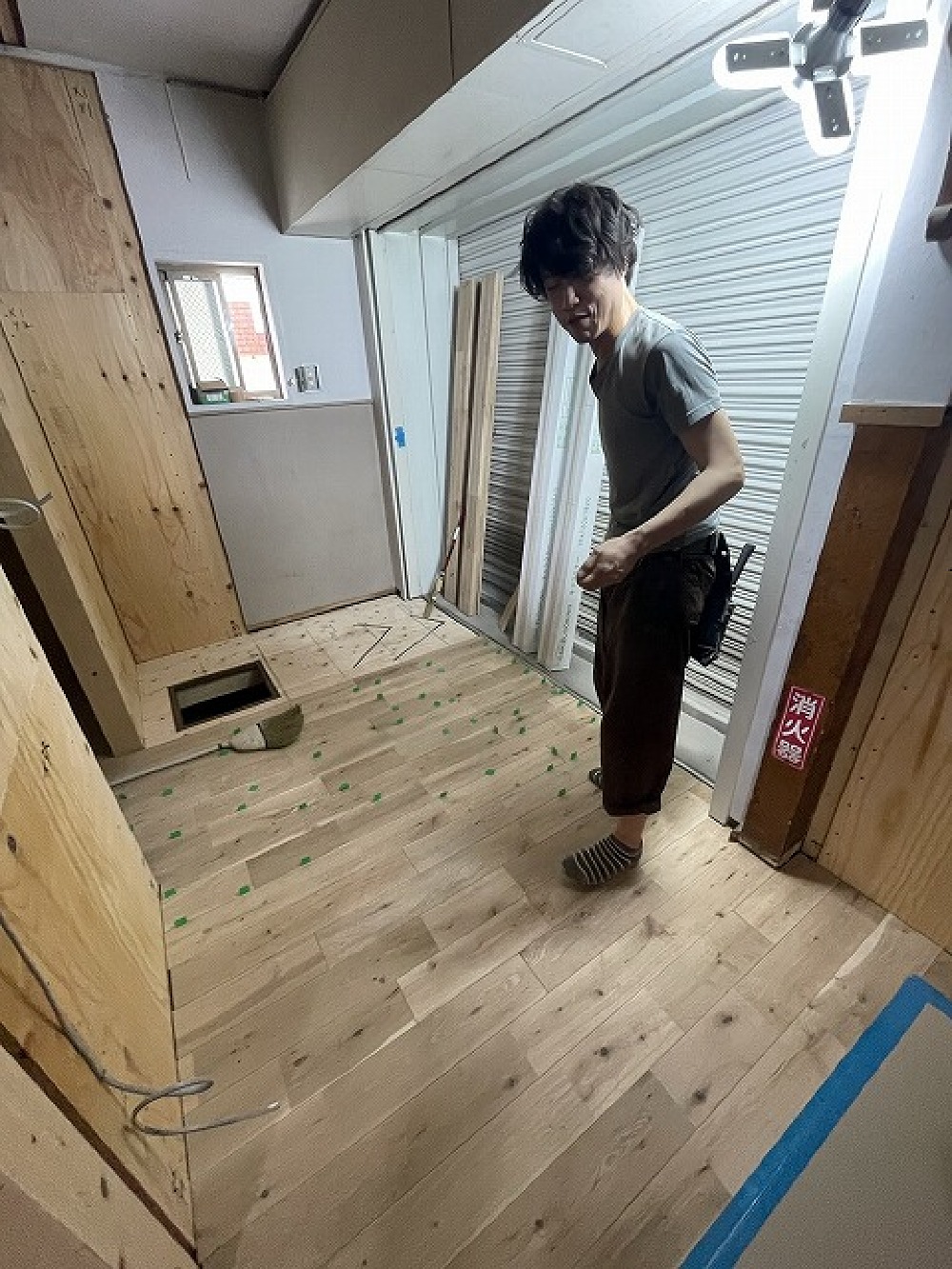

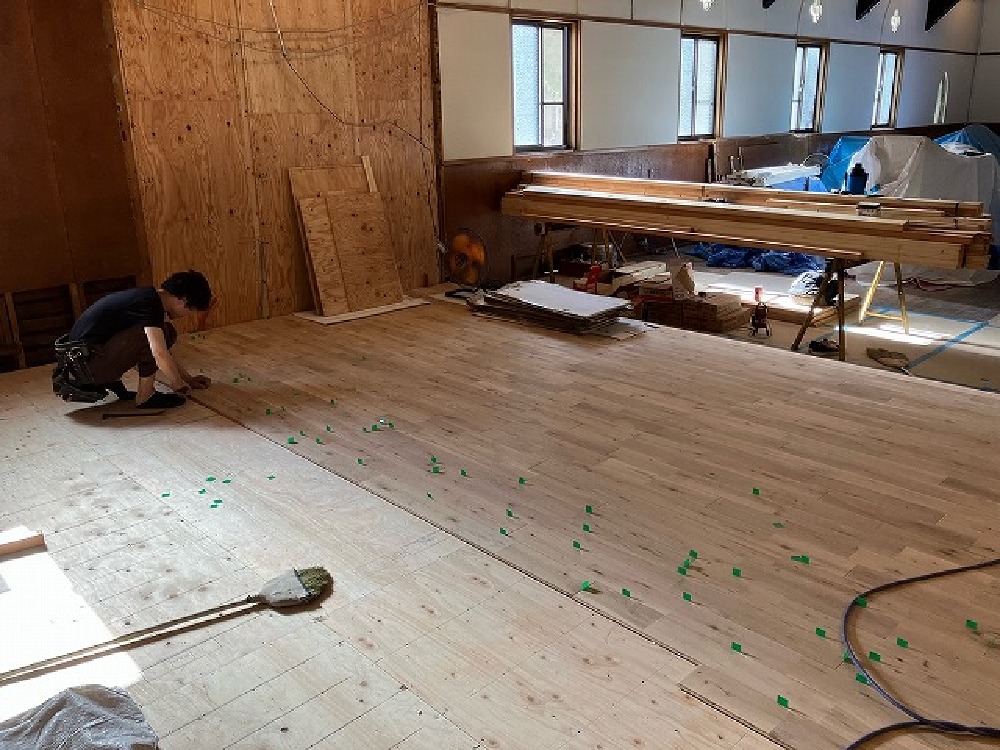

- 145. 2023年08月18日
-
寺やんと社長の視線を感じながら、ナラの床材を コツコツと丁寧に施工していく颯太君。 がんばれあと少しです(白井)
- 146. 2023年08月18日
-
耐力壁等、納まり確認中の寺やん(白井)
- 147. 2023年08月17日
-
豊田の古民家再生現場からマルコ教会に戻り作業を行っています(三浦)
- 148. 2023年08月17日
-
床材施工中(寺西)
- 149. 2023年08月10日
-

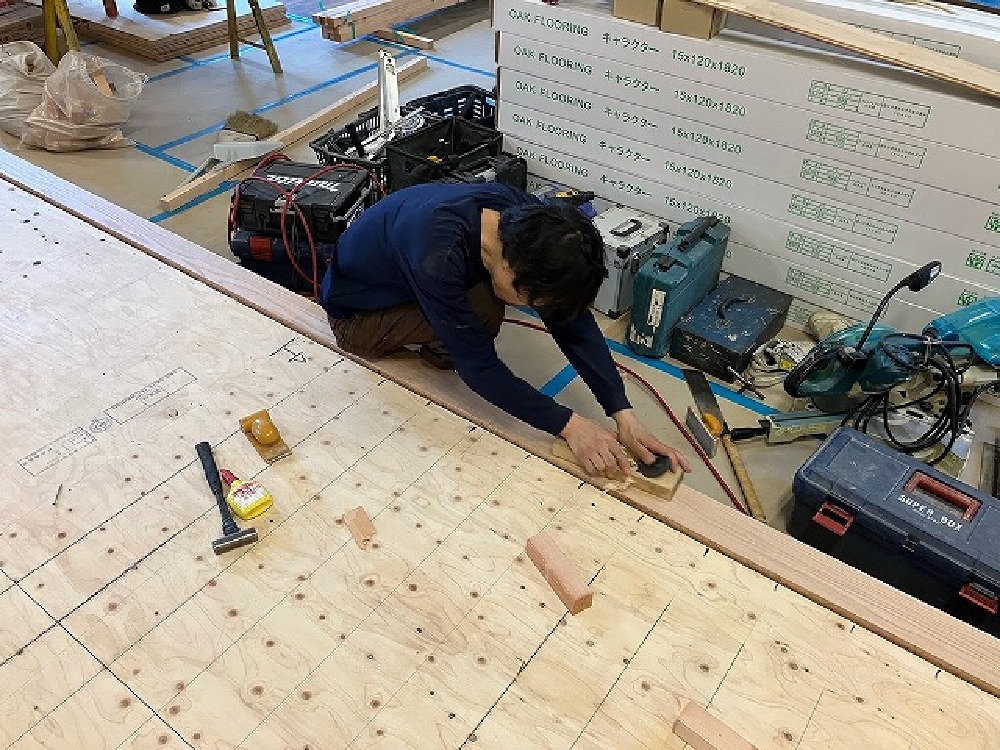

床を貼りはじめました。無垢のナラです(山本)
- 150. 2023年08月10日
-
床材施工中(寺西)
- 151. 2023年08月09日
-
寺西さんが框を取り付けています(山本)
- 152. 2023年08月09日
-
ネタ補強中(寺西)

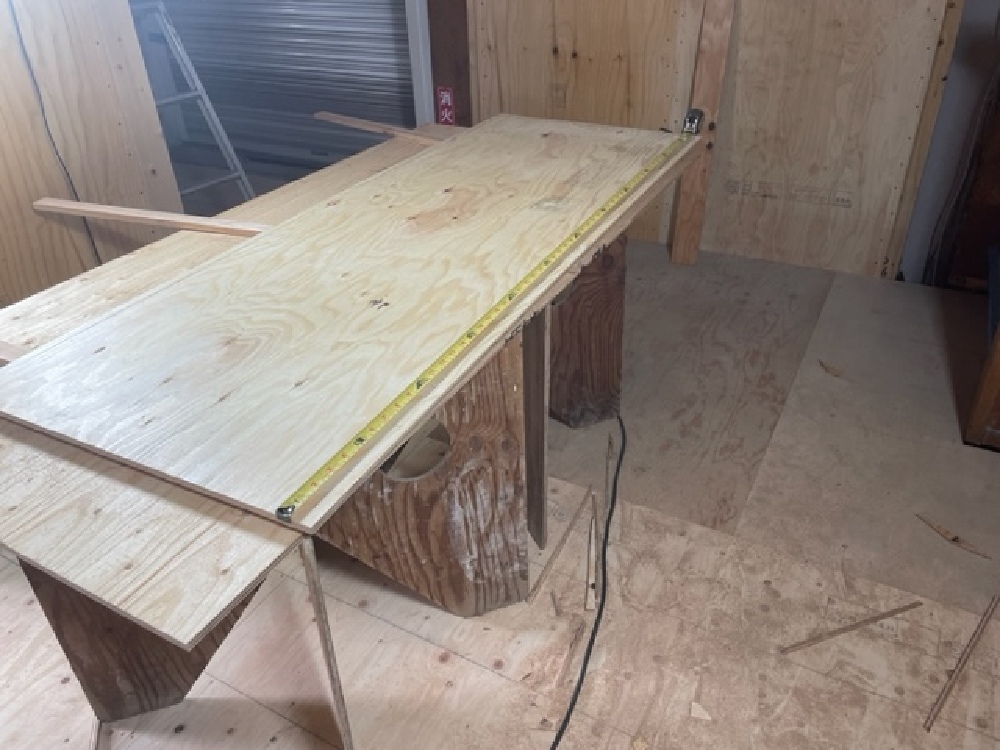

- 153. 2023年08月08日
-
しっかりと根太組をしていきます(山本)
- 154. 2023年08月08日
-
構造用合板をしっかり張り上げました(山本)
- 155. 2023年08月08日
-

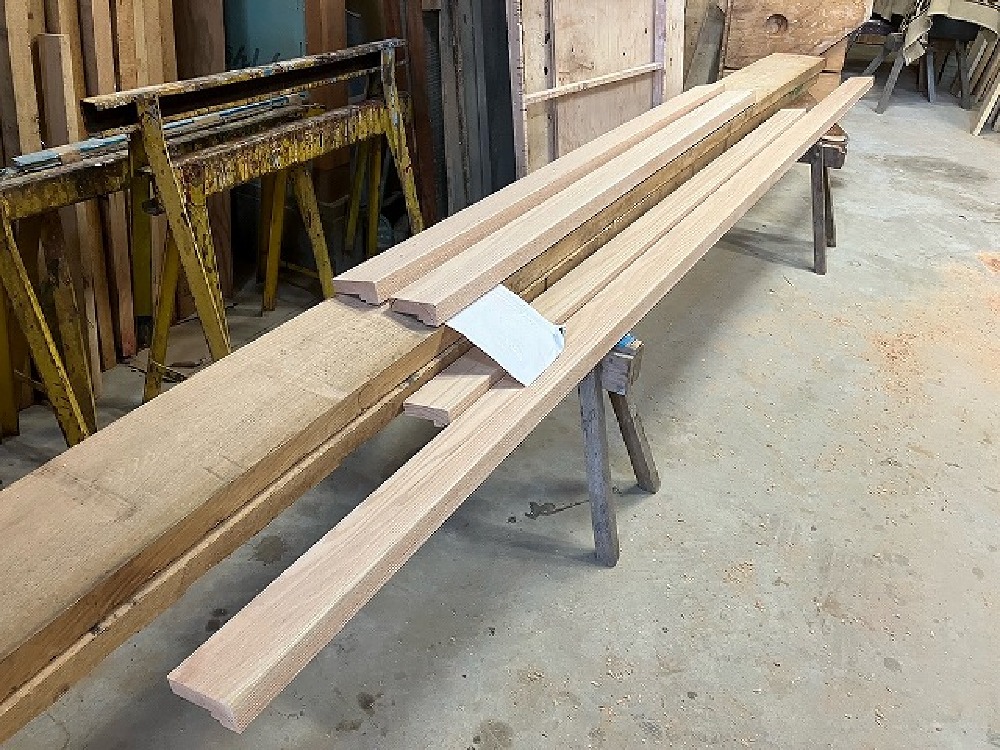

教会の框を加工しました レッドオーク無垢材です(山本)
- 156. 2023年08月08日
-
耐力壁施工中(寺西)
- 157. 2023年08月07日
-
構造用合板施工中(寺西)
- 158. 2023年08月05日
-

棟板金交換中(寺西)
- 159. 2023年08月05日
-

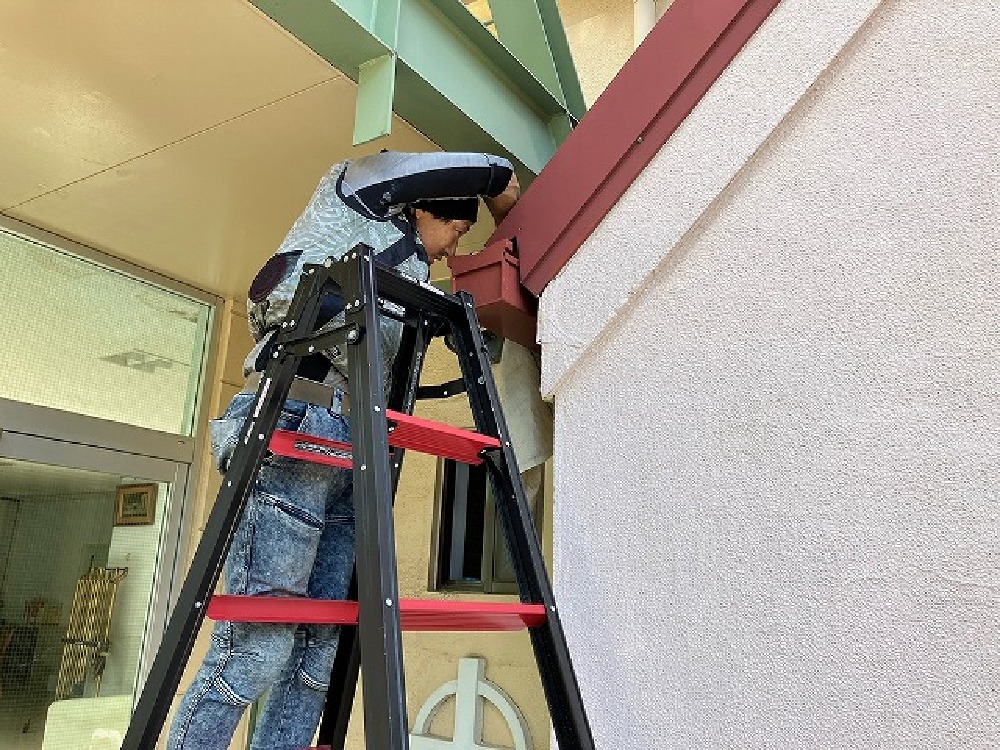

板金屋さんが気になった樋のゴミを掃除してくれています(山本)

- 160. 2023年08月04日
-

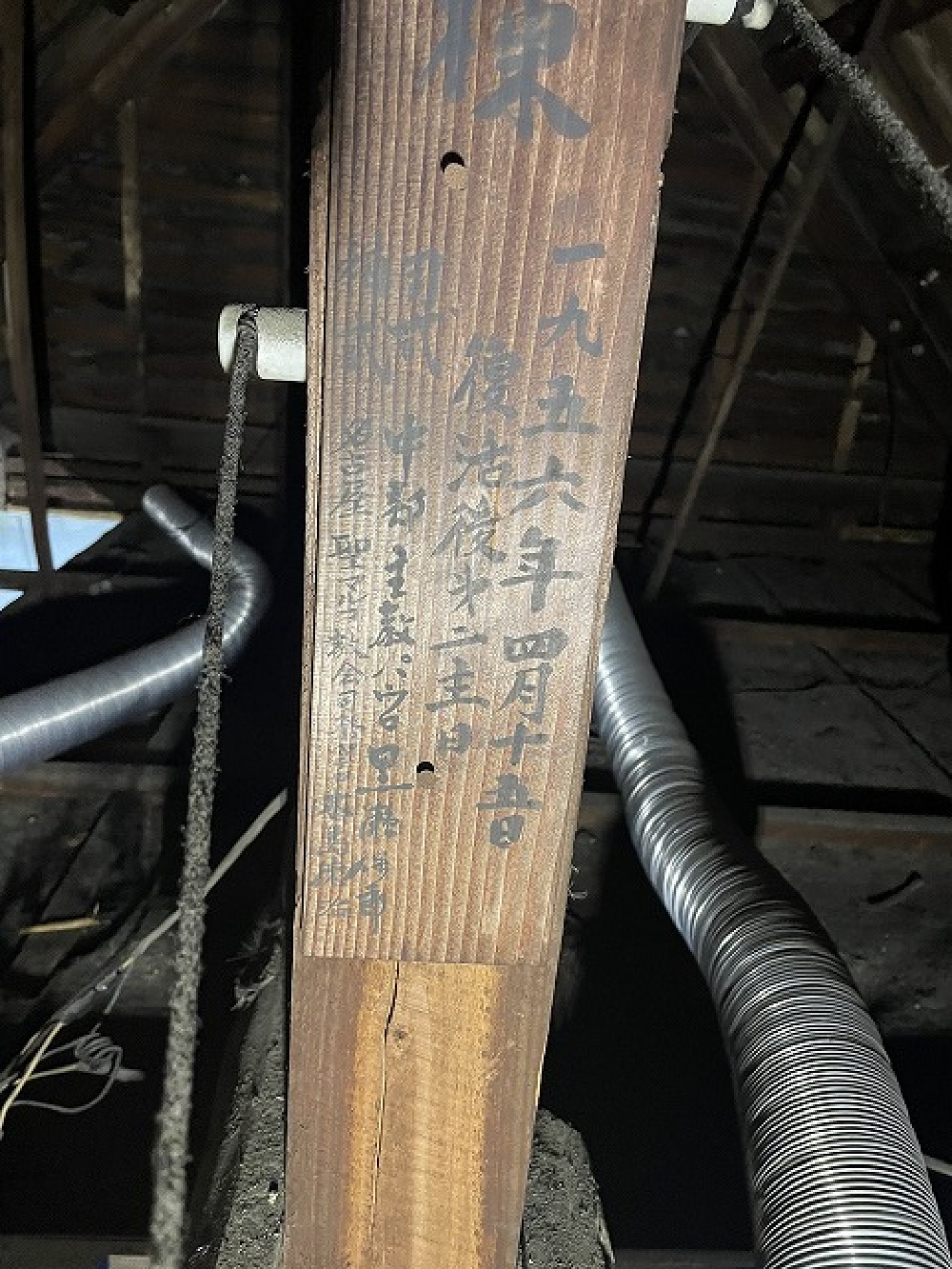

棟札取り外し中
- 161. 2023年08月03日
-
礼拝堂の大引施工中です(山本)
- 162. 2023年08月03日
-
電気配線撤去中(寺西)
- 163. 2023年08月02日
-
土台補強中(寺西)
- 164. 2023年08月01日
-

火打土台施工中(寺西)

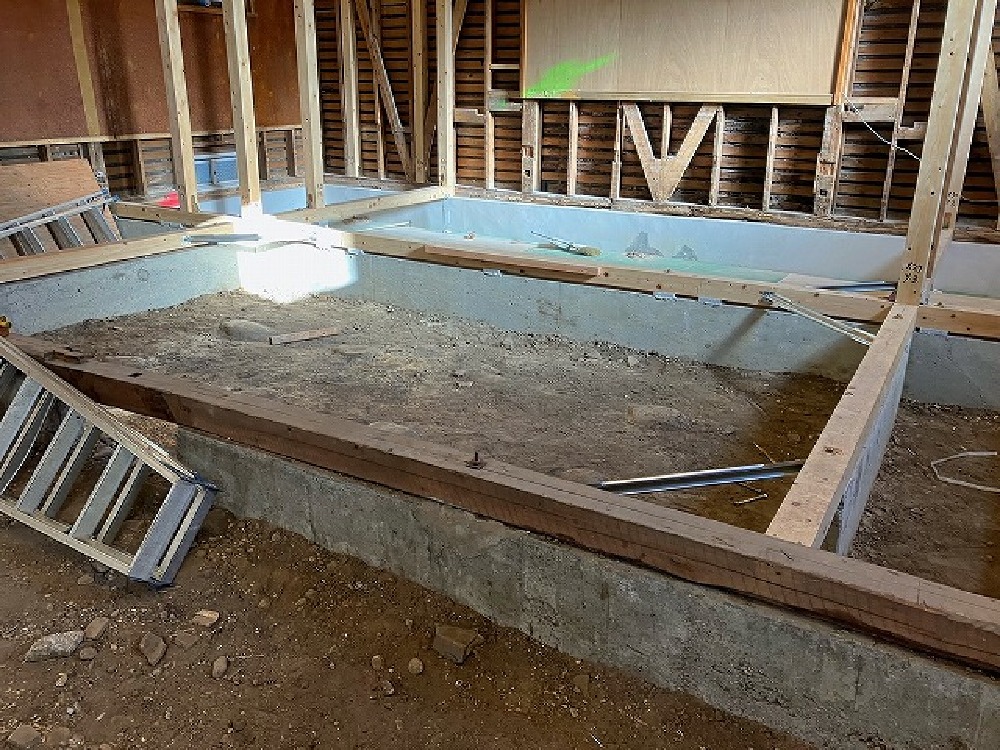

- 165. 2023年08月01日
-

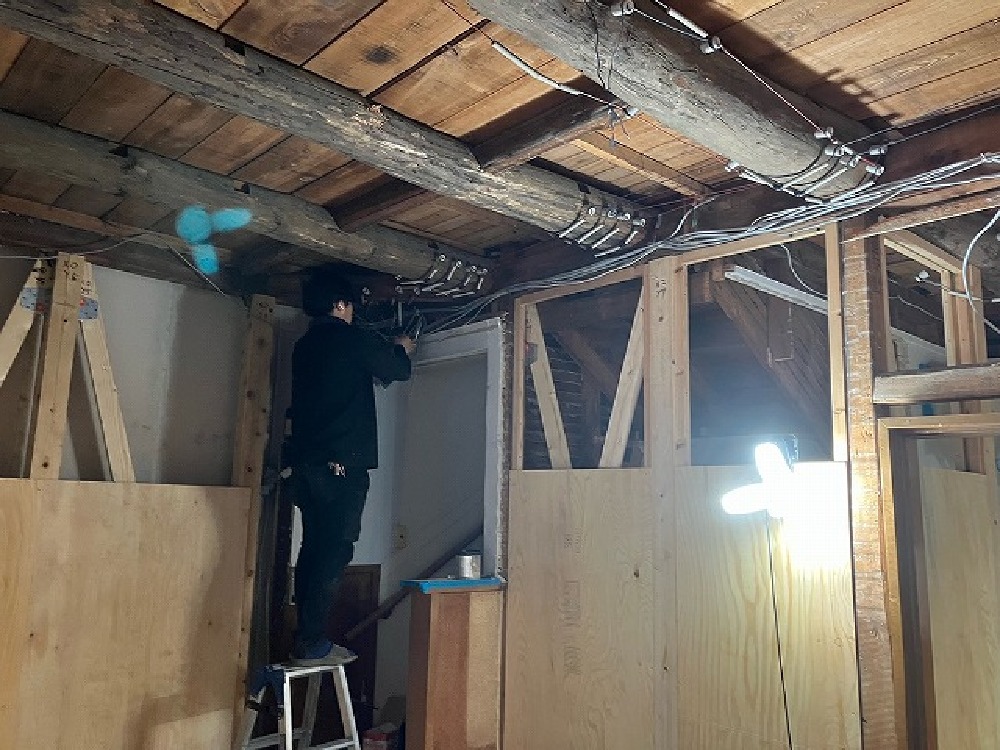

今日は電気屋さんが配線に来てくれています(山本)
- 166. 2023年07月31日
-

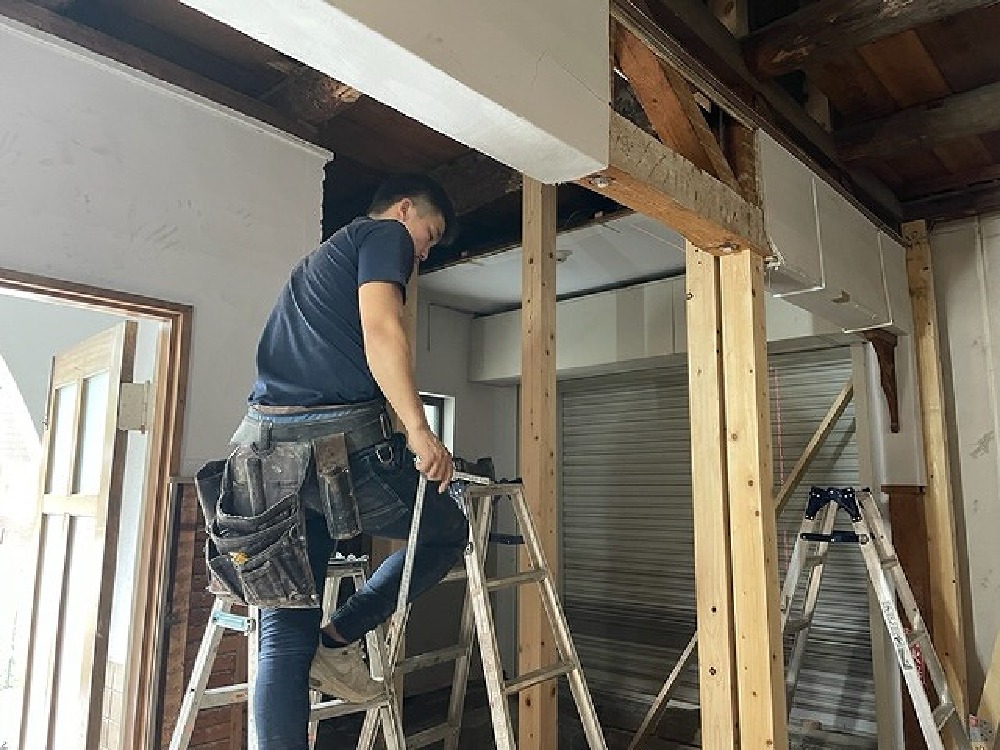

梁補強完了しました(寺西)
- 167. 2023年07月29日
-
土台に鋼製火打ちをいれました(山本)
- 168. 2023年07月29日
-
金物取付中(寺西)
- 169. 2023年07月28日
-

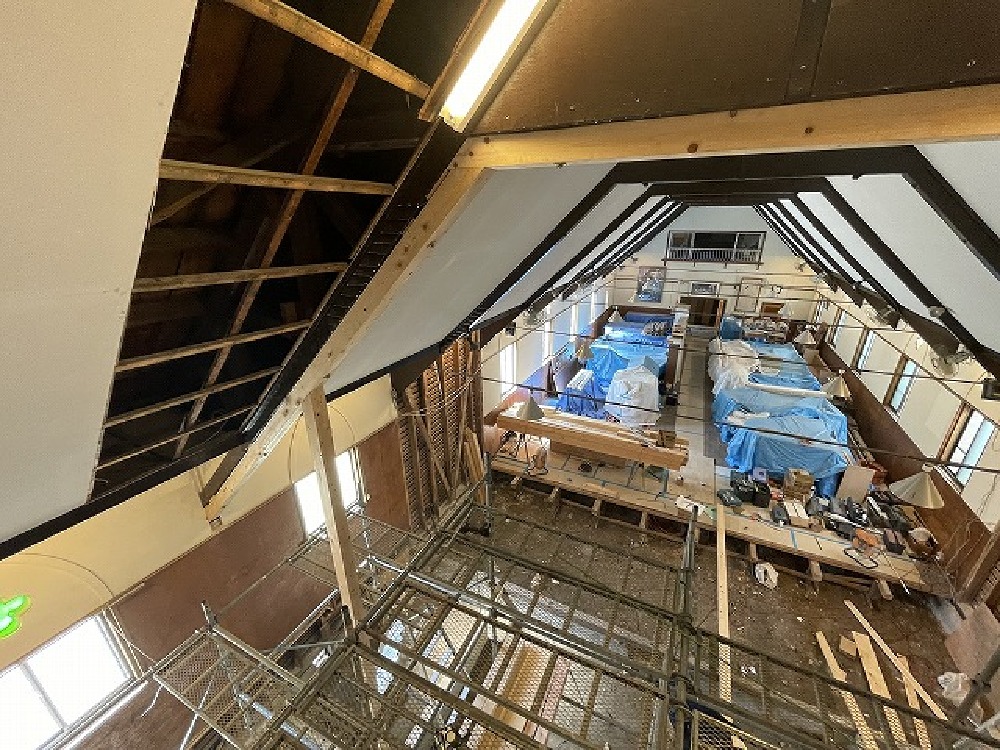

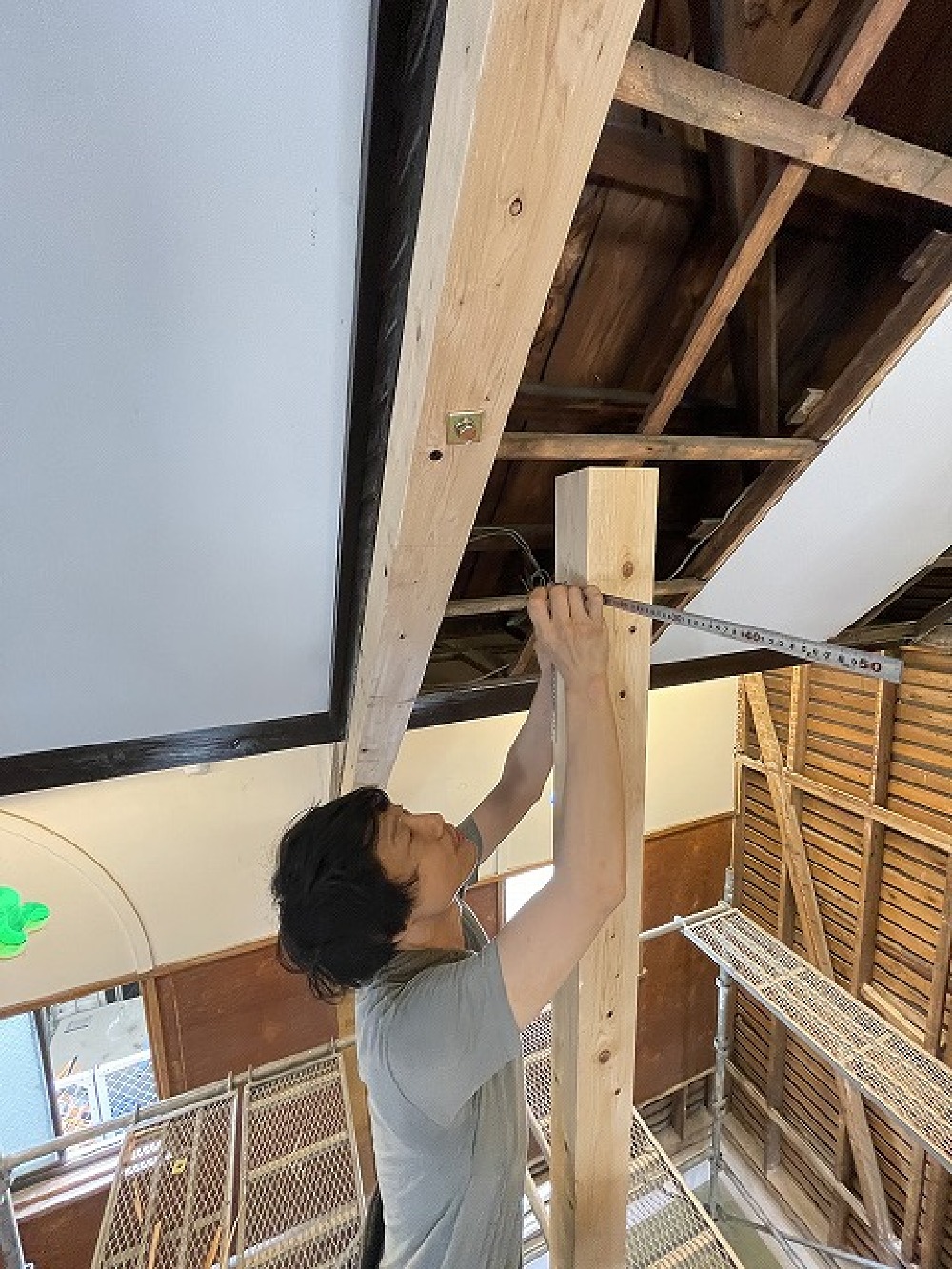

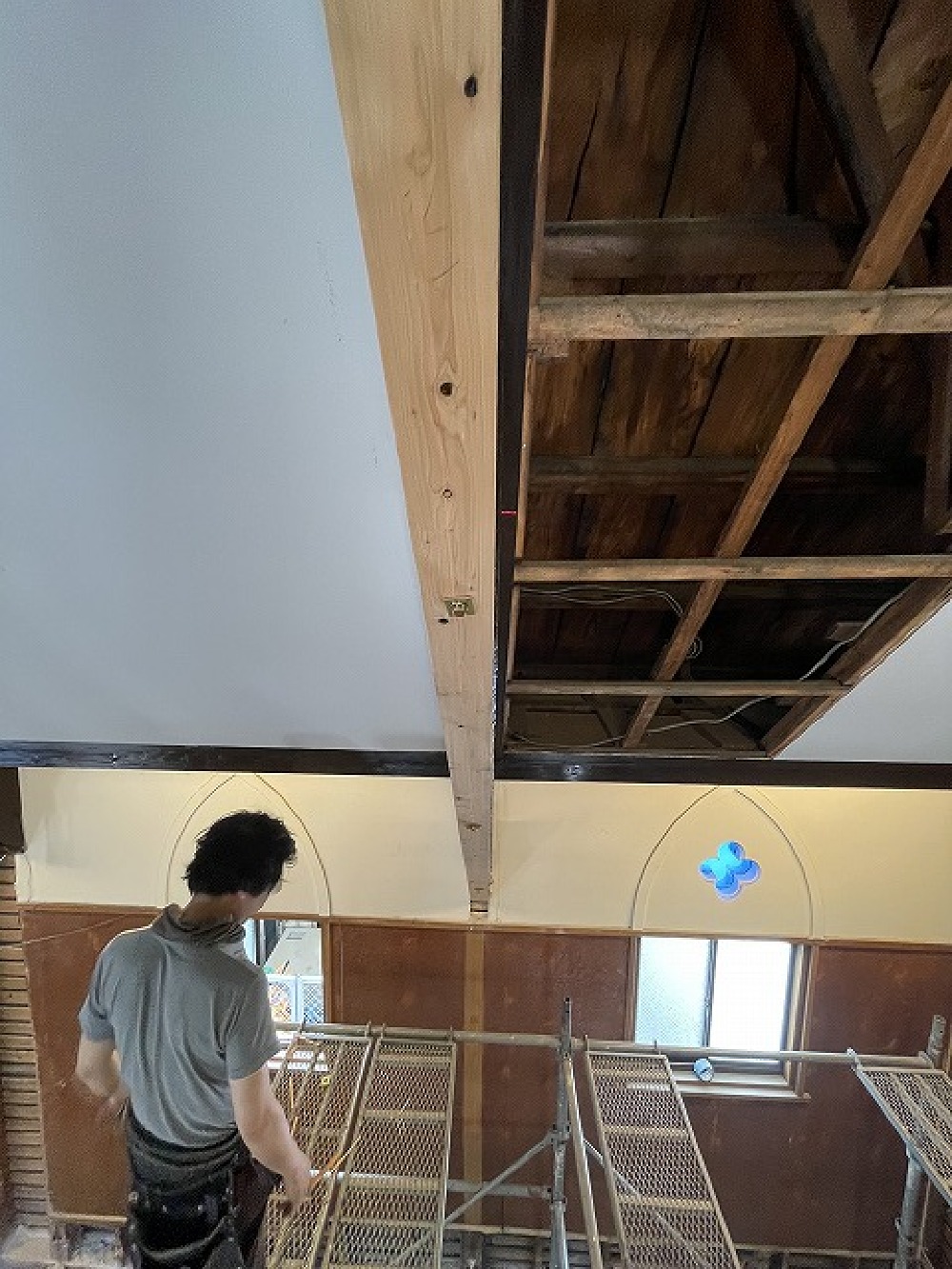

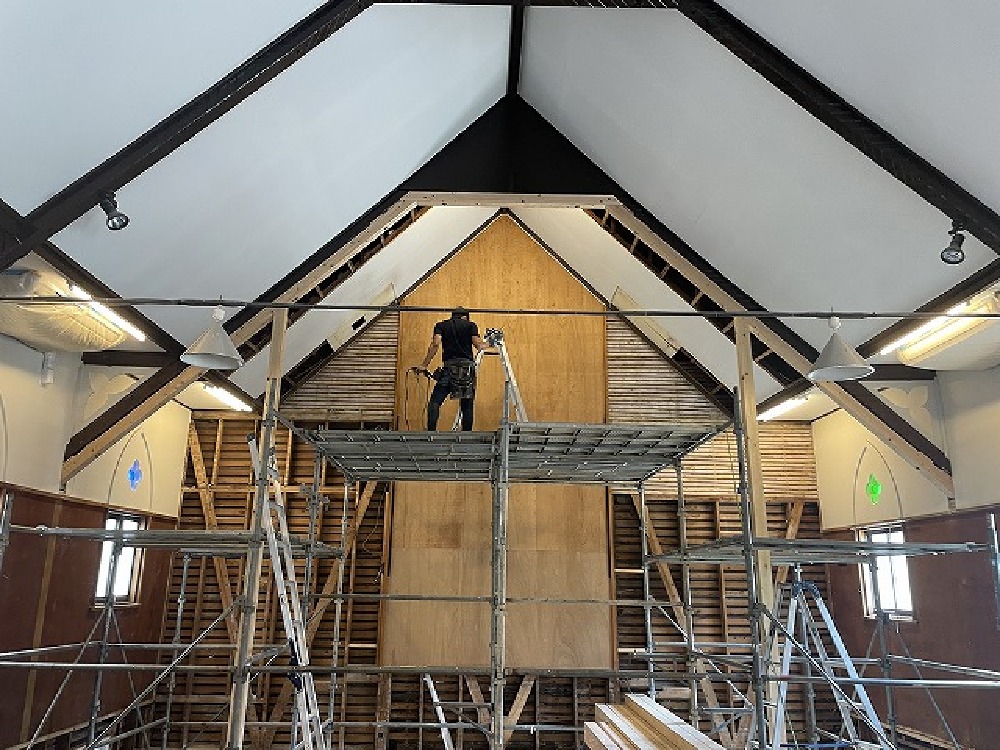

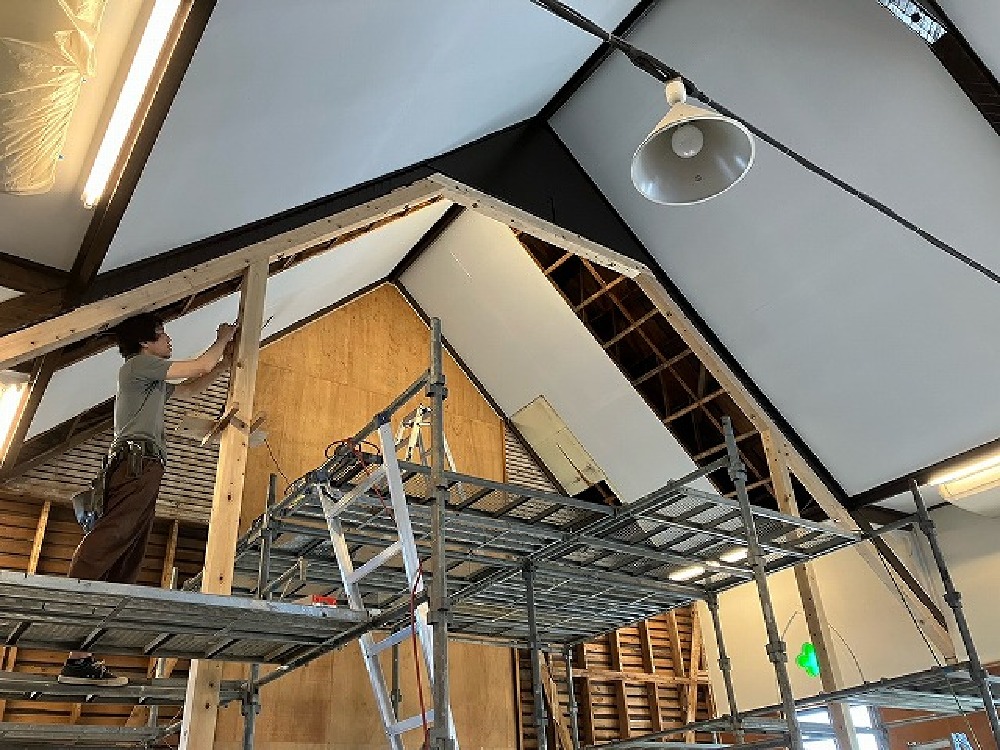

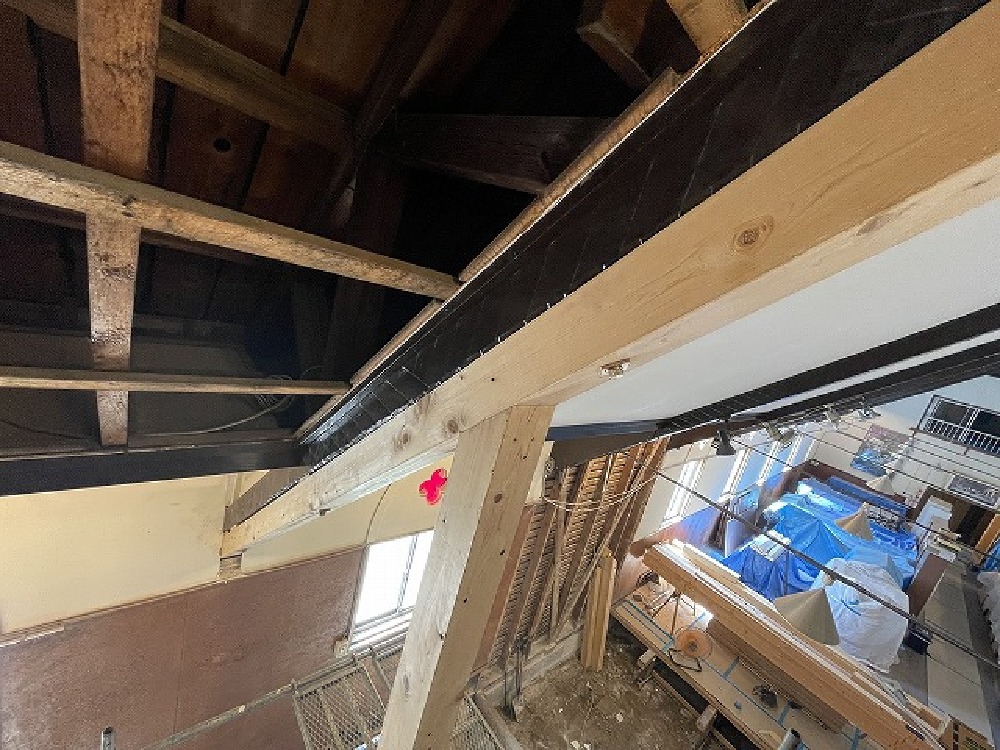

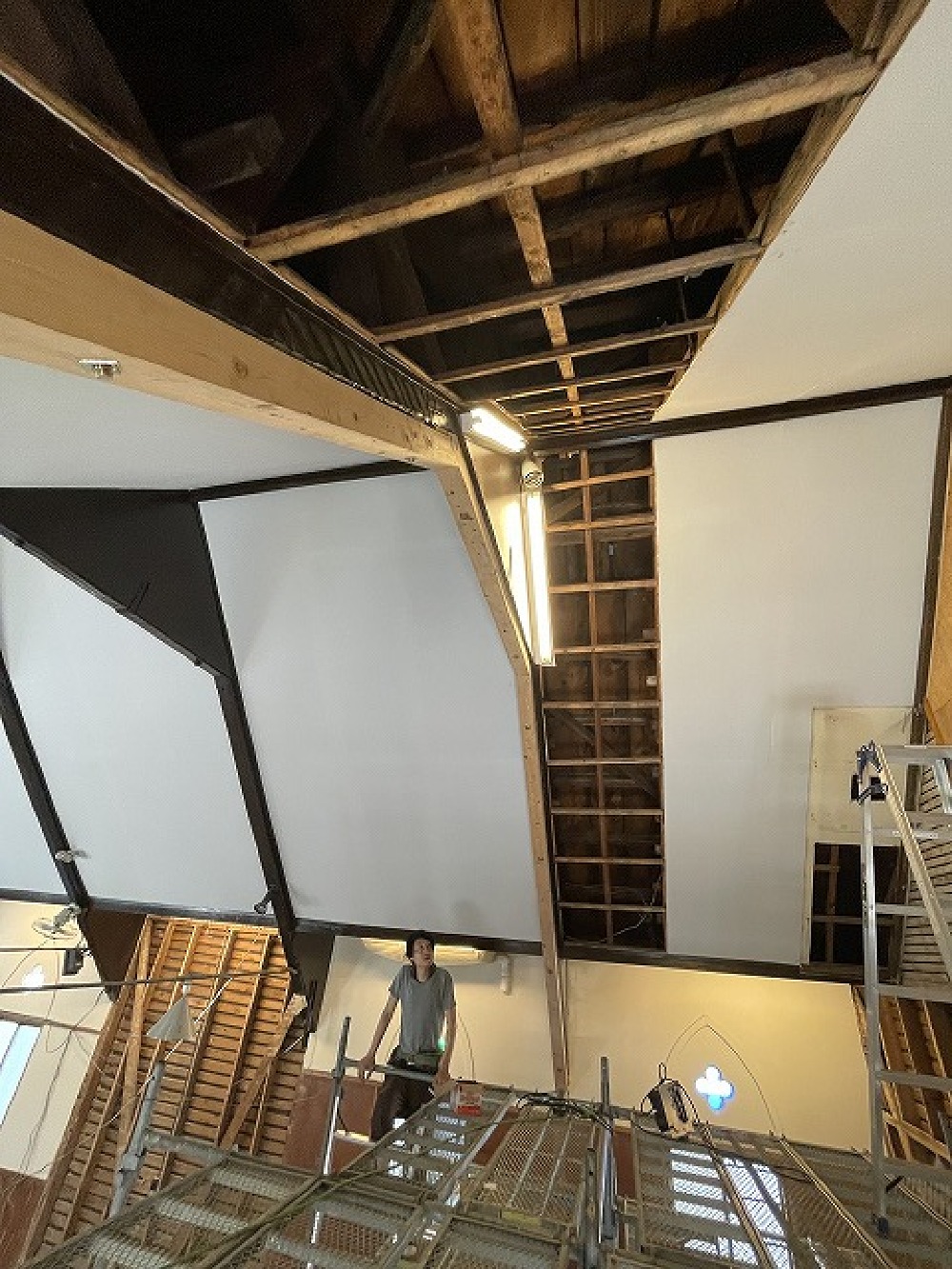

5mの長い柱は建ちました。 後は梁、柱を納めていきます(白井)

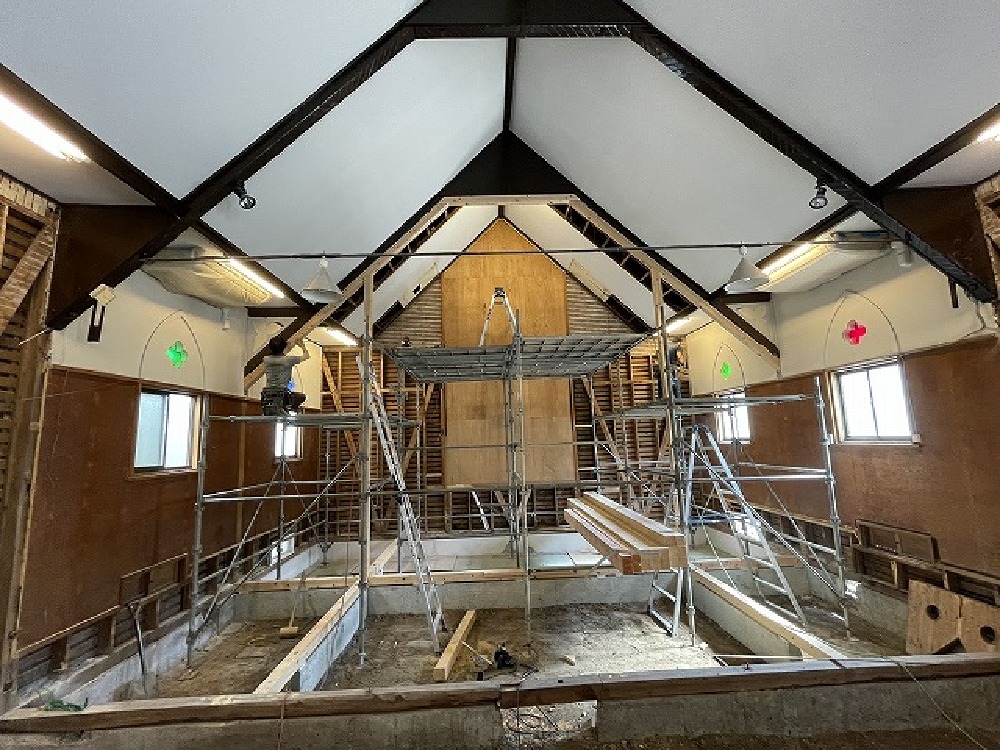

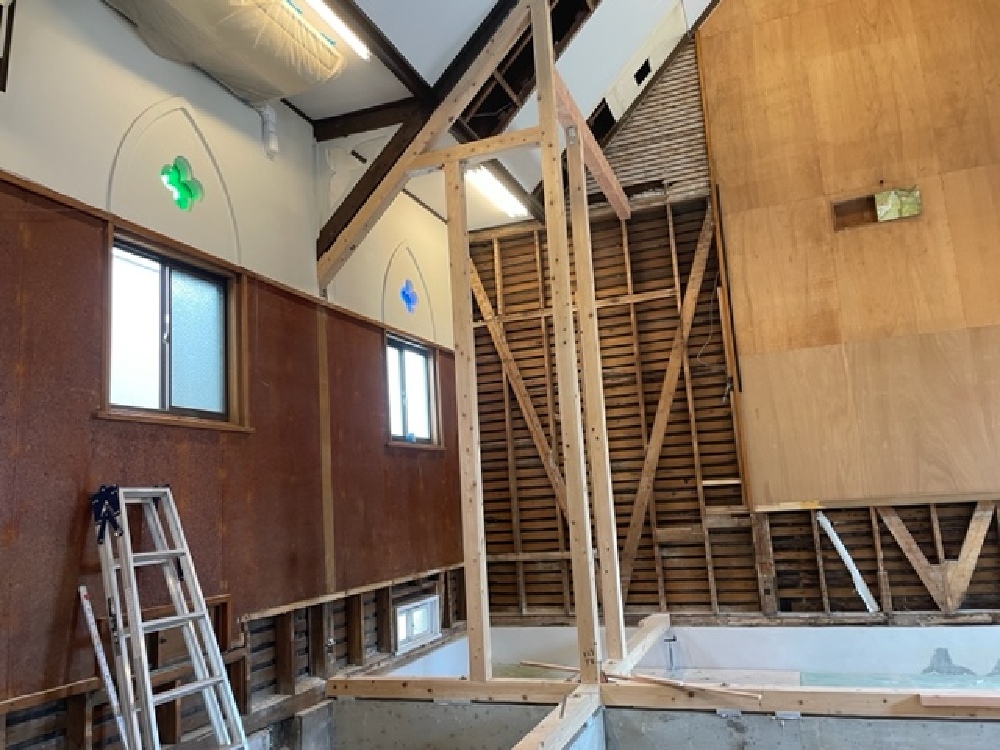

- 170. 2023年07月28日
-
5mの長い柱は建ちました。 後は梁、柱を納めていきます(白井)
- 171. 2023年07月28日
-
5mの長い柱は建ちました。 後は梁、柱を納めていきます(白井)
- 172. 2023年07月28日
-
5mの長い柱は建ちました。 後は梁、柱を納めていきます(白井)

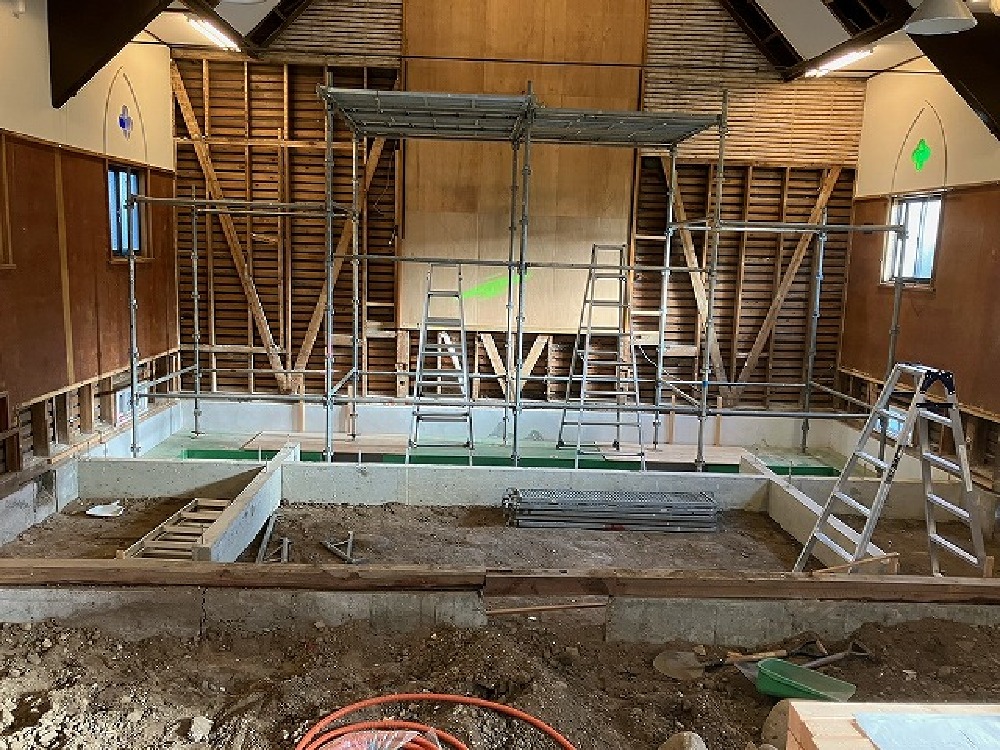

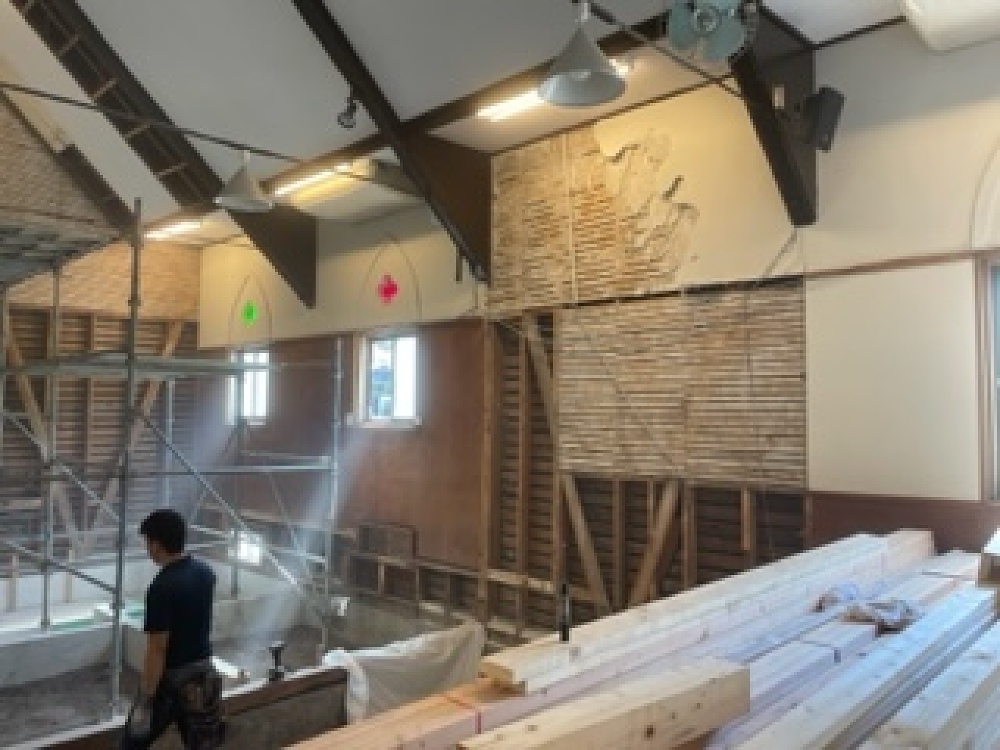

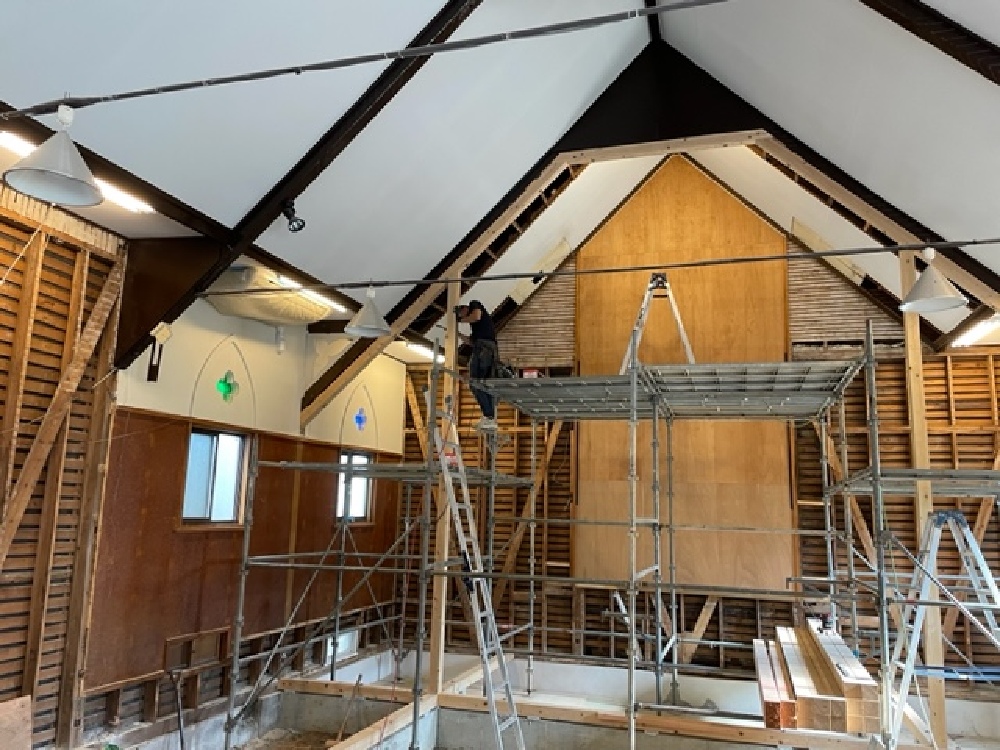

- 173. 2023年07月27日
-

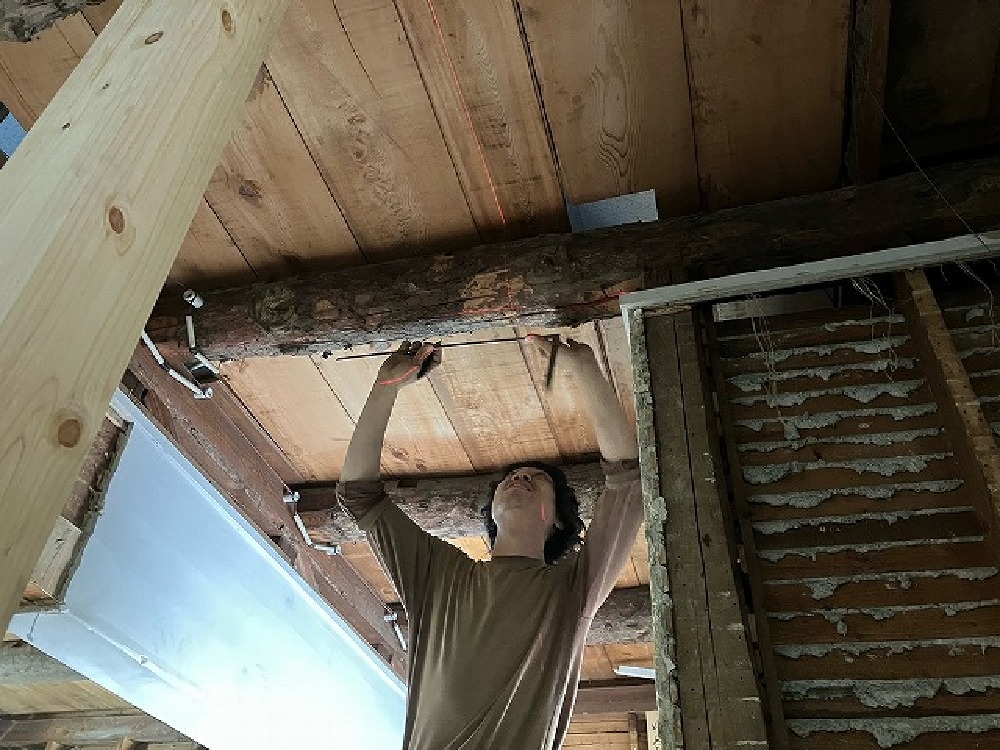

トラス梁が垂れているので、補強中です(寺西)
- 174. 2023年07月27日
-
トラス補強のため柱、梁を新設しています(山本)
- 175. 2023年07月27日
-

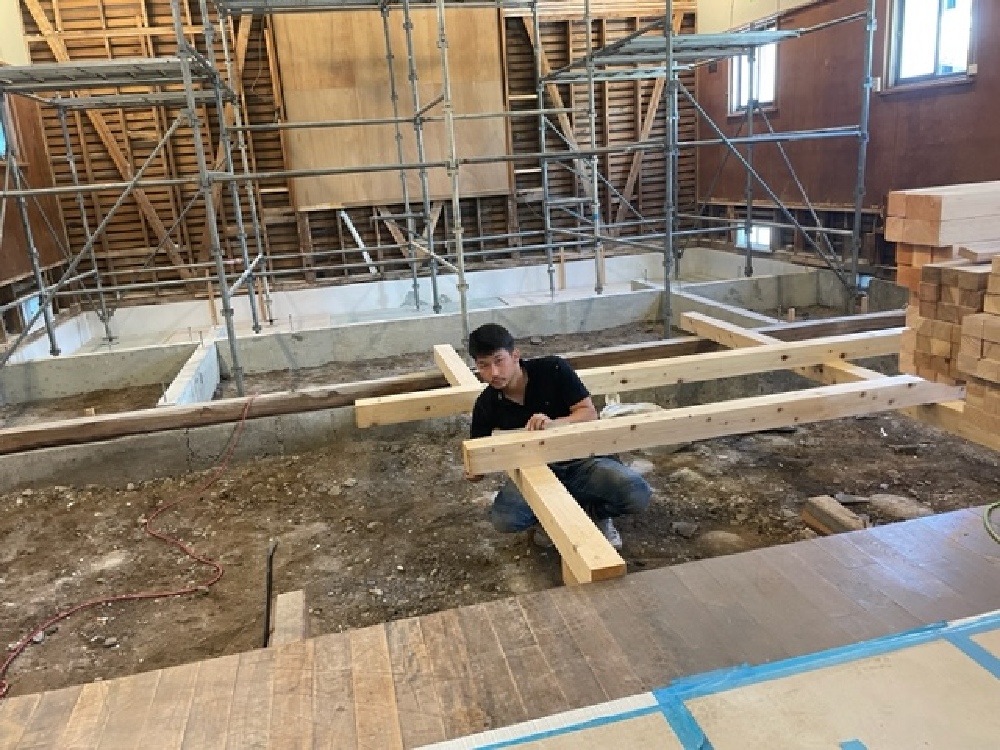

耐震補強の為、 既存のトラスを補強して、5メートルの柱を建て 耐力壁を製作していきます。 寺やん、山ちゃんコンビです(白井)
- 176. 2023年07月27日
-
耐震補強の為、 既存のトラスを補強して、5メートルの柱を建て 耐力壁を製作していきます。 寺やん、山ちゃんコンビです(白井)
- 177. 2023年07月27日
-
耐震補強の為、 既存のトラスを補強して、5メートルの柱を建て 耐力壁を製作していきます。 寺やん、山ちゃんコンビです(白井)
- 178. 2023年07月27日
-
耐震補強の為、 既存のトラスを補強して、5メートルの柱を建て 耐力壁を製作していきます。 寺やん、山ちゃんコンビです(白井)

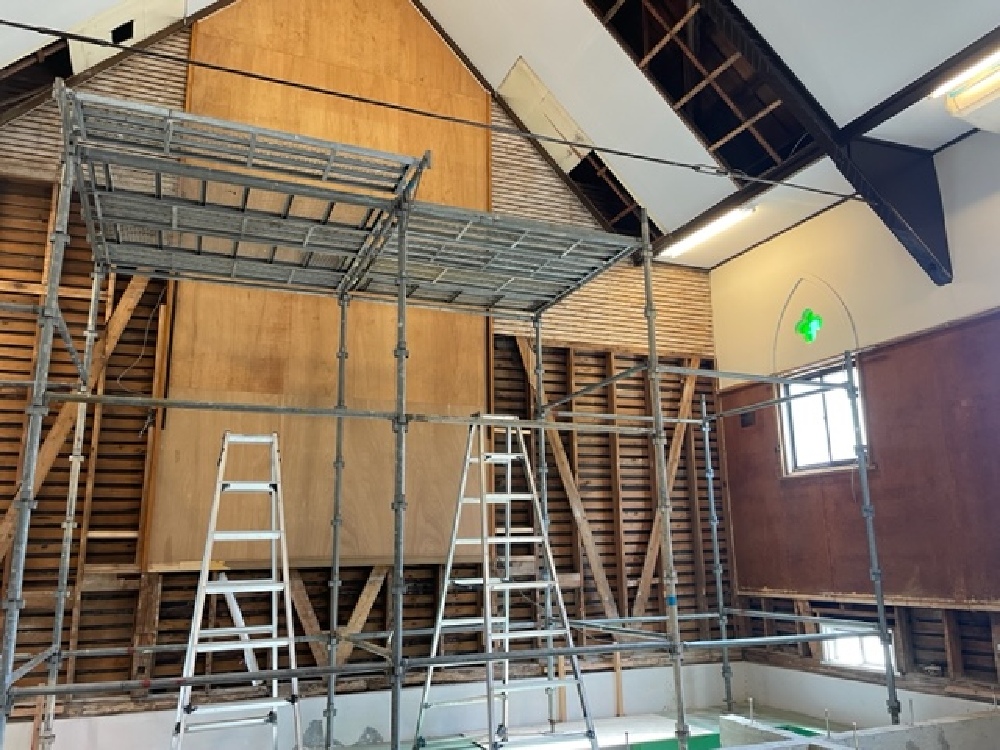

- 179. 2023年07月26日
-
土台、墨付け中のやまちゃん(寺西)
- 180. 2023年07月25日
-
壁解体中(寺西)

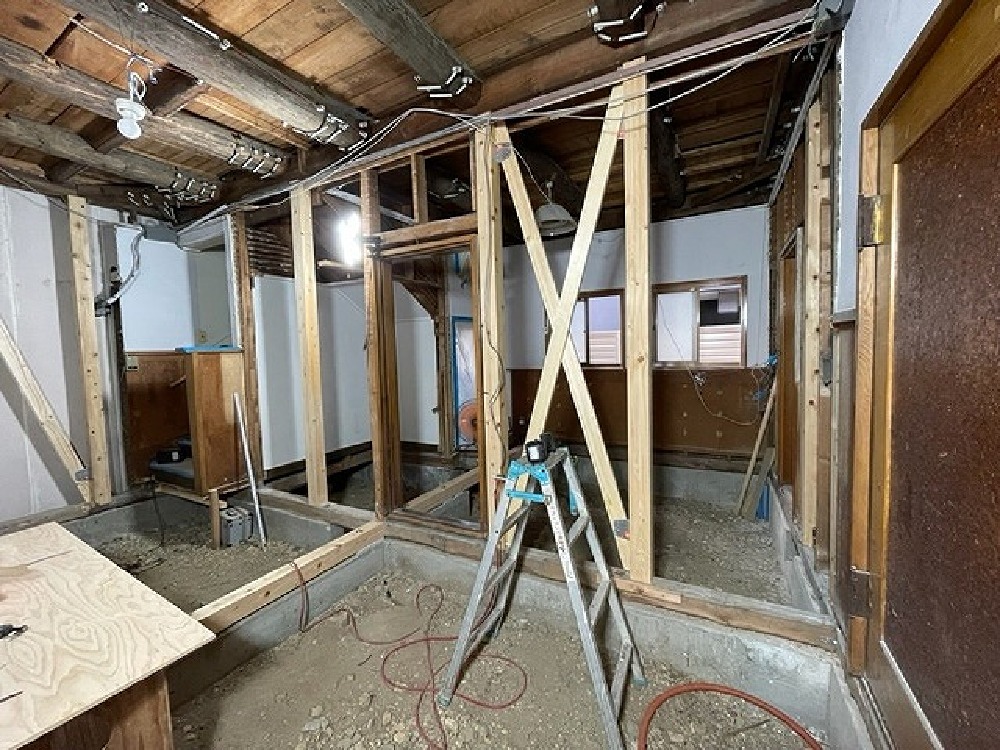

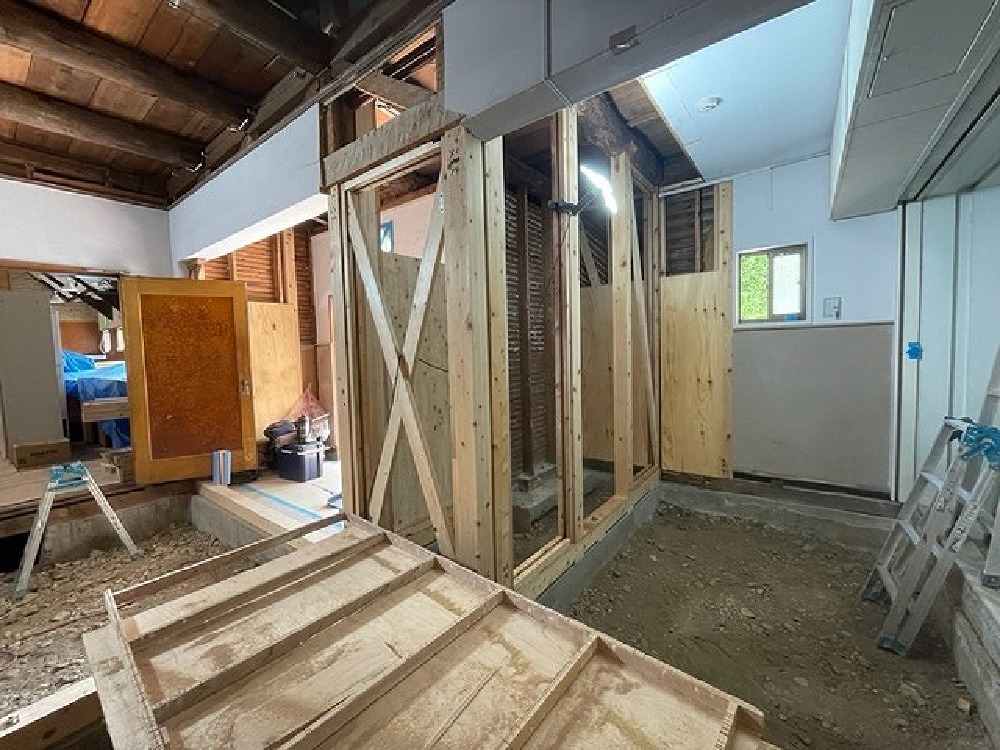

- 181. 2023年07月24日
-

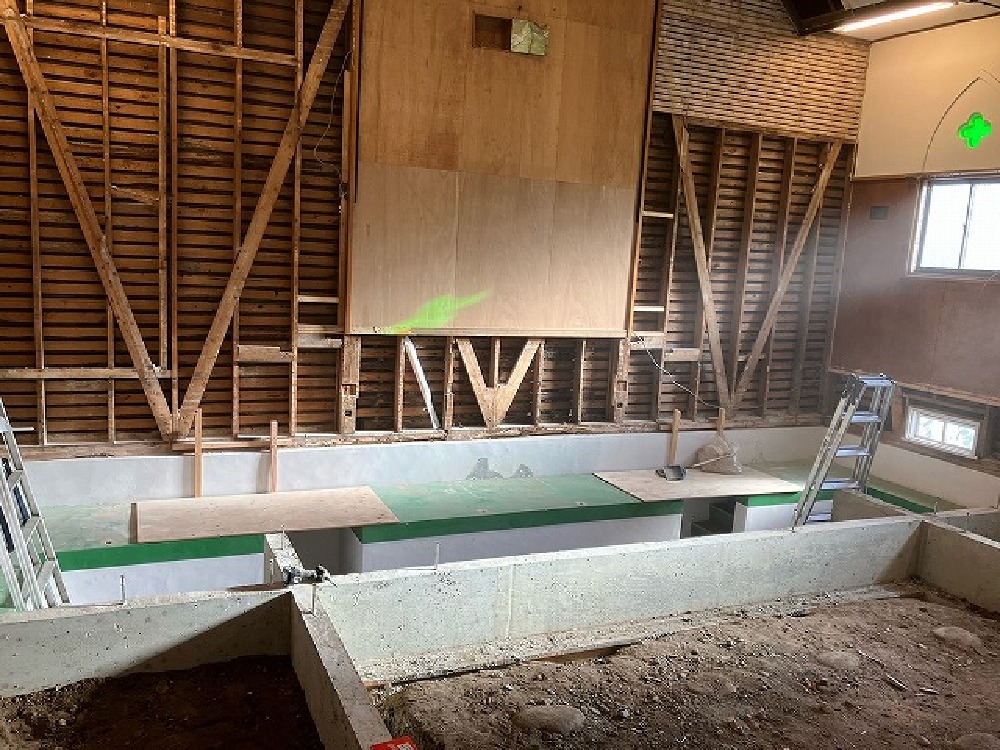

柱、梁を入れるため、足場を組みました(山本)
- 182. 2023年07月24日
-
足場組み中(寺西)
- 183. 2023年07月22日
-

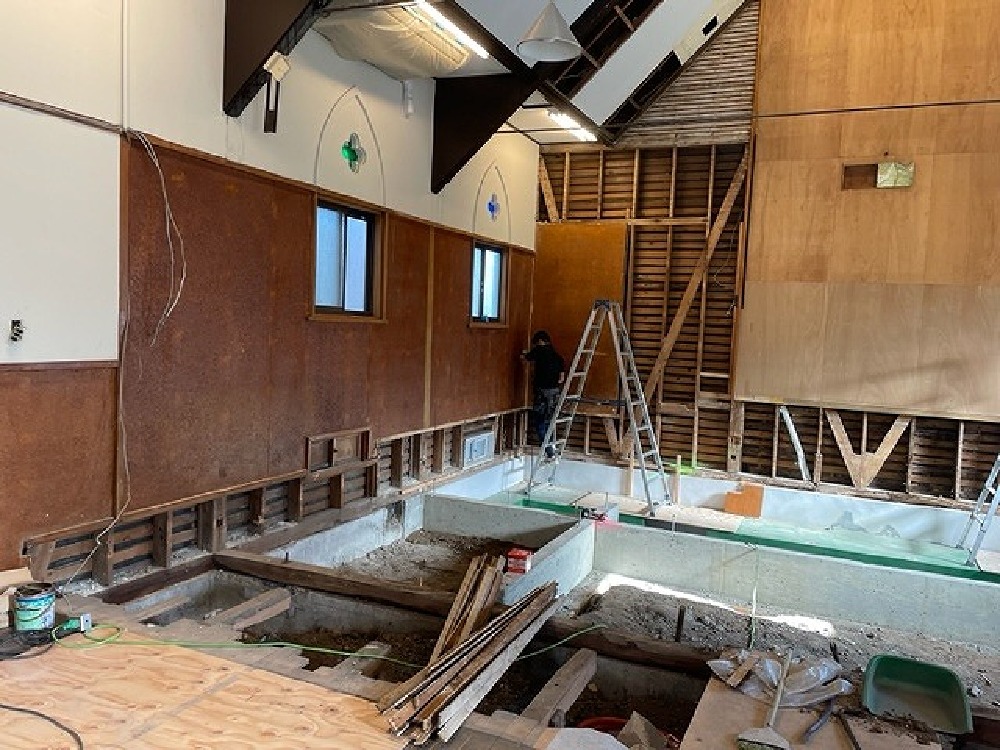

コルクボード解体中(寺西)
- 184. 2023年07月22日
-
山本です今日からマルコ教会へ応援に来ています。 解体をしています(山本)

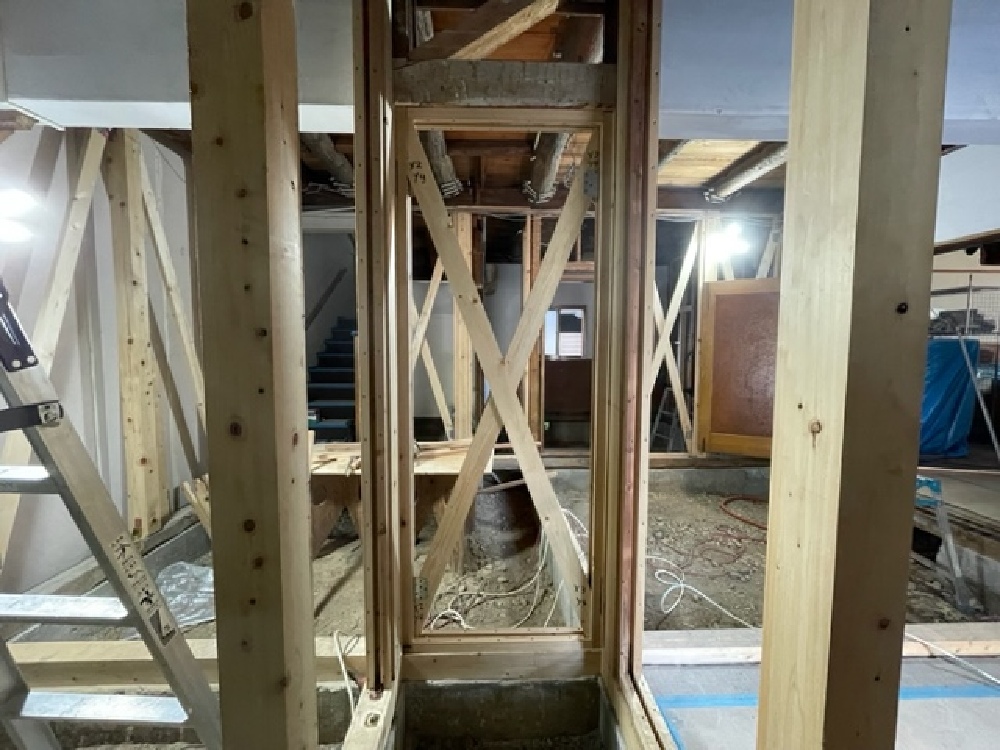

- 185. 2023年07月21日
-
構造用合板施工中(寺西)
- 186. 2023年07月20日
-
耐力壁下地施工中(寺西)
- 187. 2023年07月13日
-

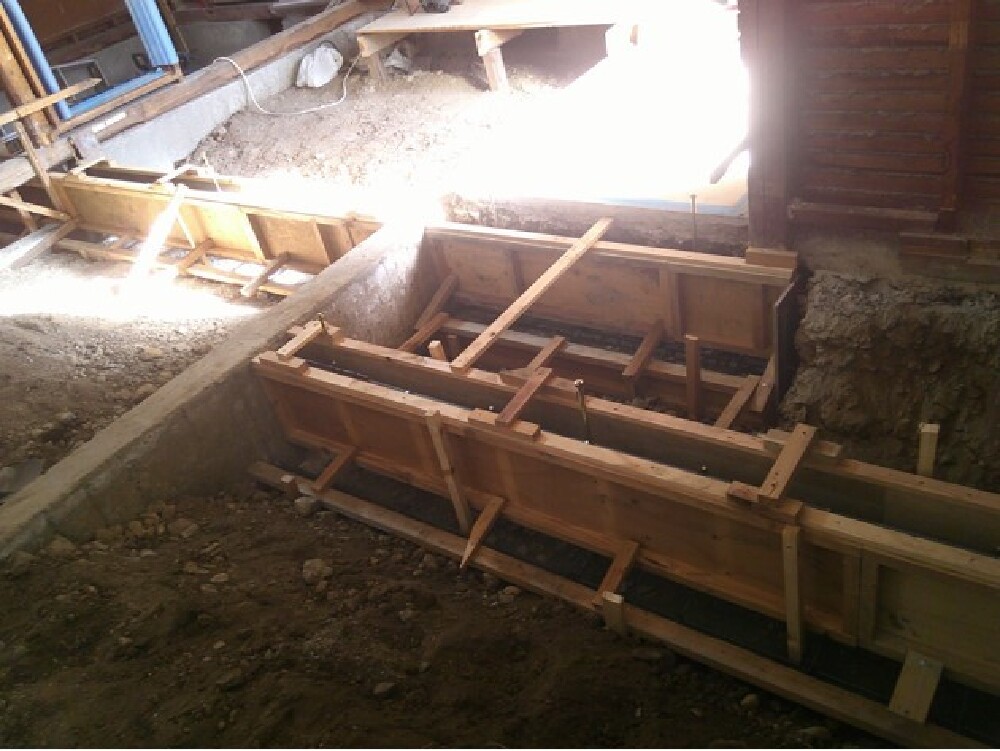

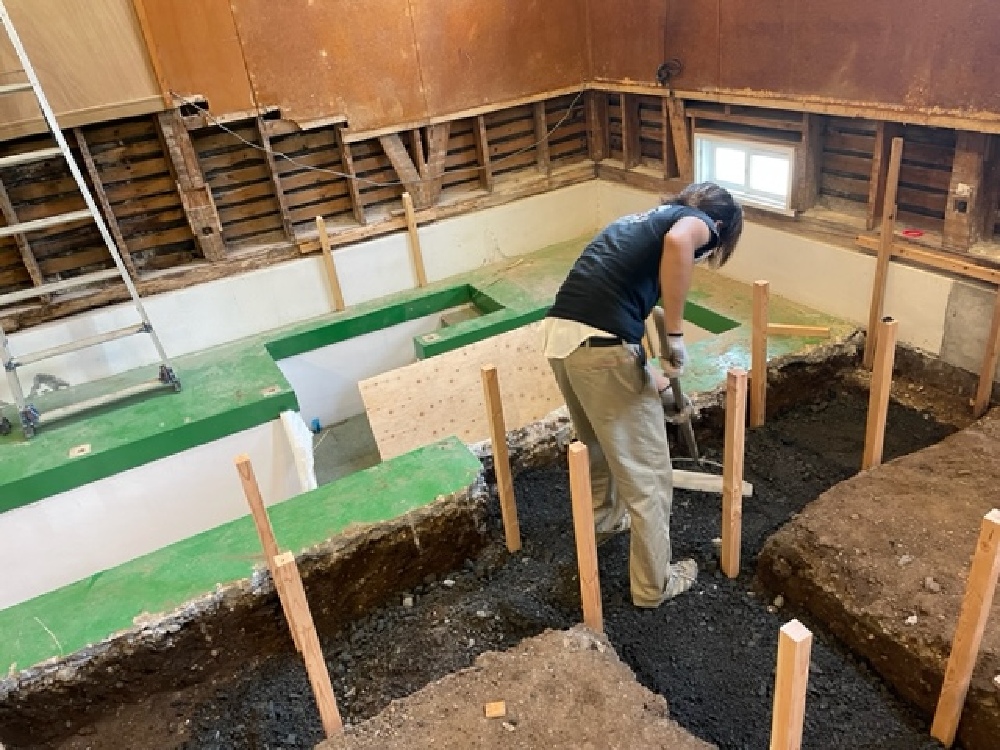

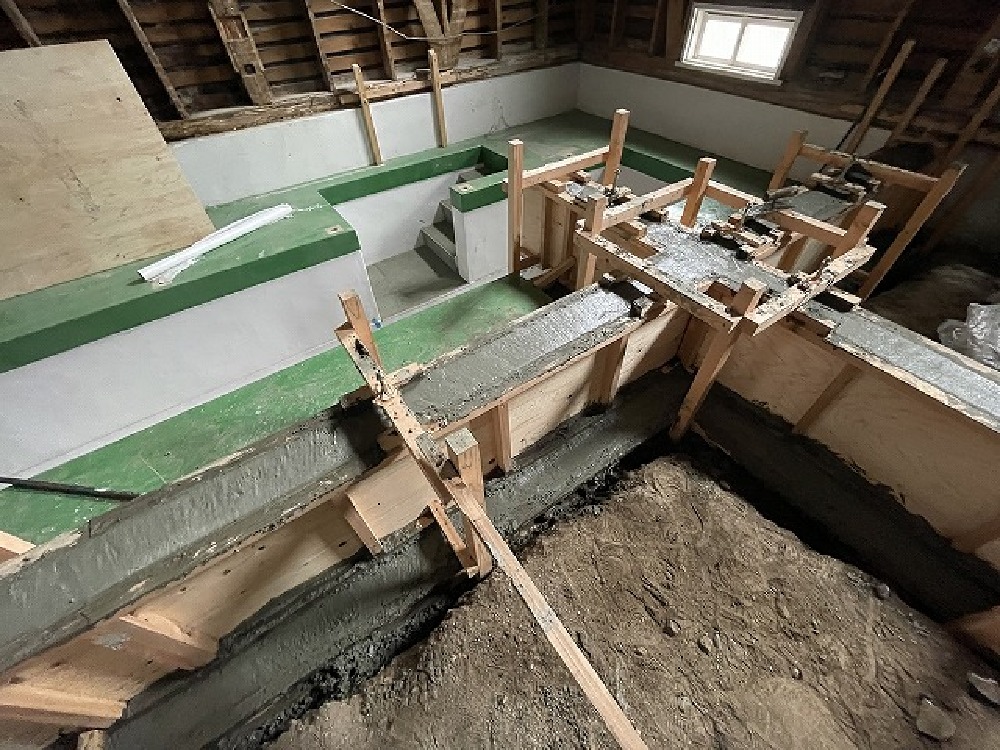

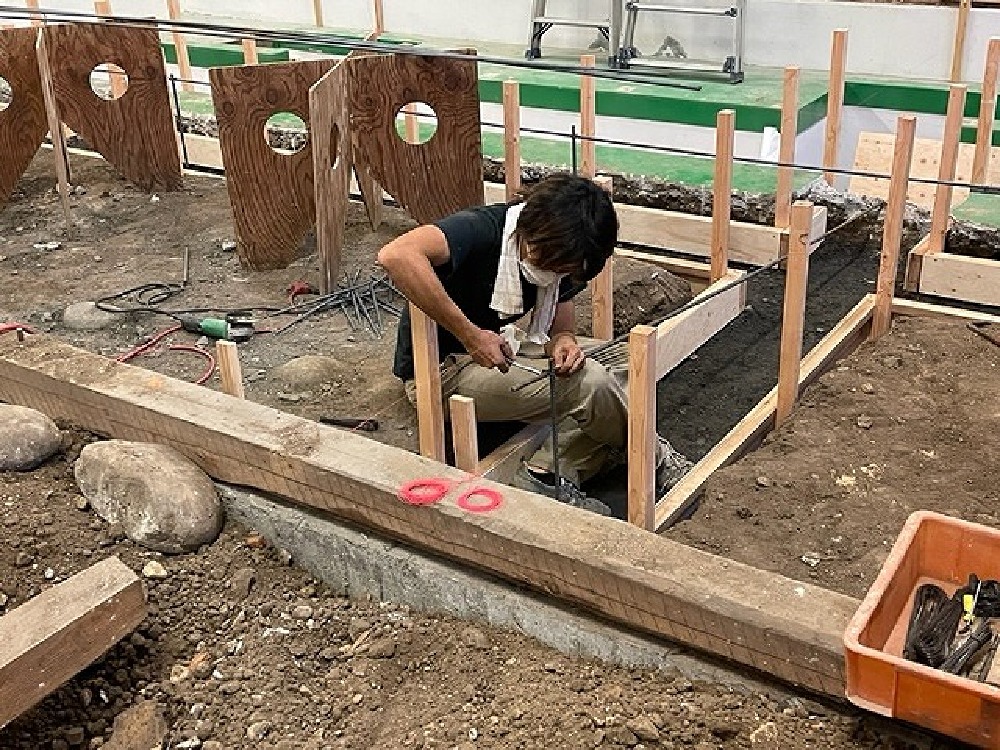

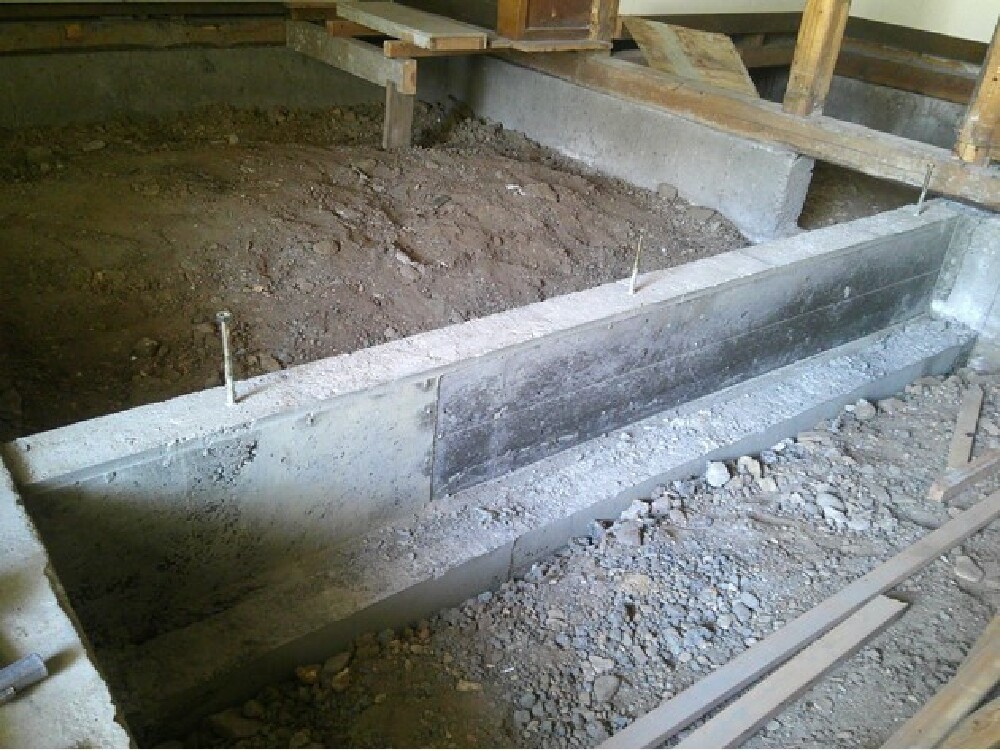

基礎生コンを打ちました(寺西)

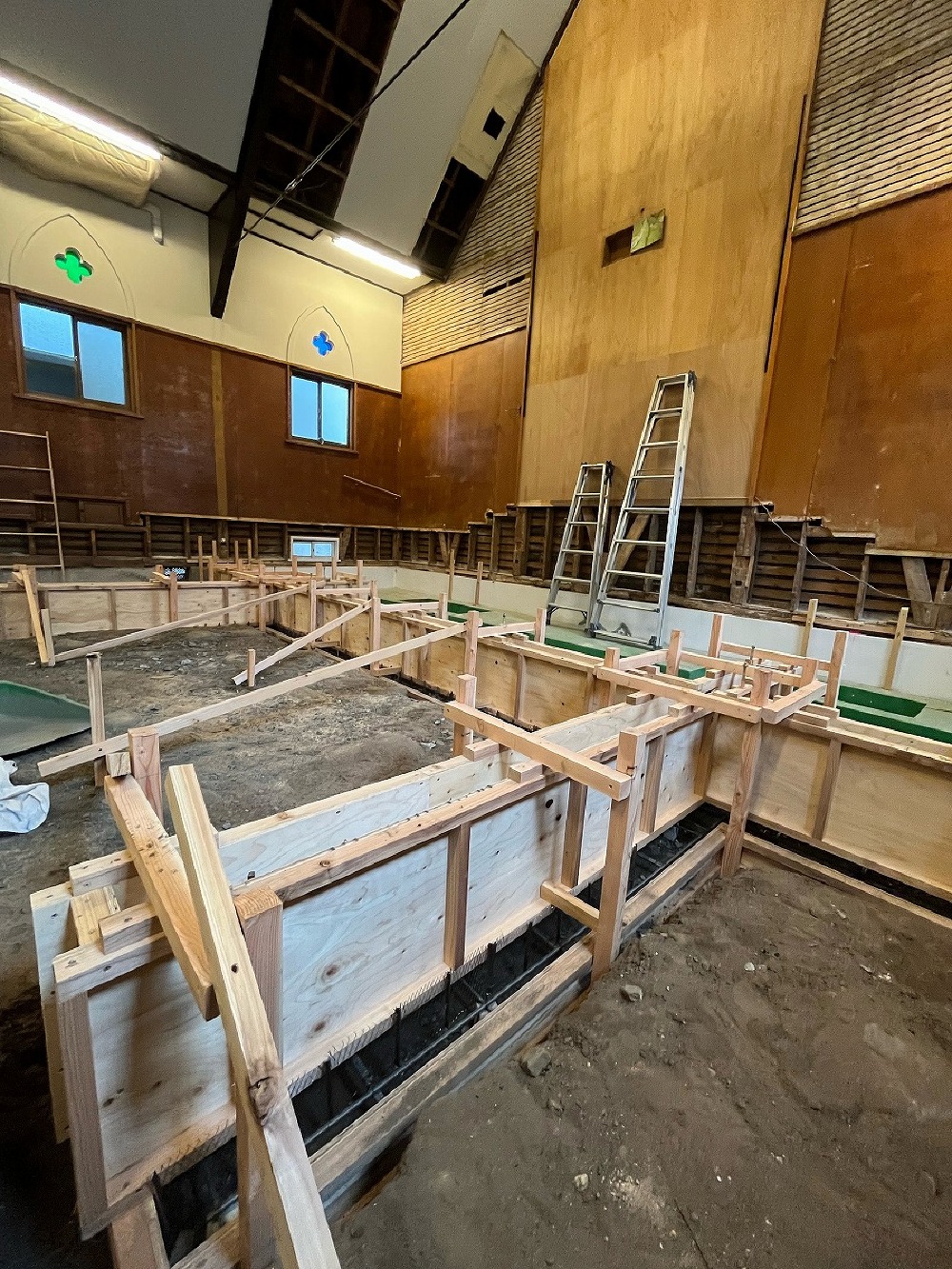

- 188. 2023年07月13日
-

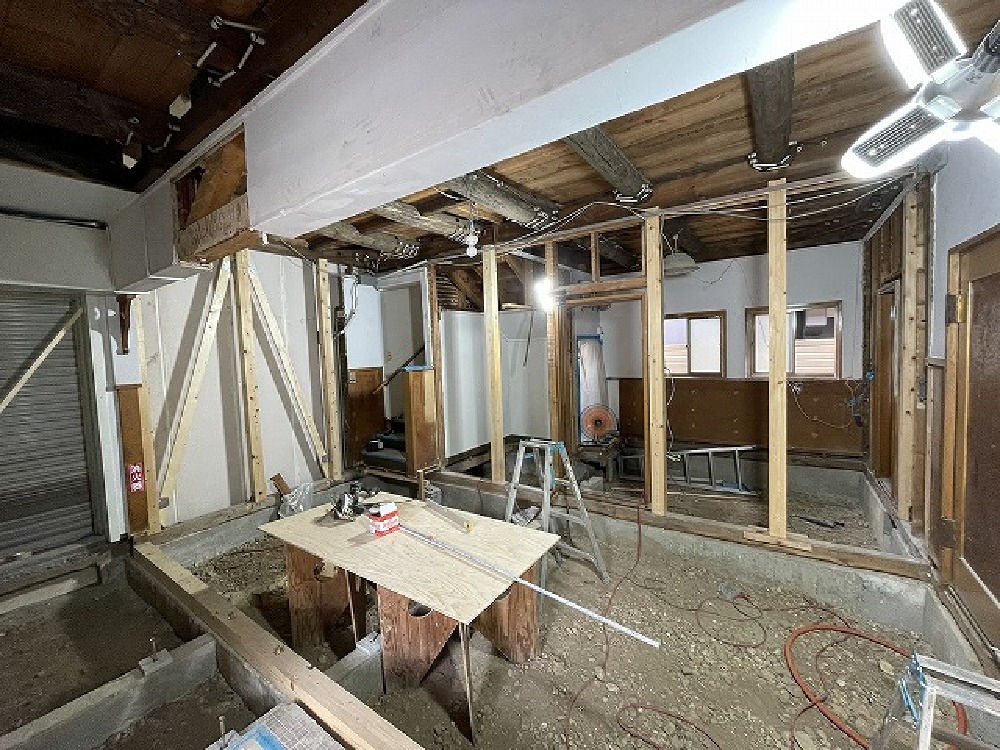

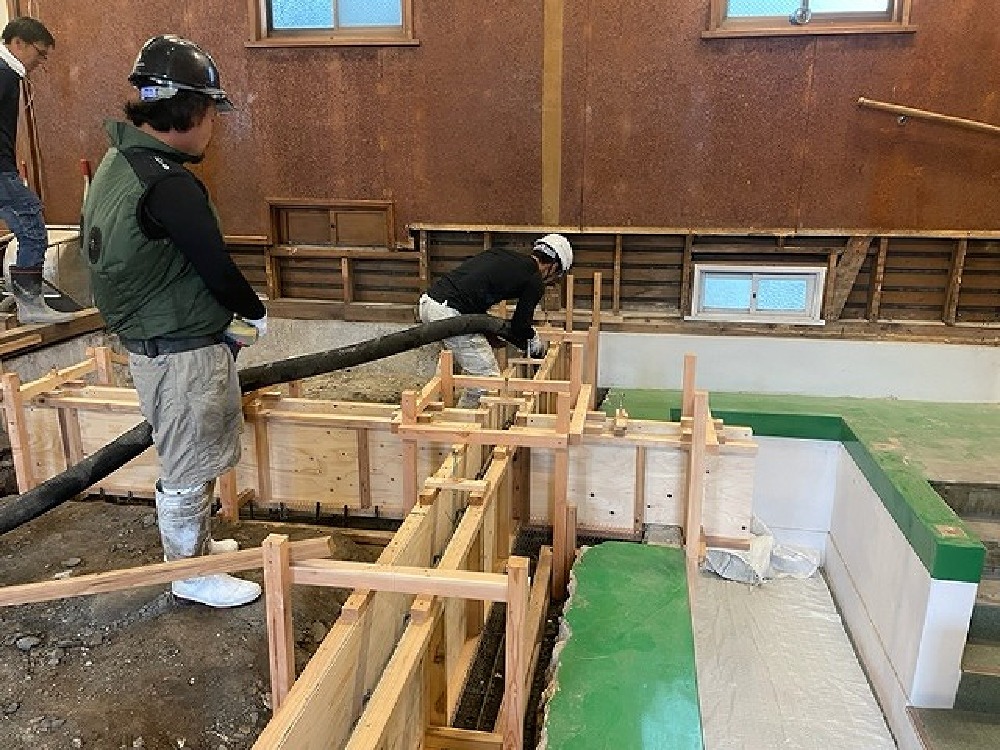

ポンプ車を使用して、近い窓から打設しました。 無事に打設完了しました
- 189. 2023年07月12日
-
耐震補強中(寺西)
- 190. 2023年07月12日
-
今日は新築現場を離れ、マルコ教会さんで耐震補強工事(山本)
- 191. 2023年07月11日
-
新規柱施工中(寺西)
- 192. 2023年07月10日
-
耐力壁施工中(寺西)
- 193. 2023年07月06日
-
柱新設中(寺西)
- 194. 2023年07月05日
-
柱を新設しています(寺西)
- 195. 2023年07月04日
-

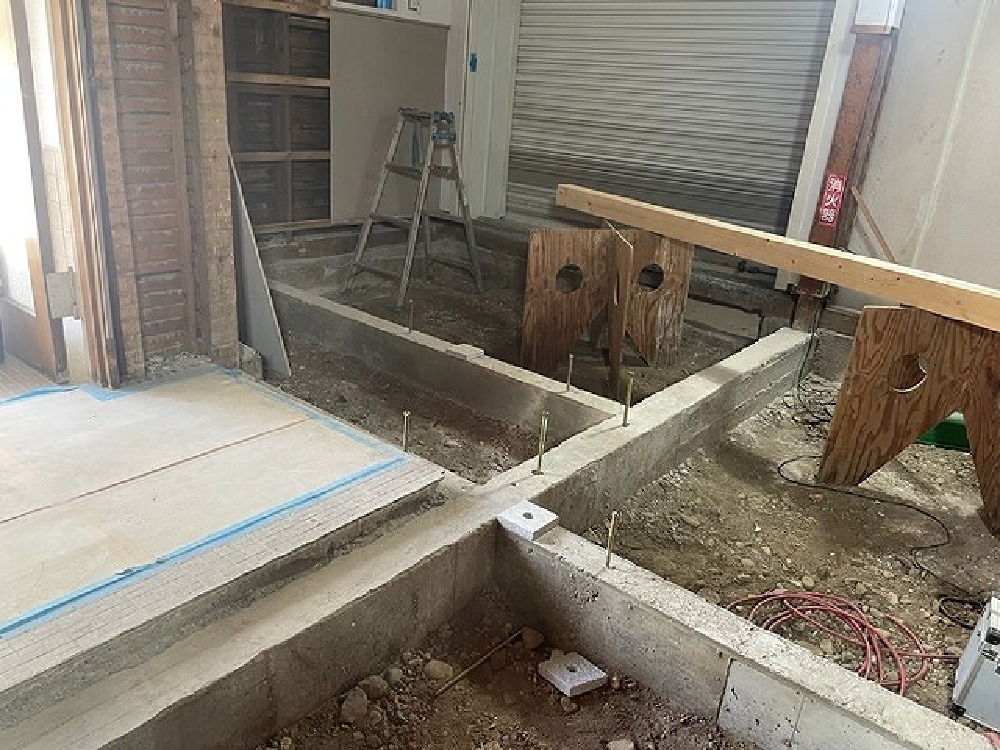

土台施工中(寺西)
- 196. 2023年07月01日
-
壁解体中(寺西)
- 197. 2023年07月01日
-
引き続き基礎の準備をしています(三浦)
- 198. 2023年06月30日
-

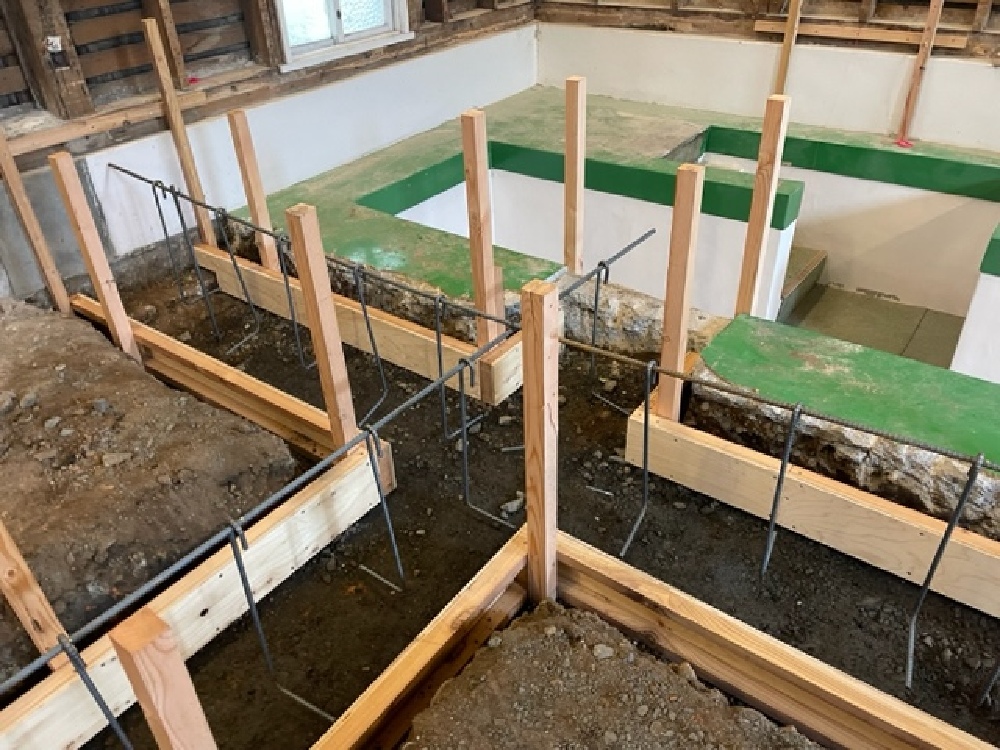

あと少しで型枠も終わります(三浦)
- 199. 2023年06月30日
-

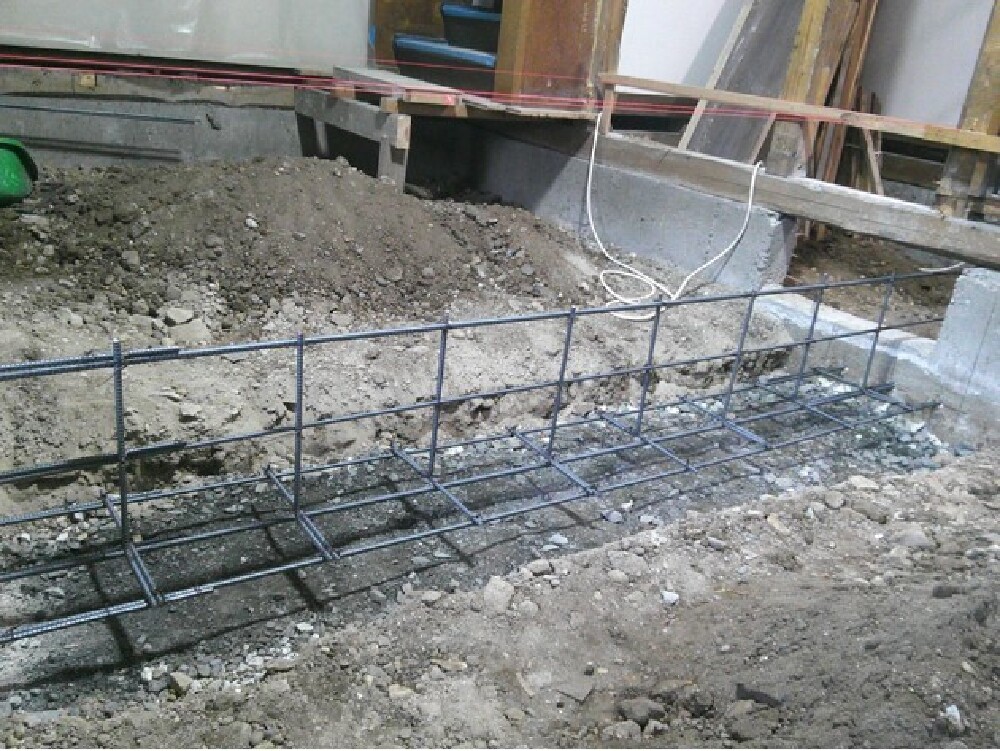

鉄筋施工中(寺西)
- 200. 2023年06月29日
-
鉄筋施工中(寺西)
- 201. 2023年06月28日
-
砕石敷き中(寺西)
- 202. 2023年06月28日
-

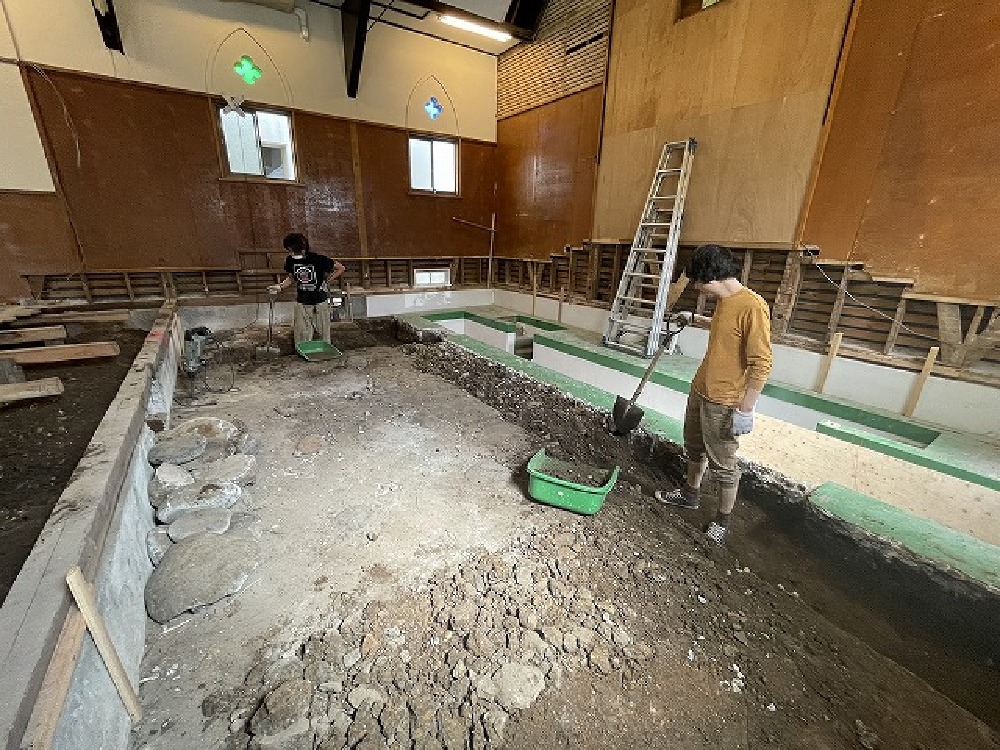

今日は杭打ちや鉄筋組みなどを行いました(三浦)

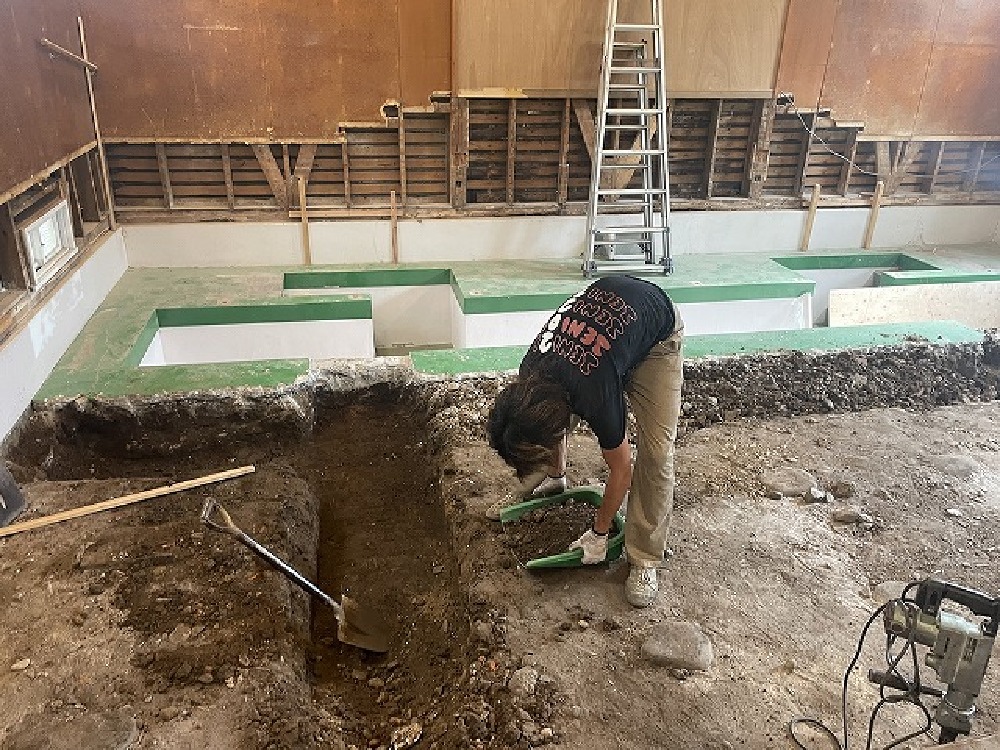

- 203. 2023年06月24日
-
体力勝負の一日でした(三浦)
- 204. 2023年06月23日
-

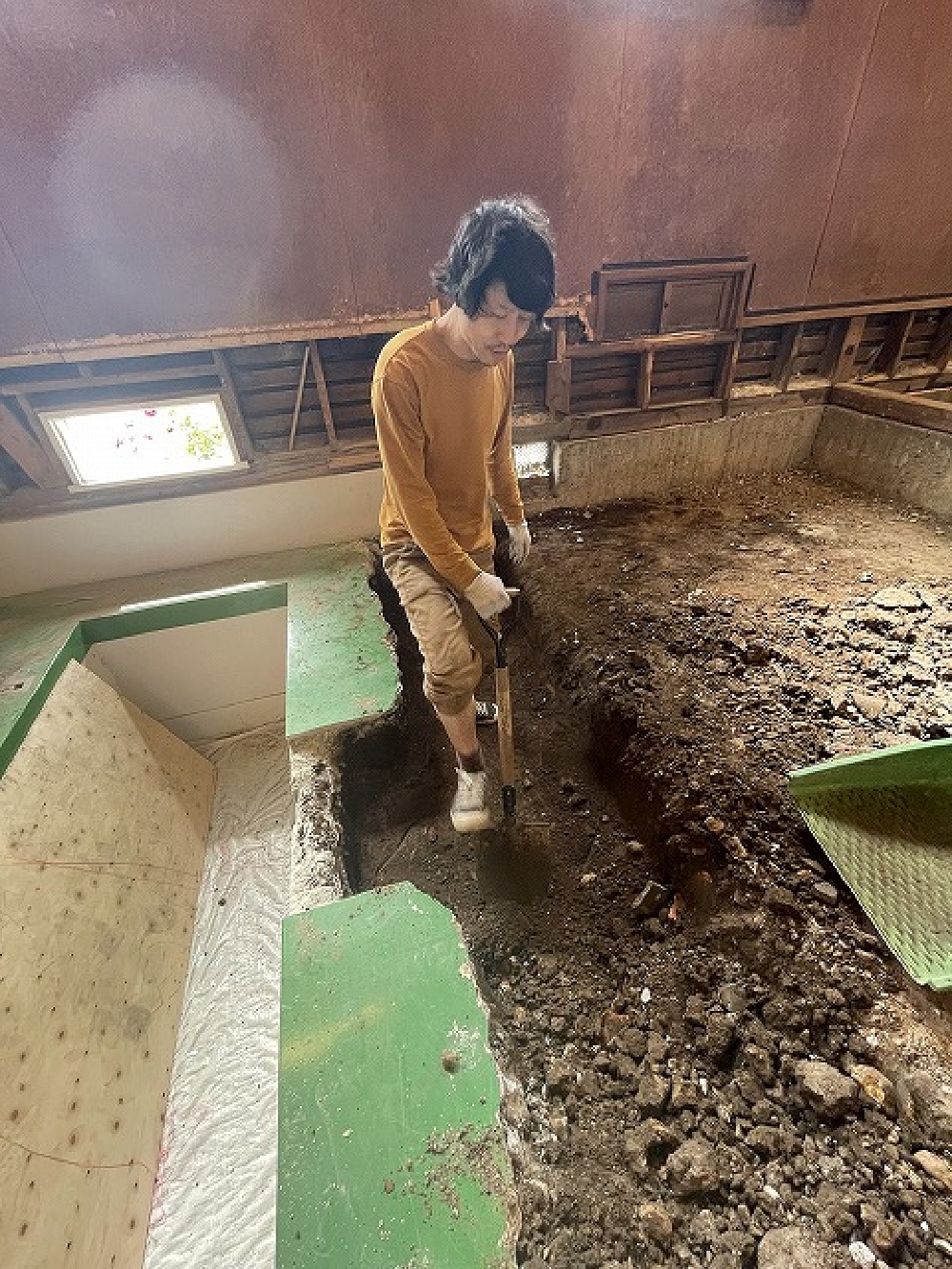

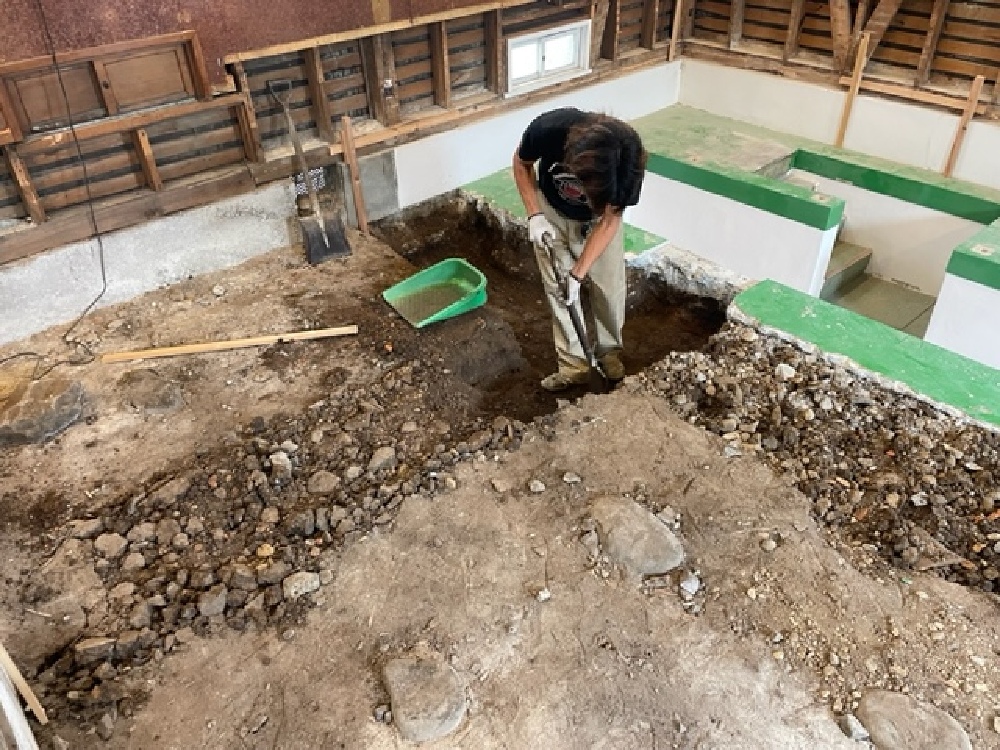

基礎の掘り方中(寺西)
- 205. 2023年06月23日
-
新しく基礎を製作する為、掘り下げていきます(白井)
- 206. 2023年06月23日
-
新しく基礎を製作する為、掘り下げていきます(白井)
- 207. 2023年06月23日
-
新しく基礎を製作する為、掘り下げていきます(白井)
- 208. 2023年06月23日
-
新しく基礎を製作する為、掘り下げていきます(白井)
- 209. 2023年06月20日
-

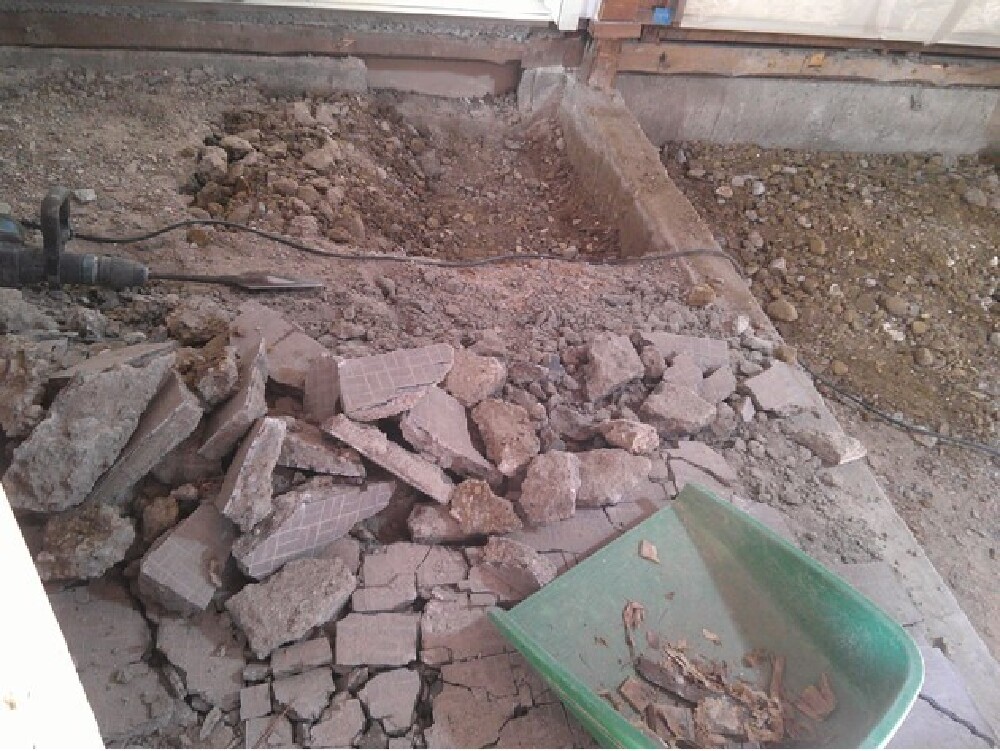

土間解体中(寺西)
- 210. 2023年06月19日
-
電気配線を撤去中(寺西)
- 211. 2023年06月07日
-

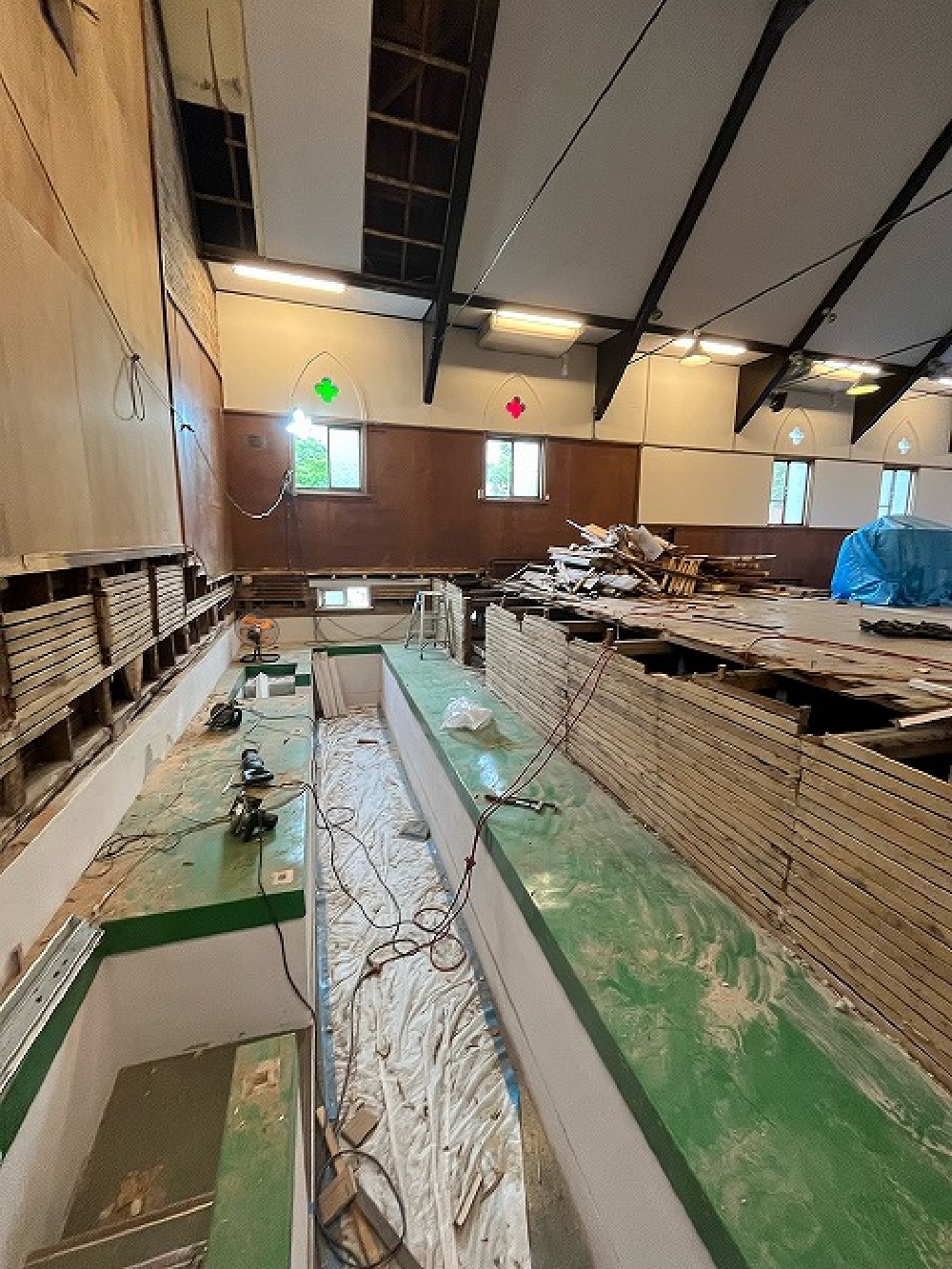

解体が一通り終わりました(三浦)
- 212. 2023年06月07日
-

こちらは解体前の礼拝堂。
- 213. 2023年06月06日
-
床を解体しています(寺西)
- 214. 2023年06月06日
-
引き続き解体を行っています(三浦)

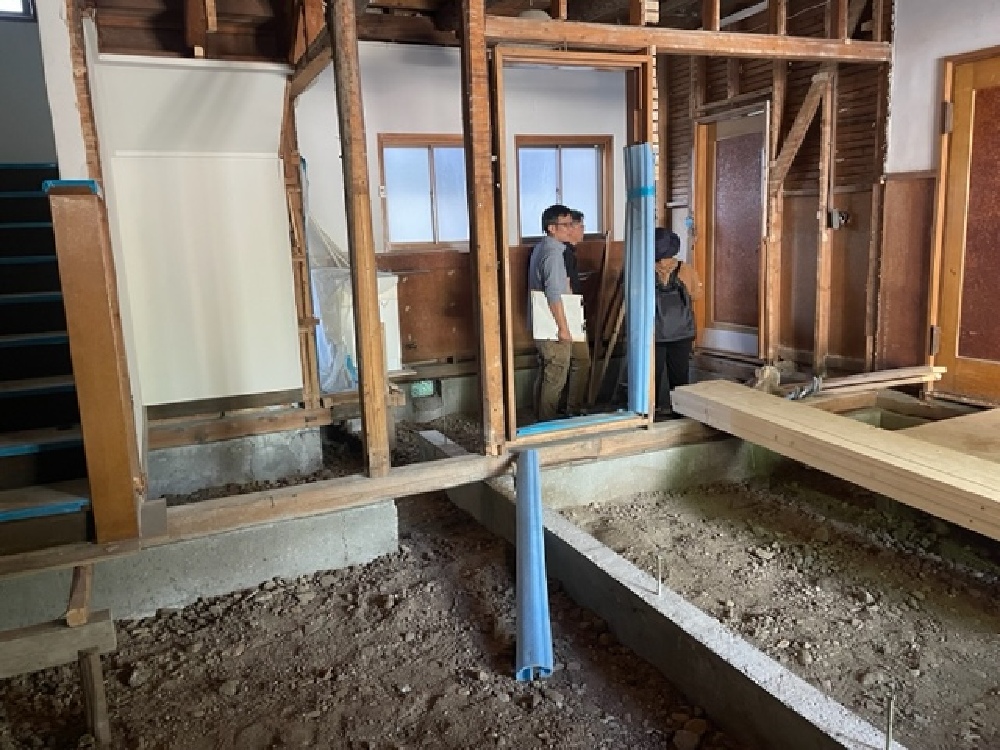

- 215. 2023年05月27日
-

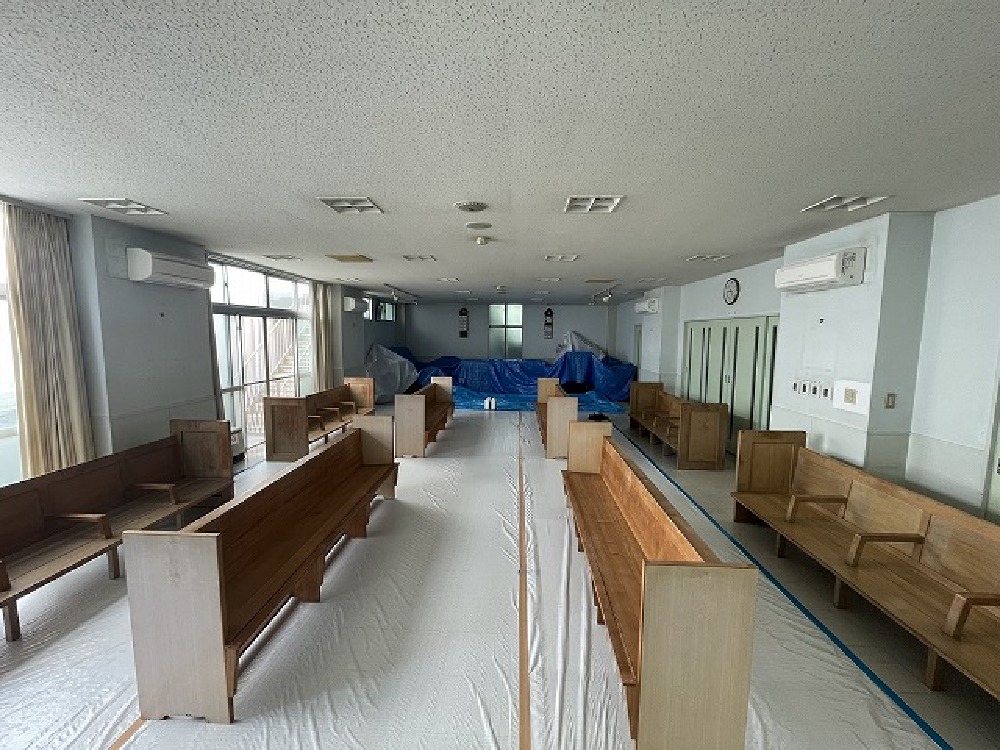

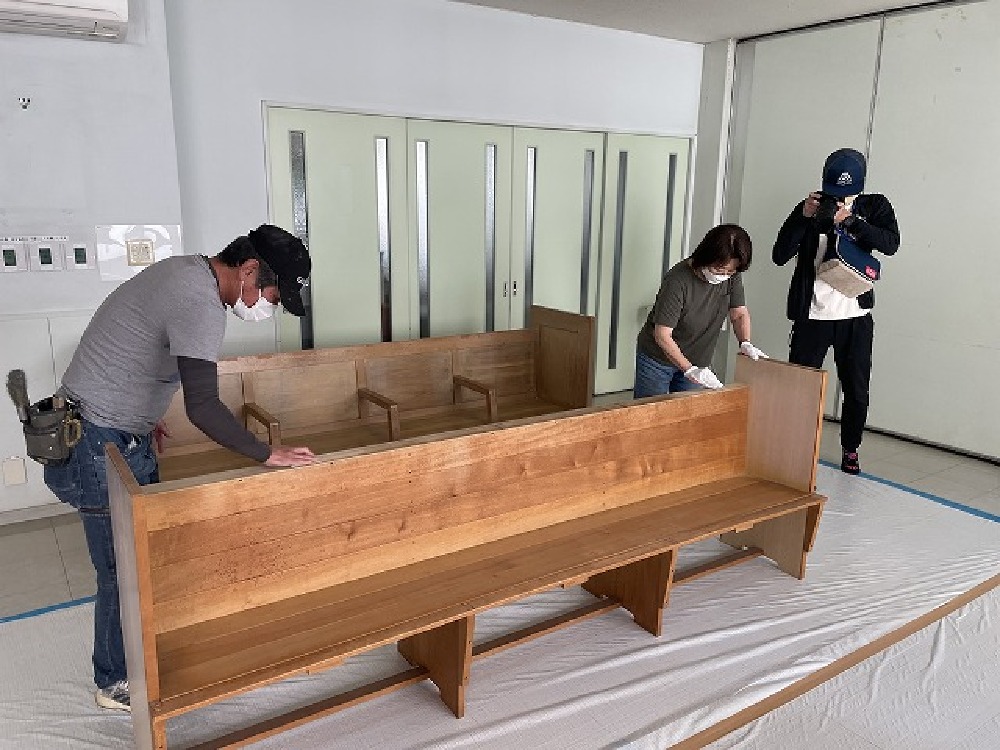

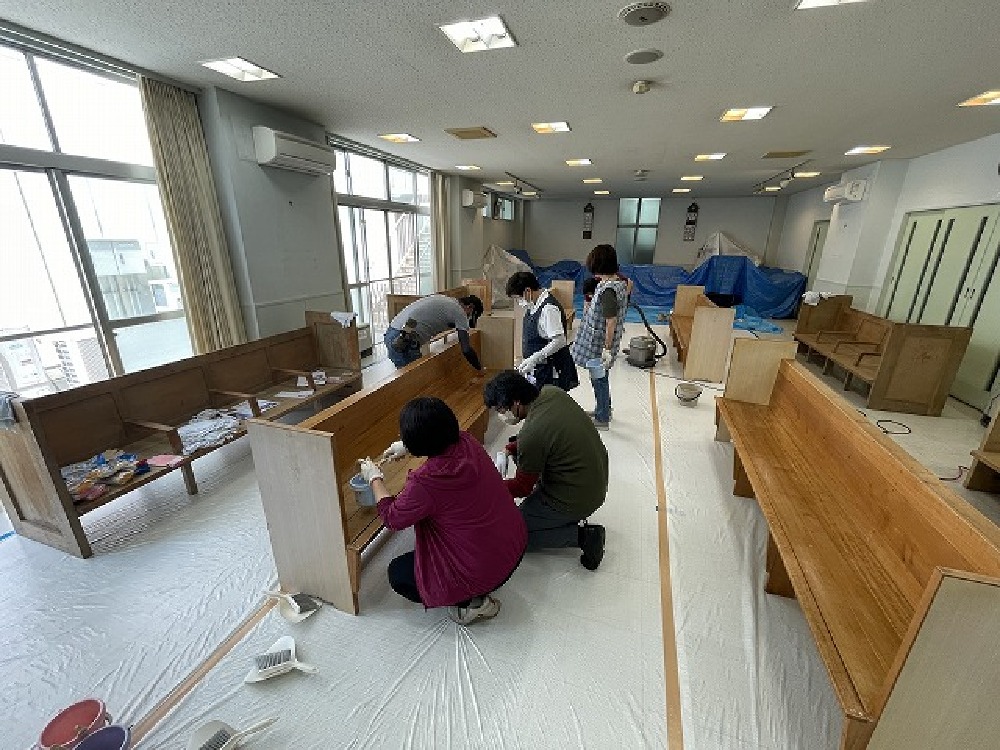

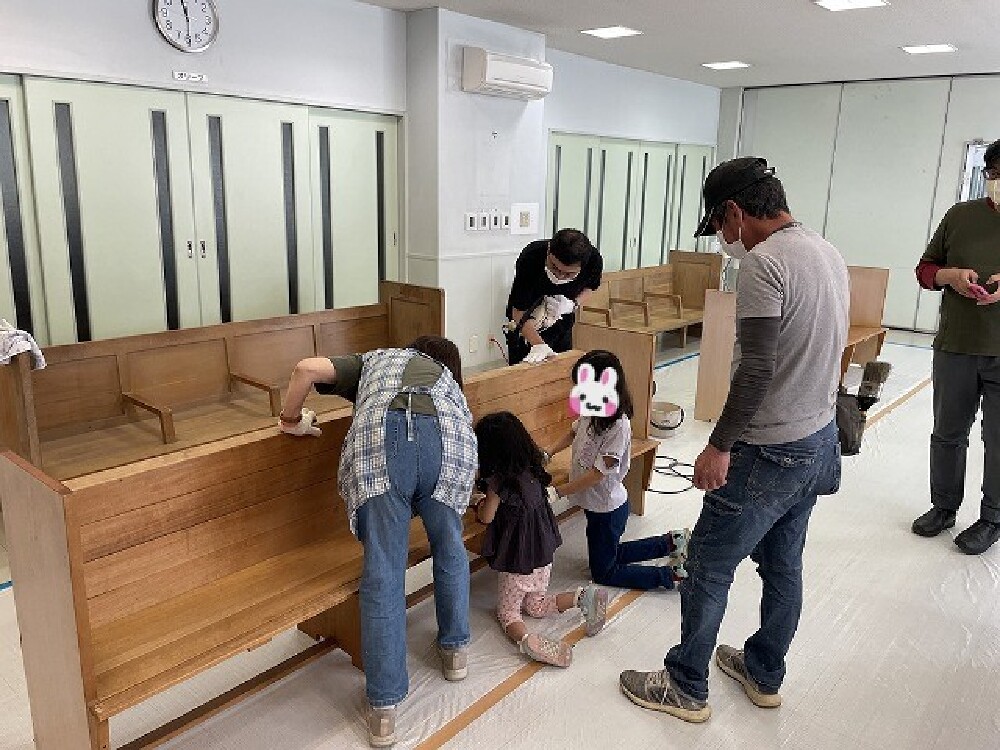

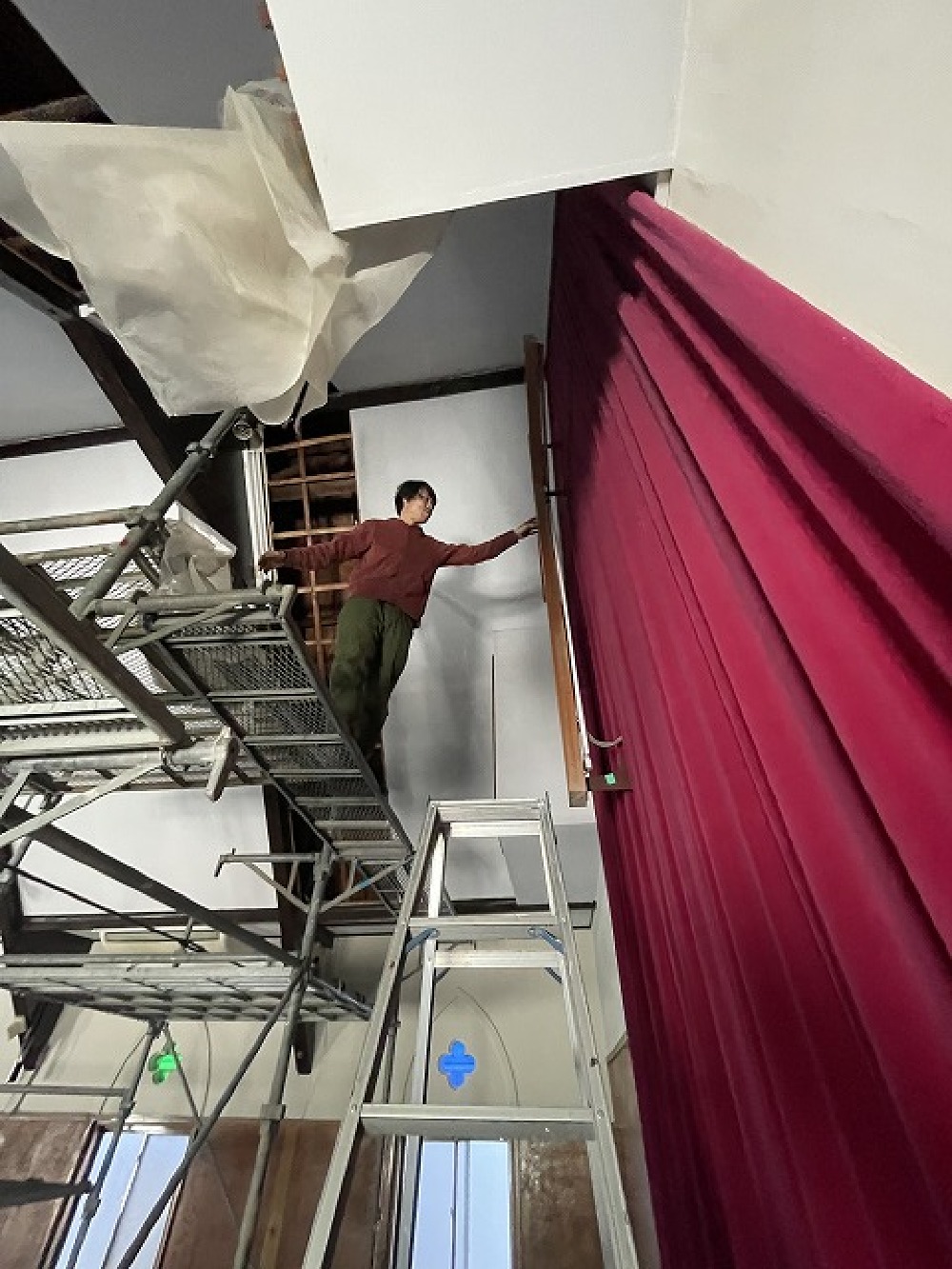

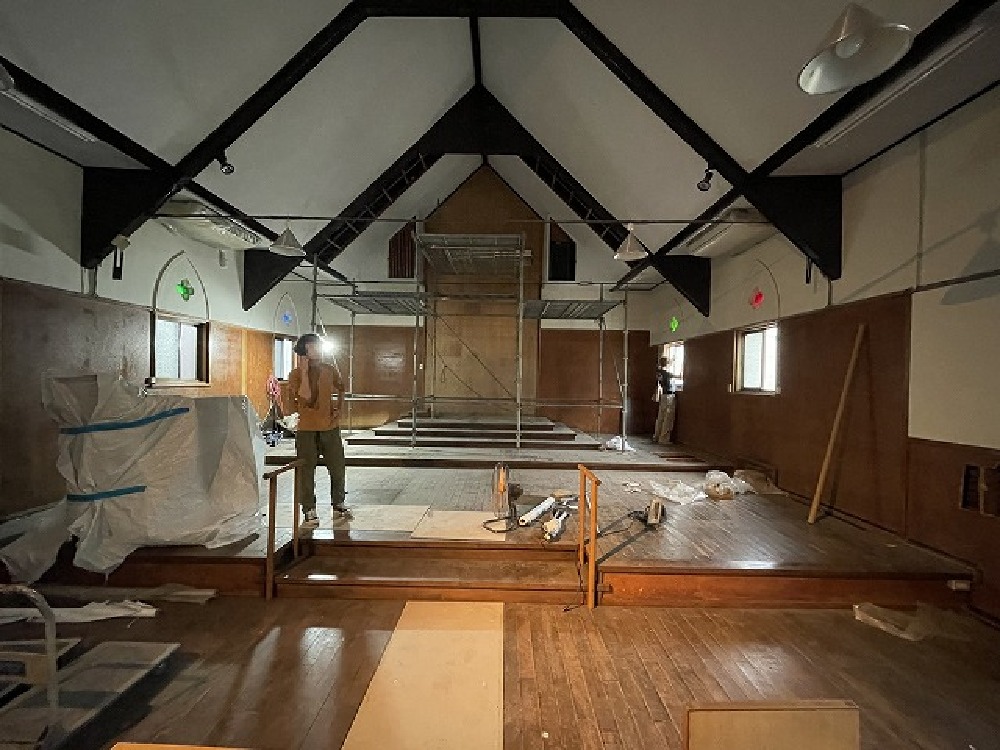

今日は塗装ワークショップイベントです。 入念に準備していきます。 川脇先生よろしくお願いします(白井)
カワワキ塗装さんにご協力いただいて教会のイス塗装ワークショップを開催しました。
- 216. 2023年05月27日
-
今日は塗装ワークショップイベントです。 入念に準備していきます。 川脇先生よろしくお願いします(白井)
- 217. 2023年05月27日
-
今日は塗装ワークショップイベントです。 入念に準備していきます。 川脇先生よろしくお願いします(白井)
- 218. 2023年05月27日
-
「塗装ワークショップ」快調です!川脇先生のご指導の下、みんなで協力してどんどん仕上げていきます。 沢山のご来場ありがとうございました(白井)
- 219. 2023年05月27日
-

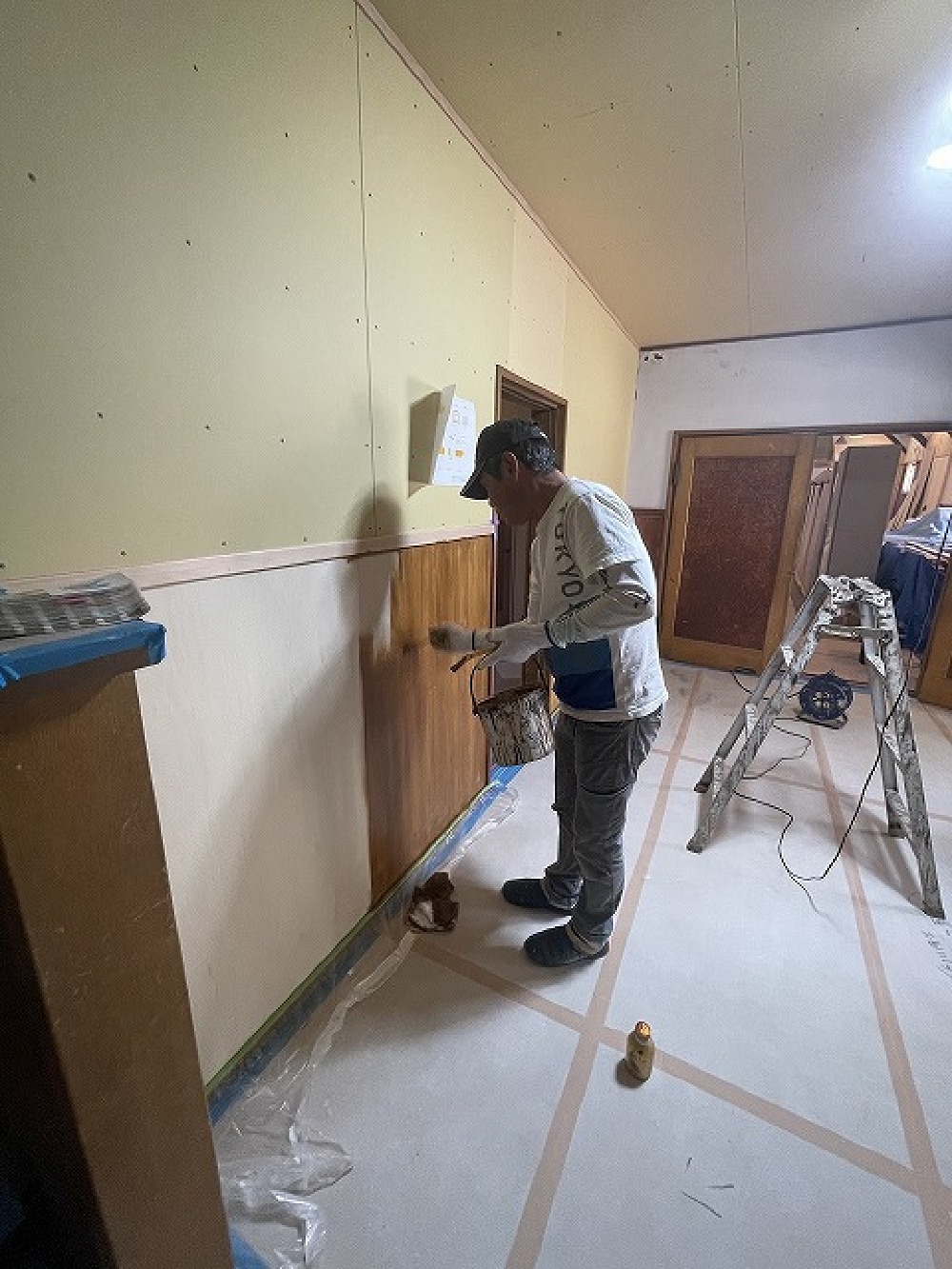

「塗装ワークショップ」快調です!川脇先生のご指導の下、みんなで協力してどんどん仕上げていきます。 沢山のご来場ありがとうございました(白井)
- 220. 2023年05月27日
-
「塗装ワークショップ」快調です!天気もいいので外に移動して青空の元、みんなで楽しむワークショップ 沢山のご来場ありがとうございました(白井)
- 221. 2023年05月27日
-
「塗装ワークショップ」快調です!天気もいいので外に移動して青空の元、みんなで楽しむワークショップ 沢山のご来場ありがとうございました(白井)

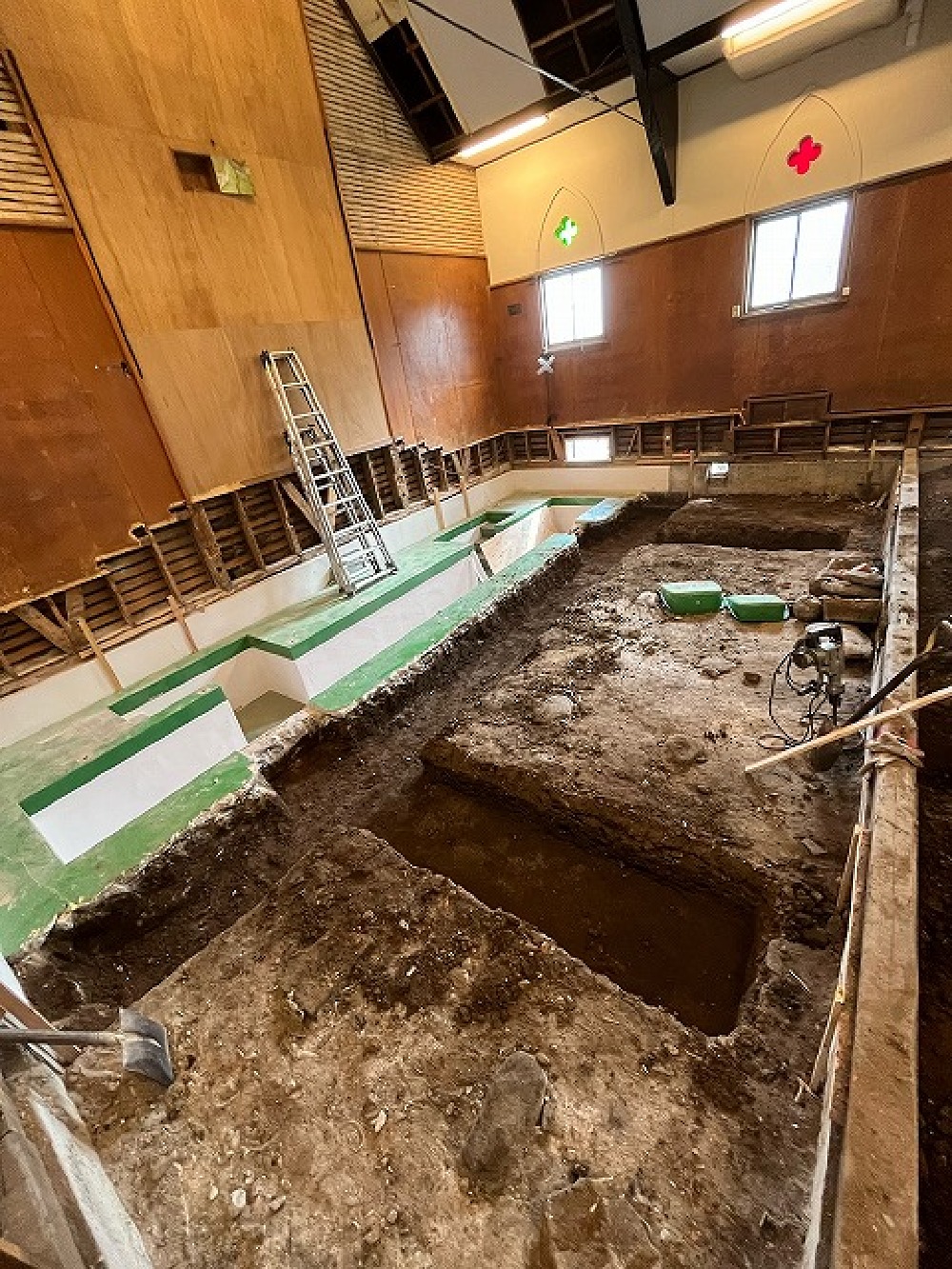

- 222. 2023年05月26日
-
床板解体中です(寺西)
- 223. 2023年05月25日
-
古民家再生現場がひと段落し、新しい現場での作業が始まりました(三浦)
- 224. 2023年05月25日
-
解体をしています(寺西)
- 225. 2023年05月25日
-

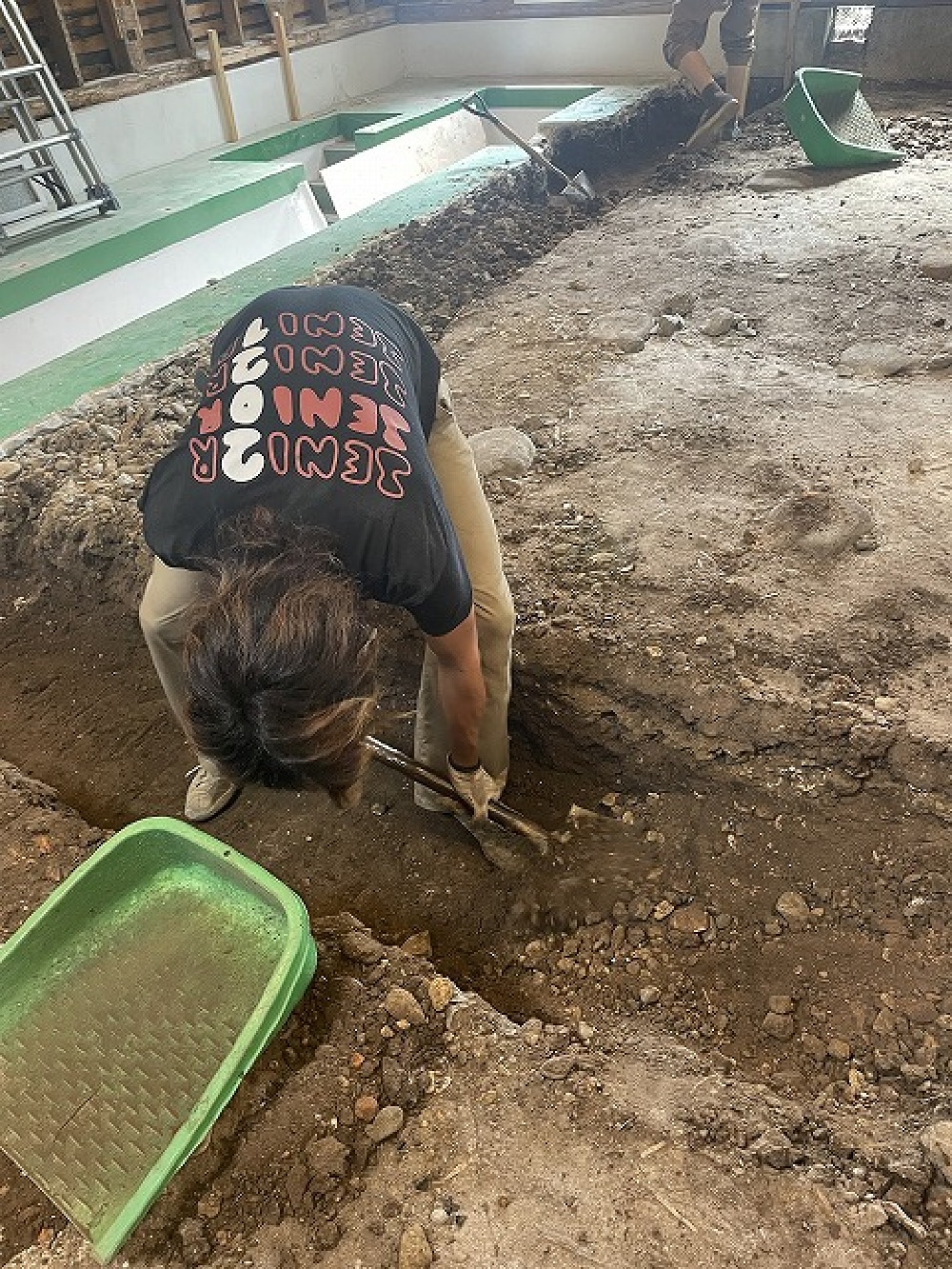

チャンセル部の解体開始です(白井)
- 226. 2023年05月25日
-
チャンセル部の解体開始です(白井)
- 227. 2023年05月25日
-
十字架も無事に外れました(白井)
- 228. 2023年05月25日
-

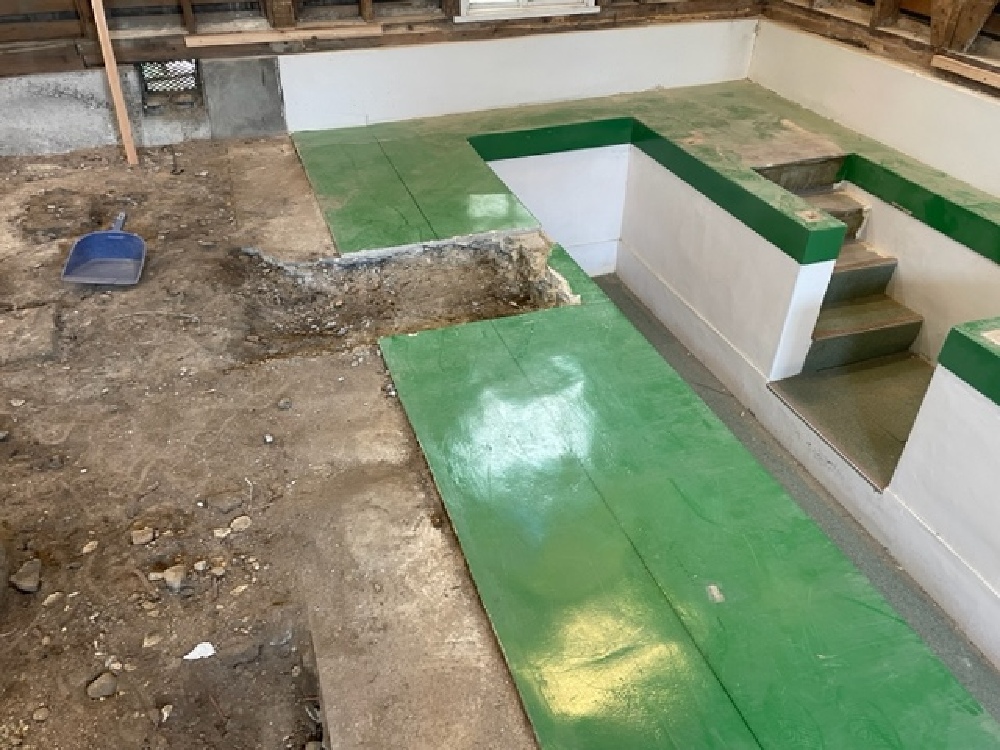

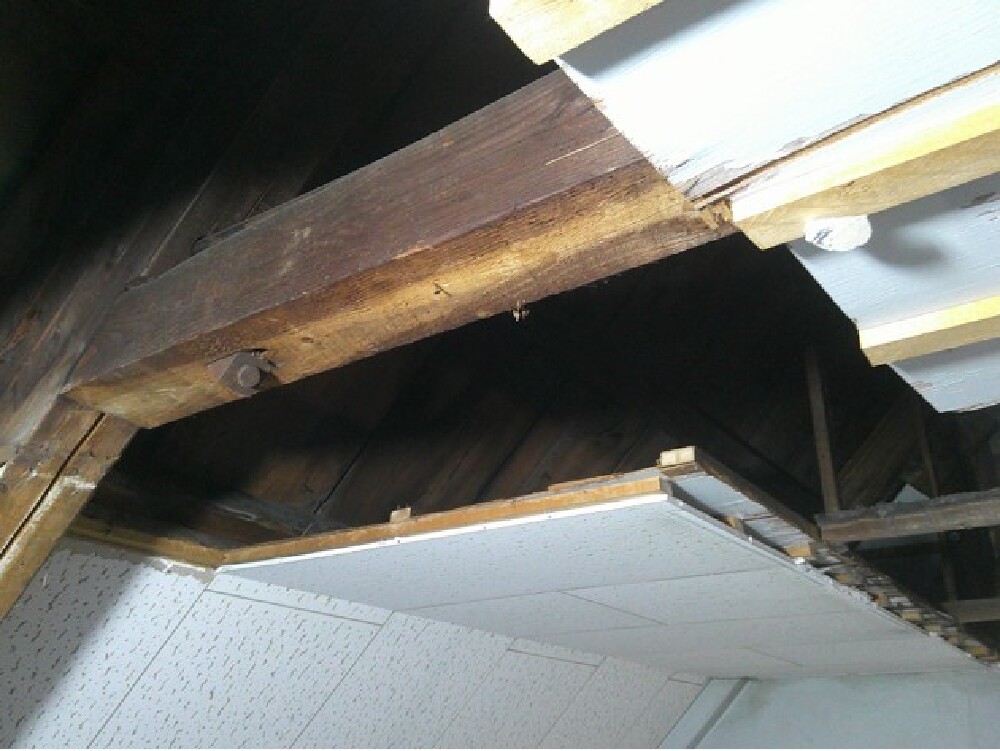

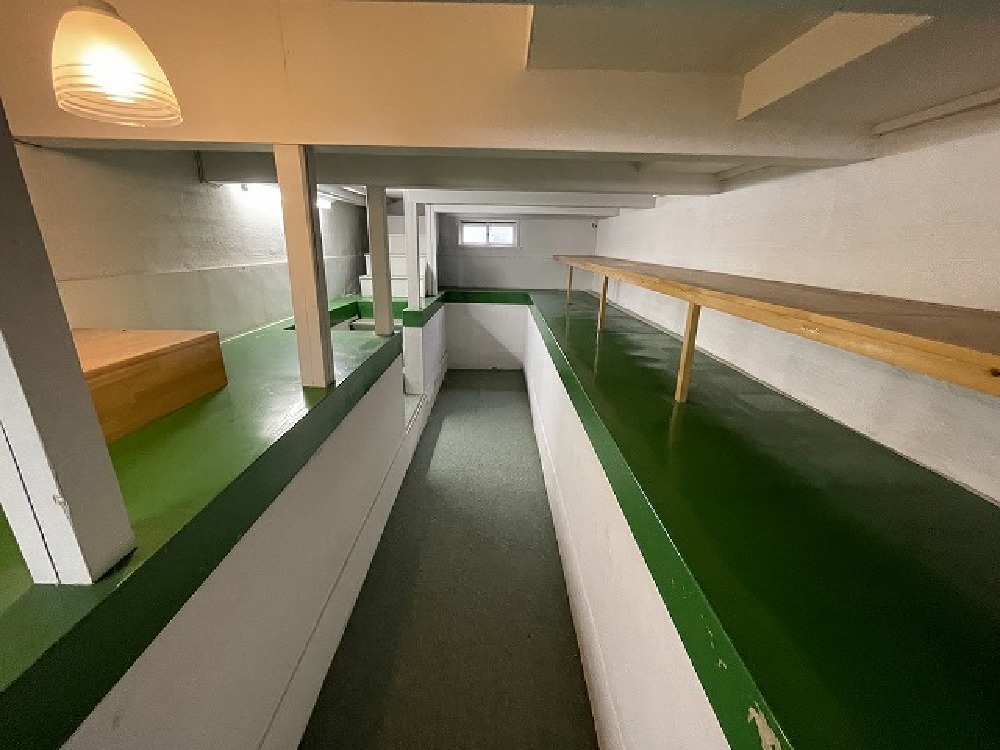

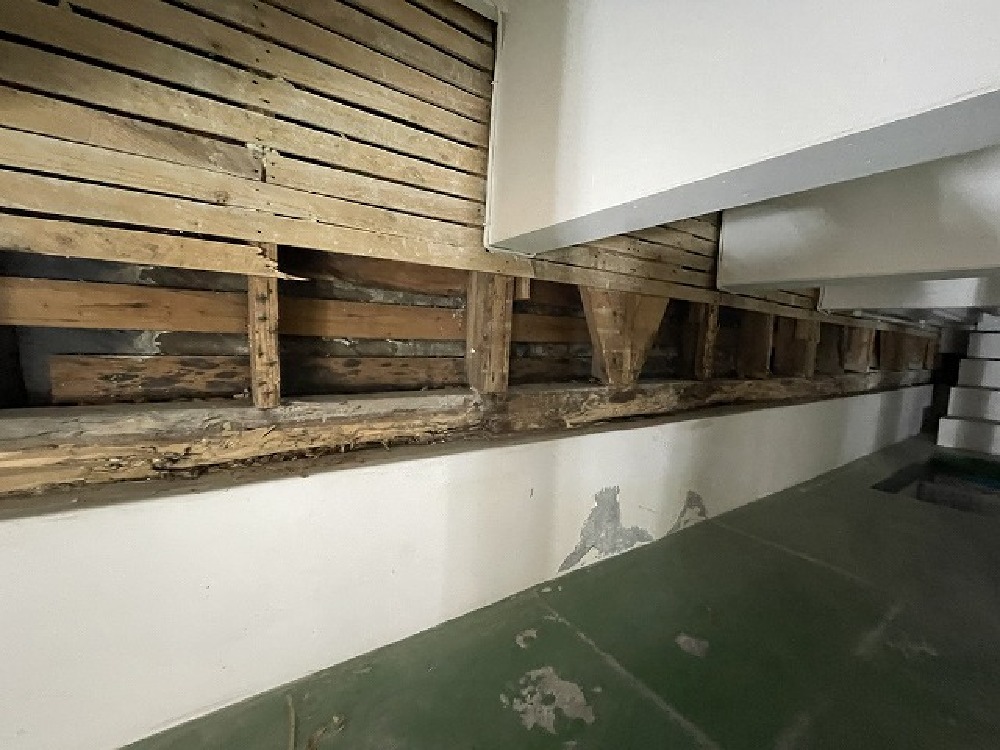

地下部です。 雨漏れしていた為 やはり傷んでいました、、、。(白井)
- 229. 2023年05月25日
-
地下部です。 雨漏れしていた為 やはり傷んでいました、、、。(白井)
- 230. 2023年05月25日
-

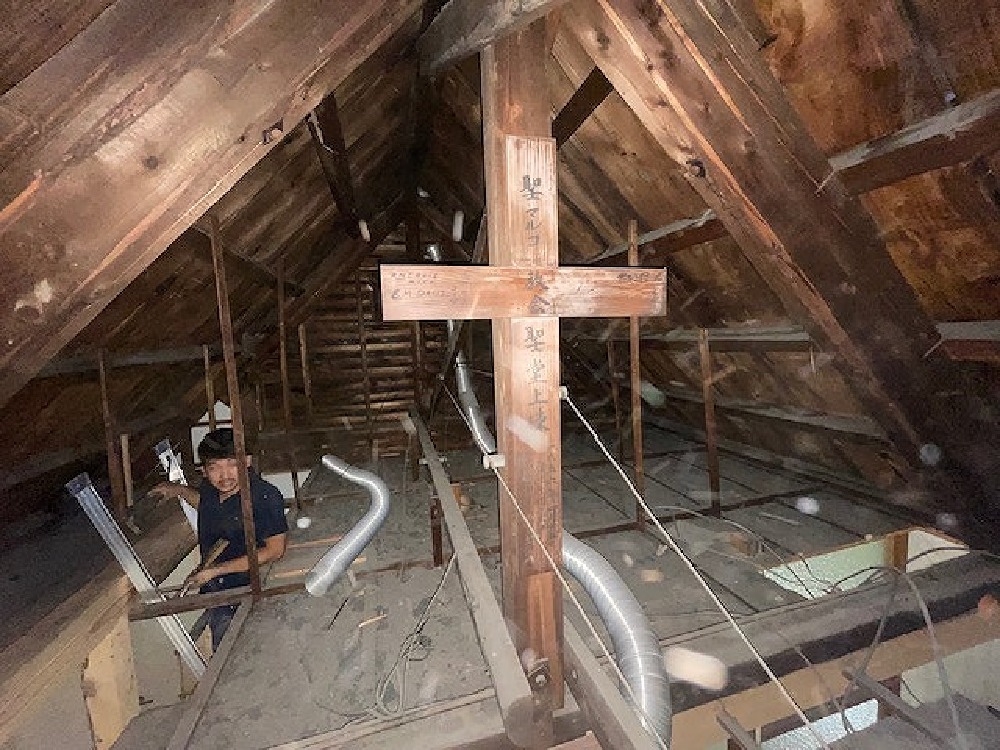

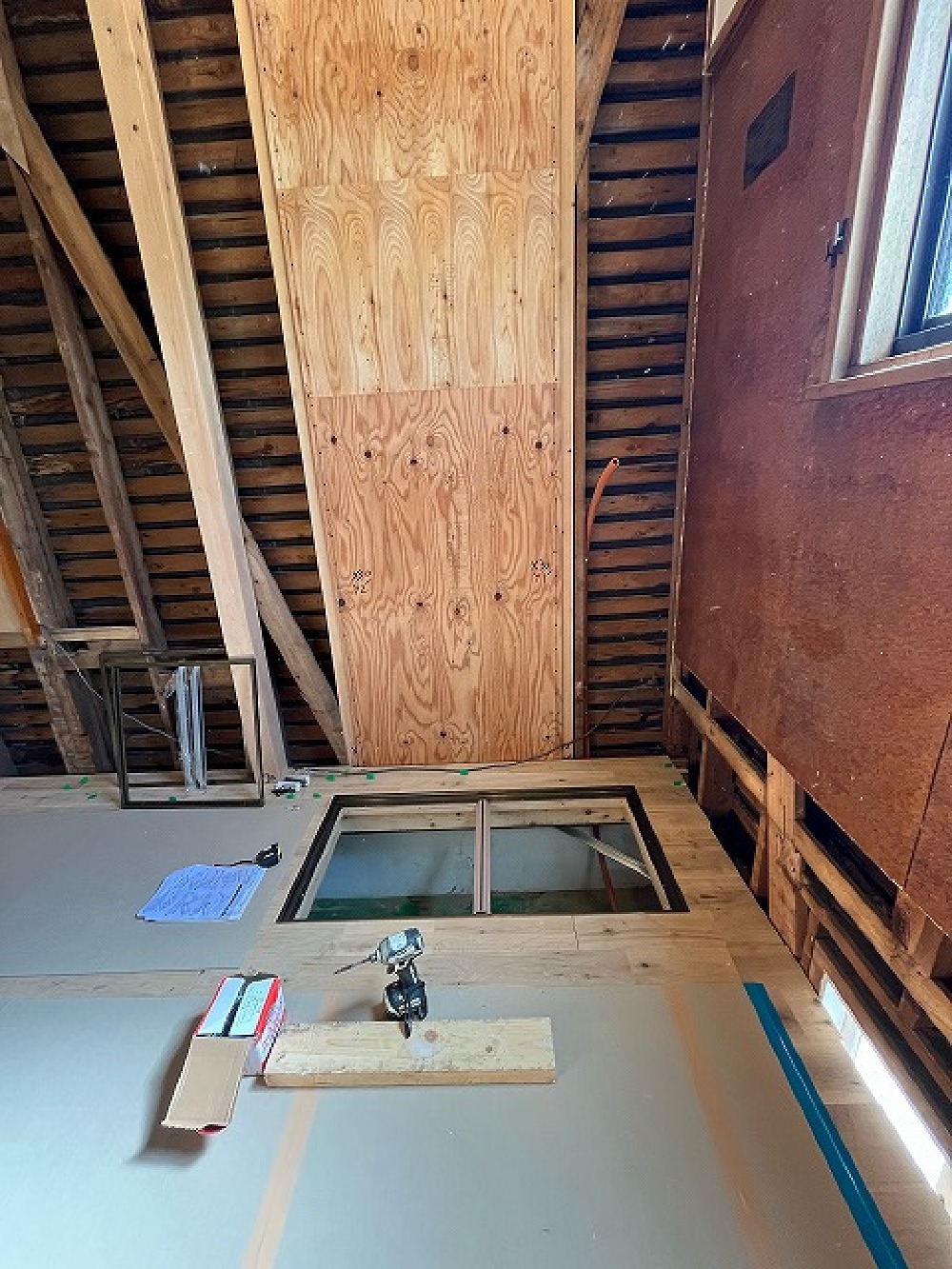

小屋裏から棟札発見。 1956年4月15日 上棟されました(白井)
- 231. 2023年05月25日
-
小屋裏から棟札発見。 1956年4月15日 上棟されました(白井)
- 232. 2023年05月24日
-
マルコ教会打合せ中(寺西)
- 233. 2023年05月24日
-
明日から、解体工事開始です。基礎を作る為、地下室納骨堂も解体します(白井)
- 234. 2023年05月23日
-
明日から、解体工事開始です。 解体する十字架周辺の確認中の寺やん(白井)
- 235. 2023年05月11日
-

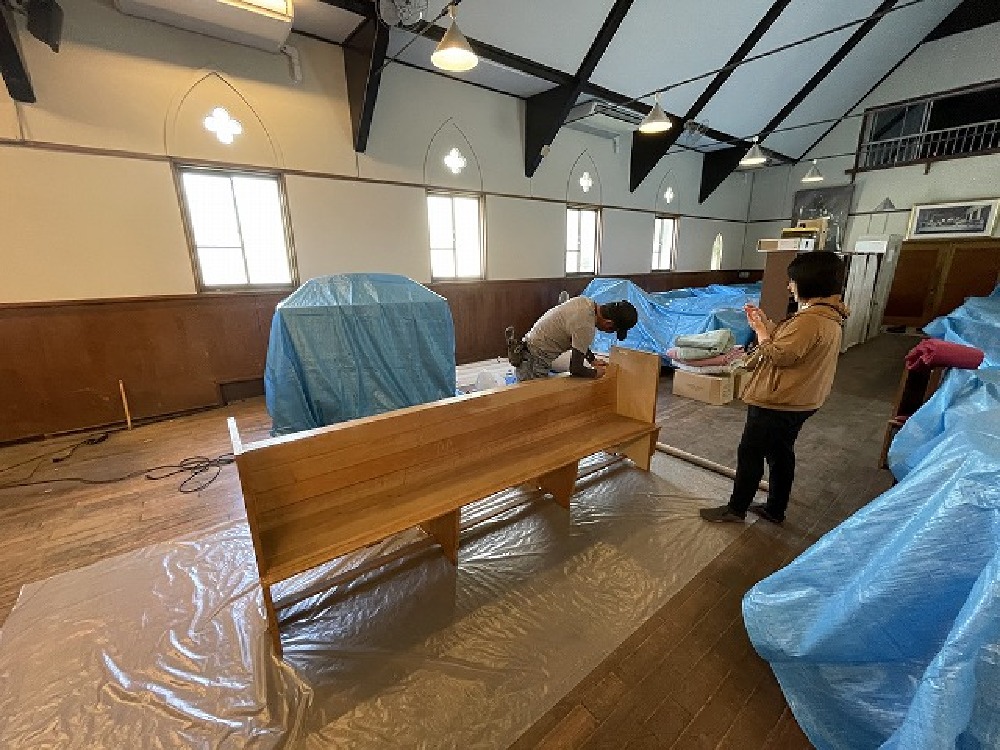

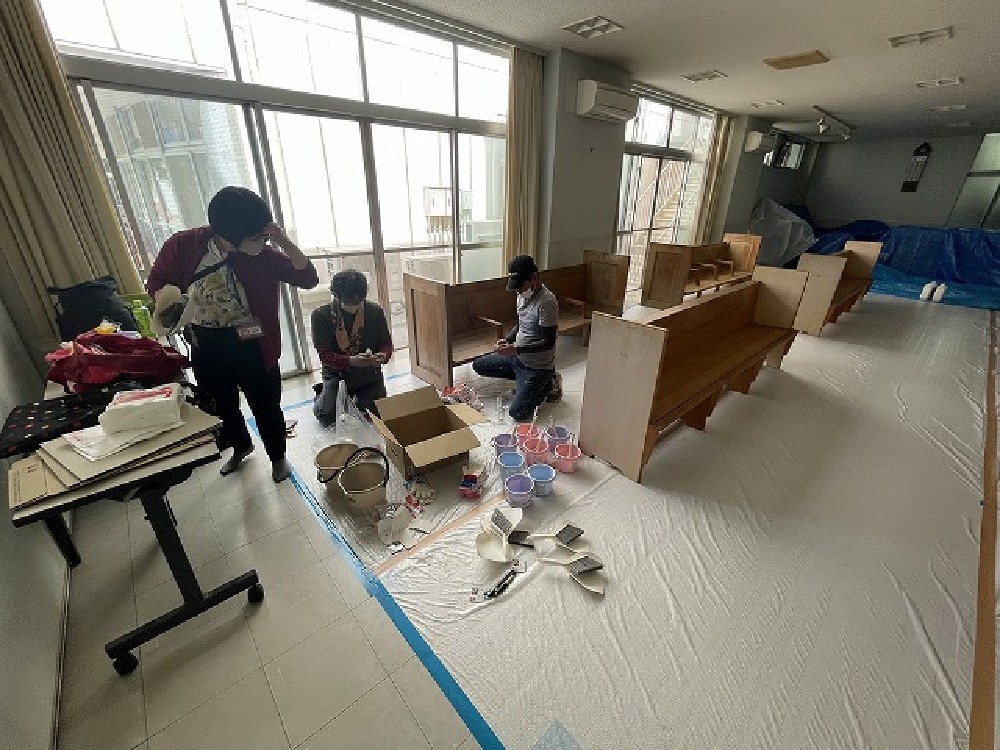

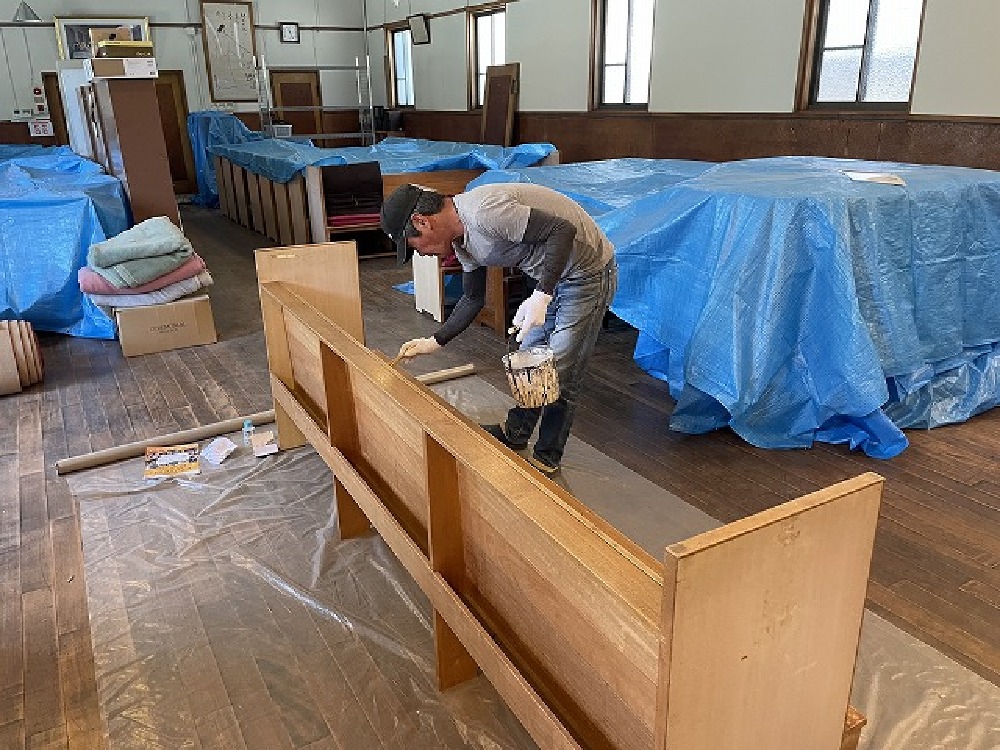

ワークショップイベントで塗装予定の椅子を 試し塗りする川脇さん(白井)
- 236. 2023年05月11日
-
ワークショップイベントで塗装予定の椅子を 試し塗りする川脇さん(白井)
- 237. 2023年05月11日
-
2023.5/27~5/28は東区白壁文化のみち界隈で「いくいくみしる」イベント開催。ワークショップもありますよ
2023.5/27~5/28は東区白壁文化のみち界隈で「いくいくみしる」イベント開催。ワークショップもあります。気になる方は要チェック
- 238. 2023年03月24日
-

今日は小聖堂のエアコン取替え工事です(白井)

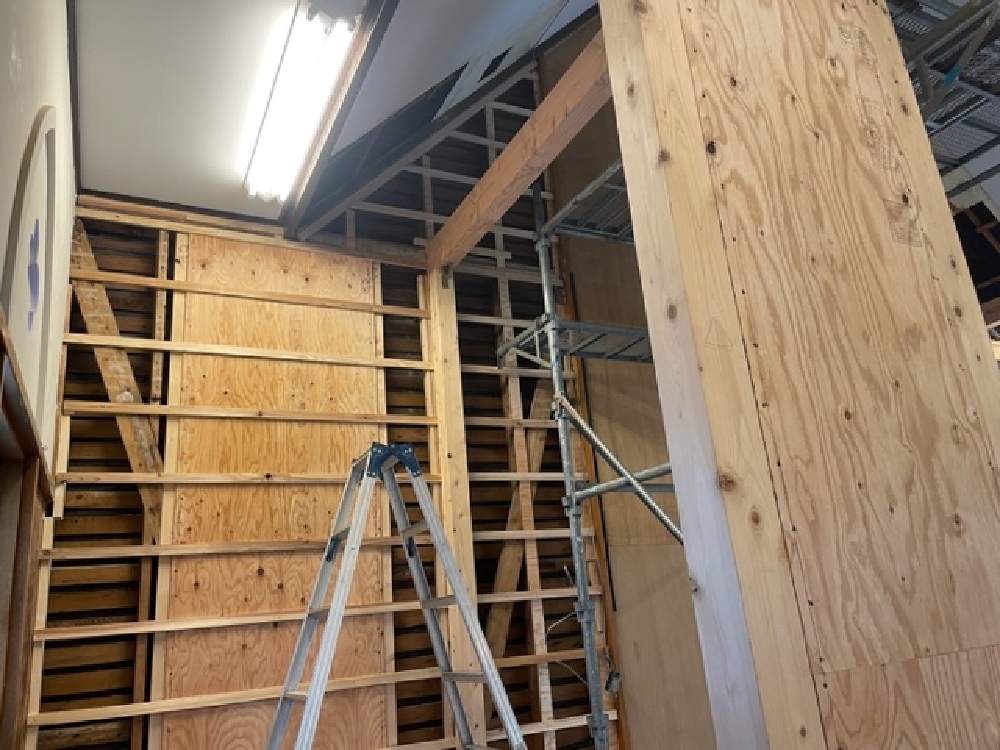

- 239. 2023年03月20日
-
基礎の型枠を取りました(西川)

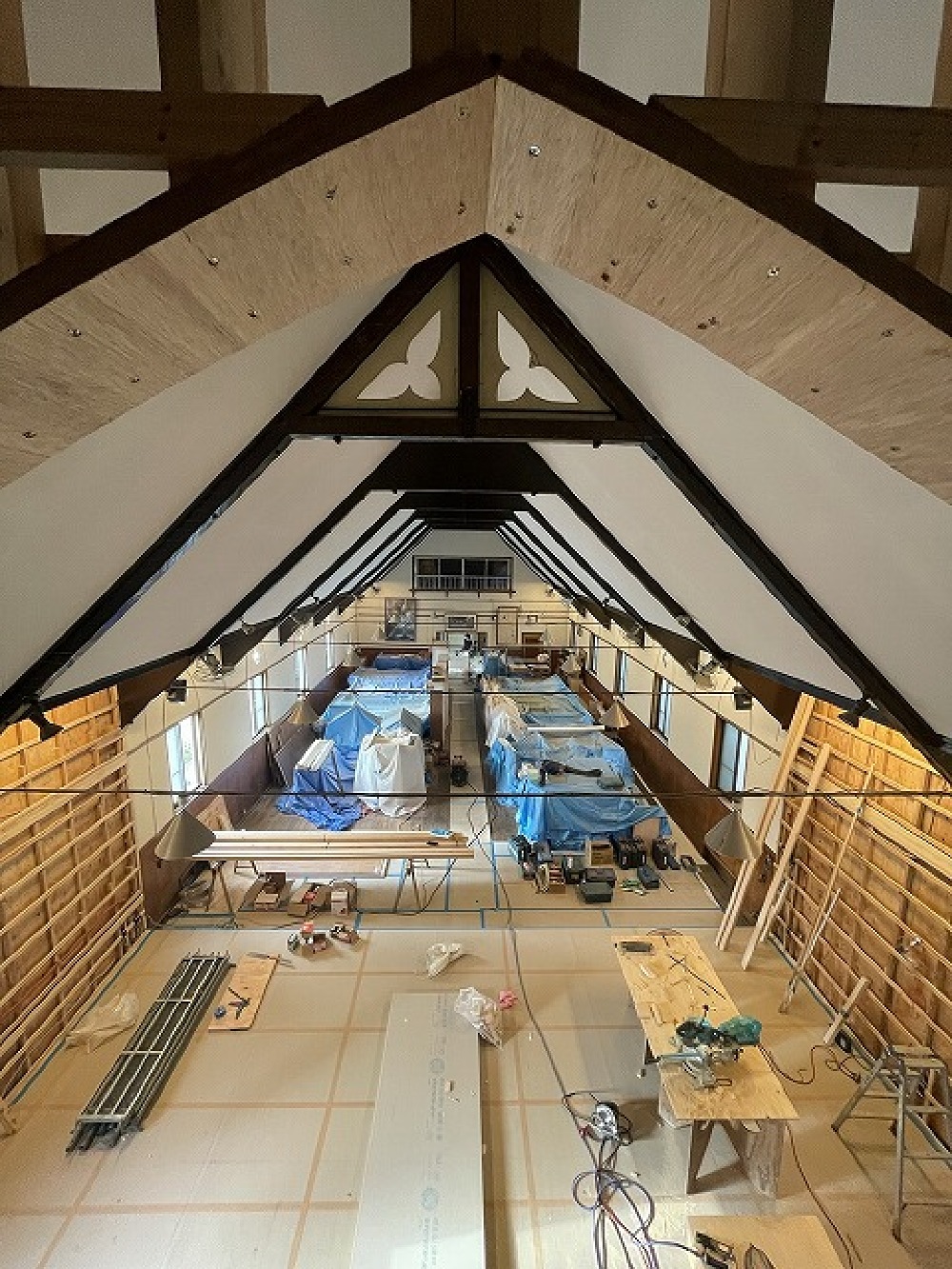

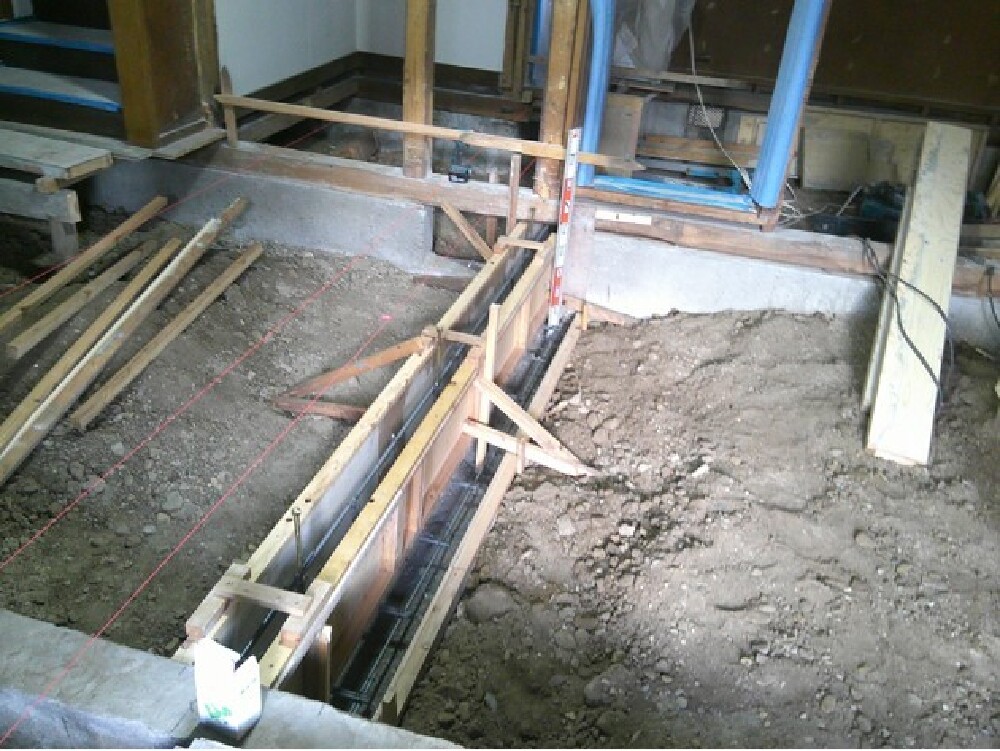

- 240. 2023年03月16日
-

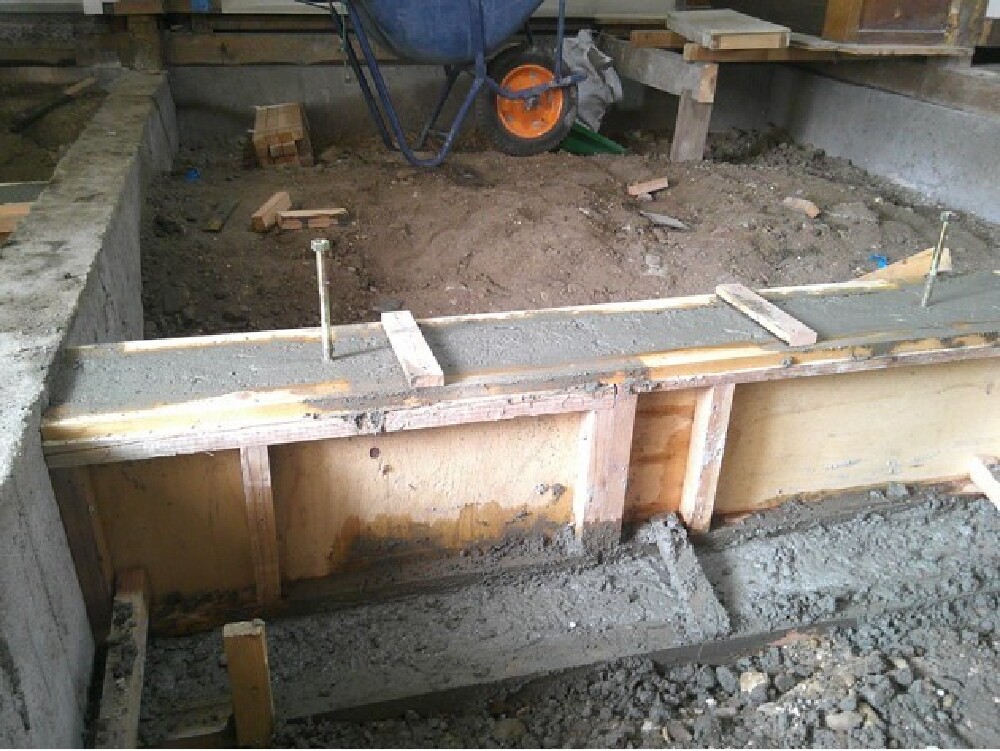

生コンクリート打設しました(西川)
- 241. 2023年03月13日
-
2階に梁入れ、柱たて作業をしました(西川)

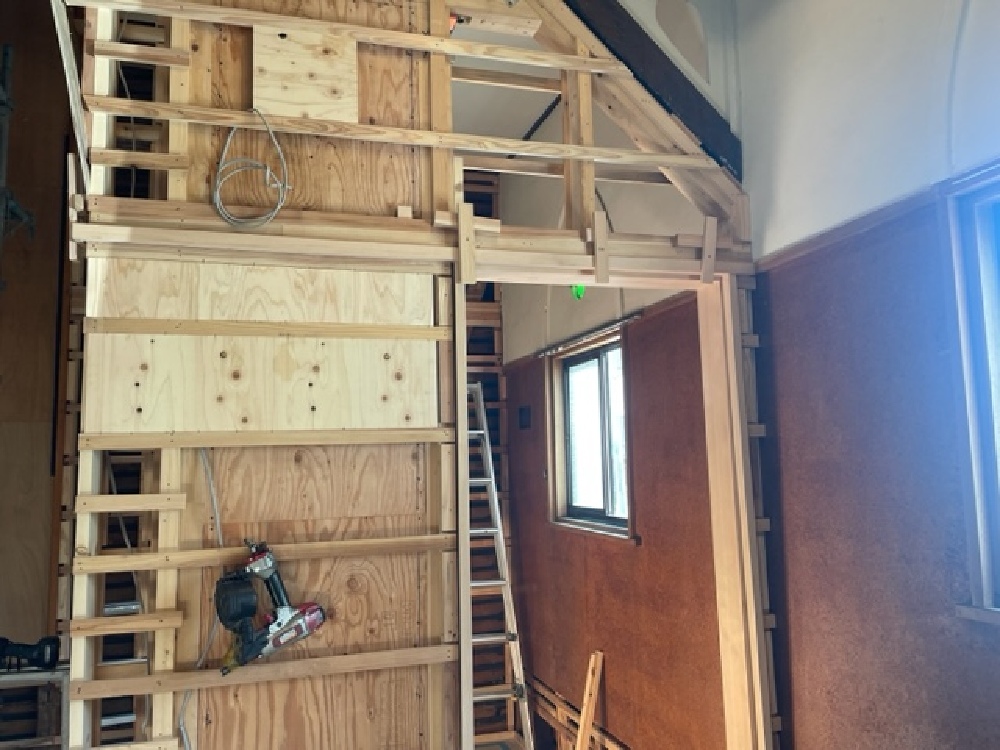

- 242. 2023年03月07日
-
型枠終了です(西川)
- 243. 2023年03月07日
-
梁を入れました(西川)
- 244. 2023年03月06日
-
基礎工事継続中です(西川)
- 245. 2023年03月02日
-
基礎工事をすすめています(西川)
- 246. 2023年03月01日
-
掘方をしています(西川)
- 247. 2023年02月28日
-
基礎工事の段取りをしています(西川)
- 248. 2023年02月17日
-

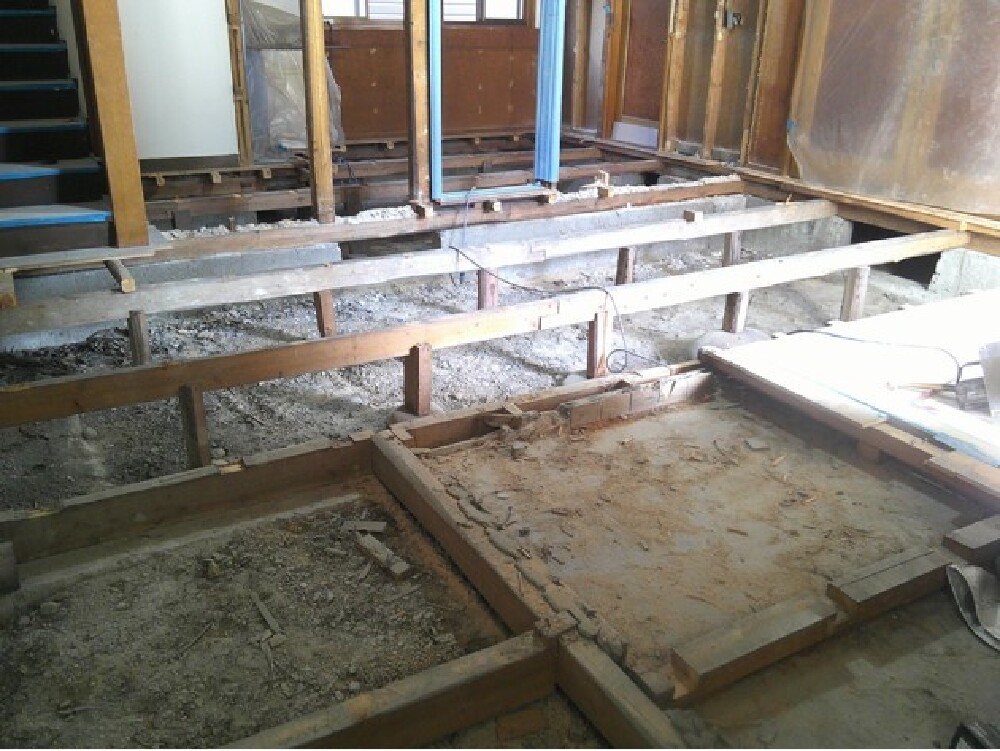

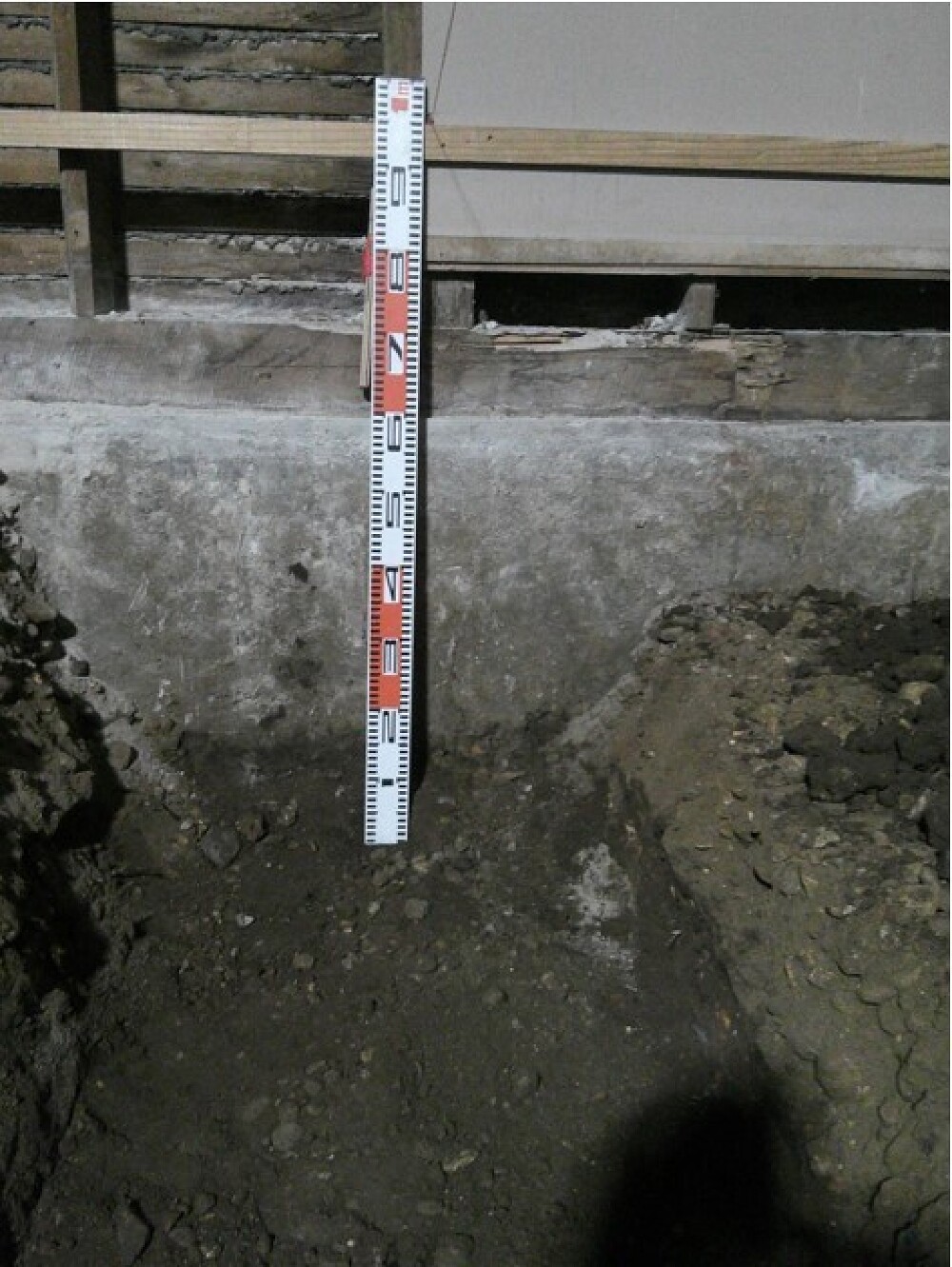

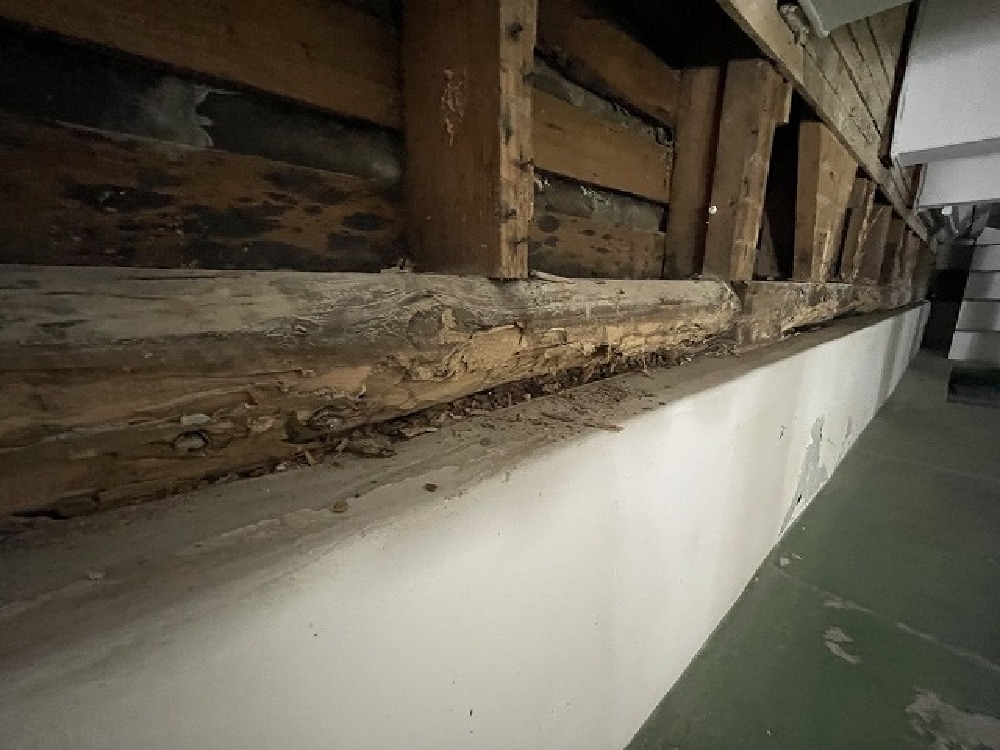

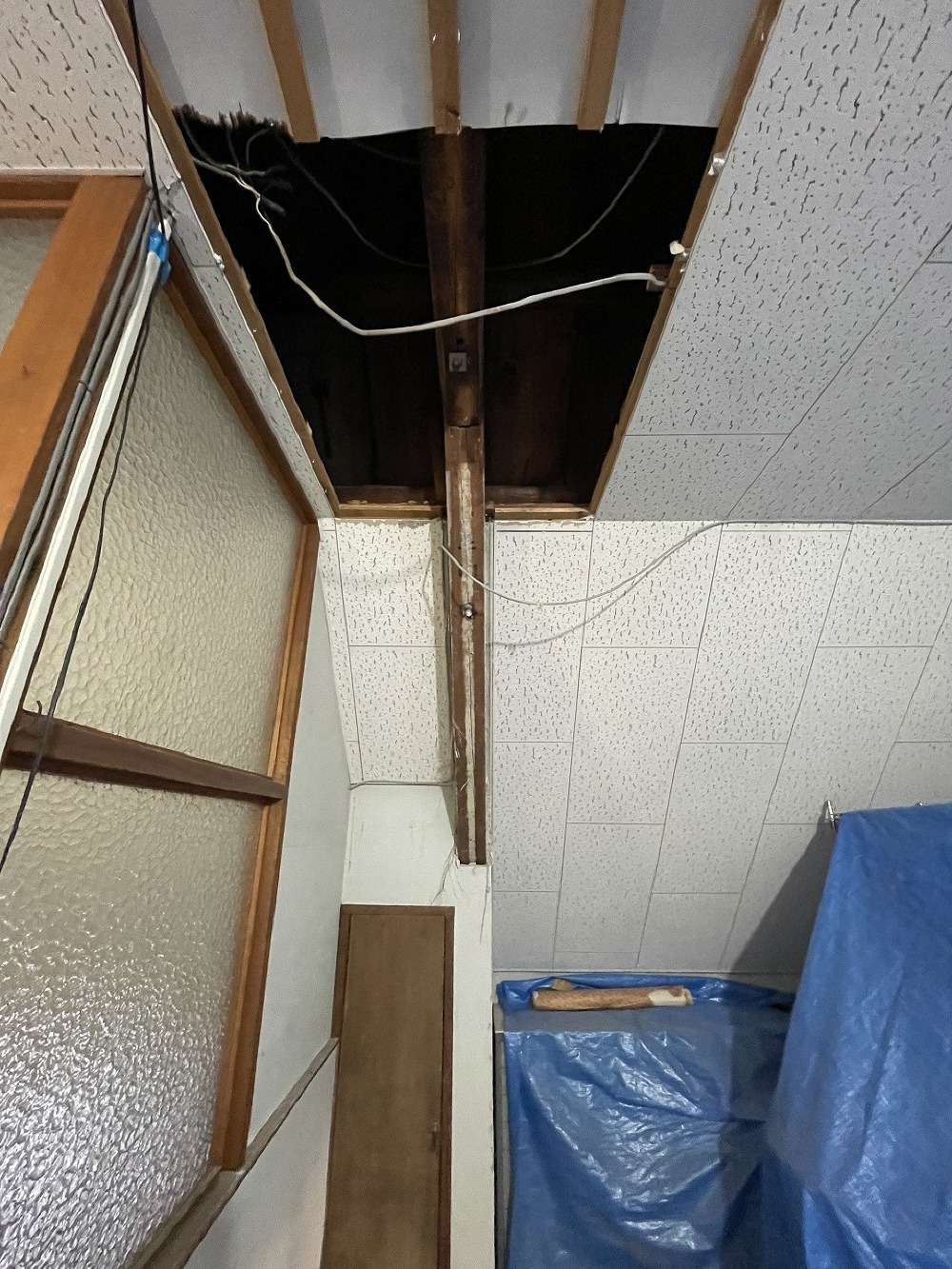

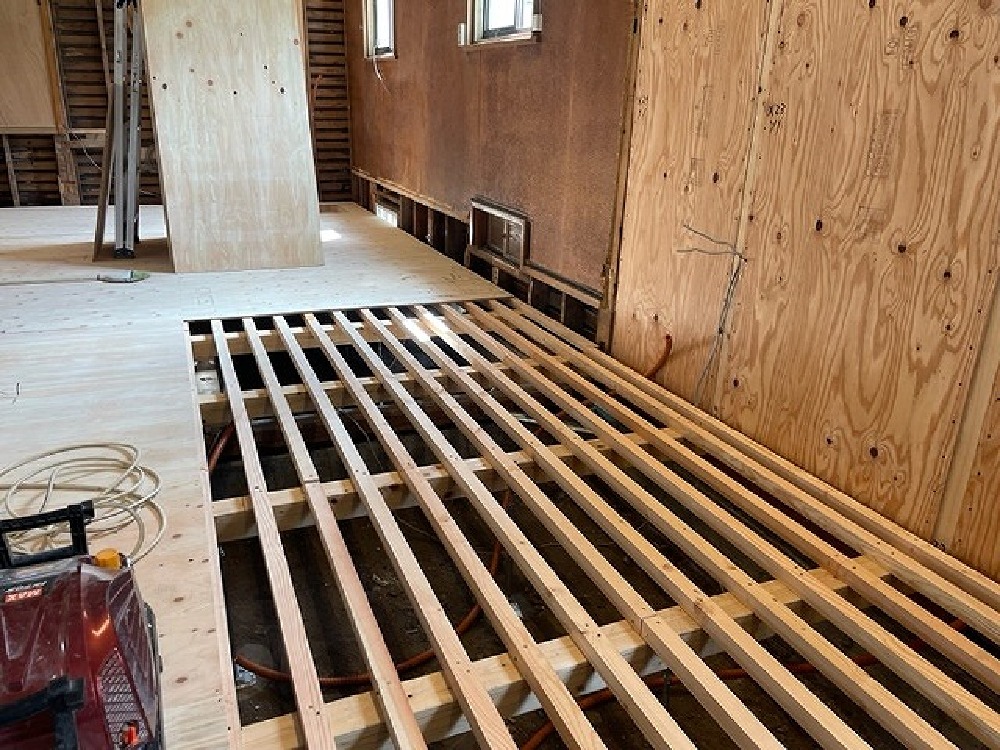

床解体ほぼ終了しました。 床下をめくると木くずだらけでした。 当時はそういう時代だったのでしょうか?(西川)
- 249. 2023年02月15日
-

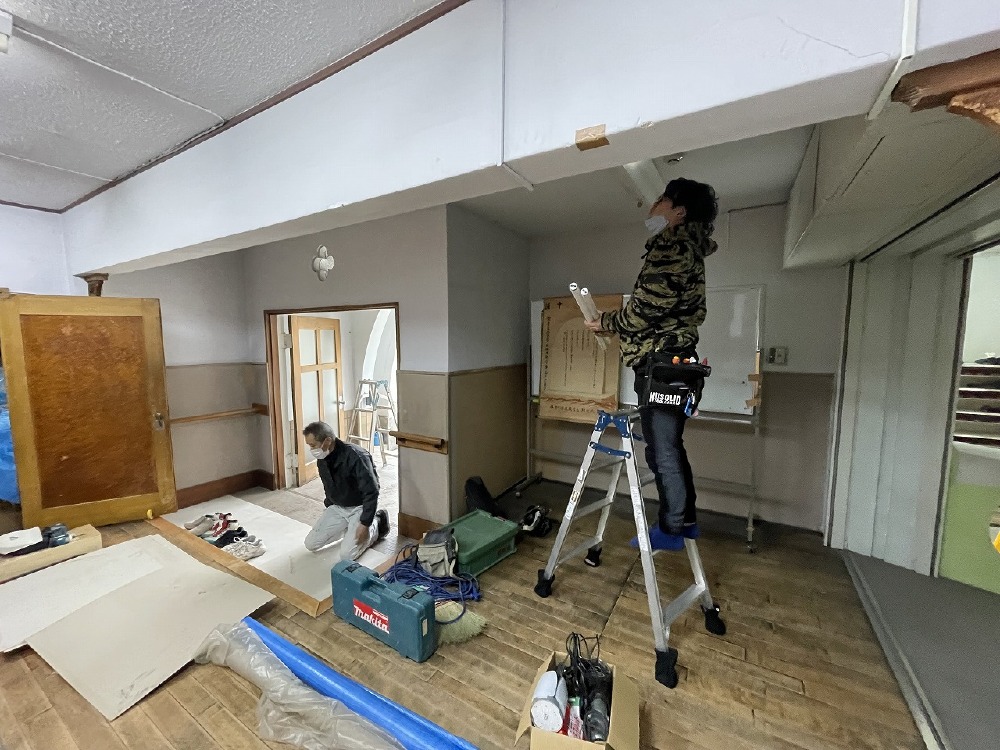

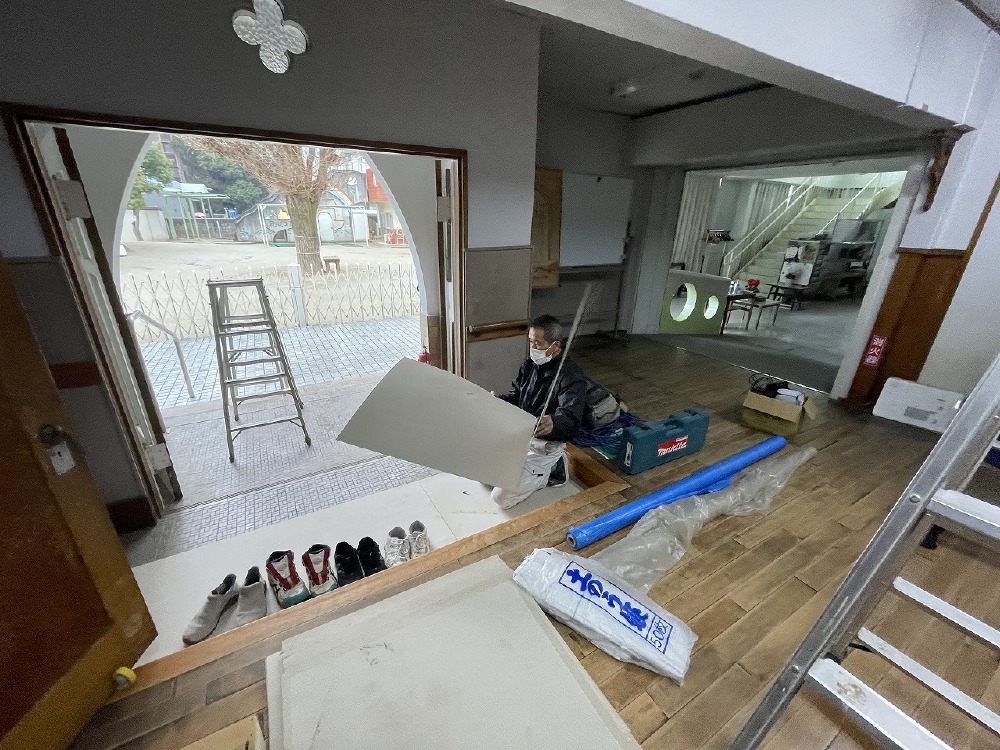

解体進行中。耐力壁部分の状況がすべて分かる状態になりました(西川)

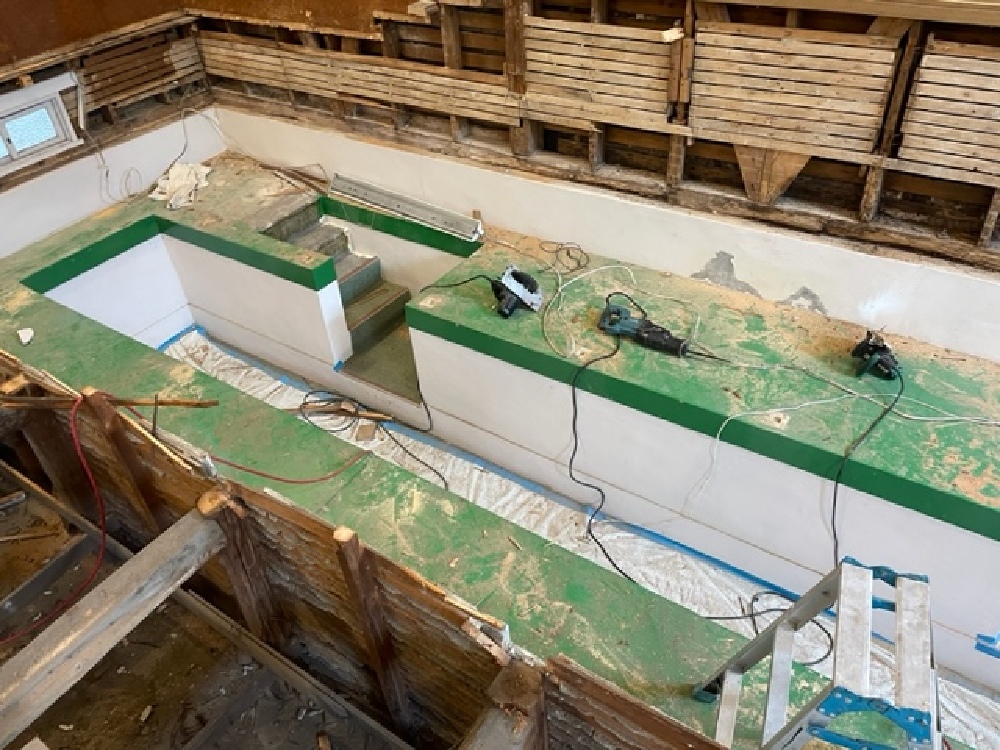

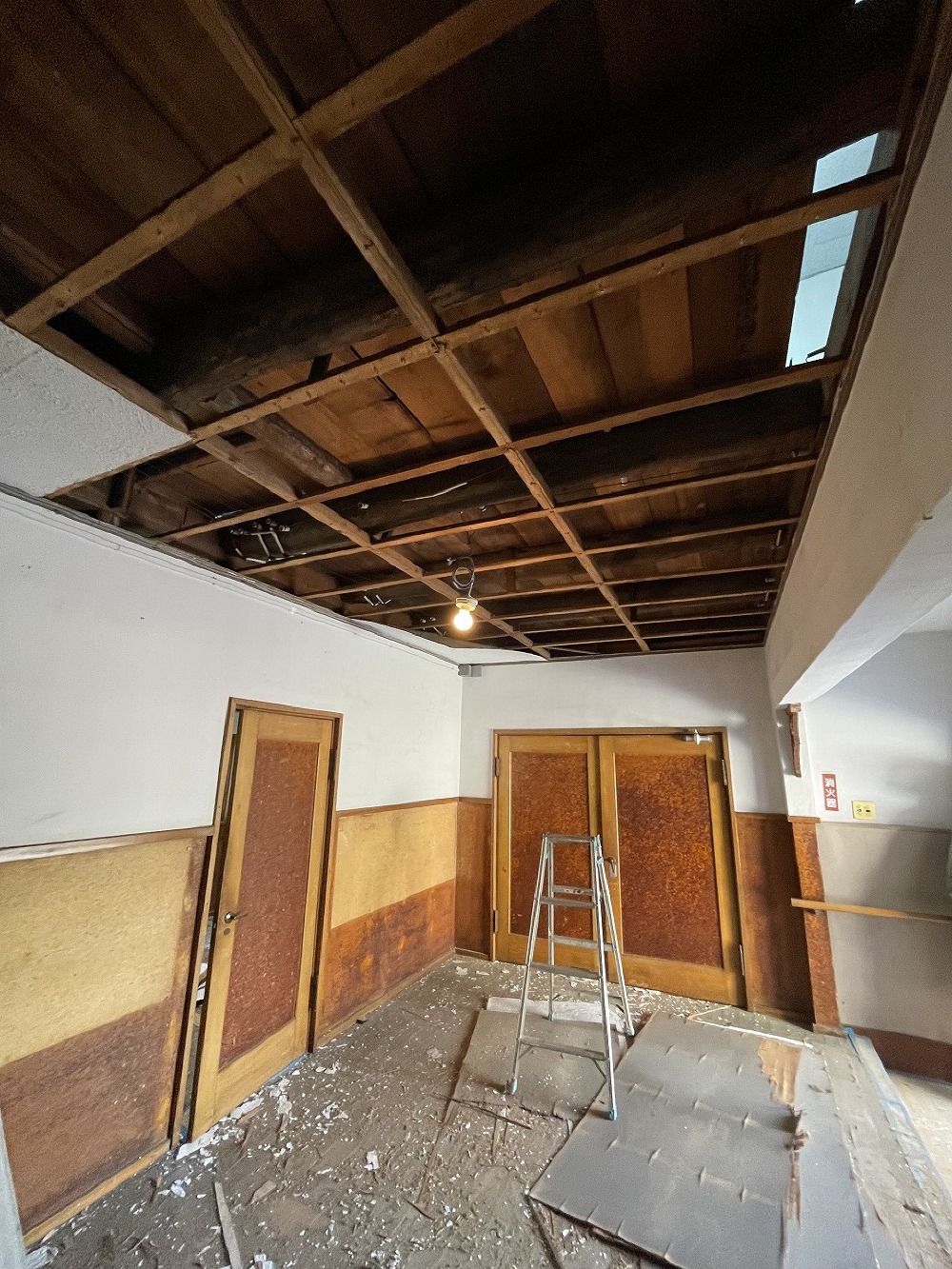

- 250. 2023年02月14日
-

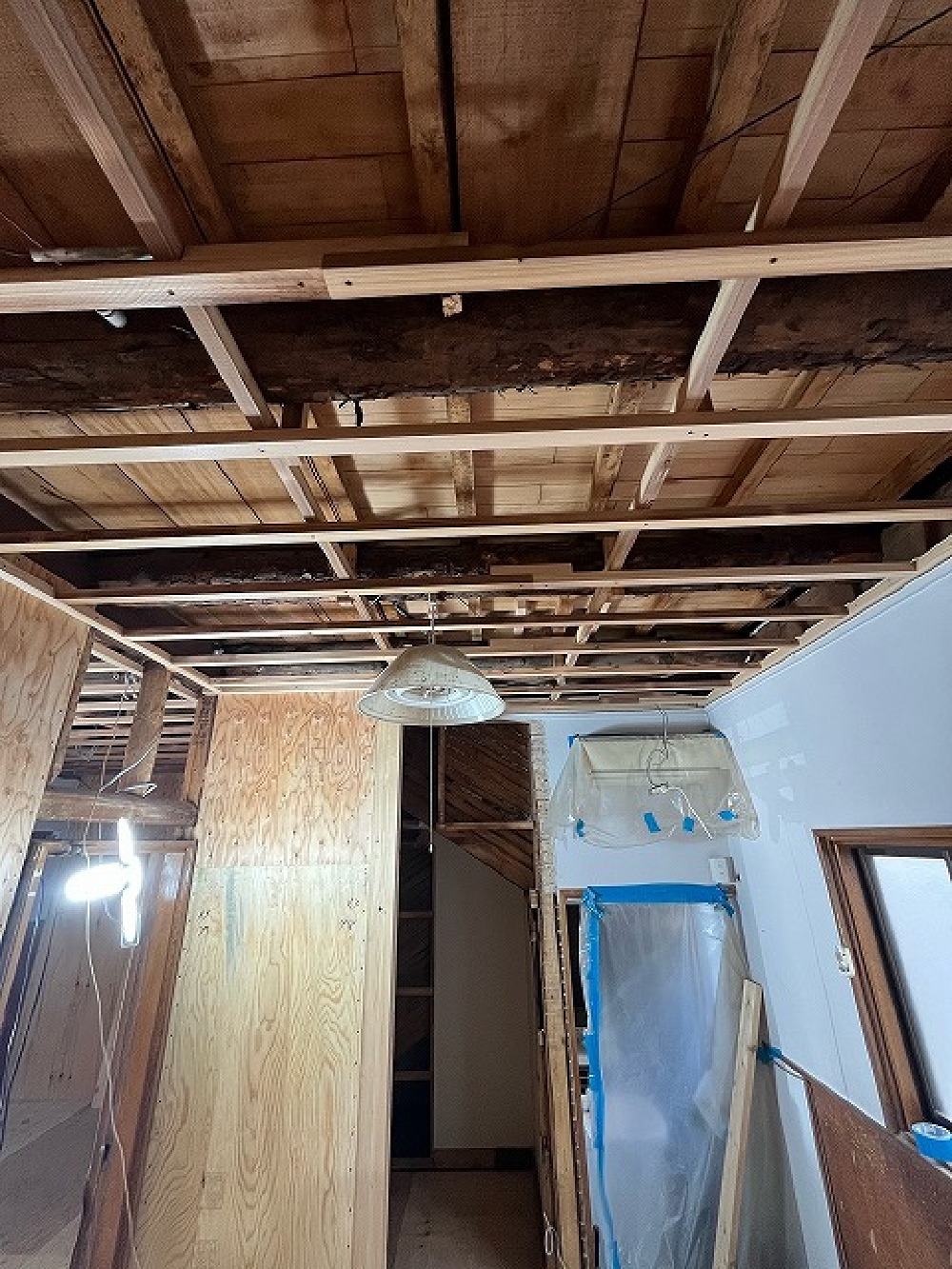

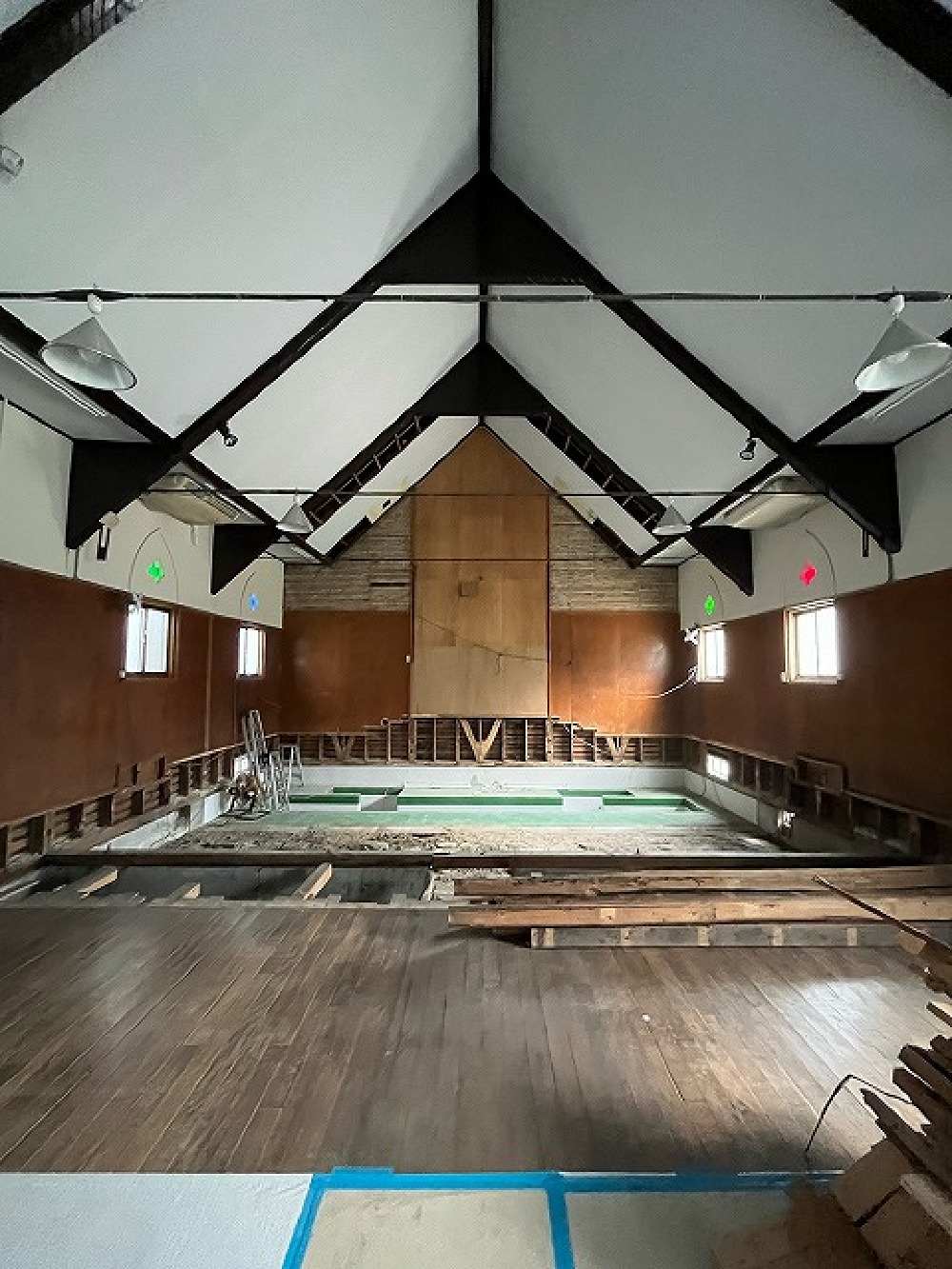

順調に解体進行中です。 2階部は耐力壁を作成する天井、床を解体していきます(白井)
- 251. 2023年02月14日
-
順調に解体進行中です。 2階部は耐力壁を作成する天井、床を解体していきます(白井)
- 252. 2023年02月14日
-
順調に解体進行中です。 2階部は耐力壁を作成する天井、床を解体していきます(白井)
- 253. 2023年02月14日
-
解体をすすめています(西川)

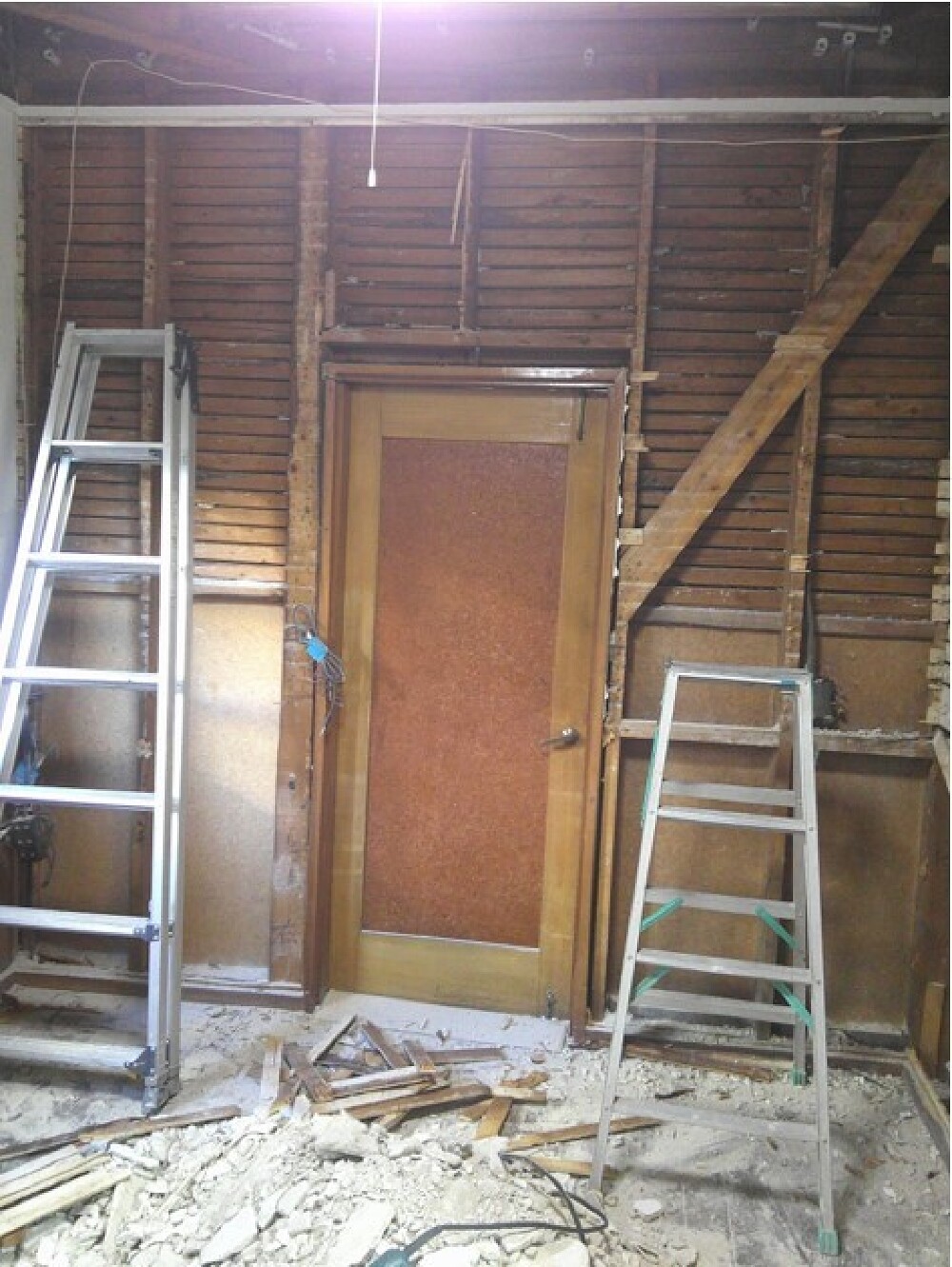

- 254. 2023年02月13日
-
今日から解体に入りました。すごいほこりです(西川)
- 255. 2023年02月13日
-
今日から解体開始です。 マルコ教会関係者の皆様、これからよろしくお願いいたします(白井)
- 256. 2023年02月13日
-
今日から解体開始です。 これからよろしくお願いします。 まずは養生から(白井)
- 257. 2023年02月13日
-
まずは養生から。丁寧に 養生する西やんです(白井)
- 258. 2023年02月13日
-
養生する西やんと照明器具を外すマサ君です(白井)
- 259. 2023年02月10日
-
名古屋市東区・名古屋聖マルコ教会様の礼拝堂耐震改修工事が始まります。よろしくお願いいたします。
- 260. 2023年02月10日
-
名古屋市東区・名古屋聖マルコ教会様の礼拝堂耐震改修工事が始まります。よろしくお願いいたします。
1951年(昭和26年)建設。2011年(平成23年)10月17日、名古屋市の登録地域建造物資産へ登録
所在地 愛知県名古屋市東区白壁1-32
