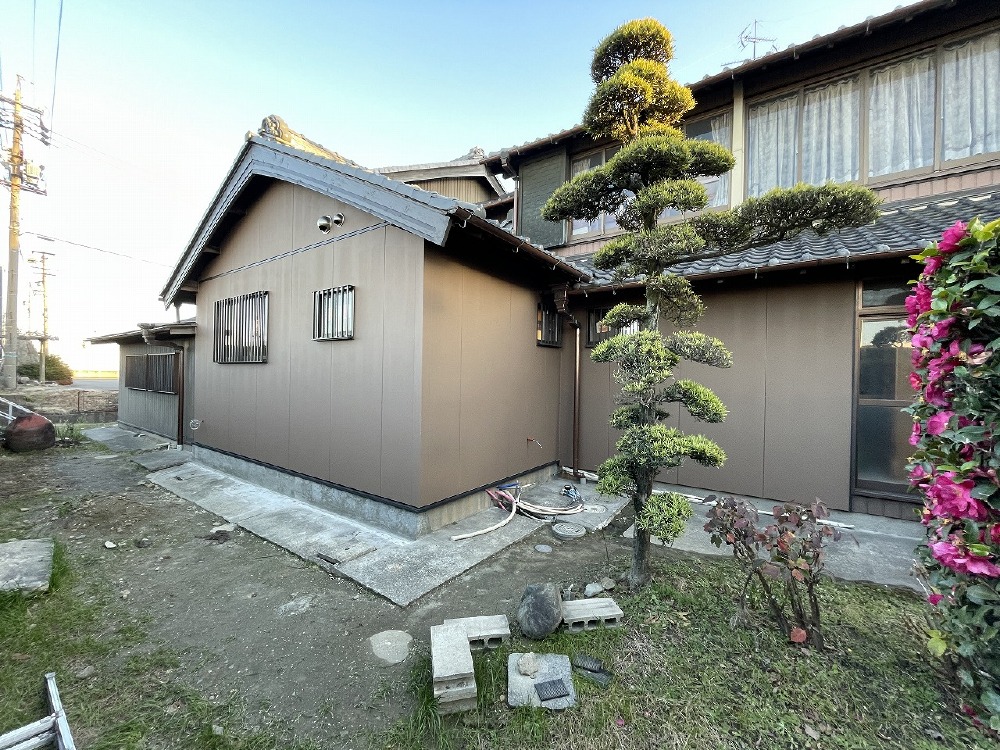

海部郡の古民家再生

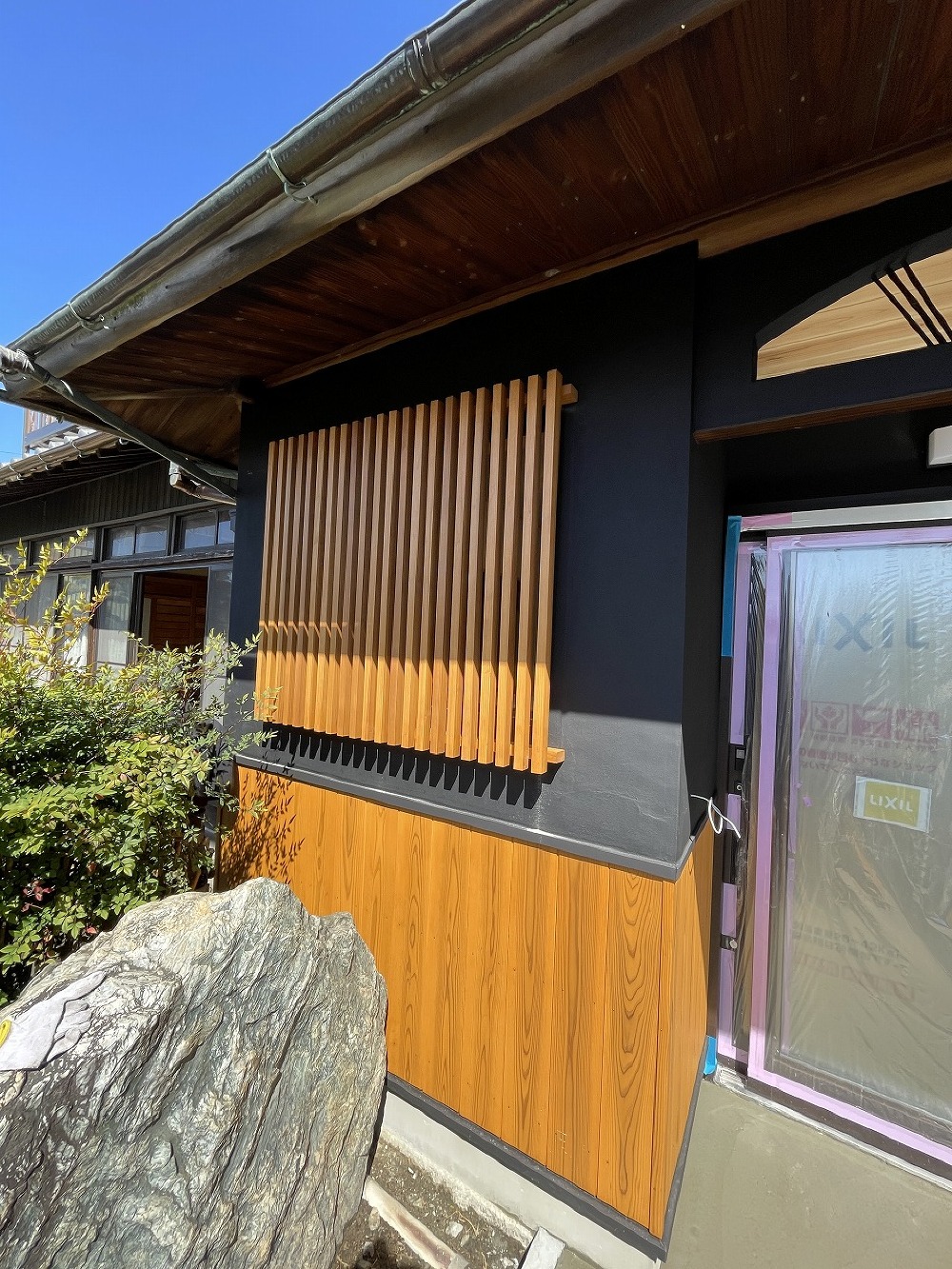

愛知県海部郡 木のぬくもり、家族のふれあい - 三世代が共に紡ぐ暮らし 耐震リフォーム 古民家リフォーム

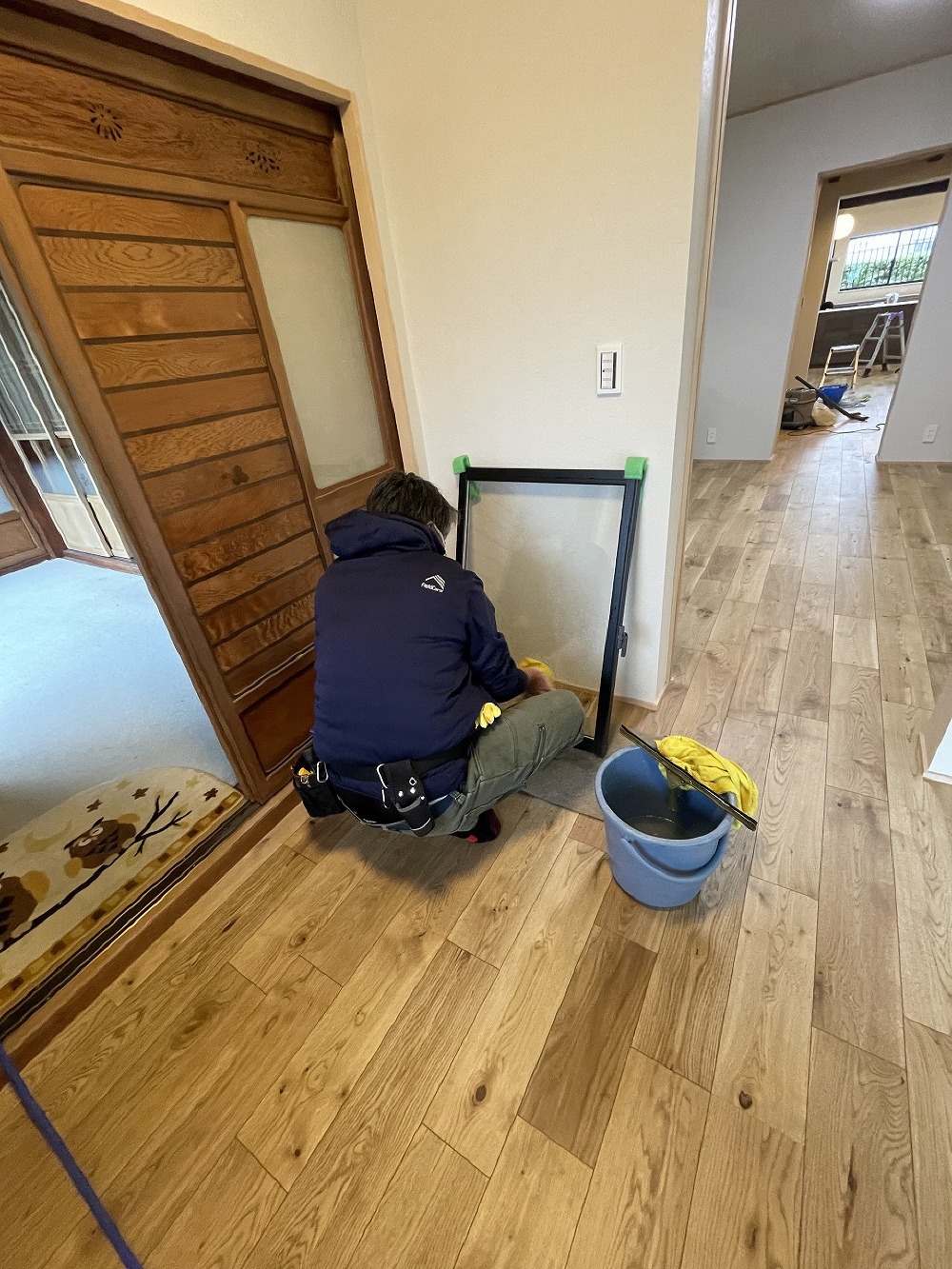

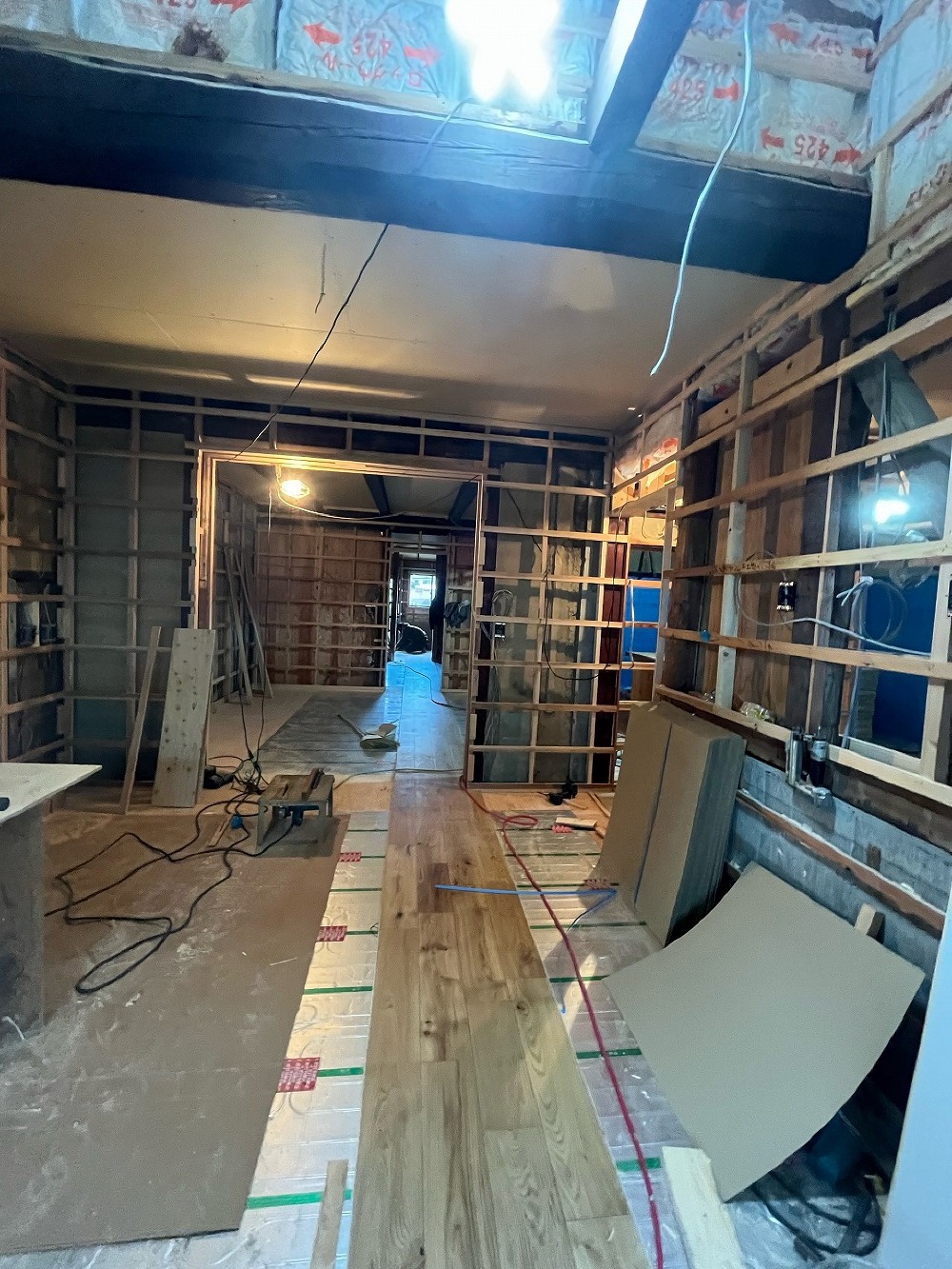

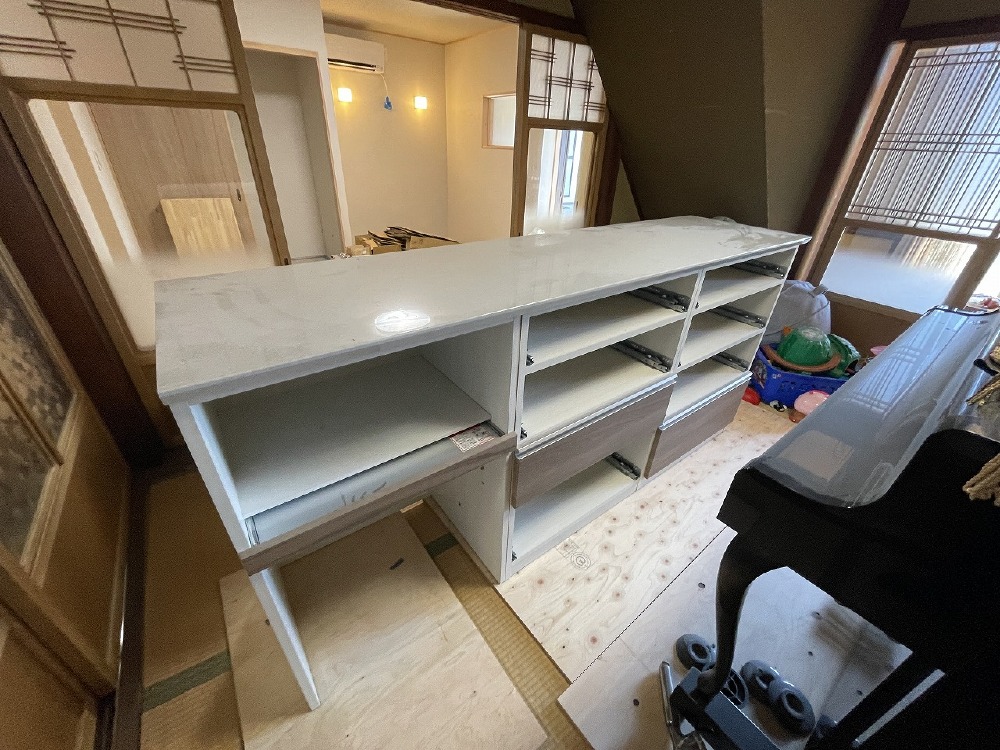

建物種別:
-

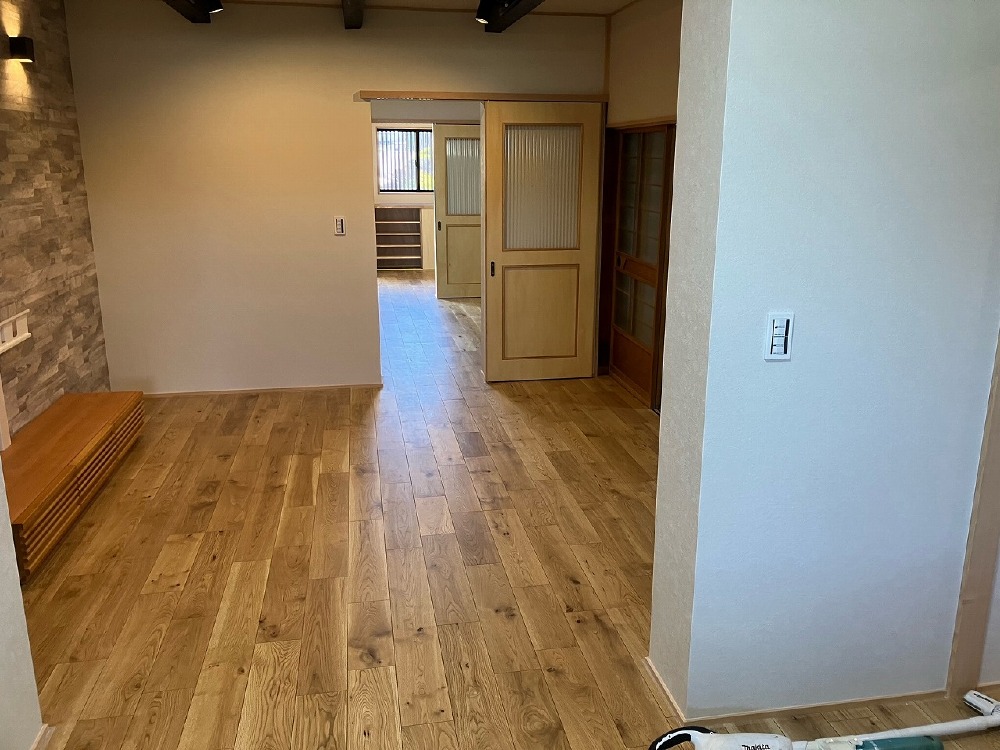

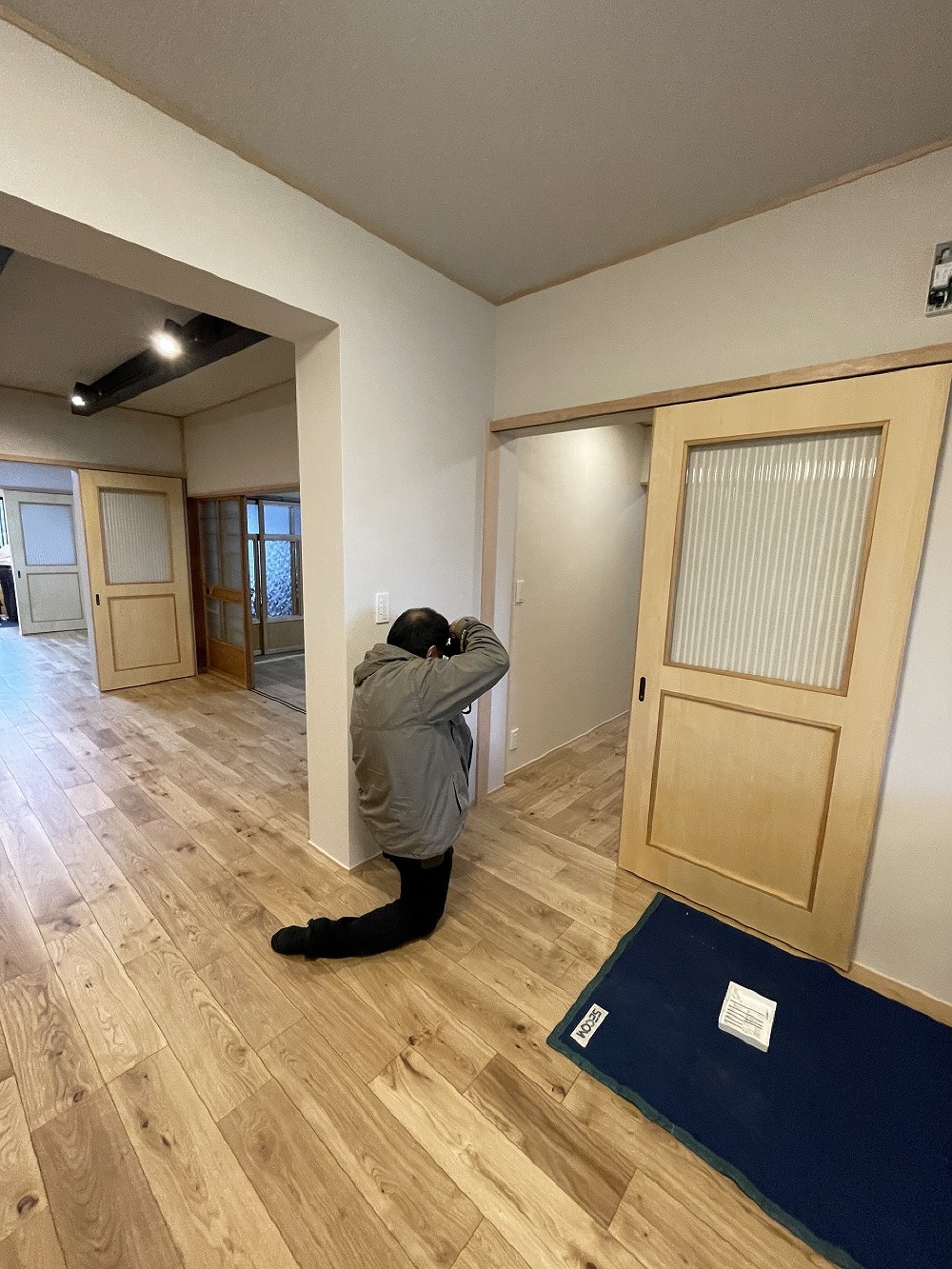

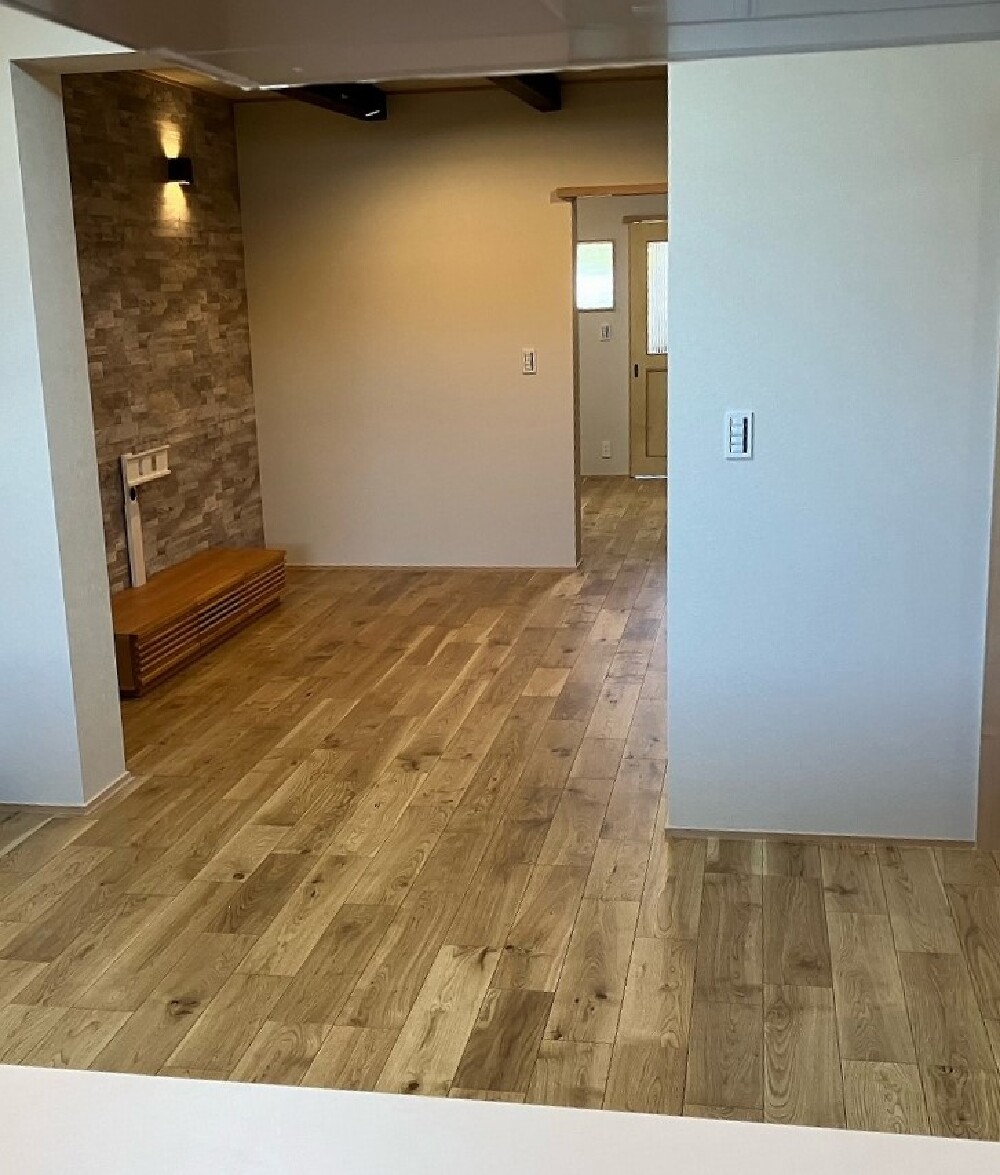

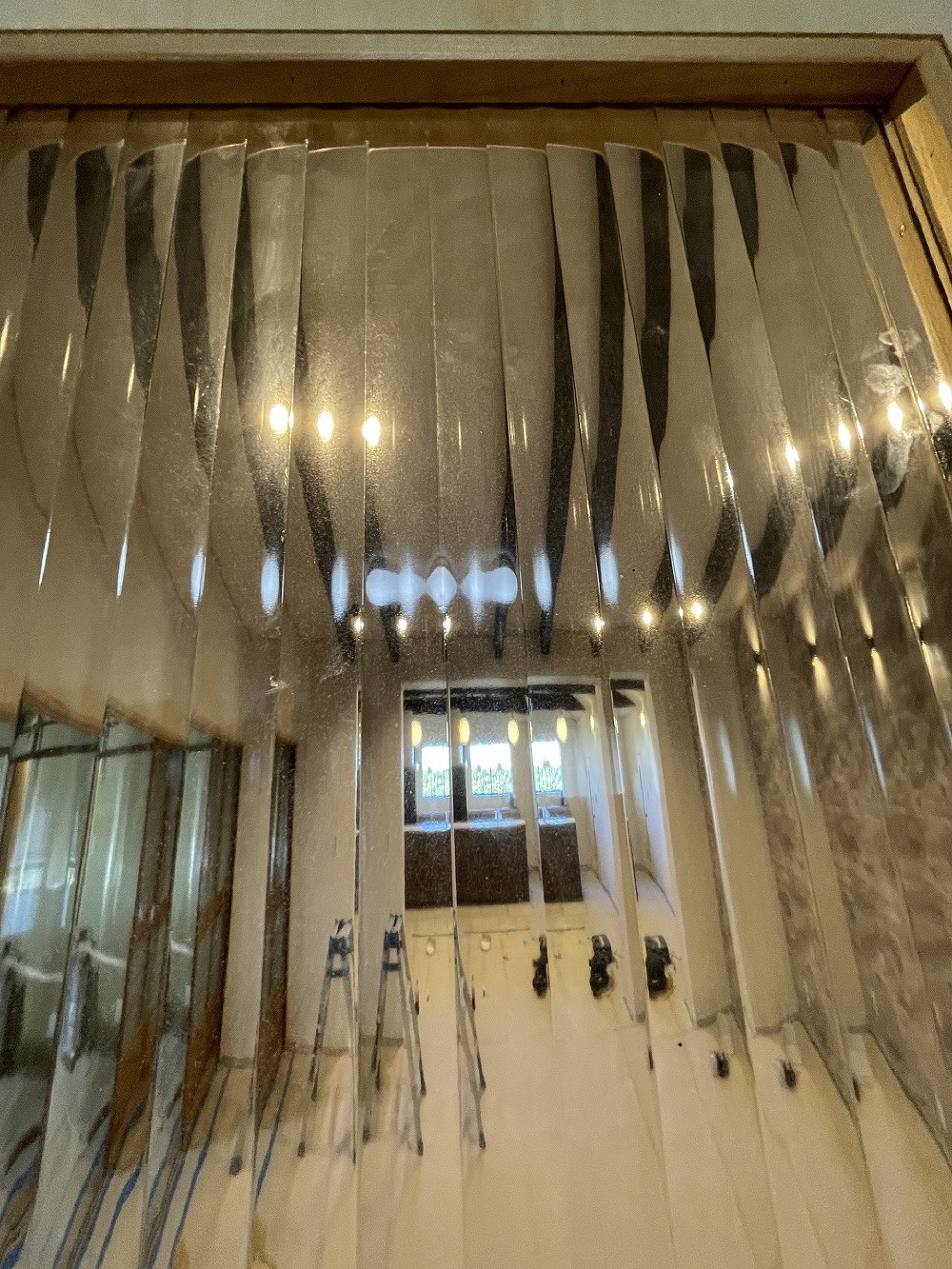

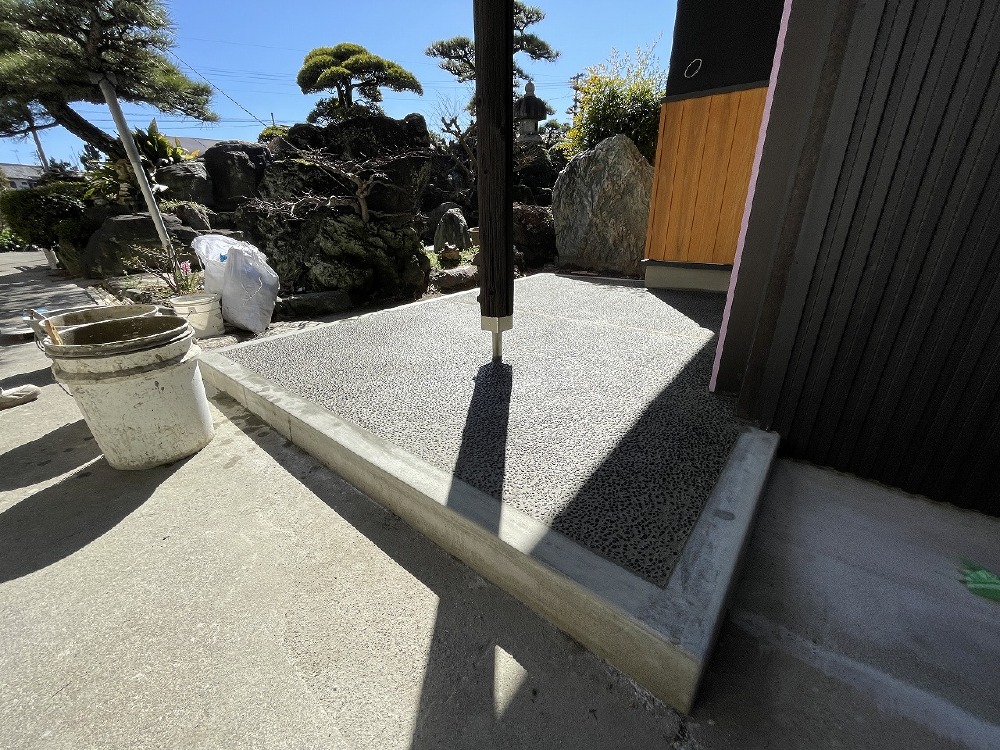

1. 2024年04月17日
-

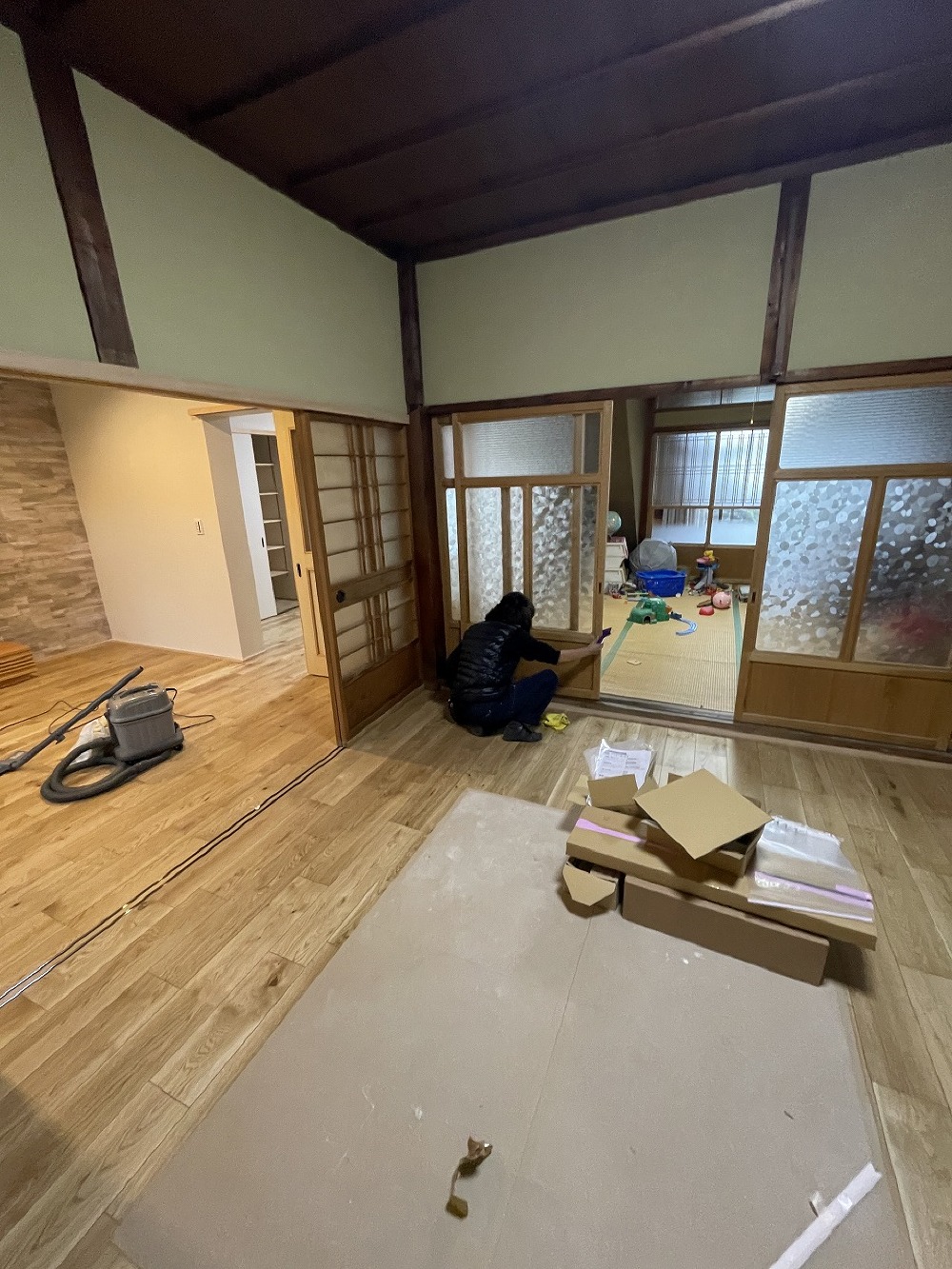

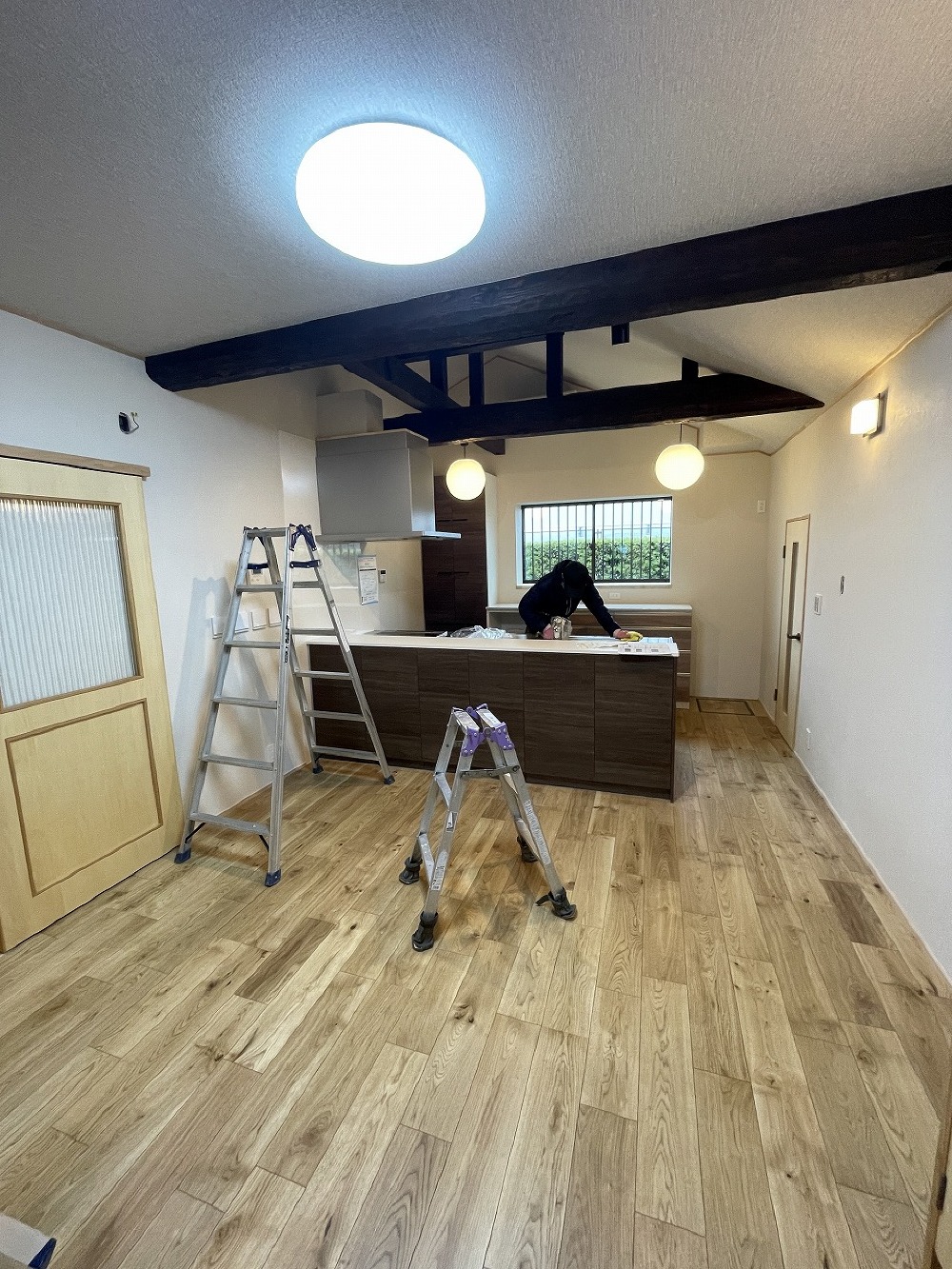

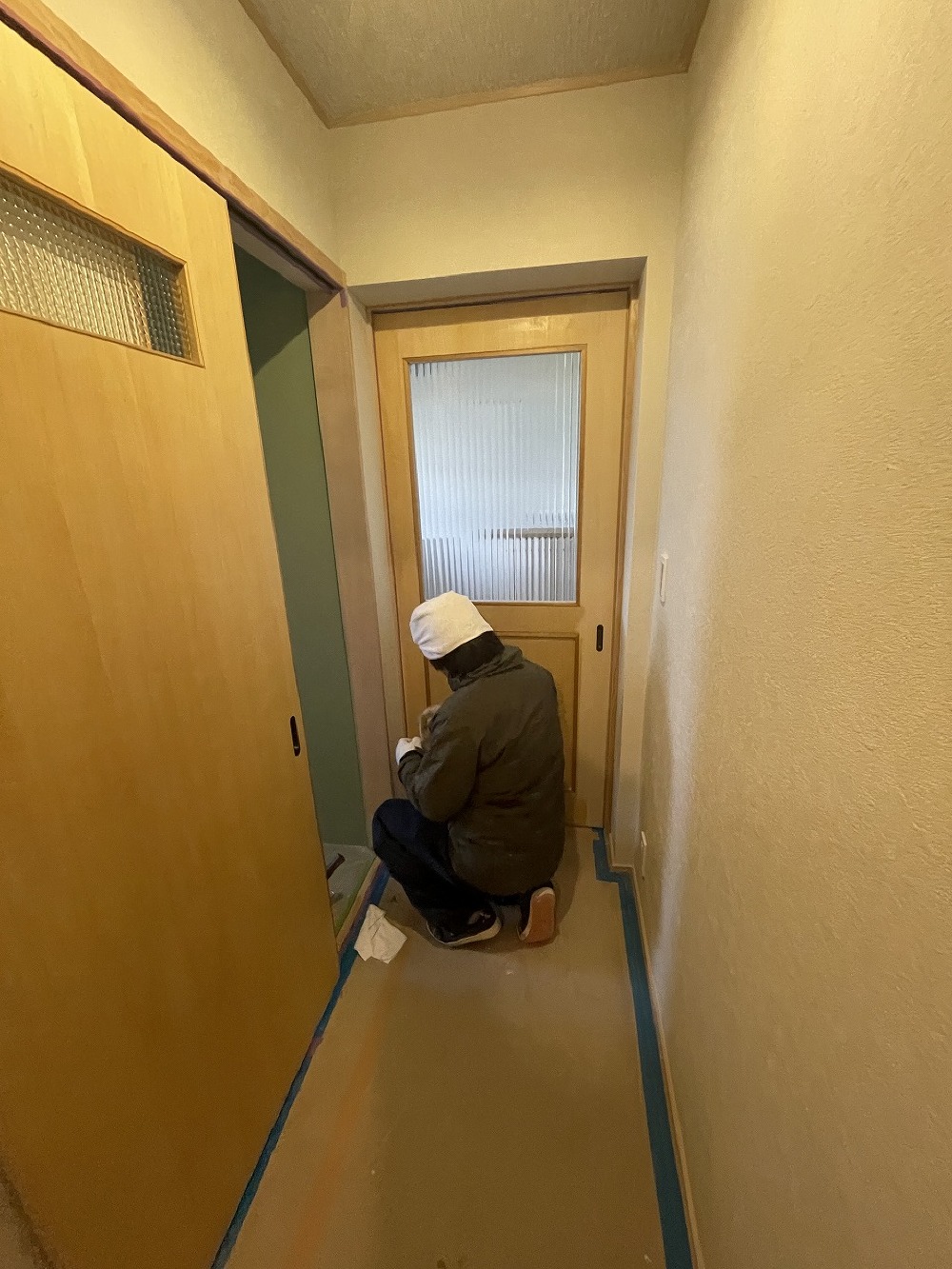

写真撮影も終わり全工程の完了です。 最初の現場調査からちょうど一年です。 W様、長い間ありがとうございました(白井)
-
2. 2024年04月11日
-

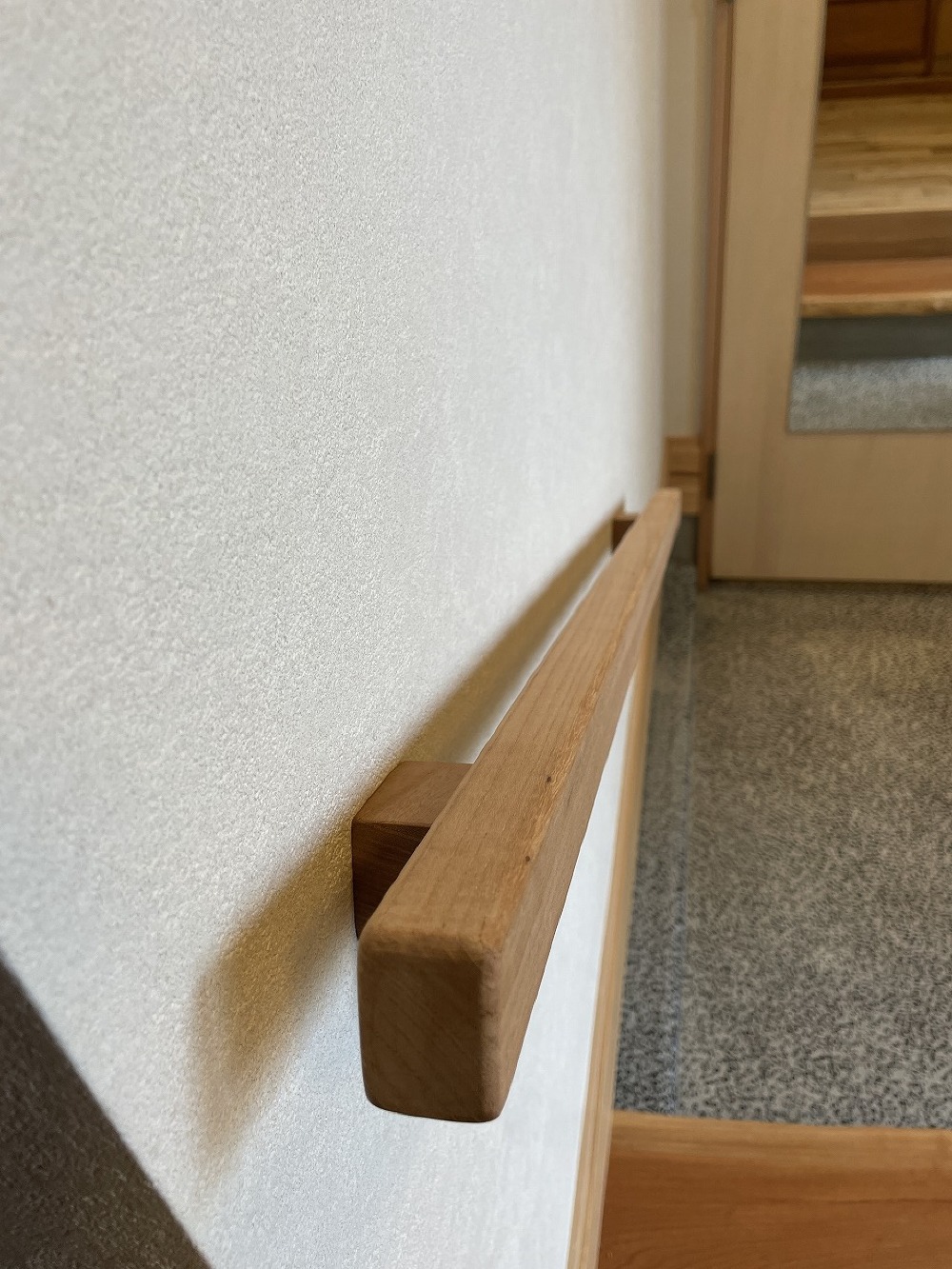

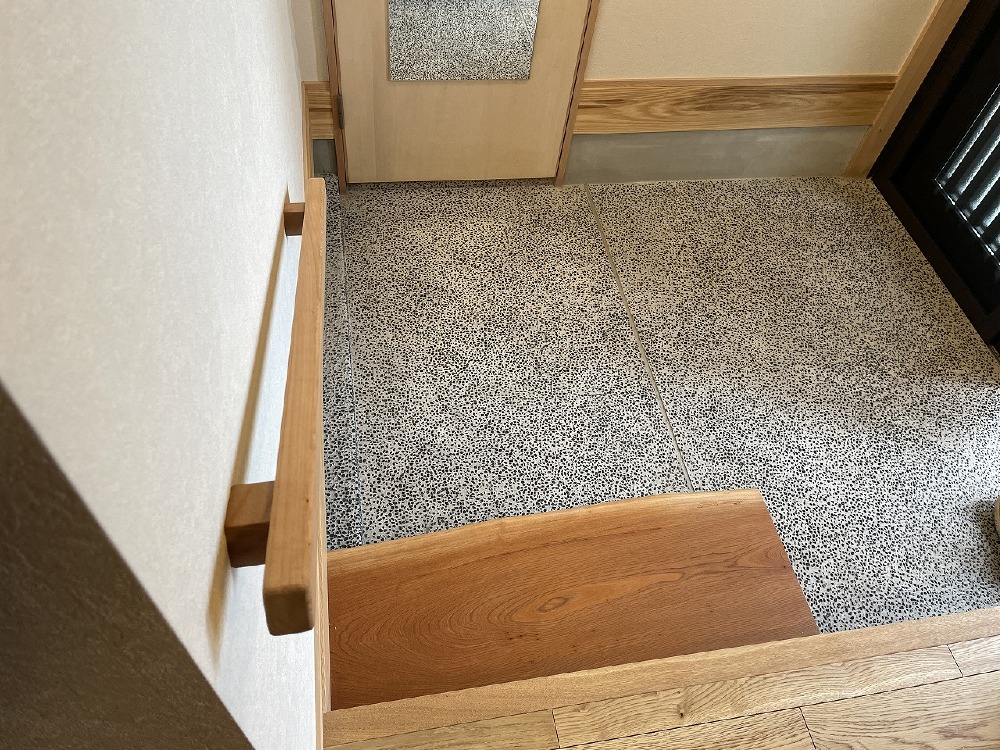

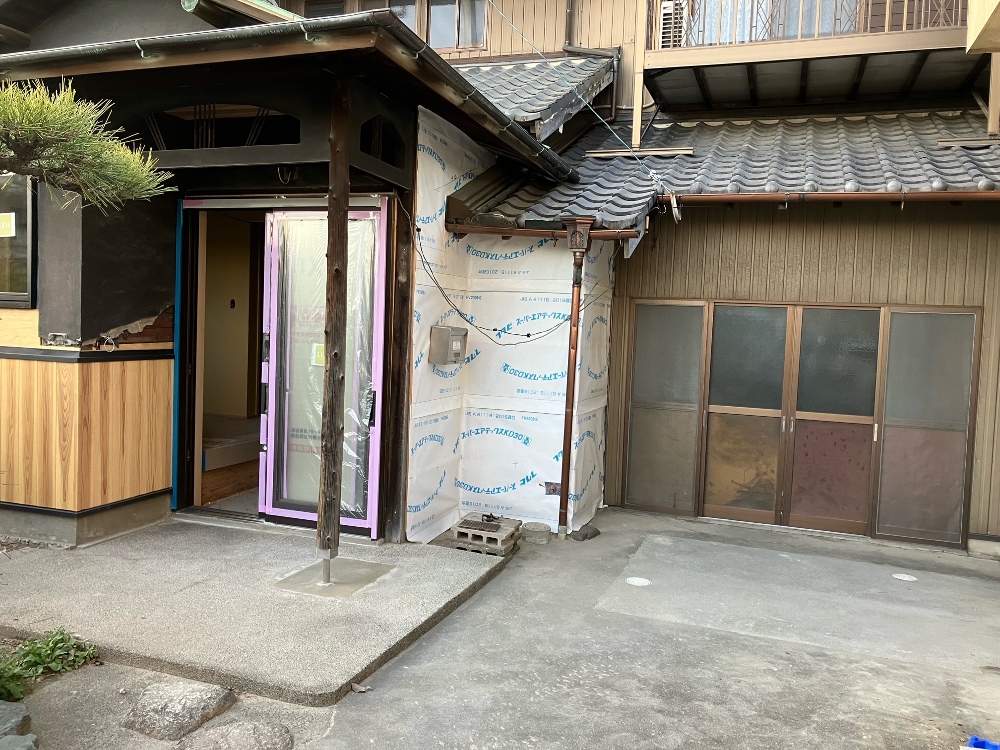

最終の写真撮影です。 玄関に欅の手摺を取付け、全完了です。 最初の現場調査からちょうど一年です。 W様、長い間ありがとうございました(白井)
-
3. 2024年04月11日
-
最終の写真撮影です。 玄関に欅の手摺を取付け、全完了です。 最初の現場調査からちょうど一年です。 W様、長い間ありがとうございました(白井)
-
4. 2024年04月11日
-
最終の写真撮影です。 玄関に欅の手摺を取付け、全完了です。 最初の現場調査からちょうど一年です。 W様、長い間ありがとうございました(白井)
-
5. 2024年04月03日
-

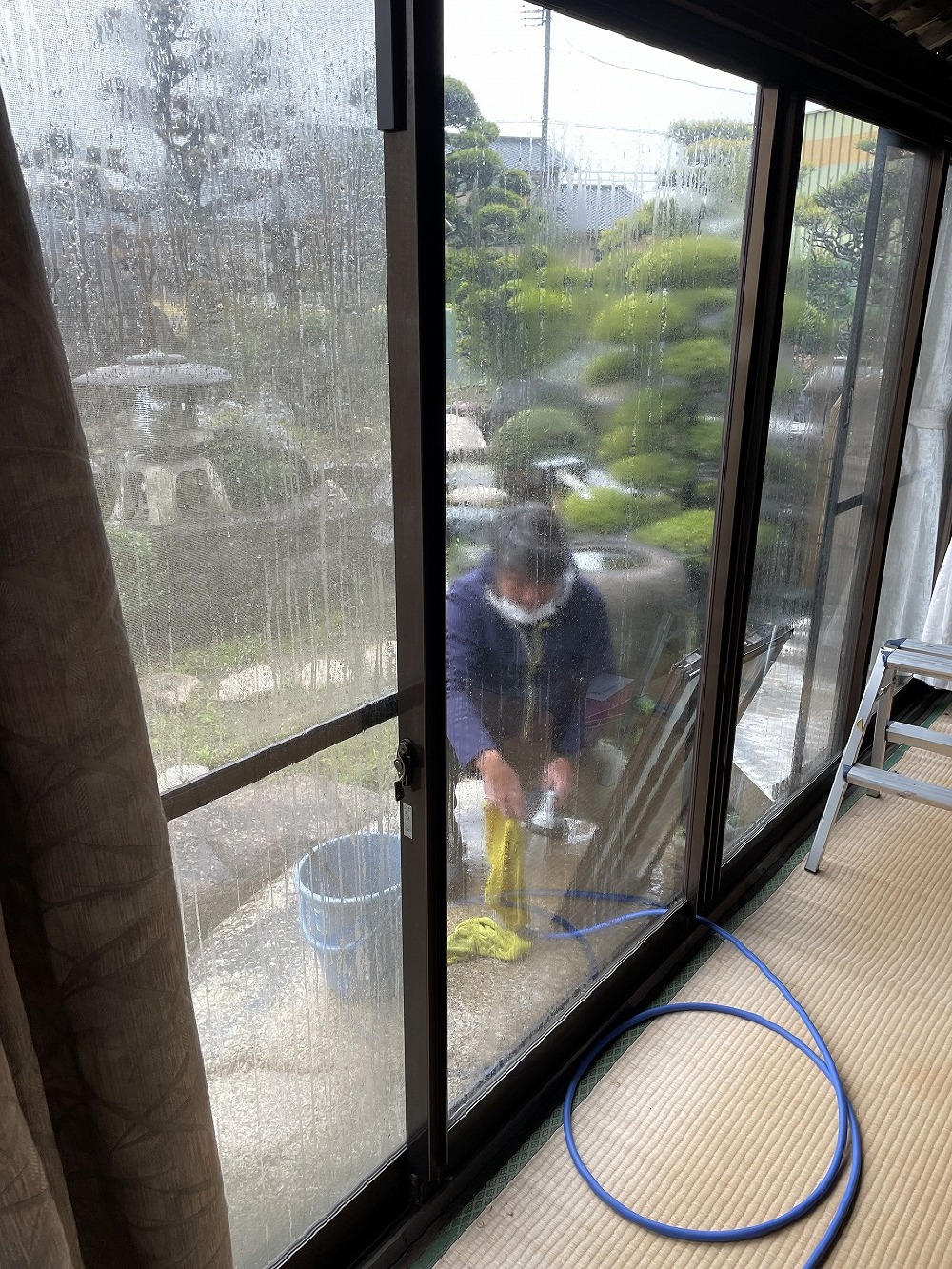

今日はお引渡し前の室内クリーニングです。 既存のサッシ、建具も綺麗になります(白井)
-
6. 2024年04月03日
-
今日はお引渡し前の室内クリーニングです。 既存のサッシ、建具も綺麗になります(白井)
-
7. 2024年04月03日
-
今日はお引渡し前の室内クリーニングです。 既存のサッシ、建具も綺麗になります(白井)
-
8. 2024年04月03日
-
今日はお引渡し前の室内クリーニングです。 既存のサッシ、建具も綺麗になります(白井)
-
9. 2024年04月03日
-

トイレの壁面にエコカラット(デザインパネルキット)を取付けました(白井)
エコカラットはにおいを吸着、脱臭してくれるので、トイレ、生ゴミ、たばこ、ペットなど普段の暮らしの気になるにおいが立つ場所に適しています。また、湿度が高いときは湿気を吸収し、乾燥しているときは湿気を放出してくれるのでいつでも快適。デザインもいろいろ選べます。(エコカラットデザインパネルキット:Art Brut EDPK-1260/54)
-
10. 2024年03月29日
-

養生が取れていい感じです(山本)
-
11. 2024年03月29日
-
養生が取れていい感じです(山本)
-

12. 2024年03月27日
-
山ちゃんと二人で格子取付けました。 玄関周りかなり良い雰囲気になりました。
-
13. 2024年03月27日
-

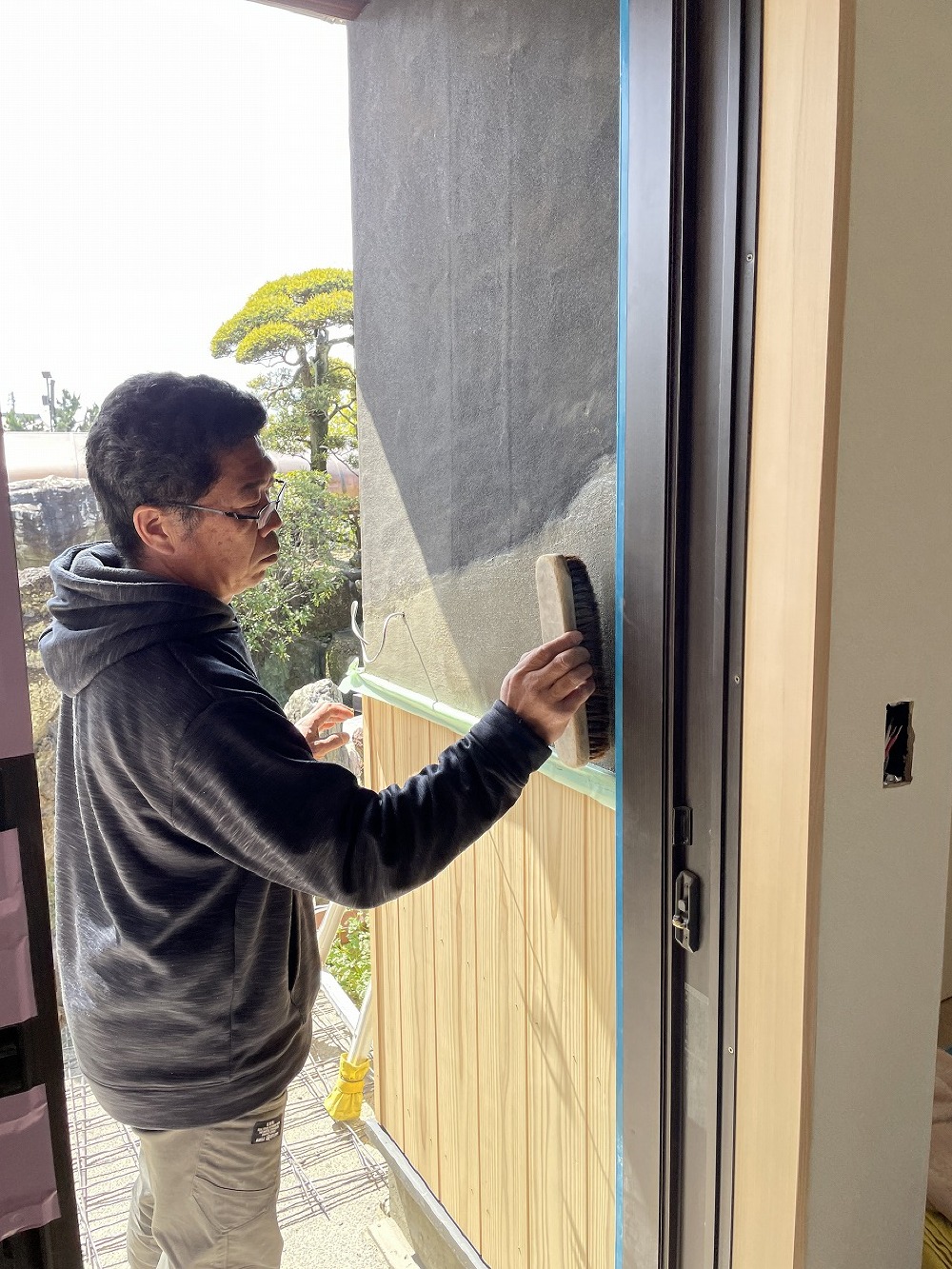

間瀬左官さんは昼御飯も無しで洗い出し仕上げ真っ最中(白井)
-
14. 2024年03月27日
-
間瀬左官さんは昼御飯も無しで洗い出し仕上げ真っ最中。 山ちゃんも興味津々です(白井)
-

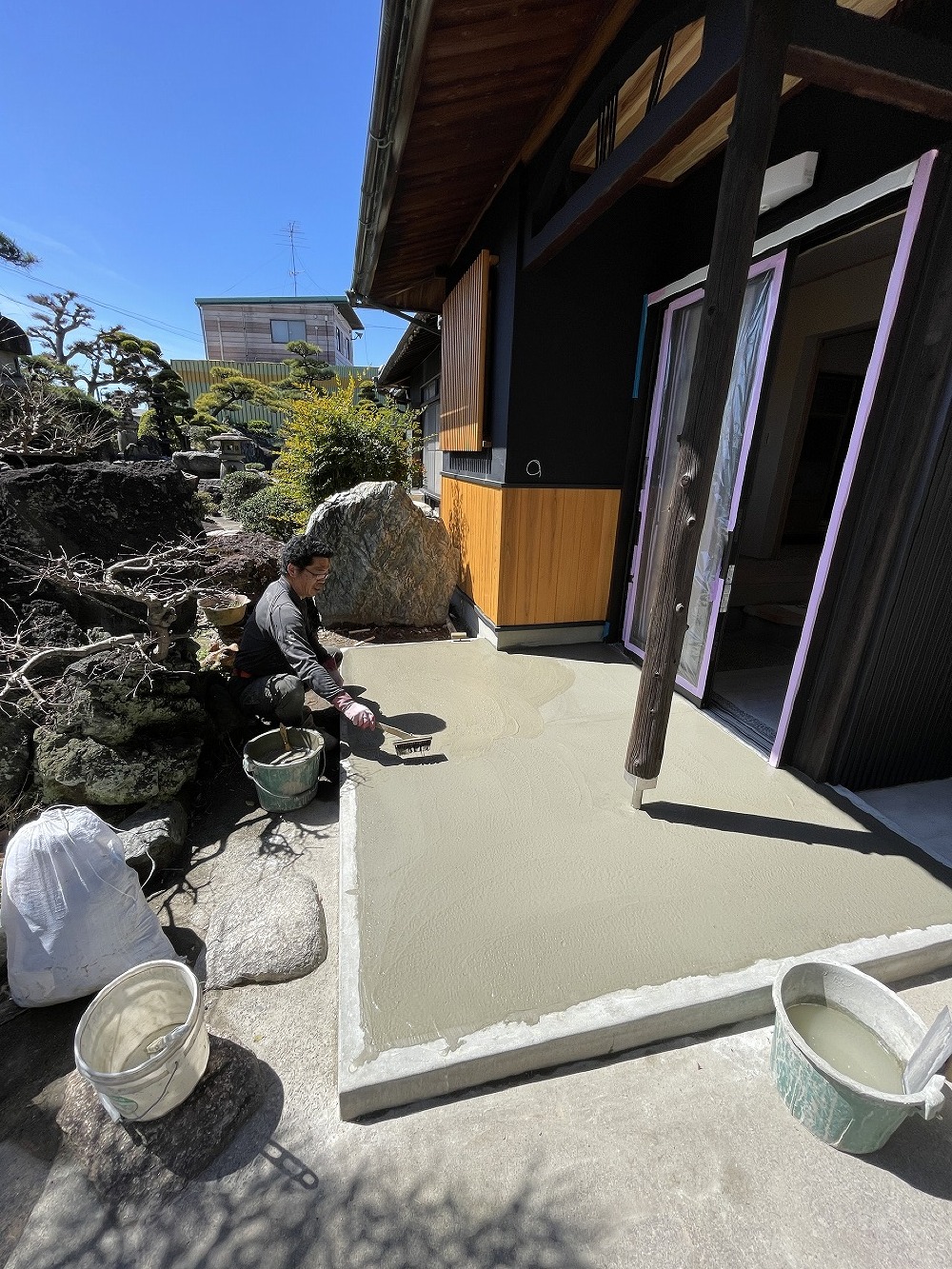

15. 2024年03月27日
-

間瀬左官さんによる美しい、洗い出し仕上げの玄関ポーチの完成です
-

16. 2024年03月27日
-
間瀬左官さんによる美しい、洗い出し仕上げの玄関ポーチの完成です
-
17. 2024年03月27日
-
今日は養生捲りです。 照明器具も取り付き、順調順調(白井)
-
18. 2024年03月27日
-
今日は養生捲りです。 照明器具も取り付き、順調順調(白井)
-
19. 2024年03月27日
-
今日は養生捲りです。 照明器具も取り付き、順調順調(白井)
-
20. 2024年03月27日
-

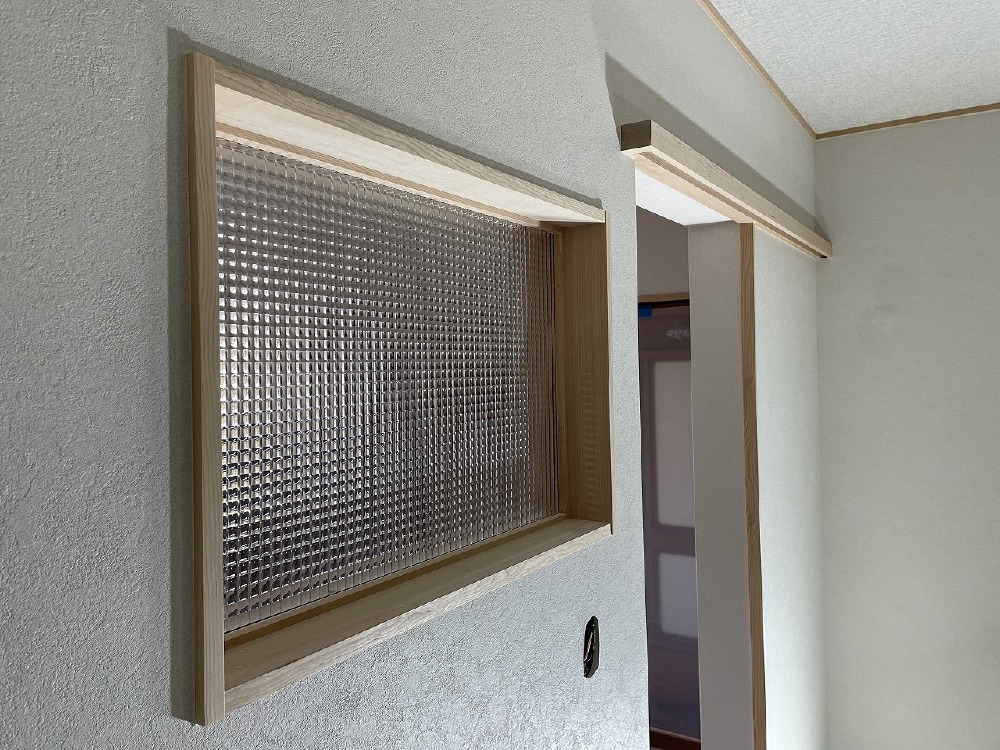

モールガラスを組み込んだ建具。室内を程よく隠しながら魅力的に見せてくれます(白井)
-
21. 2024年03月27日
-
窓下のカップボードは以前使用していた物です。 かなりの重量だったので、ばらして組立て設置しました(白井)
-
22. 2024年03月27日
-
窓下のカップボードは以前使用していた物です。 かなりの重量だったので、ばらして組立て設置しました(白井)
-
23. 2024年03月27日
-
玄関横のサッシに木格子を取り付けました(山本)
-
24. 2024年03月22日
-

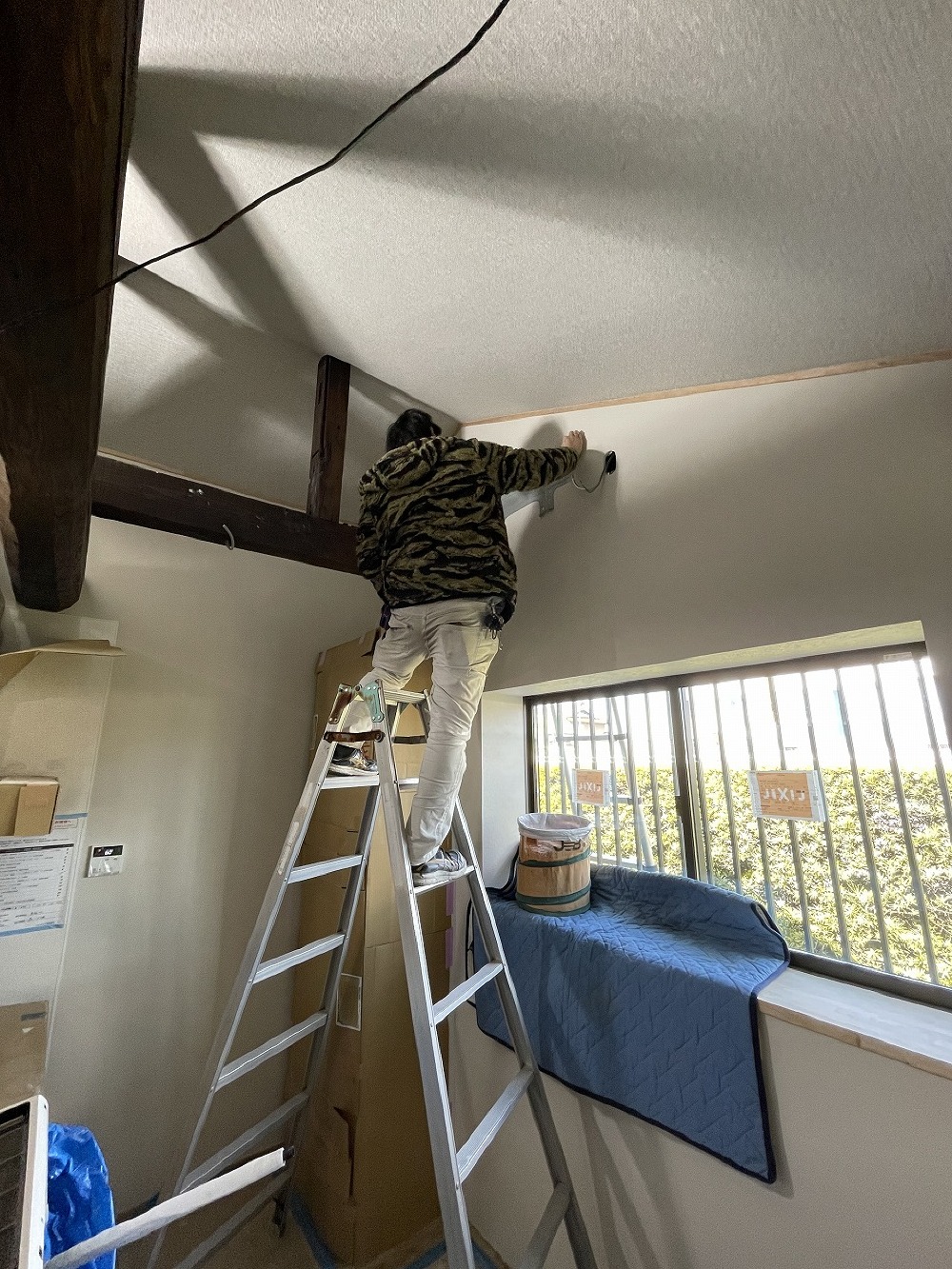

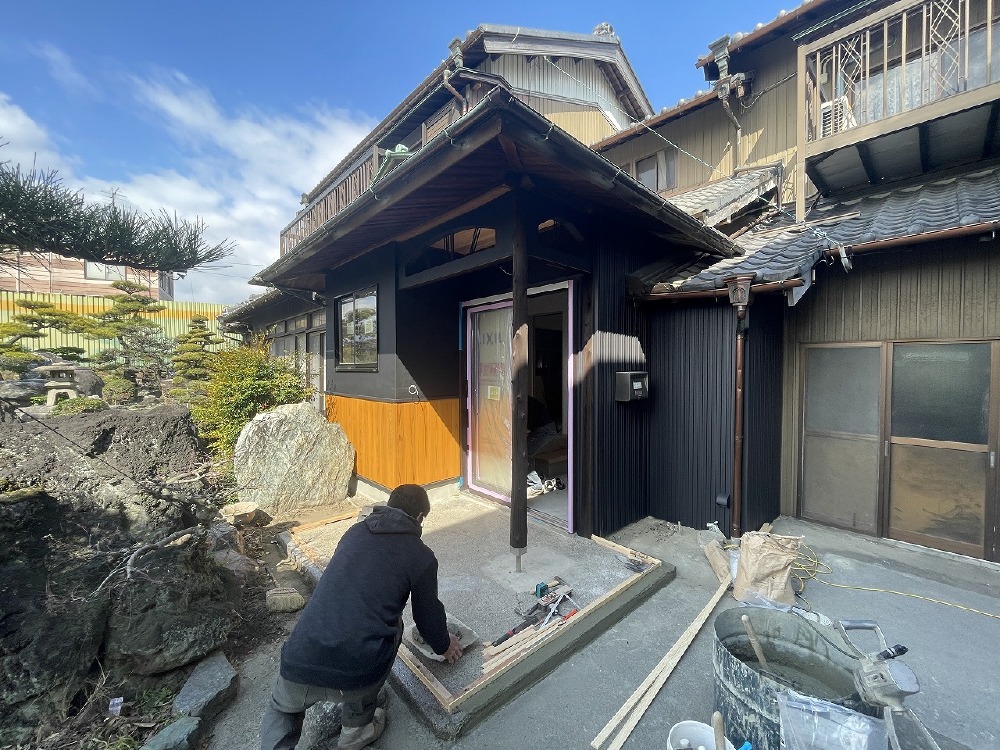

玄関部外壁塗装し、いい感じに締まりました。 仕上がった外壁前で洗出し準備する間瀬左官さんです(白井)
-
25. 2024年03月22日
-
中では長瀬さんが最終の建具調整(白井)
-

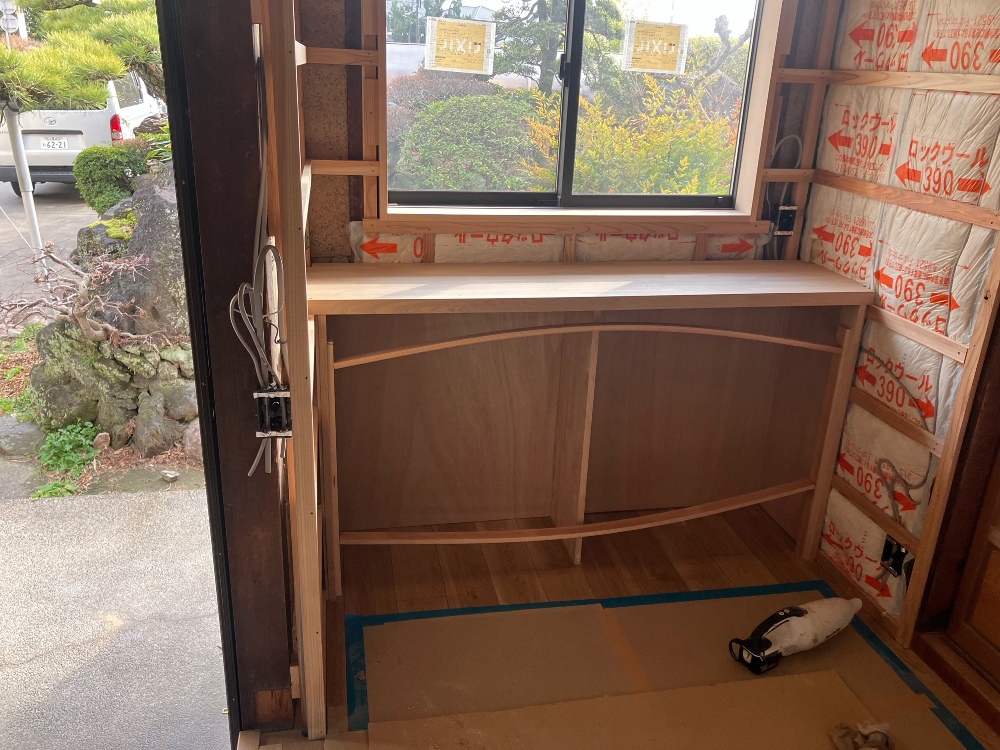

26. 2024年03月22日
-
川脇さんが建具塗装中です(白井)
-
27. 2024年03月22日
-
川脇さんが建具塗装中です(白井)
-

28. 2024年03月20日
-

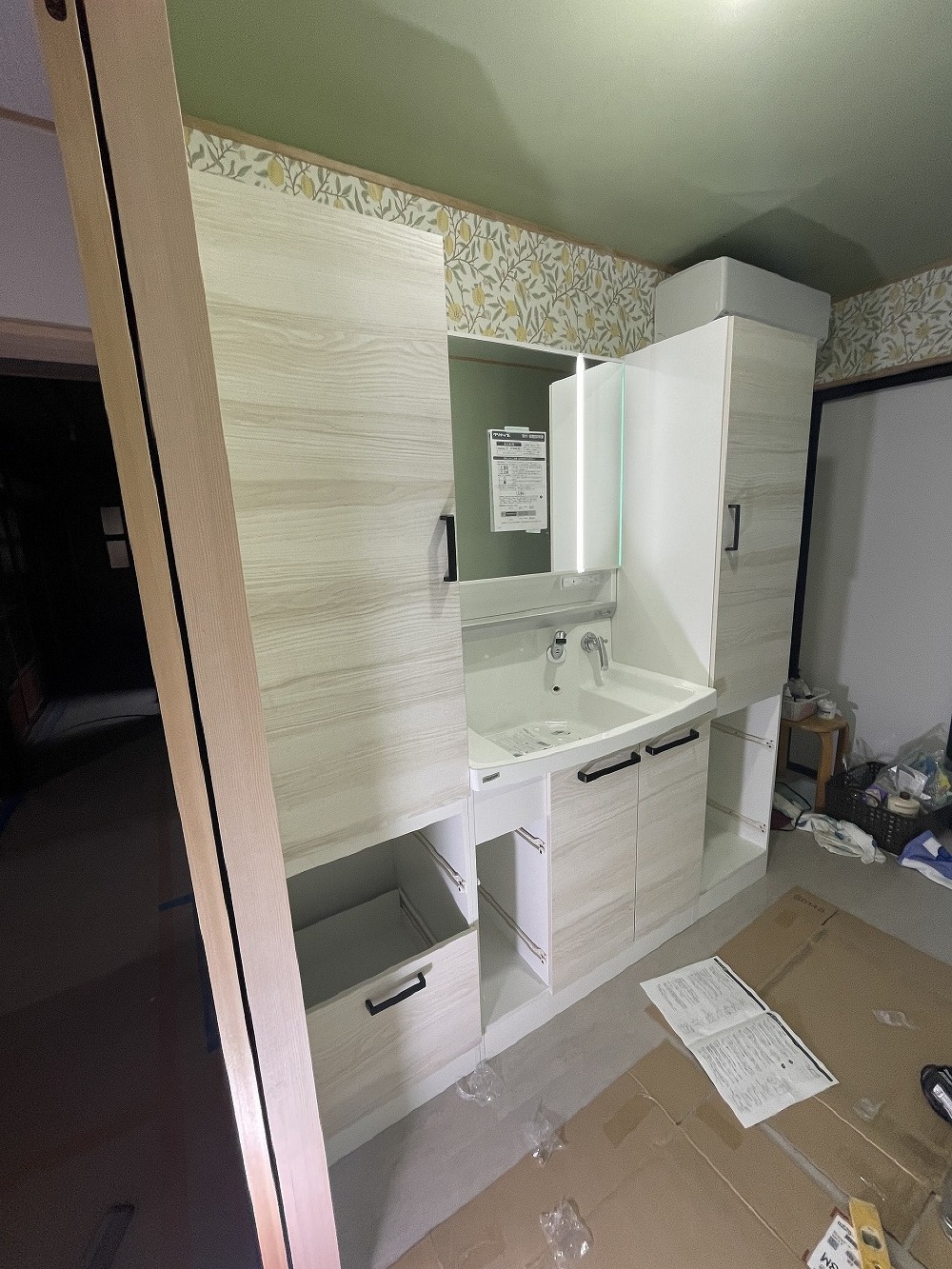

収納もたくさんある立派な洗面化粧台を取付中です(白井)
-
29. 2024年03月13日
-
エアコン設置中のマサ君(白井)
-
30. 2024年03月13日
-
玄関部は仕上げの段取りする間瀬左官さん。 狭い所、ありがとうございます(白井)
-
31. 2024年03月11日
-
間瀬左官さん登場。 外壁は工事予定は無かったですが、 白蟻被害があった為、土台替え(基礎)、柱補強等 するにあたり、解体した為モルタルで仕上げていきます。
-
32. 2024年03月11日
-
間瀬左官さん登場。 外壁は工事予定は無かったですが、 白蟻被害があった為、土台替え(基礎)、柱補強等 するにあたり、解体した為モルタルで仕上げていきます。
-
33. 2024年03月11日
-
2023.10月のやまちゃん作業風景。玄関回りはサッシも取替えて、腰下には杉の羽目板を施工しました(白井)
-
34. 2024年03月05日
-

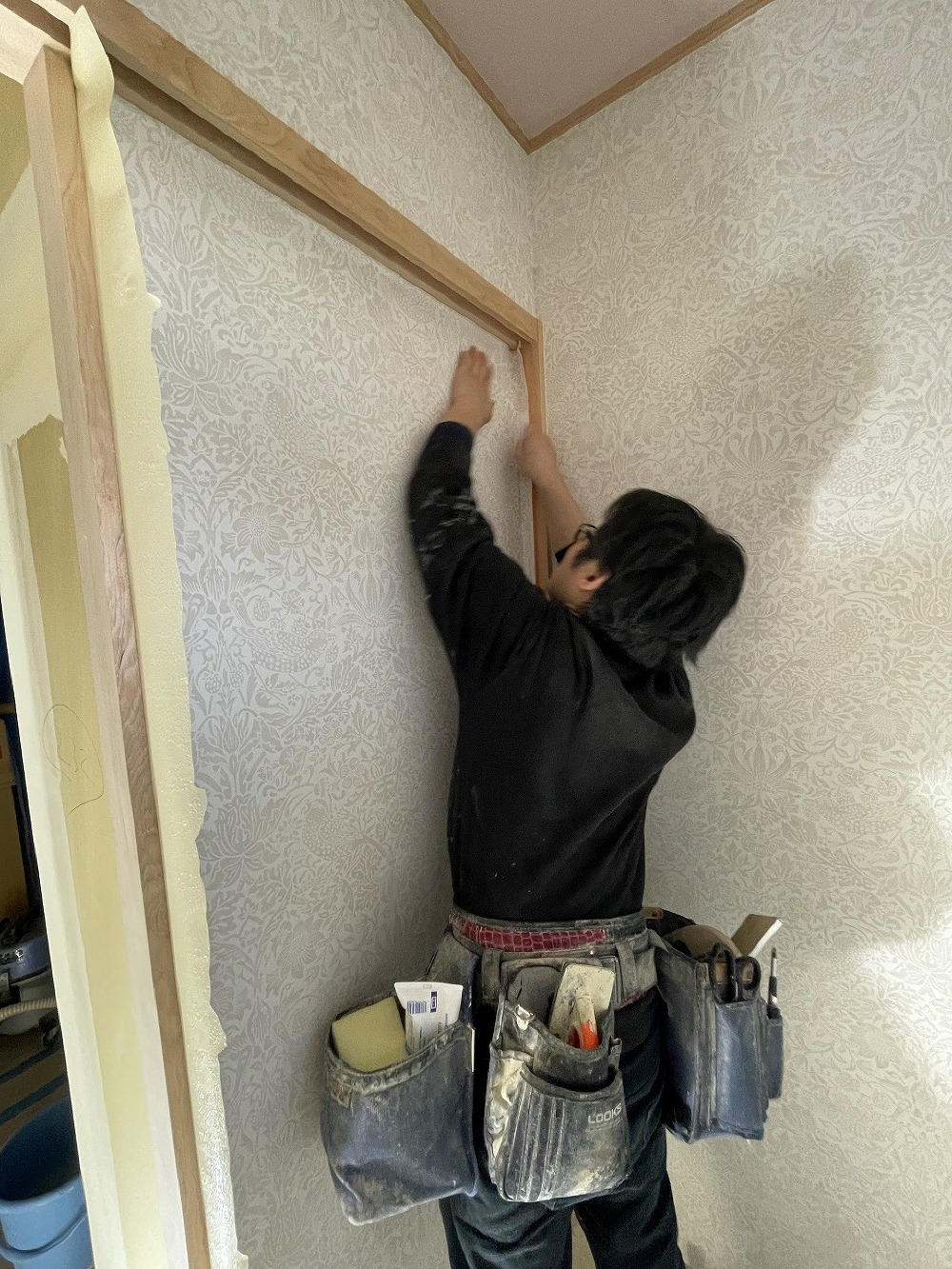

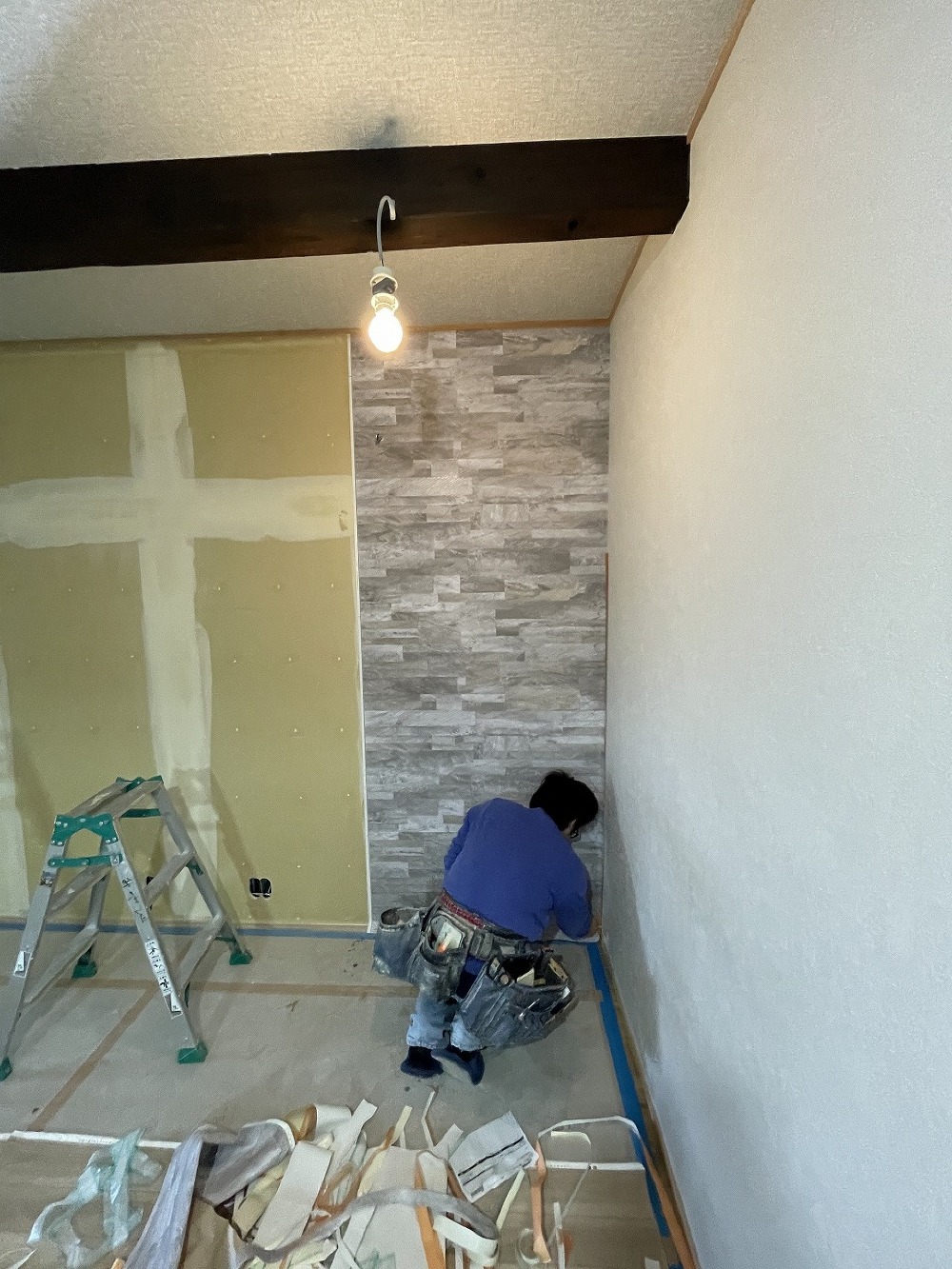

クロス工事も最終段階です。 リビング正面にはアクセントクロスで(白井)
-

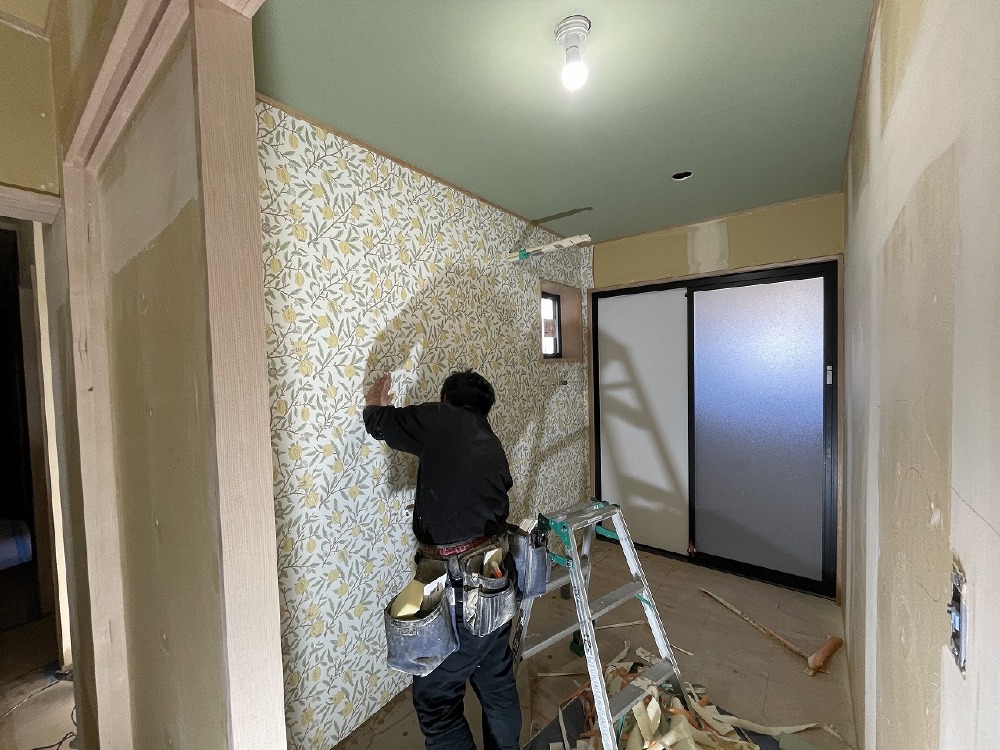

35. 2024年03月04日
-

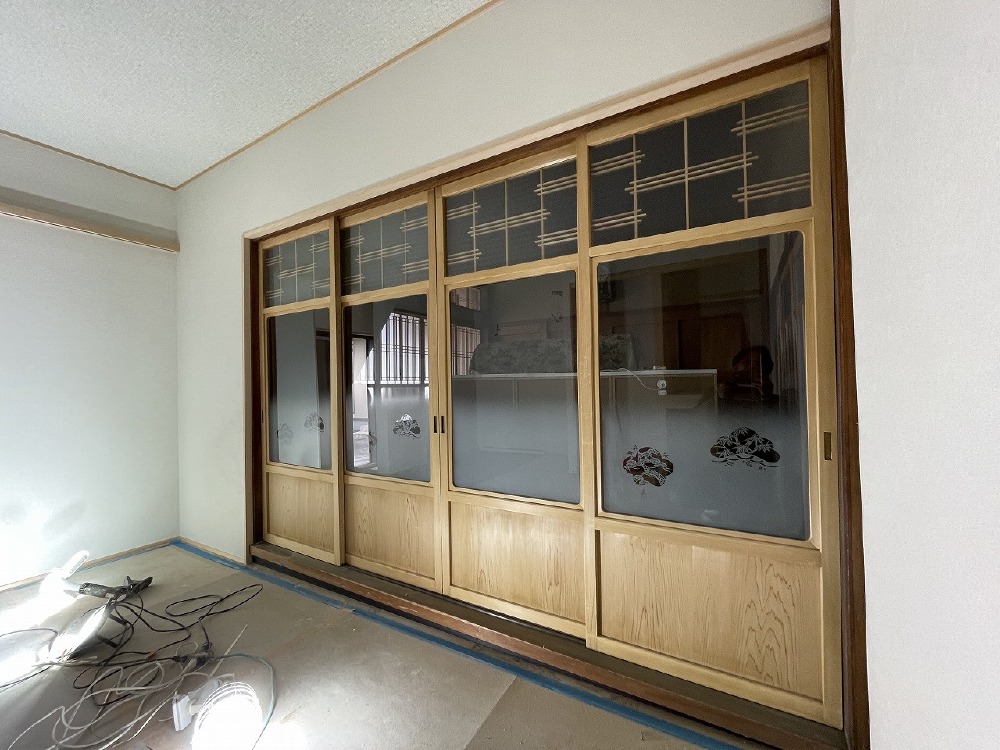

既設の立派な建具は再活用。きれいに洗浄しWAXをかけることで当時の美しい輝きを取り戻しました。 後はレールの付け替え、調整です。
-
36. 2024年03月04日
-
クロス工事も最終段階です(白井)
-
37. 2024年03月04日
-

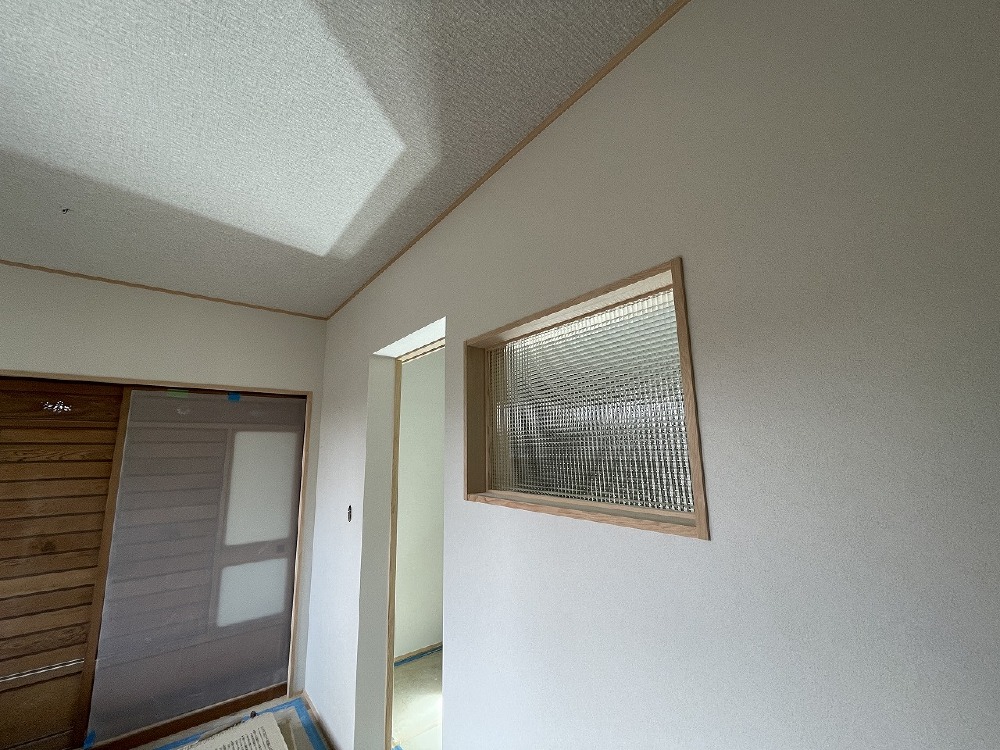

明かり取りのチェッカーガラスも綺麗に納まりました(白井)
-

38. 2024年03月04日
-
明かり取りのチェッカーガラスも綺麗に納まりました(白井)
-
39. 2024年03月02日
-
工場で棚板の加工を進めています(山本)
-

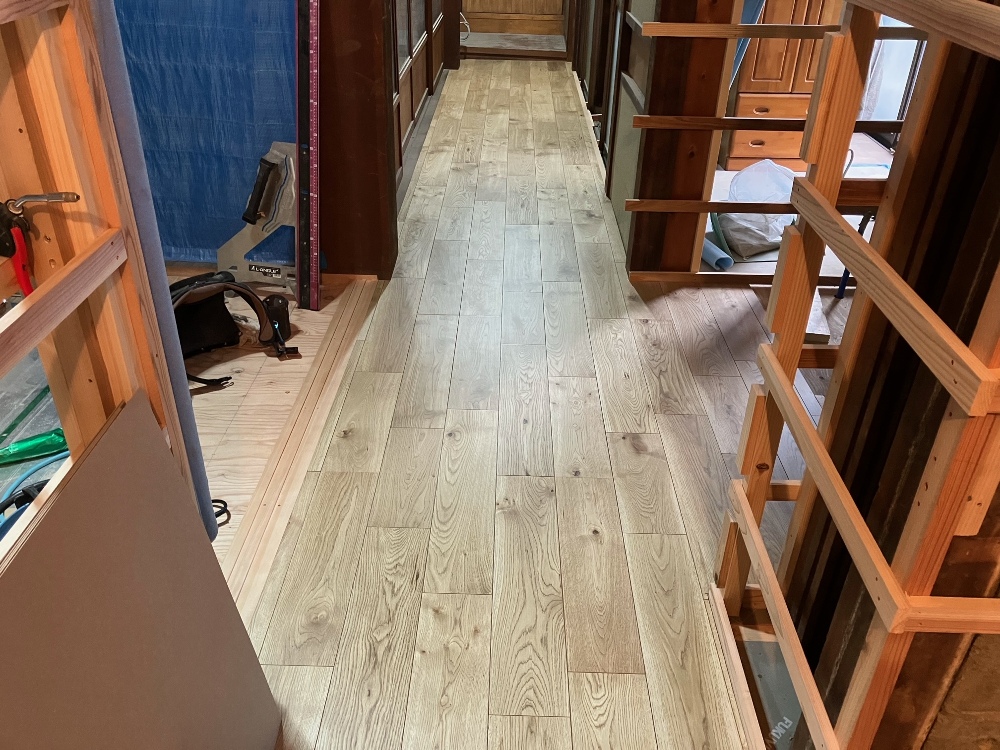

40. 2024年03月01日
-

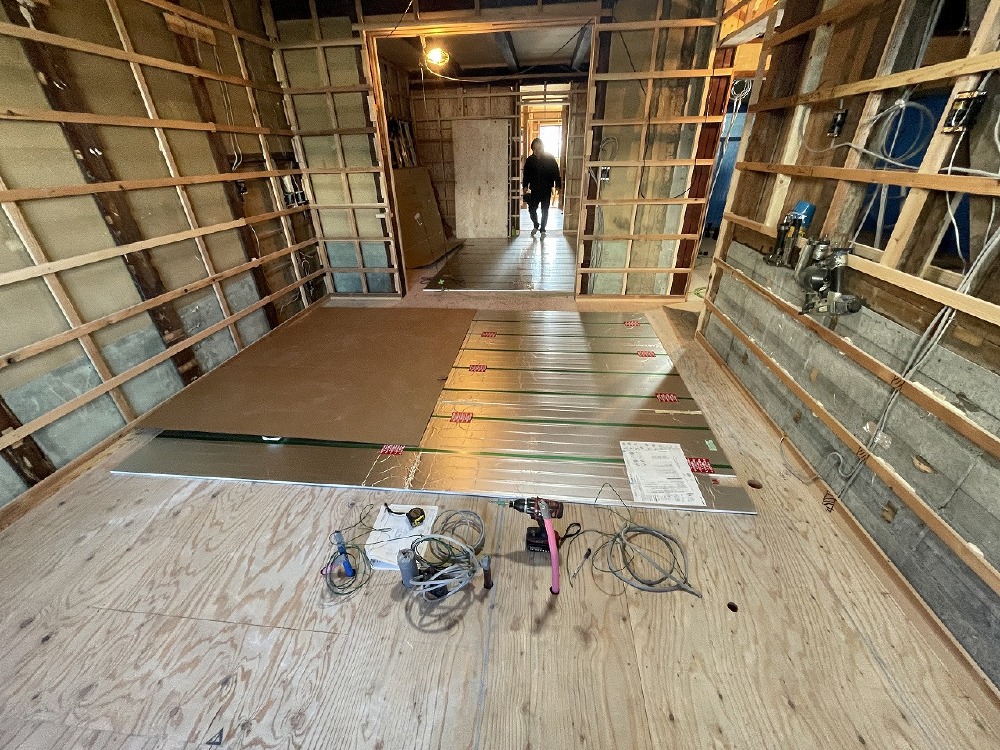

WC、洗面のクロス工事が順調に進行中です(白井)
-
41. 2024年03月01日
-
WC、洗面のクロス工事が順調に進行中です(白井)
-

42. 2024年02月27日
-
灯りとり用小窓のガラスを入れて、今日ですべての大工工事が終了しました(山本)
素敵なモールガラスです。
-

43. 2024年02月24日
-

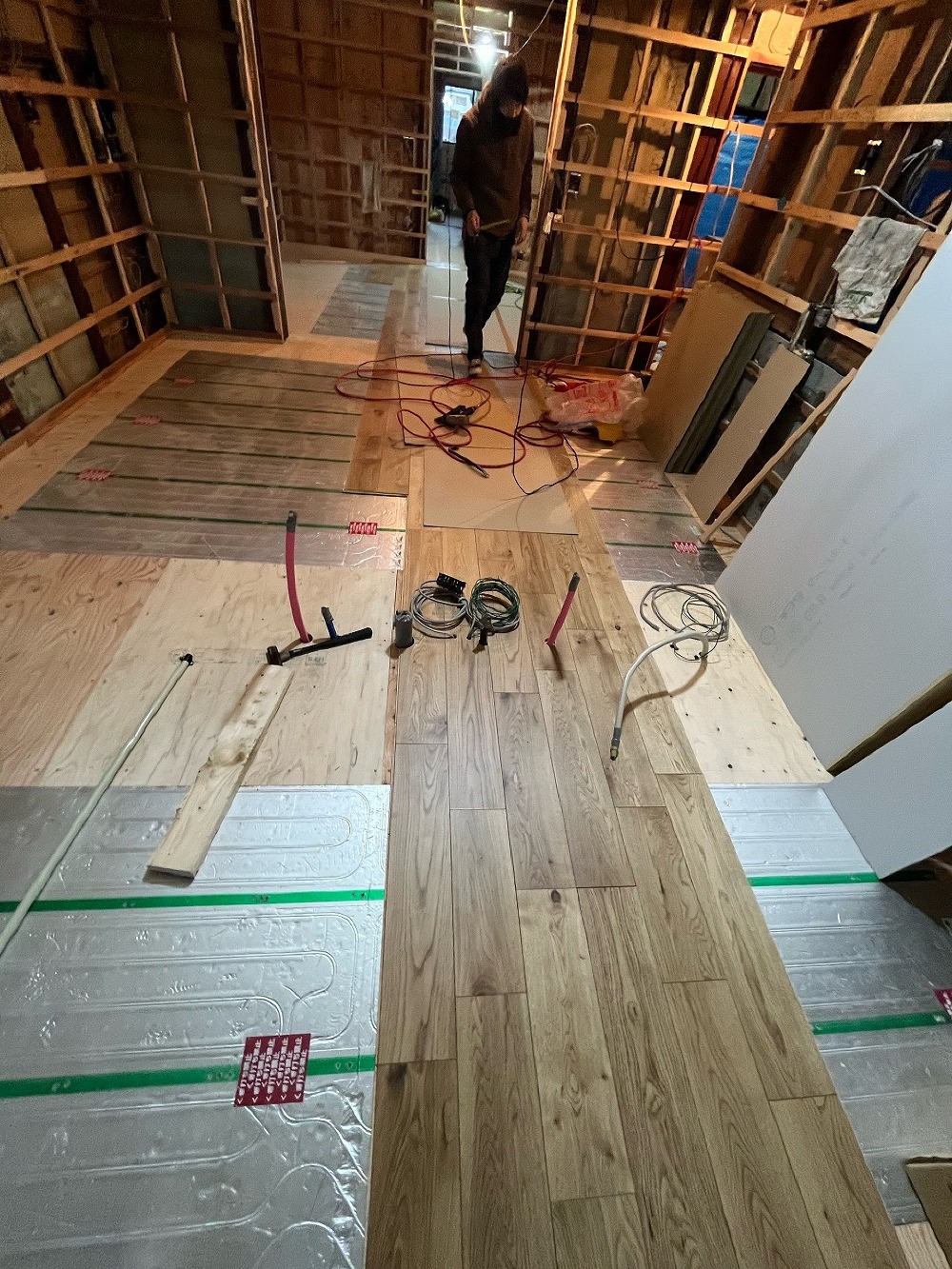

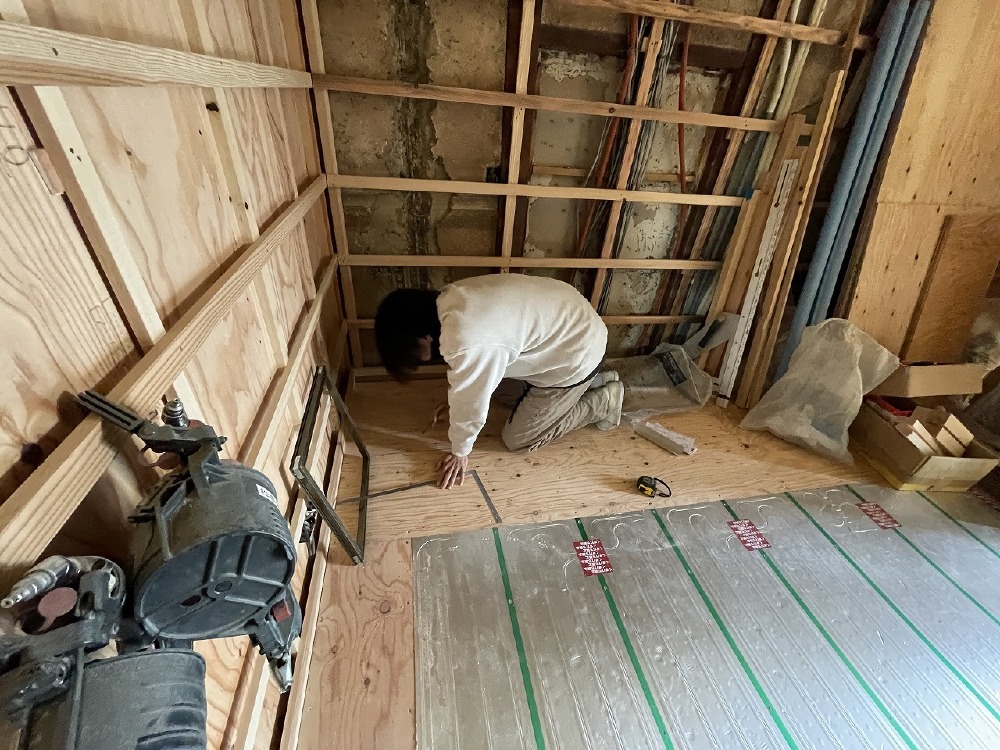

玄関周りの外部下地を施工しました(山本)
-

44. 2024年02月23日
-
柱の腐り防止のため柱受け金物を施工しました(山本)
-
45. 2024年02月22日
-

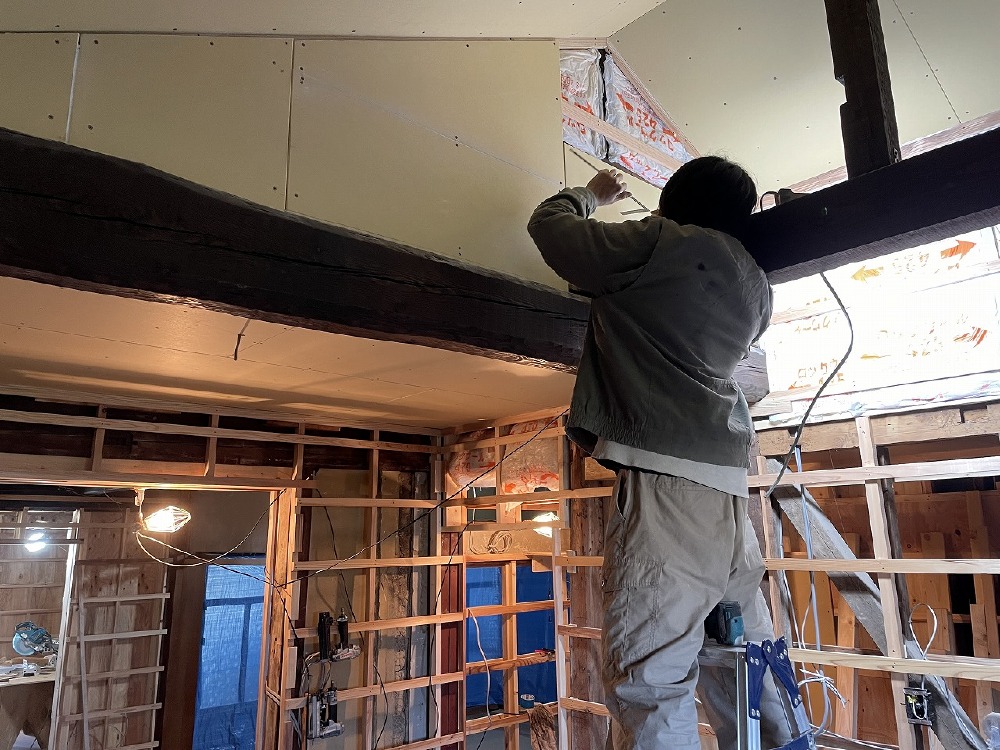

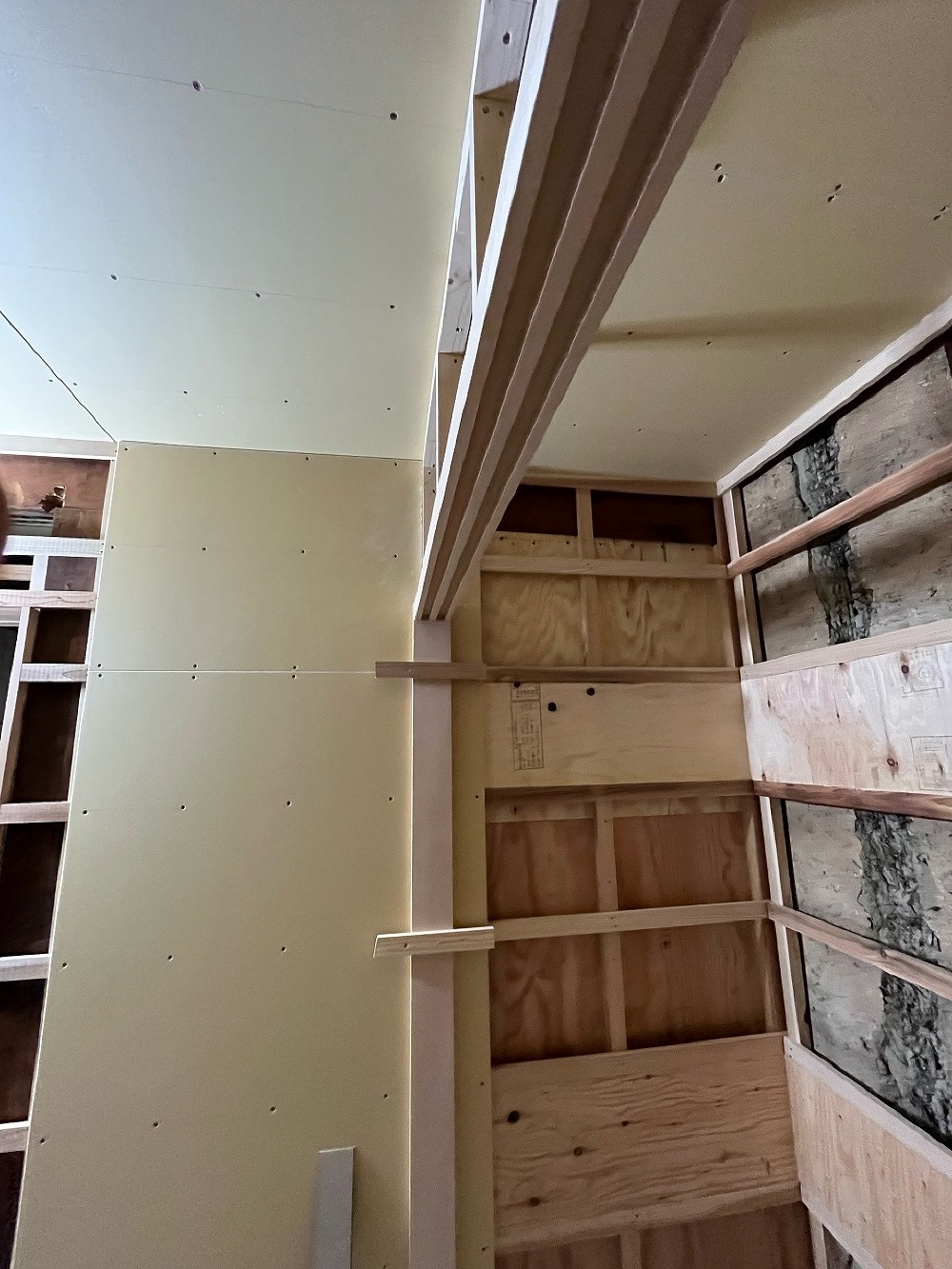

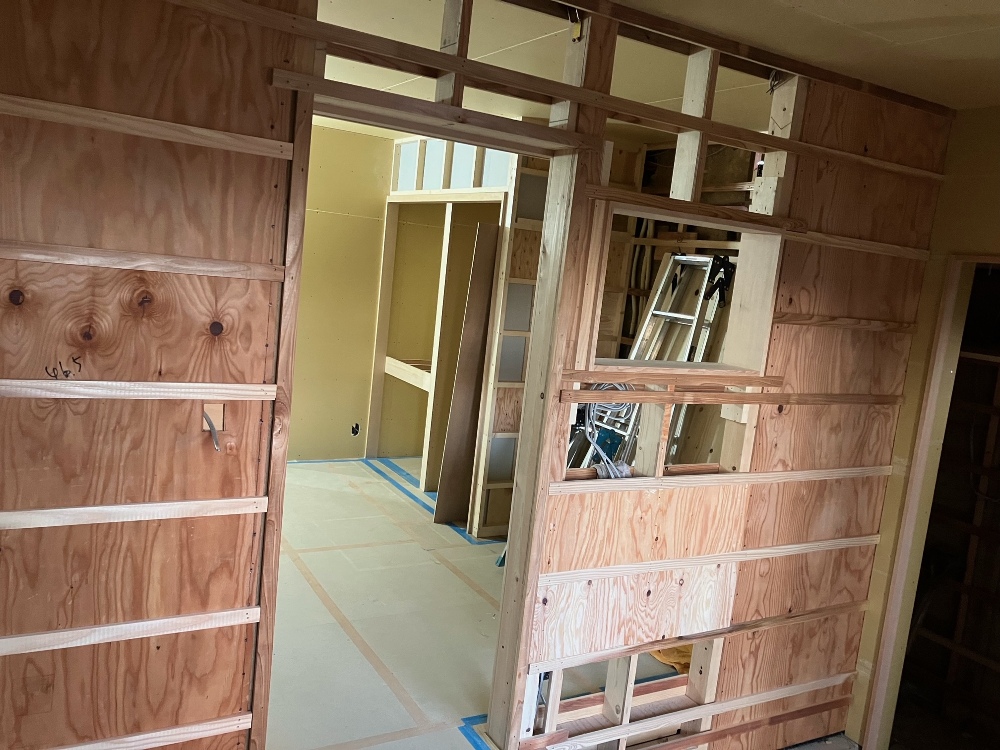

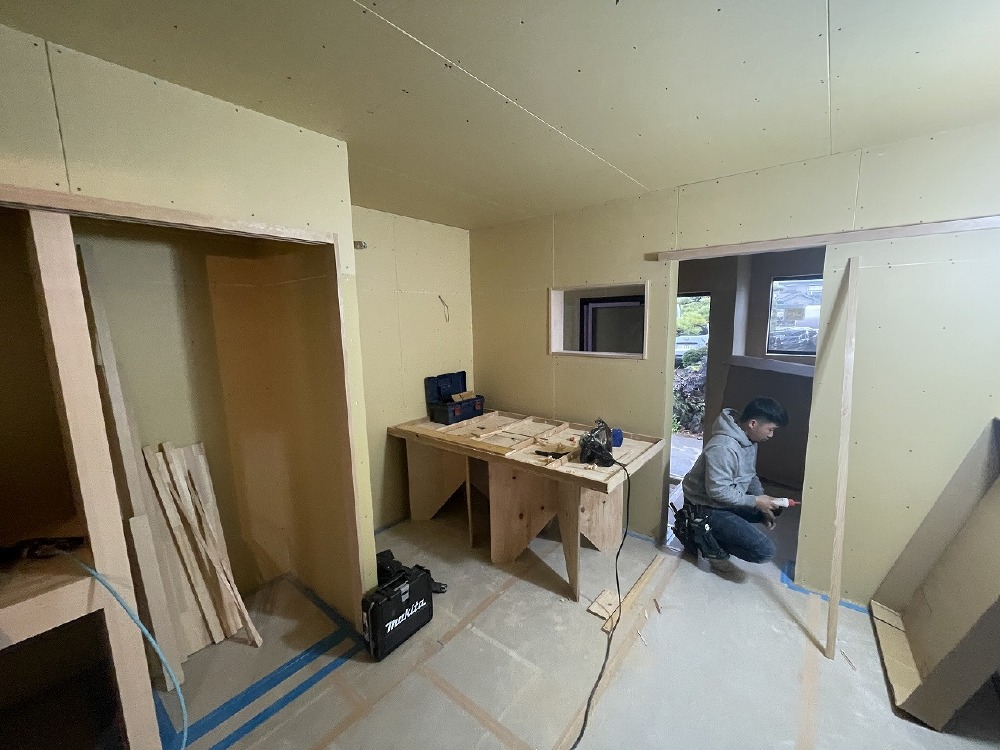

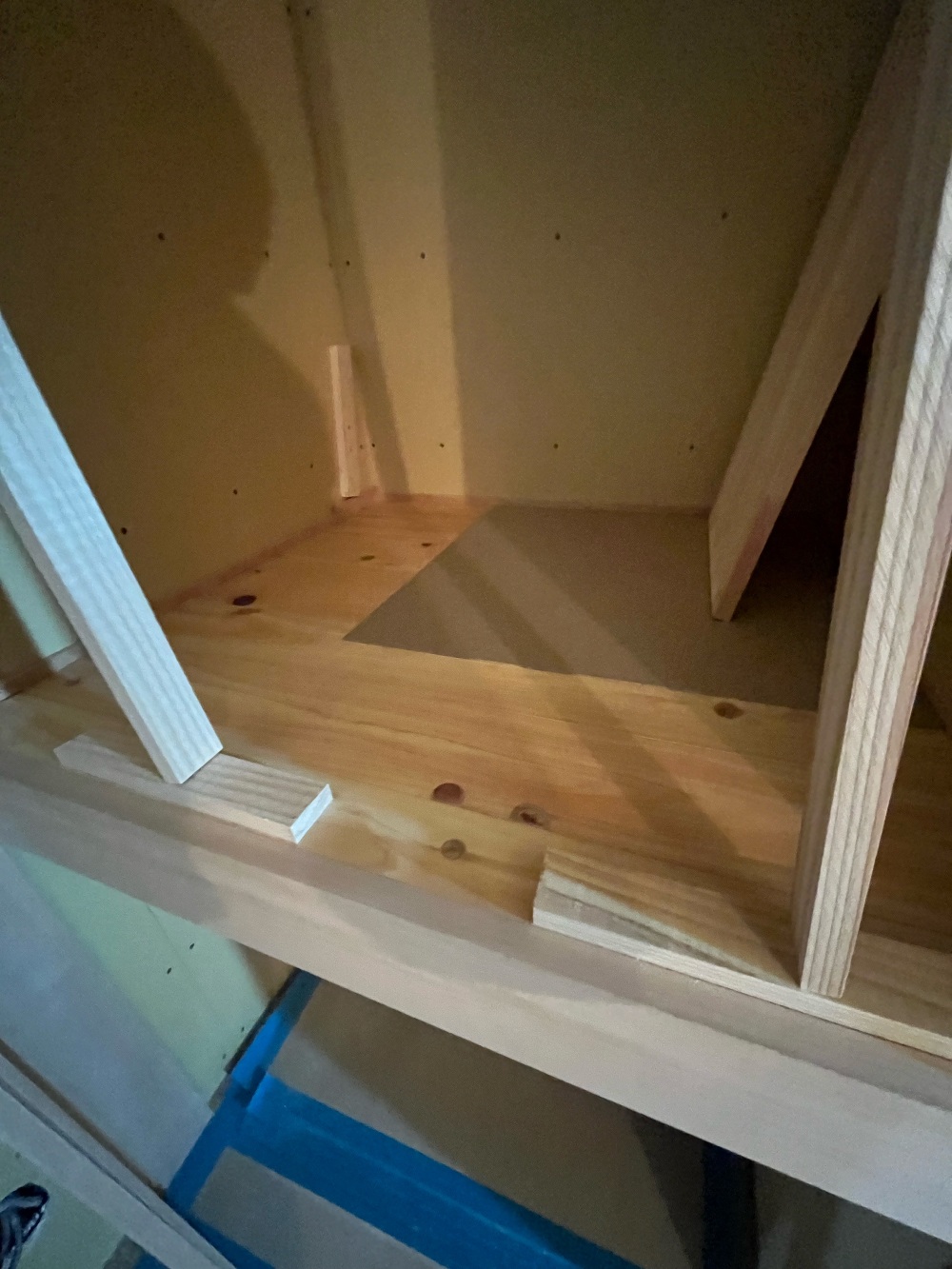

壁下地やボード貼りを行いました(三浦)
-
46. 2024年02月22日
-
壁下地やボード貼りを行いました(三浦)
-
47. 2024年02月21日
-

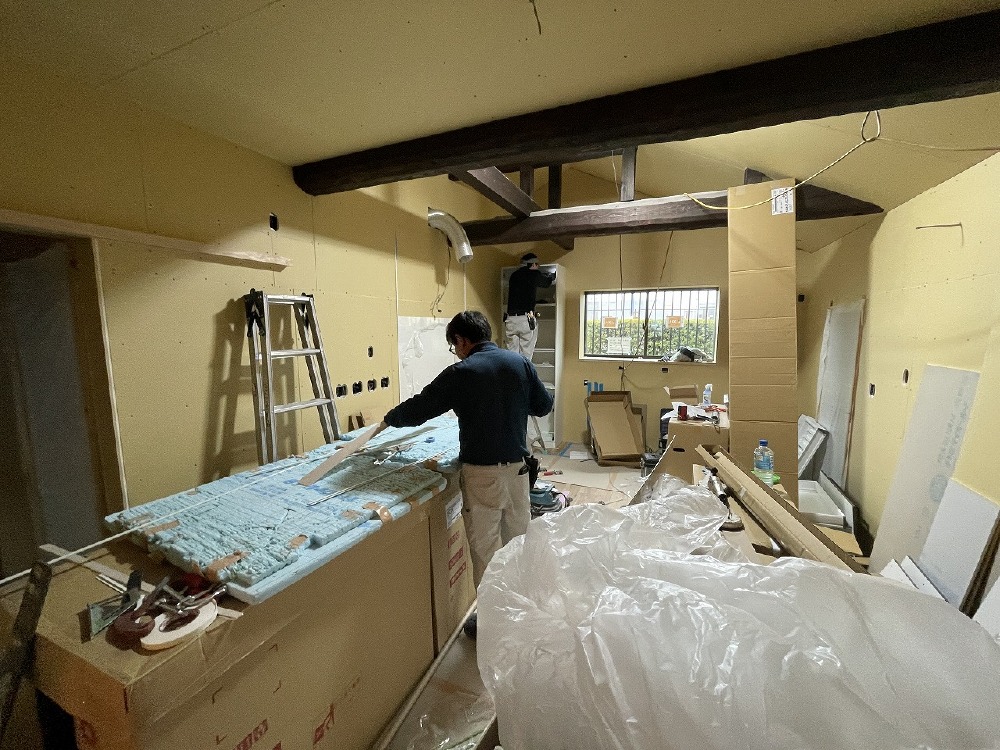

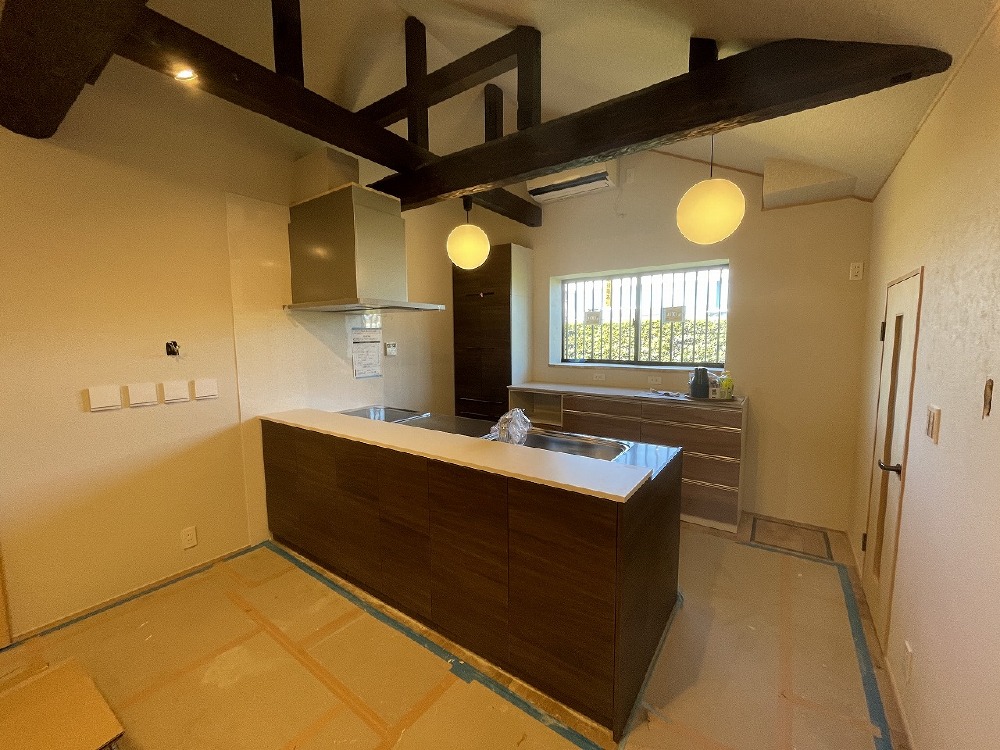

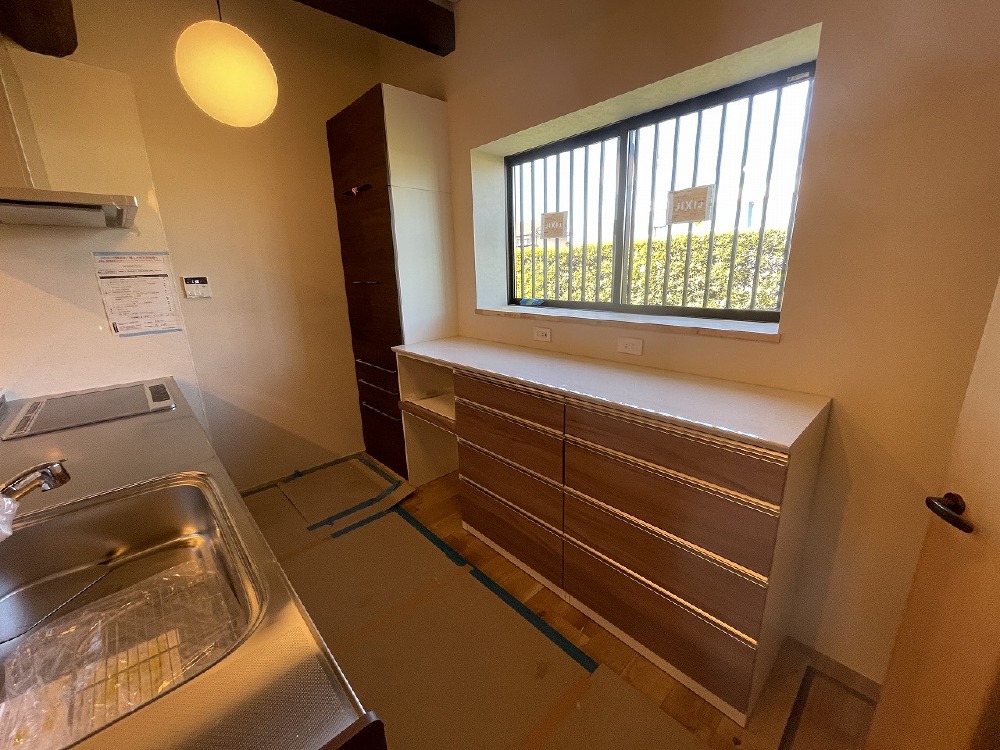

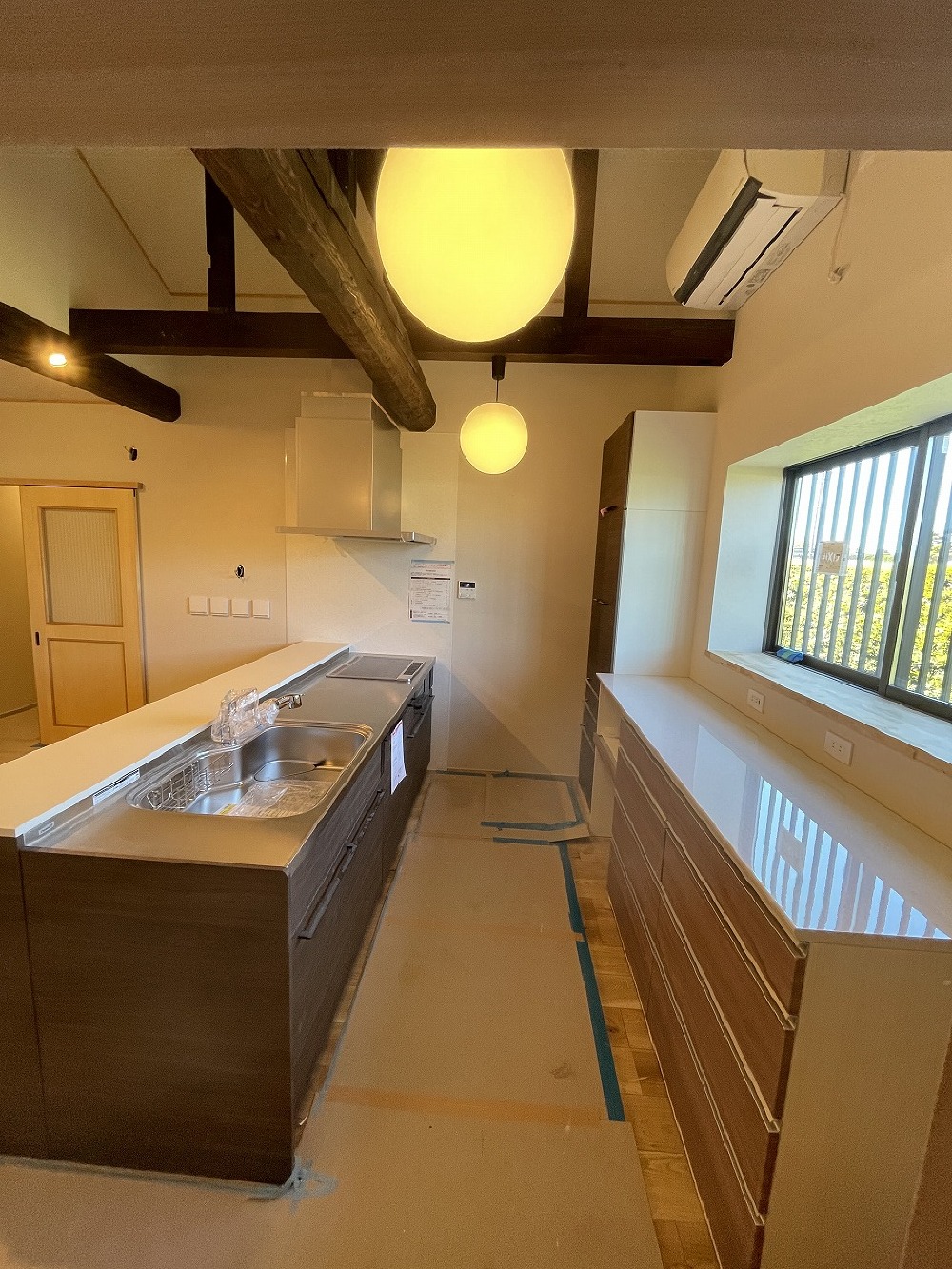

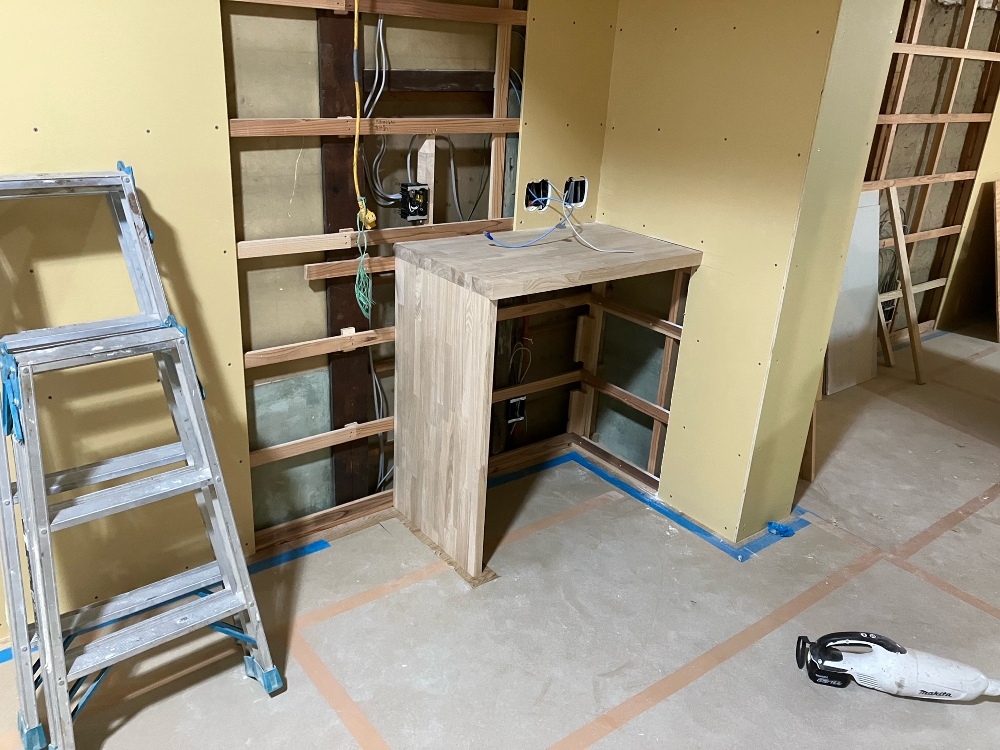

今日はキッチンの施工日でした(山本)
-

48. 2024年02月21日
-
前回の押し入れの続き、埋め木などを行いました(三浦)
-

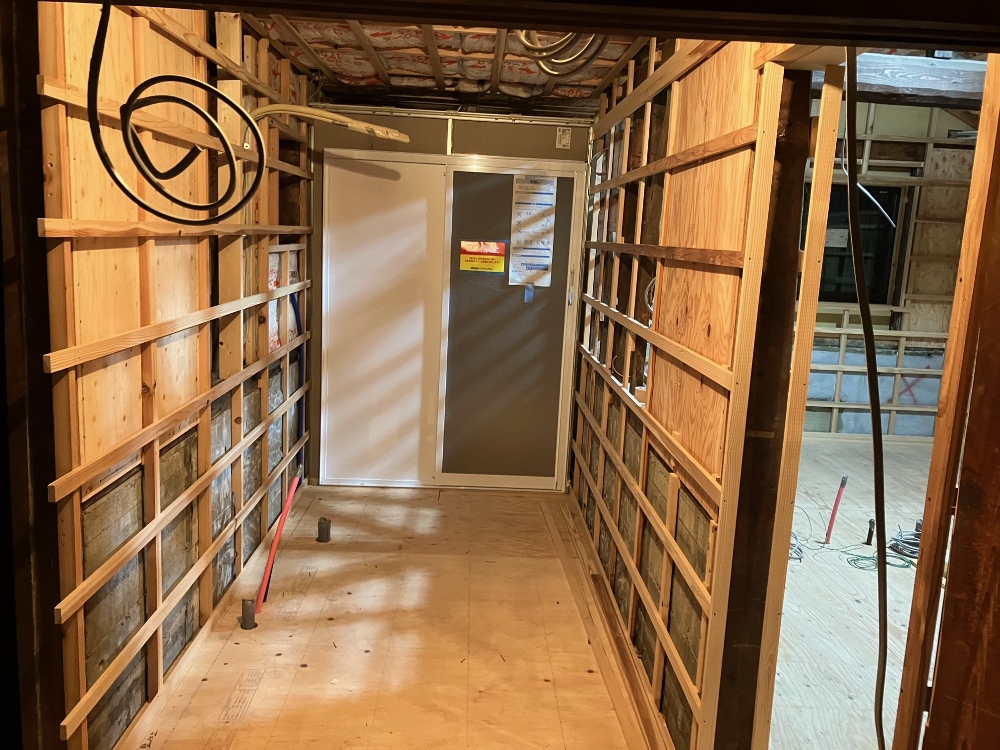

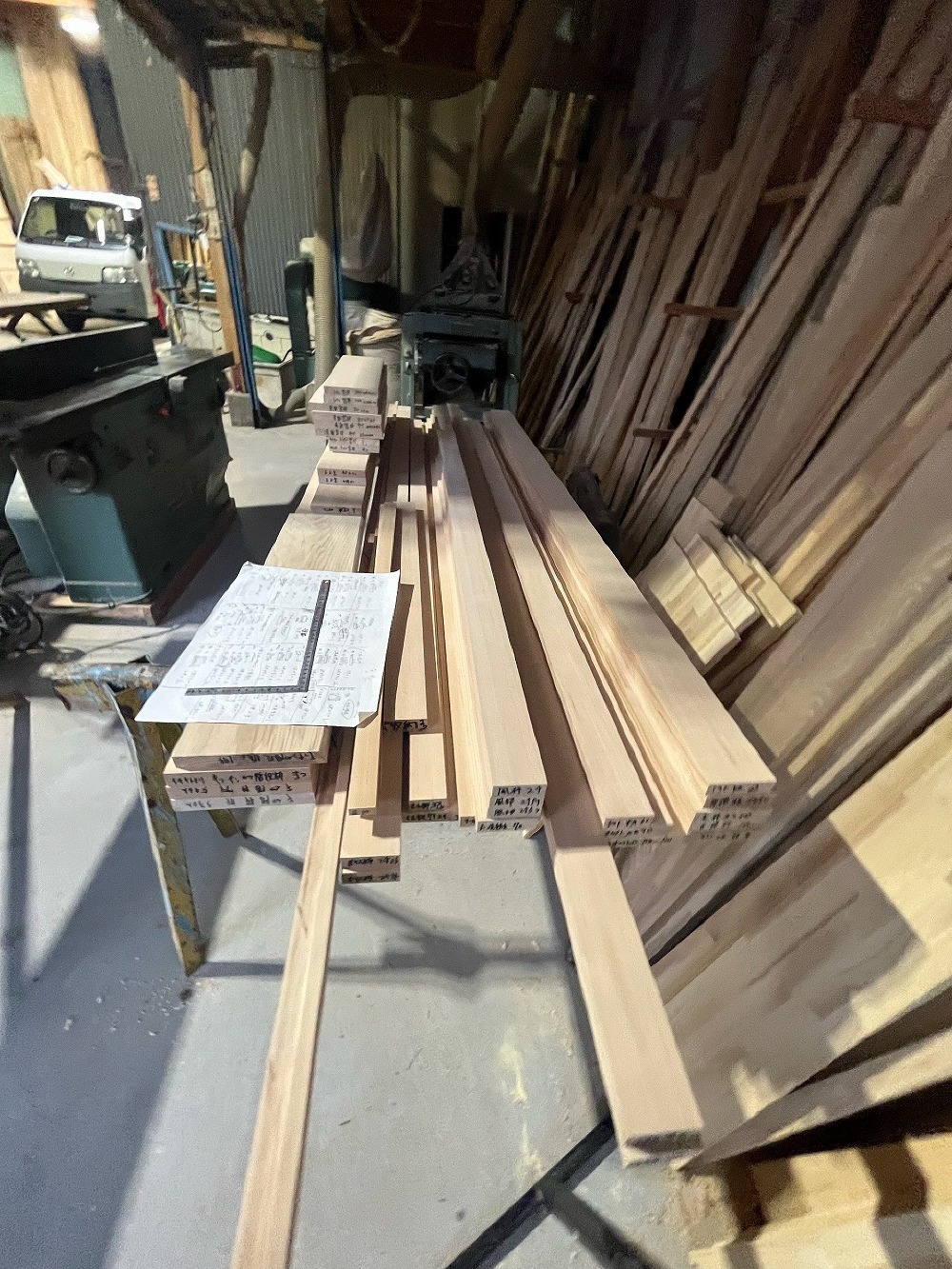

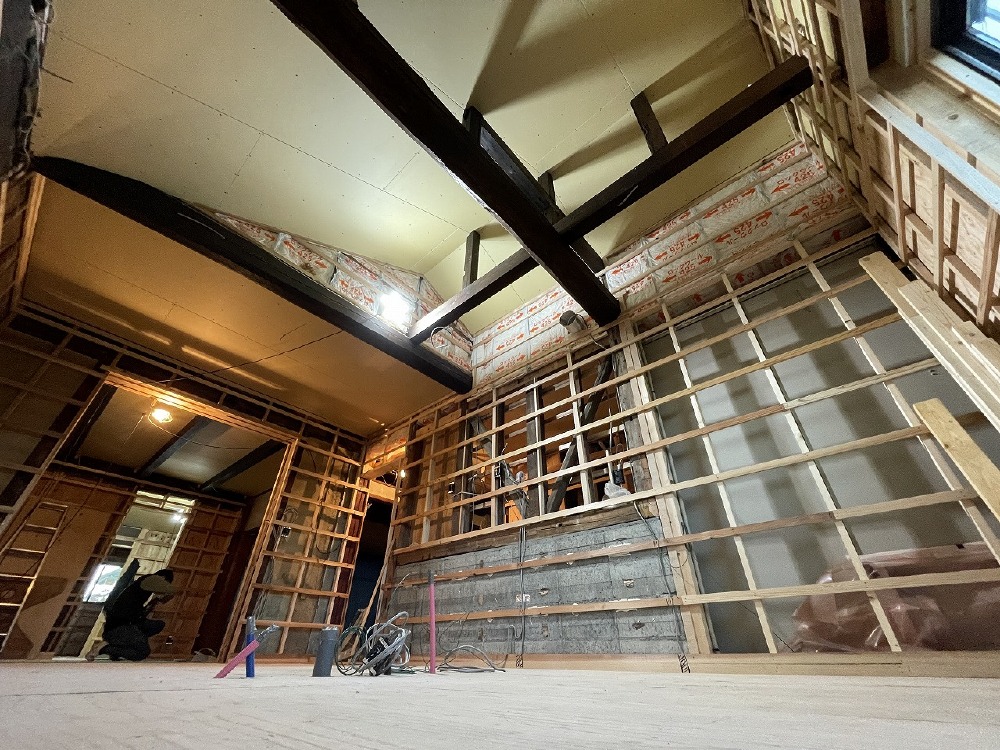

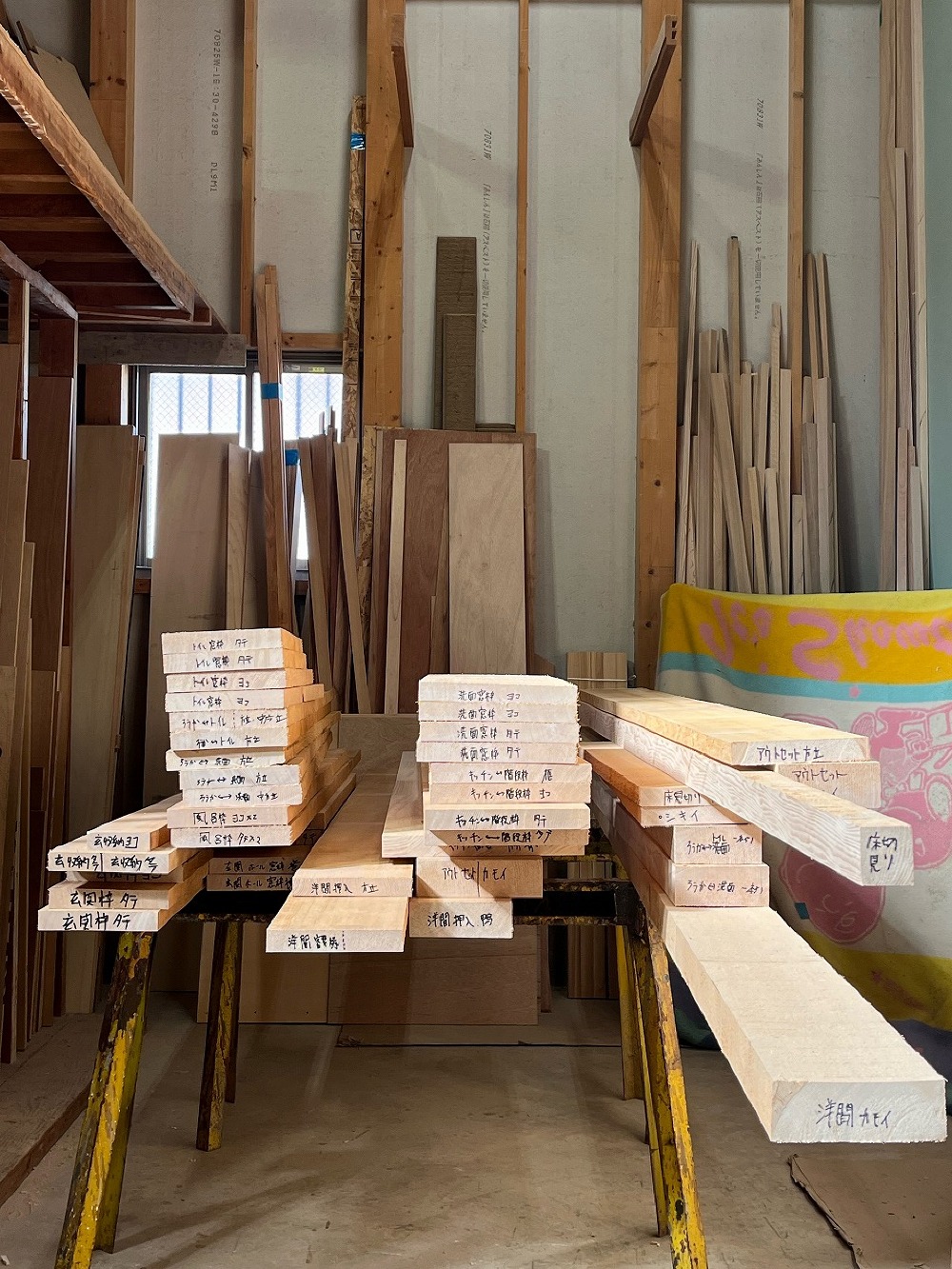

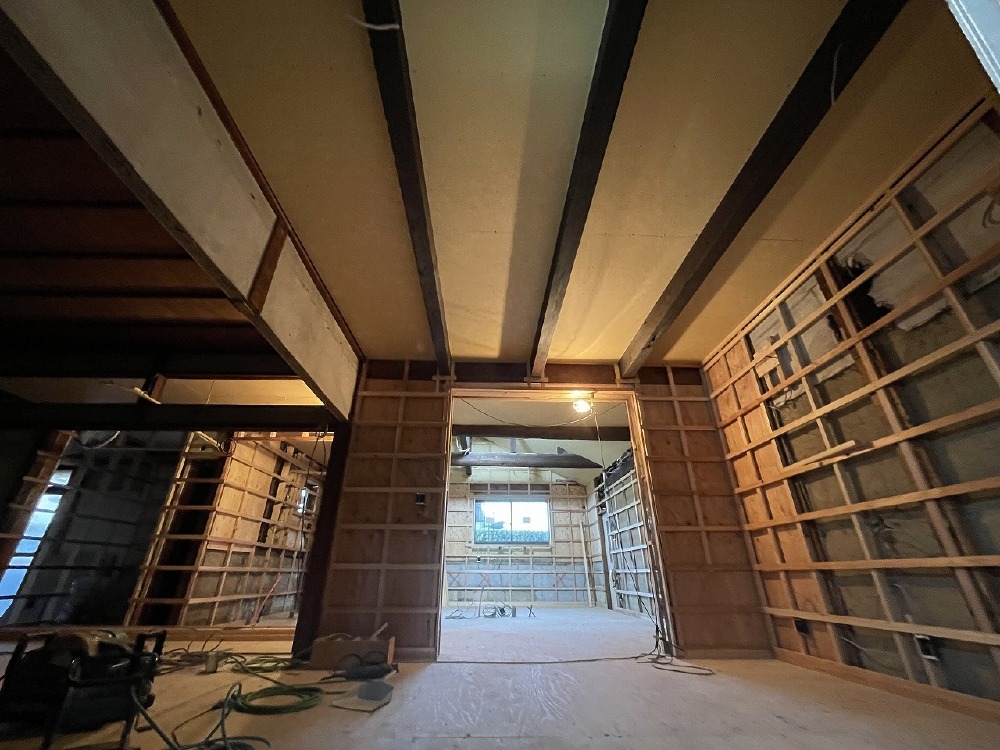

49. 2024年02月21日
-

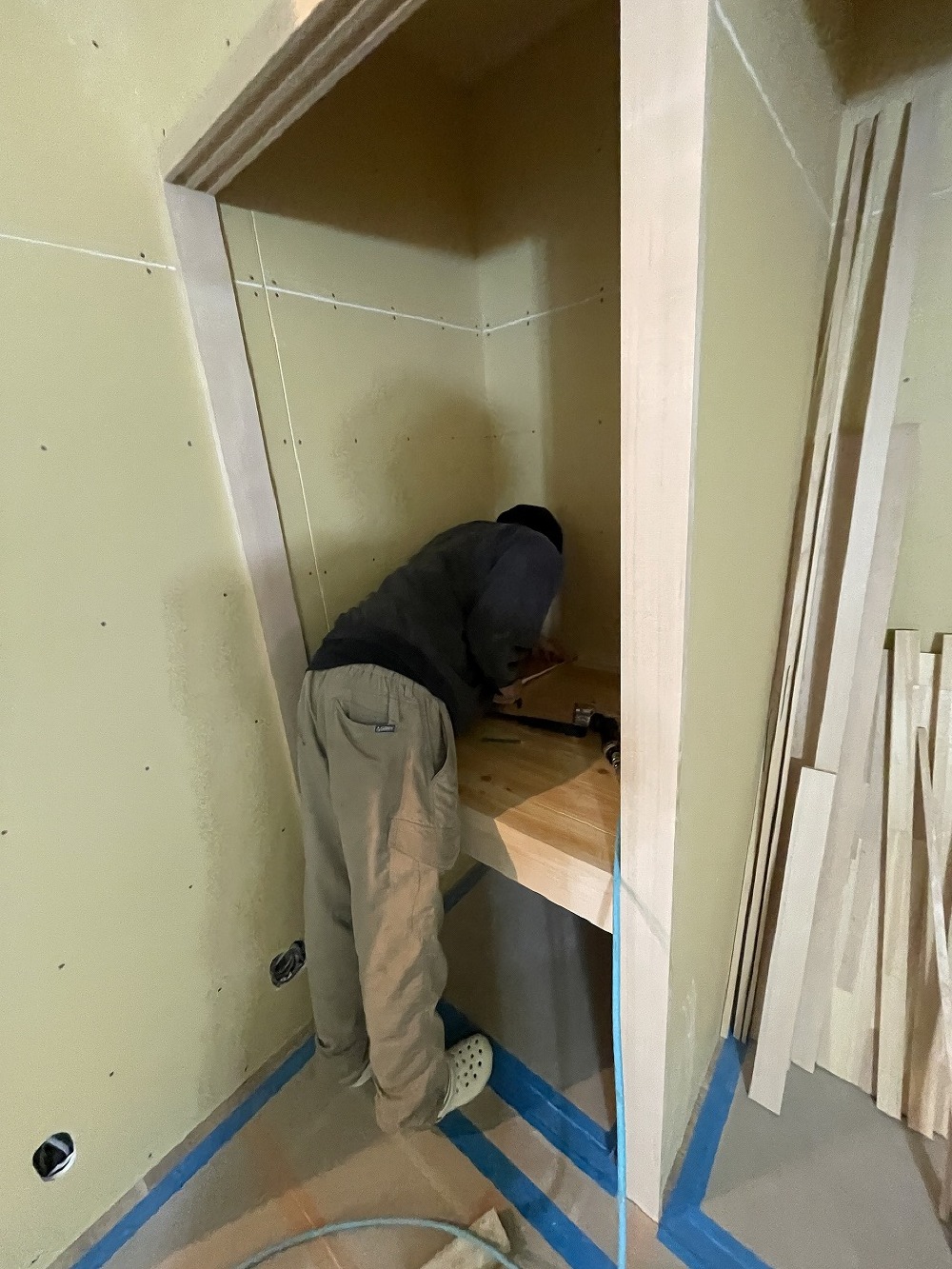

颯太君は押入れ製作、山ちゃんは見切りを取付けています。 いよいよ最終段階です(白井)
-
50. 2024年02月20日
-

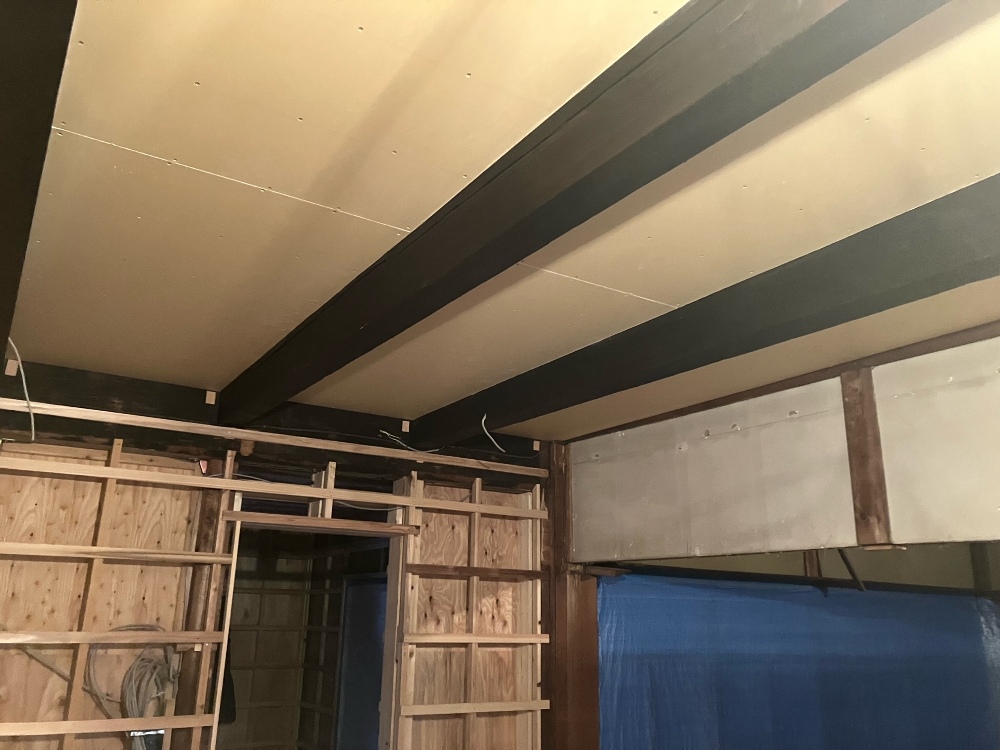

ボード貼りもあと少しです(山本)
-

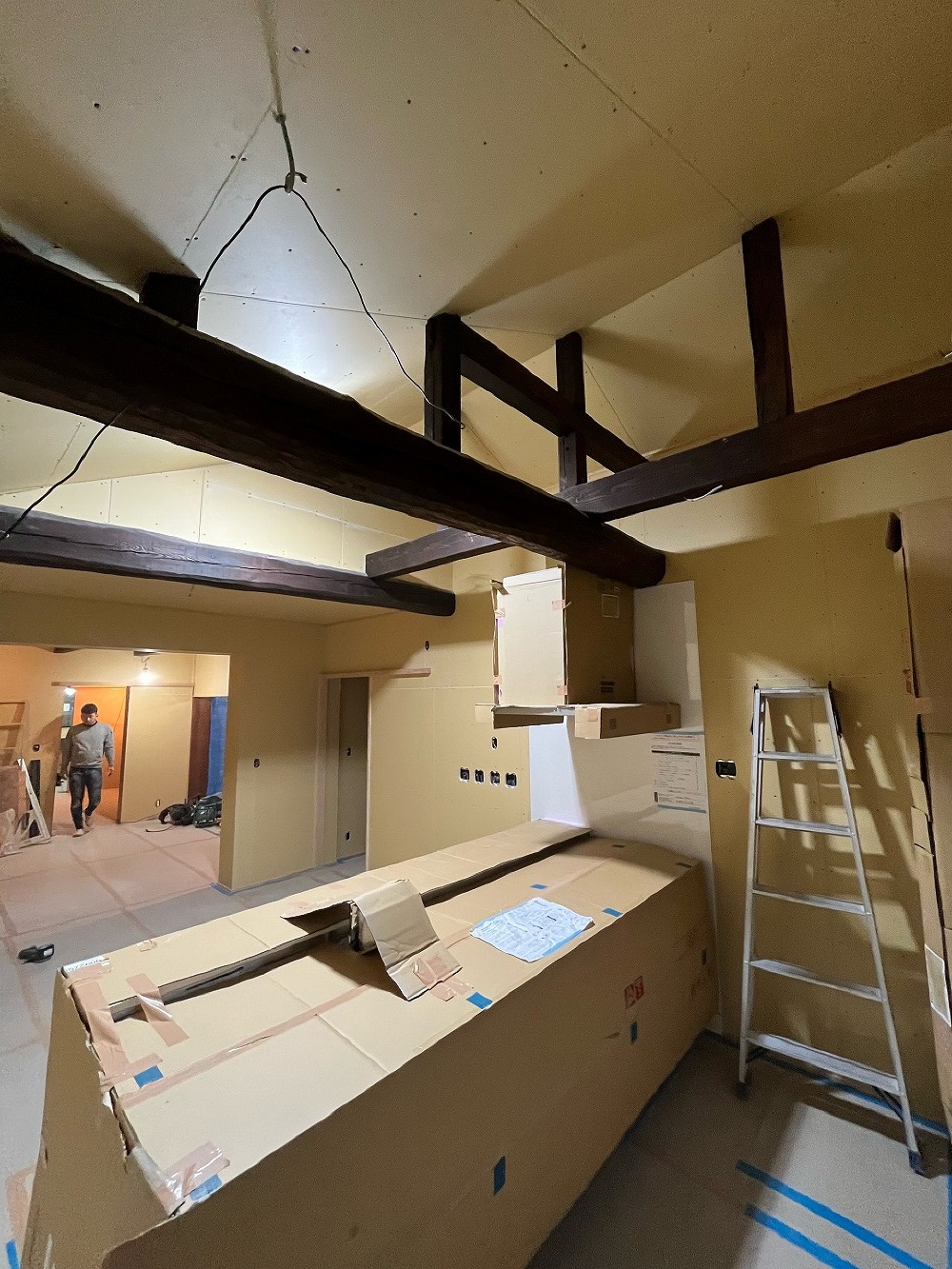

51. 2024年02月20日
-
ボード貼りが終わり、つけ框など仕上げ材を施工しています
-

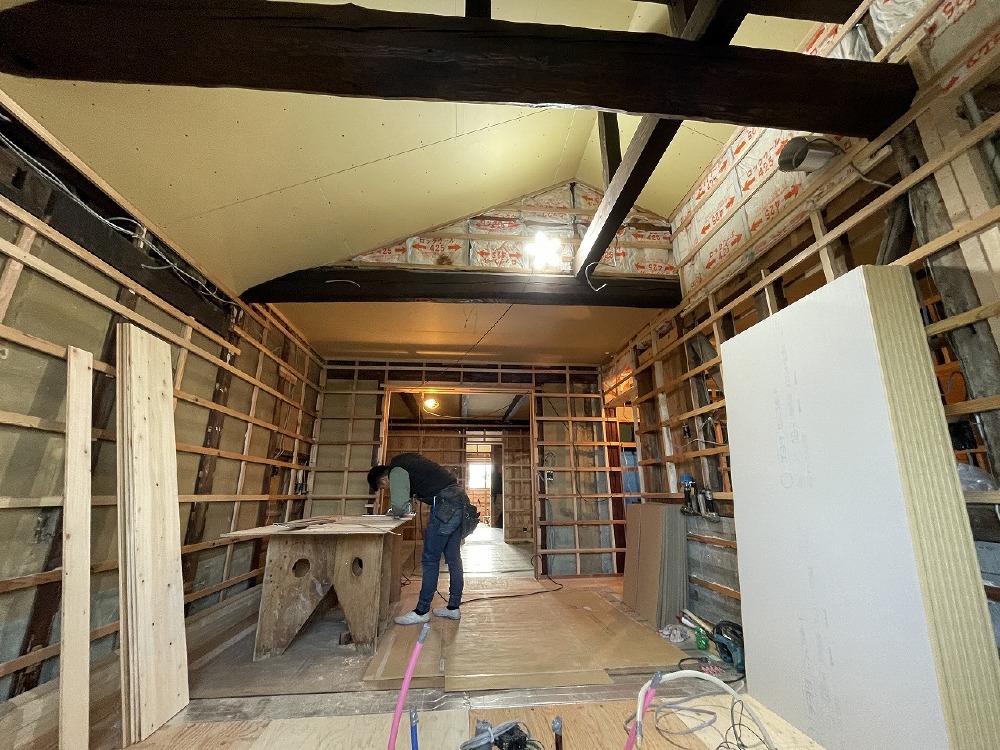

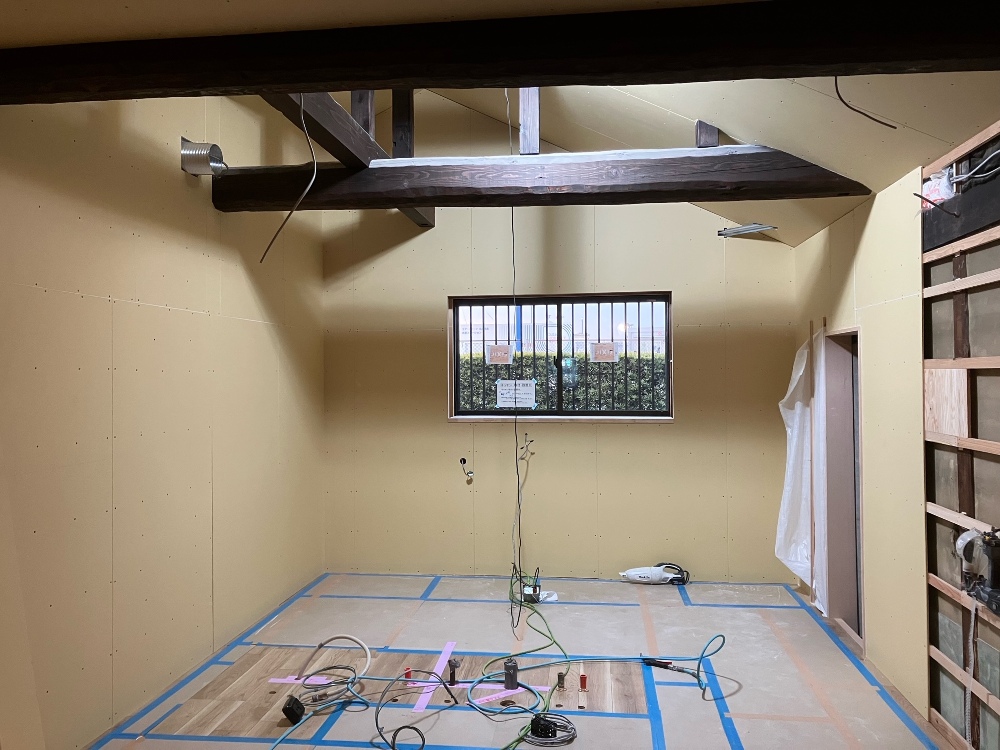

52. 2024年02月20日
-

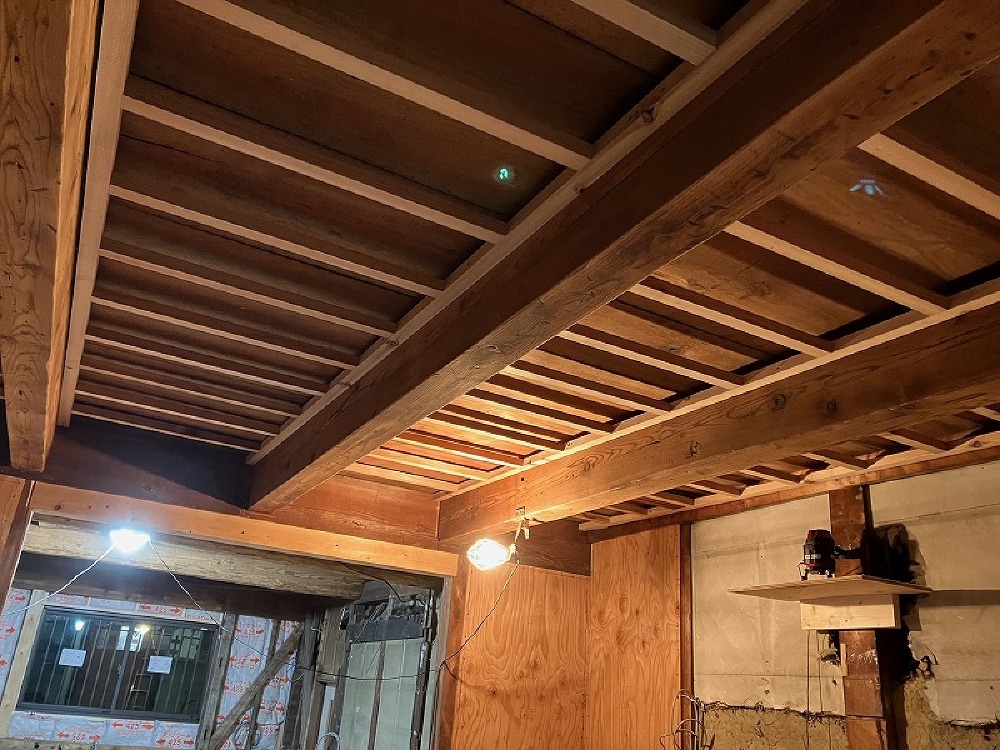

今日はキッチン施工日、かなりの量。 2日間かけての施工予定です(白井)
-

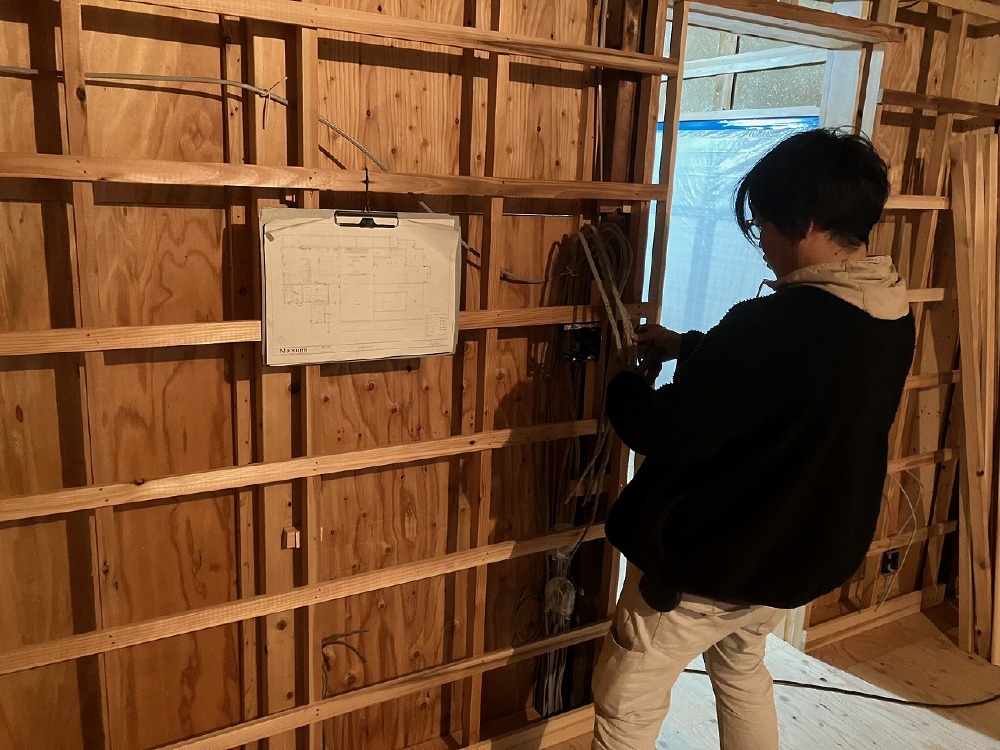

53. 2024年02月20日
-
今日はキッチン施工日、かなりの量。 2日間かけての施工予定です(白井)
-

54. 2024年02月20日
-
颯太君は押入れ製作、山ちゃんは見切りを取付けています。 いよいよ最終段階です(白井)
-

55. 2024年02月16日
-

造りつけの電話台には、4cm厚のタモ材を使用しています。この電話台には、下部にルンバを収納するスペースがあります(山本)
-
56. 2024年02月15日
-
リビングのボード貼り進行中です(山本)
-
57. 2024年02月13日
-
残りの壁下地を終わらせて明日からボードを貼っていきます(山本)
-
58. 2024年02月08日
-
玄関周りの造作を進めています(山本)
-
59. 2024年02月06日
-

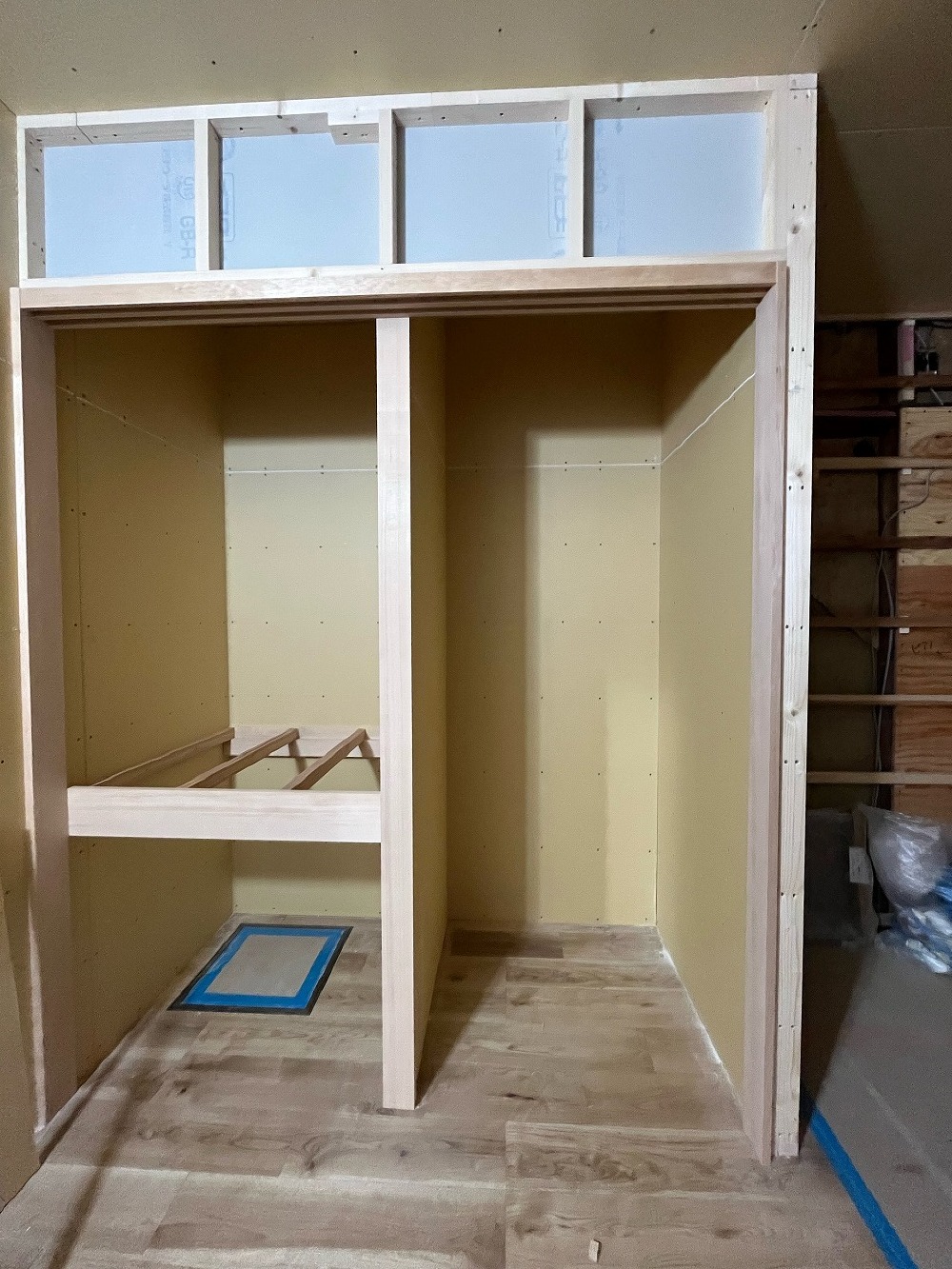

間仕切りして、可動棚と中段にわけました(三浦)
-
60. 2024年02月06日
-
既設部との取り合いは額縁で見切っています(山本)
-

61. 2024年02月05日
-

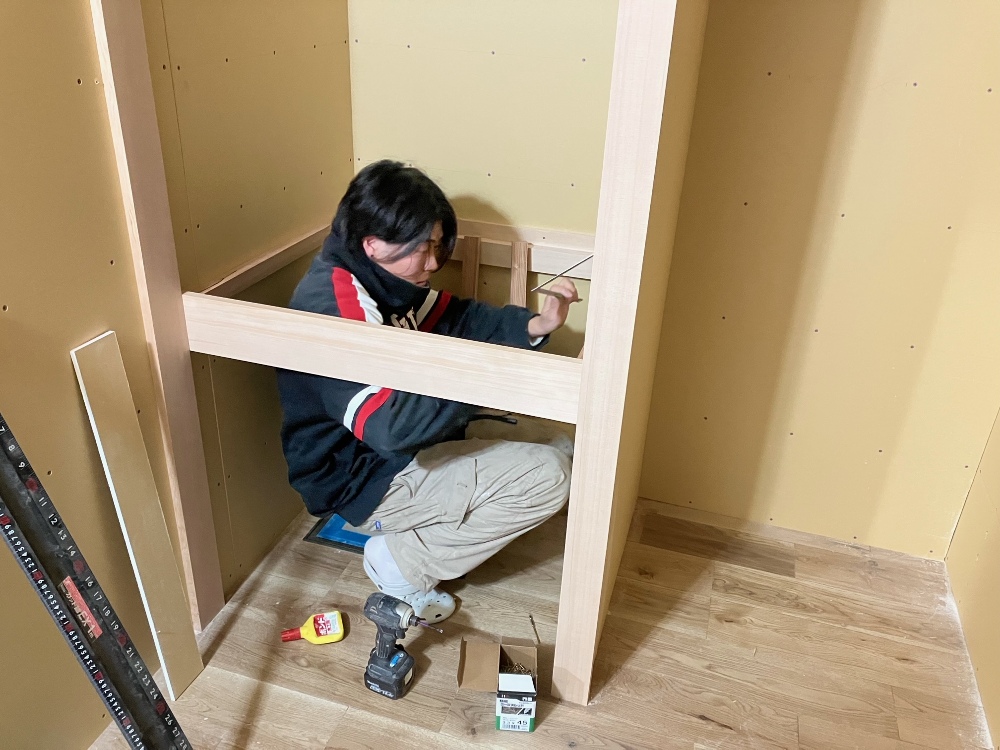

颯太くんが押し入れの造作を進めています(山本)
-

62. 2024年02月03日
-
入り口枠や見切り材などを取りつけています(山本)
-

63. 2024年02月02日
-

下駄箱を製作中の山ちゃん。 40mmの分厚いタモ材を天板に使います(白井)
-
64. 2024年02月01日
-

造り付けの下足入れを施工しました(山本)
-

65. 2024年01月31日
-
押し入れの壁と枠を取り付けて、 中段と枕棚の部分の壁に下地を入れました(三浦)
-
66. 2024年01月31日
-
押し入れの壁と枠を取り付けて、 中段と枕棚の部分の壁に下地を入れました(三浦)
-

67. 2024年01月30日
-

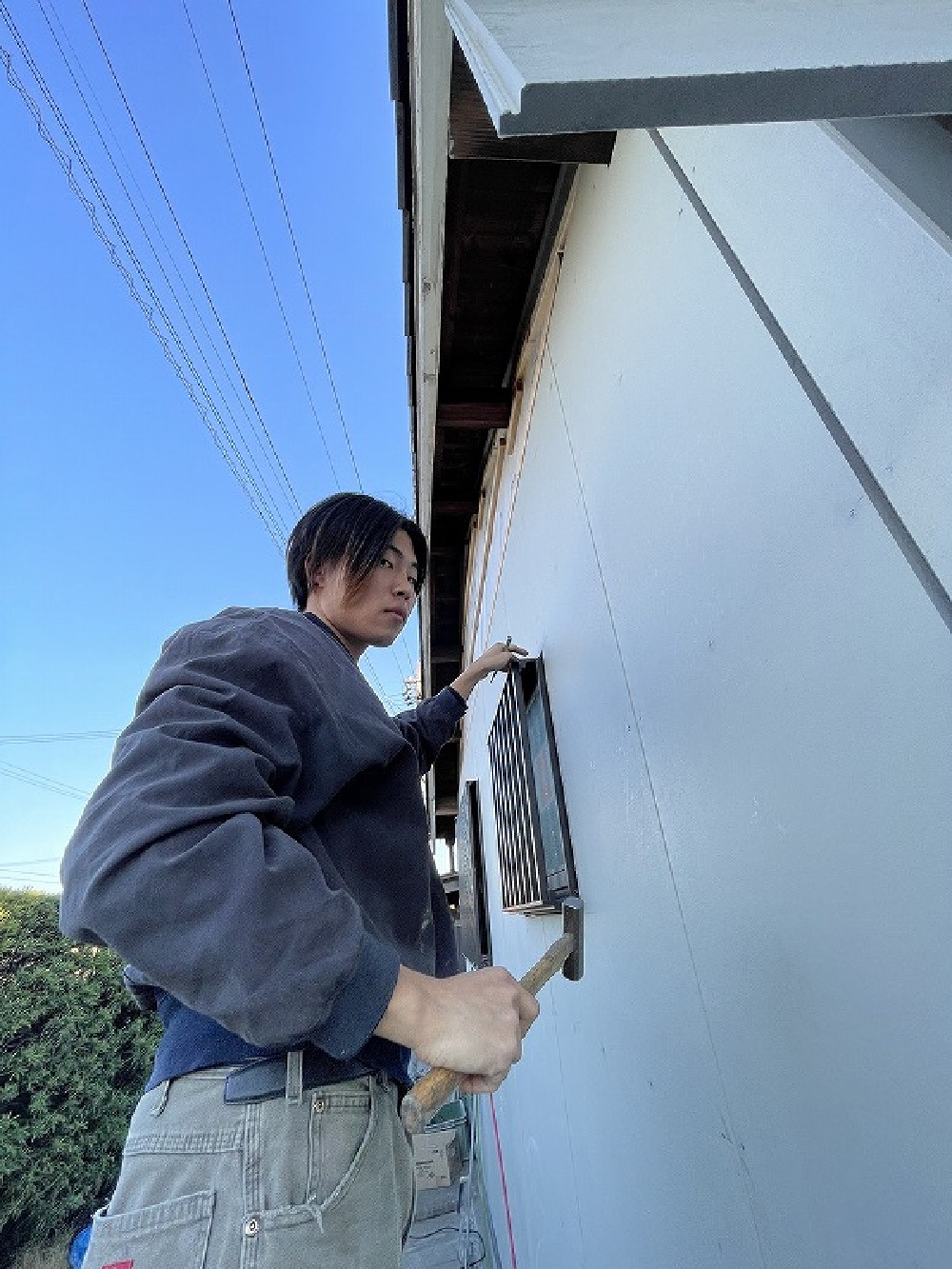

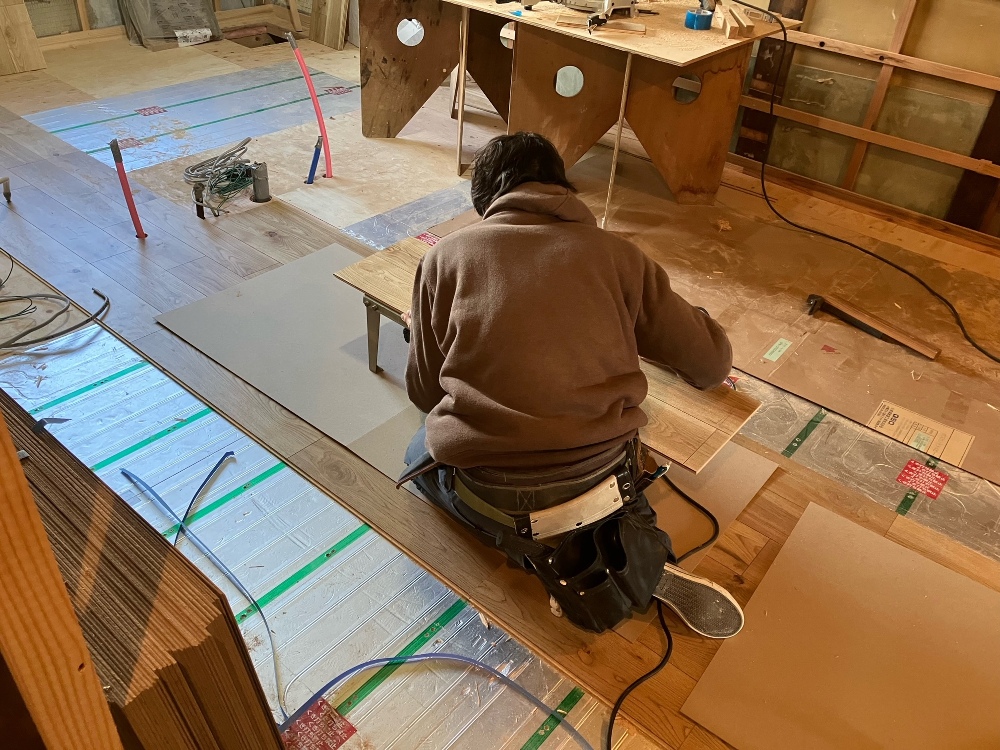

ボード貼りなどを行っています(三浦)
-

68. 2024年01月30日
-

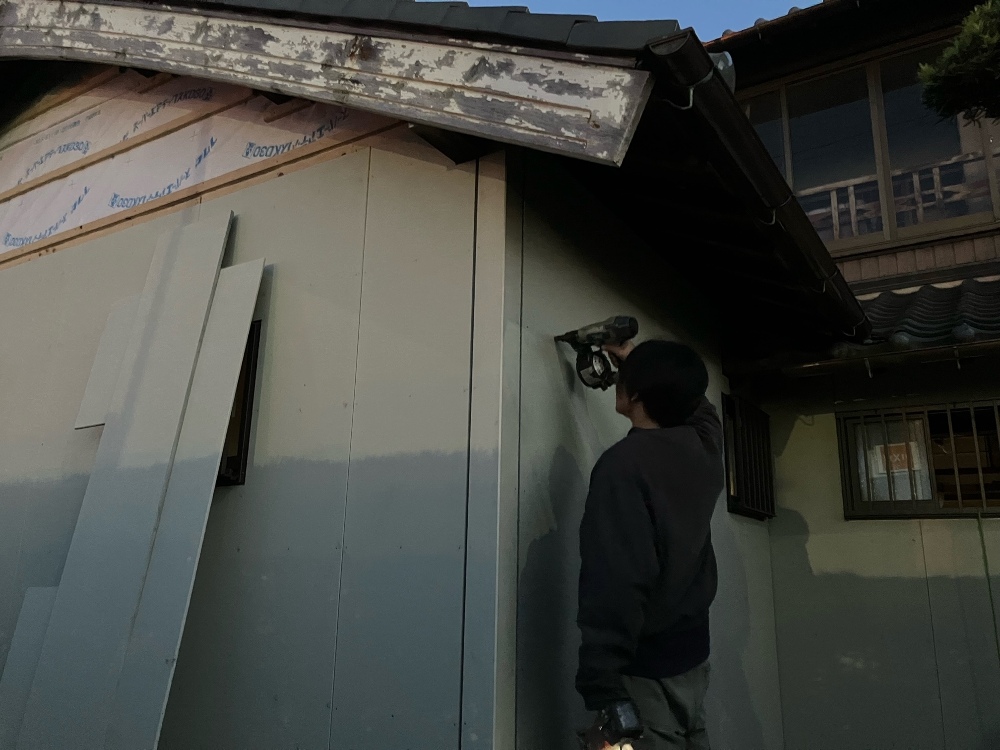

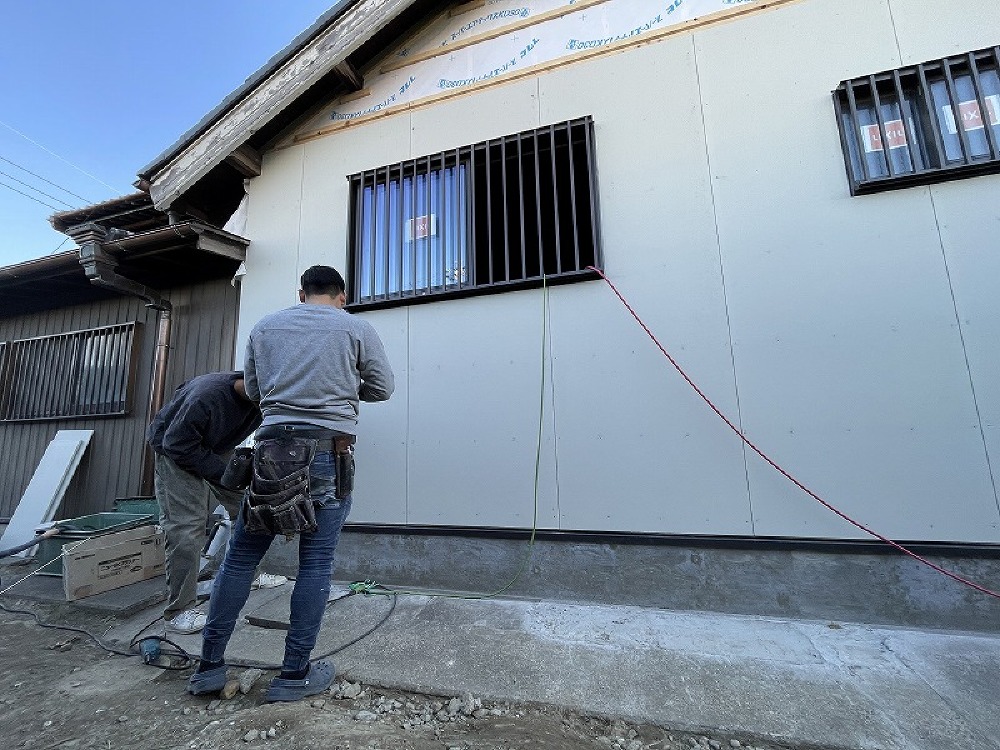

壁のプラスターボードを施工中です(寺西)
-
69. 2024年01月30日
-
欅の小縁を施工しました(山本)
-

70. 2024年01月29日
-

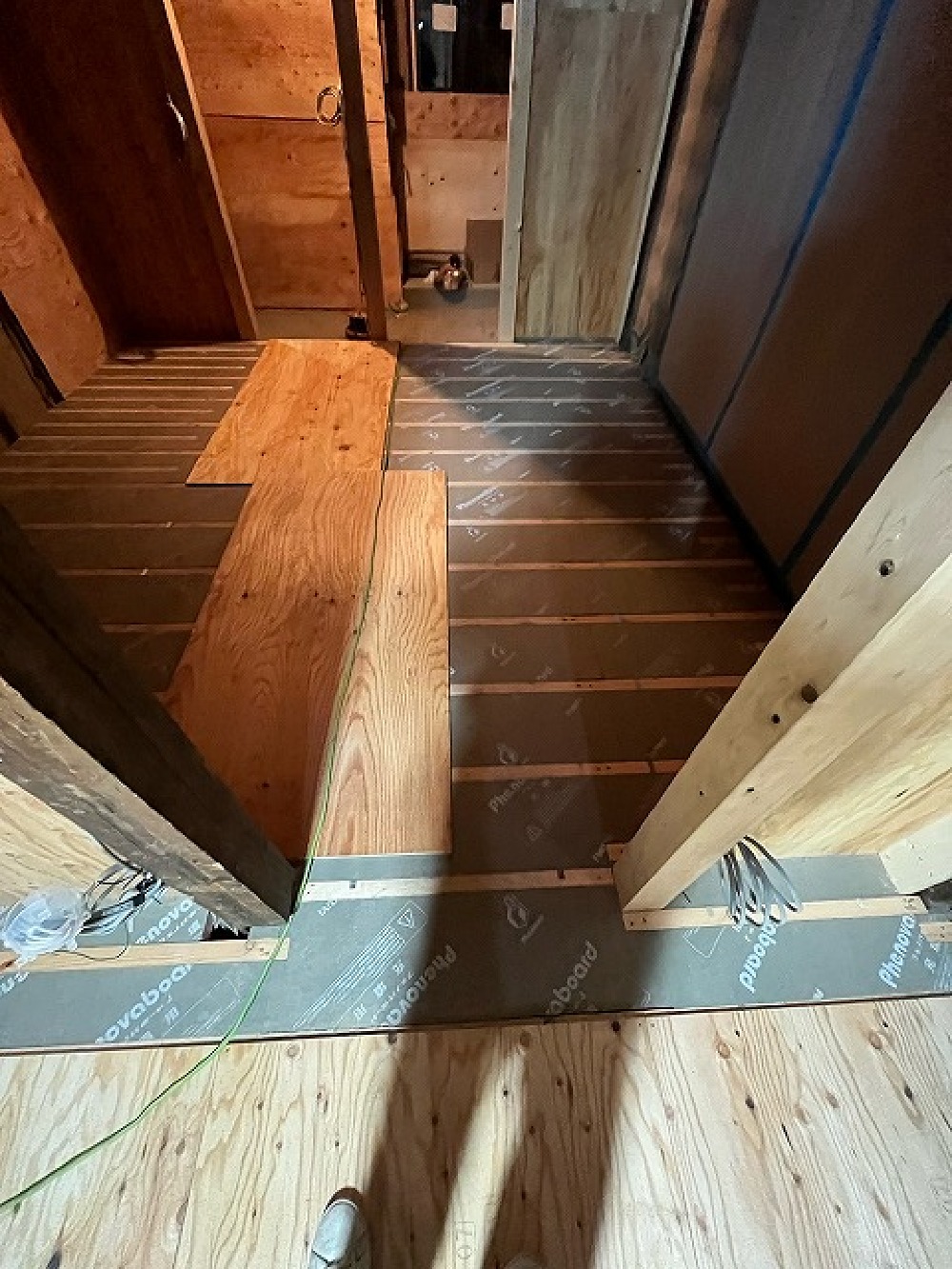

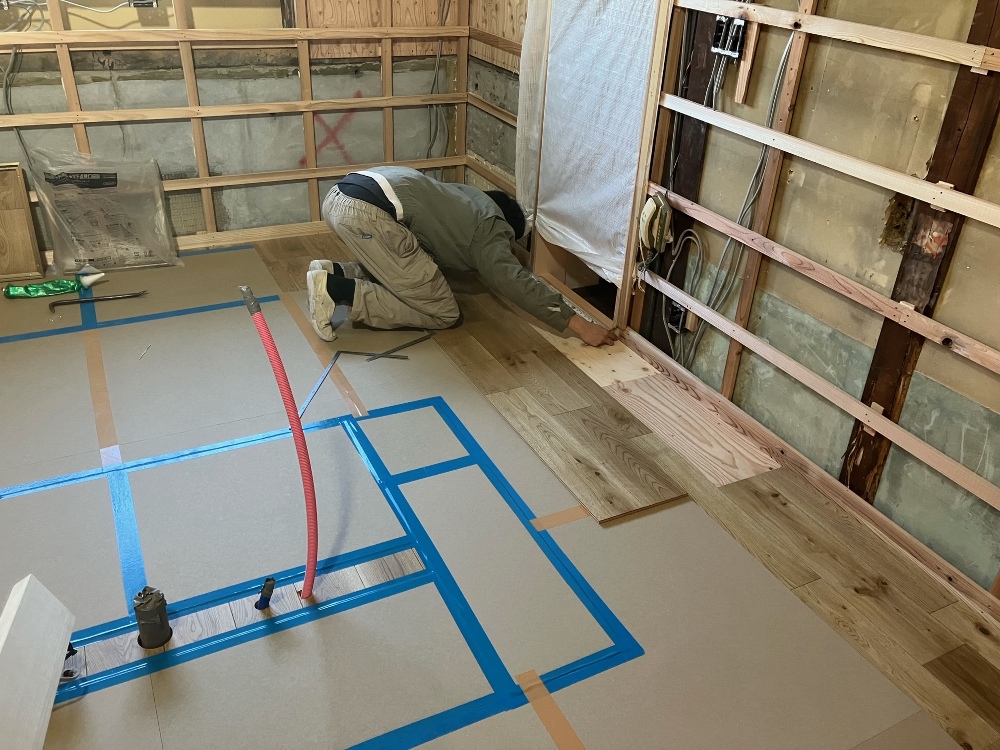

引き続き床貼りを行っています(三浦)
-

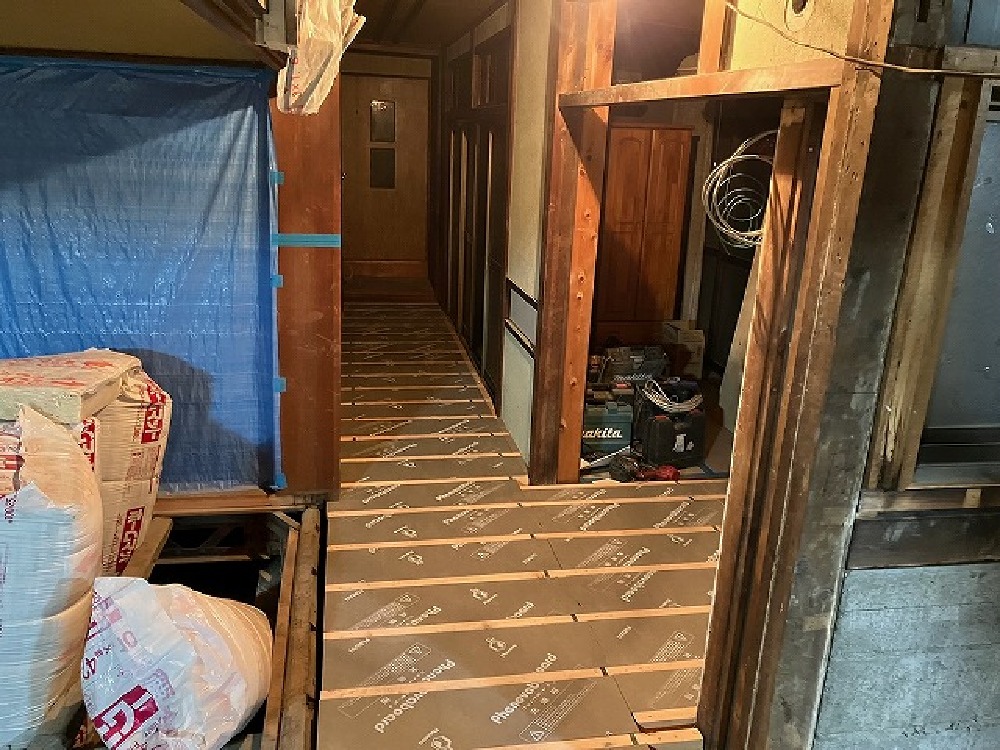

71. 2024年01月29日
-
寺やんと颯太君は床張り作業です(白井)
-
72. 2024年01月29日
-

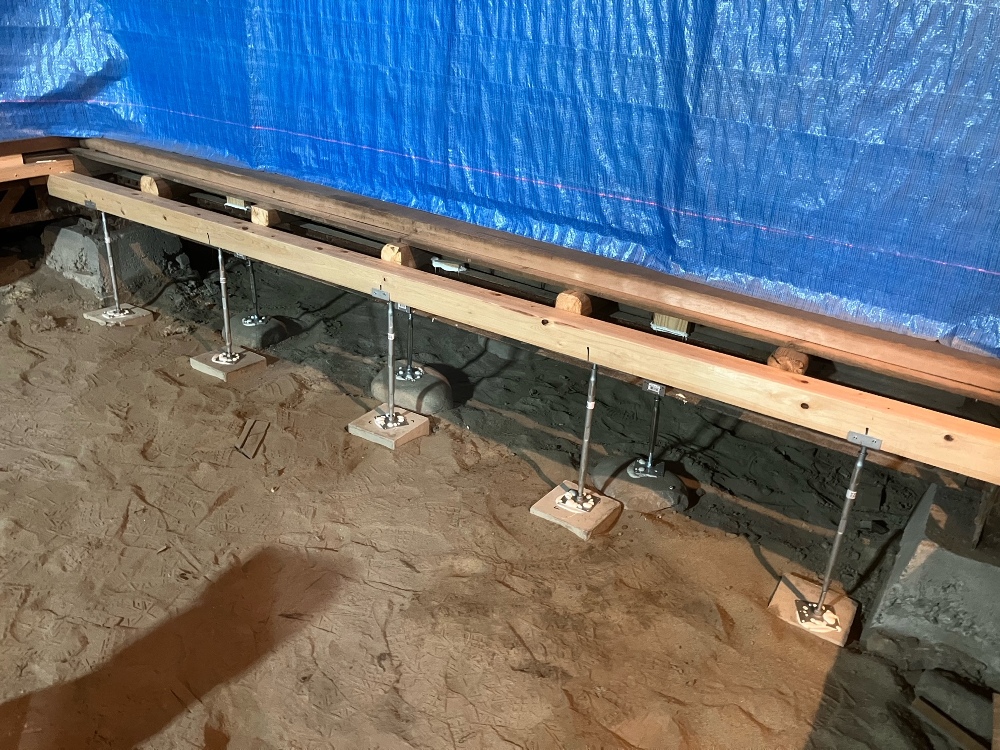

張りじまいを納めていく颯太君(白井)
-

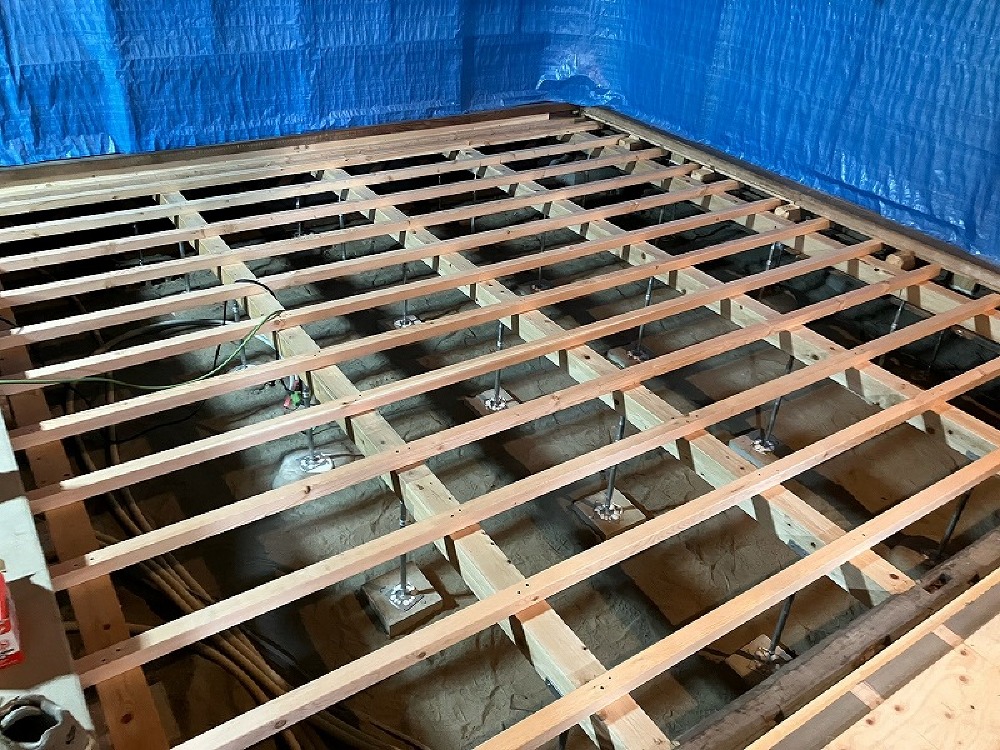

73. 2024年01月29日
-

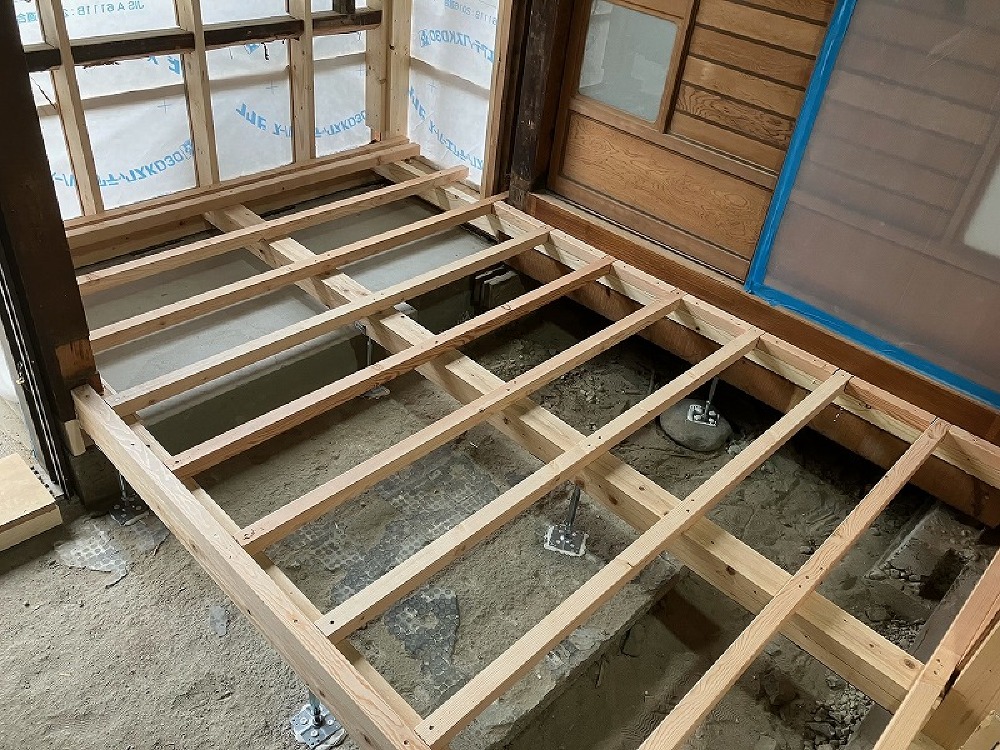

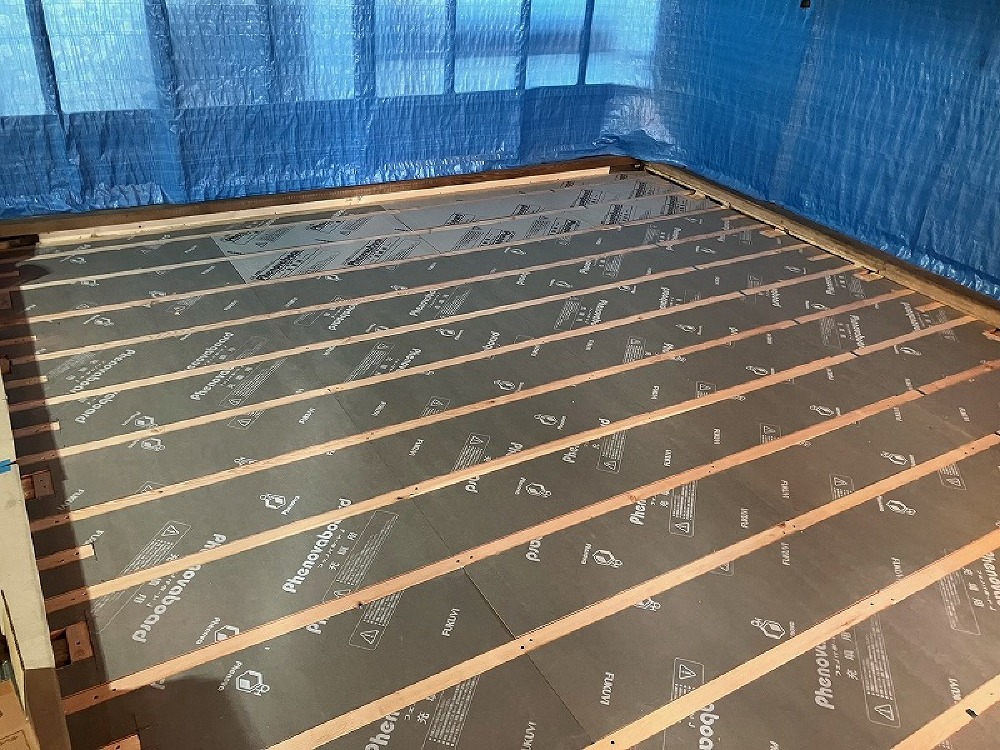

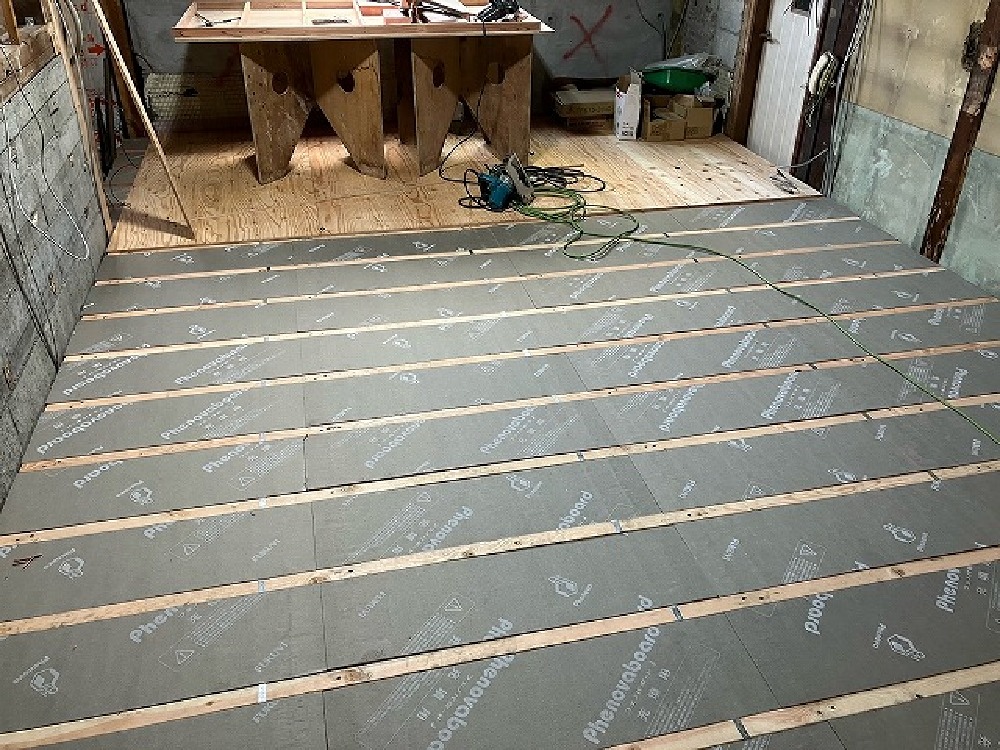

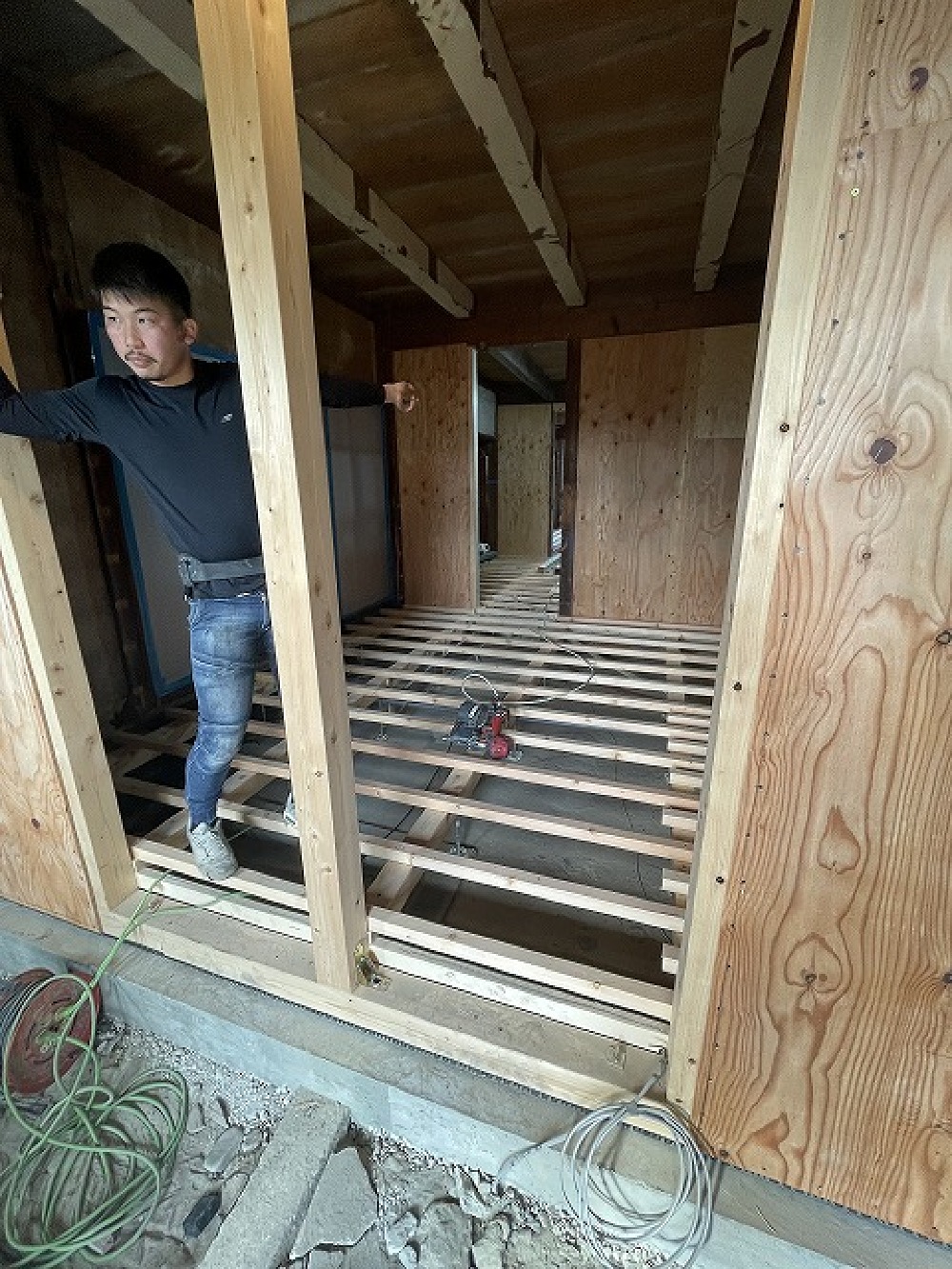

山ちゃんは枠の取付を進めています(白井)
-
74. 2024年01月29日
-
外部塗装も綺麗に完了しいい感じになりました(白井)
-

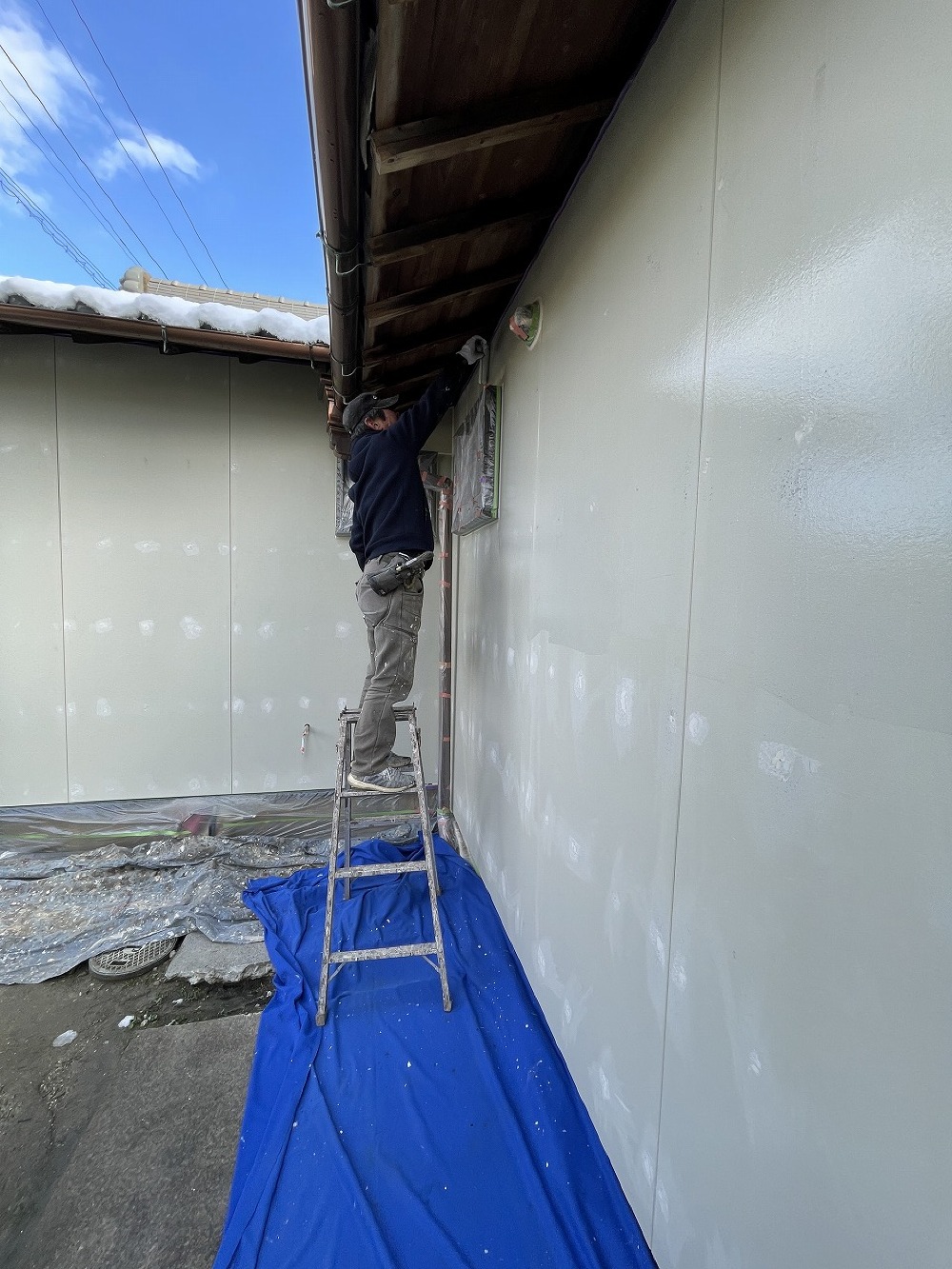

75. 2024年01月29日
-
外部塗装も綺麗に完了しいい感じになりました(白井)
-

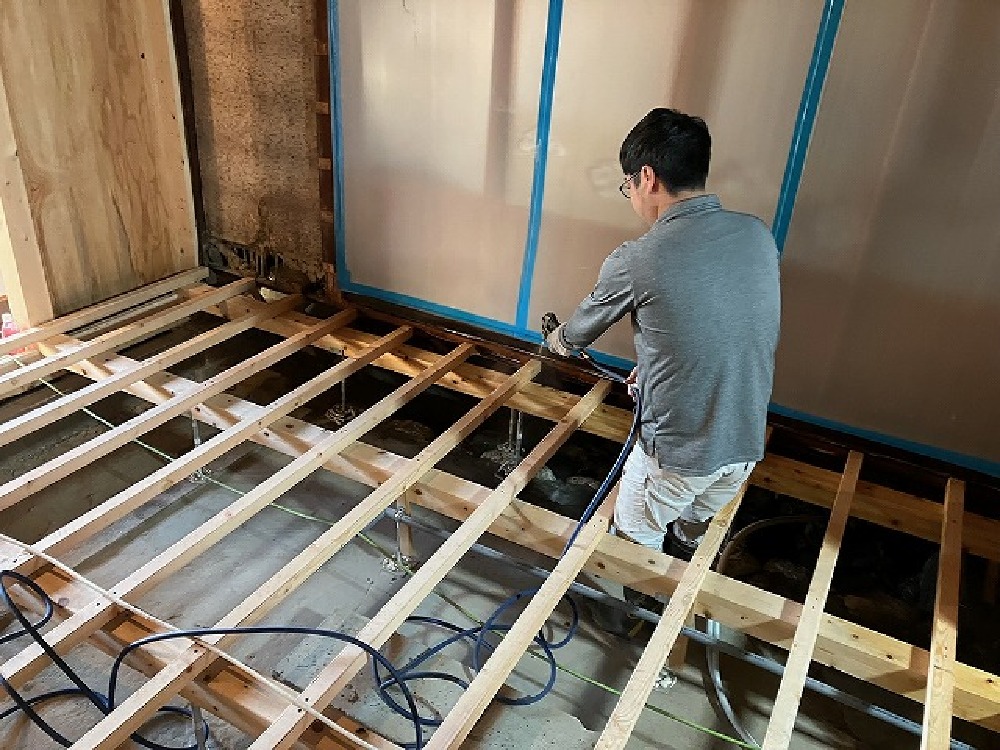

76. 2024年01月27日
-
引き続き床貼りを行っています(三浦)
-
77. 2024年01月27日
-
引き続き床貼りを行っています(三浦)
-

78. 2024年01月27日
-

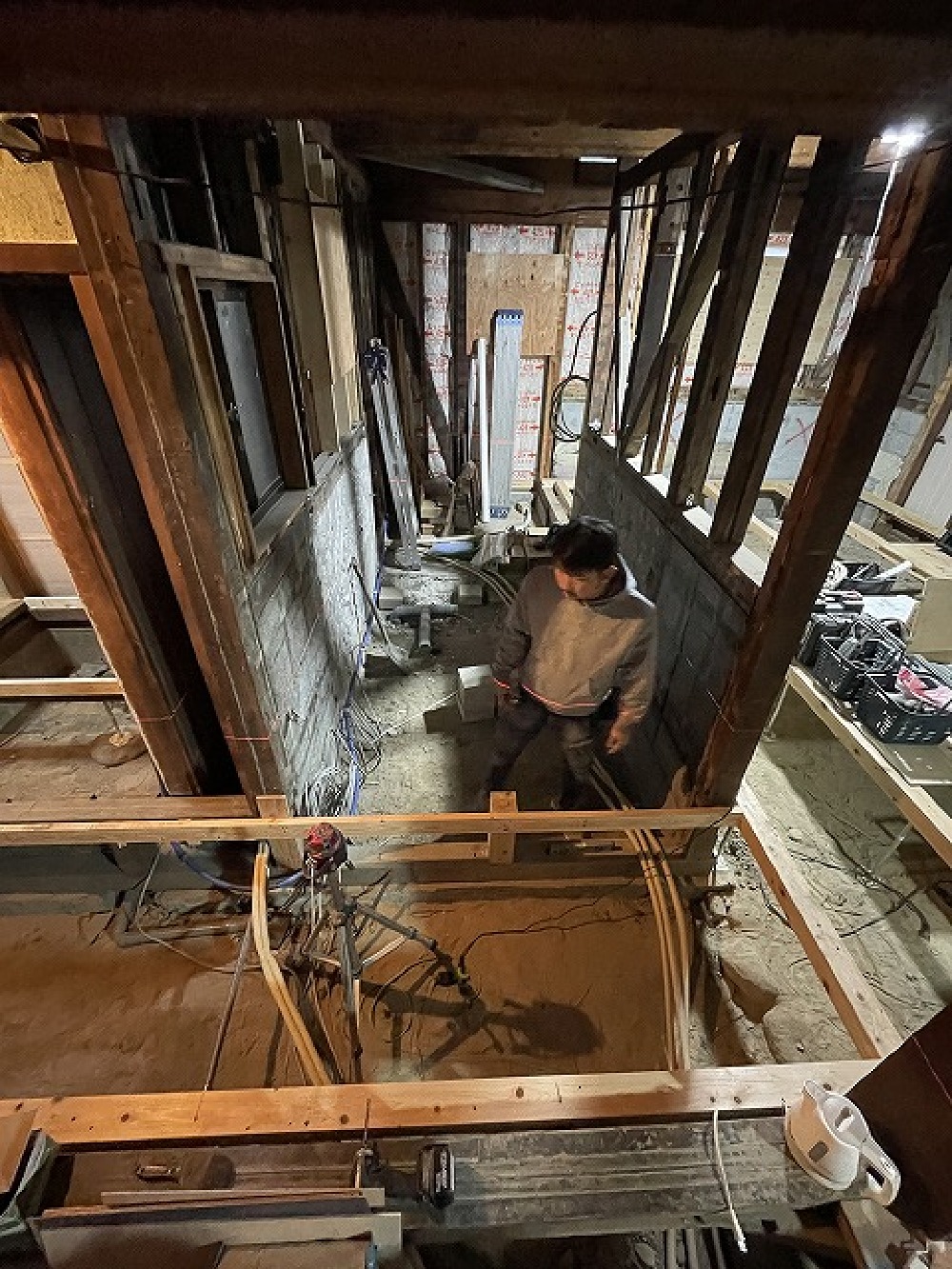

床の基準墨を出しています(寺西)
-

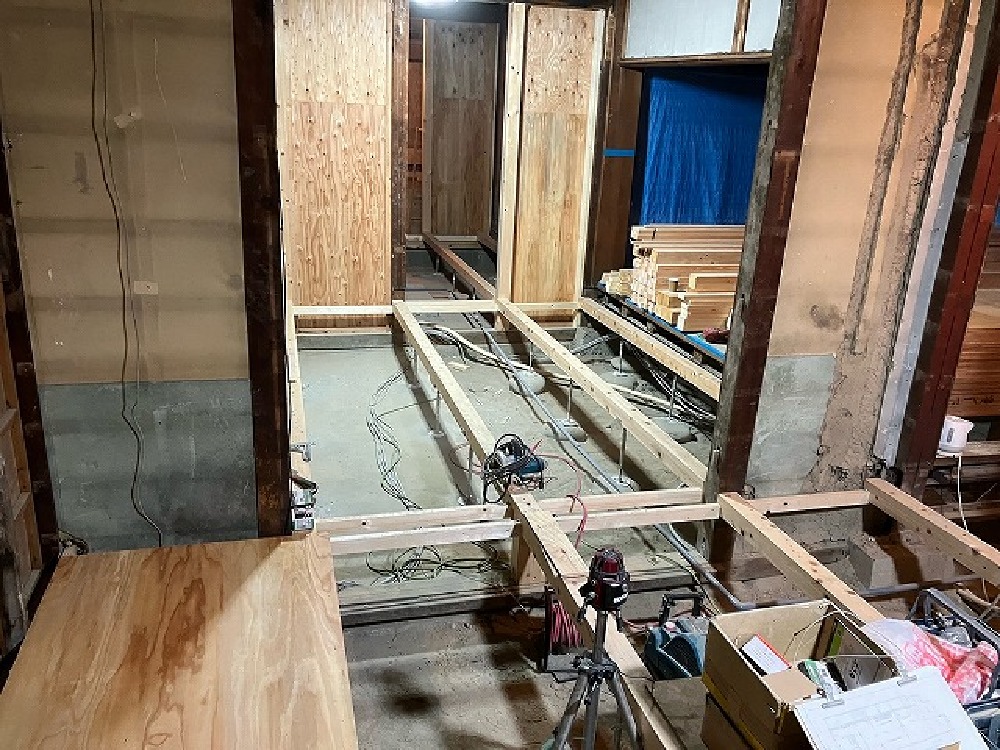

79. 2024年01月27日
-
応援に来てくれた二人が床貼りを進めています(山本)
-
80. 2024年01月27日
-
応援に来てくれた二人が床貼りを進めています(山本)
-

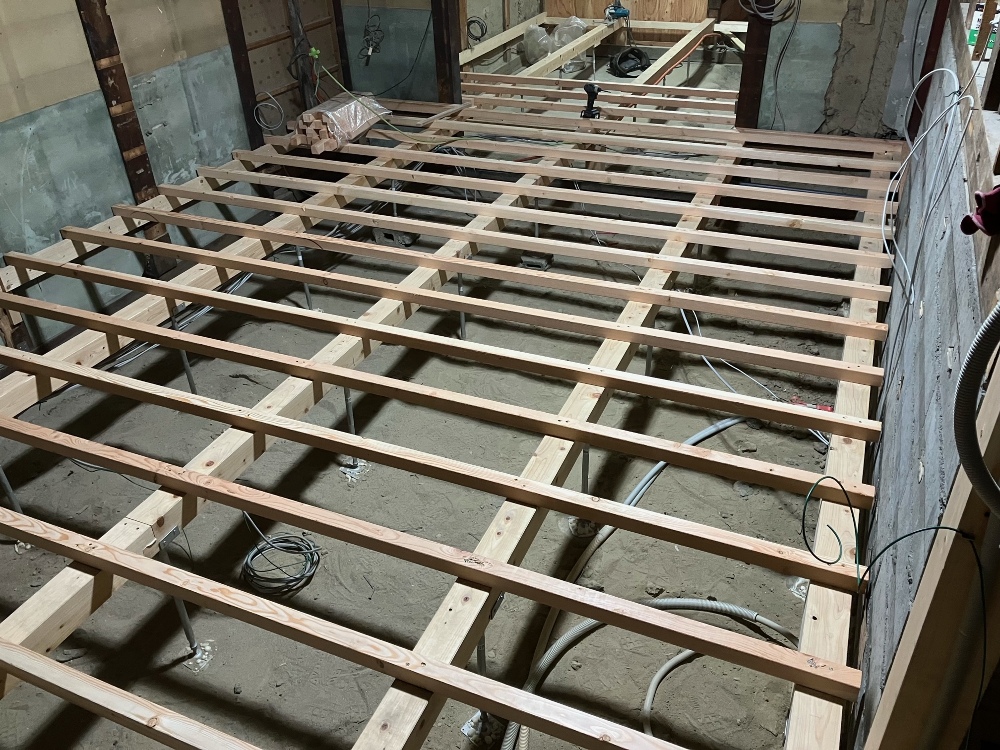

81. 2024年01月26日
-
フロアを貼り始めました(三浦)
-
82. 2024年01月26日
-
廊下の床貼り完了です(山本)
-

83. 2024年01月25日
-

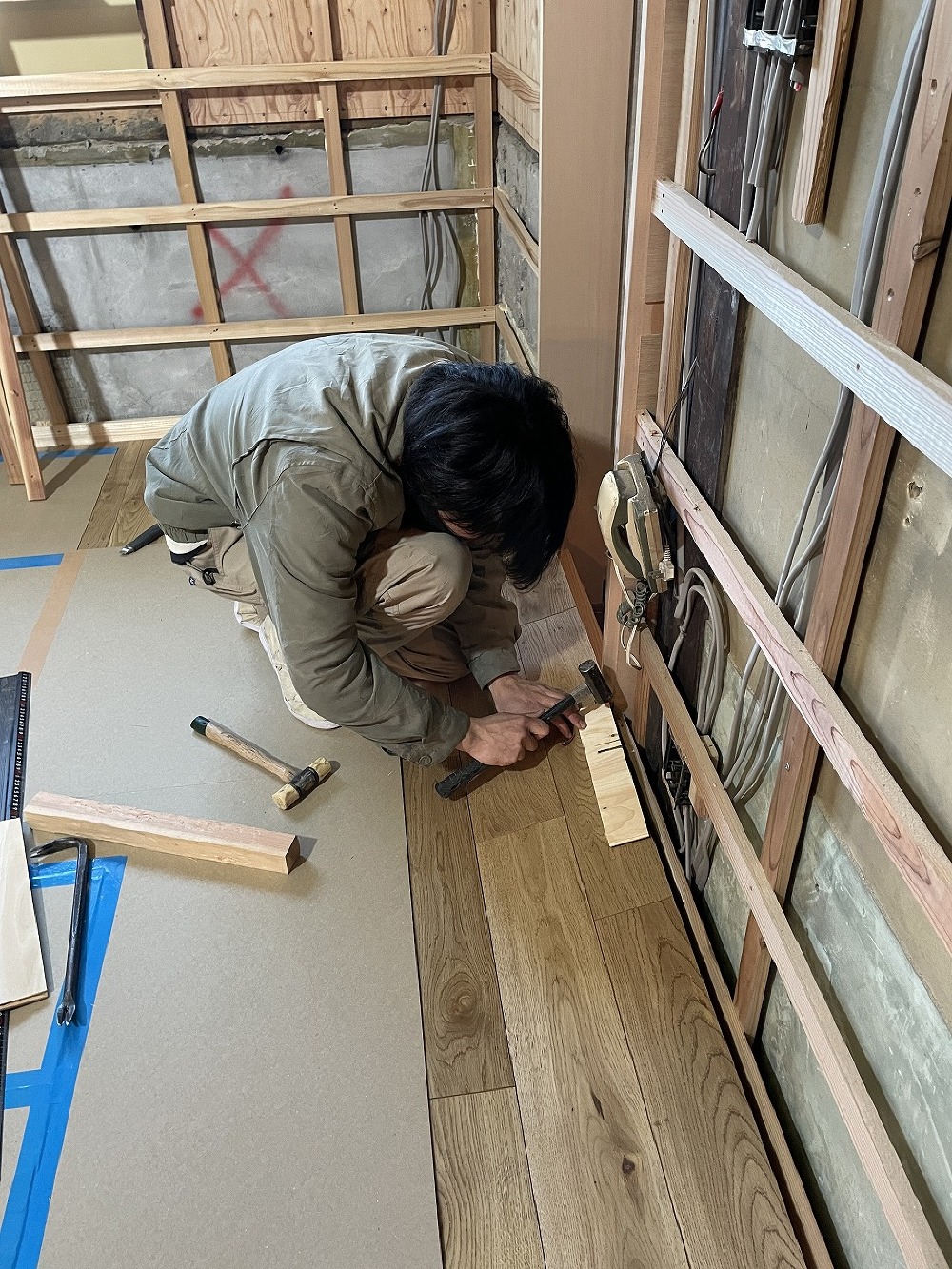

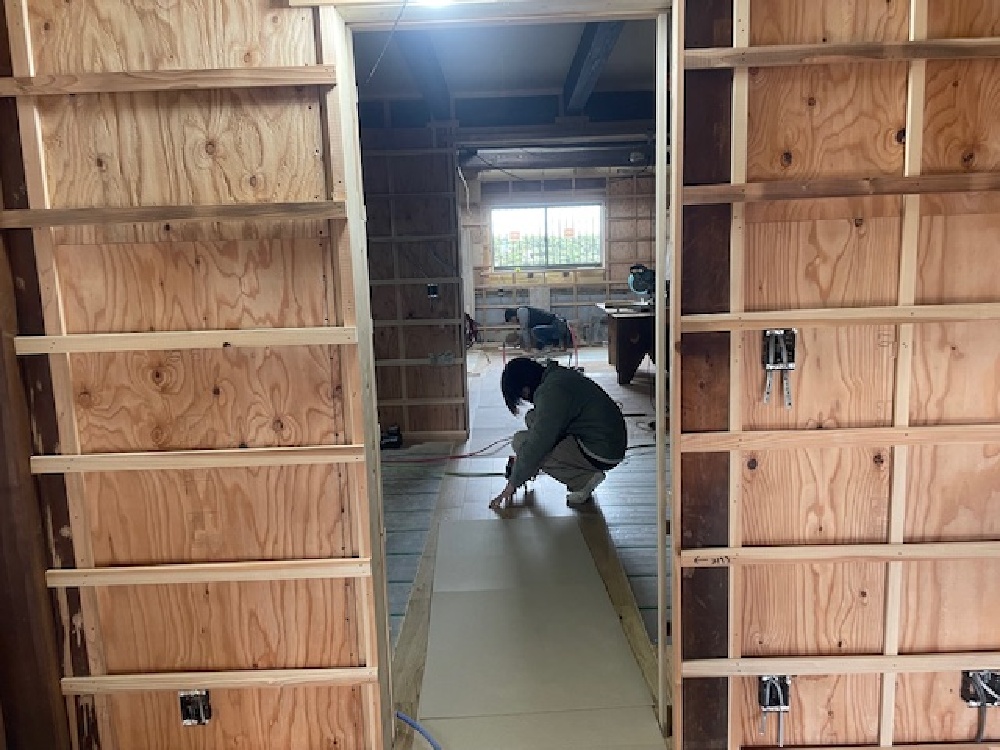

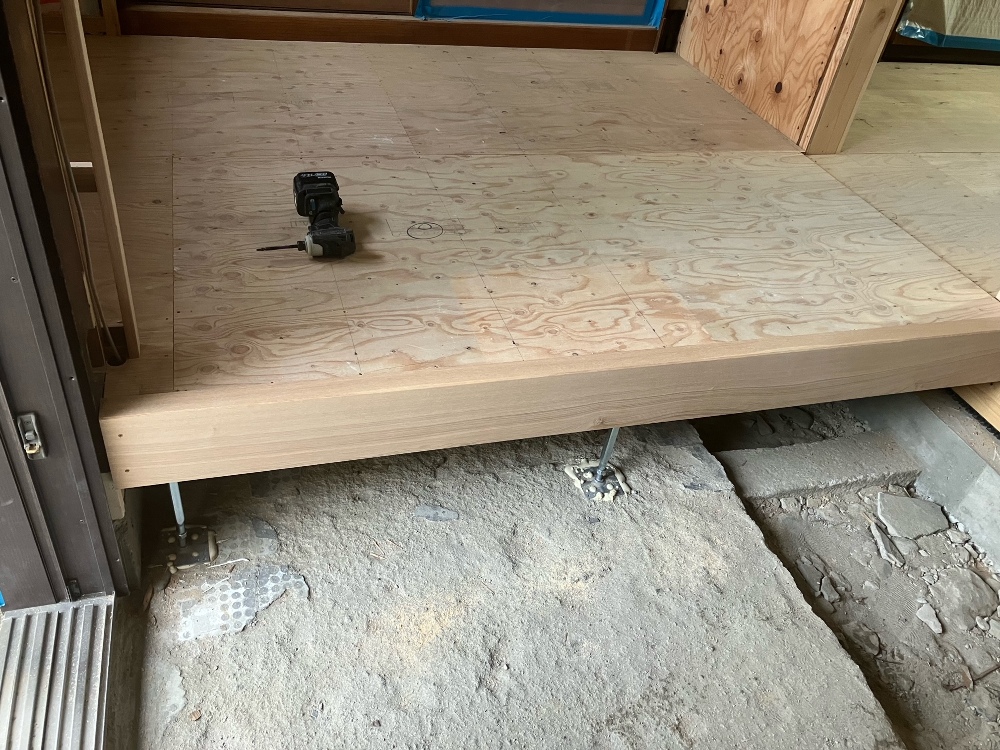

床貼り工事開始です。(白井)
-

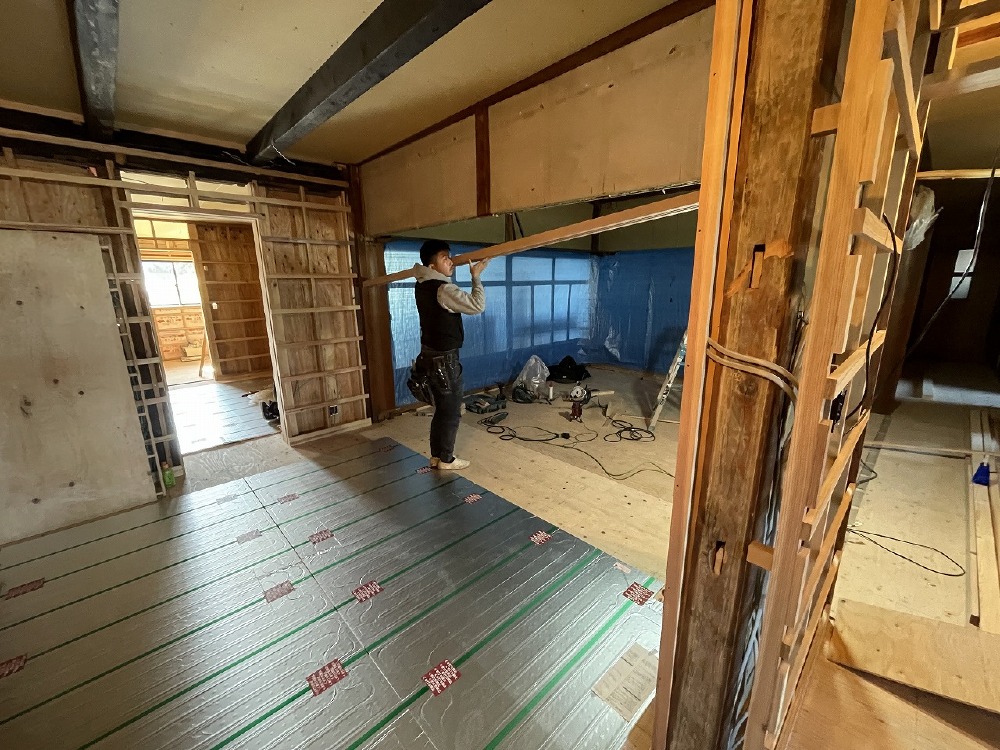

84. 2024年01月25日
-
床貼り工事開始です。 今日から颯太君も入ってます。 墨出しして点検口の取付です。(白井)
-
85. 2024年01月25日
-
外部では、瓦に雪が残る中 川脇さんが下塗り真っ最中。 寒い中、ありがとうございます。(白井)
-

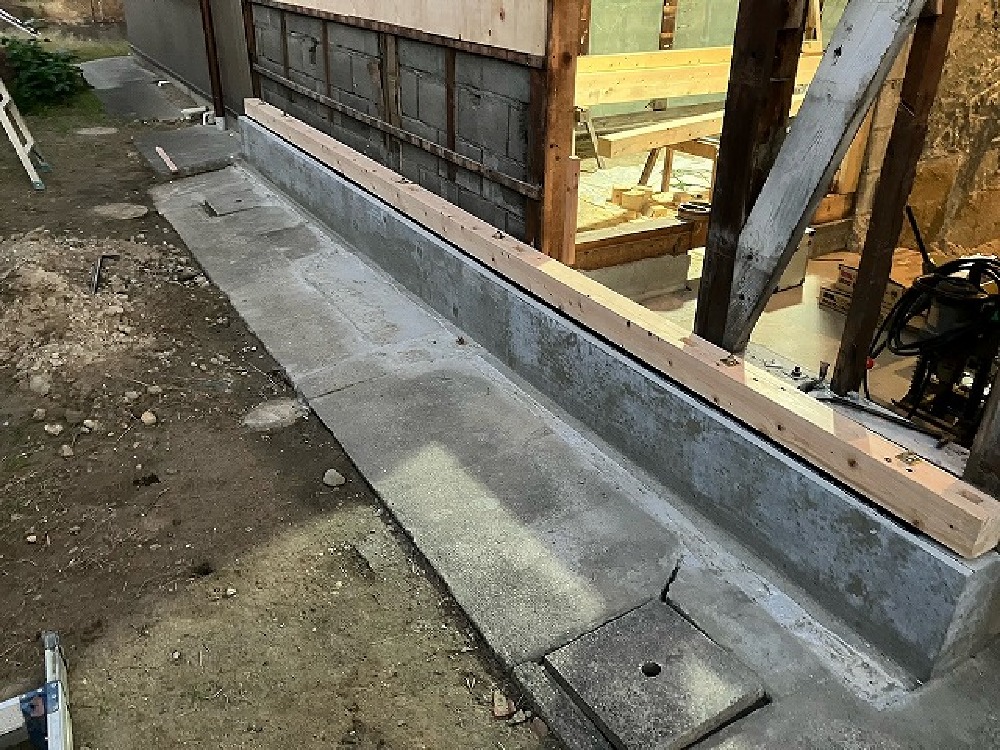

86. 2024年01月25日
-
外部では、瓦に雪が残る中 川脇さんが下塗り真っ最中。 寒い中、ありがとうございます。(白井)
-
87. 2024年01月25日
-
引き続き床下地と、点検口の穴を開口しました(三浦)
-

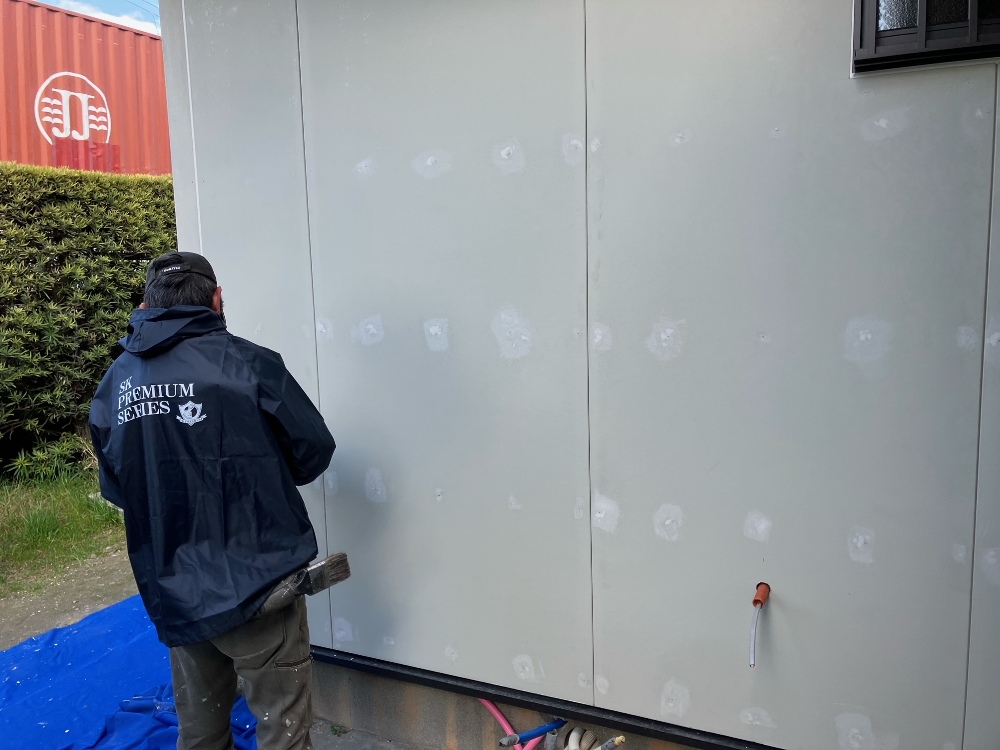

88. 2024年01月24日
-
今日から塗装屋さんが入っています。まずはパテ込みから(山本)
-

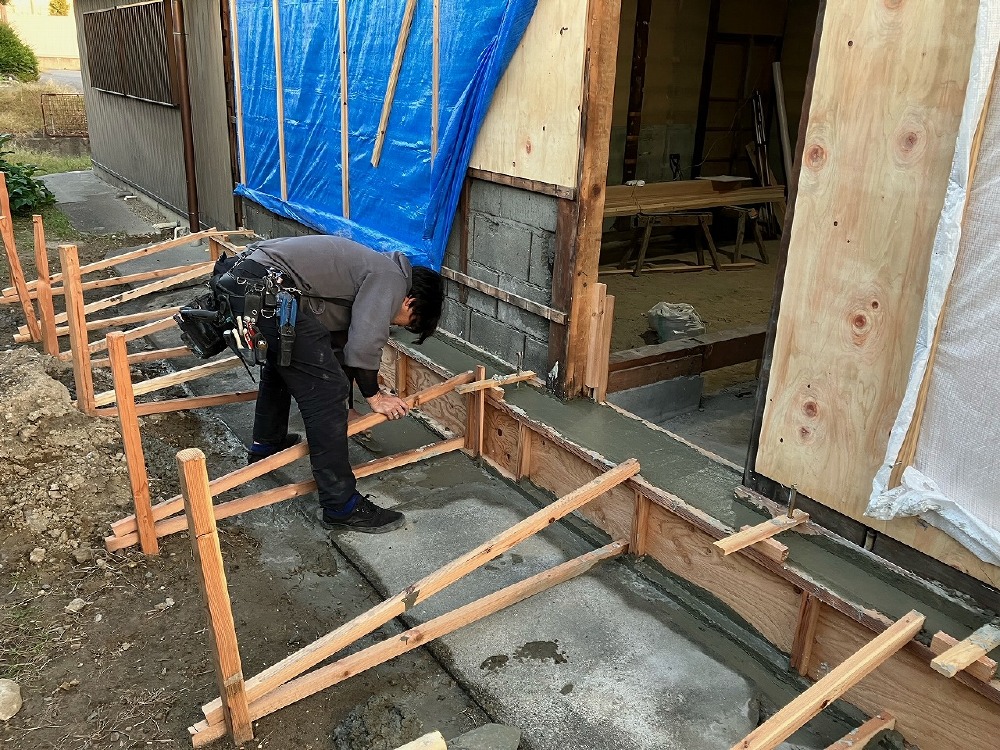

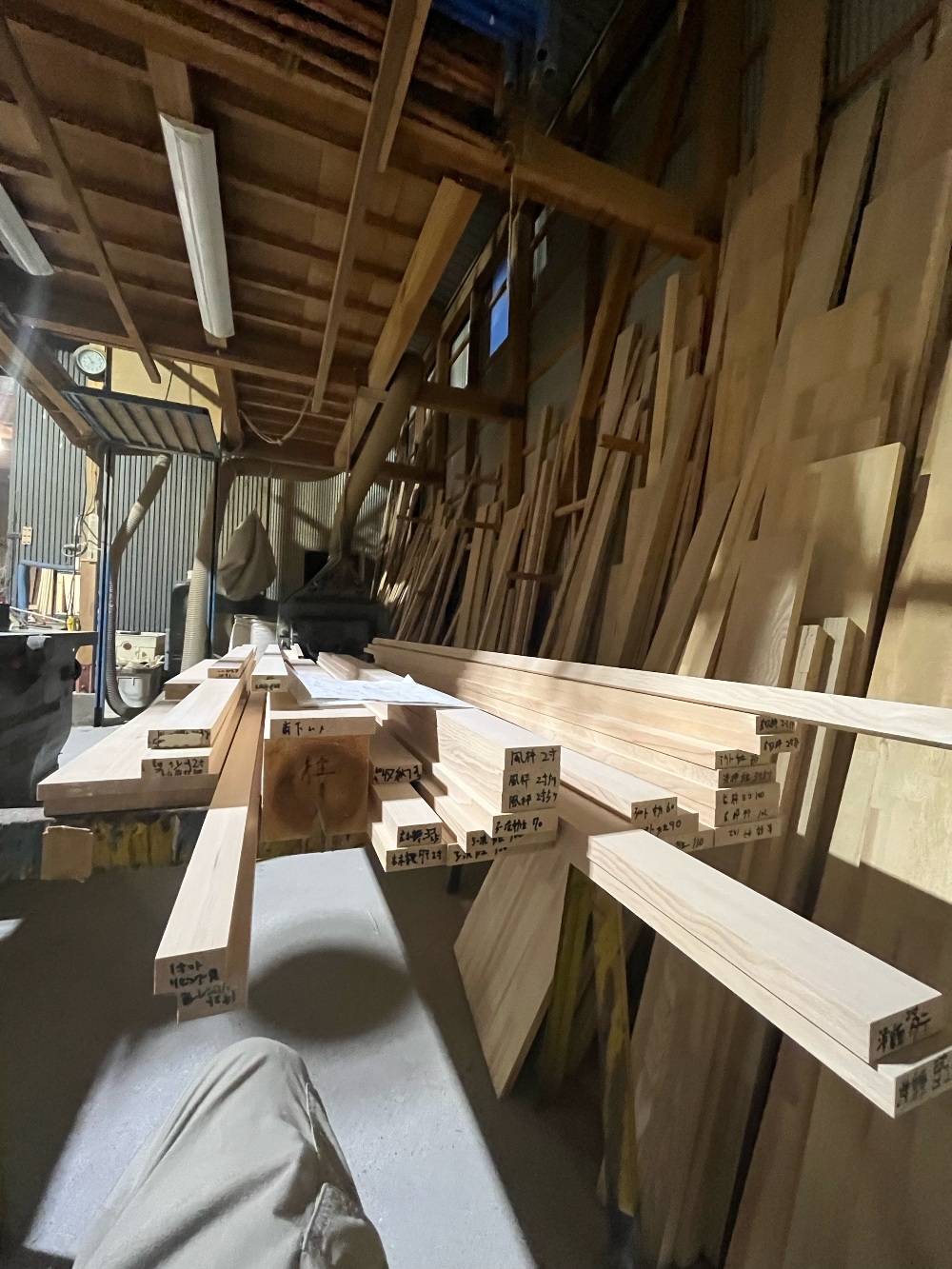

89. 2024年01月23日
-
靴箱の天板などを、加工しています(三浦)
-
90. 2024年01月23日
-

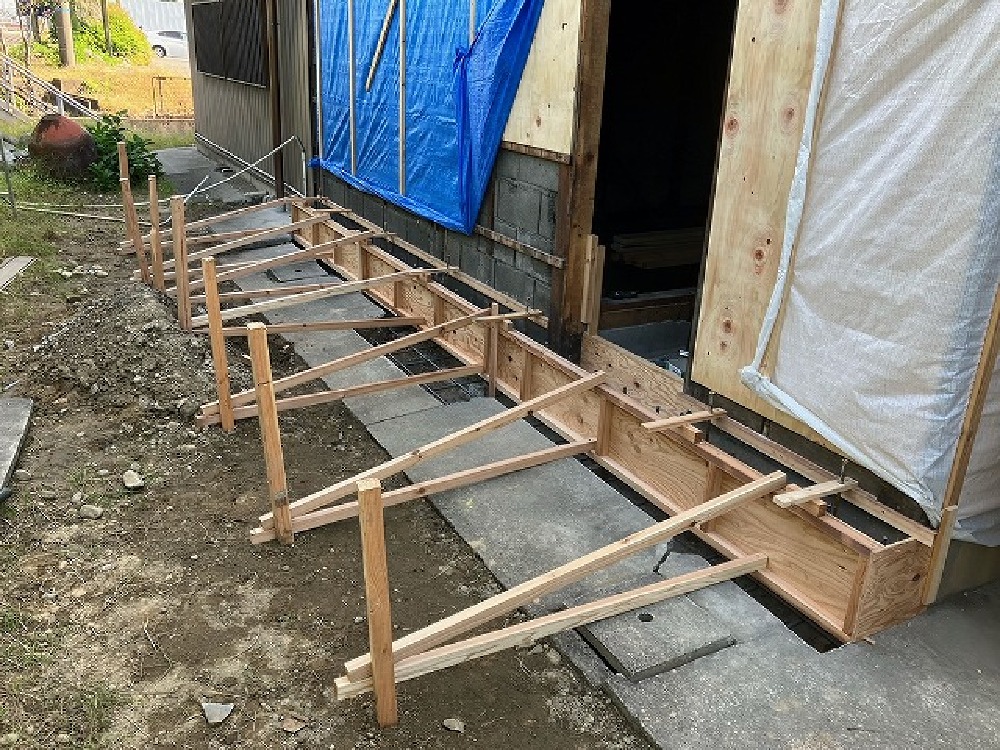

鴨居の内法寸法がかなり違う為、 新たに鴨居を取付ける山ちゃん(白井)
-
91. 2024年01月23日
-

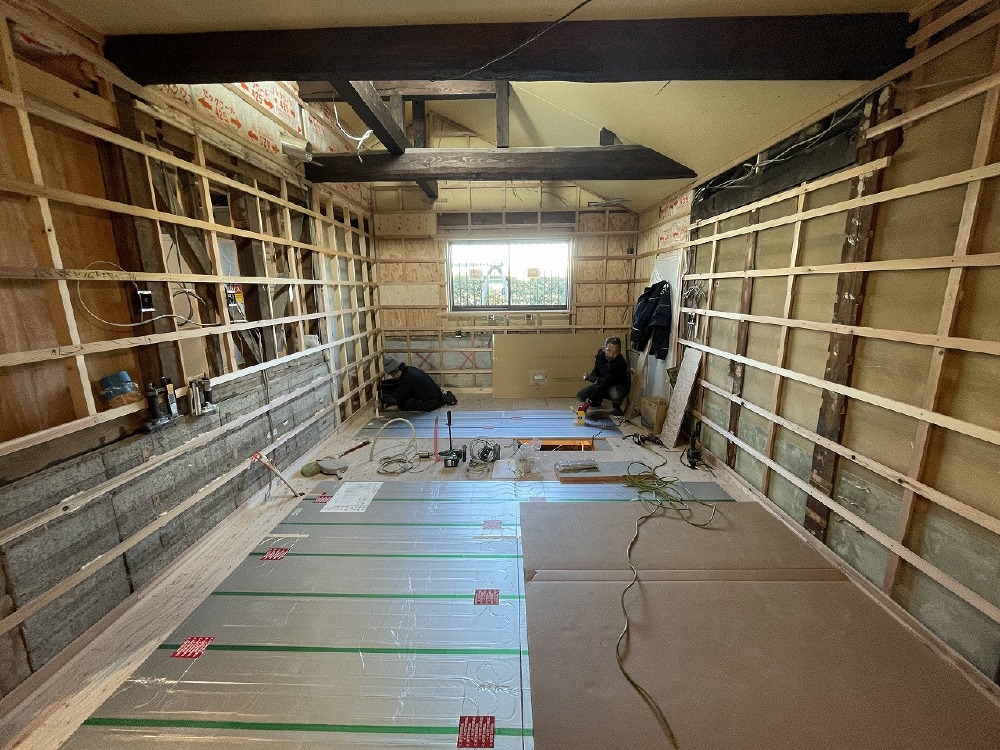

ガス床暖パネル敷設工事です。 床の割付も考慮し、固定していきます(白井)
-
92. 2024年01月23日
-
ガス床暖パネル敷設工事です。 床の割付も考慮し、固定していきます(白井)
-
93. 2024年01月22日
-
玄関前に杉の羽目板を施工しました(山本)
-
94. 2024年01月22日
-
玄関前に杉の羽目板を施工しました(山本)
-
95. 2024年01月22日
-

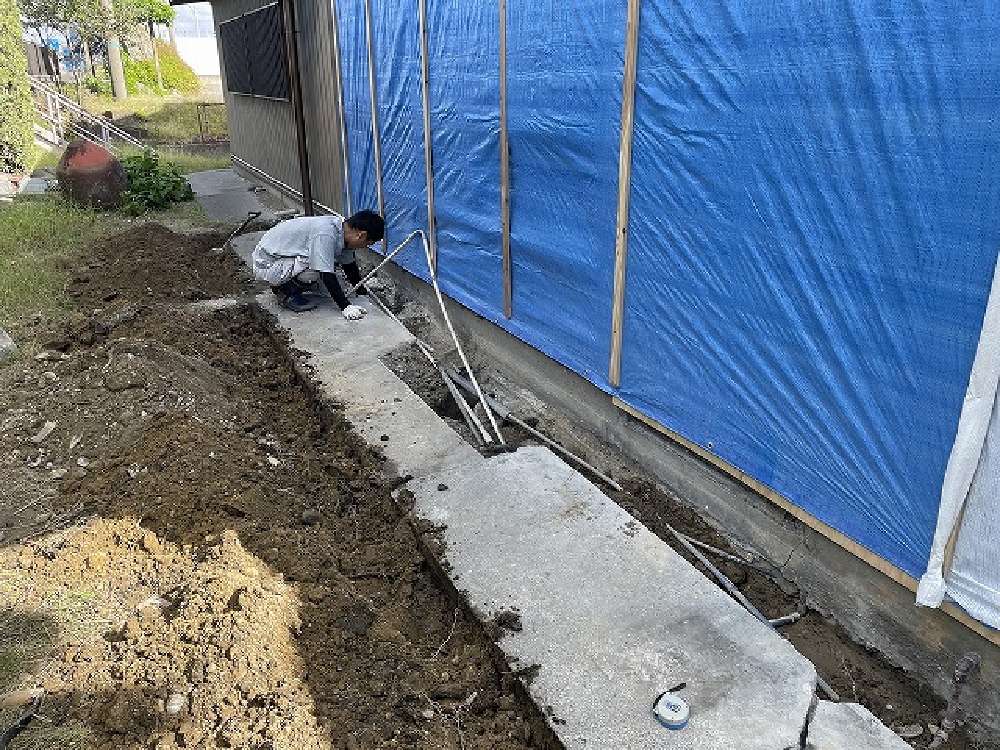

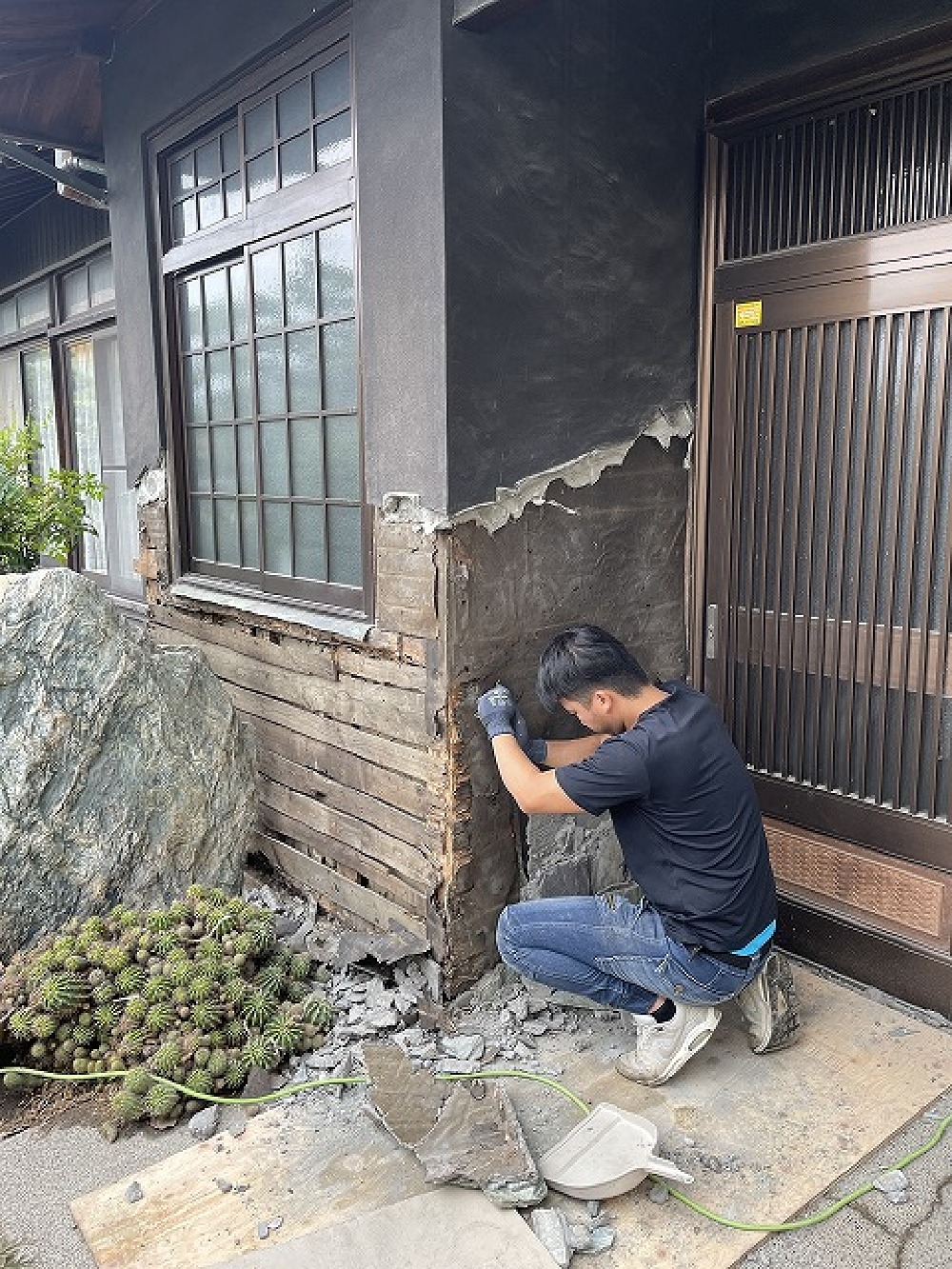

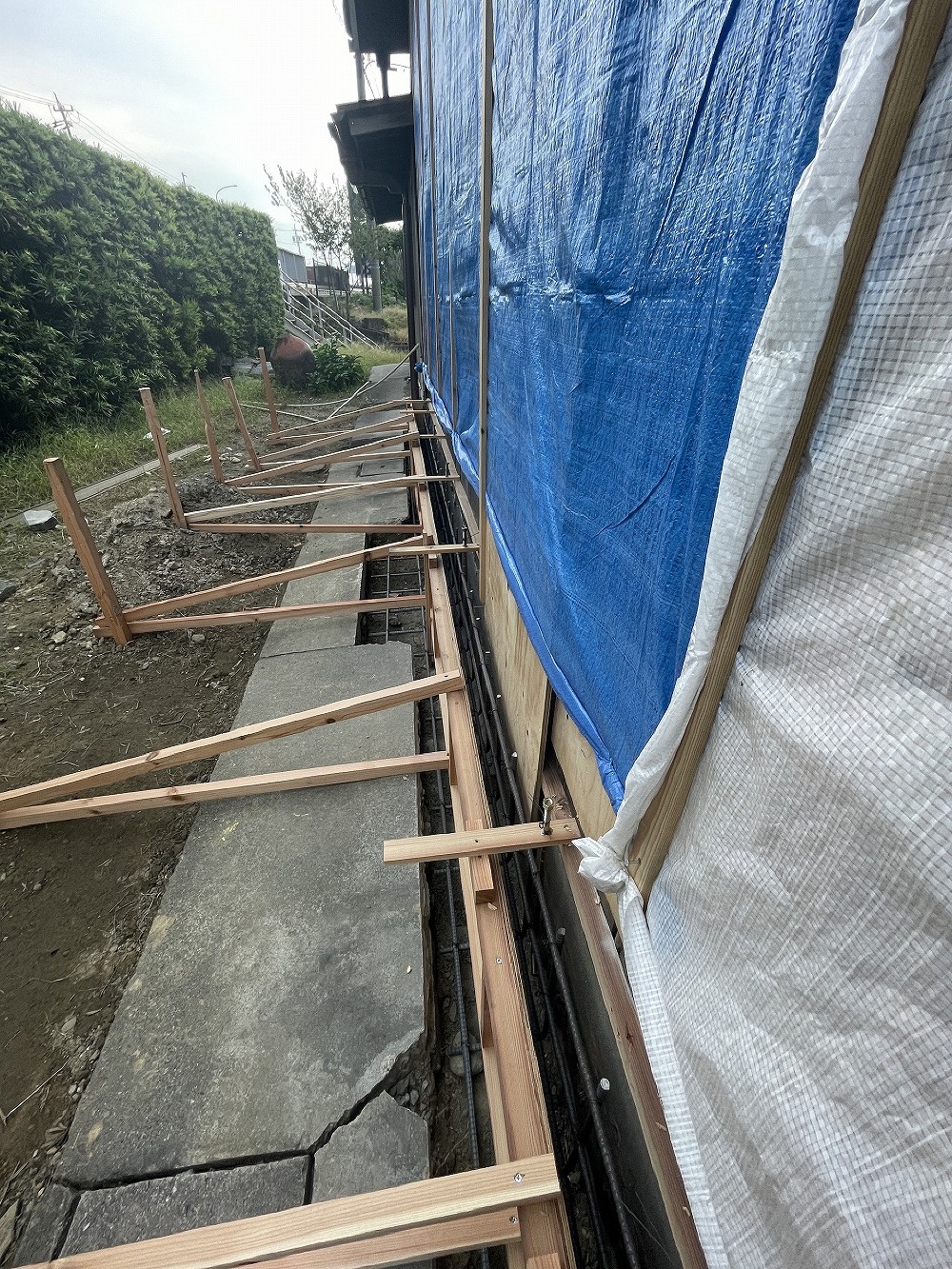

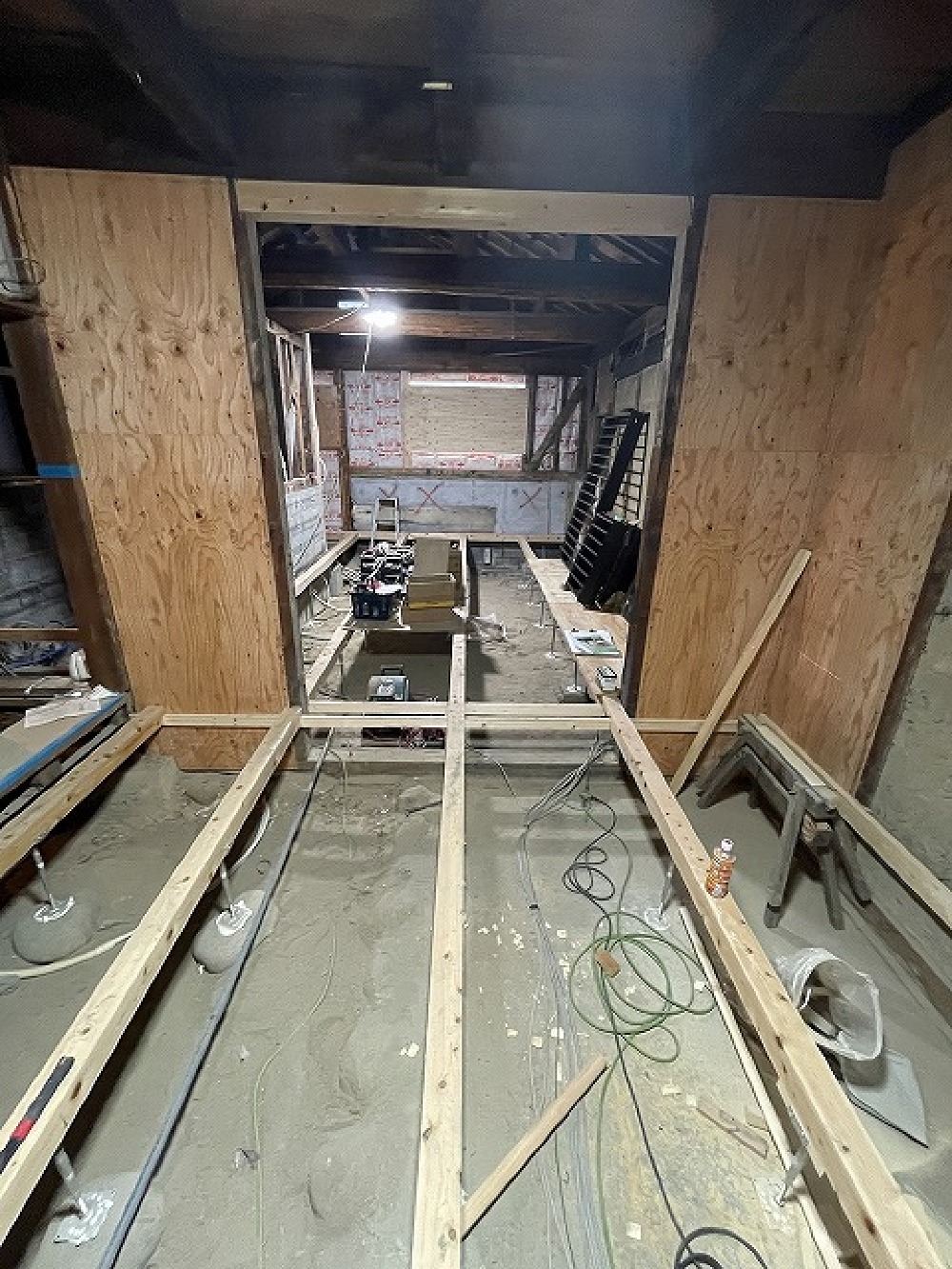

工場で巾木廻子を加工しました(三浦)
-
96. 2024年01月20日
-
引き続き鴨居などの加工を行っています。 残りは巾木と廻子だけになりました(三浦)
-

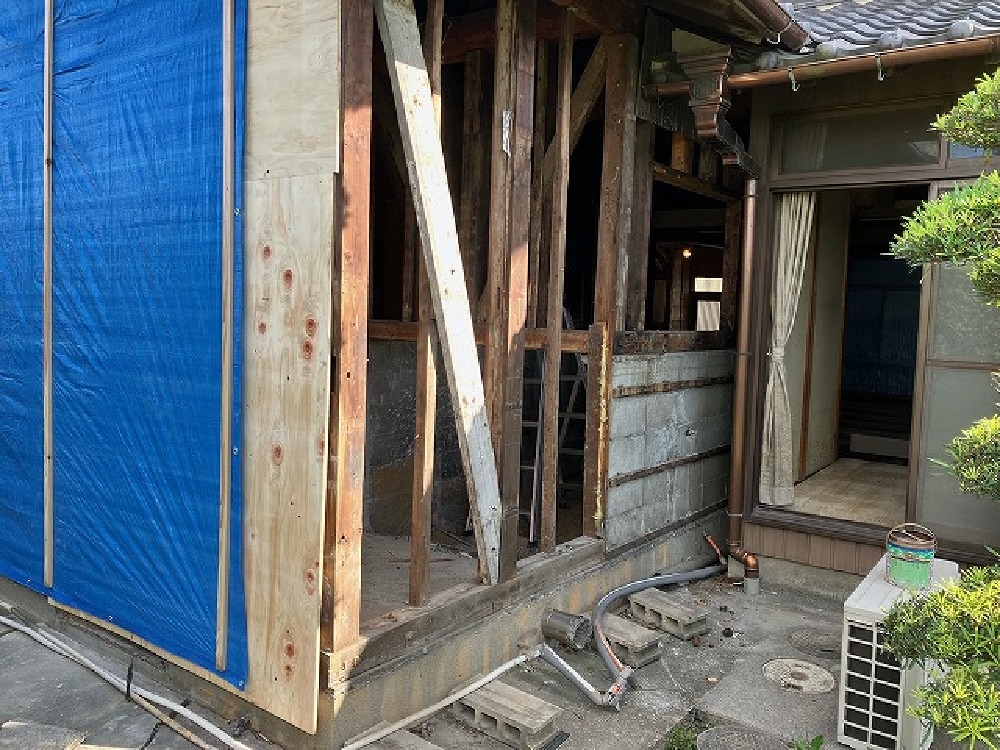

97. 2024年01月20日
-
引き続き鴨居などの加工を行っています。 残りは巾木と廻子だけになりました(三浦)
-
98. 2024年01月20日
-
窓枠を取り付けました(山本)
-

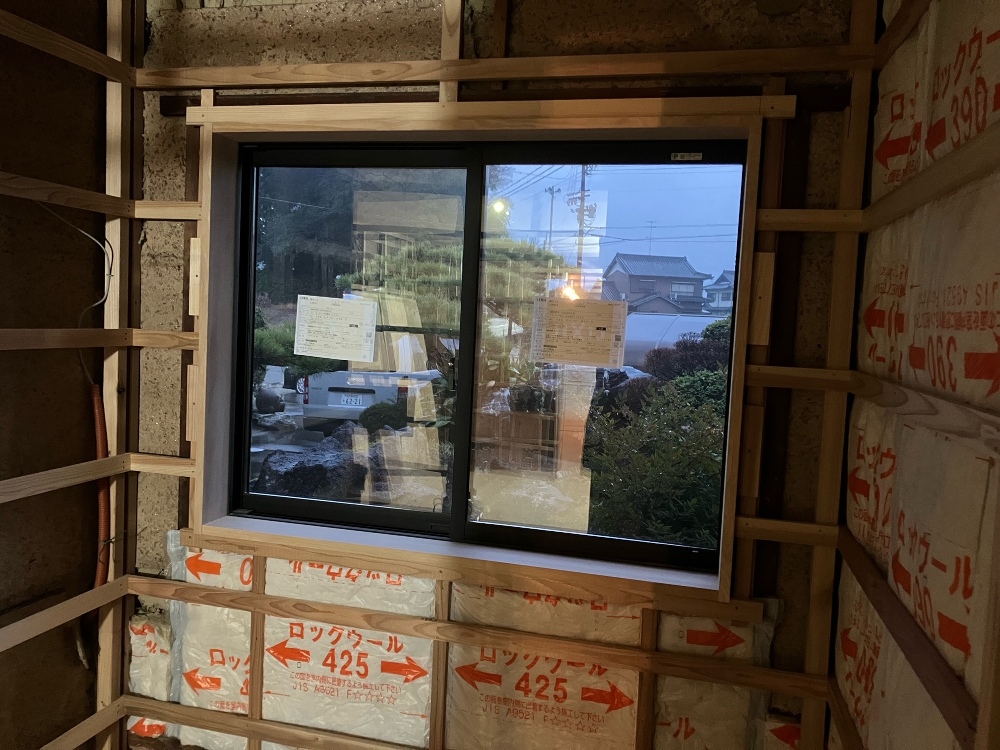

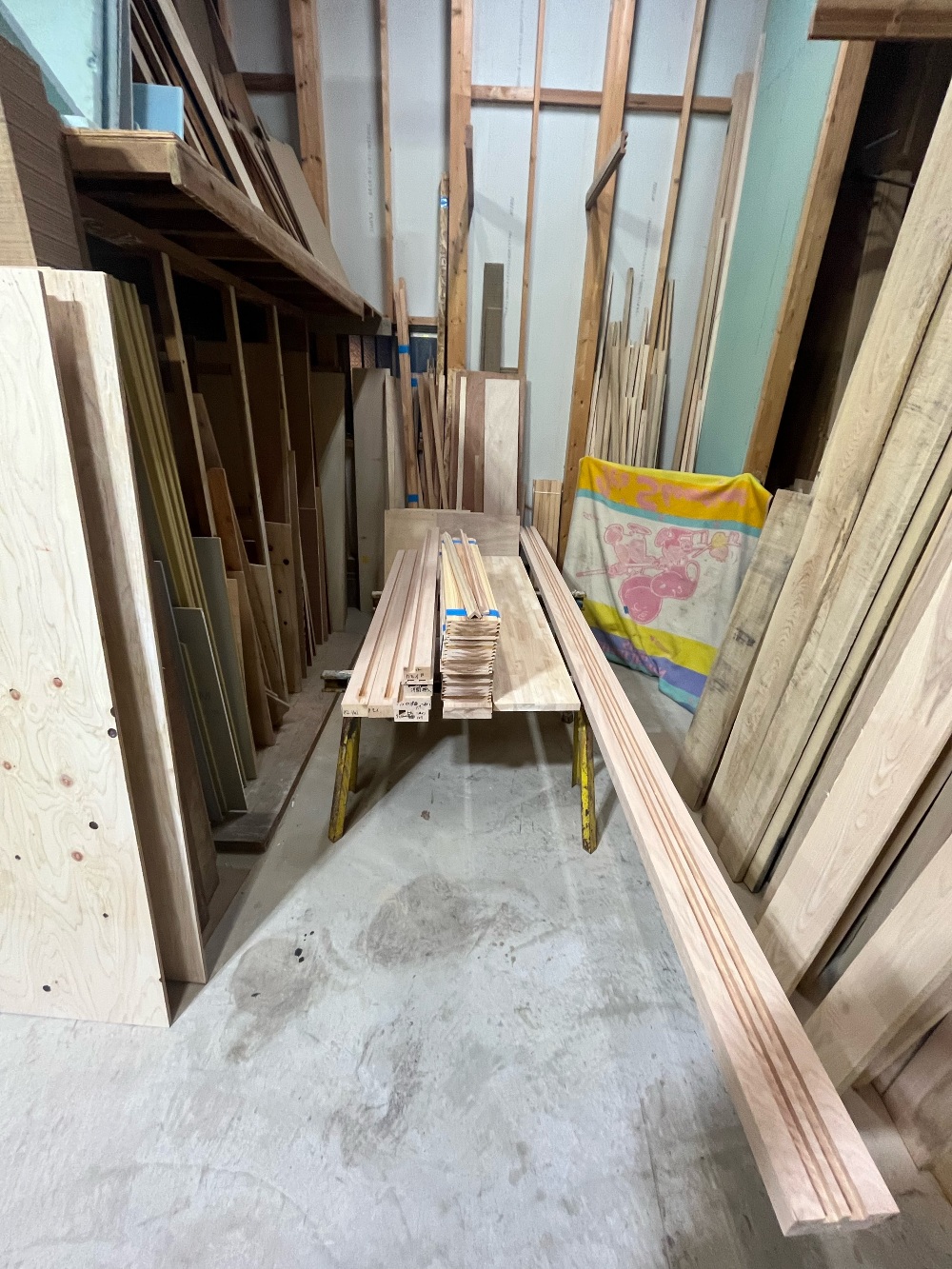

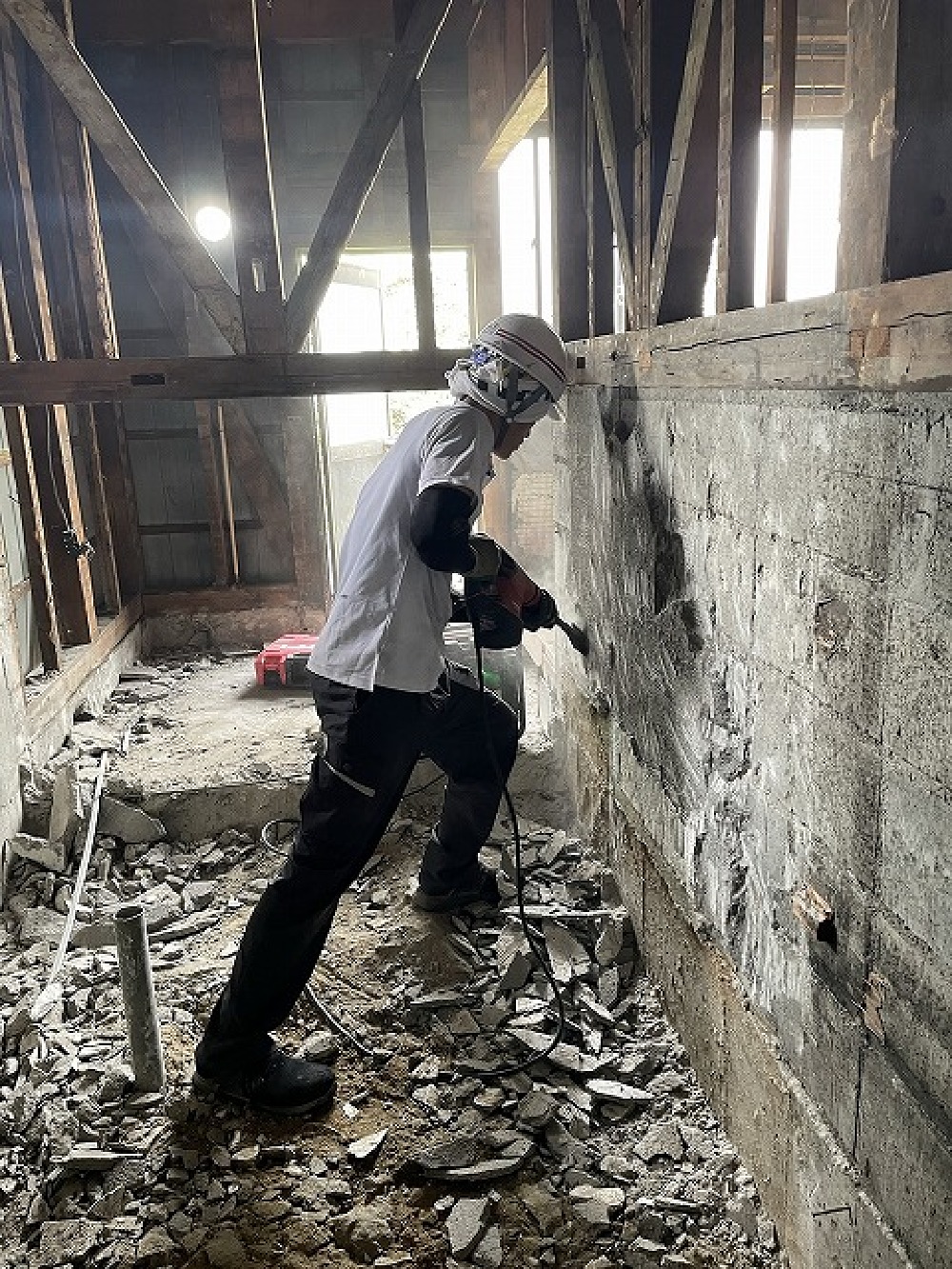

99. 2024年01月19日
-
既設部との取り合いの入り口枠を解体して新しく作りました(山本)
-

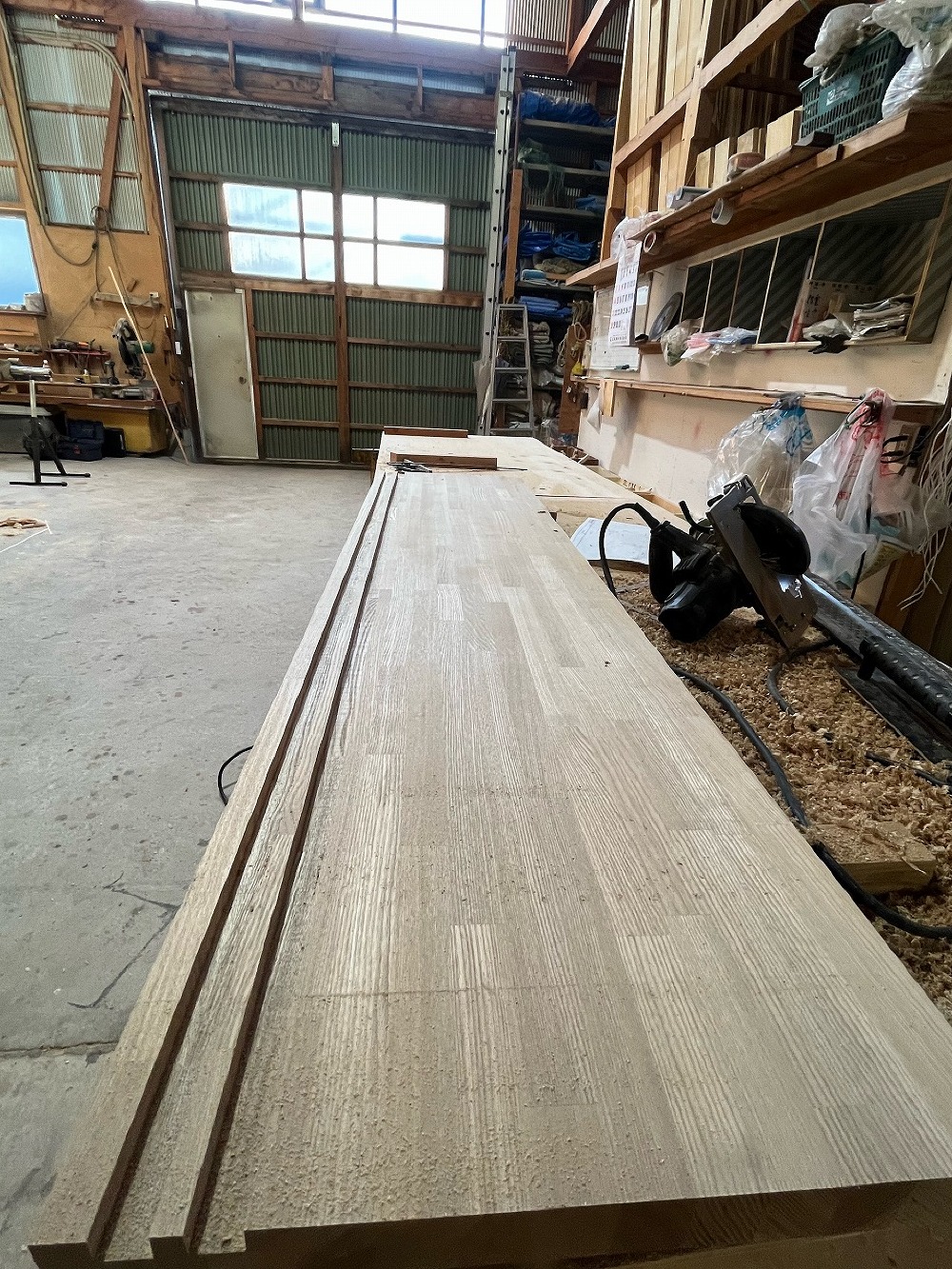

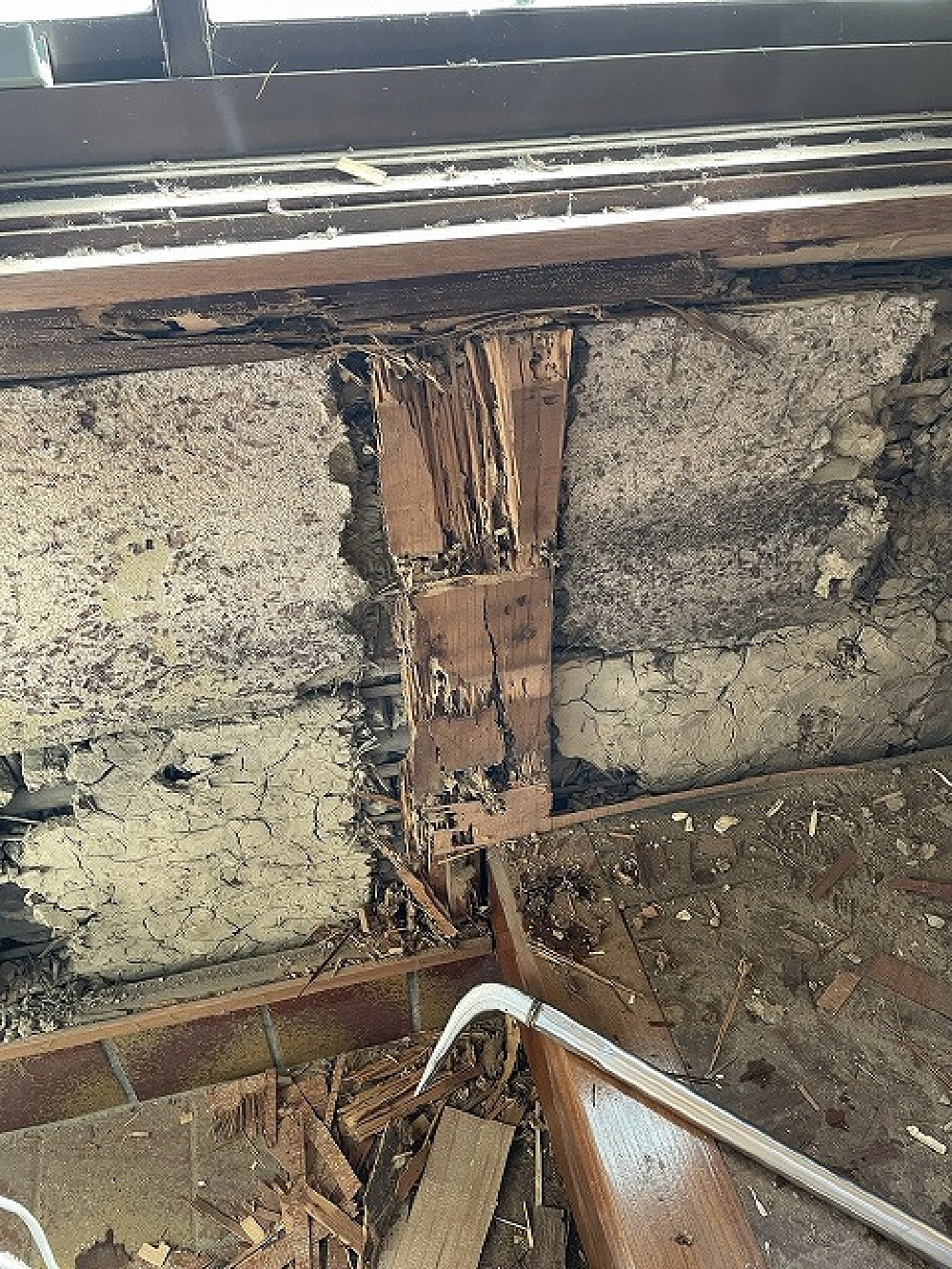

100. 2024年01月18日
-

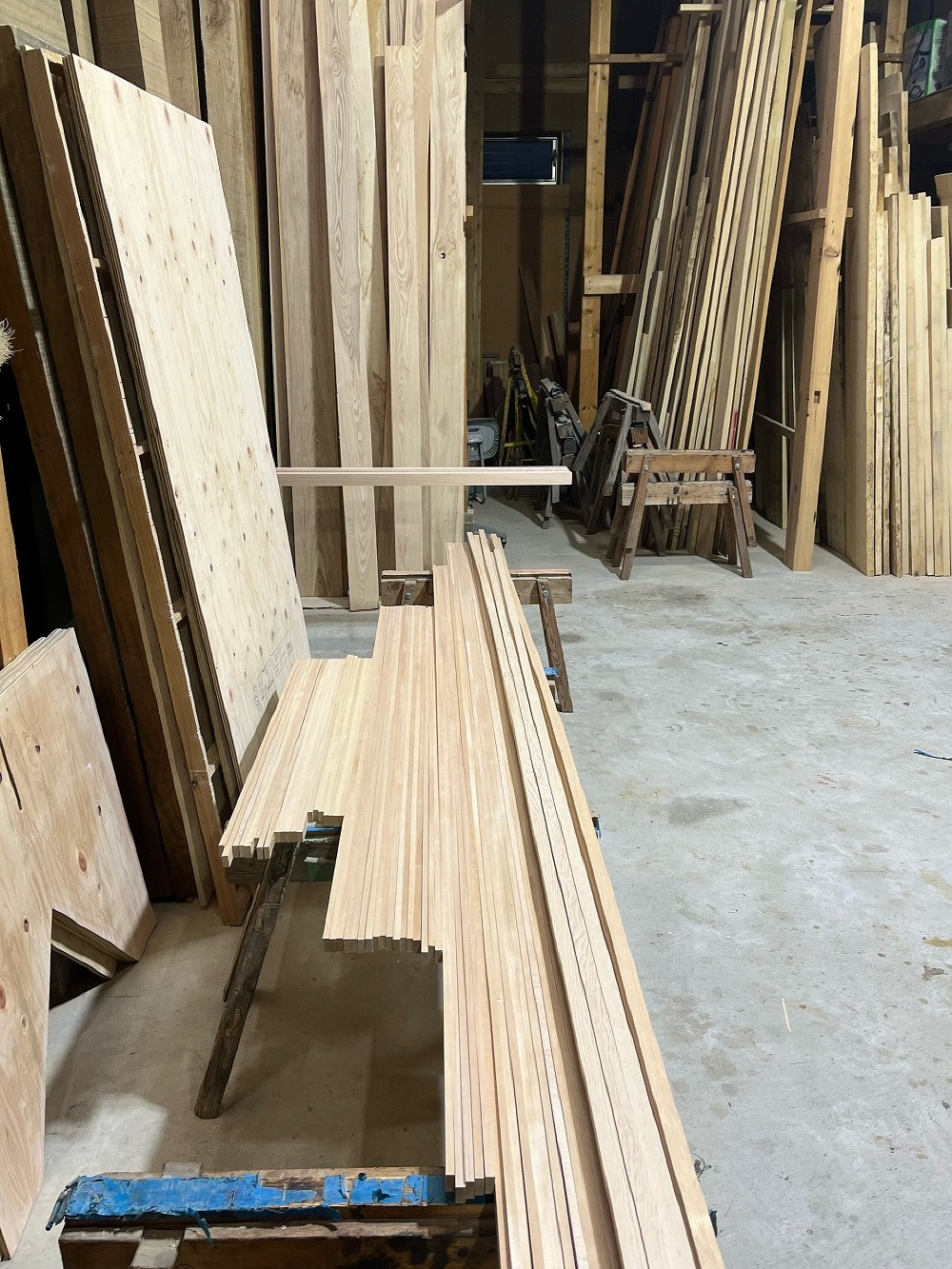

引き続き工場で加工をしています(三浦)
-
101. 2024年01月18日
-
タモ無垢材で上がり框を施工しました(山本)
-

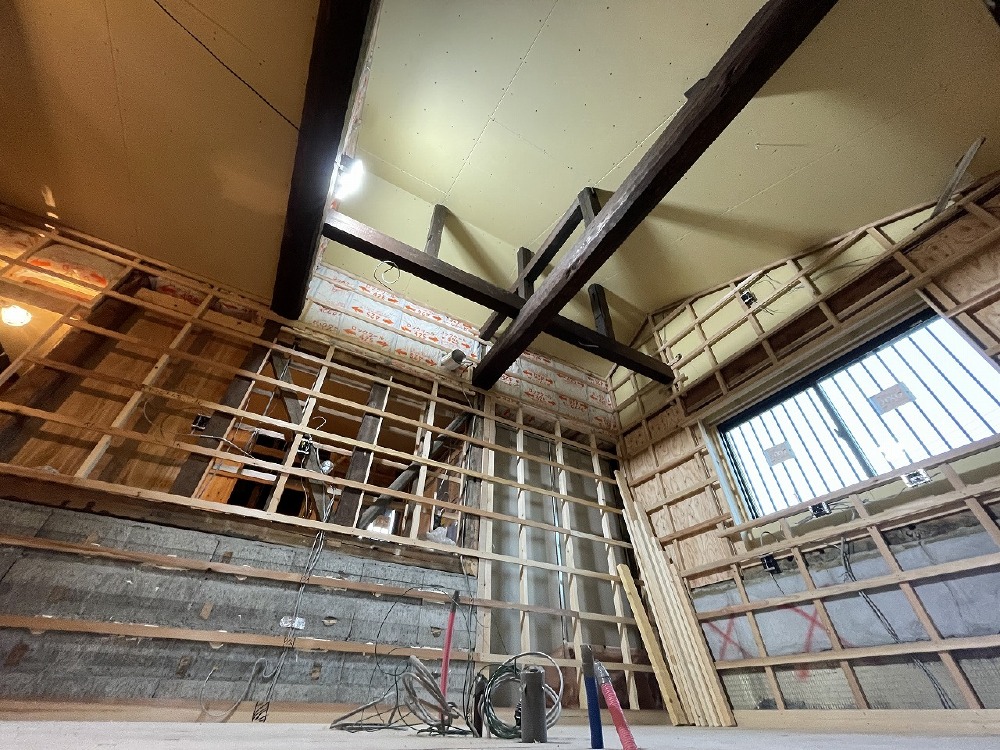

102. 2024年01月17日
-
引き続き框や鴨居・敷居用に栂の無垢材を加工しています(三浦)
-
103. 2024年01月17日
-
欅の式台を加工中です(寺西)
-
104. 2024年01月16日
-

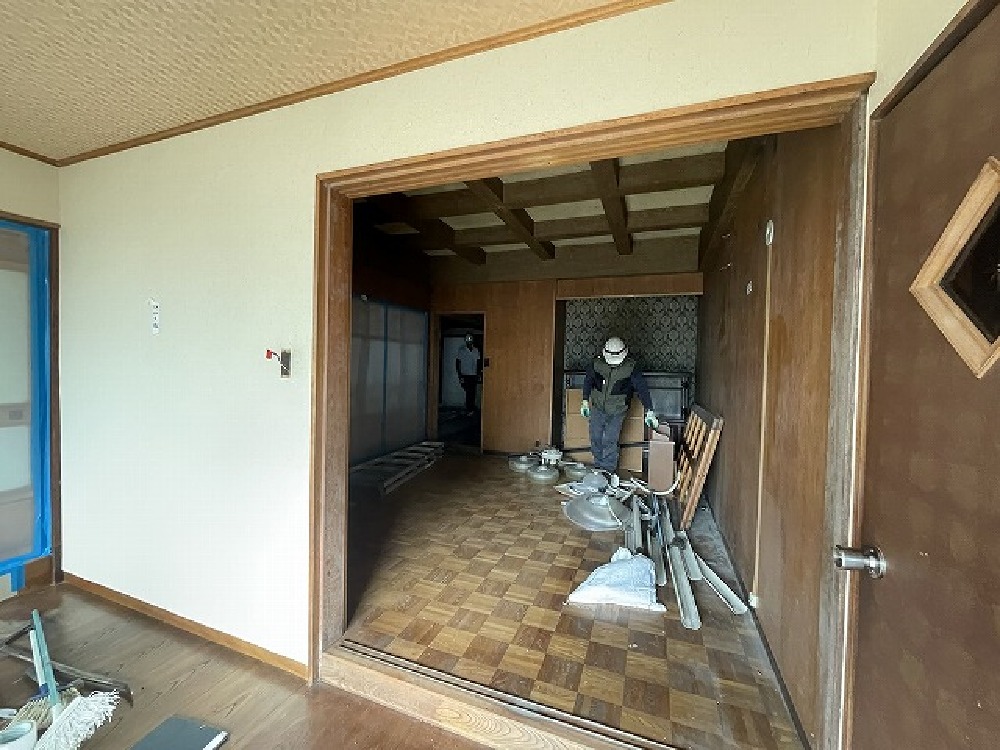

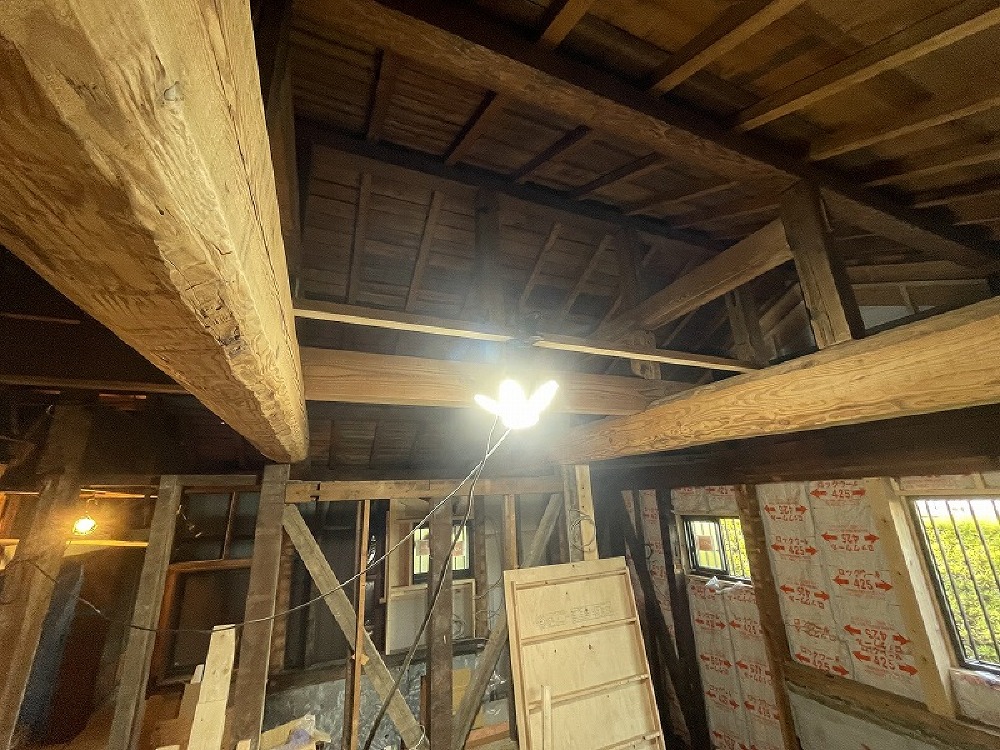

工場にて框や鴨居・敷居用に材料を加工しています 栂の無垢材です(三浦)
-
105. 2024年01月16日
-
天井プラスターボード完了した山ちゃん(白井)
-

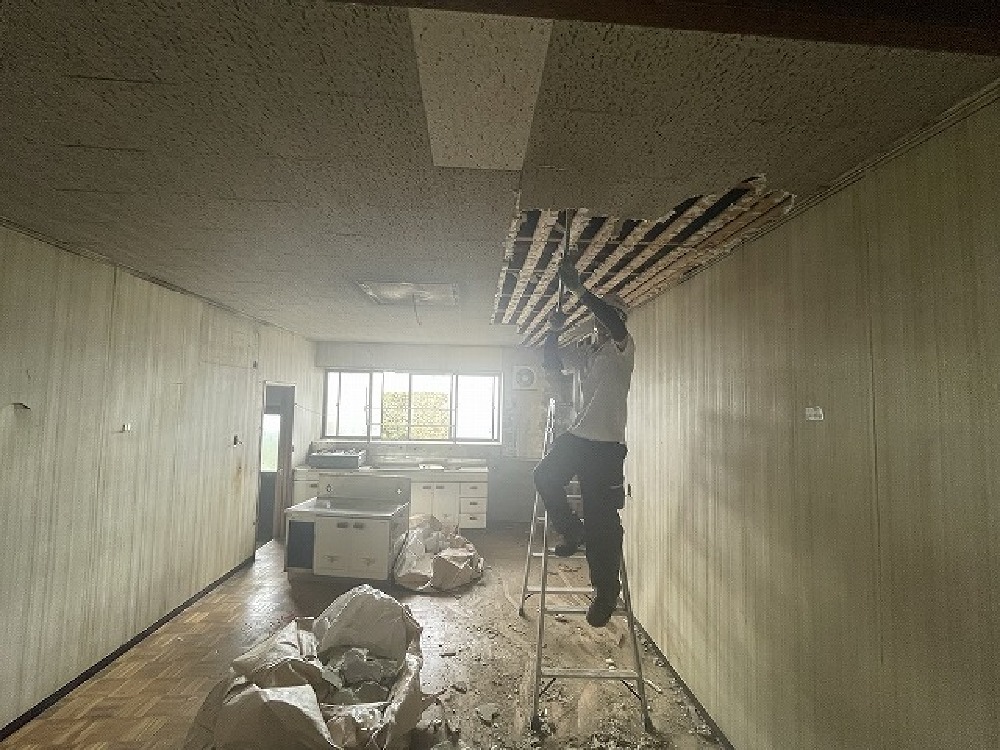

106. 2024年01月16日
-
この勾配天井部の下はキッチンになります。 仕上がりが楽しみです(白井)
-
107. 2024年01月16日
-
この勾配天井部の下はキッチンになります。 仕上がりが楽しみです(白井)
-
108. 2024年01月15日
-
天井ボード貼り進行中です(山本)
-
109. 2024年01月13日
-

勾配天井のボード貼り作業を進めています。立派な梁が際立っています。(山本)
-
110. 2024年01月12日
-
電気屋さんが、配線作業を進めています。(山本)
-
111. 2024年01月10日
-
洗面所の壁下地を進めています(山本)
-
112. 2024年01月09日
-
壁下地もあと少しで終わりです。山ちゃんは 洗面脱衣の下地を作成しています(白井)
-
113. 2024年01月08日
-
引き続き壁下地進行中です(山本)
-

114. 2023年12月27日
-
今日はユニットバスの施工日でした(山本)
-
115. 2023年12月25日
-
リビングの壁下地進行中です(山本)
-
116. 2023年12月23日
-
引き続きリビングの壁下地進行中です(山本)
-
117. 2023年12月21日
-
梁の塗装などを行いました(三浦)
-
118. 2023年12月21日
-
梁の塗装などを行いました(三浦)
-
119. 2023年12月21日
-
梁の塗装などを行いました(三浦)
-
120. 2023年12月20日
-
洋間の壁下地をすすめています(山本)
-
121. 2023年12月19日
-
玄関ホールの床組みを施工しました(山本)
-
122. 2023年12月16日
-
玄関の天井下地を施工しました(山本)
-
123. 2023年12月16日
-
玄関部の天井下地をする山ちゃん(白井)
-
124. 2023年12月16日
-
捨て貼りまで完了したので配管工事に きてくれた茂ちゃん(白井)
-
125. 2023年12月16日
-

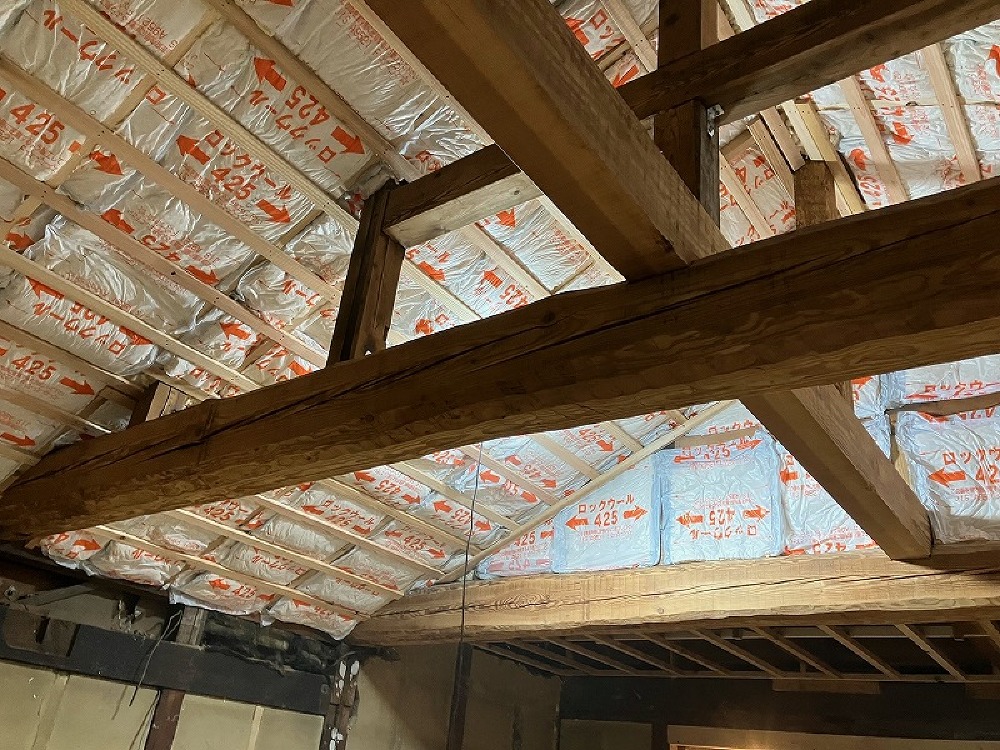

勾配天井部も隙間なくキッチリ断熱材が入っています(白井)
-
126. 2023年12月14日
-

しっかりと断熱材を充填しています(山本)
-
127. 2023年12月13日
-
電気屋さんが換気扇の穴開けをしています(山本)
-
128. 2023年12月13日
-

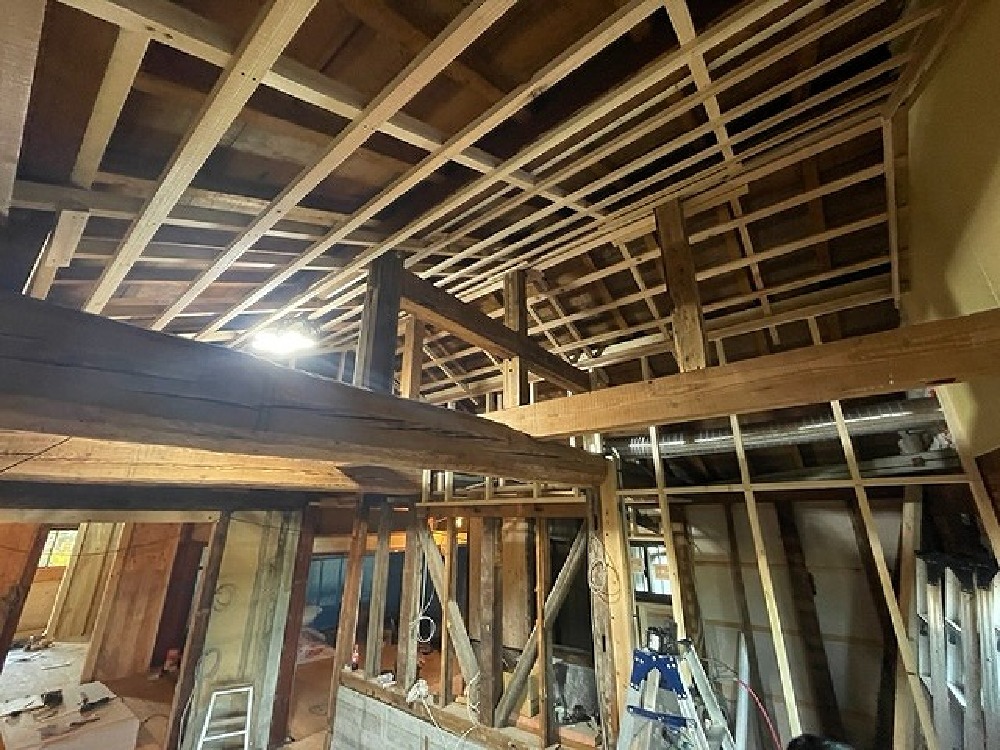

勾配天井下地進行中
-
129. 2023年12月13日
-
勾配天井下地進行中
-
130. 2023年12月12日
-
勾配天井の下地を施工しました(山本)
-
131. 2023年12月11日
-
防蟻剤が撒けるように点検口を新設しました(山本)
-

132. 2023年12月09日
-
防音のため、下地組む前にもボードを貼りました(山本)
-
133. 2023年12月08日
-
金物補強できるところには金物を取り付けます(山本)
-
134. 2023年12月08日
-
山ちゃん天井下地進行中です(白井)
-
135. 2023年12月08日
-
外部ではサイディングも綺麗に貼れ、次は塗装工事です(白井)
-
136. 2023年12月08日
-
勾配天井にする為 颯太君が綺麗に磨いた丸太です(白井)
-
137. 2023年12月08日
-
勾配天井にする為 颯太君が綺麗に磨いた丸太です(白井)
-
138. 2023年12月06日
-
天井下地施工中です(山本)
-
139. 2023年12月05日
-
山ちゃんの指示を受けながら、釘を沈めて行くカメラ目線の颯太君。色々覚えることがあります(白井)
-
140. 2023年12月05日
-
梁みがきなどをおこないました(三浦)
-
141. 2023年12月05日
-
サイディング施工完了です(山本)
-
142. 2023年12月04日
-
サイディングを貼って行く山ちゃんと颯太君。 防音を考慮し北面はトタンではなくサイディングにしました(白井)
-
143. 2023年12月04日
-
サイディングを貼って行く山ちゃんと颯太君。 防音を考慮し北面はトタンではなくサイディングにしました。
-

144. 2023年12月04日
-
三浦です。今日は自身初のサイディング貼りを行いました(三浦)
-
145. 2023年12月04日
-
三浦です。今日は自身初のサイディング貼りを行いました(三浦)
-
146. 2023年12月04日
-
今日は颯太くんに応援に来てもらい、サイディングを貼りました(山本)
-
147. 2023年12月02日
-
天井下地施工中です(山本)
-
148. 2023年12月01日
-
しっかり断熱材充填しました(山本)
-
149. 2023年11月30日
-
引き続き床組み施工中です(山本)
-
150. 2023年11月29日
-
残りの一部屋の床組み施工中です(山本)
-

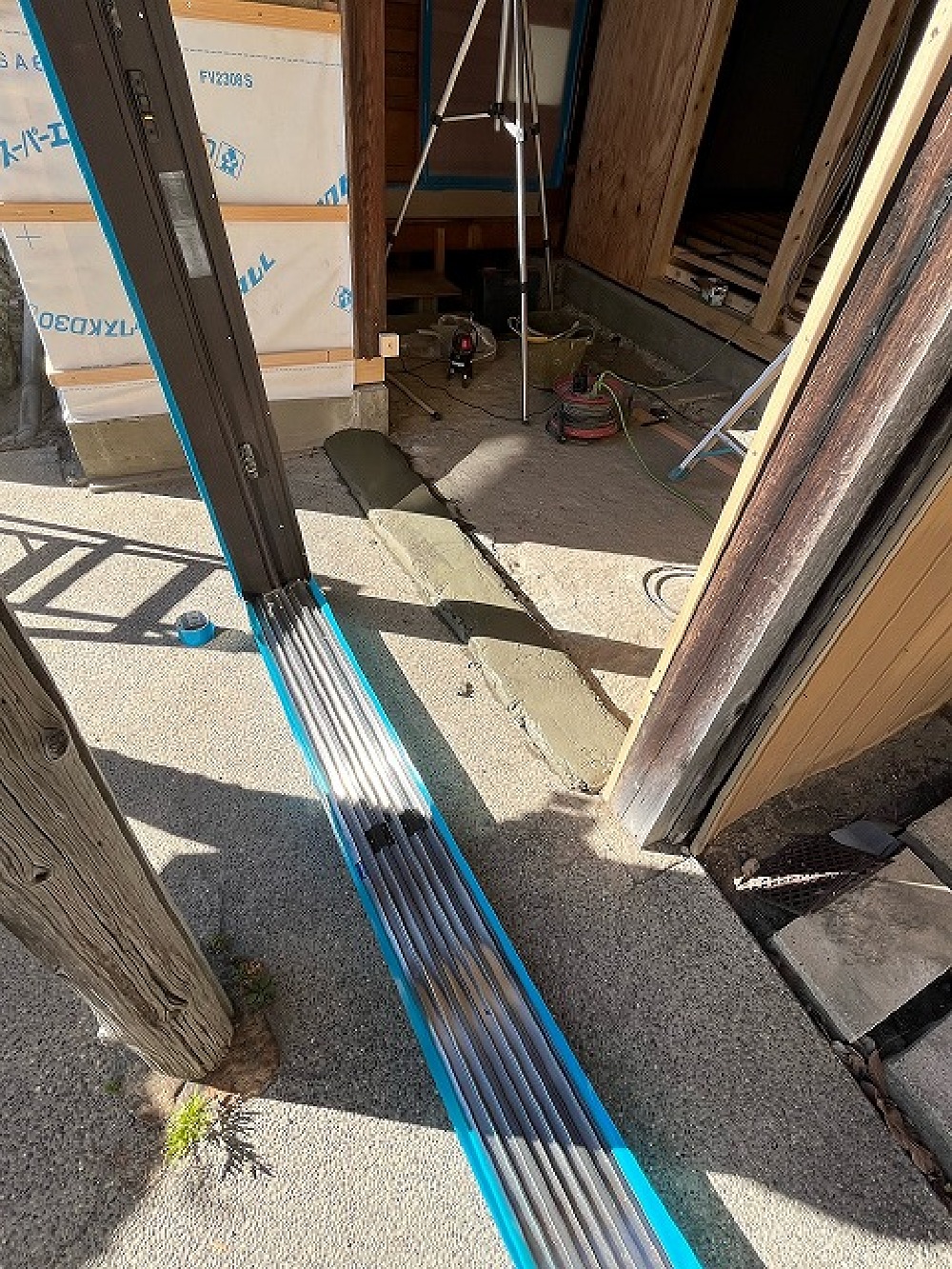

151. 2023年11月27日
-
床断熱、隙間なく充填中です(山本)
-
152. 2023年11月27日
-
先週末に取付した玄関サッシ枠 障子を今日建込みました
-
153. 2023年11月25日
-
床下の断熱材入れや玄関サッシ下のモルタル工事を行いました(三浦)
-
154. 2023年11月25日
-
床下の断熱材入れや玄関サッシ下のモルタル工事を行いました(三浦)
-
155. 2023年11月25日
-
玄関サッシ枠を取り付けました(山本)
-
156. 2023年11月24日
-
根太施工し終えて、床断熱を入れています。隙間のないようにしっかりと充填しています(山本)
-

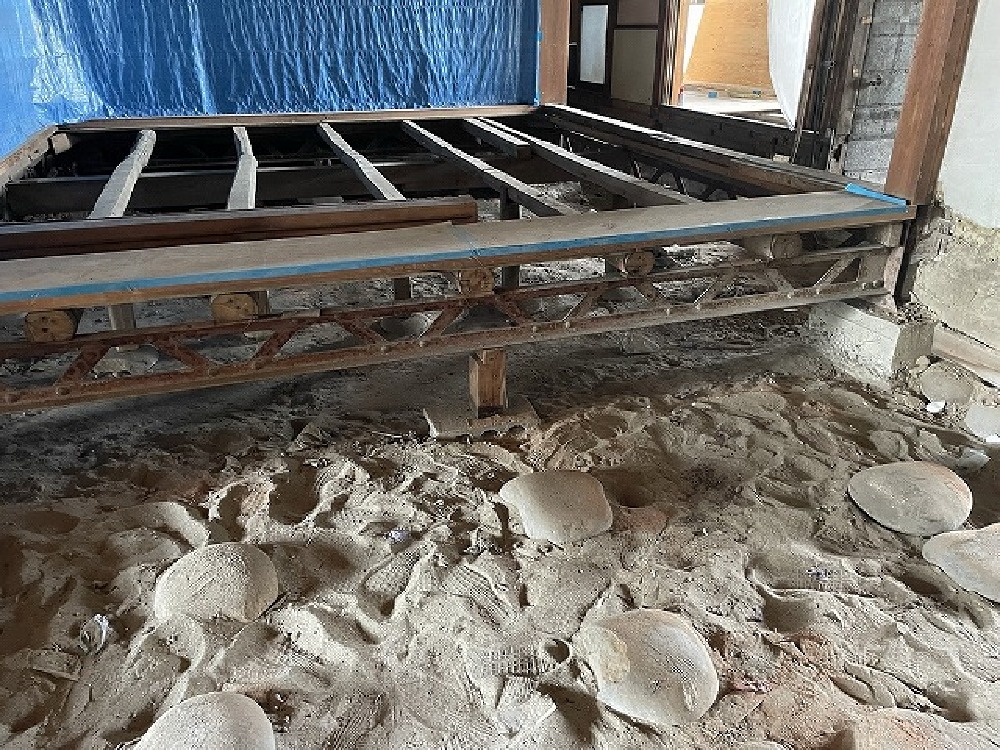

157. 2023年11月23日
-
今日はシロアリ防蟻処理してもらいました(山本)
-
158. 2023年11月23日
-
床下地、仕上がってきました。 今日は白蟻予防工事です(白井)
-
159. 2023年11月21日
-
根太施工中です(山本)
-
160. 2023年11月20日
-
サイディングの下地を施工しました(山本)
-
161. 2023年11月18日
-

北面のサッシを取り付けました(山本)
-
162. 2023年11月18日
-
レベルを使用し 床下地を進めていく山ちゃん。 通常の木造軸組工法(在来)とは少し違うので 材料も手間も掛かります(白井)
-
163. 2023年11月18日
-
レベルを使用し 床下地を進めていく山ちゃん。 通常の木造軸組工法(在来)とは少し違うので 材料も手間も掛かります(白井)
-
164. 2023年11月18日
-
レベルを使用し 床下地を進めていく山ちゃん。 通常の木造軸組工法(在来)とは少し違うので 材料も手間も掛かります(白井)
-
165. 2023年11月17日
-
引き続き大引施工中です(山本)
-
166. 2023年11月15日
-
大引施工中です(山本)
-
167. 2023年11月10日
-

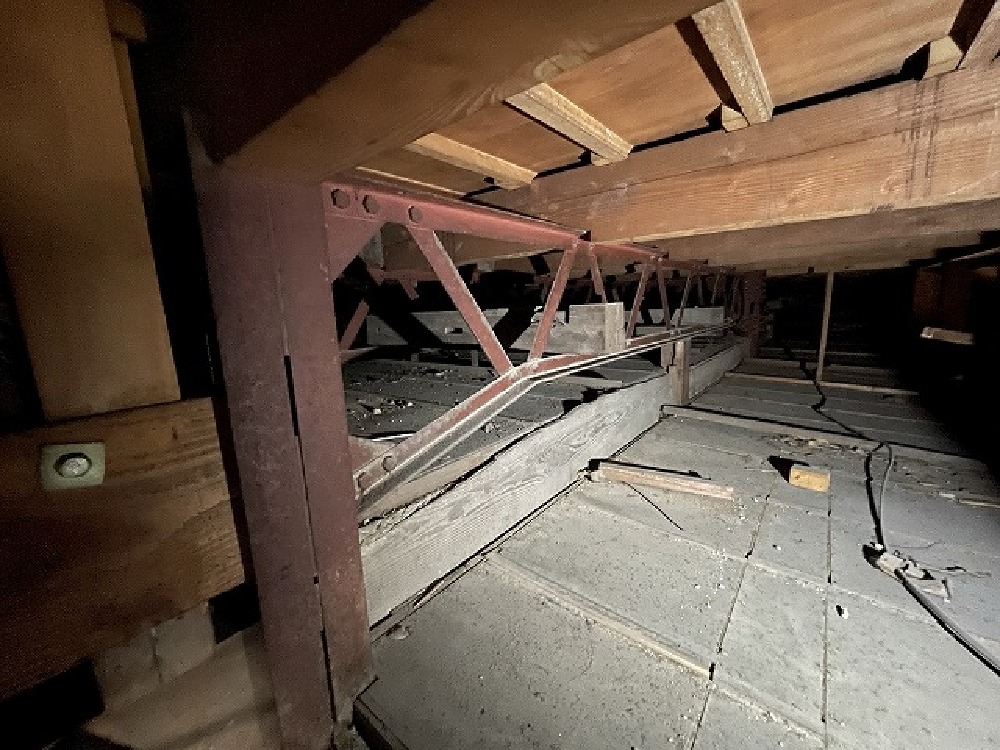

床下地を進めています(山本)
-
168. 2023年11月09日
-
断熱材を入れて透湿シートを貼りました(山本)
-

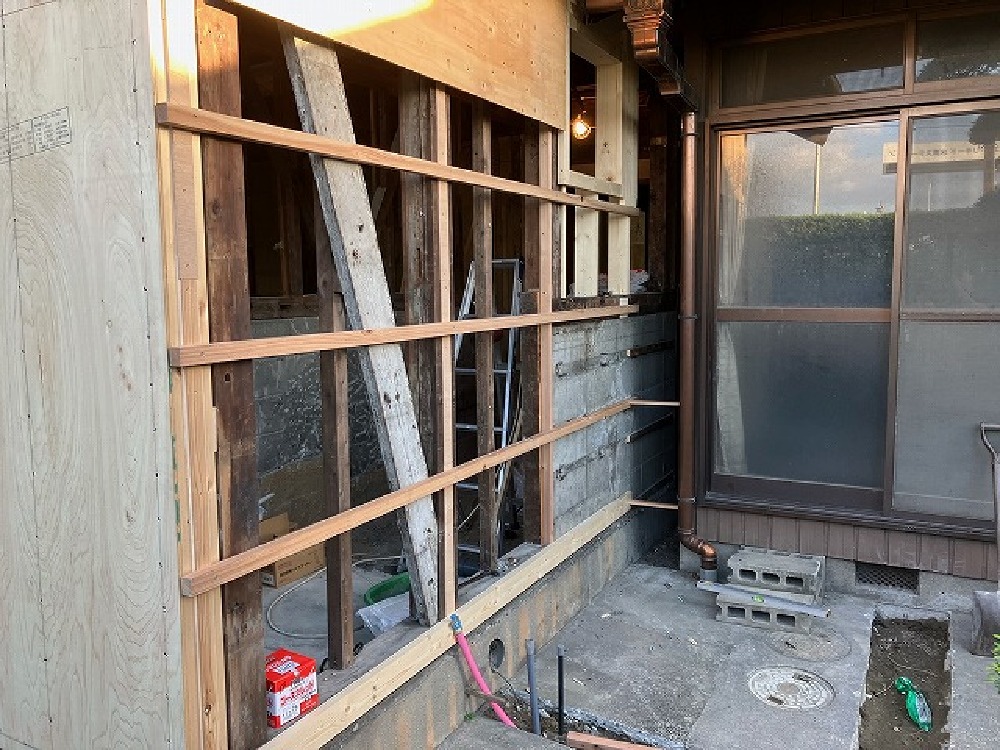

169. 2023年11月09日
-
断熱材を入れて透湿シートを貼りました(山本)
-
170. 2023年11月08日
-
外部下地進行中です(山本)
-

171. 2023年11月08日
-

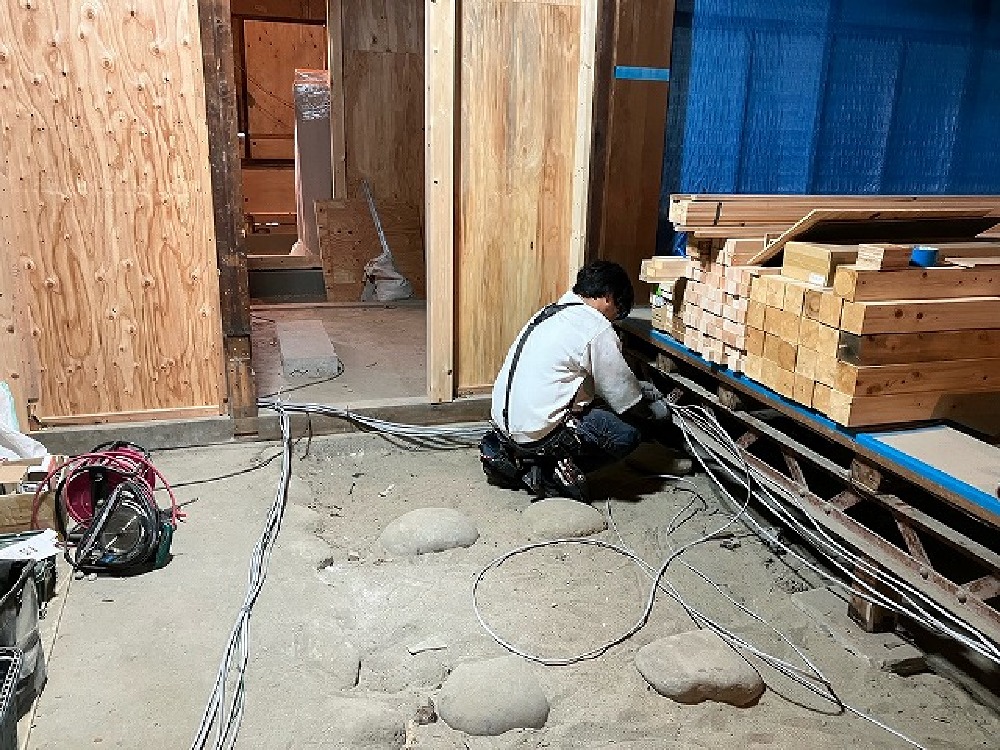

電気屋さんが配線してくれています(山本)
-

172. 2023年11月03日
-
外部下地進行中です(山本)
-
173. 2023年11月02日
-
引き続き北面補強壁施工中です(山本)
-

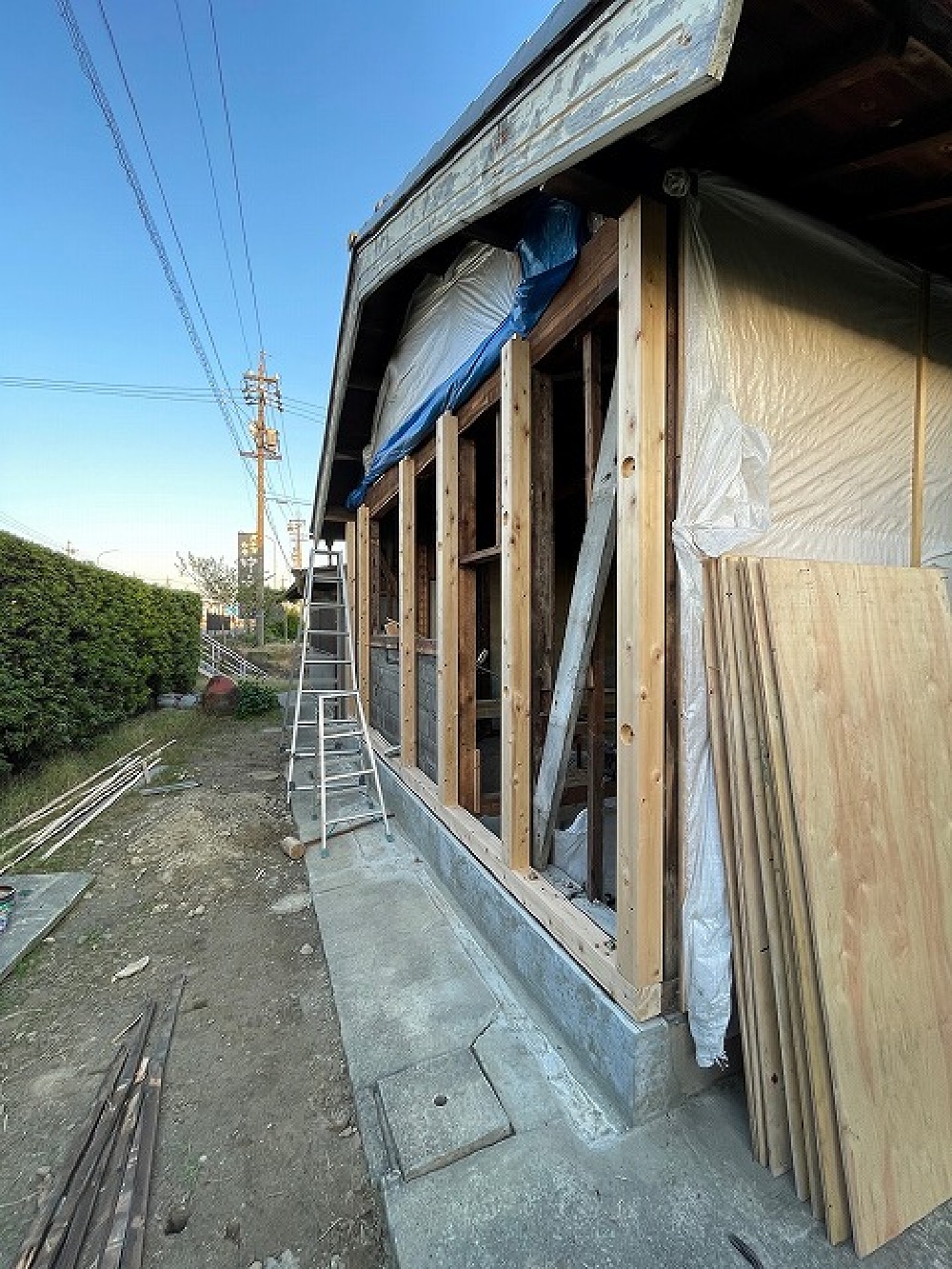

174. 2023年11月01日
-
補強壁の梁を刻んでいます(山本)
-
175. 2023年11月01日
-
立上りブロック部補強の基礎工事完了したので、建て込んでいきます(白井)
-
176. 2023年11月01日
-
サクサク刻んでいく山ちゃん。 桧材なので現場はいい香りに包まれています(白井)
-
177. 2023年10月31日
-
北面に補強の壁を作っています(山本)
-
178. 2023年10月27日
-
耐力壁施工中です(山本)
-

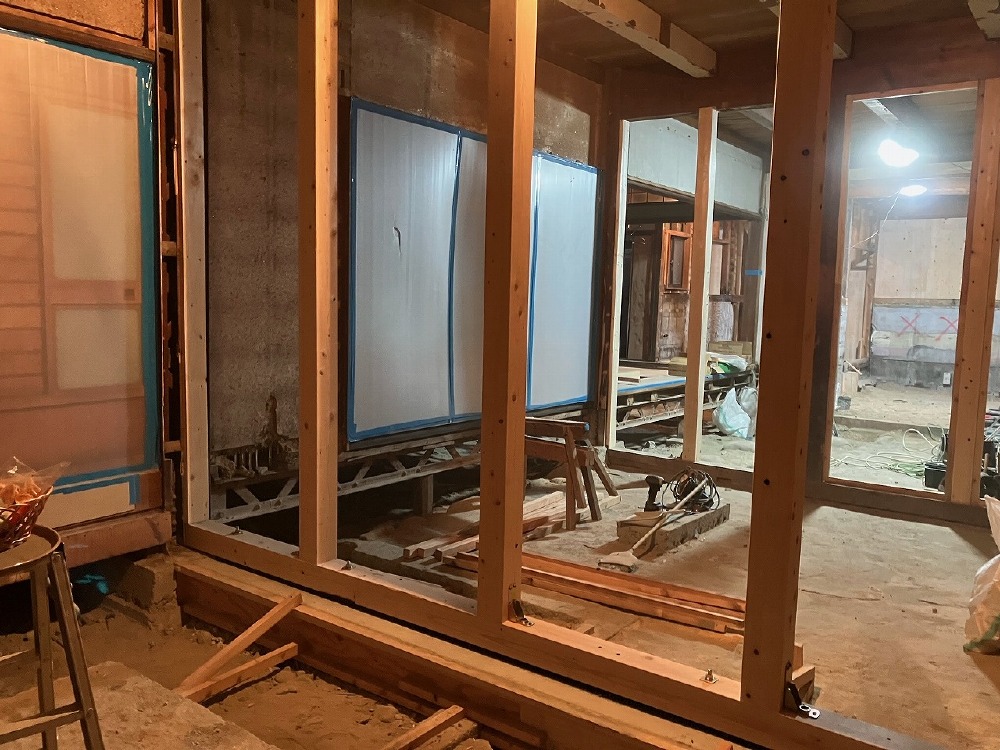

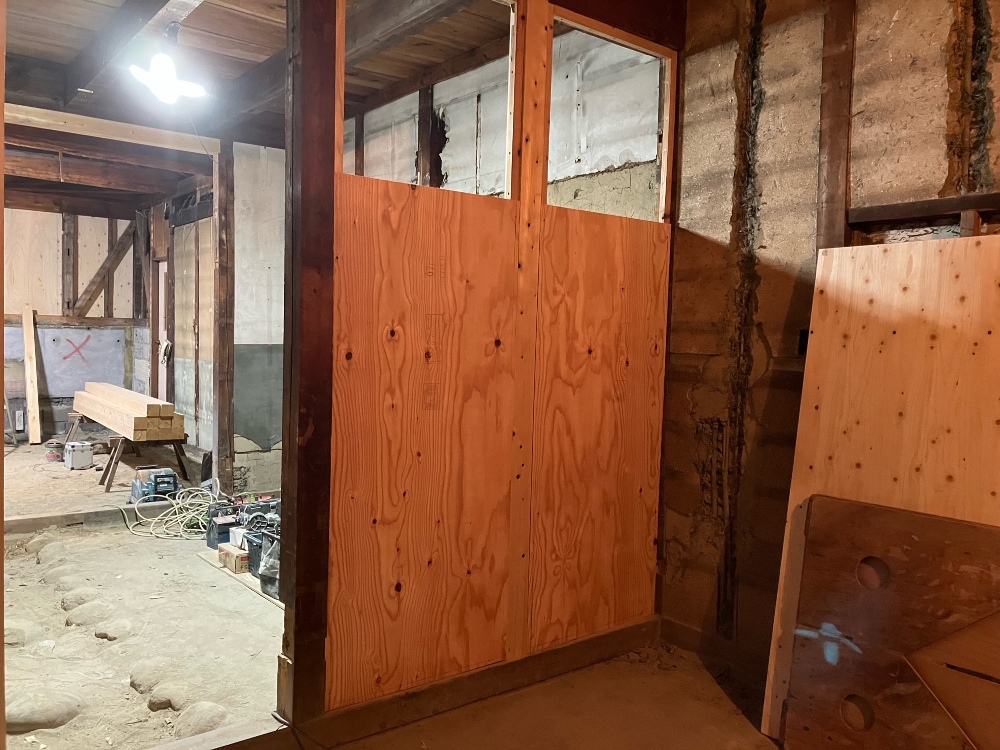

179. 2023年10月26日
-

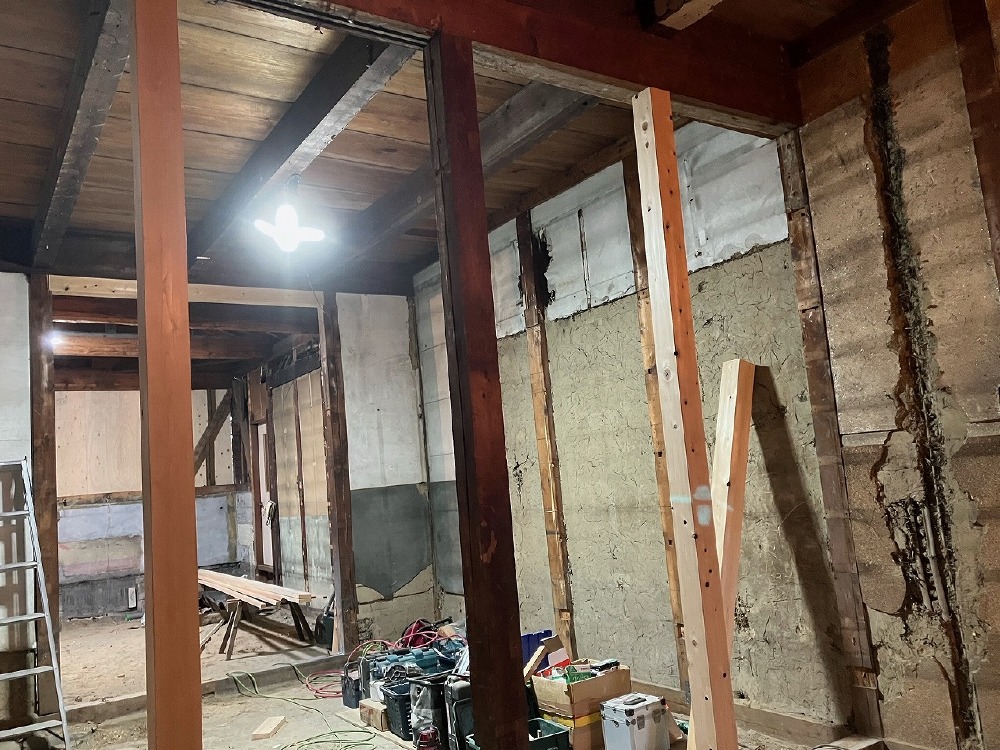

新設した基礎に土台を敷いて柱を建て補強を進めています(山本)
-
180. 2023年10月25日
-
補強のため、柱を新設しています(山本)
-

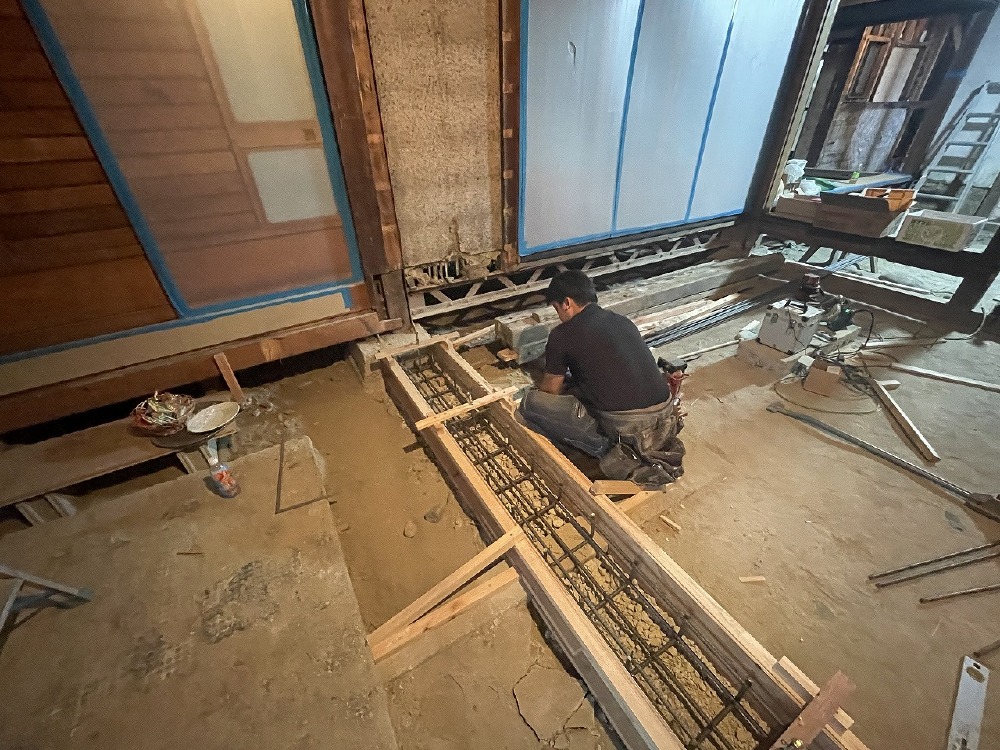

181. 2023年10月24日
-
今日は生コンを打設しました 電気屋さんも手伝ってくれて、助かりました(山本)
-
182. 2023年10月24日
-

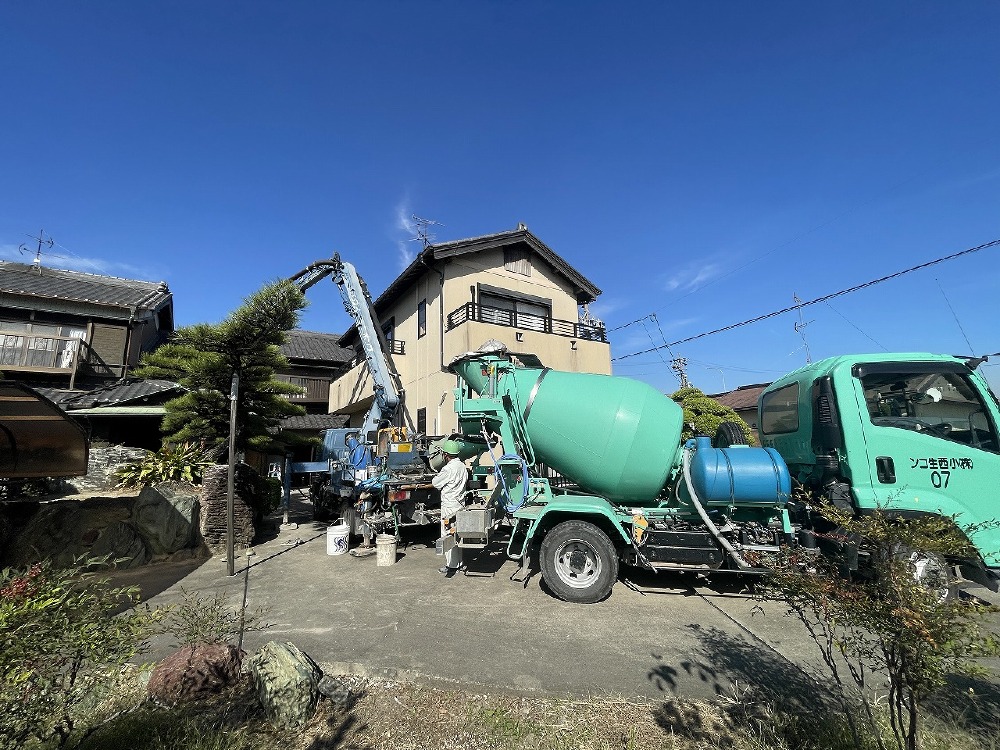

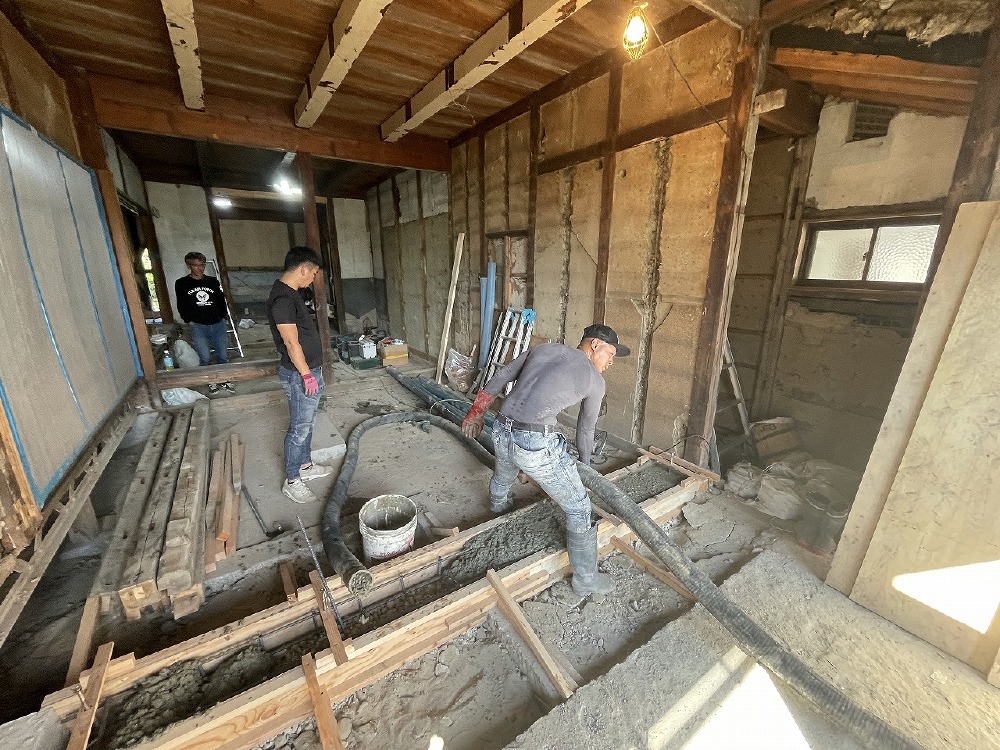

ポンプ車を駆使し 生コン打設しました(白井)
-
183. 2023年10月24日
-

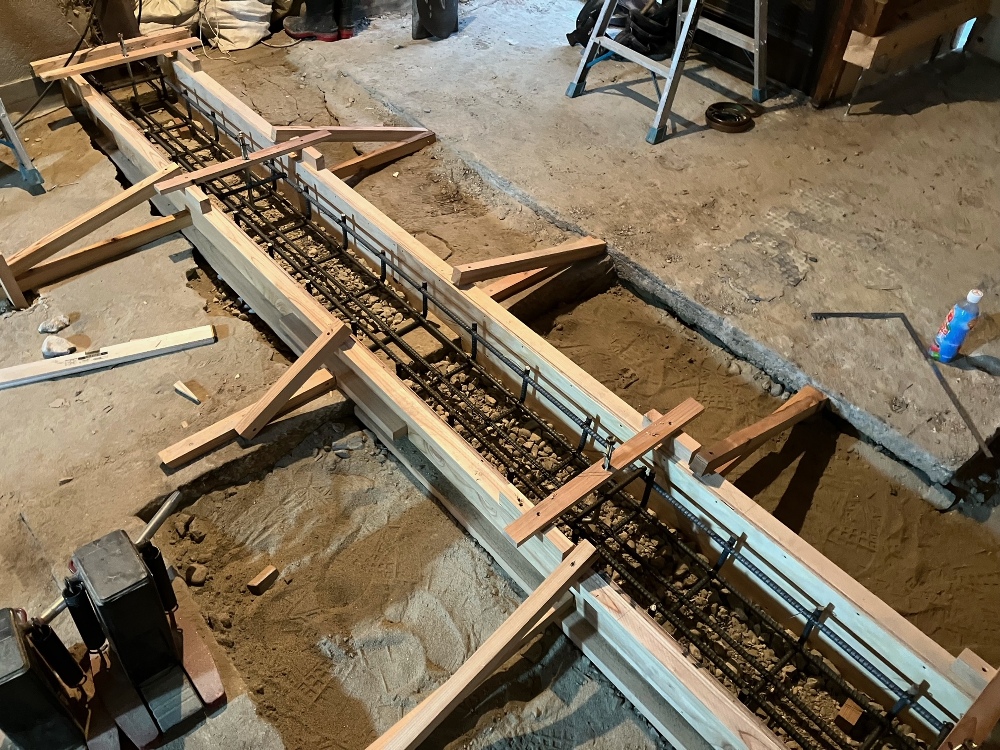

ポンプ車を駆使し 生コン打設しました(白井)
-
184. 2023年10月24日
-
ポンプ車を駆使し 生コン打設しました(白井)
-
185. 2023年10月20日
-
引き続き耐震補強箇所の基礎を作っています(山本)
-
186. 2023年10月20日
-
来週はじまる基礎工事に向けて、配筋、型枠工事を進める山ちゃん(白井)
-
187. 2023年10月20日
-
来週はじまる基礎工事に向けて、配筋、型枠工事を進める山ちゃん(白井)
-
188. 2023年10月20日
-
来週はじまる基礎工事に向けて、配筋、型枠工事を進める山ちゃん(白井)
-
189. 2023年10月19日
-
型枠施工しました(山本)
-
190. 2023年10月13日
-
(現状) お施主様が営む料理屋さんのまな板を削り、再生しました。無垢材はこうして削ってあげれば再び 綺麗な桧がよみがえります(白井)
-
191. 2023年10月13日
-
(途中経過)お施主様が営む料理屋さんのまな板を削り、再生しました。無垢材はこうして削ってあげれば再び 綺麗な桧がよみがえります(白井)
-
192. 2023年10月13日
-
(完了)お施主様が営む料理屋さんのまな板を削り、再生しました。無垢材はこうして削ってあげれば再び 綺麗な桧がよみがえります(白井)
-

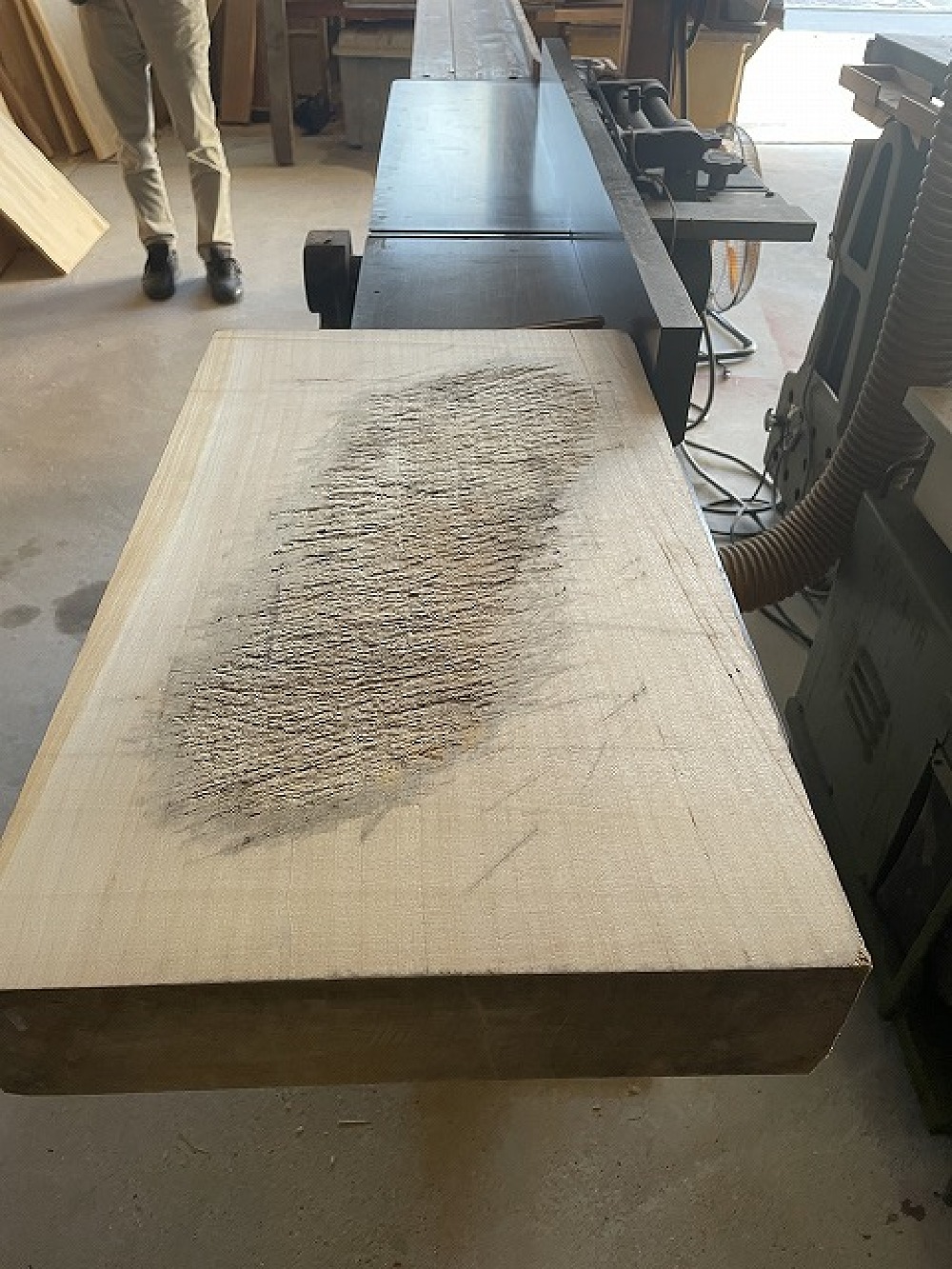

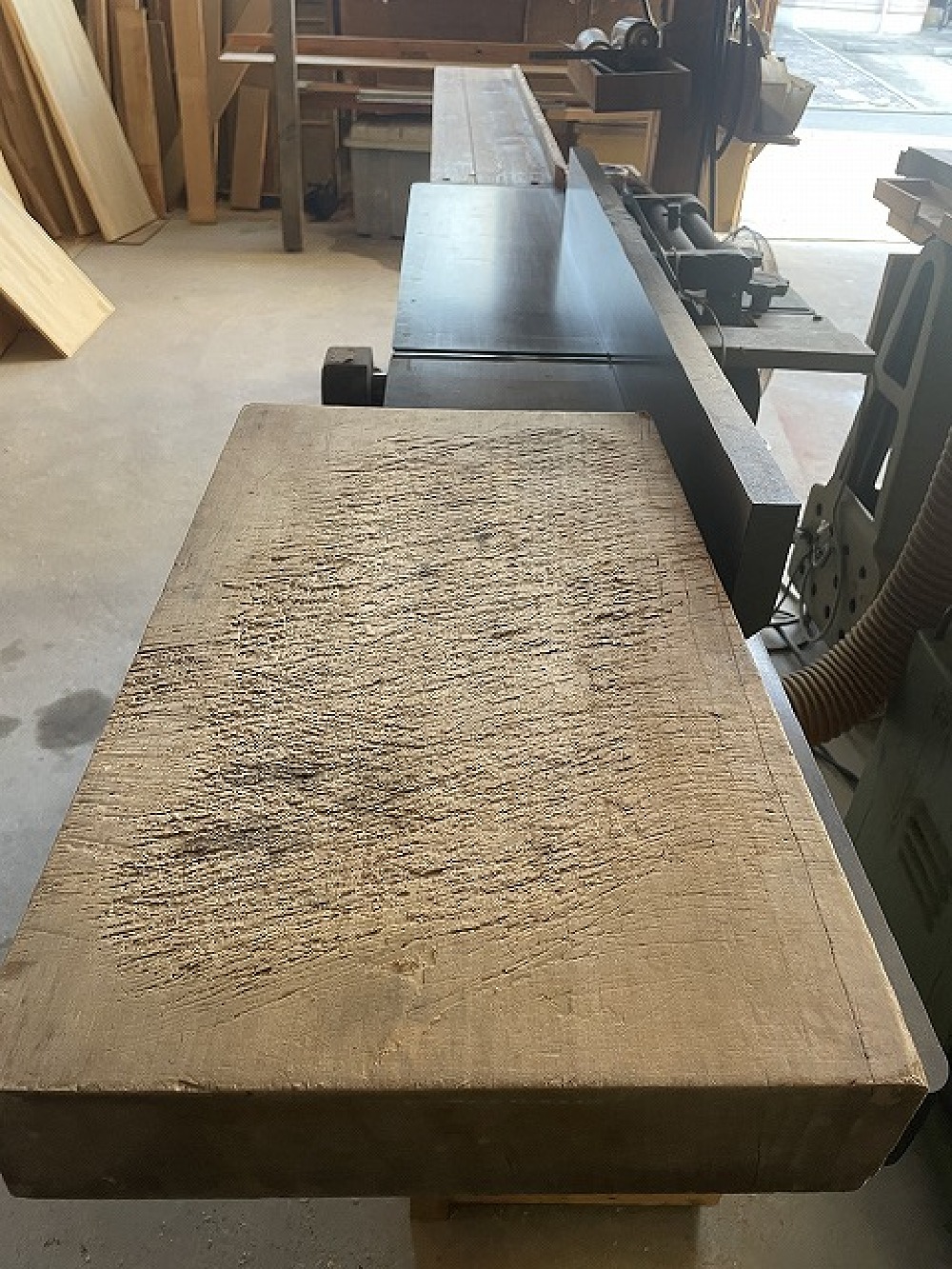

193. 2023年10月13日
-

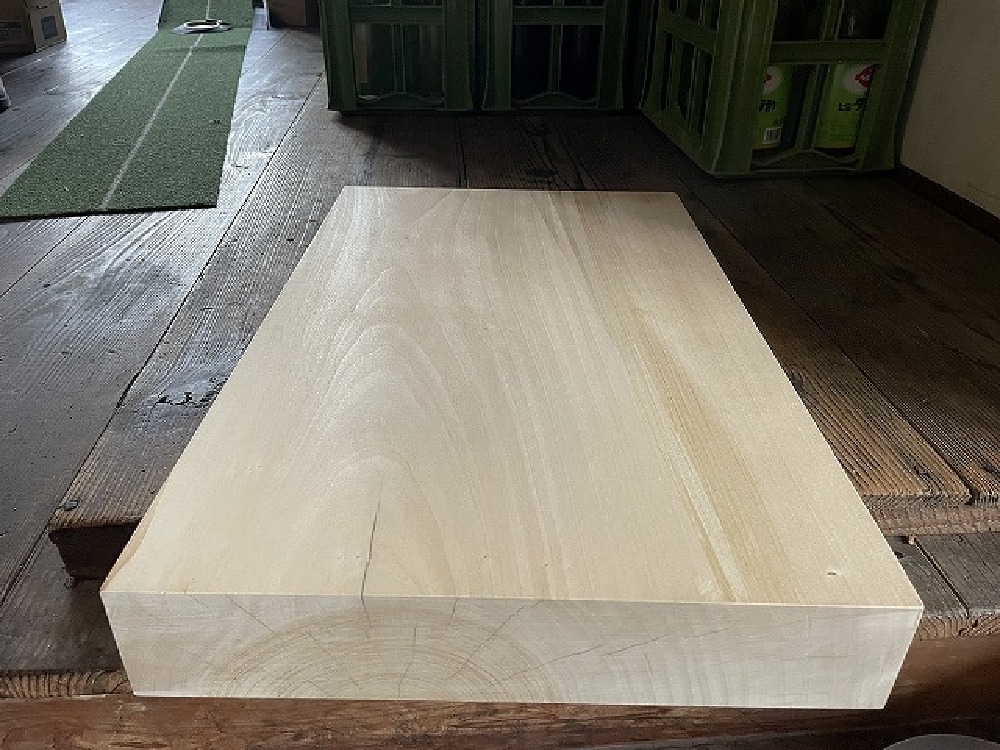

お施主様からのご依頼で、使い込まれた、まな板を削り直しています。削り加工をしたのはそうちゃんです。
-

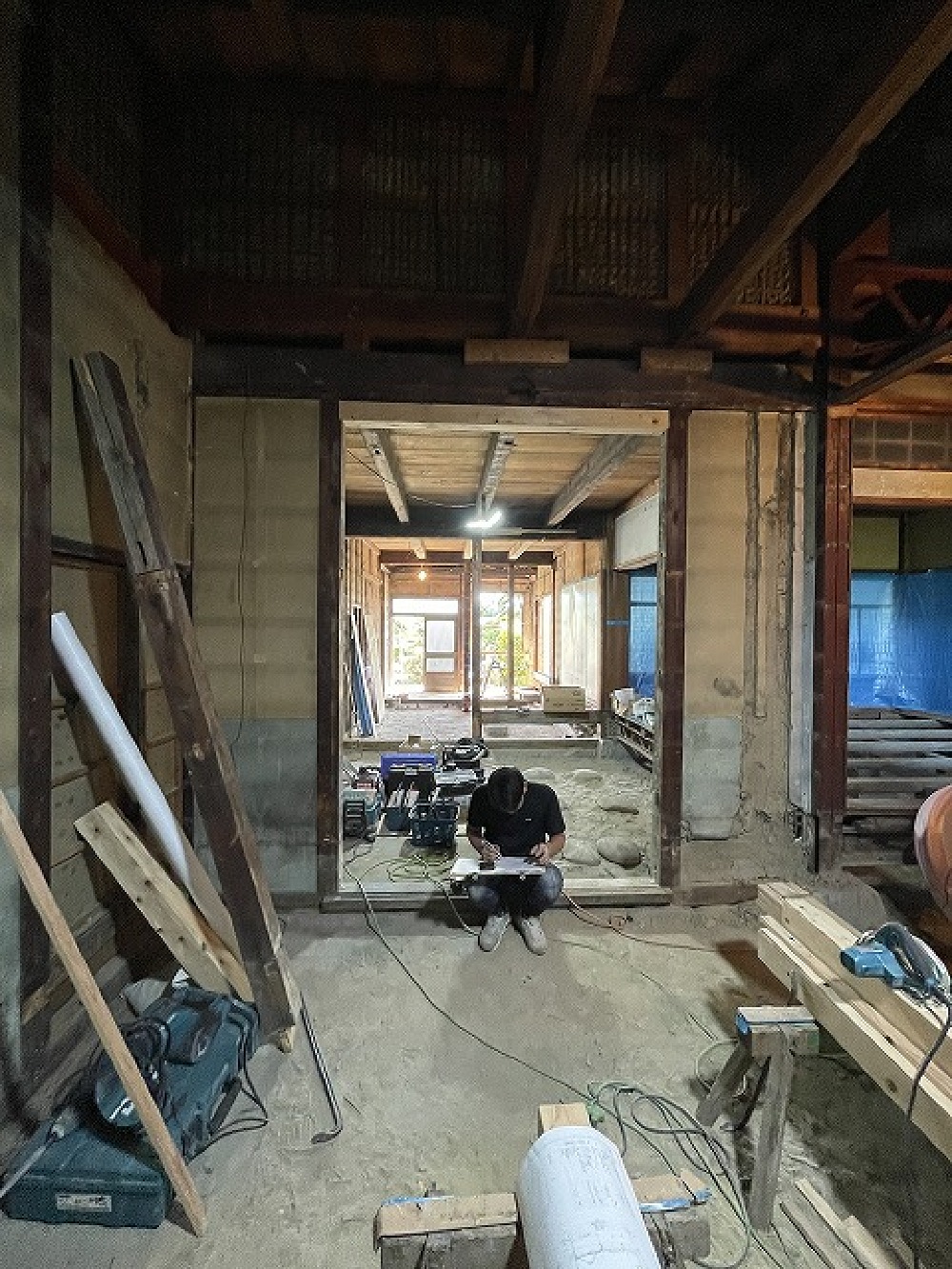

194. 2023年10月11日
-
水道屋さんが来てくれました。外部の配管をしてくれました(山本)
-
195. 2023年10月11日
-
立上りブロック部を補強する為、 頑強な基礎をつくります。配管が絡んで来るので 移設する水道工事の茂ちゃん(白井)
-

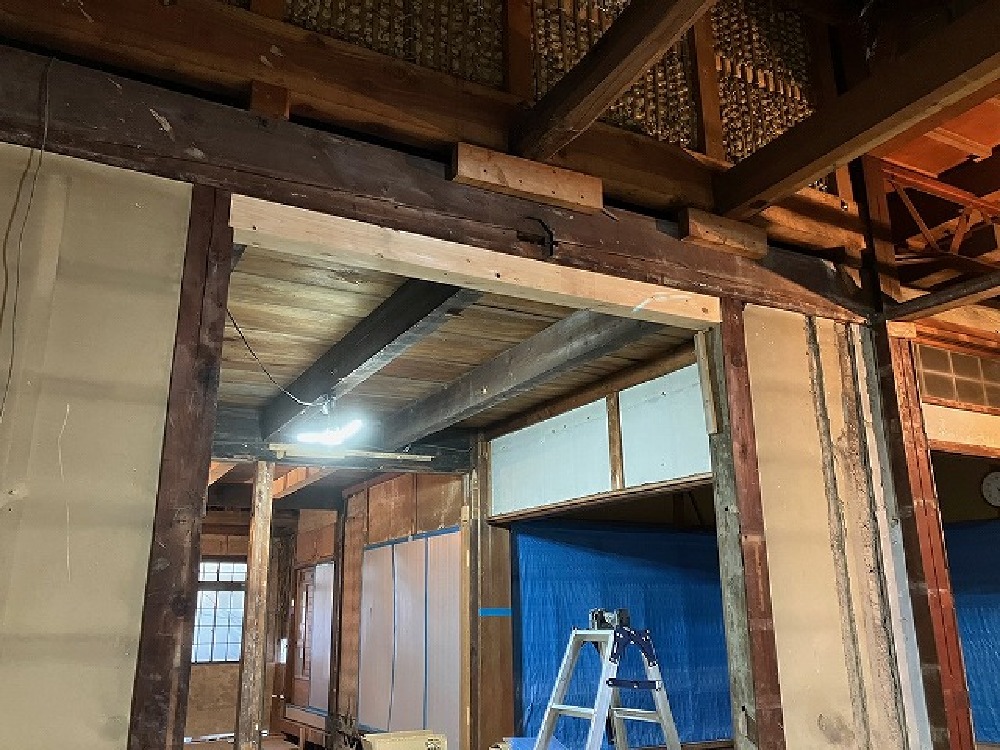

196. 2023年10月11日
-
基礎製作の準備のため鉄筋を拾う山ちゃん(白井)
-
197. 2023年10月10日
-
開口をとるため、既設の柱を撤去し梁を入れて補強しました(山本)
-
198. 2023年10月09日
-
引き続き外部を解体しています(山本)
-
199. 2023年10月05日
-
北面を解体して養生しました(山本)
-

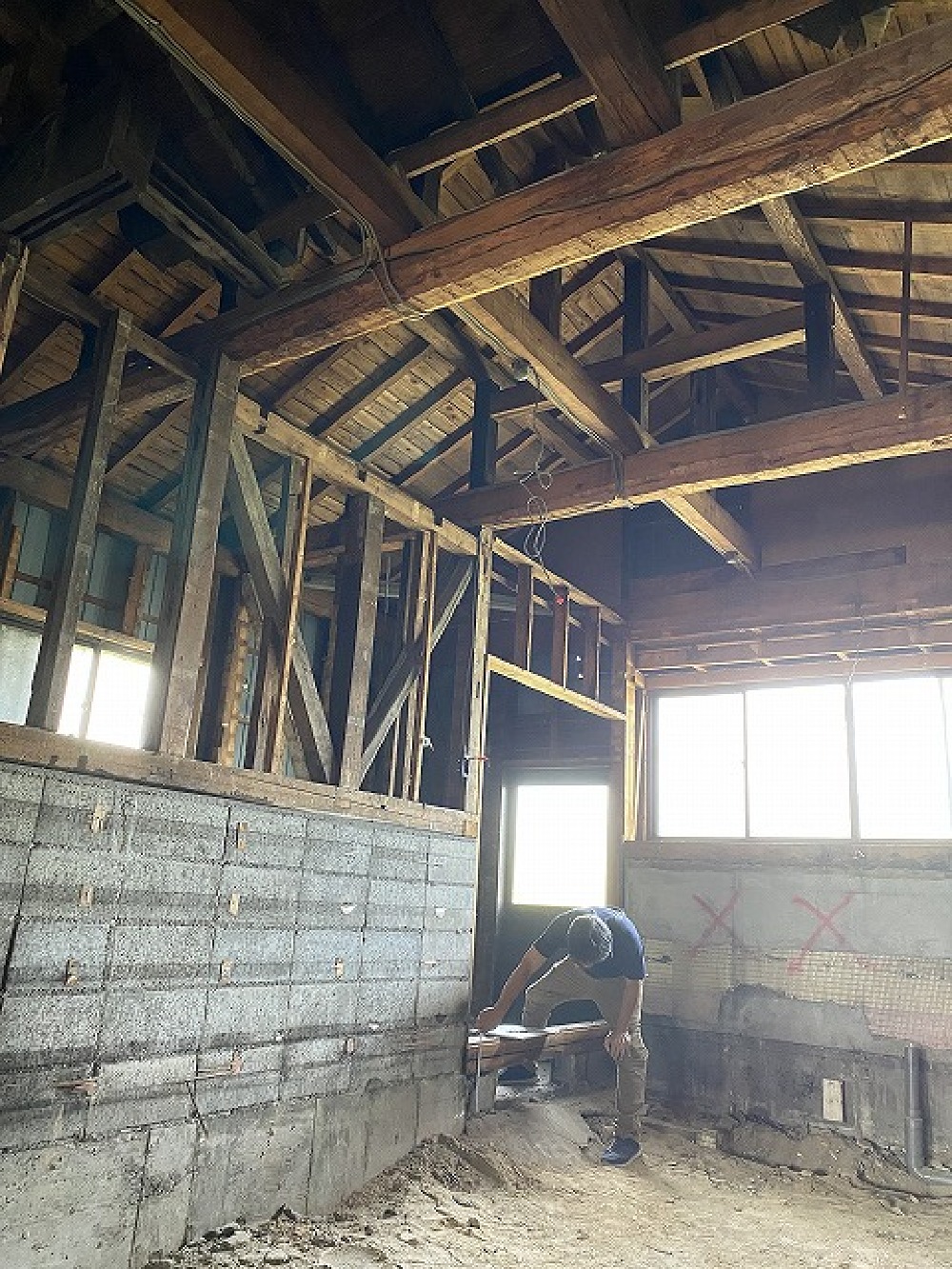

200. 2023年10月05日
-
土台腐食部が広範囲だった為、立上り基礎、土台替えの為 解体していきます(白井)
-

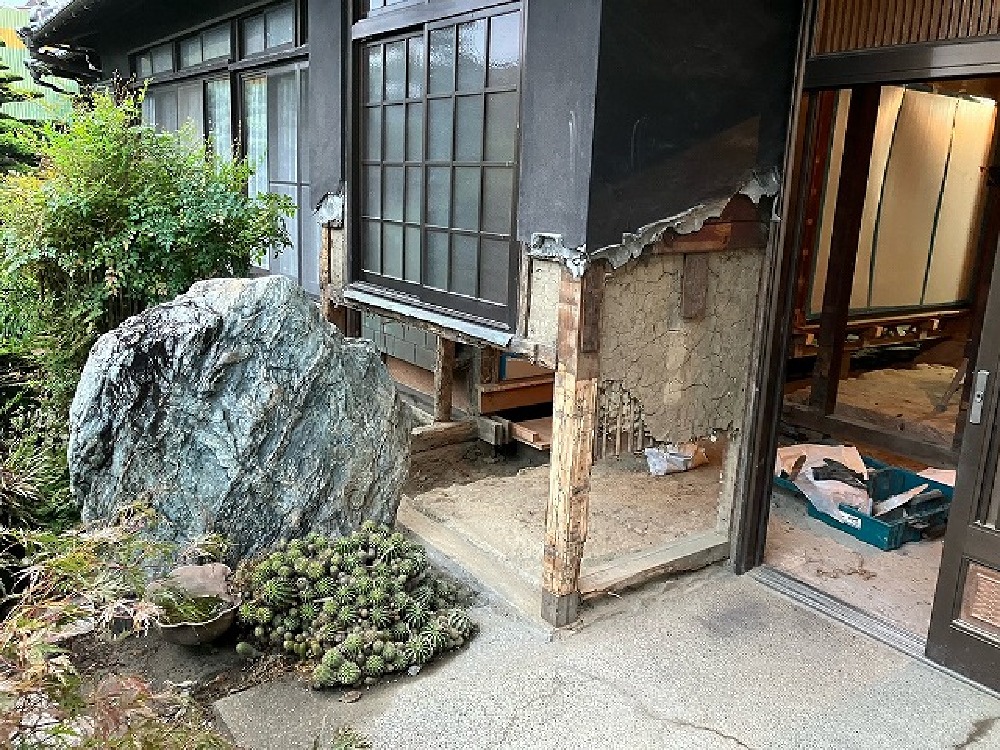

201. 2023年10月05日
-
土台腐食部が広範囲だった為、立上り基礎、土台替えの為 解体していきます(白井)
-

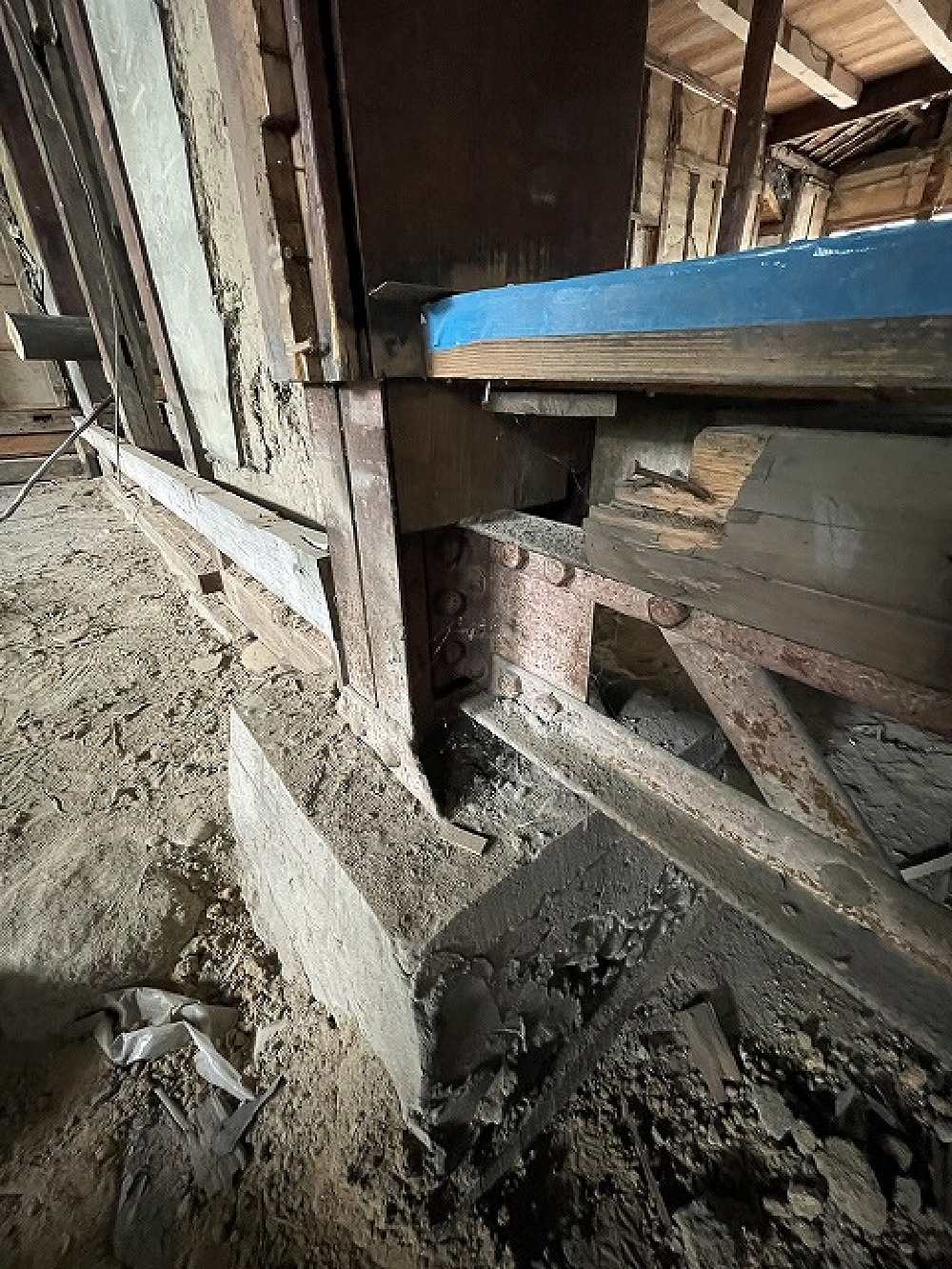

202. 2023年10月04日
-
まずは腐っている土台を交換するために解体をしています(山本)
-
203. 2023年10月04日
-
補強の検討をする白井君
-
204. 2023年09月27日
-

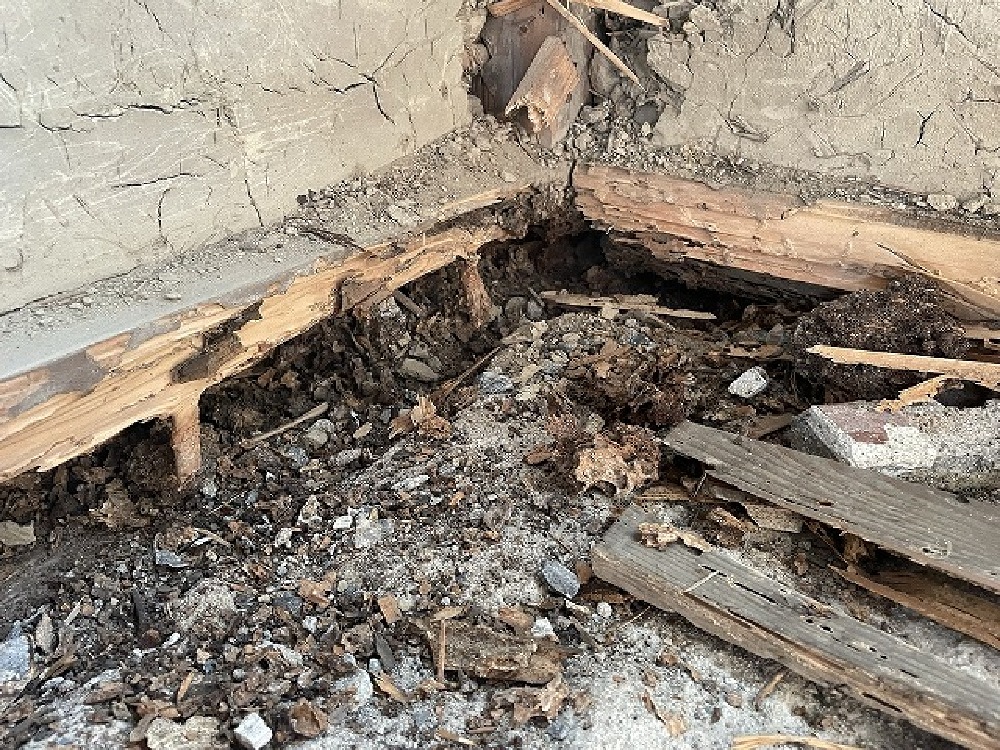

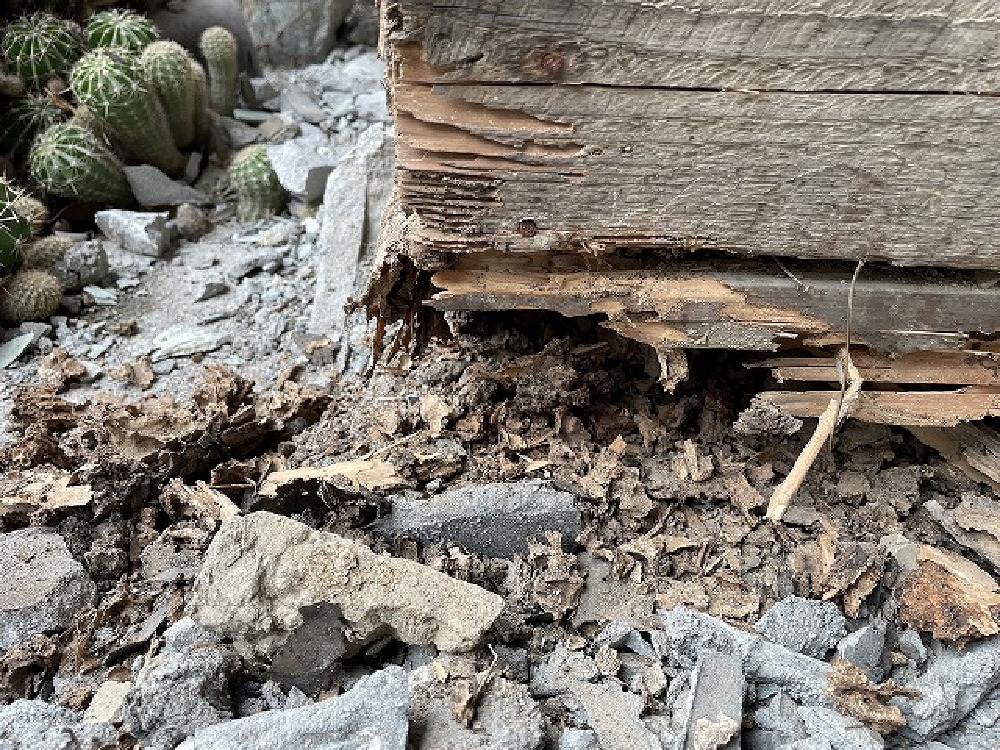

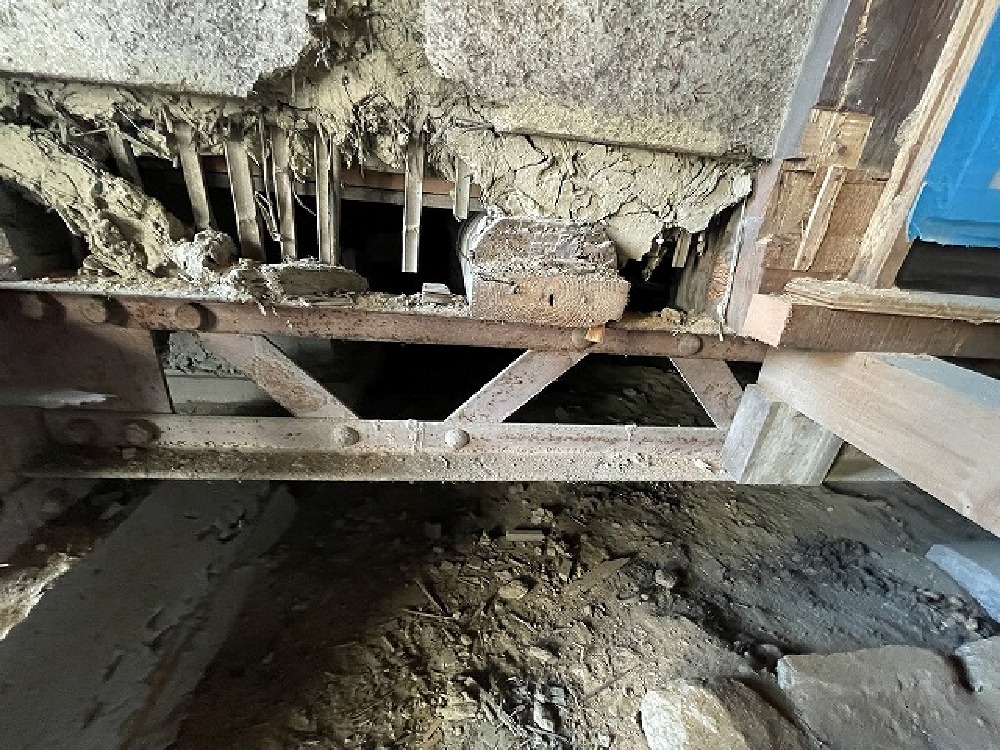

腐食部が出て来ました。 芯までいっている為、土台取替えしなければ、、。 検討して取替えていきます(白井)
-
205. 2023年09月27日
-
腐食部が出て来ました。 芯までいっている為、土台取替えしなければ、、。 検討して取替えていきます(白井)
-
206. 2023年09月27日
-
腐食部が出て来ました。 芯までいっている為、土台取替えしなければ、、。 検討して取替えていきます(白井)
-
207. 2023年09月27日
-
斫り工事もあと少しです(白井)
-
208. 2023年09月27日
-
斫り工事もあと少しです(白井)
-
209. 2023年09月26日
-
木造部と鉄骨部が入り混じっているので 補強方法等 検討していきます(白井)
-
210. 2023年09月26日
-
木造部と鉄骨部が入り混じっているので 補強方法等 検討していきます(白井)
-
211. 2023年09月26日
-
木造部と鉄骨部が入り混じっているので 補強方法等 検討していきます(白井)
-
212. 2023年09月26日
-
木造部と鉄骨部が入り混じっているので 補強方法等 検討していきます(白井)
-

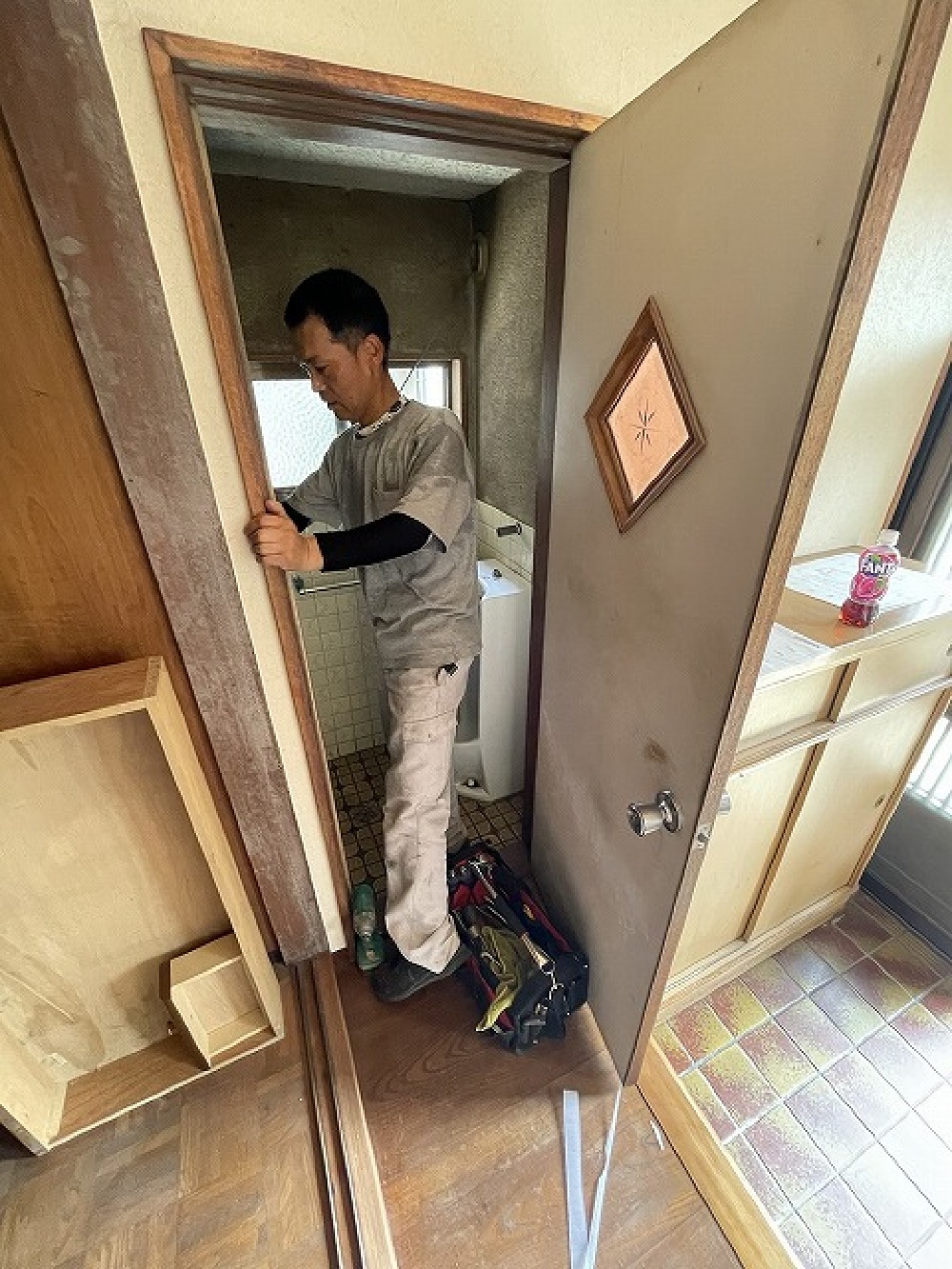

213. 2023年09月22日
-
解体工事、順調に進行中です。銭湯のような美しいモザイクタイルの浴室でした。
-
214. 2023年09月22日
-
解体工事、順調に進行中です。 天井裏をめくると立派な丸太が出てきました。
-
215. 2023年09月22日
-
解体工事、順調に進行中です。 天井裏をめくると立派な丸太が出てきました。
-
216. 2023年09月21日
-
本日より本格的な解体が始まりました(白井)
-
217. 2023年09月21日
-
本日より本格的な解体が始まりました(白井)
-
218. 2023年09月21日
-
本日より本格的な解体が始まりました。 不要になった木製家具等は解体して隙間無く 積み込んでいきます(白井)
-
219. 2023年09月21日
-

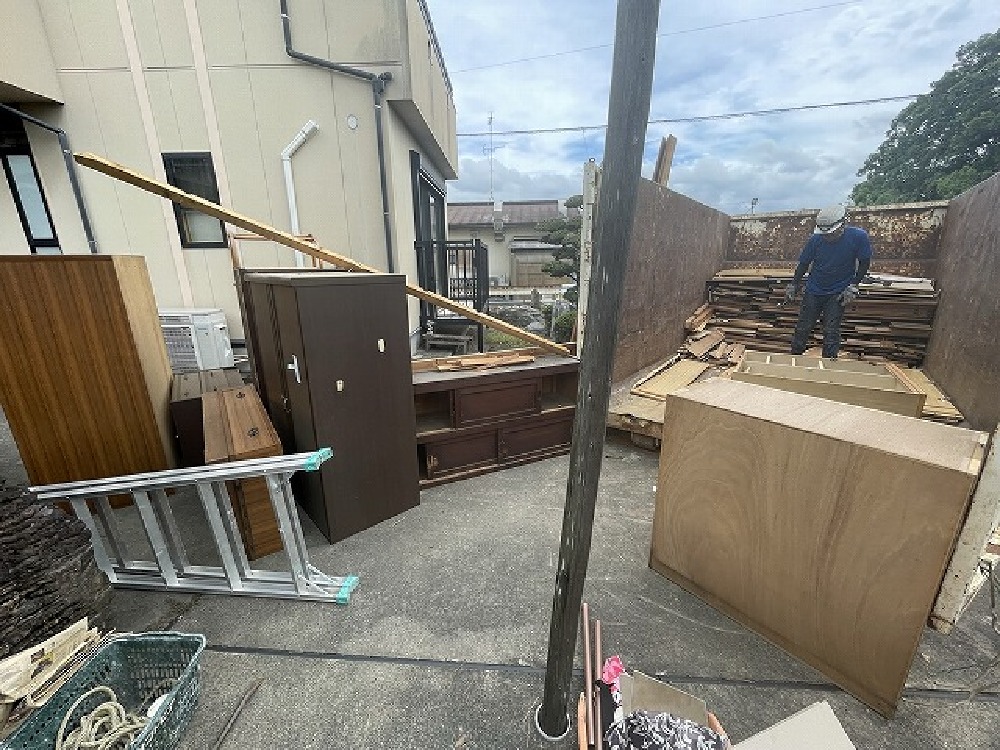

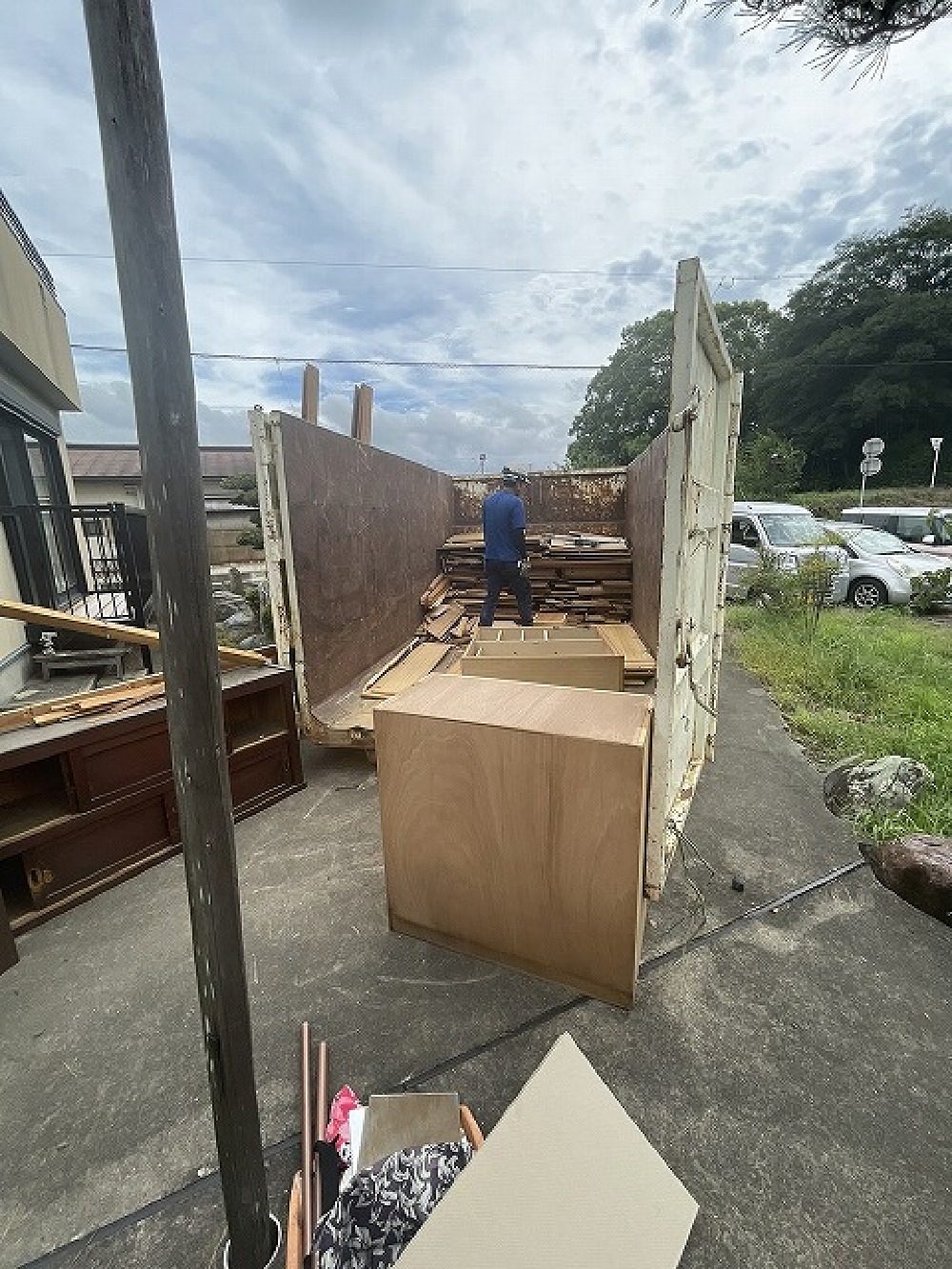

不要になった木製家具等は解体して隙間無く 積み込んでいきます(白井)
-
220. 2023年09月20日
-

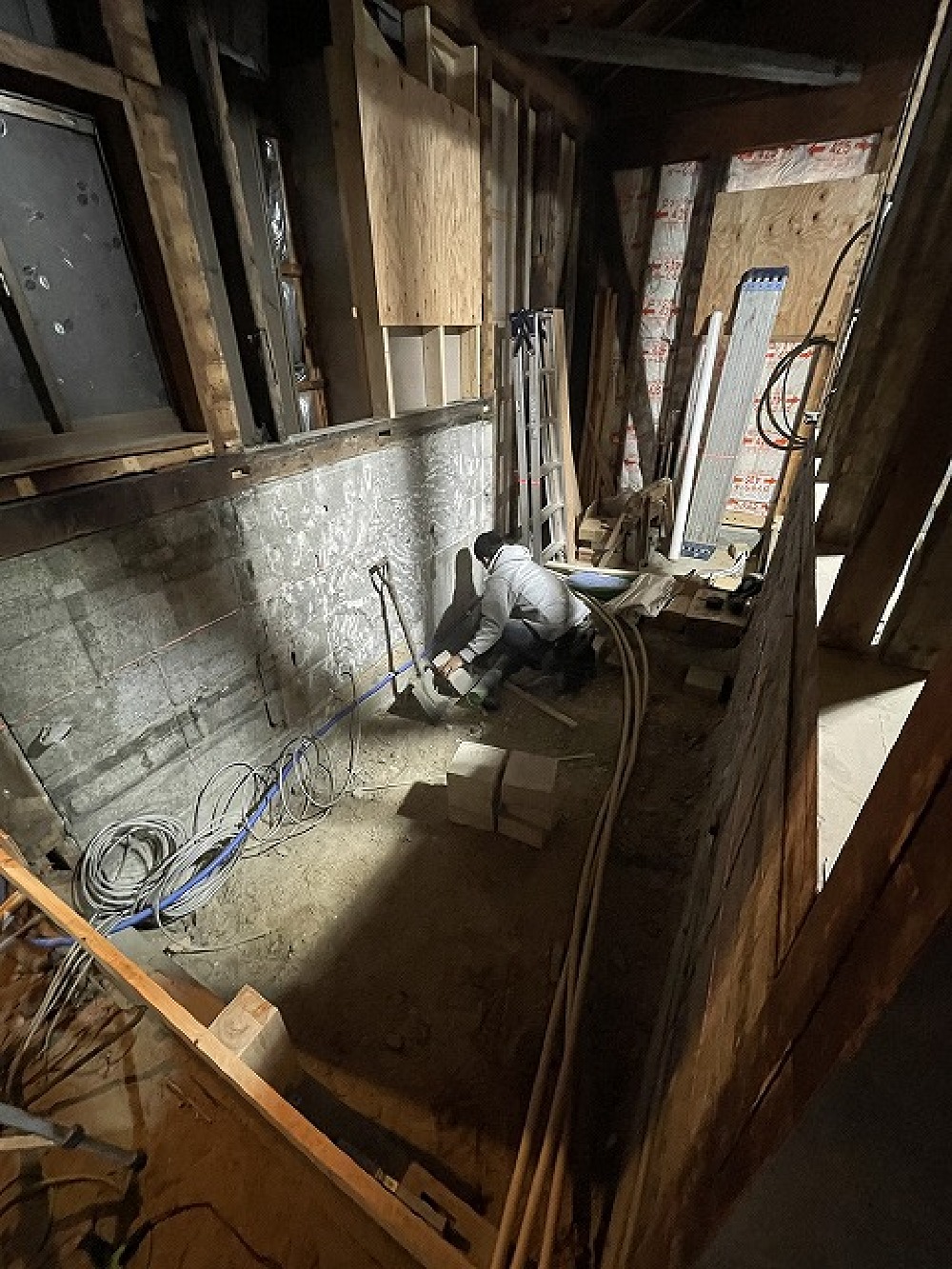

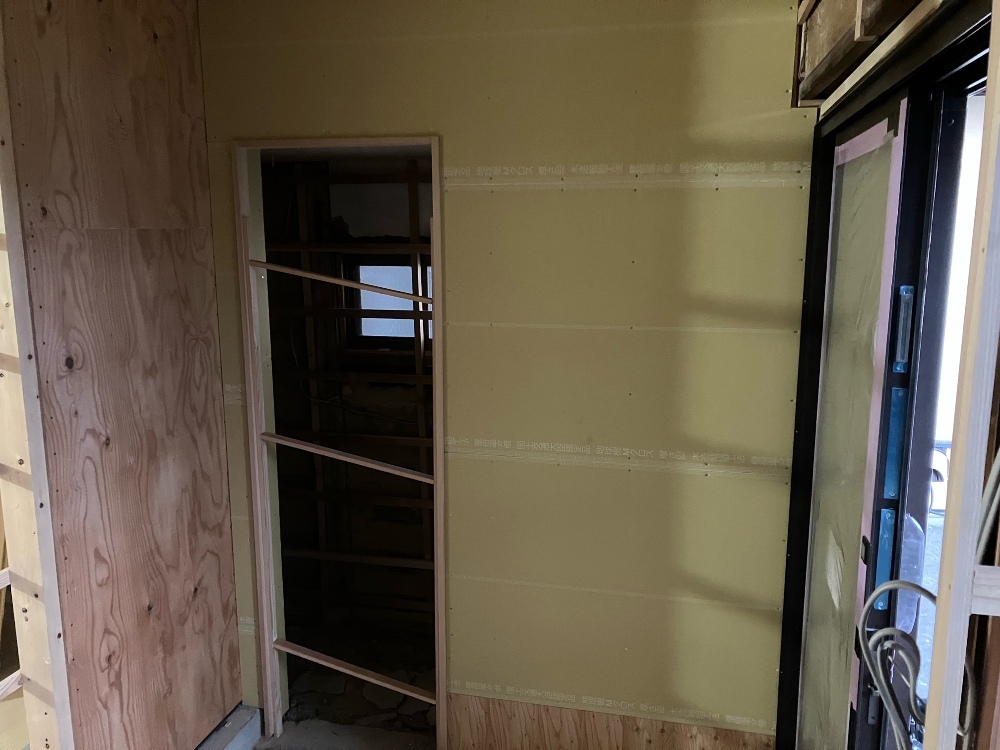

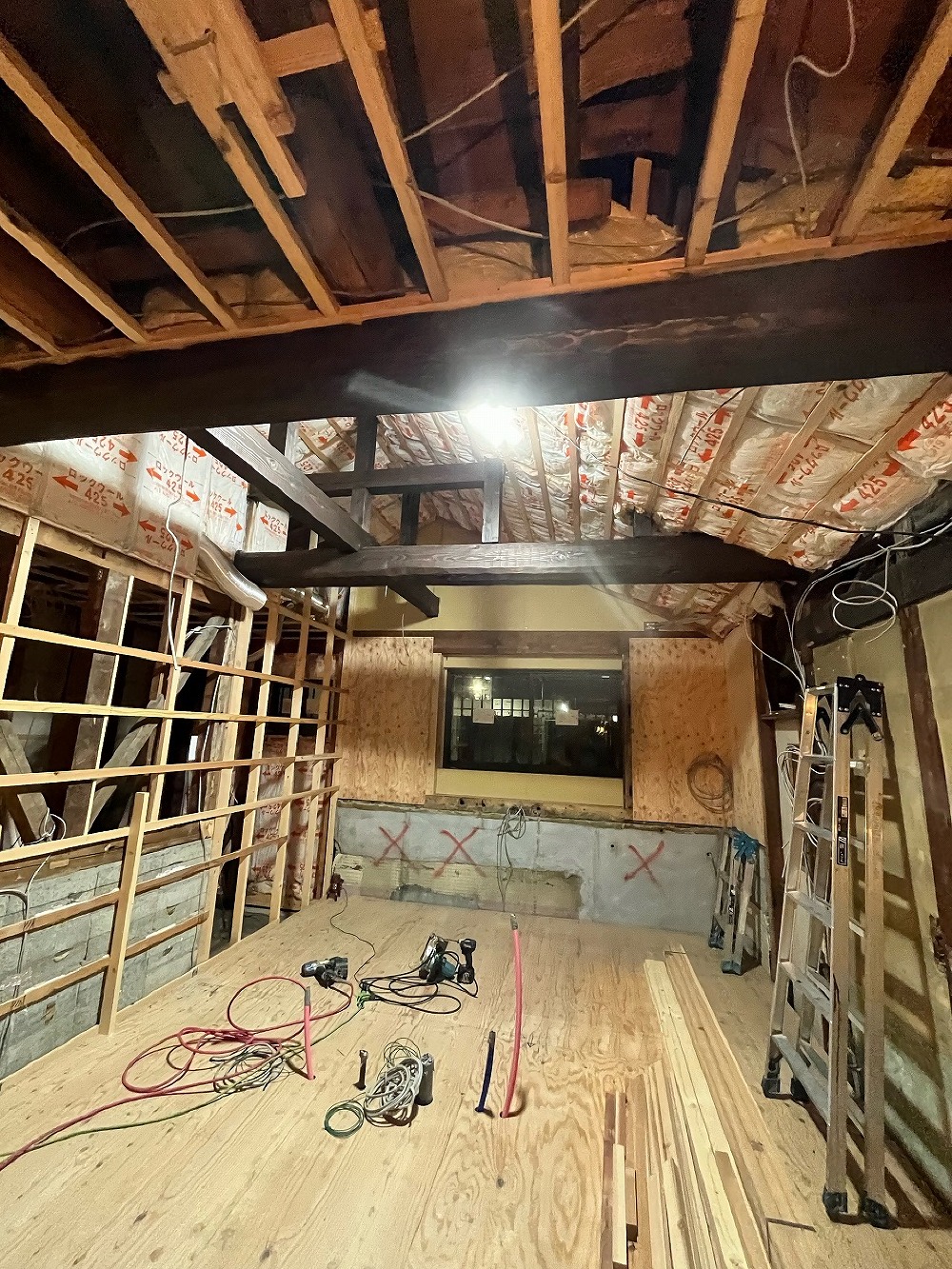

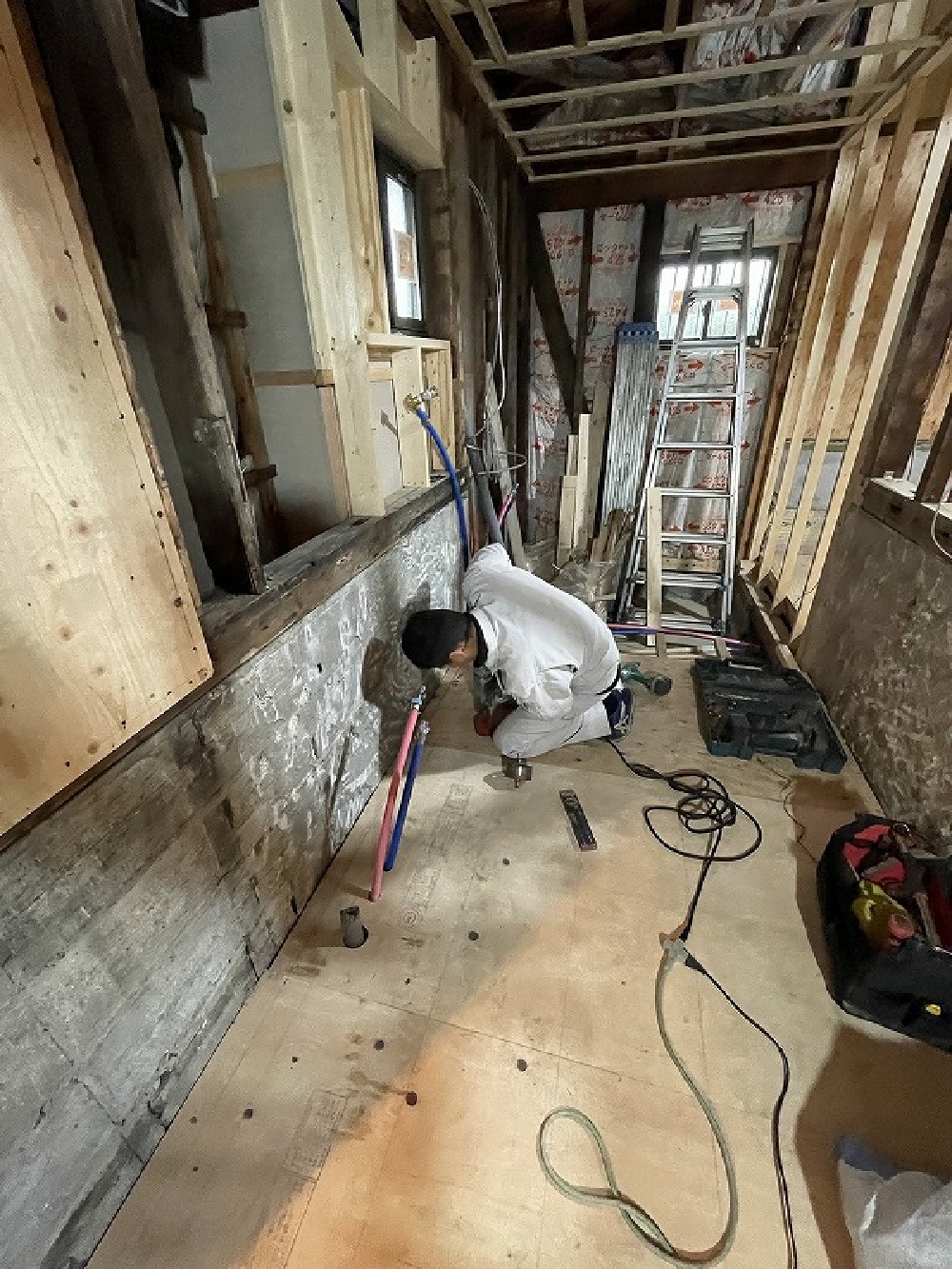

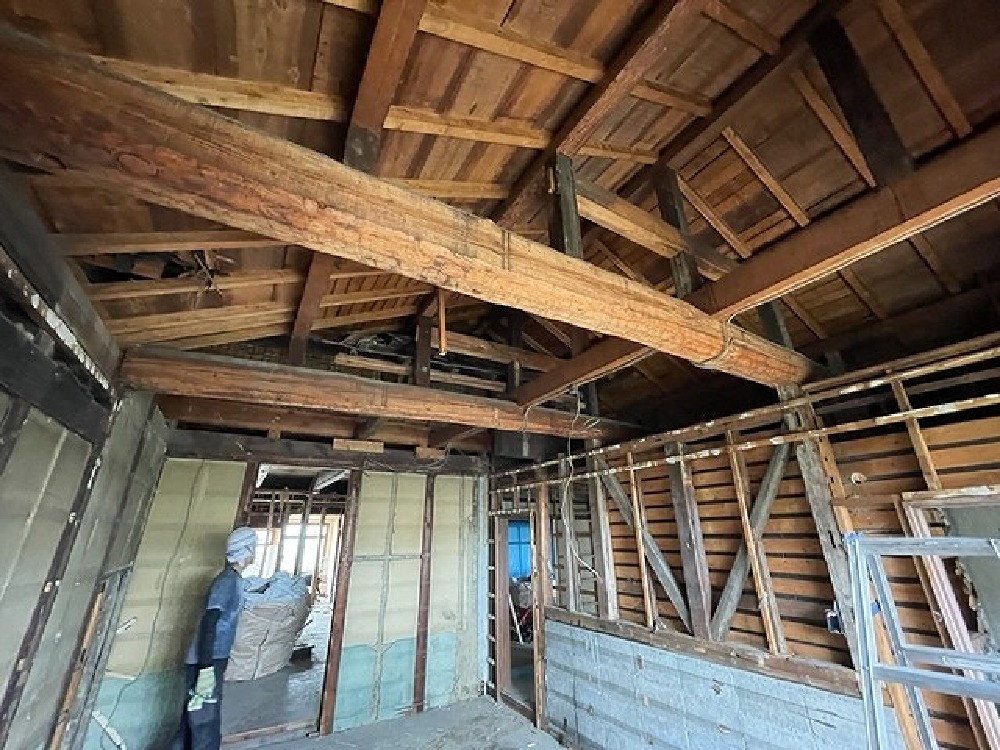

明日から、解体開始。 電気、水道、ガス屋さん勢揃いです。 下準備をしていきます(白井)

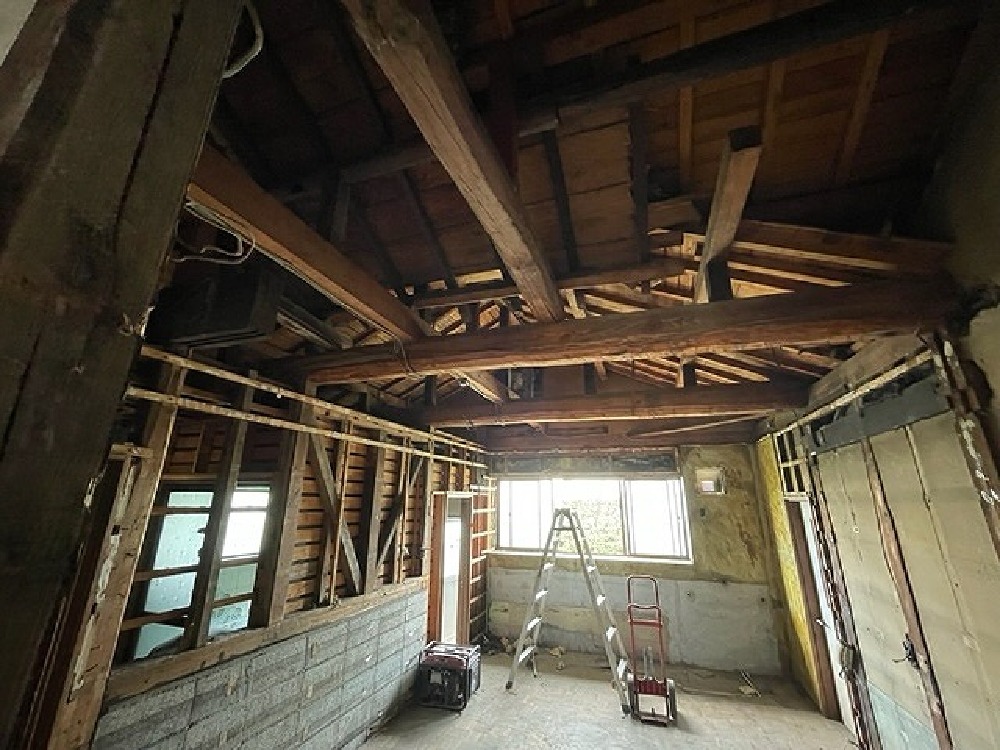

新しい現場です。海部郡で古民家再生始まります。
-
221. 2023年09月20日
-
明日から、解体開始。 電気、水道、ガス屋さん勢揃いです。 下準備をしていきます(白井)
-
222. 2023年09月20日
-
明日から、解体開始。 電気、水道、ガス屋さん勢揃いです。 下準備をしていきます(白井)
-
223. 2023年09月20日
-

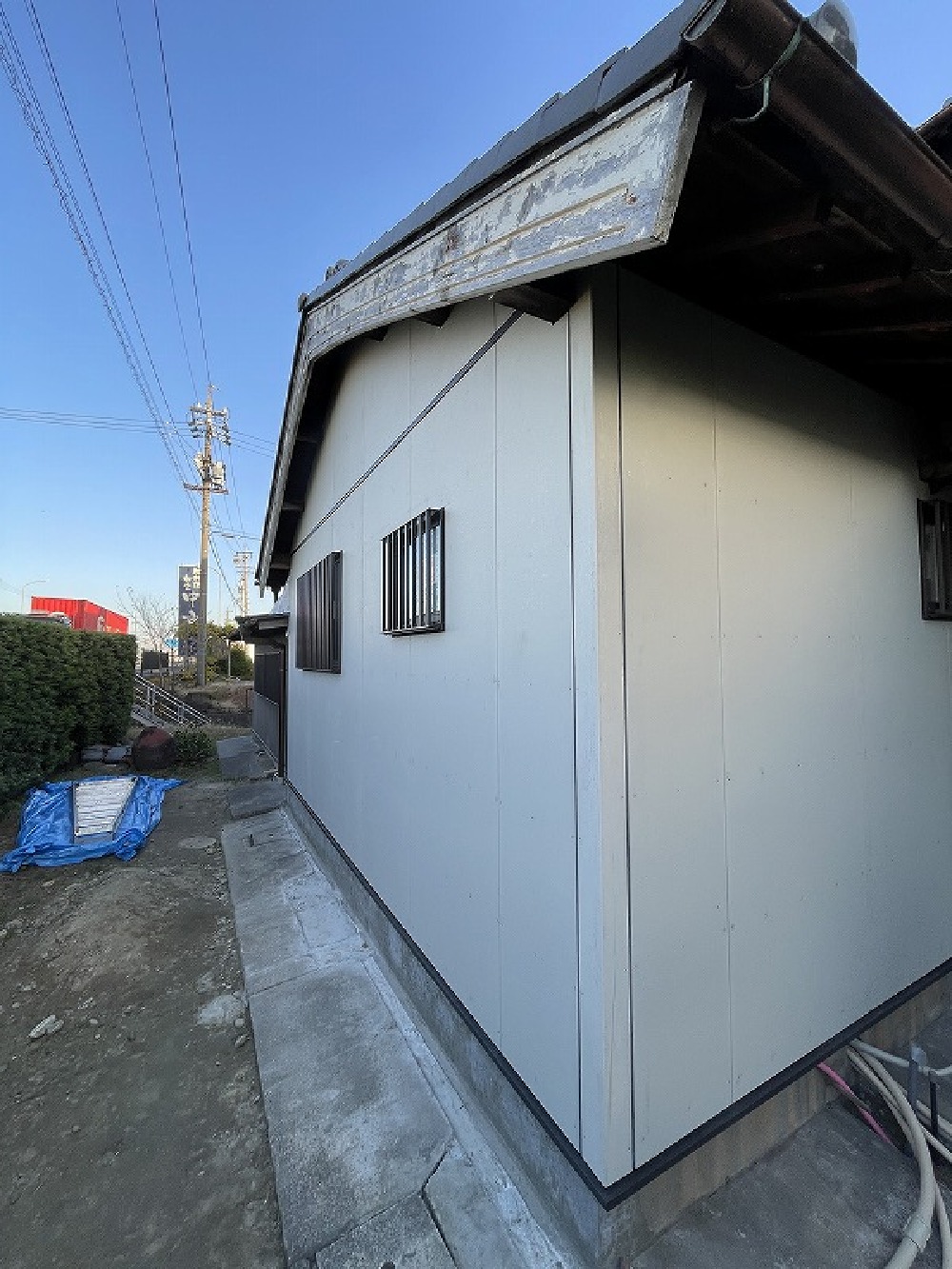

養生も完了しました。 お施主様これからしばらくお世話になります。宜しく お願い致します(白井)
-

224. 2023年02月08日
-

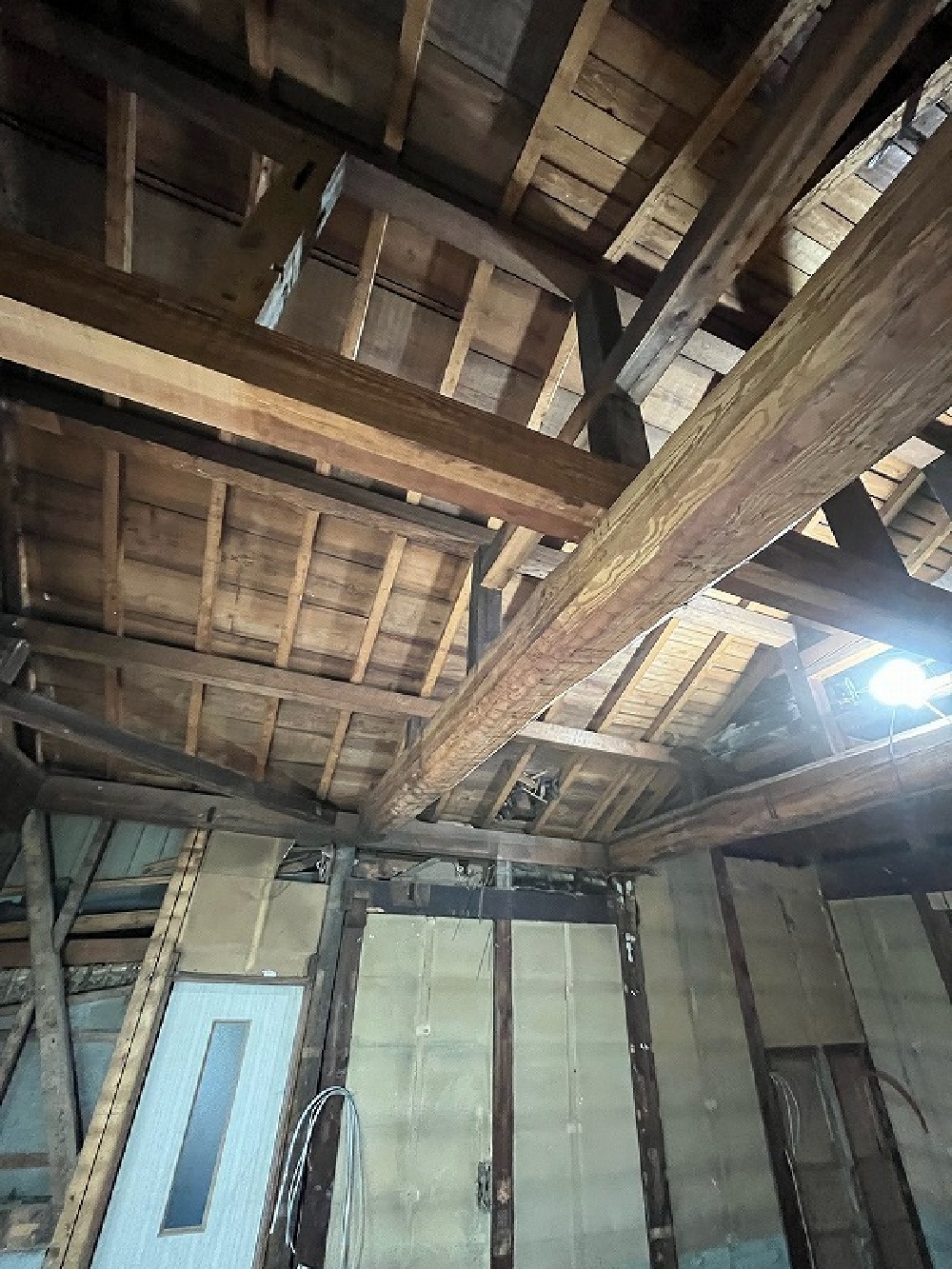

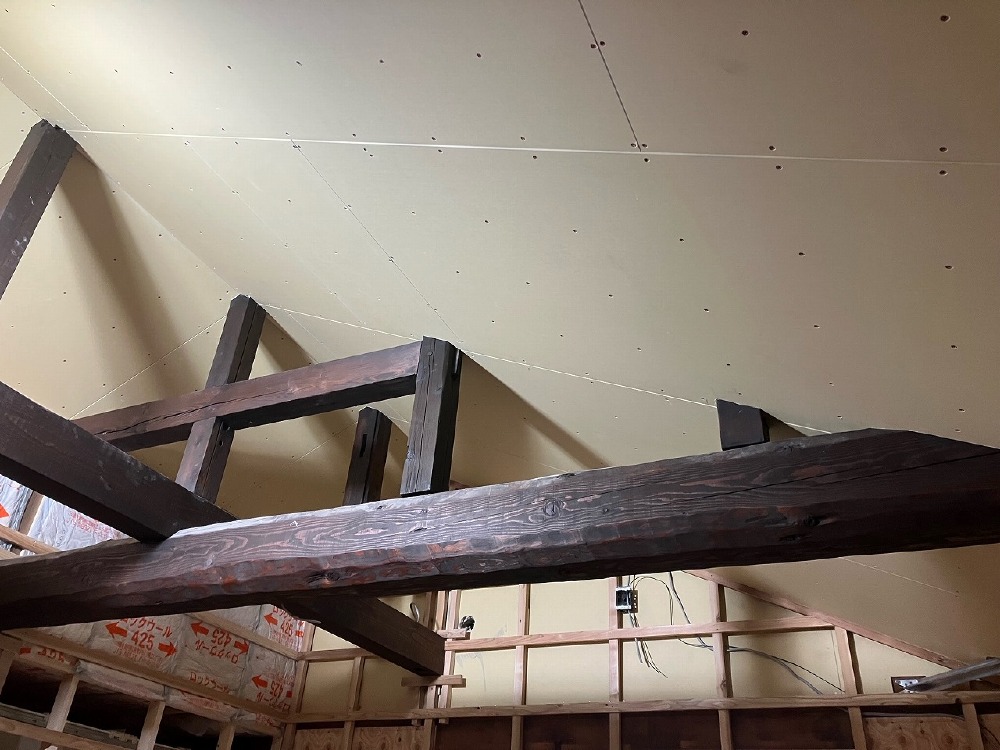

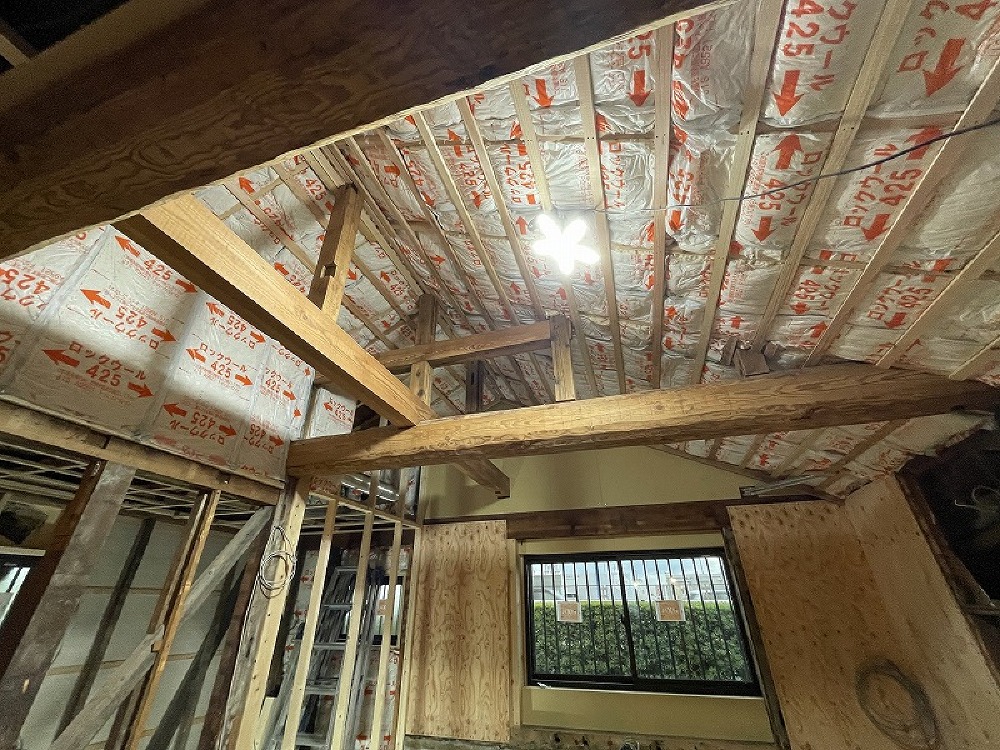

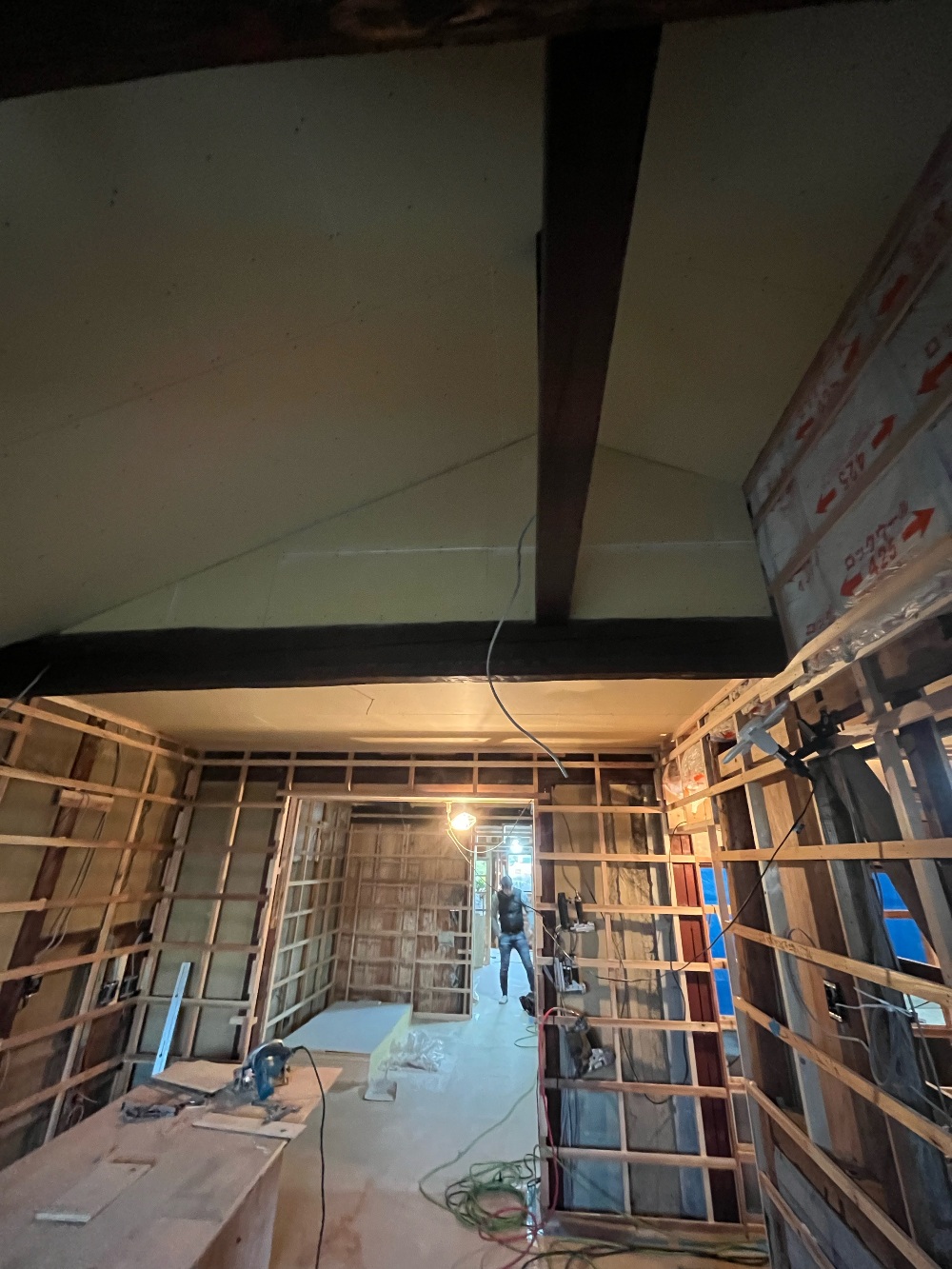

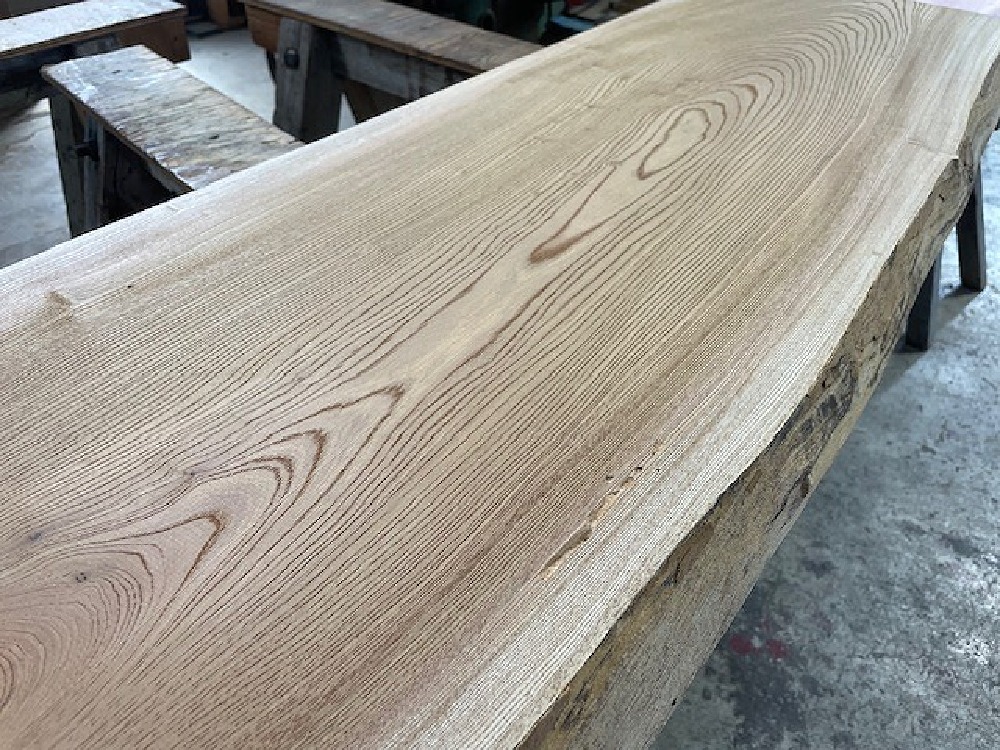

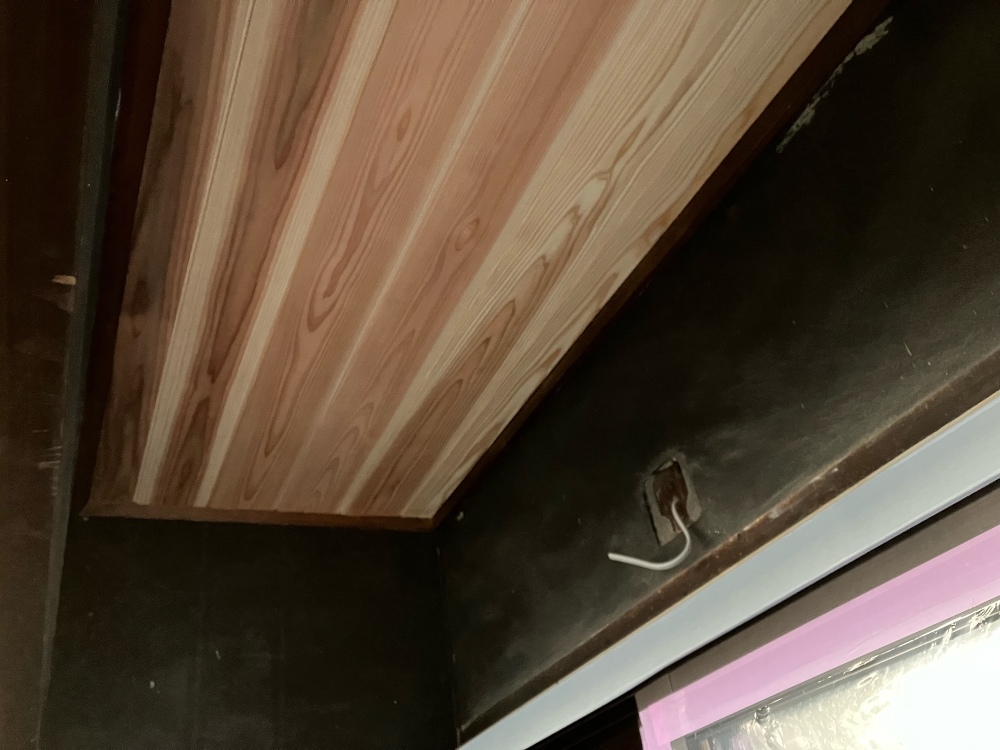

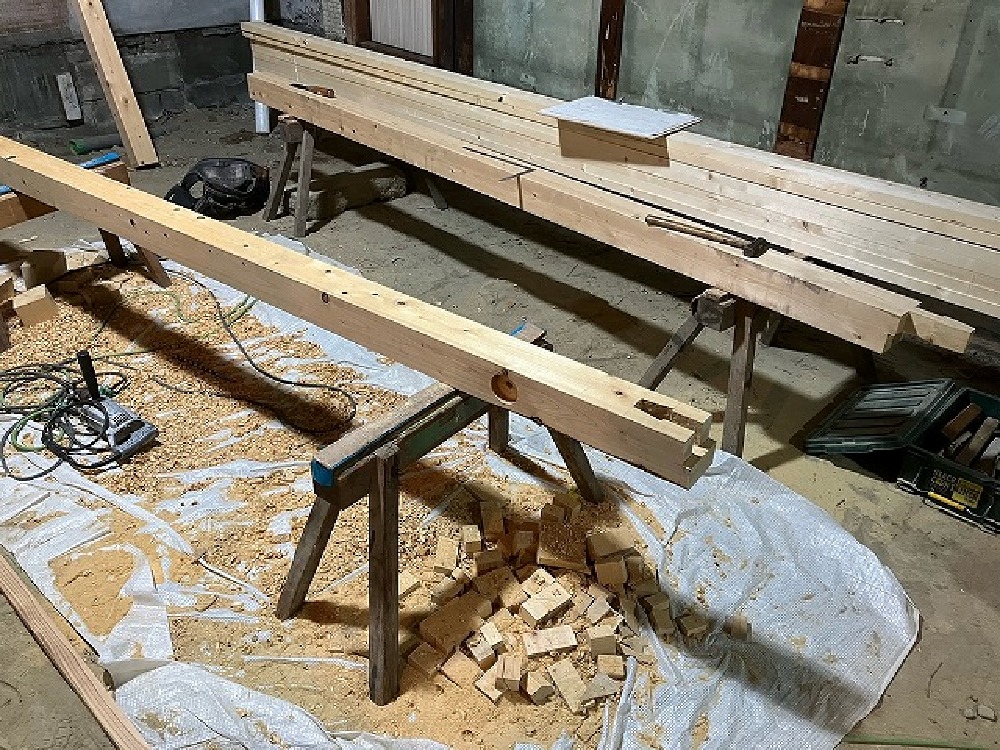

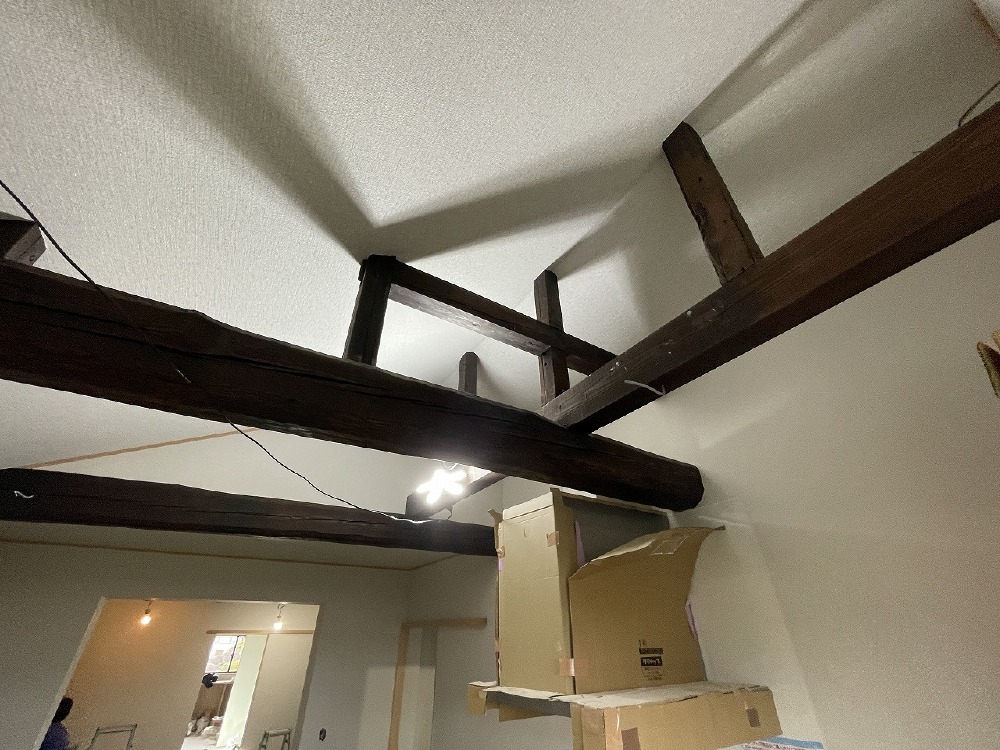

勾配天井にする為 颯太君が綺麗に磨いた丸太です(白井)
.png)
