築70年古民家再生
名古屋市中村区 古民家リノベーション
建物種別:
-
1. 2026年09月01日
-
本日、土間打設完了しました。 養生期間を置き、フェンス工事に移行します。
-
2. 2026年09月01日
-
本日、土間打設完了しました。 養生期間を置き、フェンス工事に移行します。
-
3. 2026年09月01日
-
本日、土間打設完了しました。 養生期間を置き、フェンス工事に移行します。
-
4. 2026年09月01日
-
本日、土間打設完了しました。 養生期間を置き、フェンス工事に移行します。
-
5. 2026年08月24日
-
本格的に外構工事が始まりました 門扉周りのブロックを施工しています。
-
6. 2026年08月24日
-
本格的に外構工事が始まりました 門扉周りのブロックを施工しています。
-
7. 2026年08月24日
-
本格的に外構工事が始まりました 門扉周りのブロックを施工しています。
-
8. 2026年07月16日
-
本格的な外構工事前にL字溝の工事を行いました 傷んでいた木製フェンスもアルミ製に変更にしました
-
9. 2026年07月16日
-
本格的な外構工事前にL字溝の工事を行いました 傷んでいた木製フェンスもアルミ製に変更にしました
-
10. 2026年04月25日
-

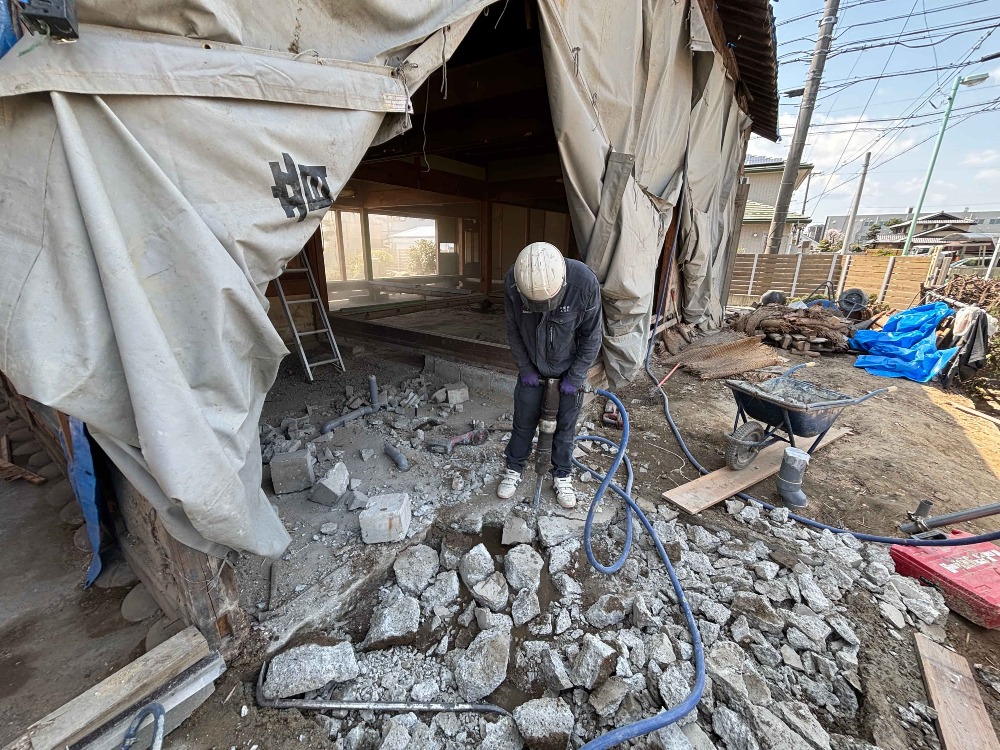

解体工事無事に完了しました。 これから外構計画をしていきます(白井)
-
11. 2026年04月25日
-
解体工事無事に完了しました。 これから外構計画をしていきます(白井)
-
12. 2026年04月25日
-
解体工事無事に完了しました。 これから外構計画をしていきます(白井)
-
13. 2026年04月24日
-

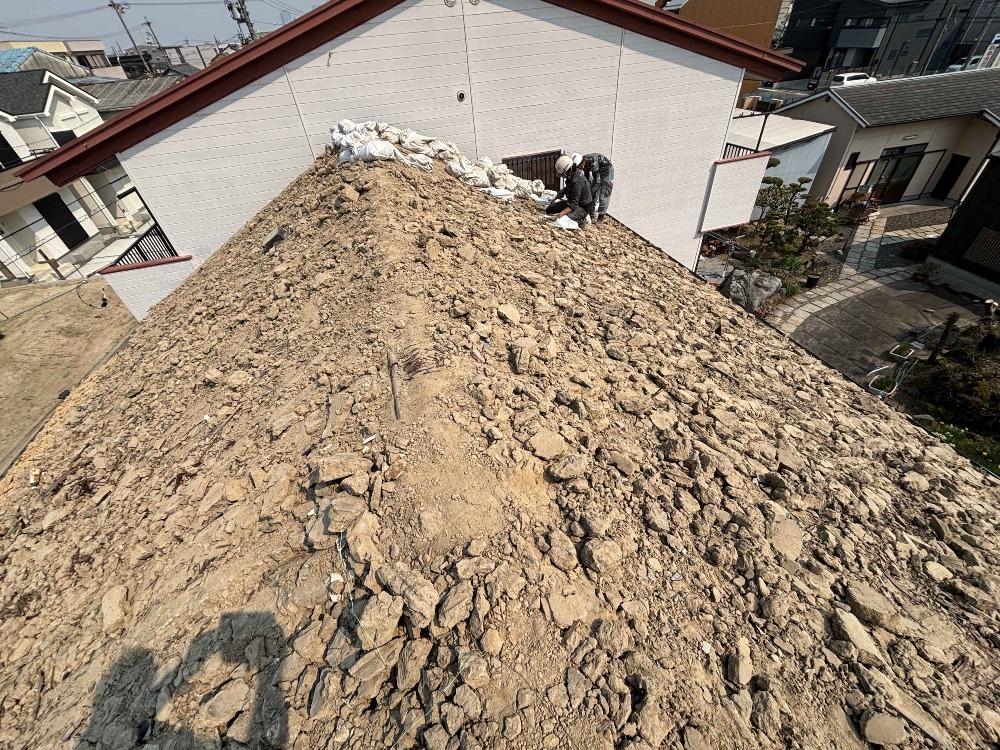

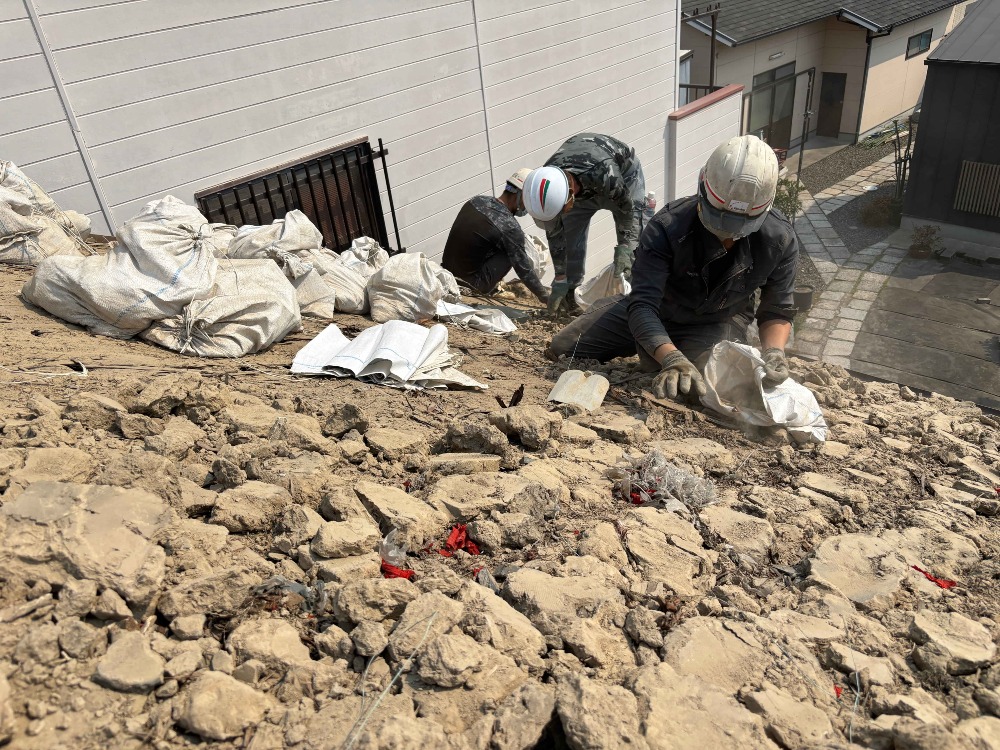

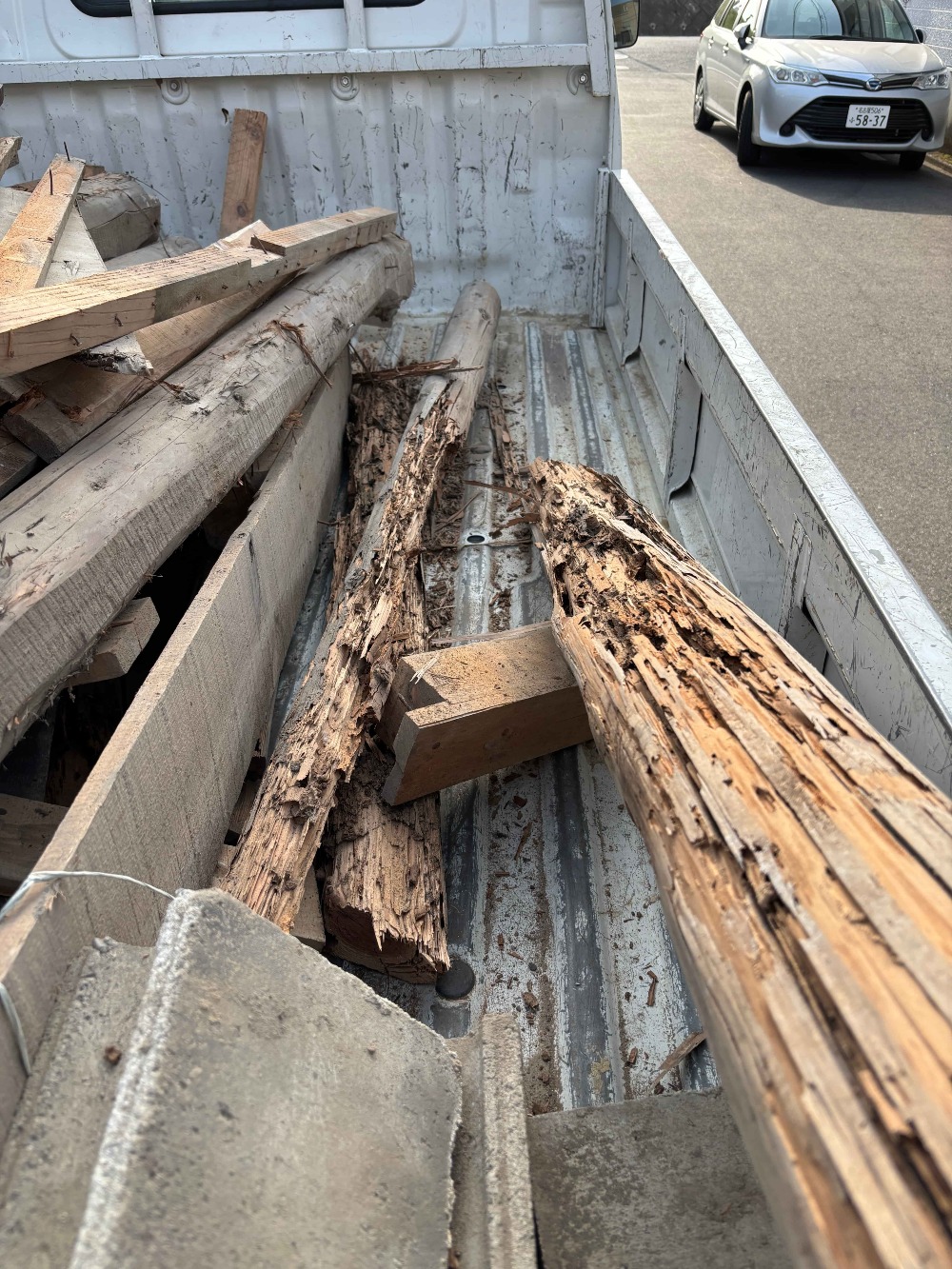

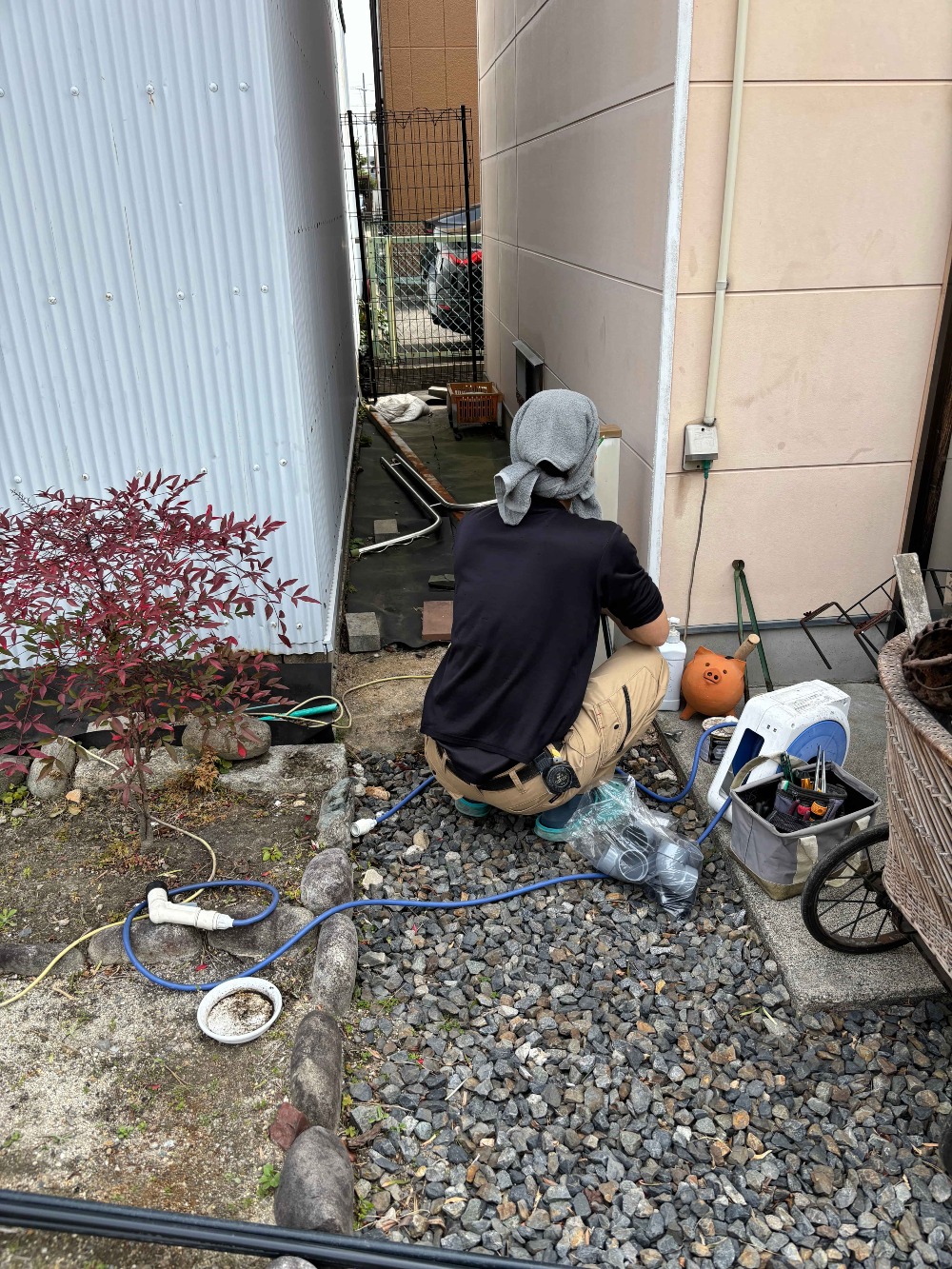

大きな庭石を砕いて処分していきます(白井)
-
14. 2026年04月24日
-
大きな庭石を砕いて処分していきます(白井)
-
15. 2026年04月21日
-

上屋解体完了しました。これまであった建物が無くなり景色が変わっていきます。
-
16. 2026年04月20日
-
上屋解体完了しました。これまであった建物が無くなり景色が変わっていきます。
-
17. 2026年04月17日
-

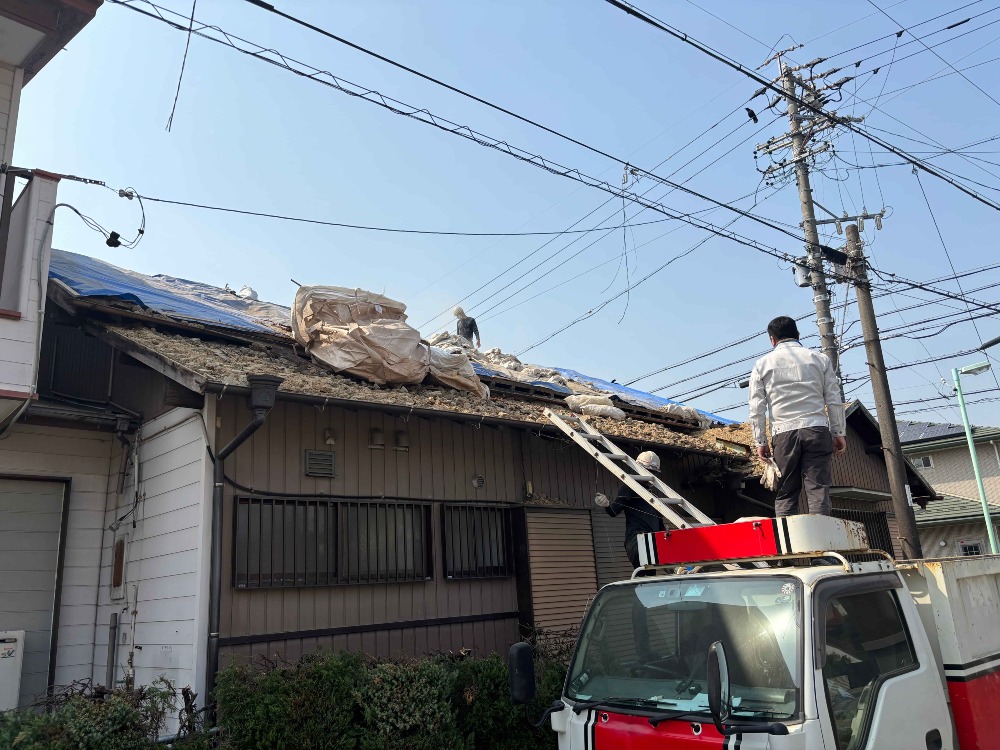

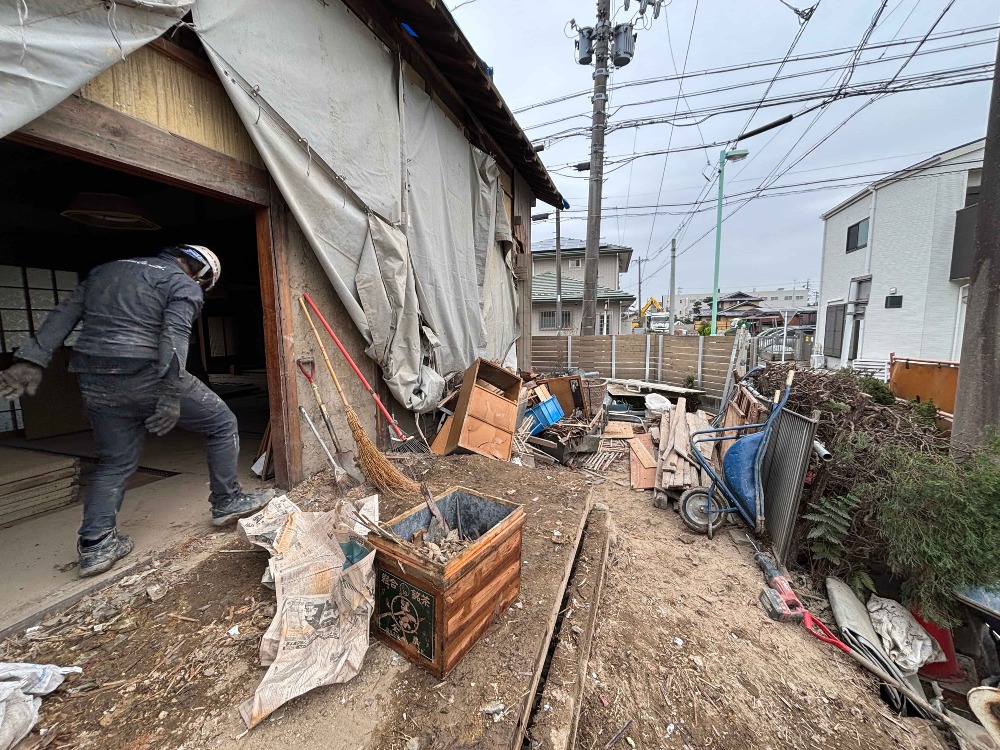

内部残置物の処分が一段落し、重機による解体工事がスタートしました。 安全第一で、周囲への配慮を徹底しながら進めていきます。(白井)
-
18. 2026年04月16日
-
内部残置物の処分が一段落し、重機による解体工事がスタートしました。 安全第一で、周囲への配慮を徹底しながら進めていきます。(白井)
-
19. 2026年04月16日
-
内部残置物の処分が一段落し、重機による解体工事がスタートしました。 安全第一で、周囲への配慮を徹底しながら進めていきます。(白井)
-
20. 2026年04月16日
-
内部残置物の処分が一段落し、重機による解体工事がスタートしました。 安全第一で、周囲への配慮を徹底しながら進めていきます。(白井)
-
21. 2026年04月13日
-

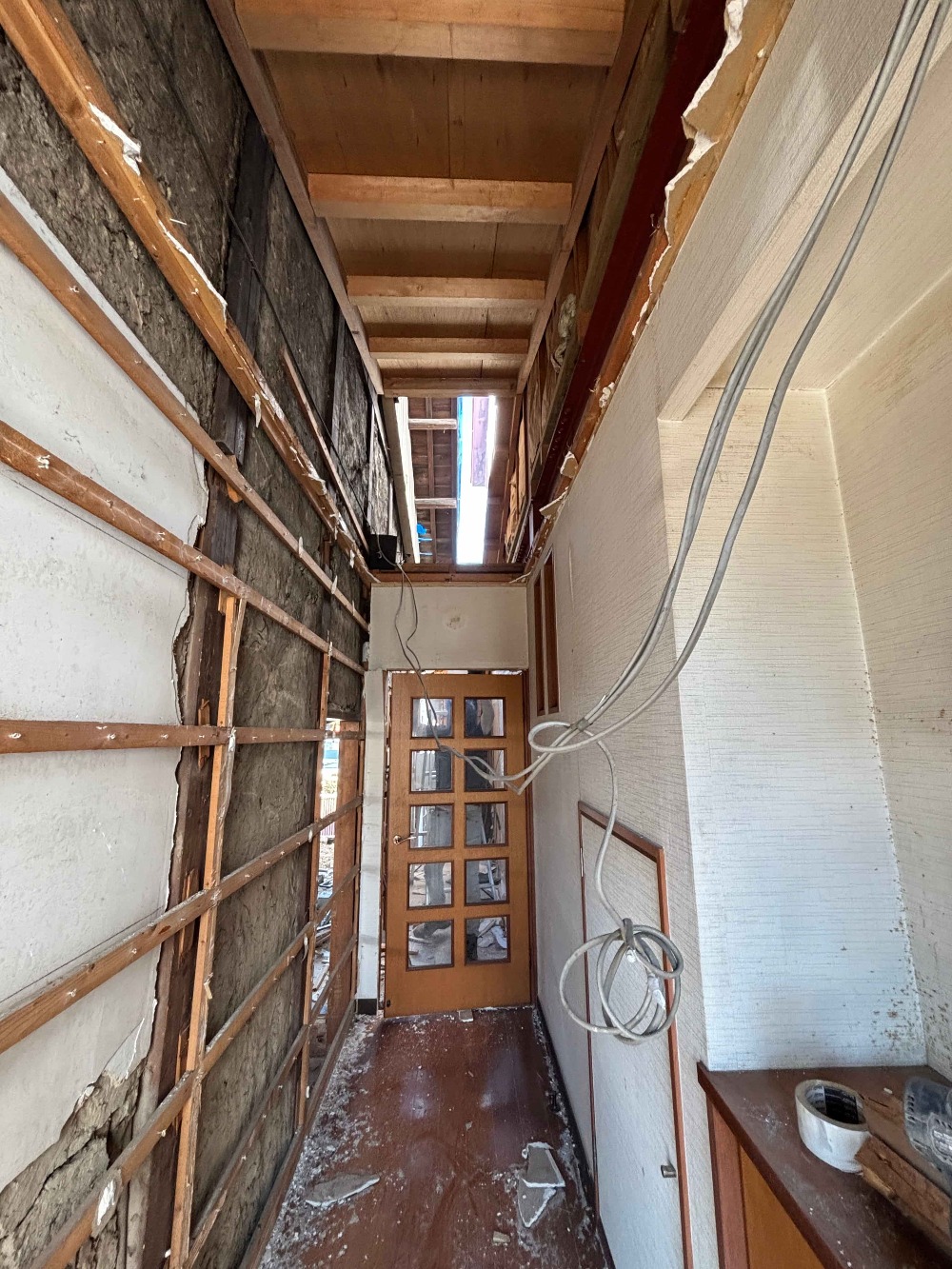

1月にお引渡しを終えたK様邸 古民家再生。 お引越しも完了し、本日より右側の鉄骨造の解体工事がスタートしました(白井)
-
22. 2026年01月22日
-
タオル掛け取付中のしらはんです 。手摺、ペーパーホルダ取付や 引っ越しの手伝いをしました(寺西)
-
23. 2026年01月22日
-
本日、無事にお引き渡しの日を迎えました。 解体工事から完成まで約10カ月、長期間にわたりお世話になりました(白井)
お施主様にも大変喜んでいただき、笑顔を拝見できたことは、家づくりに携わる者として何よりの喜びです。この住まいで、ご家族の新しい思い出がたくさん積み重なっていくことを願っています。今後とも末永いお付き合いを、どうぞよろしくお願いいたします。
-
24. 2026年01月22日
-
本日、無事にお引き渡しの日を迎えました。 解体工事から完成まで約10カ月、長期間にわたりお世話になりました(白井)
お施主様にも大変喜んでいただき、笑顔を拝見できたことは、家づくりに携わる者として何よりの喜びです。この住まいで、ご家族の新しい思い出がたくさん積み重なっていくことを願っています。今後とも末永いお付き合いを、どうぞよろしくお願いいたします。
-
25. 2026年01月22日
-
本日、無事にお引き渡しの日を迎えました。 解体工事から完成まで約10カ月、長期間にわたりお世話になりました(白井)
お施主様にも大変喜んでいただき、笑顔を拝見できたことは、家づくりに携わる者として何よりの喜びです。この住まいで、ご家族の新しい思い出がたくさん積み重なっていくことを願っています。今後とも末永いお付き合いを、どうぞよろしくお願いいたします。
-
26. 2026年01月22日
-
本日、無事にお引き渡しの日を迎えました。
お施主様にも大変喜んでいただき、笑顔を拝見できたことは、家づくりに携わる者として何よりの喜びです。この住まいで、ご家族の新しい思い出がたくさん積み重なっていくことを願っています。今後とも末永いお付き合いを、どうぞよろしくお願いいたします。
-
27. 2026年01月07日
-
本日は竣工写真の撮影日につき、プロのカメラマンに入っていただいています。 仕上がりが今から楽しみです(白井)
-
28. 2026年01月07日
-
本日は竣工写真の撮影日につき、プロのカメラマンに入っていただいています。 仕上がりが今から楽しみです(白井)
-
29. 2026年01月07日
-
本日は竣工写真の撮影日につき、プロのカメラマンに入っていただいています。 仕上がりが今から楽しみです(白井)
-
30. 2026年01月07日
-
本日は竣工写真の撮影日につき、プロのカメラマンに入っていただいています。 仕上がりが今から楽しみです(白井)
-
31. 2026年01月06日
-
畳が入ると、空間が一気に落ち着きます。熊本産「ひのさやか」きれいな納まりです(白井)
-
32. 2025年12月26日
-
今日はお引渡し前のクリーニング日。 重いサッシも丁寧に外し、 工事中に溜まった汚れを丁寧に落としていく水谷さん。 いつもありがとうございます。(白井)
-
33. 2025年12月26日
-
今日はお引渡し前のクリーニング日。 重いサッシも丁寧に外し、 工事中に溜まった汚れを丁寧に落としていく水谷さん。 いつもありがとうございます。(白井)
-
34. 2025年12月26日
-
今日はお引渡し前のクリーニング日。 重いサッシも丁寧に外し、 工事中に溜まった汚れを丁寧に落としていく水谷さん。 いつもありがとうございます。(白井)
-
35. 2025年12月24日
-
既存の障子、板戸は調整し再利用。 過去と現在が調和した、心地よい住空間が 生まれます。(白井)
-
36. 2025年12月24日
-
既存の障子、板戸は調整し再利用。 過去と現在が調和した、心地よい住空間が 生まれます。(白井)
-
37. 2025年12月24日
-
既存の障子、板戸は調整し再利用。 過去と現在が調和した、心地よい住空間に。建具には越前和紙の濃鼠色を。 渋みのある色合いが、空間に静かなアクセントを添えています。(白井)
-
38. 2025年12月24日
-
既存の障子、板戸は調整し再利用。 過去と現在が調和した、心地よい住空間が 生まれます。(白井)
-
39. 2025年12月24日
-
建具には越前和紙の濃鼠色を。 渋みのある色合いが、空間に静かなアクセントを添えています。(白井)
-
40. 2025年12月24日
-
照明器具の最終調整をするマサ君。今年もたくさんの現場に入ってくれてありがとうございました(白井)
-
41. 2025年12月24日
-
照明器具の最終調整も完璧です(白井)
-
42. 2025年12月24日
-
照明器具の最終調整も完璧です(白井)
-
43. 2025年12月19日
-
今日は養生捲りの日。 雄大な吹抜空間がお目見えしました。 天井には土佐和紙、 壁には土佐和紙と珪藻土を採用。 自然素材ならではのやわらかな質感と調湿性が、 古い梁や柱と心地よく調和しています。(白井)
-
44. 2025年12月19日
-
今日は養生捲りの日。 雄大な吹抜空間がお目見えしました。 天井には土佐和紙、 壁には土佐和紙と珪藻土を採用。 自然素材ならではのやわらかな質感と調湿性が、 古い梁や柱と心地よく調和しています。(白井)
-
45. 2025年12月19日
-
今日は養生捲りの日。 雄大な吹抜空間がお目見えしました。 天井には土佐和紙、 壁には土佐和紙と珪藻土を採用。 自然素材ならではのやわらかな質感と調湿性が、 古い梁や柱と心地よく調和しています。(白井)
-
46. 2025年12月19日
-
今日は養生捲りの日。 雄大な吹抜空間がお目見えしました。 天井には土佐和紙、 壁には土佐和紙と珪藻土を採用。 自然素材ならではのやわらかな質感と調湿性が、 古い梁や柱と心地よく調和しています。(白井)
-
47. 2025年12月19日
-
今日は養生捲りの日。 天井には土佐和紙、 壁には土佐和紙と珪藻土を採用。 自然素材ならではのやわらかな質感と調湿性が、 古い梁や柱と心地よく調和しています。(白井)
-
48. 2025年12月19日
-
では工場で作成した木製格子の取り付けも無事に完了し、品よく引き締まりました(白井)
-
49. 2025年12月19日
-
待ちに待った瞬間です。養生捲りを行いました (寺西)
-
50. 2025年12月18日
-
建具と玄関周りの無垢の框及び床材に 自然塗料いろはを塗装していく川脇さん。 工場で加工した無垢材が深みのある色に変化していきます。
-
51. 2025年12月18日
-
建具と玄関周りの無垢の框及び床材に 自然塗料いろはを塗装していく川脇さん。 工場で加工した無垢材が深みのある色に変化していきます。
-
52. 2025年12月17日
-
内部仕上工事が着々と進んでいます。 黙々と着実にタイルを貼り進めて行く石田さん(白井)
-
53. 2025年12月17日
-
内部仕上工事が着々と進んでいます。 黙々と着実にタイルを貼り進めて行く石田さん(白井)
-
54. 2025年12月17日
-
内部仕上工事が着々と進んでいます。 電気工事も順調です(白井)
-
55. 2025年12月17日
-
内部仕上工事が着々と進んでいます(白井)
-
56. 2025年12月17日
-
仕上工事が着々と進んでいます。 黙々と着実にタイルを貼り進めて行く石田さん(白井)
-
57. 2025年12月15日
-
玄関、ポーチ部に左官屋さんが入りタイル工事開始です(白井)
-
58. 2025年12月15日
-
玄関、ポーチ部に左官屋さんが入りタイル工事開始です(白井)
-
59. 2025年12月15日
-
玄関、ポーチ部に左官屋さんが入りタイル工事開始です(白井)
-
60. 2025年12月15日
-
内部では、長瀬建具さんが建具の吊り込みをしています(白井)
-
61. 2025年12月15日
-
内部では、長瀬建具さんが建具の吊り込みをしています(白井)
-
62. 2025年12月12日
-
完成した木製面格子に柿渋塗料で塗装を施しています (寺西)
-
63. 2025年12月11日
-
木製面格子のための部材を加工しています。材は杉を使用しています。 (寺西)
-
64. 2025年12月10日
-
本格的に和紙の施工が始まりました。 玄関から縁側へと、長嶺君が一枚ずつ丁寧に貼り進めていきます。壁と天井のラインも正確に揃え、仕上がりは申し分ありません。 今回使用しているのは、調湿・調光・保温・吸音効果を兼ね備えた土佐和紙。 施工が進むにつれ、空間がビニールクロスにはない、心地よい質感と柔らかな空気感に包まれていきます。(白井)
-
65. 2025年12月10日
-
本格的に和紙の施工が始まりました。 玄関から縁側へと、長嶺君が一枚ずつ丁寧に貼り進めていきます。壁と天井のラインも正確に揃え、仕上がりは申し分ありません。 今回使用しているのは、調湿・調光・保温・吸音効果を兼ね備えた土佐和紙。 施工が進むにつれ、空間がビニールクロスにはない、心地よい質感と柔らかな空気感に包まれていきます。(白井)
-
66. 2025年12月10日
-
本格的に和紙の施工が始まりました。 玄関から縁側へと、長嶺君が一枚ずつ丁寧に貼り進めていきます。壁と天井のラインも正確に揃え、仕上がりは申し分ありません。 今回使用しているのは、調湿・調光・保温・吸音効果を兼ね備えた土佐和紙。 施工が進むにつれ、空間がビニールクロスにはない、心地よい質感と柔らかな空気感に包まれていきます。(白井)
-
67. 2025年12月10日
-
本格的に和紙の施工が始まりました。 玄関から縁側へと、長嶺君が一枚ずつ丁寧に貼り進めていきます。壁と天井のラインも正確に揃え、仕上がりは申し分ありません。 今回使用しているのは、調湿・調光・保温・吸音効果を兼ね備えた土佐和紙。 施工が進むにつれ、空間がビニールクロスにはない、心地よい質感と柔らかな空気感に包まれていきます。(白井)
-
68. 2025年12月10日
-
本格的に和紙の施工が始まりました。 玄関から縁側へと、長嶺君が一枚ずつ丁寧に貼り進めていきます。壁と天井のラインも正確に揃え、仕上がりは申し分ありません。 今回使用しているのは、調湿・調光・保温・吸音効果を兼ね備えた土佐和紙。 施工が進むにつれ、空間がビニールクロスにはない、心地よい質感と柔らかな空気感に包まれていきます。(白井)
-
69. 2025年12月10日
-
天井が本当に素敵なんです。もともとの木の天井材を生かしつつ、そこに土佐和紙の柔らかな質感が加わることで、空間全体の雰囲気が一段と引き立っています。(白井)
-
70. 2025年12月10日
-
木製面格子の加工中です (寺西)
-
71. 2025年12月08日
-
今日から、和紙壁紙の施工がはじまります。段取りをする長嶺君(白井)
-
72. 2025年12月06日
-
PB施工中 (寺西)
-
73. 2025年12月06日
-
今日から、和紙壁紙の施工がはじまります。段取りをする長嶺君(白井)
-
74. 2025年12月05日
-
PB施工中 (寺西)
-
75. 2025年12月04日
-
PB施工中 (寺西)
-
76. 2025年12月03日
-
壁下地の施工が完了しました(寺西)
-
77. 2025年11月26日
-
既存の土壁 清掃~下塗~中塗を終え仕上げの工程です。 けいそうモダンコート(調湿性を持つ珪藻土系の仕上げ材) での仕上げです。 小さな壁もしっかり仕上げていく仲真君(白井)
-
78. 2025年11月26日
-
既存の土壁 清掃~下塗~中塗を終え仕上げの工程です。 けいそうモダンコート(調湿性を持つ珪藻土系の仕上げ材) での仕上げです。 小さな壁もしっかり仕上げていく仲真君(白井)
-
79. 2025年11月26日
-
既存の土壁 清掃~下塗~中塗を終え仕上げの工程です。 けいそうモダンコート(調湿性を持つ珪藻土系の仕上げ材) での仕上げです。 小さな壁もしっかり仕上げていく仲真君(白井)
-
80. 2025年11月26日
-
既存の土壁 清掃~下塗~中塗を終え仕上げの工程です。 けいそうモダンコート(調湿性を持つ珪藻土系の仕上げ材) での仕上げです。 小さな壁もしっかり仕上げていく仲真君(白井)
-
81. 2025年11月26日
-
既存の土壁 清掃~下塗~中塗を終え仕上げの工程です。 けいそうモダンコート(調湿性を持つ珪藻土系の仕上げ材) での仕上げです。 小さな壁もしっかり仕上げていく仲真君(白井)
-
82. 2025年11月17日
-
柿渋コートで見切などを塗装中のカワワキさん(白井)
来週から左官仕上げ工事開始予定です
その前に川脇さんが見切等を柿渋コートで塗装していきます。
新しく取り付けた浴室やキッチンなど、水まわりの枠(栓の木)には、
自然塗料「いろは」のクリア仕上げを施しています。
-
83. 2025年11月17日
-
電気工事の マサ君も最終チェックに入っています(白井)
-
84. 2025年11月17日
-
新しく取り付けた浴室やキッチンなど、水まわりの枠(栓の木)には、 自然塗料「いろは」のクリア仕上げを施しています。(白井)
-
85. 2025年11月15日
-
天井下地施工中(寺西)
-
86. 2025年11月13日
-
壁下地施工中(寺西)
-
87. 2025年11月12日
-
廻子や巾木、階段手摺などを取付けています。木工事は最終段階に入っています(寺西)
-
88. 2025年11月11日
-
廻子を取り付けています (寺西)
-
89. 2025年11月10日
-
造作工事もいよいよ最終工程。廻縁と巾木を丁寧に納めていく寺やんです(白井)
-
90. 2025年11月10日
-
造作工事もいよいよ最終工程。廻縁と巾木を丁寧に納めていく寺やんです(白井)
-
91. 2025年11月10日
-
巾木を取り付けています (寺西)
-
92. 2025年11月08日
-
今日はキッチンの施工日です(TOTO ミッテ)。仕上がりが楽しみです。(白井)
-
93. 2025年11月08日
-
今日はキッチンの施工日です(TOTO ミッテ)。仕上がりが楽しみです。階段周りの造作工事も終わり、木工事もあと少しです。(白井)
-
94. 2025年11月08日
-
階段周りの造作工事も終わり、木工事もあと少しです。(白井)
-
95. 2025年11月08日
-
階段周りの造作工事も終わり、木工事もあと少しです。(白井)
-
96. 2025年11月07日
-
中段取付中 (寺西)
-
97. 2025年11月06日
-
階段周りの納まりが決まったので 下地を進めて行く寺やん(白井)
-
98. 2025年11月06日
-
プラスターボード施工中(寺西)
-
99. 2025年11月05日
-
二階の床材施工中(寺西)
-
100. 2025年11月04日
-
壁下地施工中(寺西)
-
101. 2025年11月04日
-
階段周りの納まりが決まったので 下地を進めて行く寺やん(白井)
-
102. 2025年11月04日
-
水道工事のクニ君は外部配管工事に入っています(白井)
-
103. 2025年10月30日
-
プラスターボード施工中(寺西)
-
104. 2025年10月29日
-
重厚感のあるストリップ階段を、寺やんと一緒に施工しました。 見た目どおりの重量感で、搬入もひと苦労でしたが、しっかりと納まりました(白井)
-
105. 2025年10月29日
-
重厚感のあるストリップ階段を、寺やんと一緒に施工しました。 見た目どおりの重量感で、搬入もひと苦労でしたが、しっかりと納まりました(白井)
-
106. 2025年10月29日
-
重厚感のあるストリップ階段を、寺やんと一緒に施工しました。 見た目どおりの重量感で、搬入もひと苦労でしたが、しっかりと納まりました(白井)
-
107. 2025年10月29日
-
ストリップ階段の施工が完了。納まりもきれいに決まりました (寺西)
-
108. 2025年10月28日
-
プラスターボード順調に施工が進んでいます(寺西)
-
109. 2025年10月27日
-
プラスターボード順調に施工が進んでいます(寺西)
-
110. 2025年10月25日
-
プラスターボード施工中(寺西)
-
111. 2025年10月23日
-
和室断熱材施工中 (寺西)
-
112. 2025年10月23日
-
プラスターボード施工中(寺西)
-
113. 2025年10月18日
-
仏間造作中 (寺西)
-
114. 2025年10月17日
-
仏間の框(かまち)を取り付けました。 もともと土間に使われていた敷居框を取り外し、工場で再生して再利用しています。
-
115. 2025年10月17日
-
キッチン周りの下地工事も出来上がってきました(白井)
-
116. 2025年10月17日
-
キッチン周りの下地工事も出来上がってきました(白井)
-
117. 2025年10月17日
-
新規の仏間を製作中。 化粧柱を入れ込む為 差し鴨居に細工する寺やんです(白井)
-
118. 2025年10月17日
-
新規の仏間を製作中。 化粧柱を入れ込む為 差し鴨居に細工する寺やんです(白井)
-
119. 2025年10月16日
-
押し入れ中段を解体しています (寺西)
-
120. 2025年10月15日
-
一本引き戸の枠を施工しています (寺西)
-
121. 2025年10月14日
-
今日は工場で、巾木を加工しています 米栂の無垢板を引き割って造っていきます (寺西)
-
122. 2025年10月09日
-
マサ君、電気配線中です (寺西)
-
123. 2025年10月09日
-
枠材取付中 (寺西)
-
124. 2025年10月09日
-
枠材取付中(寺西)
-
125. 2025年10月07日
-
見切り材取付中 (寺西)
-
126. 2025年10月03日
-
床材施工中(寺西)
-
127. 2025年10月02日
-
床材施工中(寺西)
-
128. 2025年10月01日
-
床暖房パネルの上に床材を貼り進めています
-
129. 2025年09月30日
-
床材施工中(寺西)
-
130. 2025年09月29日
-
無垢材の床を貼り始めました(寺西)
-
131. 2025年09月26日
-
工場にて、仕上げ材を加工しています(寺西)
-
132. 2025年09月22日
-
予定では既設のまま敷居兼用の足固めとして使用するつもりでしたが、想像以上に傷みが激しく断念しました。 そこで「どこかに使えないか」と考え、加工を施した結果、仏框として生まれ変わりました。(白井)
-
133. 2025年09月22日
-
予定では既設のまま敷居兼用の足固めとして使用するつもりでしたが、想像以上に傷みが激しく断念しました。 そこで「どこかに使えないか」と考え、加工を施した結果、仏框として生まれ変わりました。(白井)
-
134. 2025年09月22日
-
予定では既設のまま敷居兼用の足固めとして使用するつもりでしたが、想像以上に傷みが激しく断念しました。 そこで「どこかに使えないか」と考え、加工を施した結果、仏框として生まれ変わりました。(白井)
-
135. 2025年09月22日
-
予定では既設のまま敷居兼用の足固めとして使用するつもりでしたが、想像以上に傷みが激しく断念しました。 そこで「どこかに使えないか」と考え、加工を施した結果、仏框として生まれ変わりました。(白井)
-
136. 2025年09月22日
-
壁下地施工中(寺西)
-
137. 2025年09月20日
-
枠材取付中(寺西)
-
138. 2025年09月19日
-
壁下地施工中(寺西)
-
139. 2025年09月17日
-
外壁施工中(寺西)
-
140. 2025年09月16日
-
壁下地施工中(寺西)
-
141. 2025年09月16日
-
和室の竿天井を柿渋コートで塗装。 既存の差鴨居、柱等の色とのバランスも良い感じです(白井)
-
142. 2025年09月16日
-
寺やんは壁下地に奮闘中です(白井)
-
143. 2025年09月16日
-
寺やんは壁下地に奮闘中です(白井)
-
144. 2025年09月16日
-
外壁工事も順調に進んでいます。 残りは南面のみとなりました(白井)
-
145. 2025年09月11日
-
壁下地施工中(寺西)
-
146. 2025年09月09日
-
壁下地施工中(寺西)
-
147. 2025年09月08日
-
天井下地施工中(寺西)
-
148. 2025年09月08日
-
工場での枠材等の製作が終わり、寺やんが現場に戻って来ました。 今度は現場で天井下地の工事に入ります(白井)
-
149. 2025年09月08日
-
工場での枠材等の製作が終わり、寺やんが現場に戻って来ました。 今度は現場で天井下地の工事に入ります(白井)
-
150. 2025年09月08日
-
左官屋さん、板金屋さんも入り、 現場は賑わっています。(白井)
-
151. 2025年09月08日
-
左官屋さん、板金屋さんも入り、 現場は賑わっています。(白井)
-
152. 2025年09月08日
-
左官屋さん、板金屋さんも入り、 現場は賑わっています。(白井)
-
153. 2025年09月08日
-
左官屋さん、板金屋さんも入り、 現場は賑わっています。(白井)
-
154. 2025年09月08日
-
左官屋さん、板金屋さんも入り、 現場は賑わっています。(白井)
-
155. 2025年09月05日
-
窓枠、框等を工場で製作していく寺やん(白井)
-
156. 2025年09月05日
-
窓枠、框等を工場で製作しています(白井)
-
157. 2025年09月05日
-
窓枠、框等を工場で製作しています(白井)
-
158. 2025年08月28日
-
磨いた丸太、母屋等に柿渋コートの柿渋色を 塗装する川脇さん。 空間が引き締まっていきます。 土壁部は左官仕上げの予定です磨いた丸太、母屋等に柿渋コートの柿渋色を 塗装する川脇さん。 空間が引き締まっていきます。 土壁部は左官仕上げの予定です(白井)
-
159. 2025年08月28日
-
磨いた丸太、母屋等に柿渋コートの柿渋色を 塗装する川脇さん。 空間が引き締まっていきます。 土壁部は左官仕上げの予定です(白井)
-
160. 2025年08月26日
-
松美の工場で窓枠などの仕上げ材を加工中。使用しているのは北海道産のセン無垢材で、美しい木目が特徴です(寺西)
-
161. 2025年08月25日
-
朝一番に床の割り付けと墨出しを行いました。 その位置を確認しながら、葛島さんが床暖房パネルを丁寧に敷き込んでいきます。(白井)
-
162. 2025年08月25日
-
マサ君も電気配線工事に入っています。エアコンの穴位置、枠の納まり等の 打合せをしました。
-
163. 2025年08月25日
-
LIXILのユニットバス(リデア)も設置完了しました。
-
164. 2025年08月22日
-
天井下地施工中(寺西)
-
165. 2025年08月22日
-
電気屋さんが配線工事をしてくれています(寺西)
-
166. 2025年08月19日
-
吹抜部の勾配天井が完了し、1階の工事に入りました(白井)
-
167. 2025年08月19日
-
勾配天井の施工が終わり、仮床を取り外すと、吹抜が堂々と姿を現しました。開放感あふれる心地よい空間になりそうです(白井)
-
168. 2025年08月19日
-
勾配天井の施工が終わり、仮床を取り外すと、吹抜が堂々と姿を現しました。開放感あふれる心地よい空間になりそうです(白井)
-
169. 2025年08月19日
-
吹抜の勾配天井が仕上がり、工事は1階部分へ。寺やんが垂木の間に断熱材を丁寧に敷き込んでいきます(白井)
-
170. 2025年08月19日
-
断熱材施工。垂木と垂木のすき間に断熱材を丁寧に入れ込みました(白井)
-
171. 2025年08月19日
-
玄関アプローチに羽目板を施工中です(寺西)
木の温もりを感じられる羽目板を取り入れることで、玄関まわりがやわらかく上質な雰囲気に仕上がります。無機質になりがちなアプローチも、自然素材の持つあたたかみで来訪者をやさしく迎えてくれる空間に変わっていきます。
-
172. 2025年08月18日
-
軒下に羽目板を施工しています(寺西)
-
173. 2025年08月09日
-
プラスターボード施工中(寺西)
-
174. 2025年08月06日
-
仕上げ材取付中(寺西)
-
175. 2025年08月06日
-
プラスターボードをピタリと突き付けて貼っていく寺やん。技術を要する作業ですが 寸分の狂いもなく、隙間なく収めていきます。無駄のない動きに、長年の経験がにじみ出ています。(白井)
-
176. 2025年08月06日
-
プラスターボードをピタリと突き付けて貼っていく寺やん。技術を要する作業ですが 寸分の狂いもなく、隙間なく収めていきます。無駄のない動きに、長年の経験がにじみ出ています。(白井)
-
177. 2025年08月06日
-
プラスターボードをピタリと突き付けて貼っていく寺やん。技術を要する作業ですが 寸分の狂いもなく、隙間なく収めていきます。無駄のない動きに、長年の経験がにじみ出ています。(白井)
-
178. 2025年08月05日
-
枠材取付中(寺西)
-
179. 2025年08月04日
-
勾配天井PB施工中(寺西)
-
180. 2025年08月02日
-
勾配天井PB施工中(寺西)
-
181. 2025年07月31日
-
断熱材施工中 (寺西)
-
182. 2025年07月30日
-
寺やんと2階にプラスターボード揚げをしました。(白井)
-
183. 2025年07月30日
-
下地、電気配線も終わり、いよいよプラスタボードを貼る作業に突入です。(白井)
-
184. 2025年07月30日
-
1階部の墨出し作業も行いました。(白井)
-
185. 2025年07月30日
-
1階部の墨出し作業も行いました。(白井)
-

186. 2025年07月29日
-
丸太梁を塗装中。柿渋を塗っています (寺西)
-
187. 2025年07月28日
-
壁下地施工中(寺西)
-
188. 2025年07月24日
-
壁下地施工中(寺西)
-
189. 2025年07月23日
-
勾配天井下地施工中(寺西)
-
190. 2025年07月19日
-

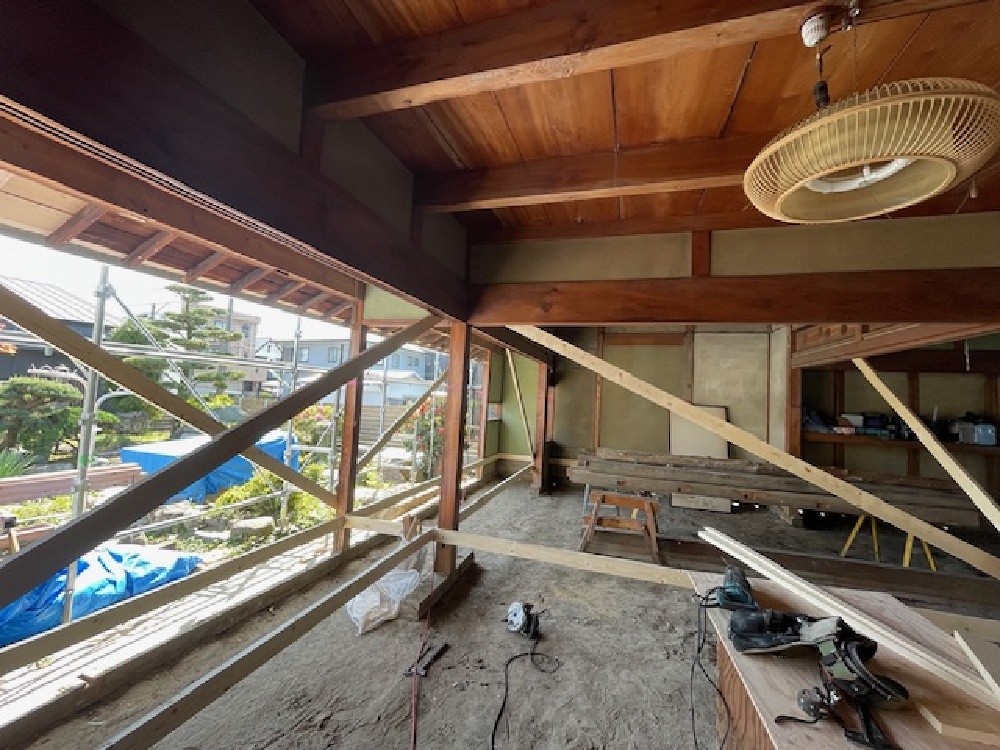

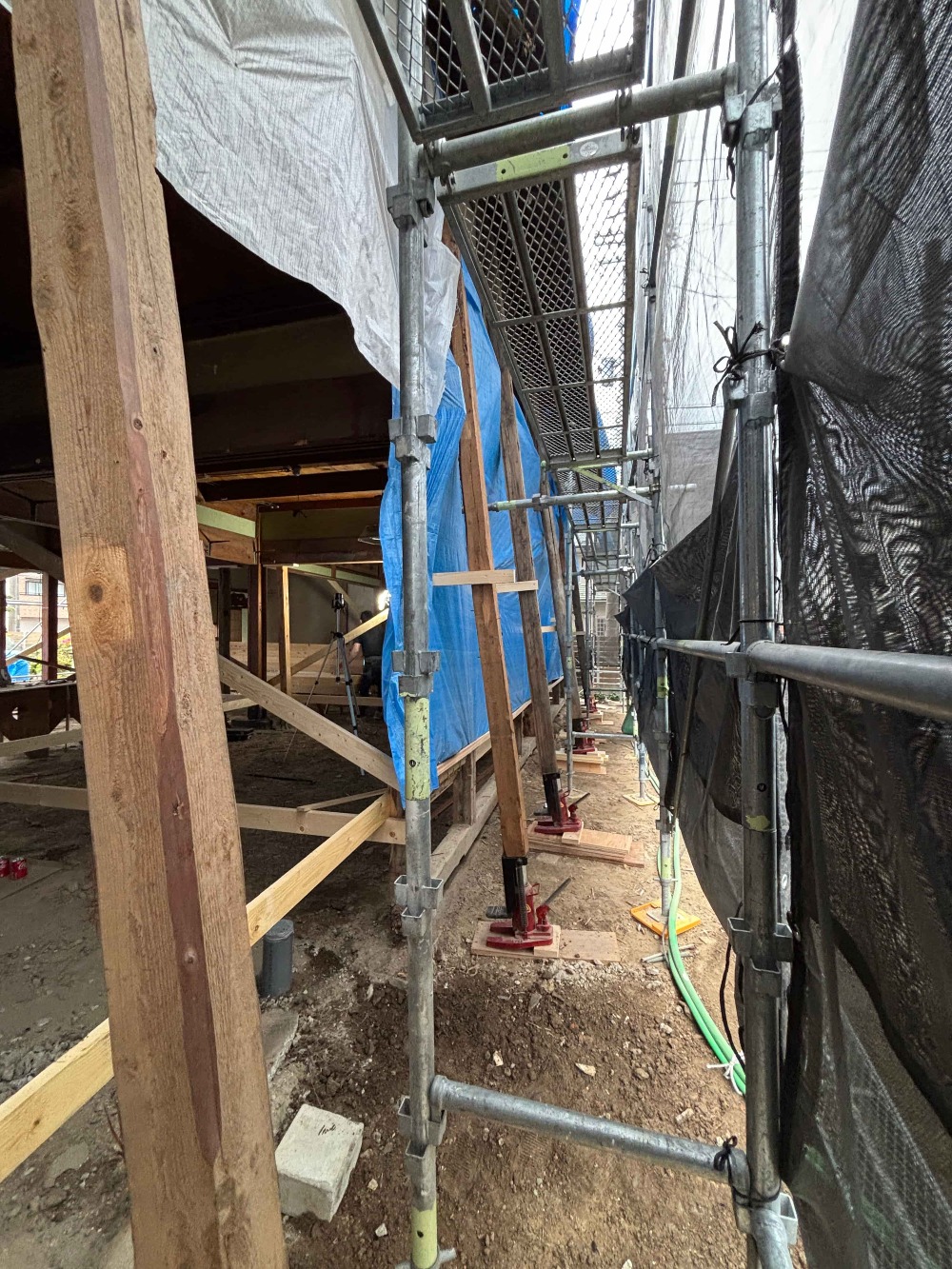

梁磨きも終わり、勾配天井の下地に取り掛かりました(白井)
-
191. 2025年07月19日
-
梁の見せ方、納まり等細部の打合せをガッツリ行いました。
-
192. 2025年07月17日
-
天井面に断熱材施工中 (寺西)
-
193. 2025年07月16日
-
断熱材施工中 (寺西)
-
194. 2025年07月15日
-
耐震補強金物取り付け中 (寺西)
-
195. 2025年07月14日
-
古民家リフォームの梁磨き、無事に完了しました。 暑い中、電気屋さんが手を貸してくださり、大変助かりました。 いつも快く協力してくださる姿に感謝です。(寺西)
-
196. 2025年07月14日
-

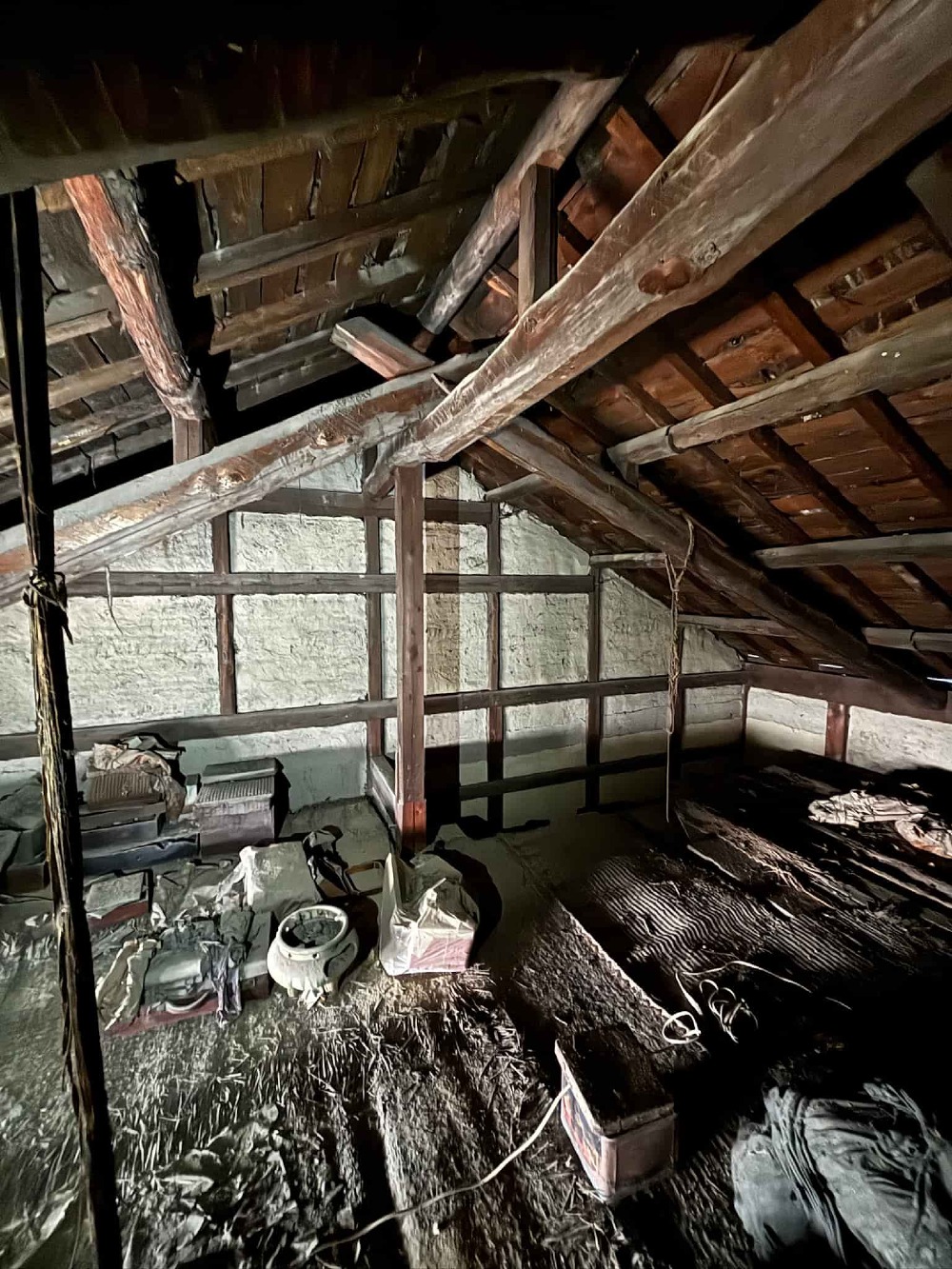

小屋裏にひっそり眠っていた丸太を、化粧材として 蘇らせる為、一本一本丁寧に磨いていく寺やんとマサ君。 時を超えて受け継がれる木の風合いを大切に、 空間に新たな息吹を与える作業です。(白井)
-
197. 2025年07月14日
-
小屋裏にひっそり眠っていた丸太を、化粧材として 蘇らせる為、一本一本丁寧に磨いていく寺やんとマサ君。 時を超えて受け継がれる木の風合いを大切に、 空間に新たな息吹を与える作業です。(白井)
-
198. 2025年07月11日
-

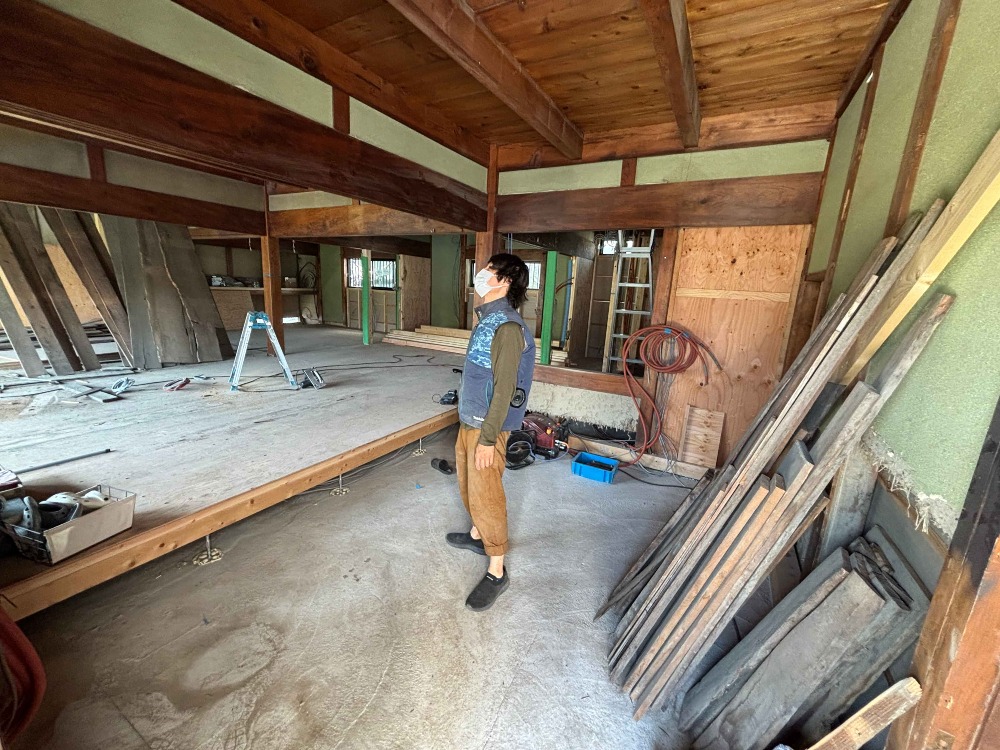

和室の天井裏を清掃し、床合板を施工しています (寺西)
-
199. 2025年07月10日
-
夏の陽ざしの中、寺やんと一緒に小屋裏の大掃除を行いました。 汗ばみながらも、埃まみれになって頑張る寺やん。 来週からは、いよいよ梁磨きがスタート予定です。 丁寧に時間をかけて、古い木の表情を引き出していきます(白井)
-
200. 2025年07月10日
-
夏の陽ざしの中、寺やんと一緒に小屋裏の大掃除を行いました。 汗ばみながらも、埃まみれになって頑張る寺やん。 来週からは、いよいよ梁磨きがスタート予定です。 丁寧に時間をかけて、古い木の表情を引き出していきます(白井)
-
201. 2025年07月10日
-
寺やんと二人協力し合って小屋裏の大掃除を終えました。寺やんお疲れ様でした。来週からは、梁磨きがスタートします。 丁寧に時間をかけて、古い木の表情を引き出していきます(白井)
-
202. 2025年07月10日
-
今日柱藩の助っ人を得て、和室天井裏の大掃除です。二人で効率UP! (寺西)
-
203. 2025年07月09日
-
今日は小屋裏を清掃しています (寺西)
-
204. 2025年06月28日
-
床断熱材施工中(寺西)
-
205. 2025年06月27日
-

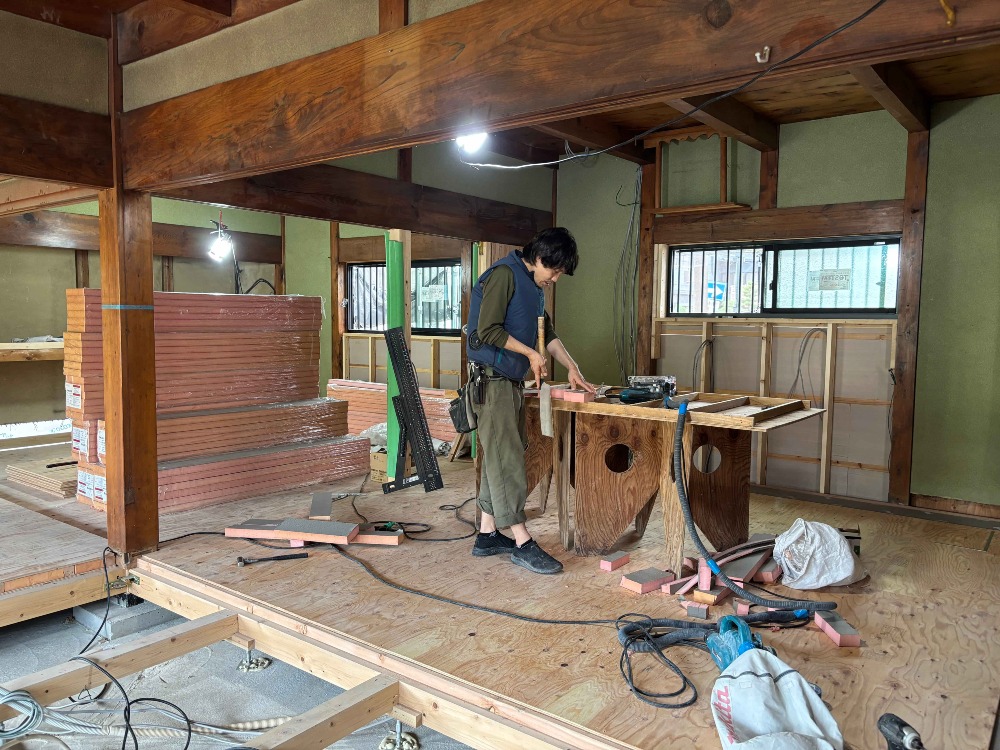

床断熱材を隙間無く納めて行く寺やん。 床下地もあと少しです。
-
206. 2025年06月27日
-
床断熱材を隙間無く納めて行く寺やん。 床下地もあと少しです。
-
207. 2025年06月27日
-
床断熱材を隙間無く納めて行く寺やん。 床下地もあと少しです。
-
208. 2025年06月26日
-
床断熱材加工中 (寺西)
-
209. 2025年06月19日
-
外壁下地施工中(寺西)
-
210. 2025年06月17日
-
塗装予定の外壁部 ケレン作業が完了し、錆止めを塗布していく川脇さん。 灼熱の中ありがとうございます。(白井)
-
211. 2025年06月17日
-
突然の暑さにバテ気味の寺やん。 あとは東面のみになりました。 頑張って下さい!(白井)
-
212. 2025年06月17日
-
突然の暑さにバテ気味の寺やん。 あとは東面のみになりました。 頑張って下さい!(白井)
-
213. 2025年06月17日
-
電気の最終打合せも終え 本格的な配線工事前に経路等確認するマサ君。 真壁納まりの箇所が多々あるので細心の注意を払っています。(白井)
-
214. 2025年06月16日
-
サッシ取付中 (寺西)
-
215. 2025年06月16日
-

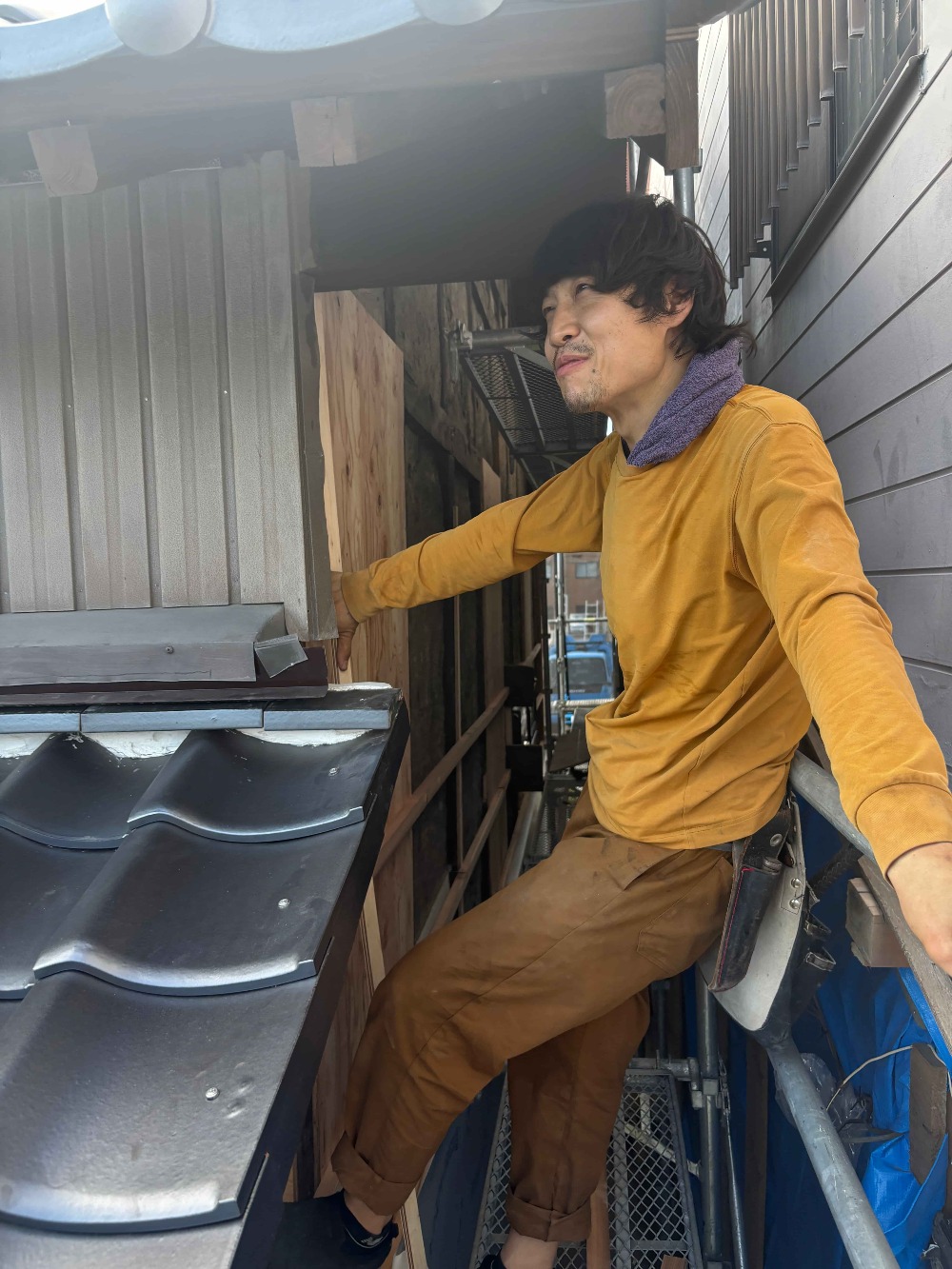

外壁下地を施工中です(三浦)
-
216. 2025年06月06日
-
断熱材施工中 (寺西)
-
217. 2025年06月04日
-
今日はサッシ搬入日。 寺やんと一緒に取付完了です。(白井)
-
218. 2025年06月04日
-
今日はサッシ搬入日。 寺やんと一緒に取付完了です。 内部の床下地もあと少しです。 (白井)
-
219. 2025年06月04日
-
今日はサッシ搬入日。 寺やんと一緒に取付完了です。 (白井)
-
220. 2025年06月04日
-
内部の床下地もあと少しです。 (白井)
-
221. 2025年06月04日
-
断熱材施工中 (寺西)
-
222. 2025年06月02日
-
外壁下地施工中(寺西)
-
223. 2025年06月02日
-
引き続き外壁などをおこなっています(三浦)
-
224. 2025年05月31日
-
床下地を行っています(三浦)
-
225. 2025年05月31日
-
根太施工中(寺西)
-
226. 2025年05月29日
-
透湿シート施工完了 (寺西)
-
227. 2025年05月28日
-
外壁下地施工中(寺西)
-
228. 2025年05月27日
-
サッシ下地施工中 (寺西)
-
229. 2025年05月26日
-
足固めに金物を取付けて行く寺やん。 (白井)
-
230. 2025年05月26日
-
足固めに金物を取付けて行く寺やん。 (白井)
-
231. 2025年05月26日
-
北野瓦店さん全員集合! 瓦屋根工事も天候にも恵まれ、順調に作業が進んでおります。 伝統的な和型瓦を使用しており、落ち着いた風合いと重厚感のある仕上がりになりました。 (白井)
最上部の棟まで到達
北野瓦店の技術と細やかな作業によって、美しく力強いラインが形作られています。
この棟部分は、屋根の仕上りを左右する重要なポイントです。
雨風に耐え、長く美しさを保てる様、防水処理や固定も入念に行っています。
-
232. 2025年05月26日
-
北野瓦店さん全員集合! 瓦屋根工事も天候にも恵まれ、順調に作業が進んでおります。 伝統的な和型瓦を使用しており、落ち着いた風合いと重厚感のある仕上がりになりました。 (白井)
最上部の棟まで到達
北野瓦店の技術と細やかな作業によって、美しく力強いラインが形作られています。
この棟部分は、屋根の仕上りを左右する重要なポイントです。
雨風に耐え、長く美しさを保てる様、防水処理や固定も入念に行っています。
-
233. 2025年05月26日
-
北野瓦店さん全員集合! 瓦屋根工事も天候にも恵まれ、順調に作業が進んでおります。 伝統的な和型瓦を使用しており、落ち着いた風合いと重厚感のある仕上がりになりました。 (白井)
最上部の棟まで到達
北野瓦店の技術と細やかな作業によって、美しく力強いラインが形作られています。
この棟部分は、屋根の仕上りを左右する重要なポイントです。
雨風に耐え、長く美しさを保てる様、防水処理や固定も入念に行っています。
-
234. 2025年05月26日
-
北野瓦店さんによる瓦屋根工事順調です (白井)
-
235. 2025年05月26日
-
北野瓦店さんによる瓦屋根工事順調です (白井)
-
236. 2025年05月26日
-
北野瓦店さんによる瓦屋根工事順調です (白井)
-
237. 2025年05月26日
-
北野瓦店さんによる瓦屋根工事順調です (白井)
-
238. 2025年05月26日
-
サッシ下地施工中 (寺西)
-
239. 2025年05月24日
-
大引施工中(寺西)
-
240. 2025年05月23日
-
桧の大引施工中 (寺西)
-
241. 2025年05月22日
-
FL寸法(フロアレベル)確認中のしらはんです! (寺西)
「FL寸法」とは、建築やインテリアの現場でよく使われる用語で、
「Floor Level(フロアレベル)」の略です。
-
242. 2025年05月22日
-
屋根瓦施工中 (寺西)
-
243. 2025年05月22日
-
今日から本格的に瓦工事開始です。 瓦が整然と並んでいるのを見ていると気持ちがいいです (白井)
-
244. 2025年05月22日
-
今日から本格的に瓦工事開始です。 瓦が整然と並んでいるのを見ていると気持ちがいいです (白井)
-
245. 2025年05月22日
-
瓦揚げも完了し、一安心の北野っち。 村ちゃんも頑張っています。 (白井)
-
246. 2025年05月22日
-
村ちゃんも頑張っています。
-
247. 2025年05月22日
-
今日から本格的に瓦工事開始です。 (白井)
-
248. 2025年05月22日
-
瓦揚げも完了し、一安心の北野っち (白井)
-
249. 2025年05月22日
-
キッチン周り(レンジフード)の納まりを検討中です (白井)
-
250. 2025年05月22日
-
床下地兼用の足固めを施工していく寺やん。(白井)
-
251. 2025年05月22日
-
床下地兼用の足固めを施工していく寺やん。(白井)
-
252. 2025年05月19日
-
面戸板取付中 (寺西)
-
253. 2025年05月17日
-
桧の柱を加工中 (寺西)
-
254. 2025年05月16日
-
本格的な瓦工事前に 川脇さんが木部の塗装に来てくれました (白井)
-
255. 2025年05月16日
-
本格的な瓦工事前に 川脇さんが木部の塗装に来てくれました (白井)
-
256. 2025年05月16日
-
寺やんは耐震工事の為、土台、柱を納めていきます (白井)
-
257. 2025年05月16日
-
寺やんは耐震工事の為、土台、柱を納めていきます (白井)
-
258. 2025年05月16日
-
上げ裏塗装中 (寺西)
-
259. 2025年05月15日
-
久しぶりの北野瓦店、村ちゃん登場です。 桟木を打ちに来てくれました (白井)
-
260. 2025年05月15日
-
久しぶりの北野瓦店、村ちゃん登場です。 桟木を打ちに来てくれました (白井)
-
261. 2025年05月15日
-
柱施工中 (寺西)
-
262. 2025年05月14日
-
建て起こしを直しています (寺西)
-
263. 2025年05月14日
-
今日から屋根工事が始まりました(山本)
-
264. 2025年05月13日
-
型枠をバラしています (寺西)
-
265. 2025年05月12日
-
1人で屋根工事を進めています。野地板の施工をしています (寺西)
-
266. 2025年05月08日
-
鼻先野地を施工しています (寺西)
-
267. 2025年05月08日
-
構造用合板施工中(寺西)
-
268. 2025年05月02日
-

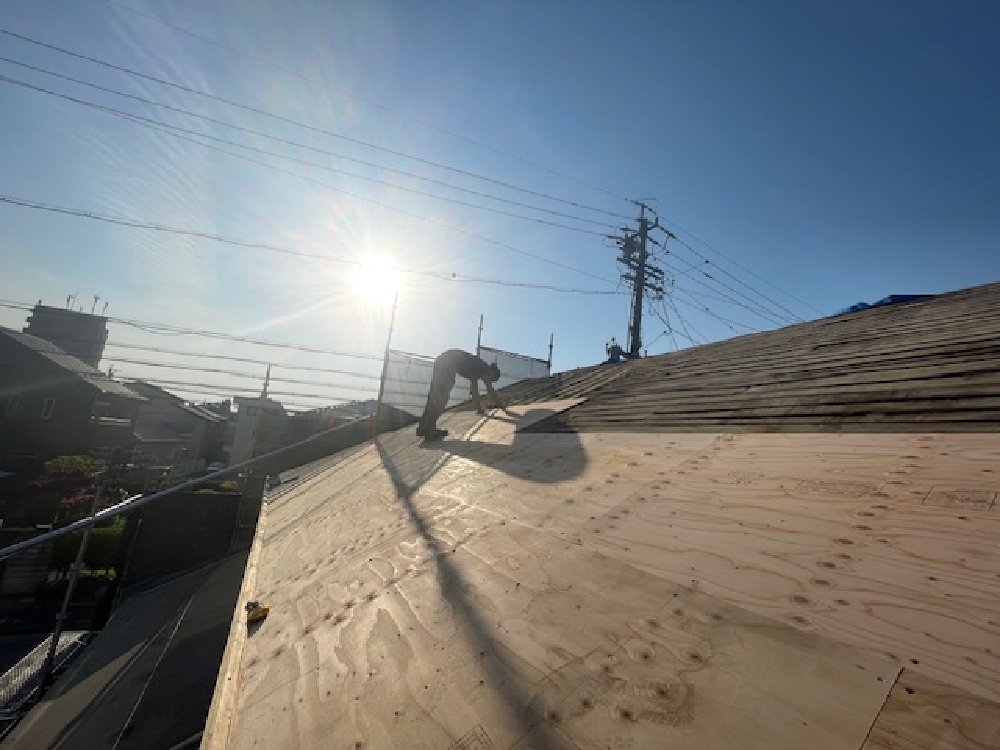

連休前の大仕事、生コン打設。 チーム松美で無事に完了しました。 皆さんお疲れ様でした (白井)
-
269. 2025年05月02日
-
連休前の大仕事、生コン打設。 チーム松美で無事に完了しました。 皆さんお疲れ様でした (白井)
-
270. 2025年05月02日
-
連休前の大仕事、生コン打設。 チーム松美で無事に完了しました。 皆さんお疲れ様でした (白井)
-
271. 2025年05月02日
-
連休前の大仕事、生コン打設。 チーム松美で無事に完了しました。 皆さんお疲れ様でした (白井)
-
272. 2025年05月02日
-
狭所でも問題なし、しっかり打設していく颯太君。 お陰でこのような姿に。。。。(白井)
-
273. 2025年05月02日
-
狭所でも問題なし、しっかり打設していく颯太君。 お陰でこのような姿に。。。。(白井)
-
274. 2025年05月02日
-
福田左官さんもありがとうございます(白井)
-
275. 2025年05月02日
-
連休前の大仕事、生コン打設。 チーム松美で無事に完了しました。 皆さんお疲れ様でした (白井)
-
276. 2025年05月02日
-
連休前の大仕事、生コン打設。 チーム松美で無事に完了しました。 皆さんお疲れ様でした (白井)
-
277. 2025年05月02日
-
野地板加工中 (寺西)
-
278. 2025年05月02日
-
防湿コンをうちました(三浦)
-
279. 2025年05月02日
-
防湿コンをうちました(三浦)
-
280. 2025年05月01日
-

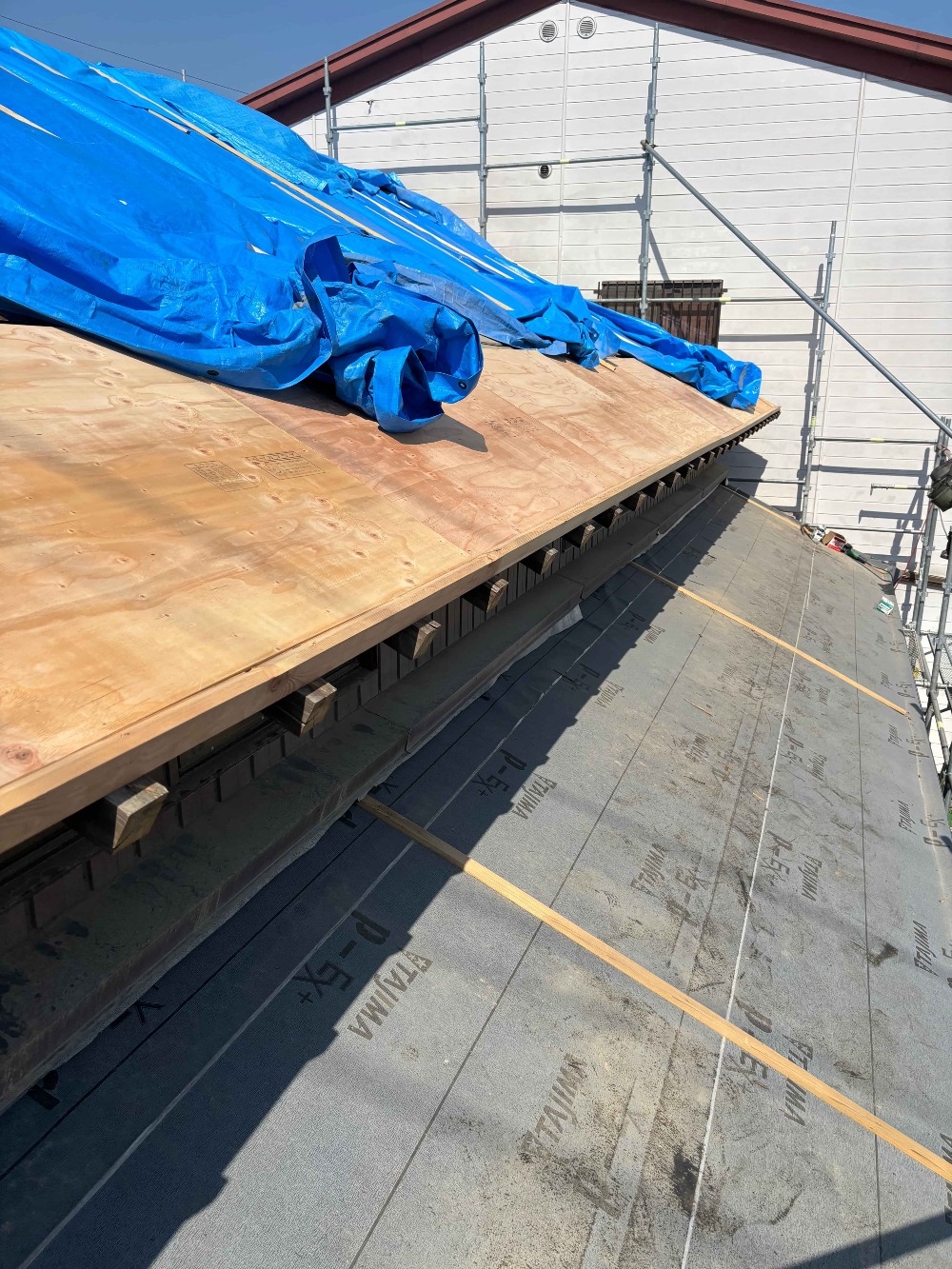

ルーフィング施工完了 (寺西)
-
281. 2025年05月01日
-
大屋根を行っています(三浦)
-
282. 2025年05月01日
-
大屋根を行っています(三浦)
-
283. 2025年05月01日
-
大屋根を行っています(三浦)
-
284. 2025年04月30日
-

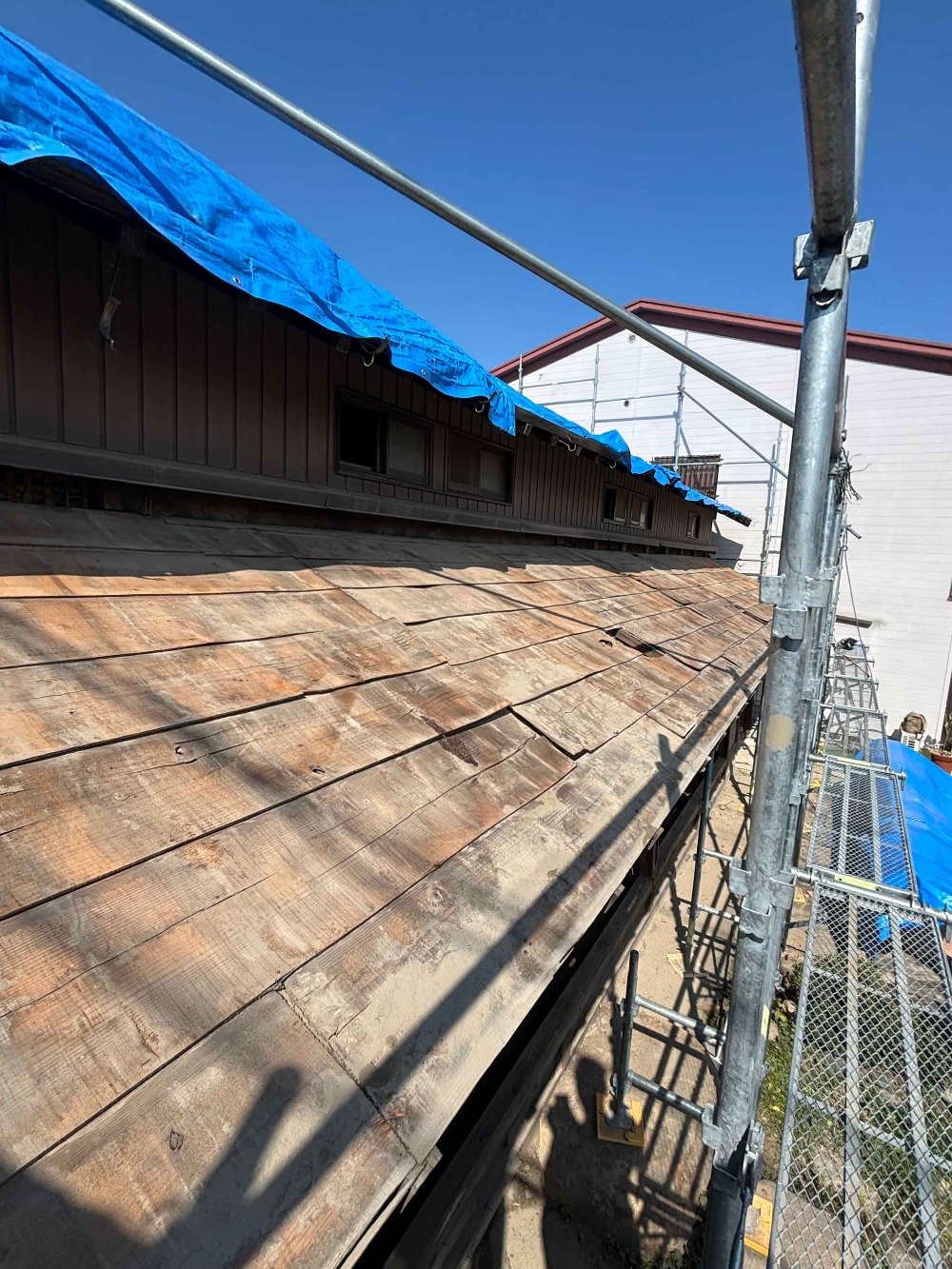

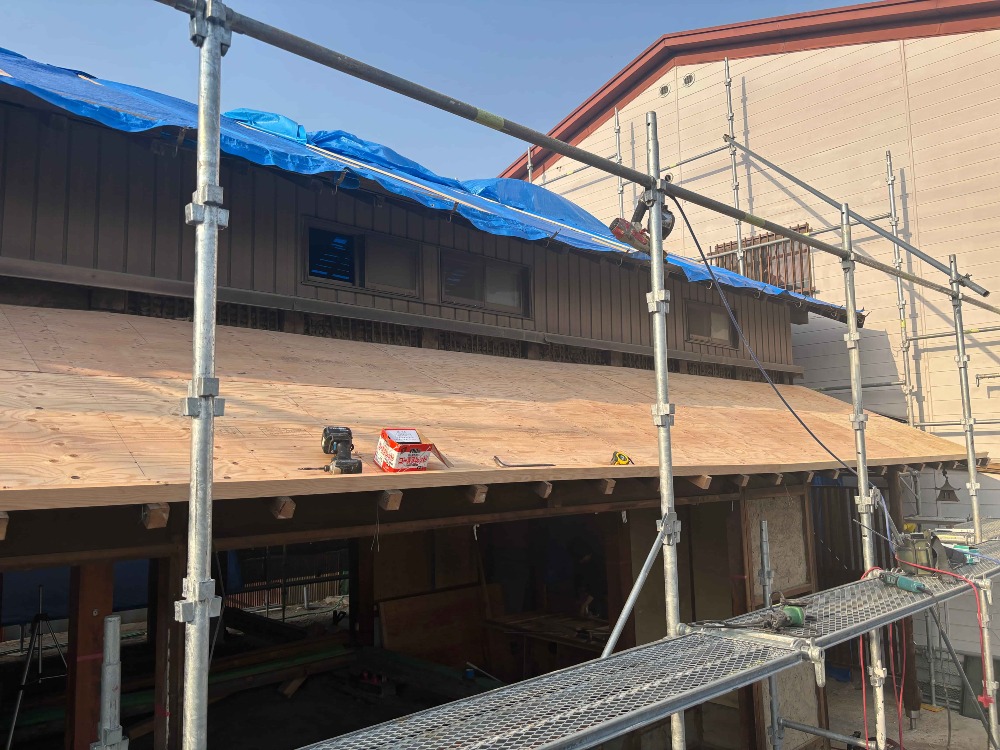

屋根合板施工中 (寺西)
-
285. 2025年04月30日
-

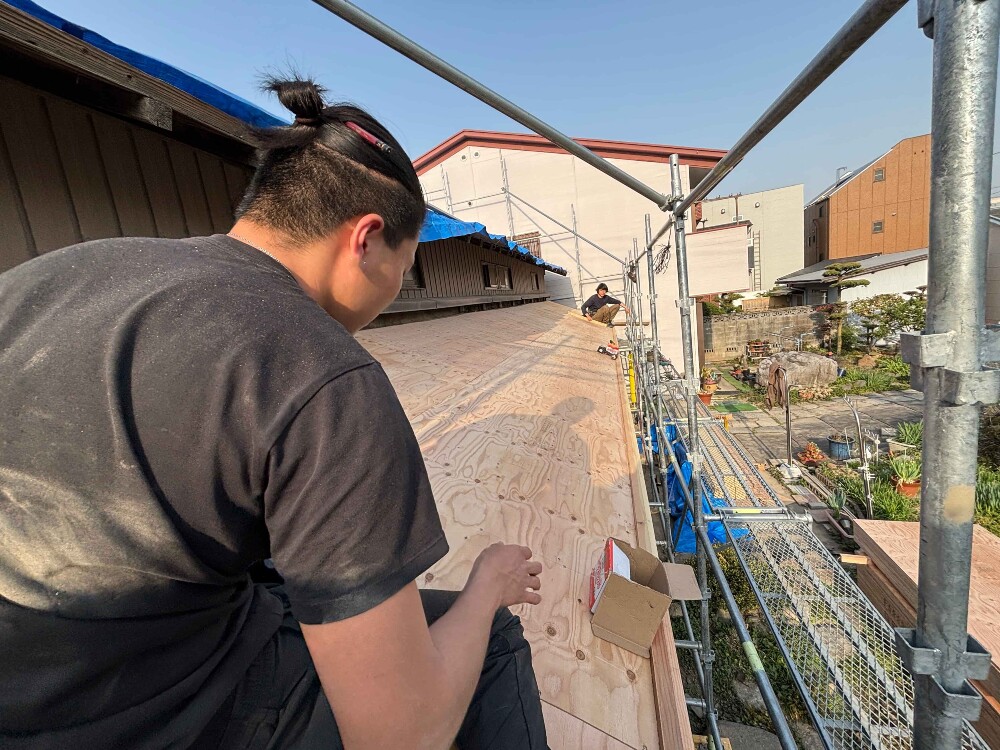

大屋根に取り掛かり始めました(三浦)
-
286. 2025年04月30日
-
大屋根に取り掛かり始めました(三浦)
-
287. 2025年04月30日
-
大屋根に取り掛かり始めました(三浦)
-
288. 2025年04月30日
-
基礎準備が終わったので 屋根工事に取り掛かりました 屋根の納まりを打合せ中です(白井)
-
289. 2025年04月30日
-
基礎準備が終わったので 屋根工事に取り掛かりました 屋根の納まりを打合せ中です(白井)
-
290. 2025年04月28日
-
鉄筋組みを行っています (寺西)
-
291. 2025年04月25日
-

土台入替中 (寺西)
-
292. 2025年04月24日
-
引き続き土台替えです(三浦)
-
293. 2025年04月22日
-
ジャッキアップ中です 。ジャッキを使い建物をあげています。(寺西)
-
294. 2025年04月22日
-

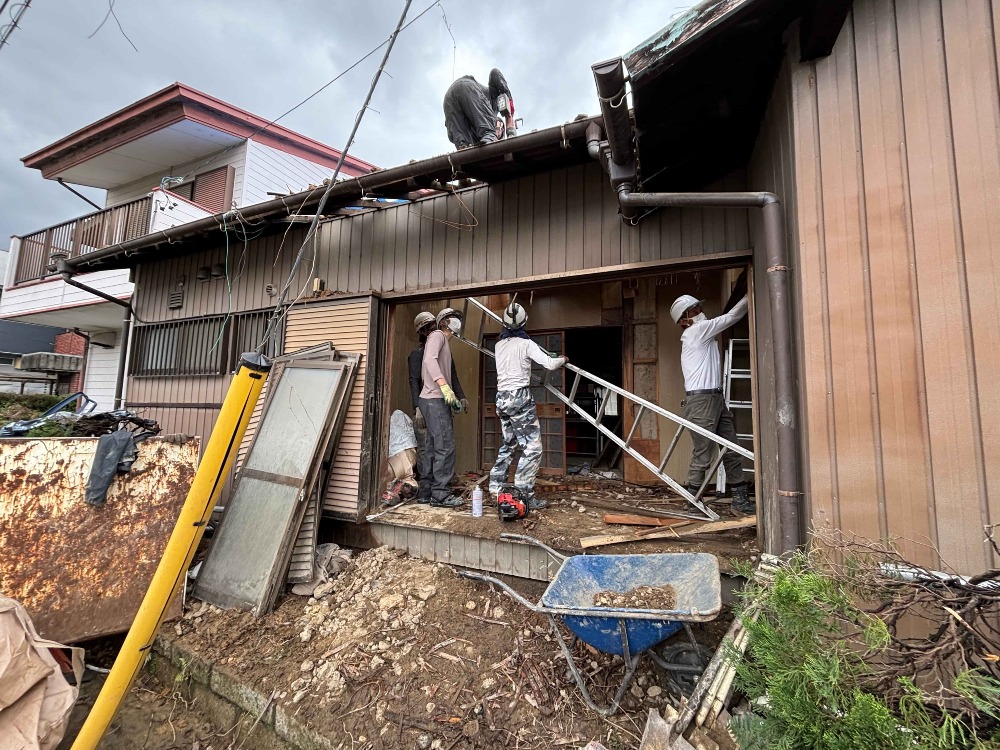

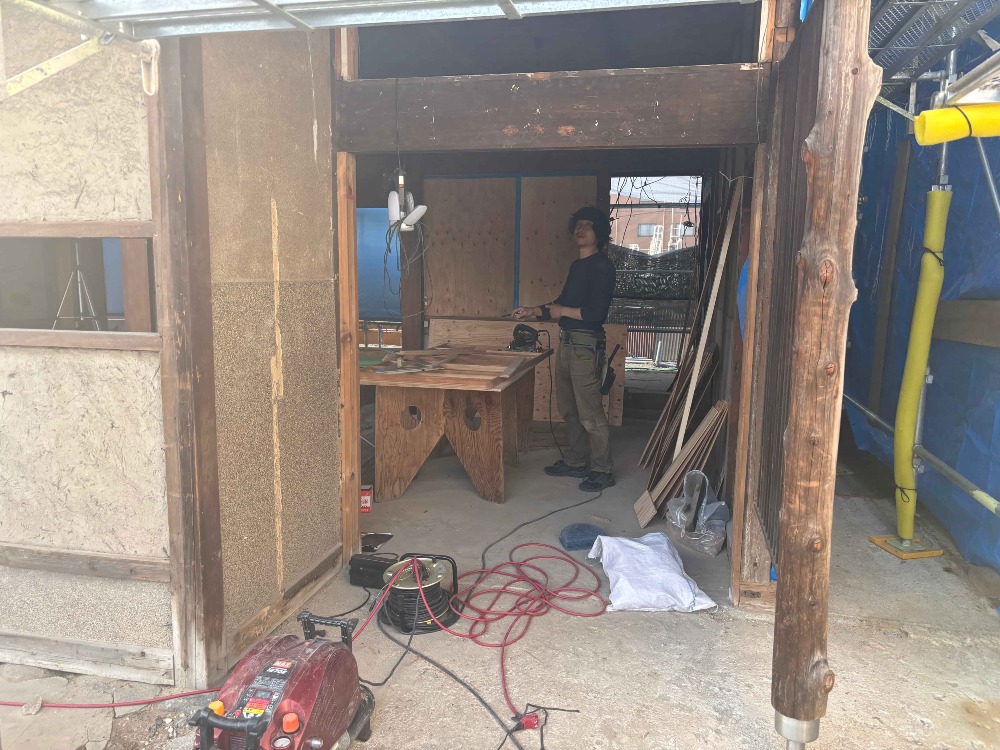

解体が終わり次の工程へ。土台替えの準備をしています(三浦)
-
295. 2025年04月22日
-
解体が終わり次の工程へ。土台替えの準備をしています(三浦)
-
296. 2025年04月22日
-
解体が終わり次の工程へ。土台替えの準備をしています(三浦)
-
297. 2025年04月22日
-

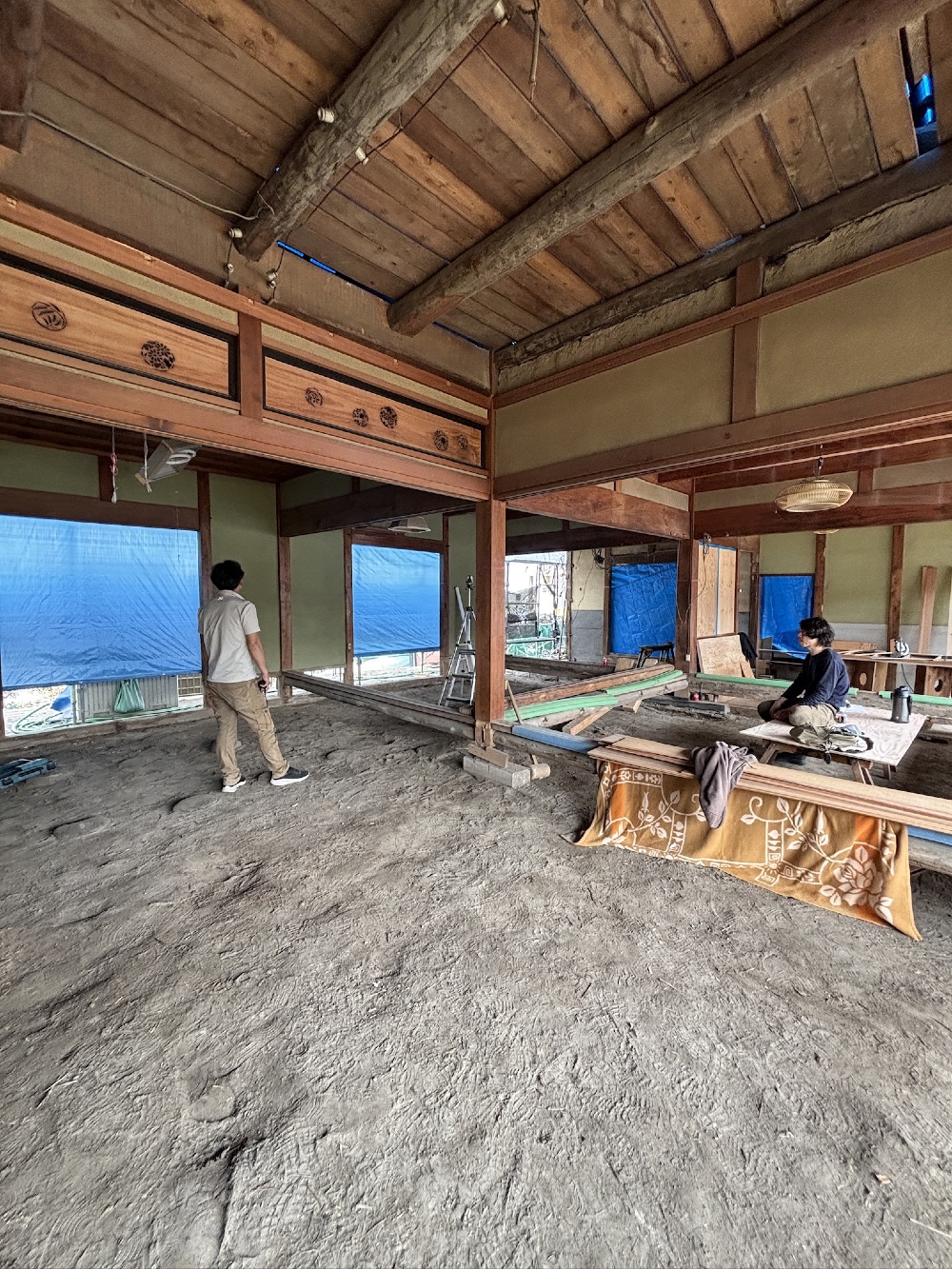

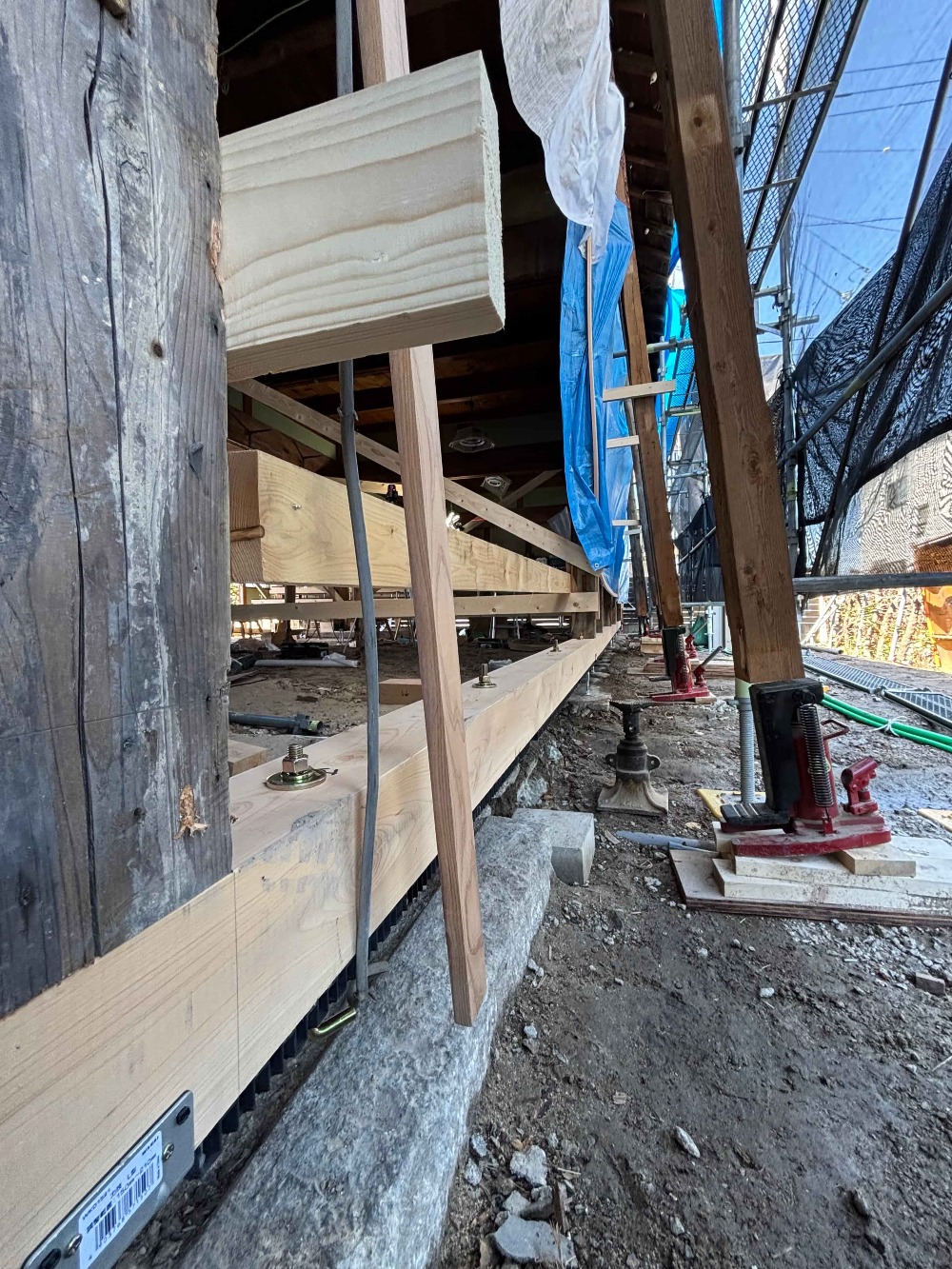

最大6センチ下がっていた箇所を ジャッキを使用し、正規の位置まで戻しました。 これから、柱を切り上げ、土台を交換していきます。 (白井)
-
298. 2025年04月22日
-
最大6センチ下がっていた箇所を ジャッキを使用し、正規の位置まで戻しました。 これから、柱を切り上げ、土台を交換していきます。 (白井)
-
299. 2025年04月22日
-
最大6センチ下がっていた箇所を ジャッキを使用し、正規の位置まで戻しました。 これから、柱を切り上げ、土台を交換していきます。 (白井)
-
300. 2025年04月22日
-
最大6センチ下がっていた箇所を ジャッキを使用し、正規の位置まで戻しました。 これから、柱を切り上げ、土台を交換していきます。 (白井)
-
301. 2025年04月22日
-
最大6センチ下がっていた箇所を ジャッキを使用し、正規の位置まで戻しました。 これから、柱を切り上げ、土台を交換していきます。 (白井)
-
302. 2025年04月21日
-
上げ方の準備中です。墨出しや土壁解体をしました (寺西)
-

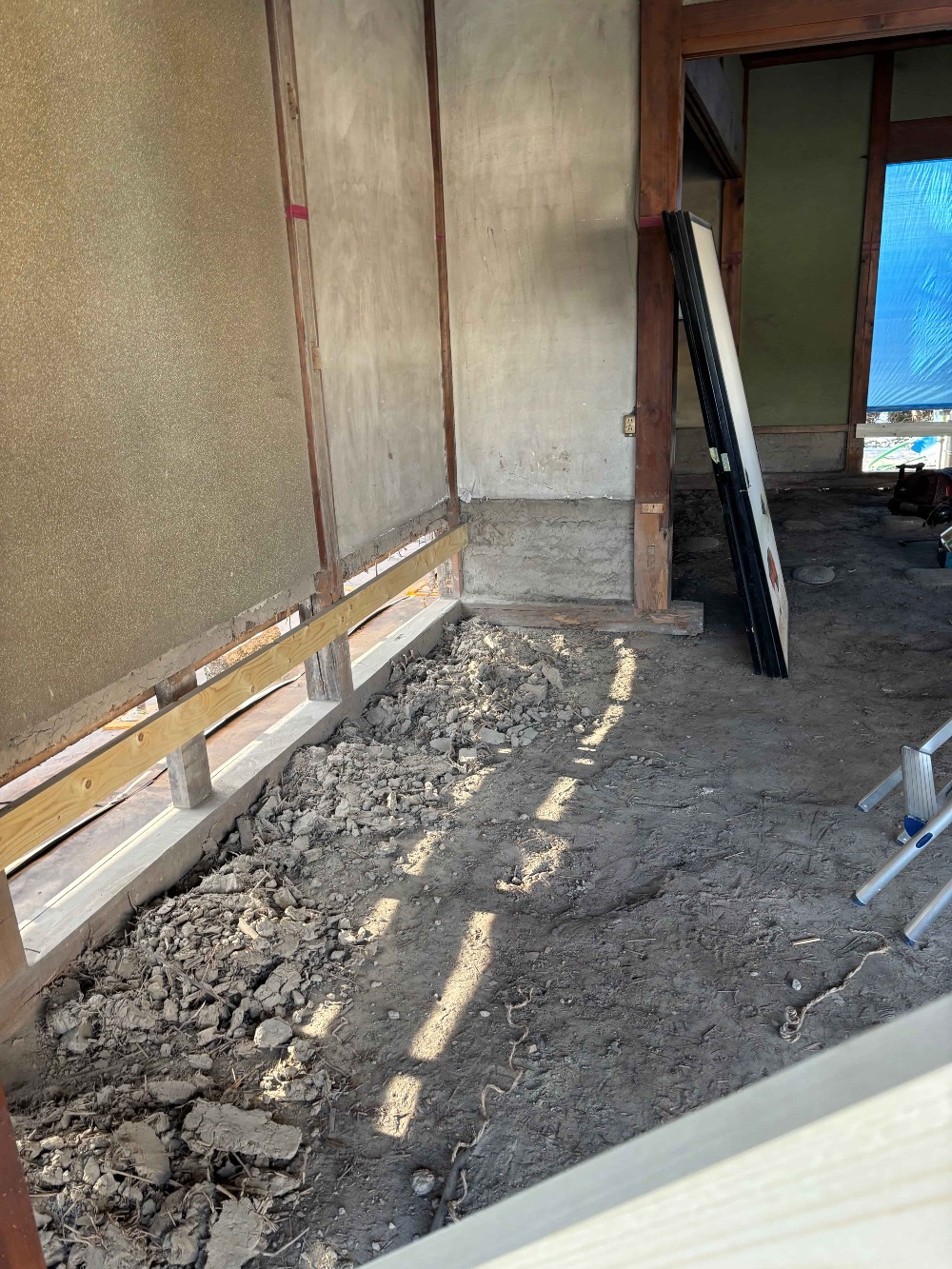

303. 2025年04月21日
-
土壁などの解体を行いました(三浦)
-
304. 2025年04月21日
-
土壁などの解体を行いました(三浦)
-
305. 2025年04月21日
-
補強方法の打合せをしています
-
306. 2025年04月19日
-
下屋、大屋根をおこないました(三浦)
-
307. 2025年04月19日
-
下屋、大屋根をおこないました(三浦)
-
308. 2025年04月19日
-

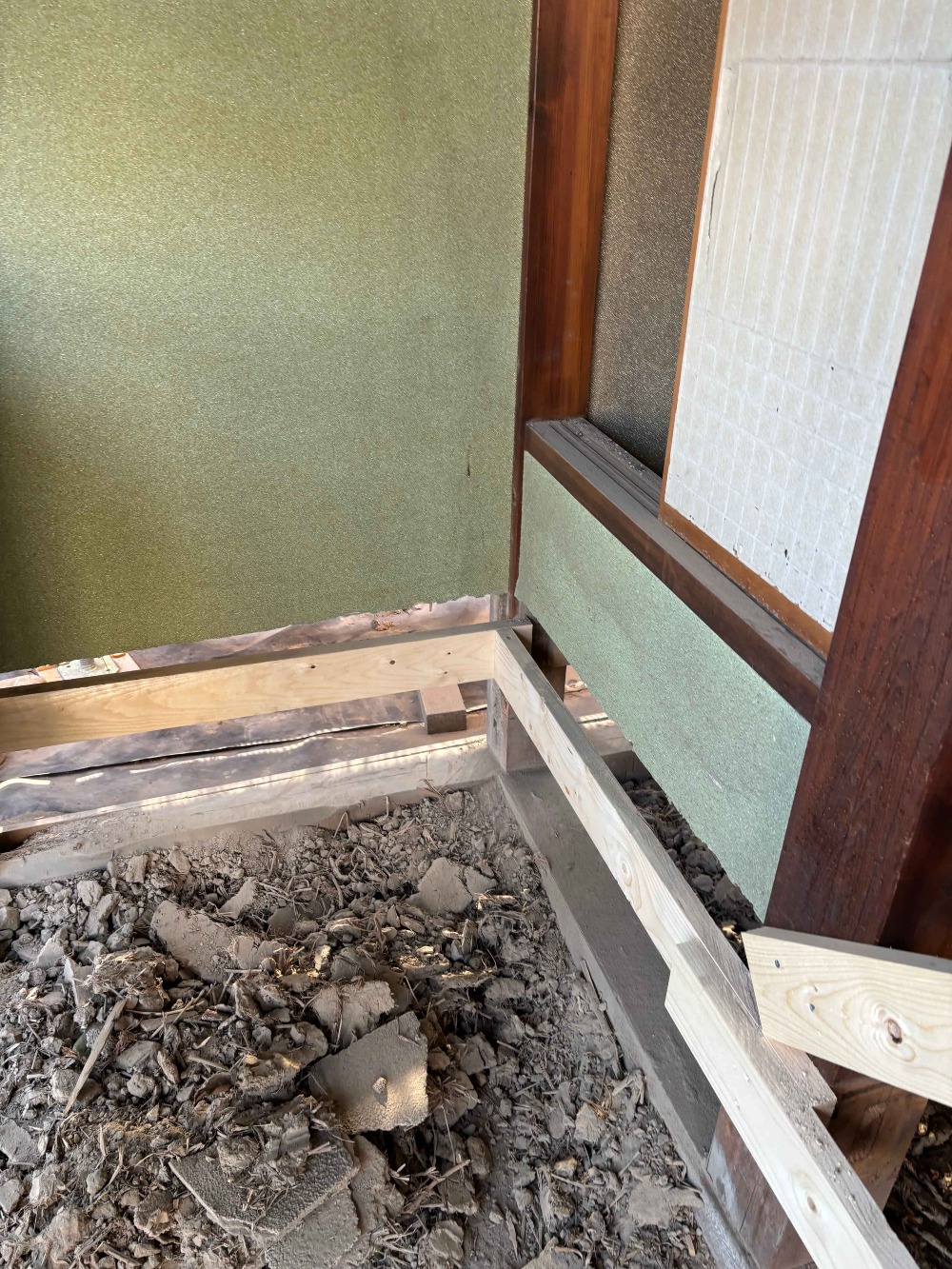

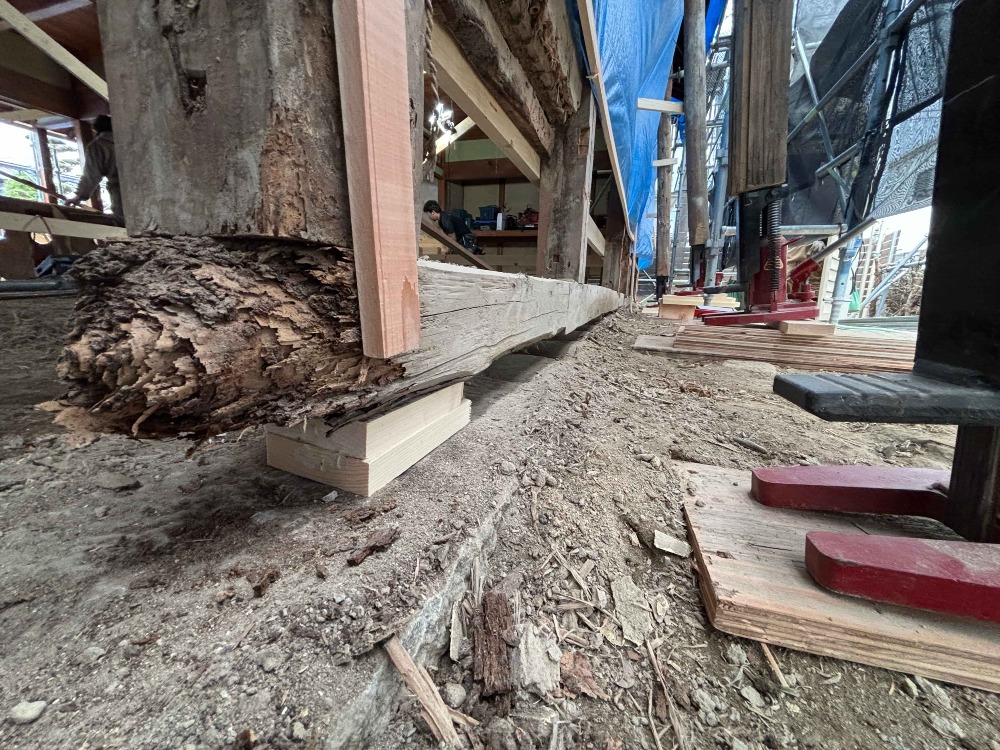

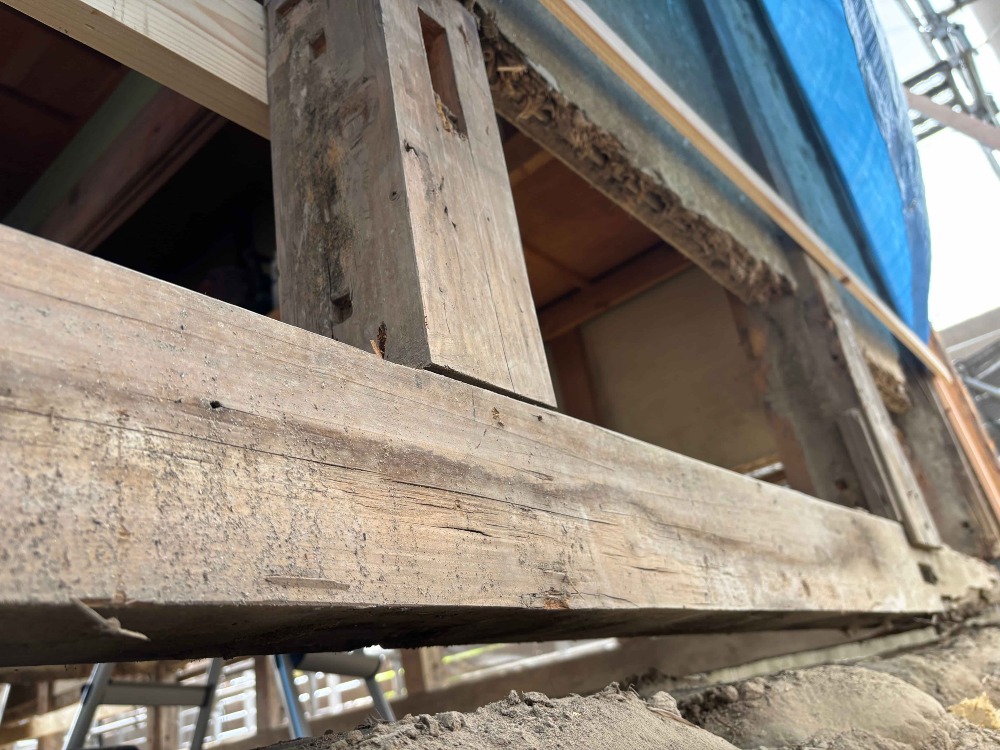

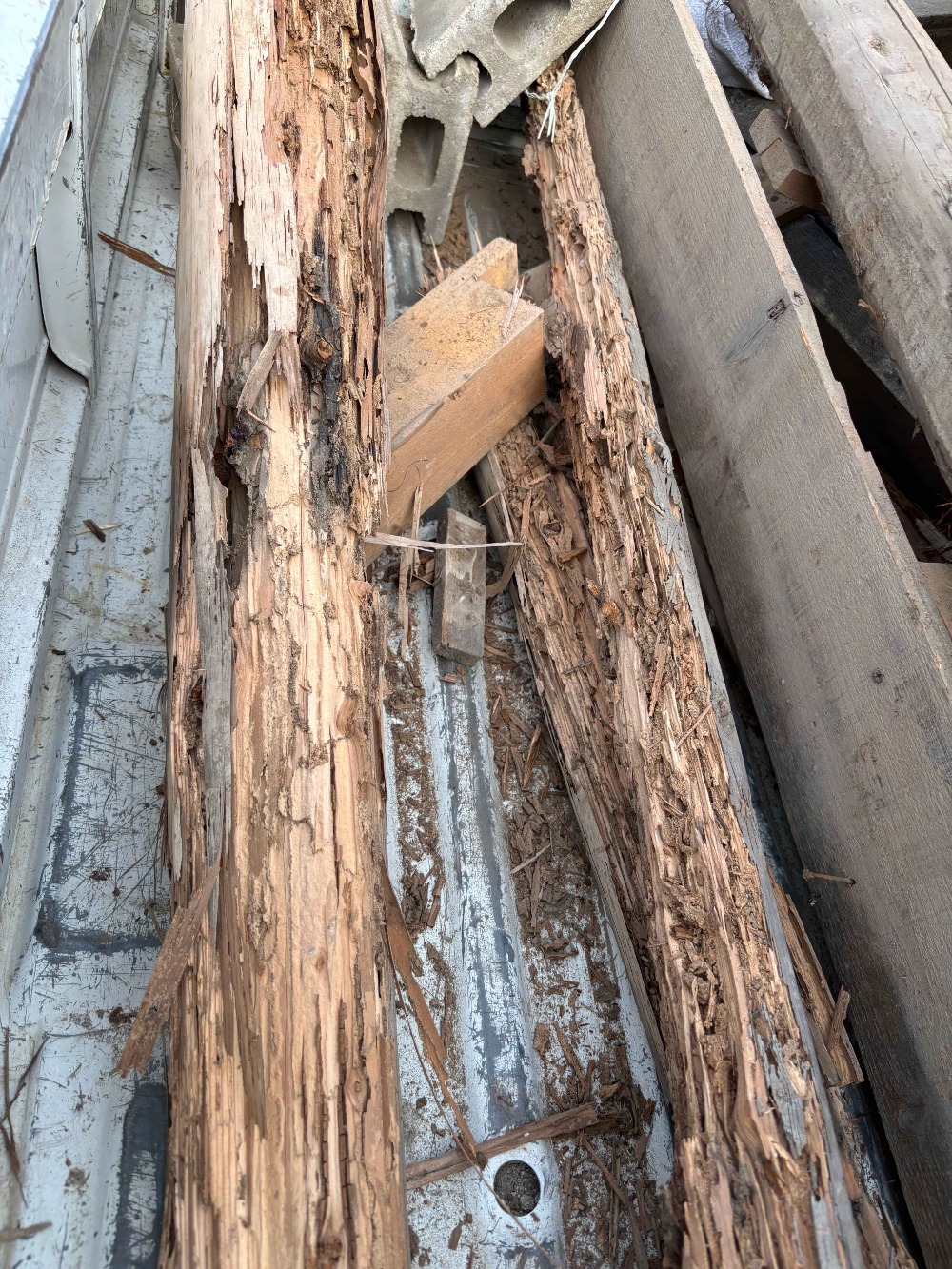

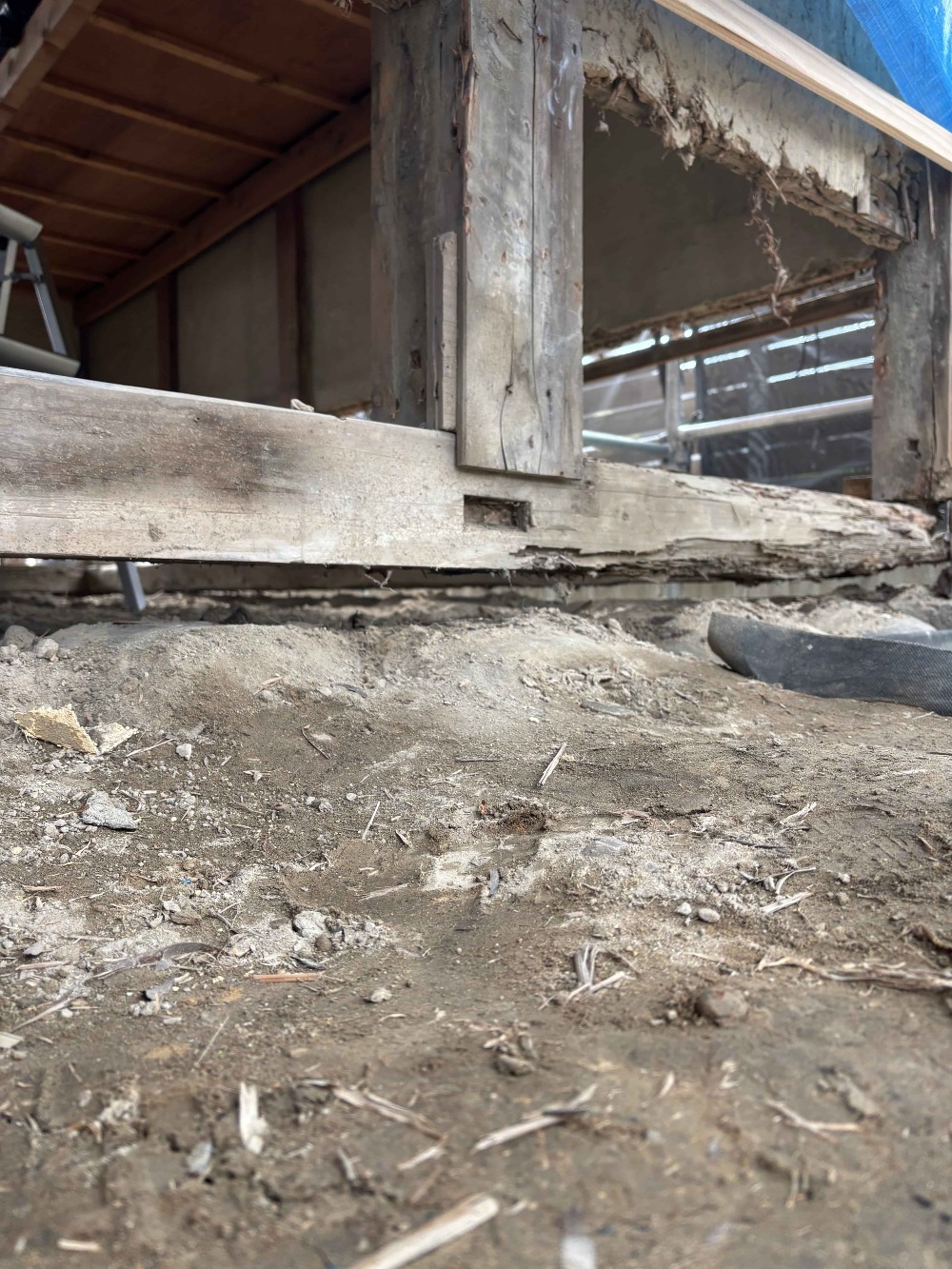

内部の足固めも、白蟻被害でこの様に。。。 全て取替ていきます。 (白井)
-
309. 2025年04月19日
-
垂木の通りを直し、 下屋根の下地まで完了しました(白井)
-
310. 2025年04月19日
-
垂木の通りを直し、 下屋根の下地まで完了しました(白井)
-
311. 2025年04月19日
-
内部の足固めも、白蟻被害でこの様に。。。 全て取替ていきます。 (白井)
-
312. 2025年04月18日
-
下屋工事中 (寺西)
-
313. 2025年04月18日
-
松美シートの設置も完了しました。(白井)
-
314. 2025年04月18日
-
松美シートの設置も完了しました(白井)
-
315. 2025年04月18日
-
垂木の通りを直し、 下屋根の下地まで完了しました(白井)
-
316. 2025年04月18日
-
松美シートの設置も完了。 垂木の通りを直し、 下屋根の下地まで完了しました。 (白井)
-
317. 2025年04月17日
-

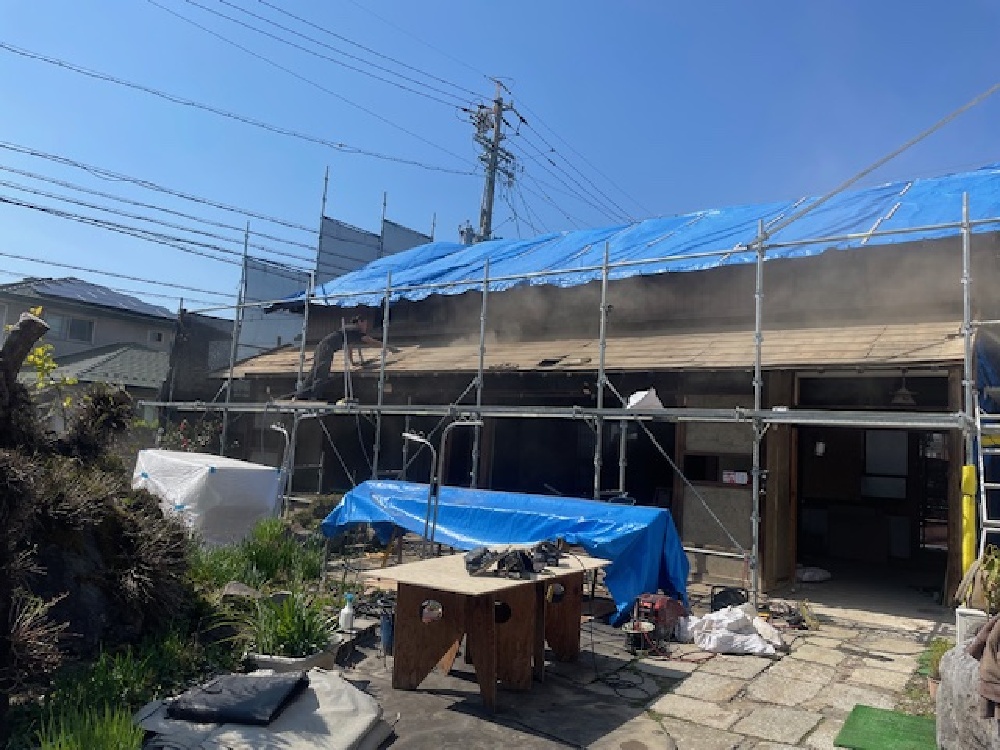

下屋根の下地施工中 (寺西)
-
318. 2025年04月16日
-
下野に瓦桟を施工しています(三浦)
-
319. 2025年04月15日
-

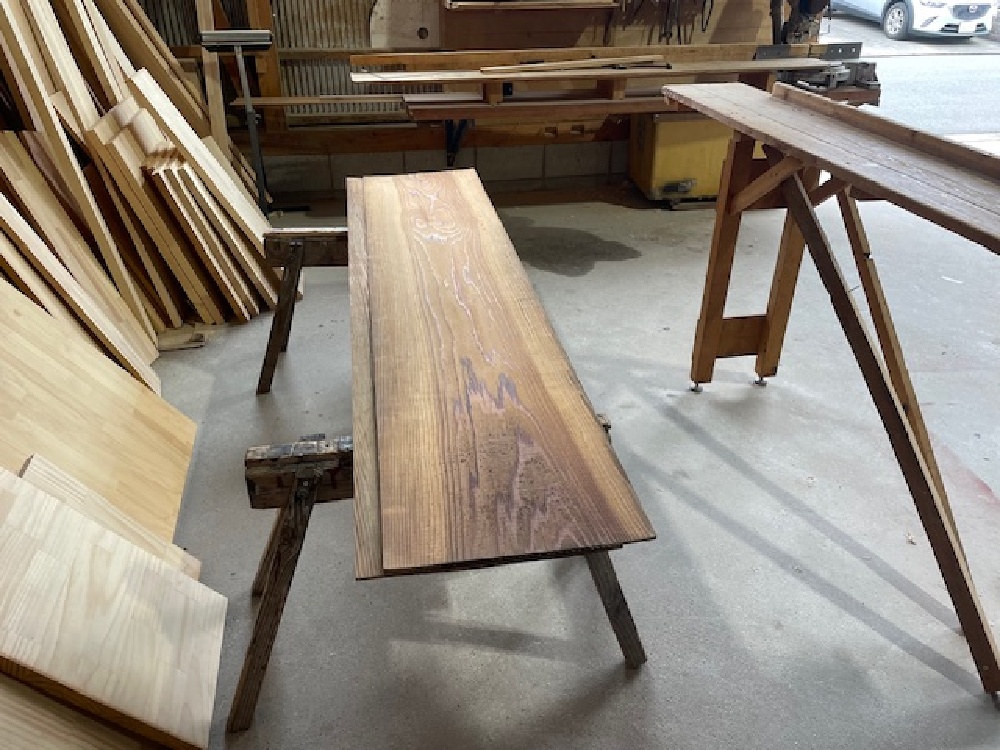

工場のお宝?化粧野地板を使用するため製材加工中 (寺西)
-
320. 2025年04月07日
-

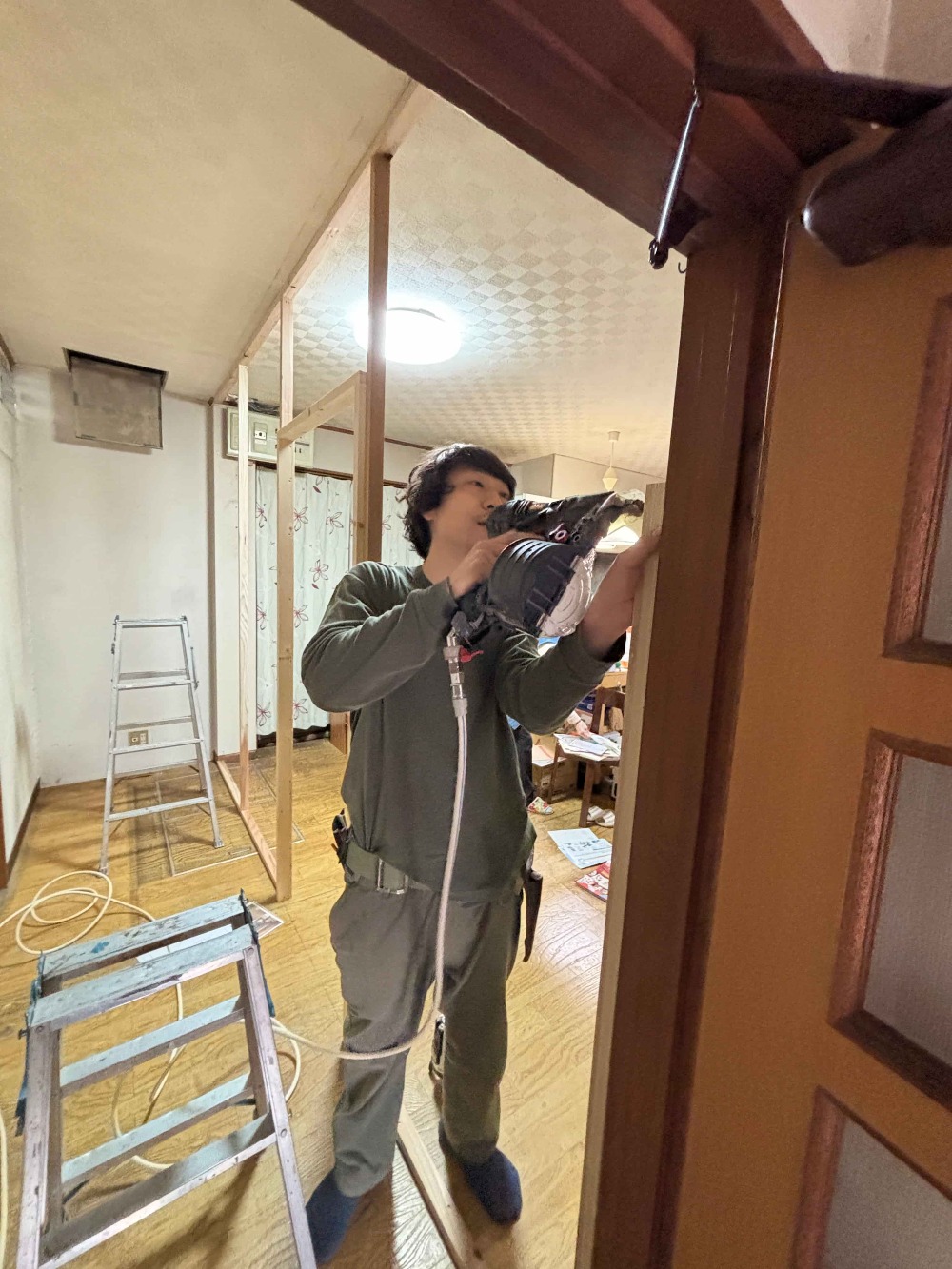

切離し工事完了したので、マサ君が 防犯の為、外部照明取付に来てくれました。 解体工事も今日で一段落しそうです(白井)
-

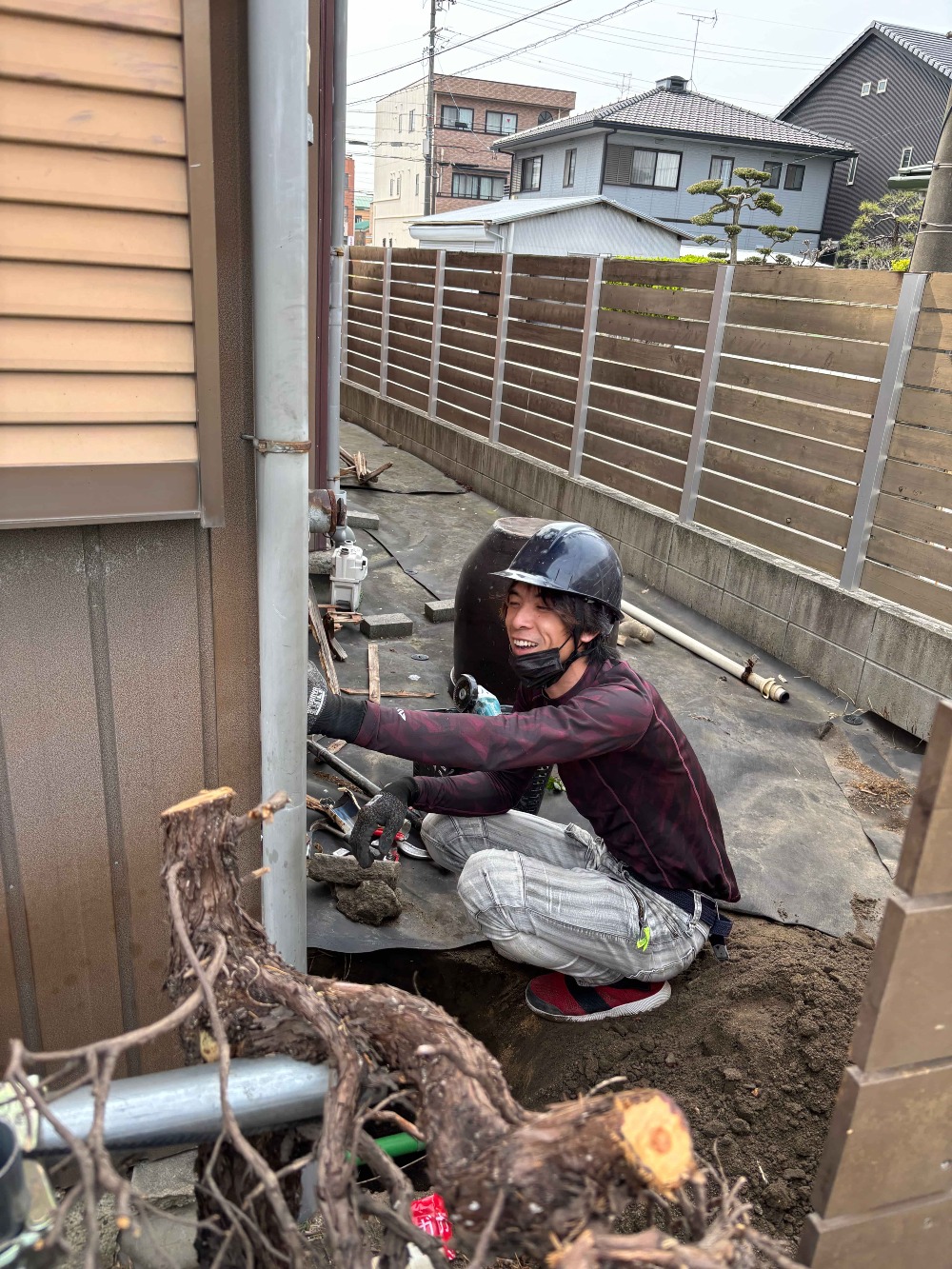

321. 2025年04月07日
-
解体工事も今日で一段落しそうです(白井)
-
322. 2025年04月05日
-
家屋切り離し工事が、予定通り無事に完了しました。これで建物同士がすっきりと分かれ、次の工程へ進めます(白井)
-
323. 2025年04月05日
-
家屋切り離し工事が、予定通り無事に完了しました。これで建物同士がすっきりと分かれ、次の工程へ進めます(白井)
-
324. 2025年04月05日
-
家屋切り離し工事が、予定通り無事に完了しました。これで建物同士がすっきりと分かれ、次の工程へ進めます(白井)
-
325. 2025年04月01日
-

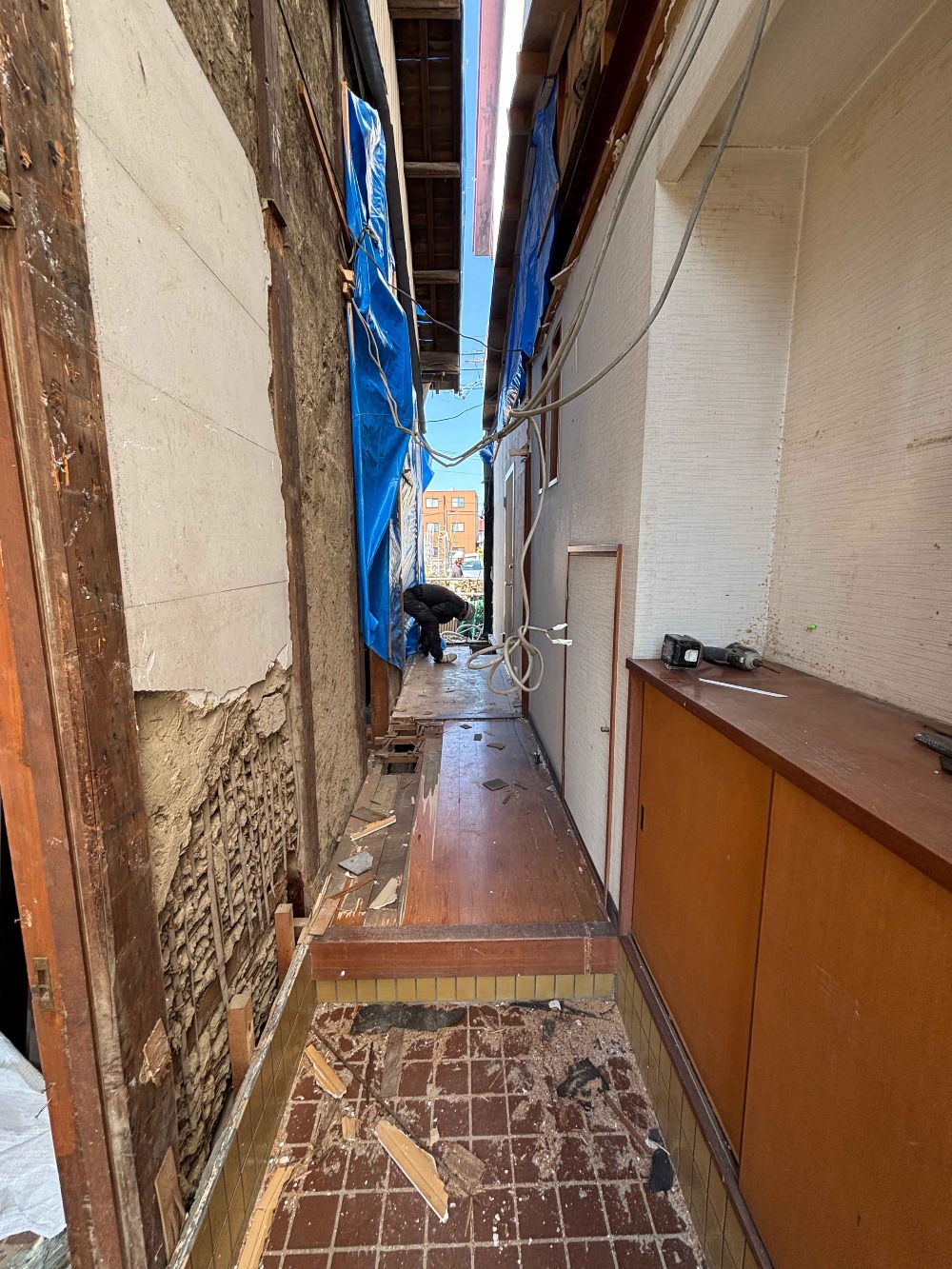

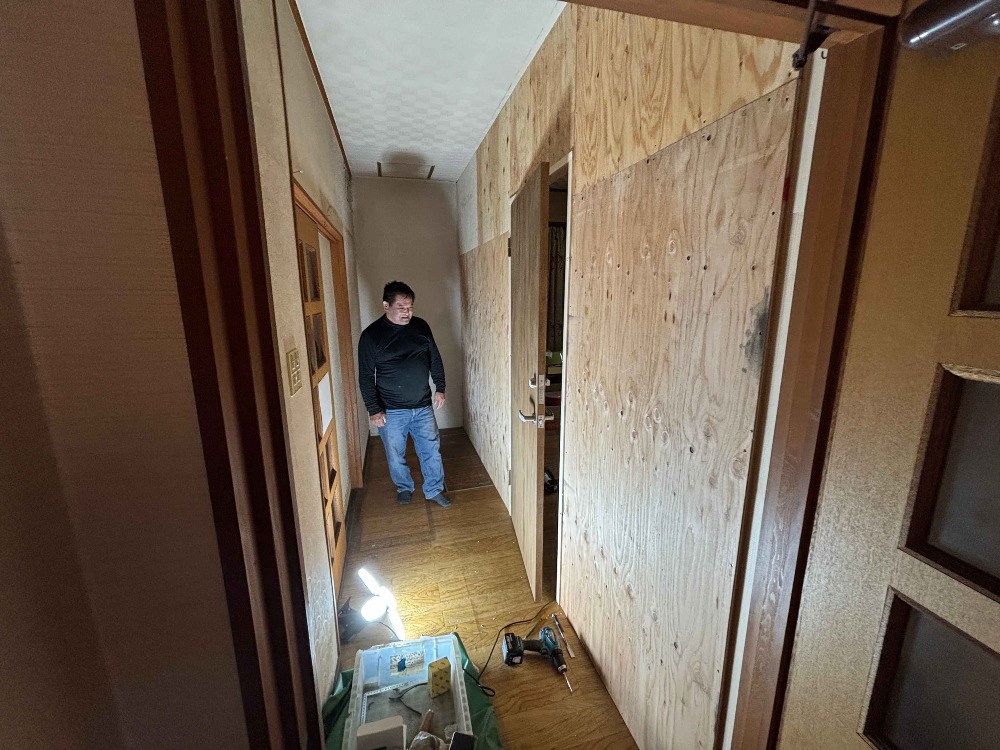

内部の残置物もあと少しとなりました。 残置物無くなり次第内部解体に入ります(白井)
-
326. 2025年04月01日
-
内部の残置物もあと少しとなりました。 残置物無くなり次第内部解体に入ります(白井)
-
327. 2025年04月01日
-
内部の残置物もあと少しとなりました。 残置物無くなり次第内部解体に入ります(白井)
-
328. 2025年03月31日
-
減築に伴う切離し工事の為、仮で間仕切り壁を製作する寺やん(白井)
-
329. 2025年03月29日
-
大屋根瓦解体も一段落 減築部の解体に入りました。(白井)
-
330. 2025年03月29日
-
壁が出来たので 仮設建具を吊り込みに来てくれた長瀬さん(白井)
-
331. 2025年03月29日
-
壁が出来たので 仮設建具を吊り込みに来てくれた長瀬さん(白井)
-
332. 2025年03月29日
-
大屋根瓦解体も一段落 減築部の解体に入りました。(白井)
-
333. 2025年03月28日
-
大屋根瓦解体も一段落 減築部の解体に入りました。(白井)
-
334. 2025年03月27日
-
瓦下ろし作業が終わり、 葺き土を一つ一つ土嚢袋に詰めていきます(白井)
-
335. 2025年03月27日
-
引き続き葺き土の撤去作業です(白井)
-
336. 2025年03月27日
-
引き続き葺き土の撤去作業です(白井)
-
337. 2025年03月26日
-

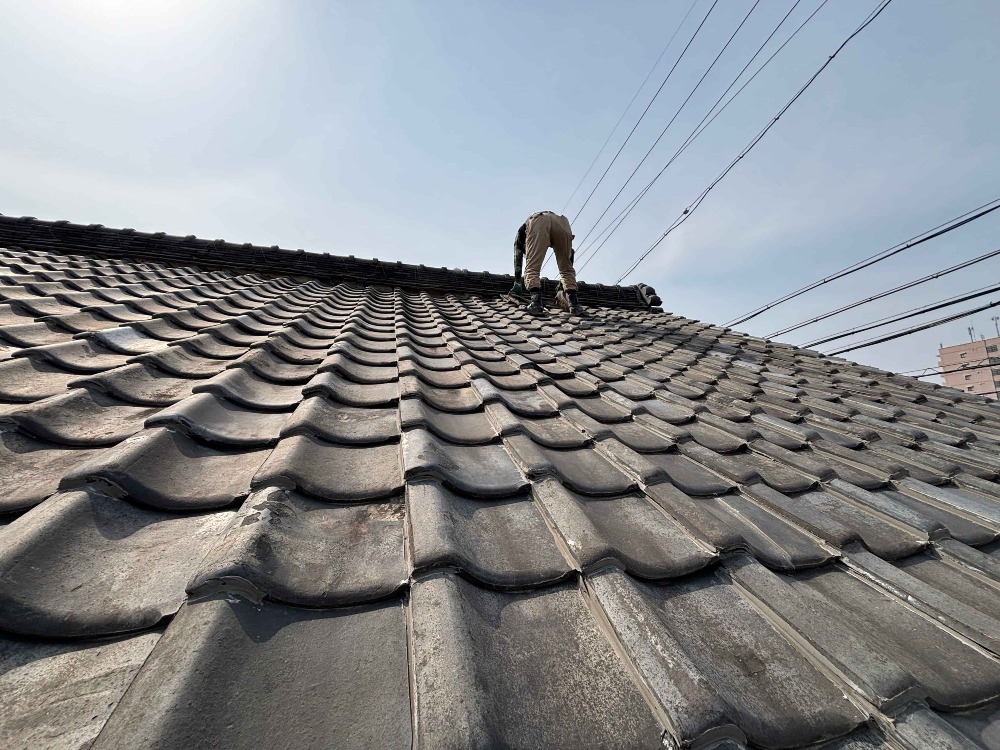

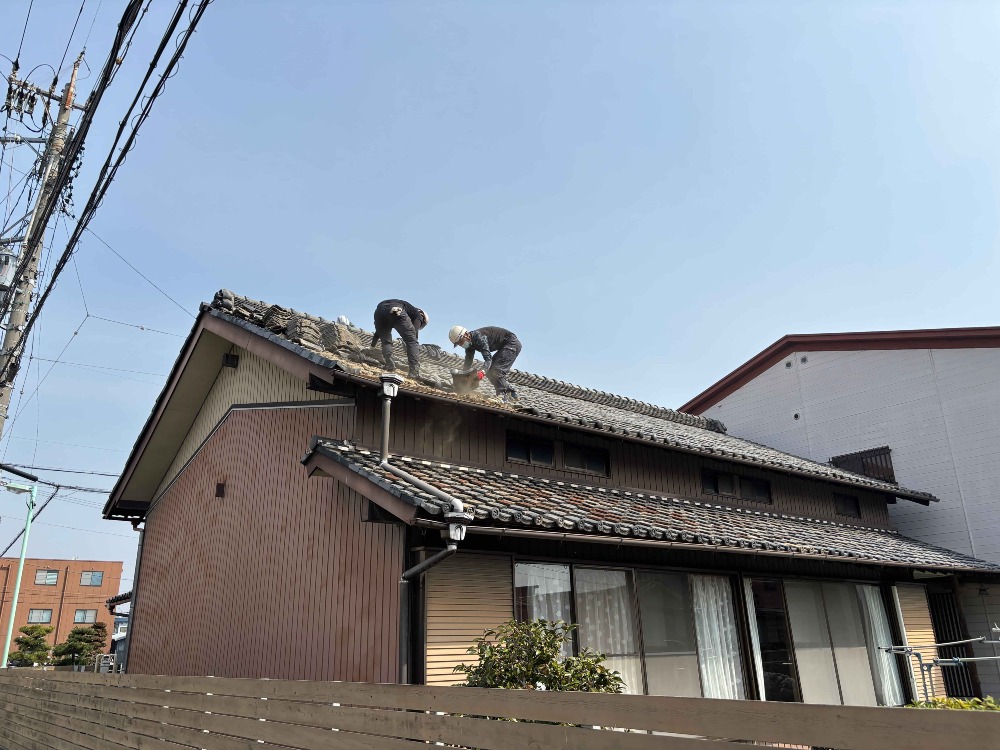

解体工事が本格的に開始しました。 まずは瓦の撤去から始めていきます(白井)
-
338. 2025年03月26日
-
瓦下ろし作業が終わり、 葺き土を一つ一つ土嚢袋に詰めていきます(白井)
-
339. 2025年03月26日
-
瓦下ろし作業が終わり、 葺き土を一つ一つ土嚢袋に詰めていきます(白井)
-
340. 2025年03月25日
-
解体工事が本格的に開始しました。 まずは瓦の撤去から始めていきます(白井)
-
341. 2025年03月25日
-
解体工事が本格的に開始しました。 まずは瓦の撤去から始めていきます(白井)
-
342. 2025年03月24日
-
明日からの本格的な解体工事前に ガス管、給湯器、洗濯機等移設しました(白井)
-
343. 2025年03月24日
-
明日からの本格的な解体工事前に ガス管、給湯器、洗濯機等移設しました(白井)
-
344. 2025年03月24日
-
明日からの本格的な解体工事前に ガス管、給湯器、洗濯機等移設しました(白井)
-
345. 2025年03月14日
-
築70年の古民家再生工事が月末から開始します。 お施主様、工事期間中は何かとご不便をおかけしますが、どうぞよろしくお願いいたします(白井)
-
346. 2025年03月14日
-
築70年の古民家再生工事が月末から開始します。 お施主様、工事期間中は何かとご不便をおかけしますが、どうぞよろしくお願いいたします(白井)
-
347. 2025年03月14日
-
築70年の古民家再生工事が月末から開始します。 お施主様、工事期間中は何かとご不便をおかけしますが、どうぞよろしくお願いいたします(白井)
-
348. 2025年03月14日
-
築70年の古民家再生工事が月末から開始します。 お施主様、工事期間中は何かとご不便をおかけしますが、どうぞよろしくお願いいたします(白井)
-
349. 2025年03月14日
-
築70年の古民家再生工事が月末から開始します。 お施主様、工事期間中は何かとご不便をおかけしますが、どうぞよろしくお願いいたします(白井)
-
350. 2025年03月14日
-
築70年の古民家再生工事が月末から開始します。 お施主様、工事期間中は何かとご不便をおかけしますが、どうぞよろしくお願いいたします(白井)
-
351. 2025年03月14日
-
築70年の古民家再生工事が月末から開始します。 お施主様、工事期間中は何かとご不便をおかけしますが、どうぞよろしくお願いいたします(白井)
-
352. 2025年03月14日
-
築70年の古民家再生工事が月末から開始します。 お施主様、工事期間中は何かとご不便をおかけしますが、どうぞよろしくお願いいたします(白井)
一級建築士による「蔵」リフォーム無料相談会:新しい可能性を探る
全国的に、古き良き「蔵」をカフェやショップ、ギャラリーとして活用する動きが広がっています。実家の蔵の使い道に悩んでいる、または自宅の蔵を現代のライフスタイルに合わせてリフォームしたいとお考えではありませんか?
名古屋で歴史建造物の保存と活用を推進する一級建築士による「蔵」リフォームの無料相談会を開催します。蔵の魅力を最大限に活かしながら、実用的な空間へとリフォームするアイデアを、古民家や蔵のリフォームに豊富な経験を持つ専門家と一緒に考える絶好の機会です。
蔵のリノベーションや活用方法を知りたい方は、ぜひこの機会にご相談ください!
.png)

.png)
