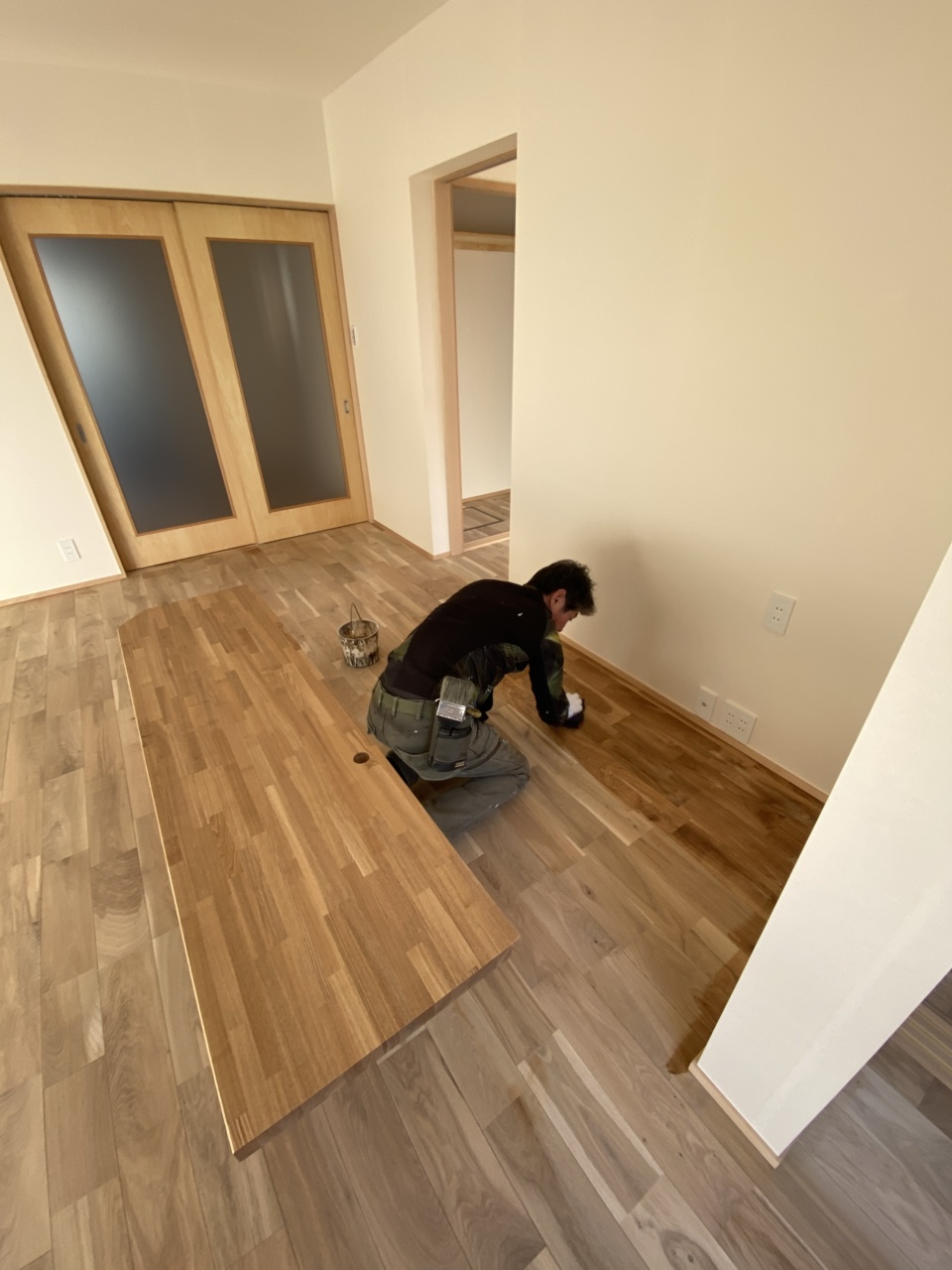

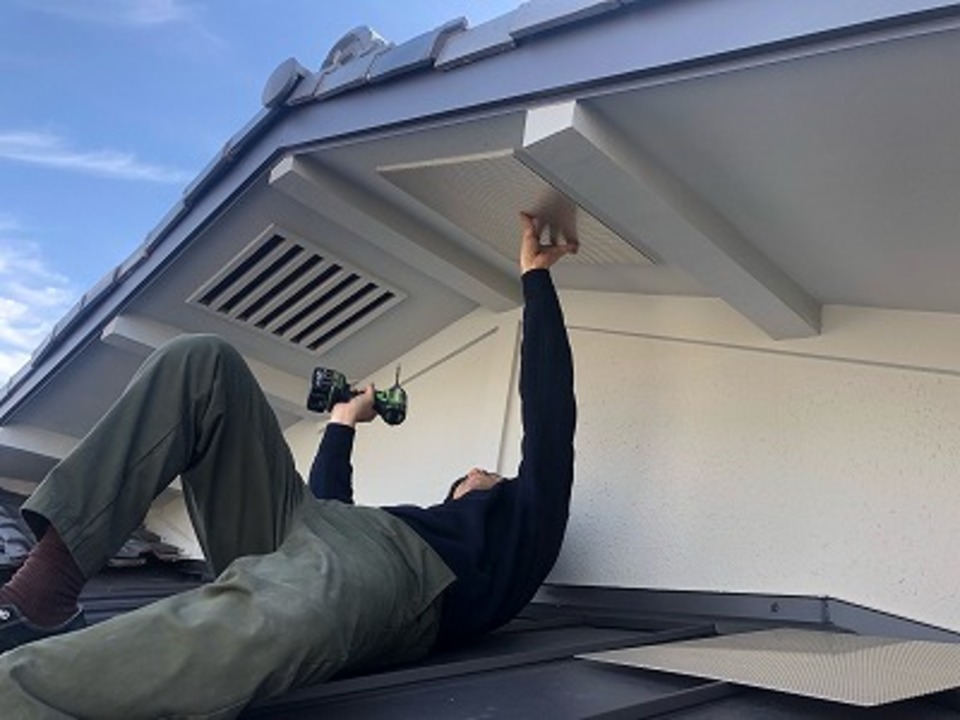

築55年 愛着のある生まれ育った家に

増築を繰り返した複雑な形態を減築、シンプルで機能的に

1.2021年10月13日

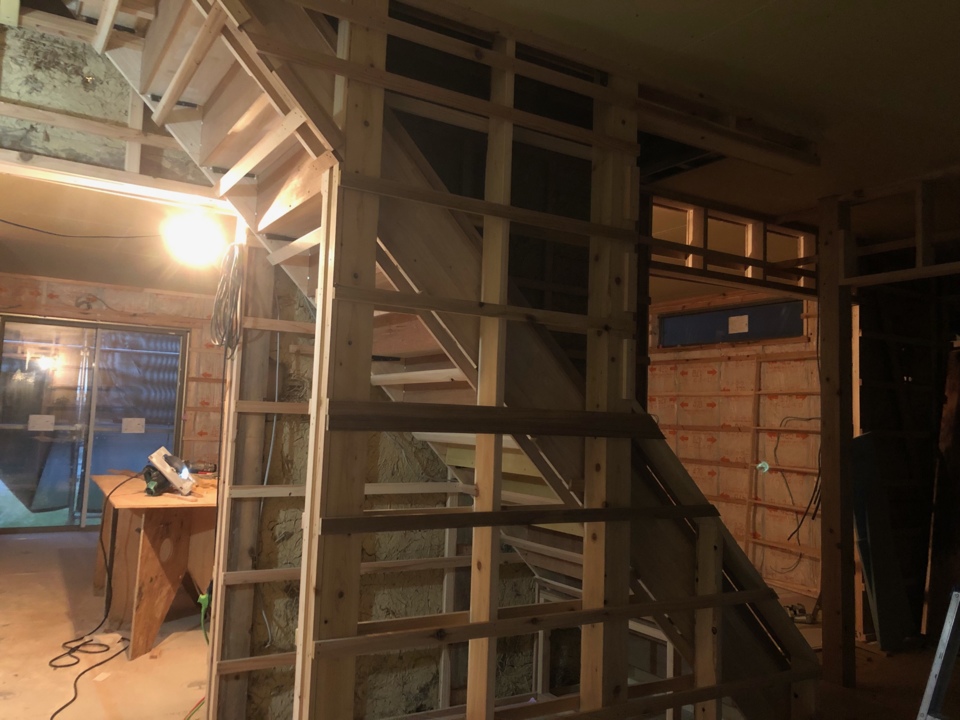

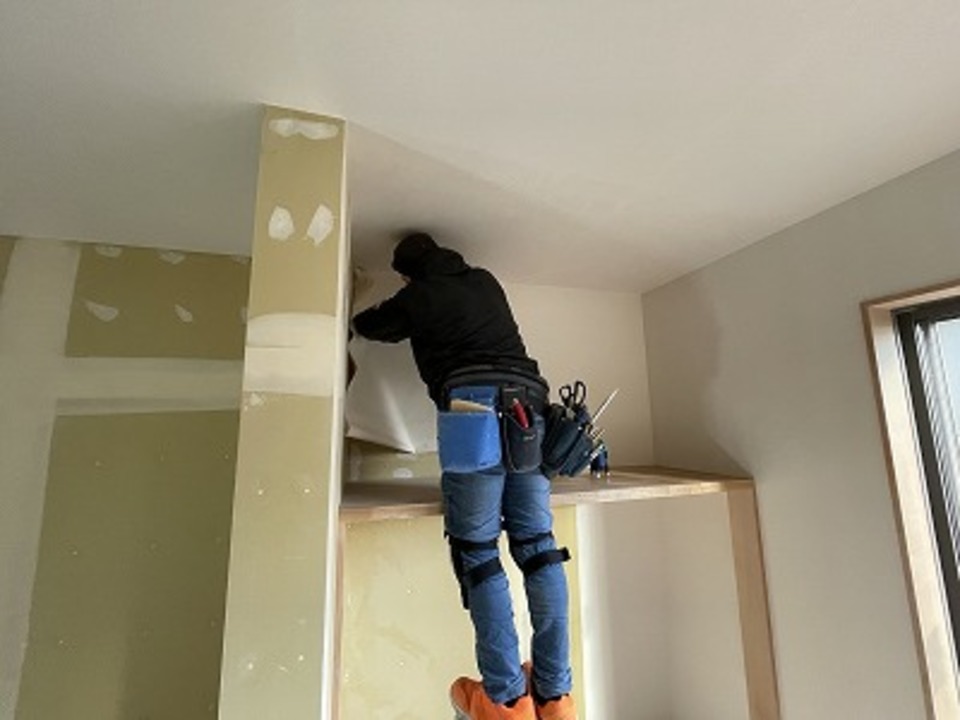

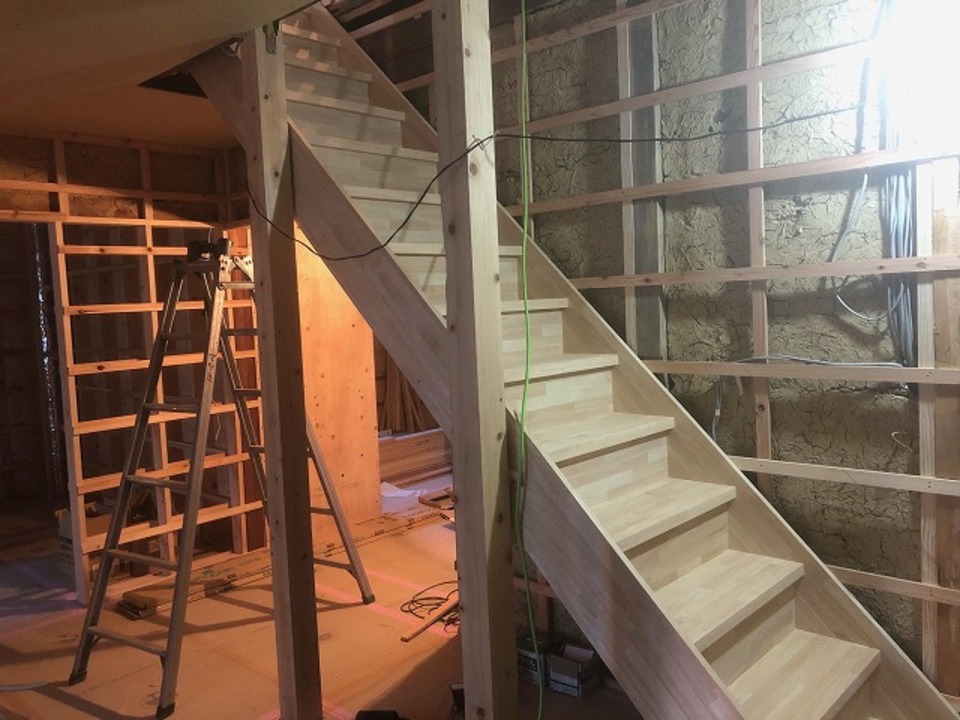

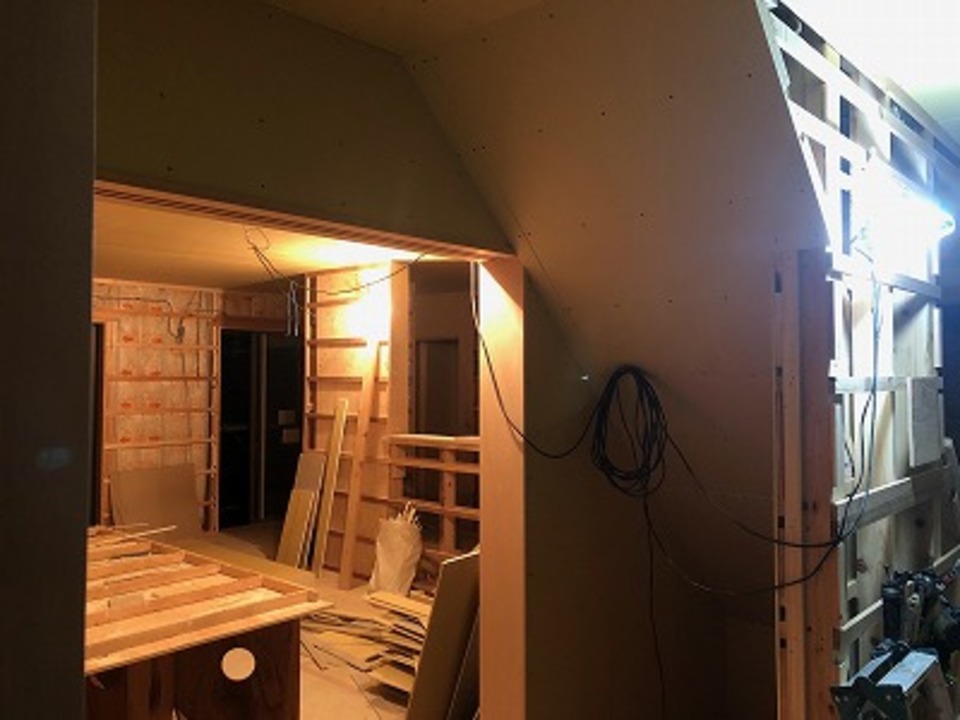

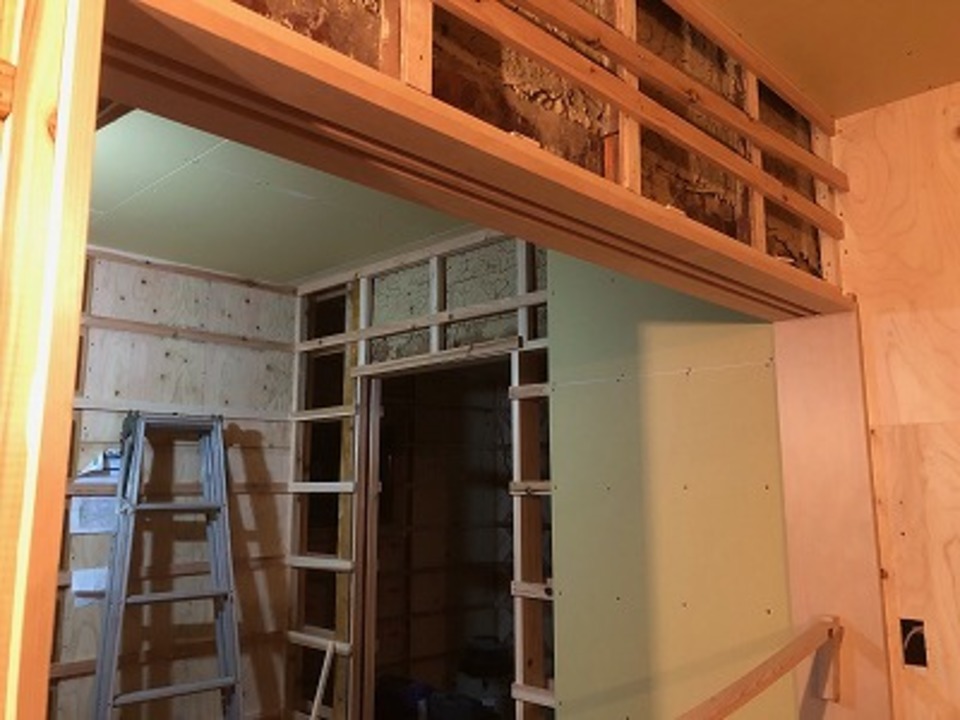

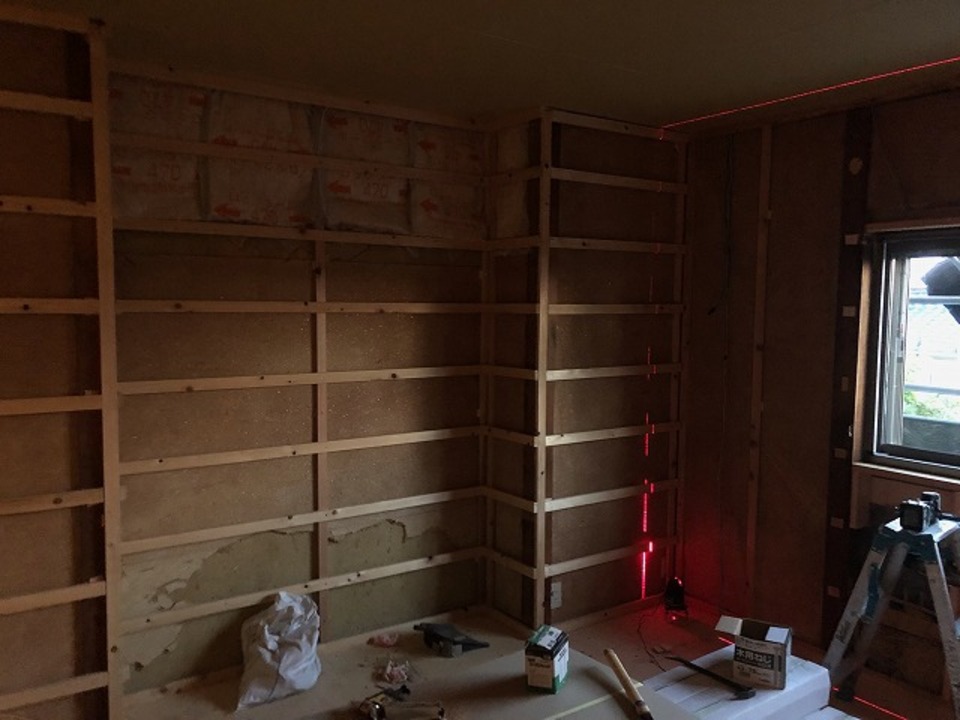

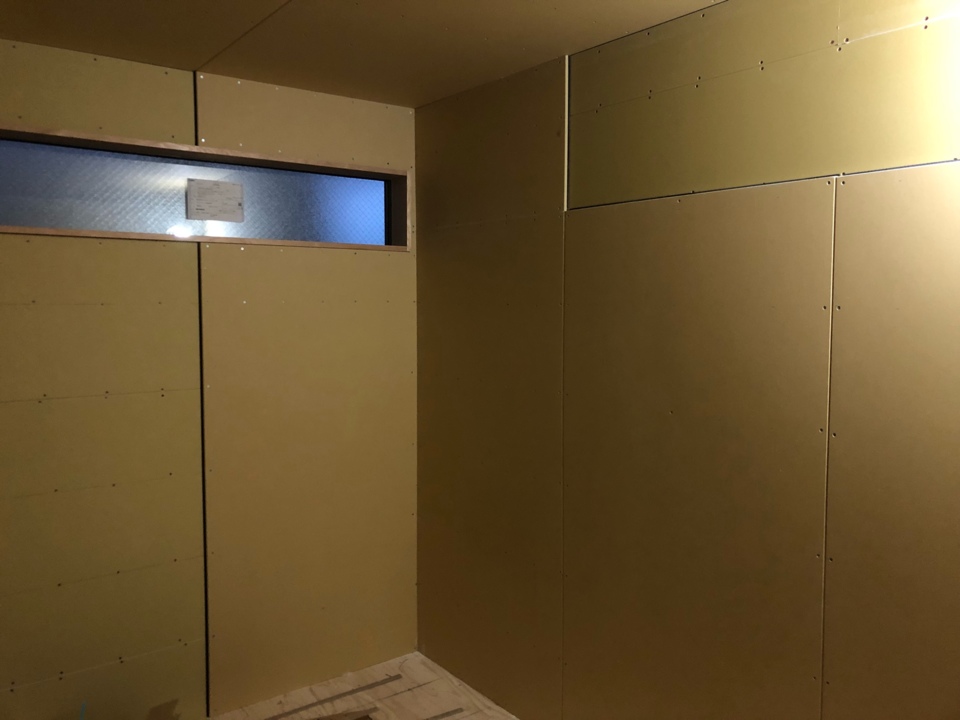

階段周りの壁下地施工しました(山本)
階段周りの壁下地施工しました(山本)

2.2021年10月11日

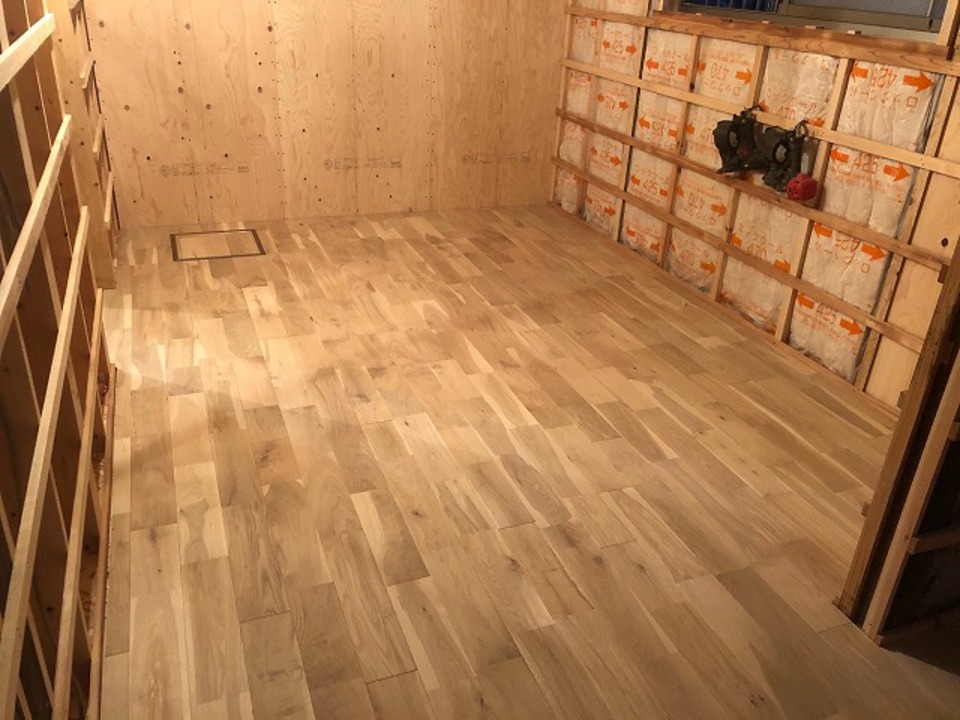

2階床貼り完了です。 ナラの無垢板を貼っています(山本)
2階床貼り完了です。 ナラの無垢板を貼っています(山本)

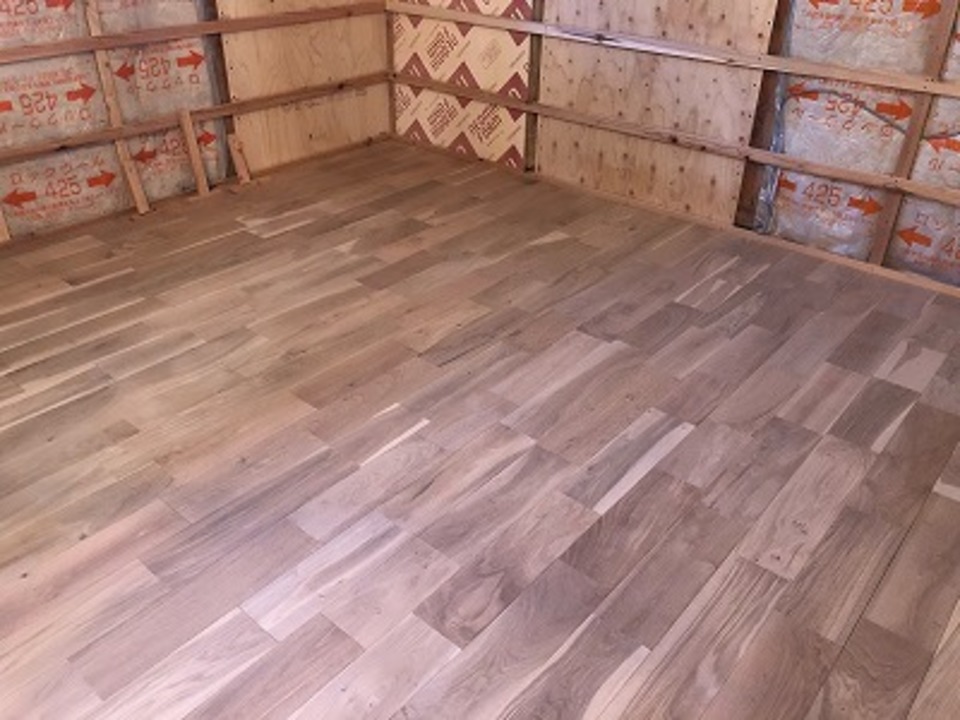

3.2021年10月07日

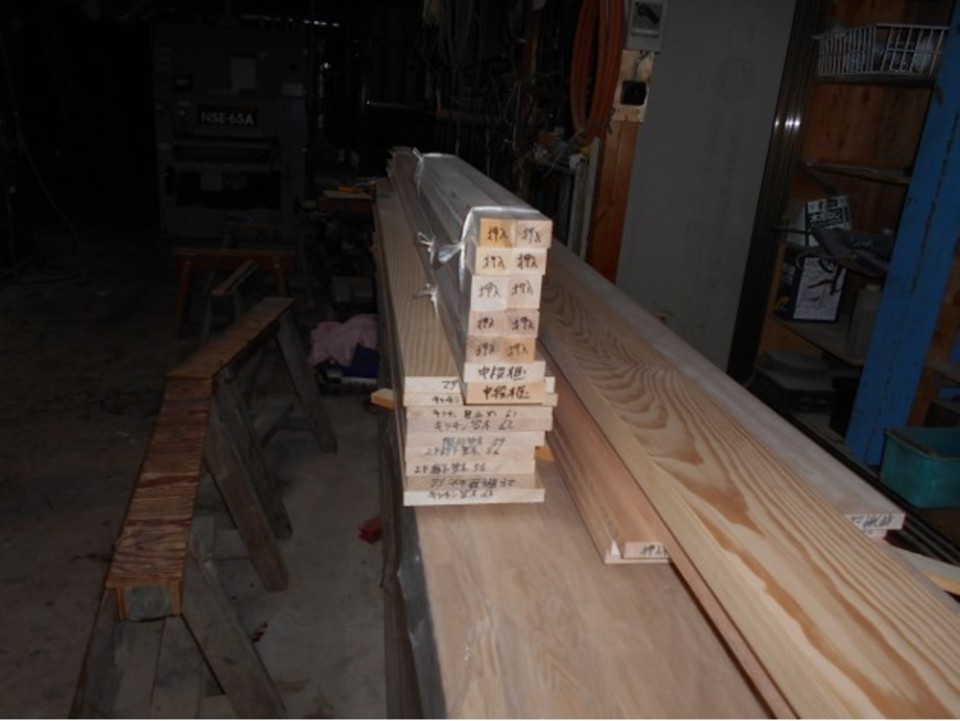

今日から2階の床を貼っています ナラの無垢材です(山本)
今日から2階の床を貼っています ナラの無垢材です(山本)
4.2021年10月06日
塗装をする前の下地処理をしっかりしてくれています、カワワキさん(山本)
塗装をする前の下地処理をしっかりしてくれています、カワワキさん(山本)

「前の塗装が悪いので、水洗い時にベロベロ捲れて大変でしたー」

5.2021年10月04日

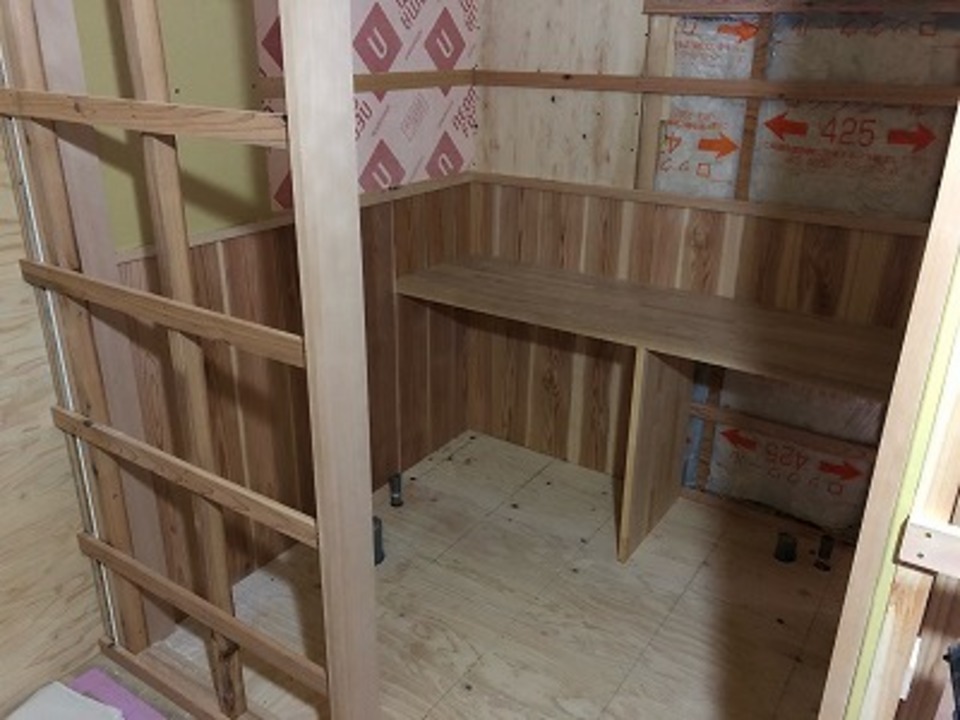

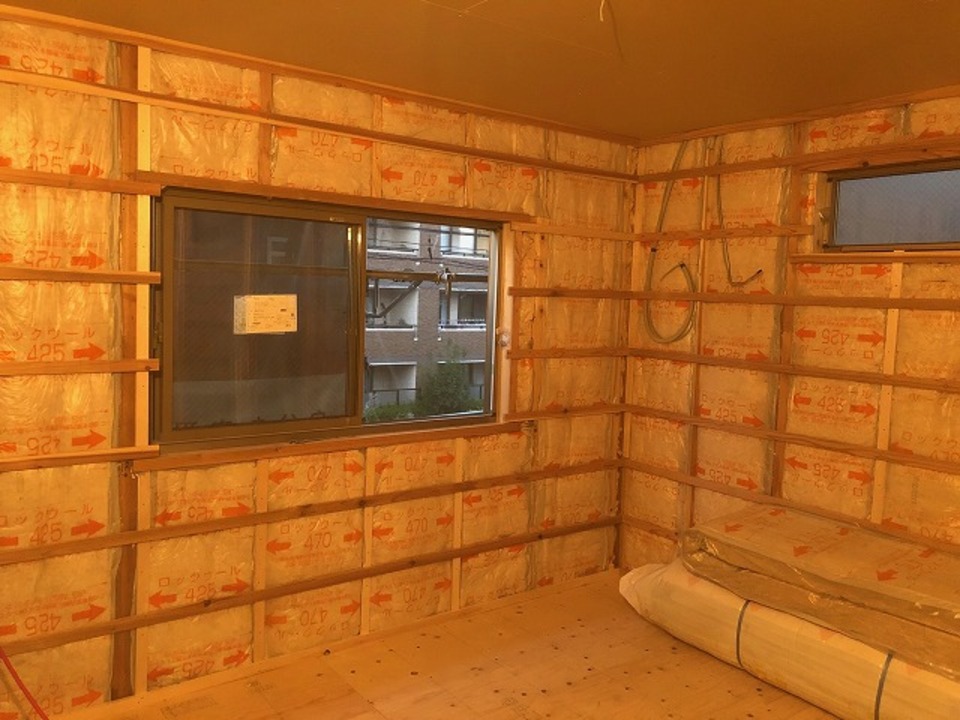

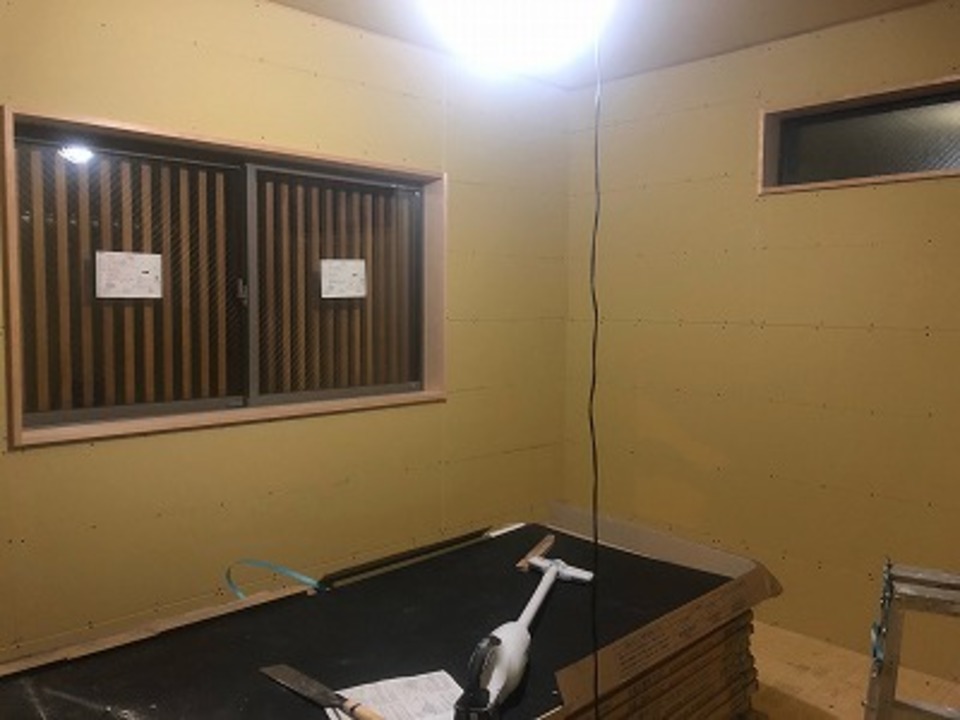

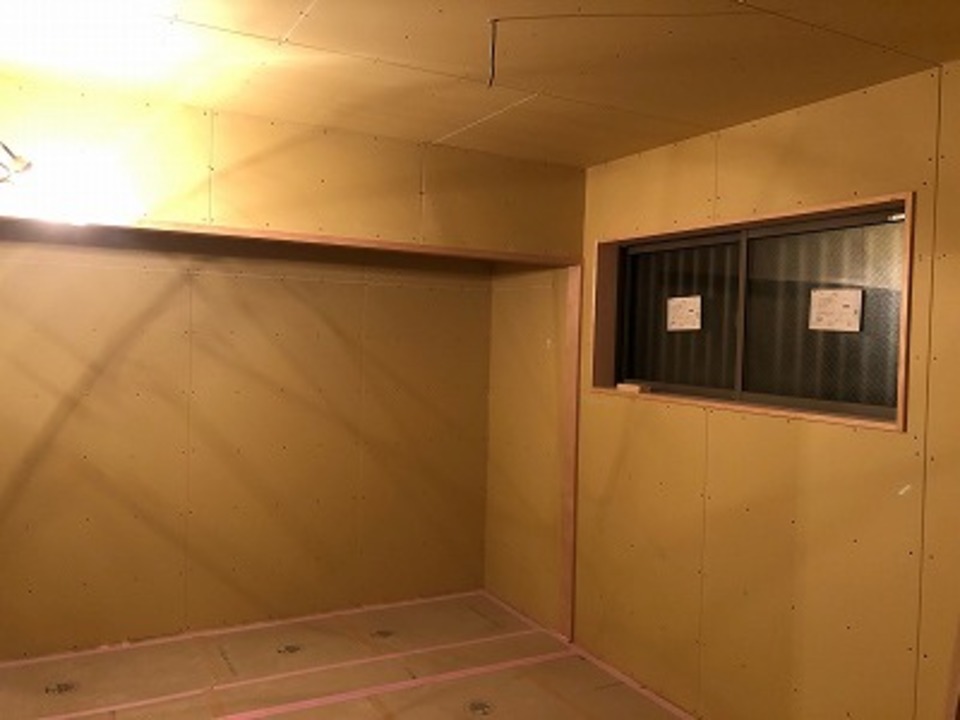

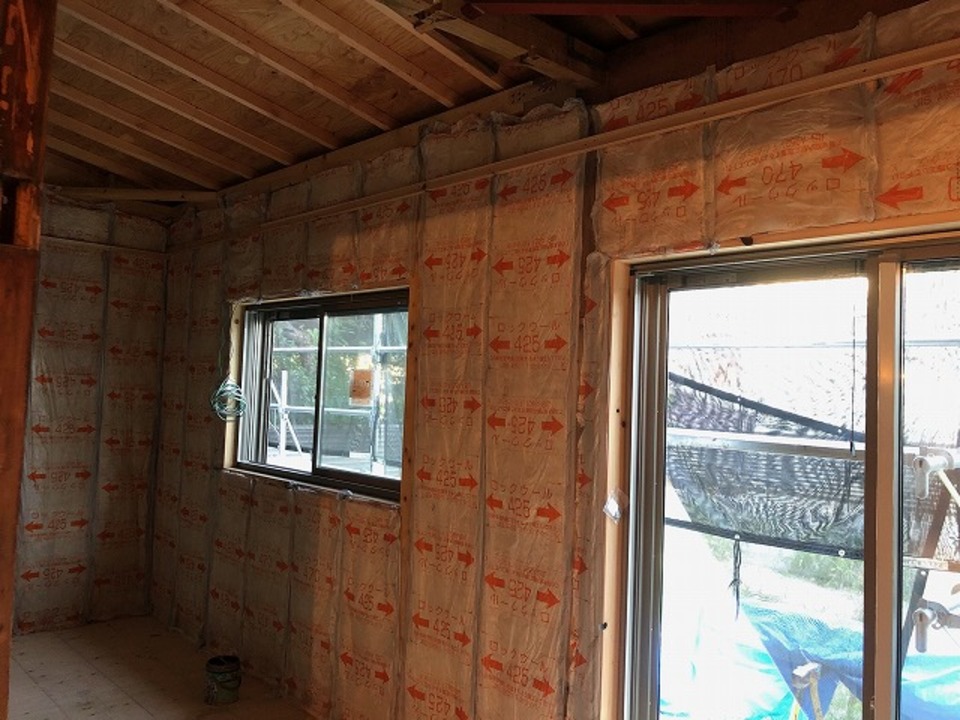

防音室の間仕切りには、吸音材を入れていきます(山本)
防音室の間仕切りには、吸音材を入れていきます(山本)
6.2021年10月02日

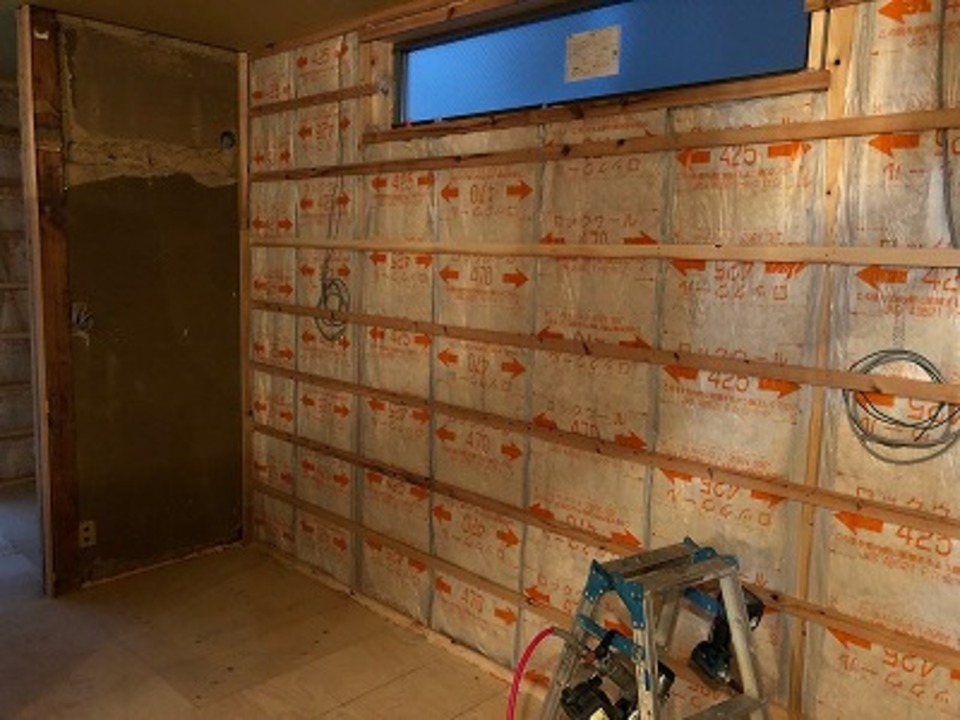

2F壁下地もあと少しです(山本)
2F壁下地もあと少しです(山本)
7.2021年09月30日

引き続き通り、起こしを直しながら壁下地施工中です(山本)
引き続き通り、起こしを直しながら壁下地施工中です(山本)

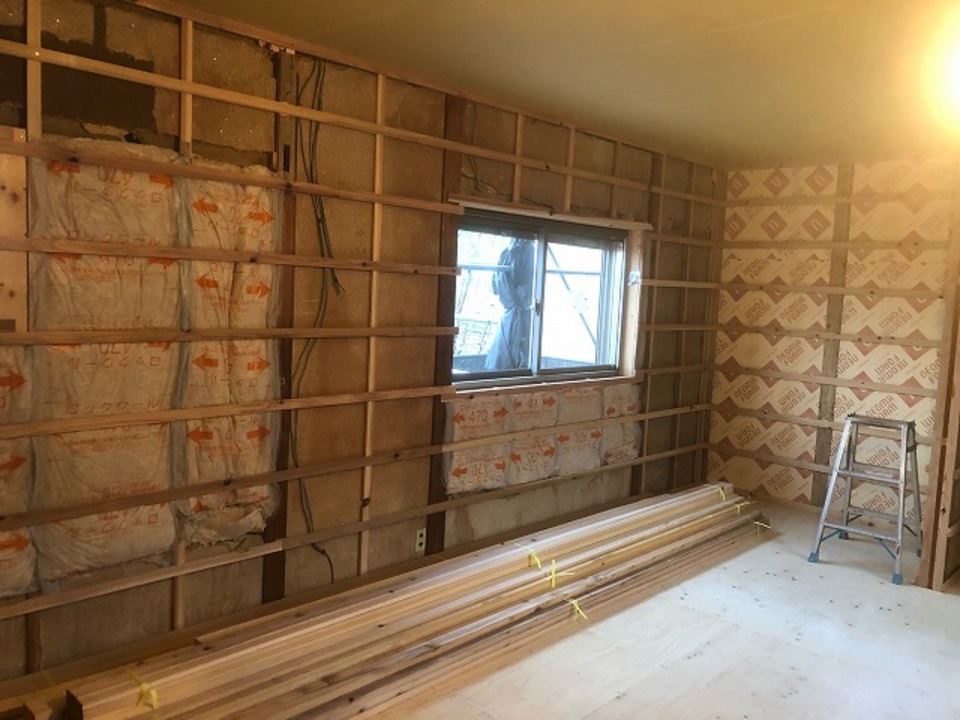

8.2021年09月27日
階段施工しました(山本)
階段施工しました(山本)
9.2021年09月24日

板金屋さんが今日もがんばっています(山本)
板金屋さんが今日もがんばっています(山本)
10.2021年09月24日
壁下地を起こしています(山本)
壁下地を起こしています(山本)
11.2021年09月23日

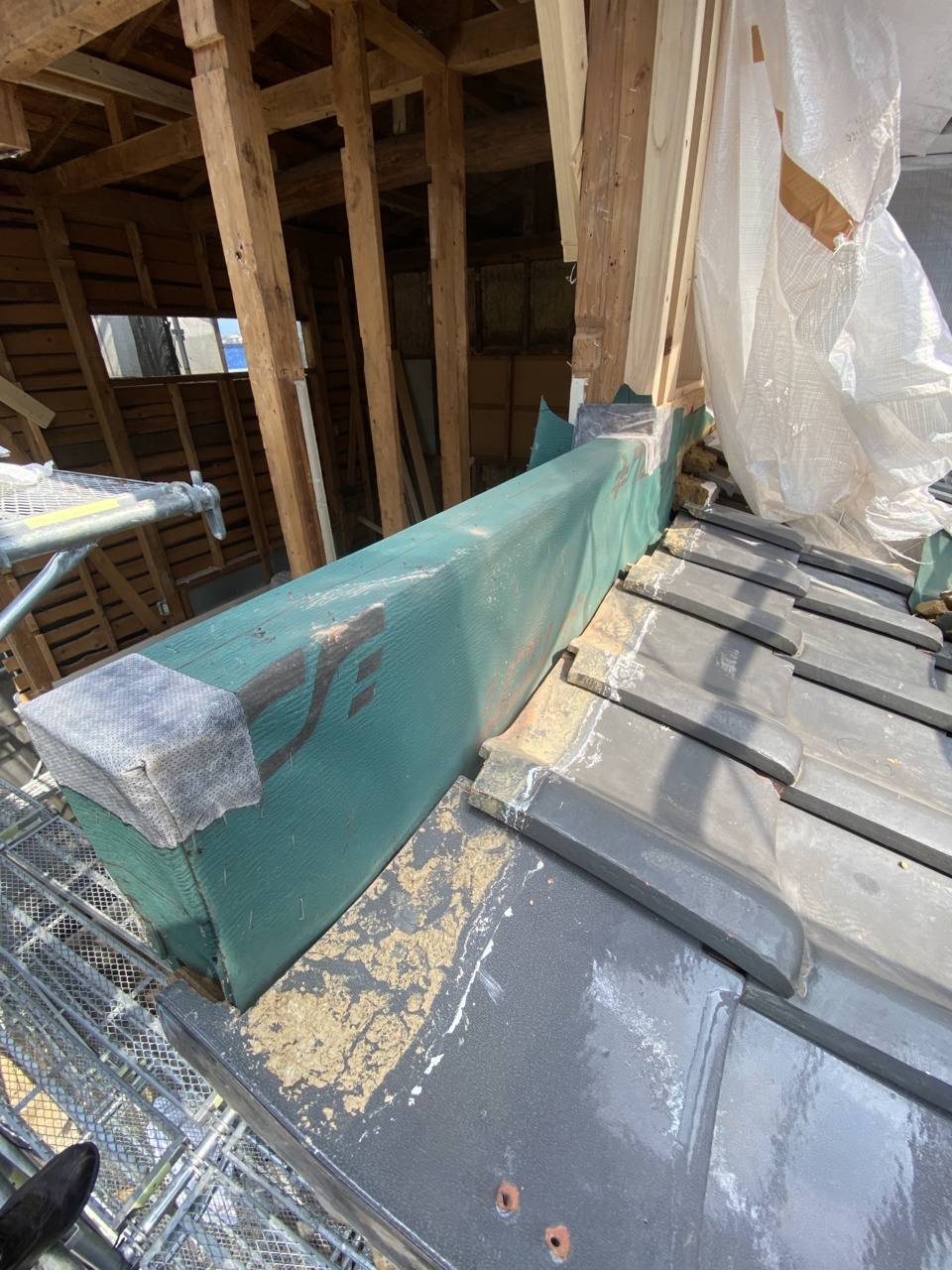

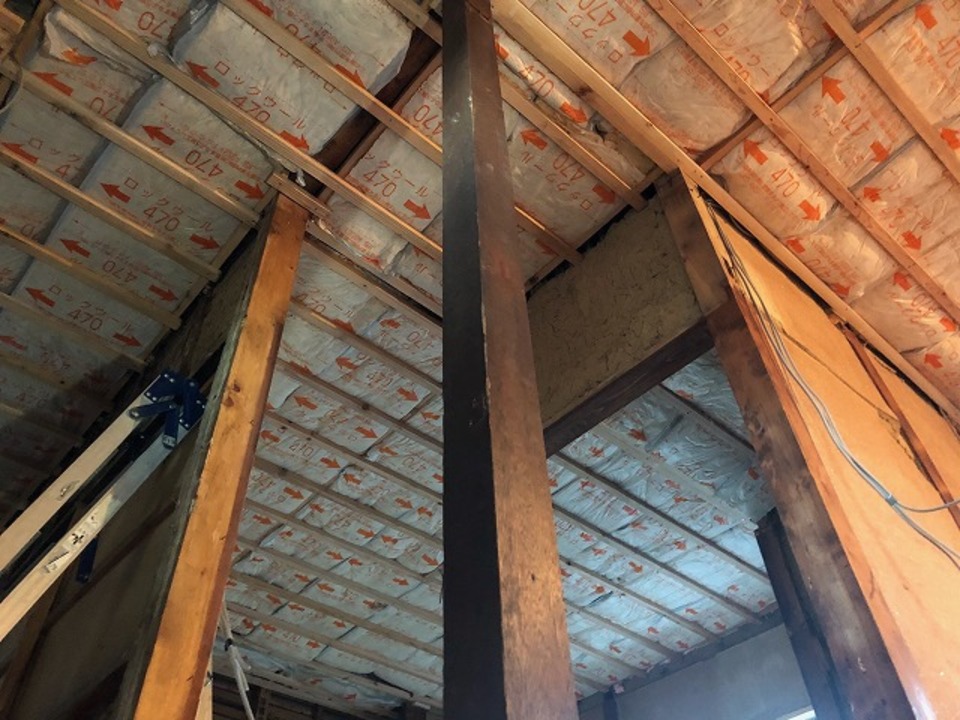

板金工事も大詰めです 劣化したトタン屋根を張り替えていきます
板金工事も大詰めです 劣化したトタン屋根を張り替えていきます
12.2021年09月23日
板金工事も大詰めです 南面のガルバリウム鋼板外壁です
板金工事も大詰めです 南面のガルバリウム鋼板外壁です
13.2021年09月22日

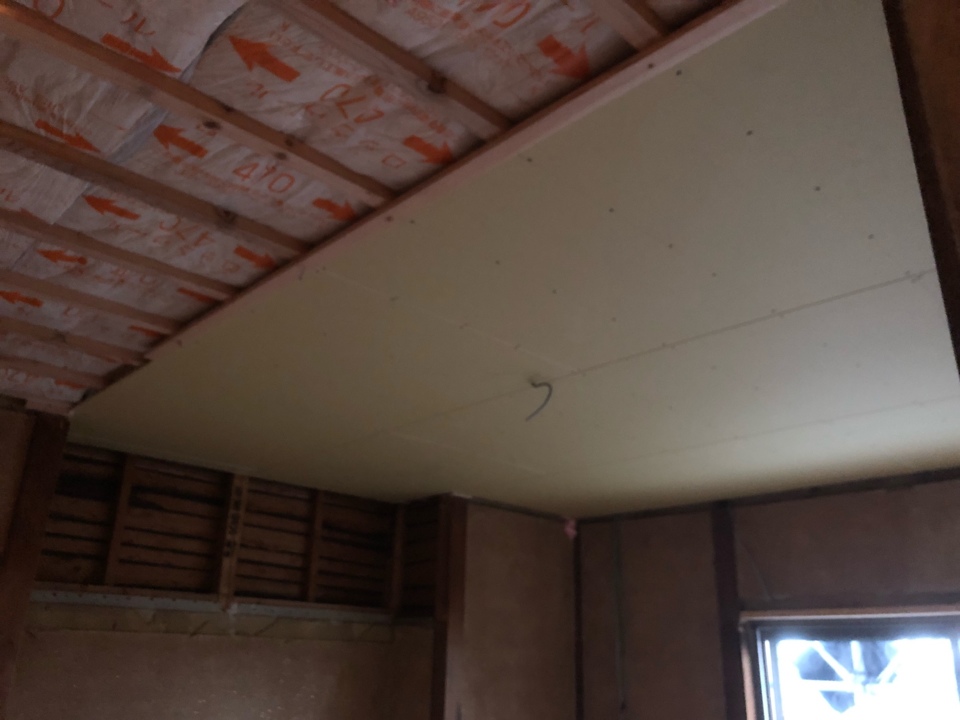

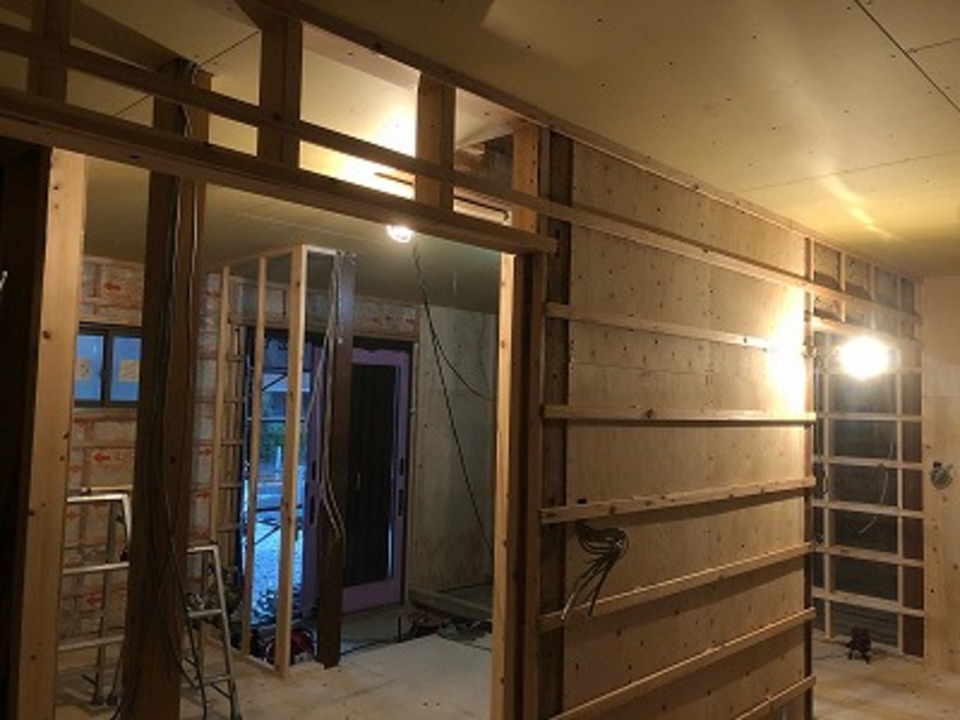

天井ボードが貼り終わり、壁下地を起こしていきます(山本)
天井ボードが貼り終わり、壁下地を起こしていきます(山本)
14.2021年09月21日
2Fボード貼り進行中
2Fボード貼り進行中
15.2021年09月20日

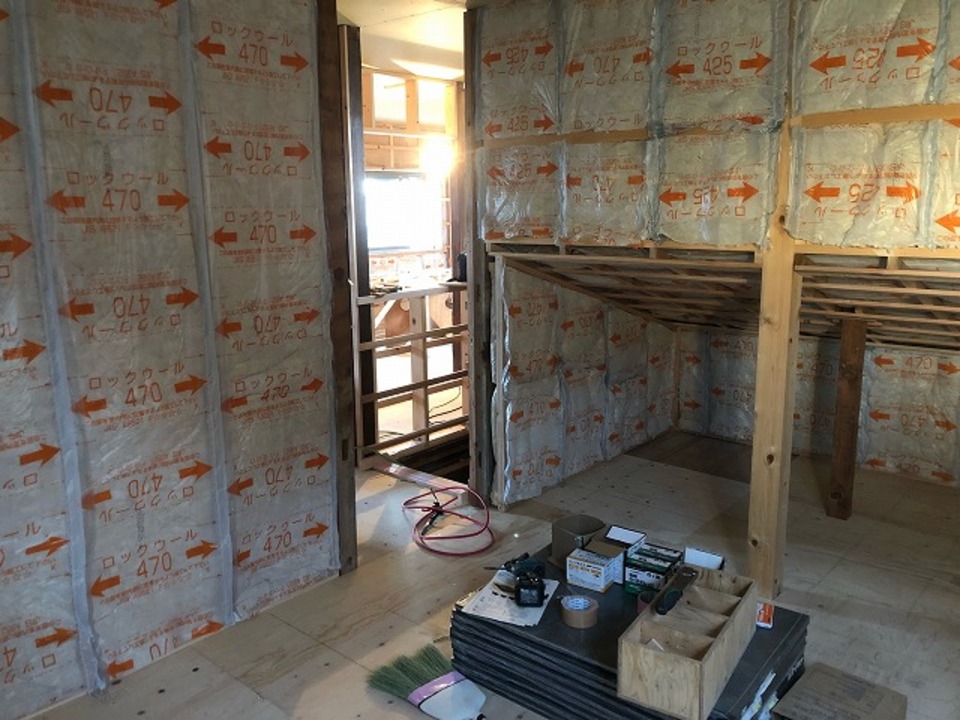

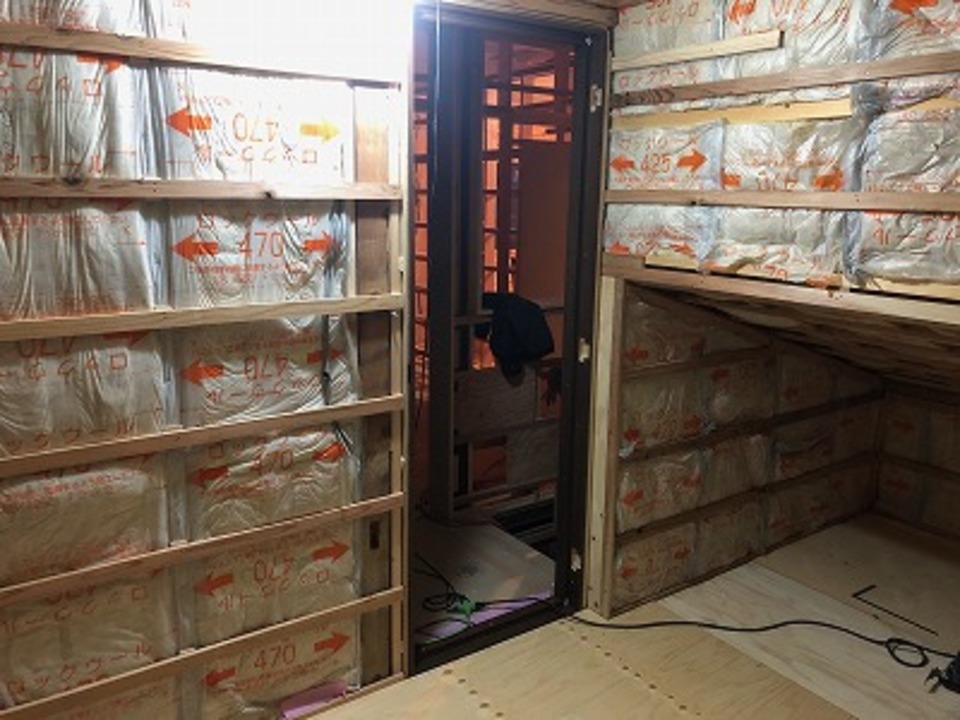

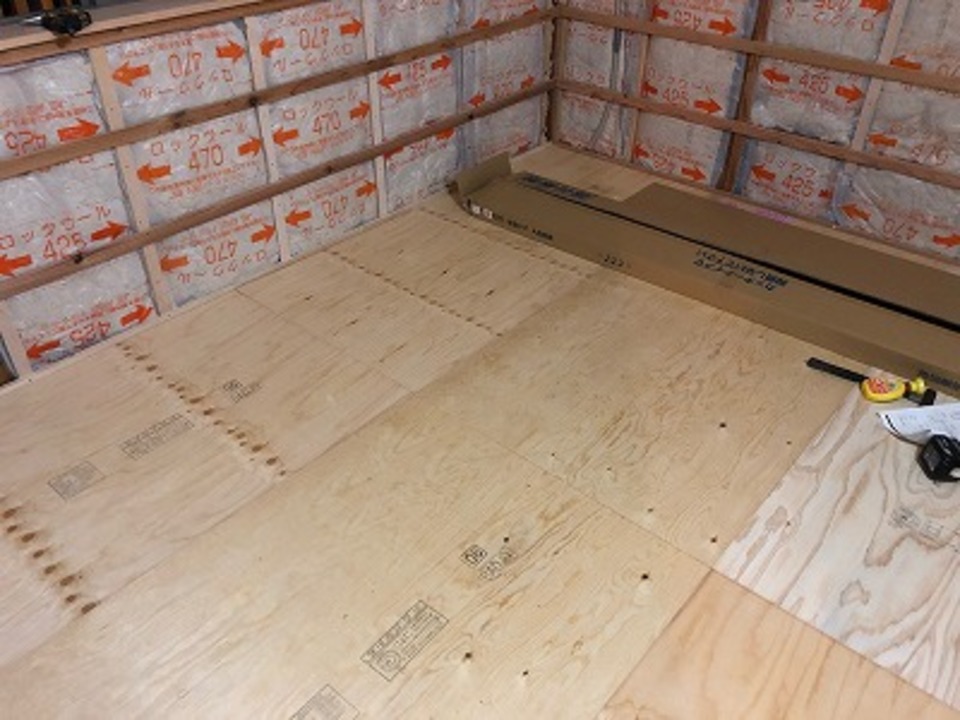

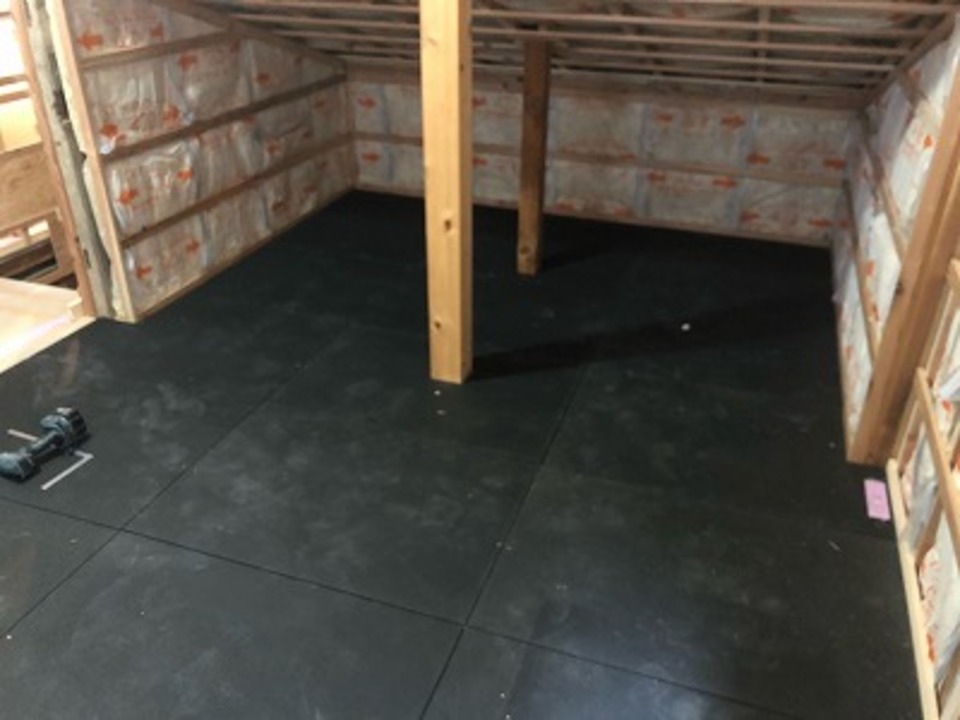

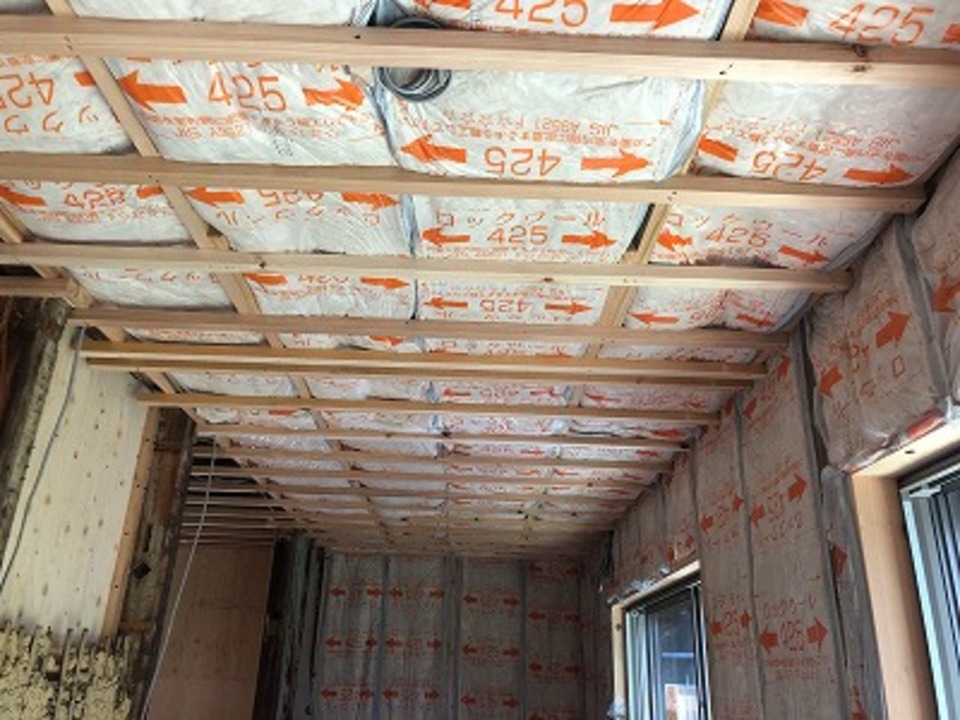

しっかり断熱材を入れています(山本)
しっかり断熱材を入れています(山本)
16.2021年09月17日

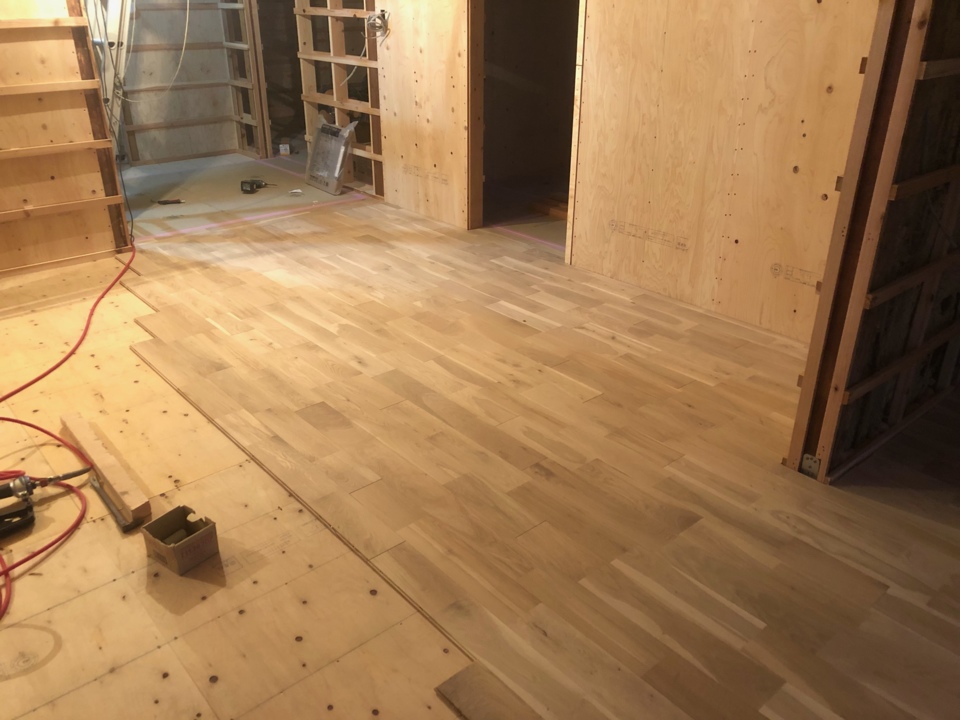

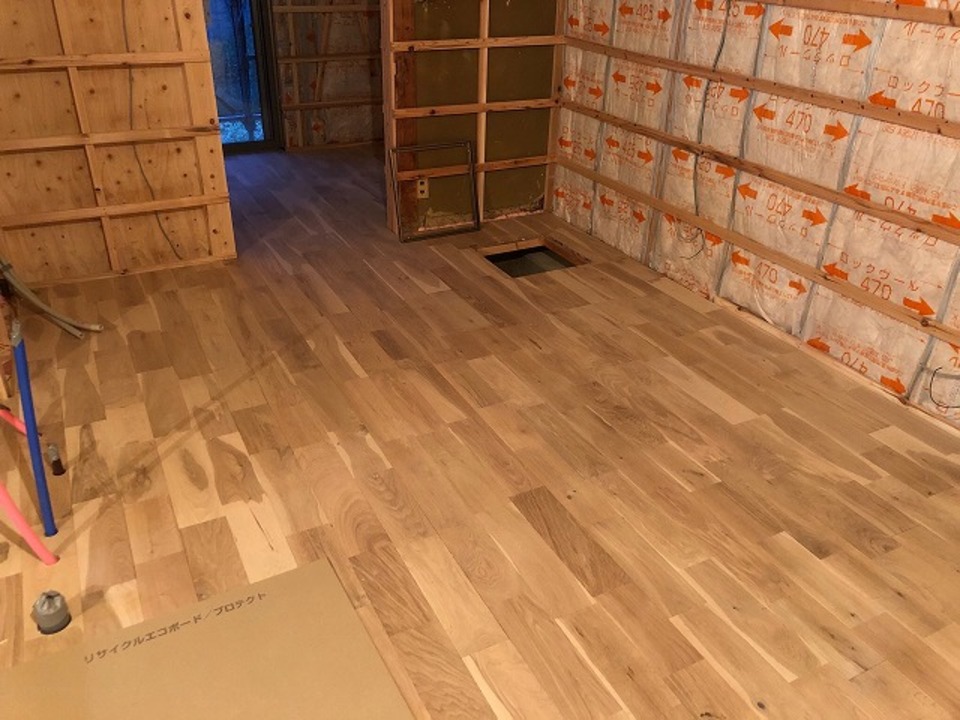

1Fの床貼り完了です(山本)
1Fの床貼り完了です(山本)
17.2021年09月16日
1Fの床貼りもあと少しです(山本)
1Fの床貼りもあと少しです(山本)
18.2021年09月14日
リビングの床貼り進行中です(山本)
リビングの床貼り進行中です(山本)
19.2021年09月13日
引き続きナラ無垢材の床貼り進行中です(山本)
引き続きナラ無垢材の床貼り進行中です(山本)
20.2021年09月10日
引き続きナラ無垢床材を貼り進めています(山本)
引き続きナラ無垢床材を貼り進めています(山本)
21.2021年09月09日

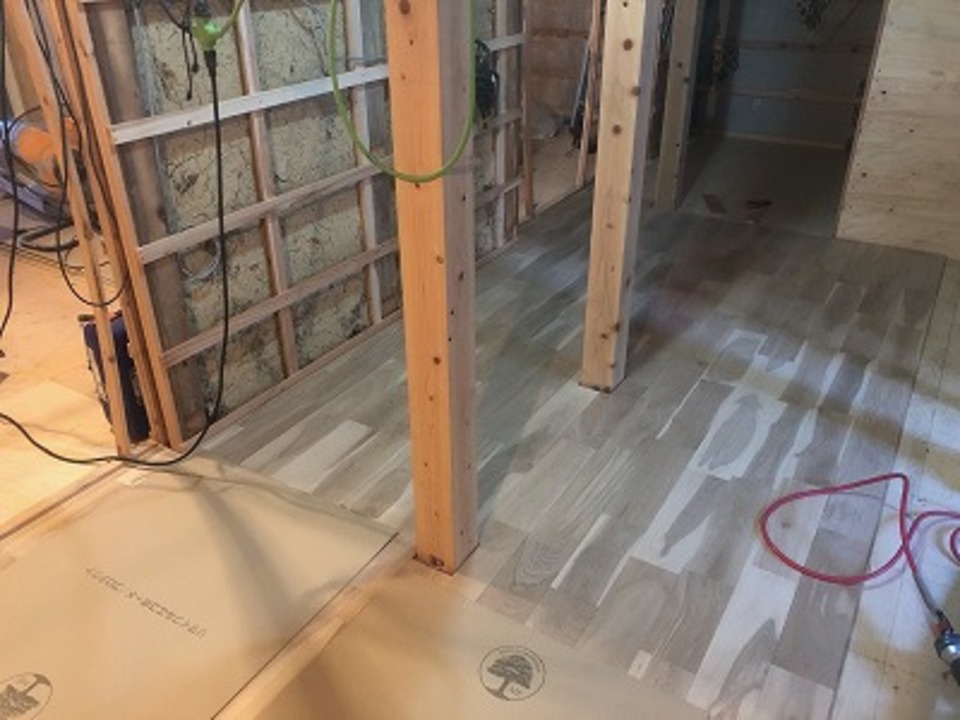

今日から床を貼り始めました。 ナラの無垢材です(山本)
今日から床を貼り始めました。 ナラの無垢材です(山本)
22.2021年09月04日
引き続き壁下地施工中です(山本)

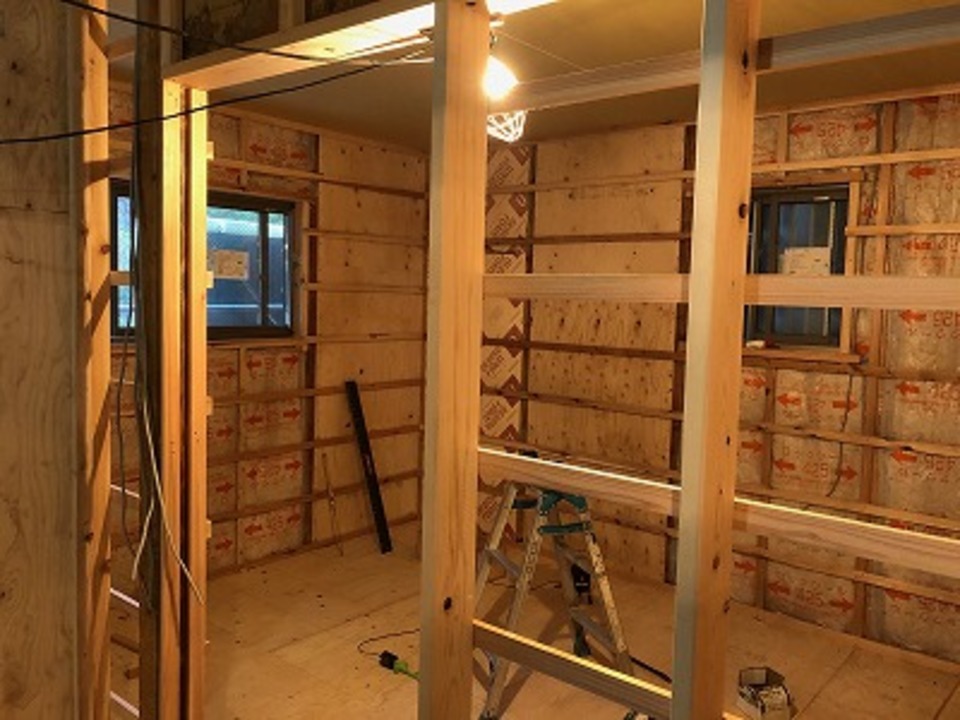

引き続き壁下地施工中です(山本)
23.2021年09月03日
 引き続き壁下地施工中です(山本)
引き続き壁下地施工中です(山本)
24.2021年09月02日

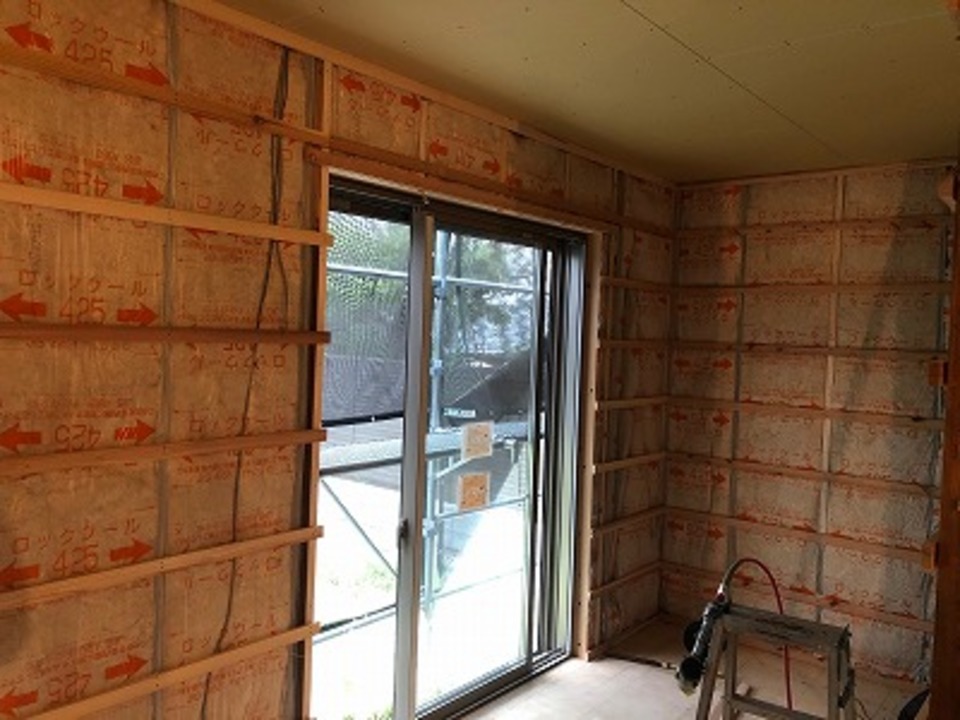

壁の建ておこし、通りを直しながら下地進行中です(山本)
壁の建ておこし、通りを直しながら下地進行中です(山本)
25.2021年09月01日

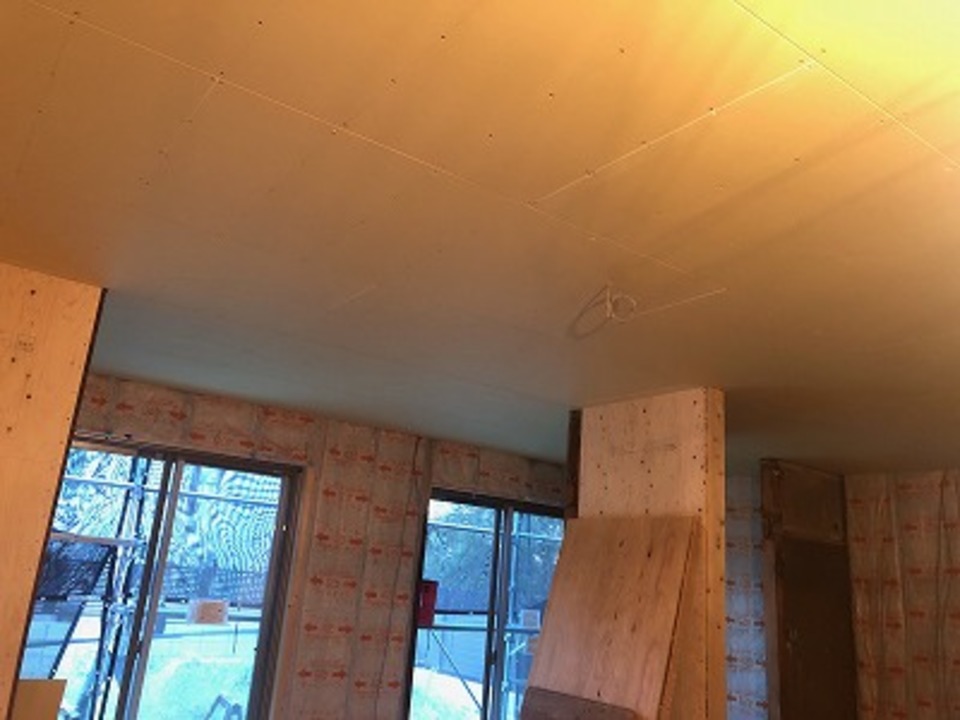

 壁下地施工中です(山本)
壁下地施工中です(山本)
26.2021年08月30日
ボードを貼る前に下屋部には断熱材を入れていきます(山本)
ボードを貼る前に下屋部には断熱材を入れていきます(山本)
27.2021年08月30日
今日は板金屋さんが作業しています(山本)
今日は板金屋さんが作業しています(山本)

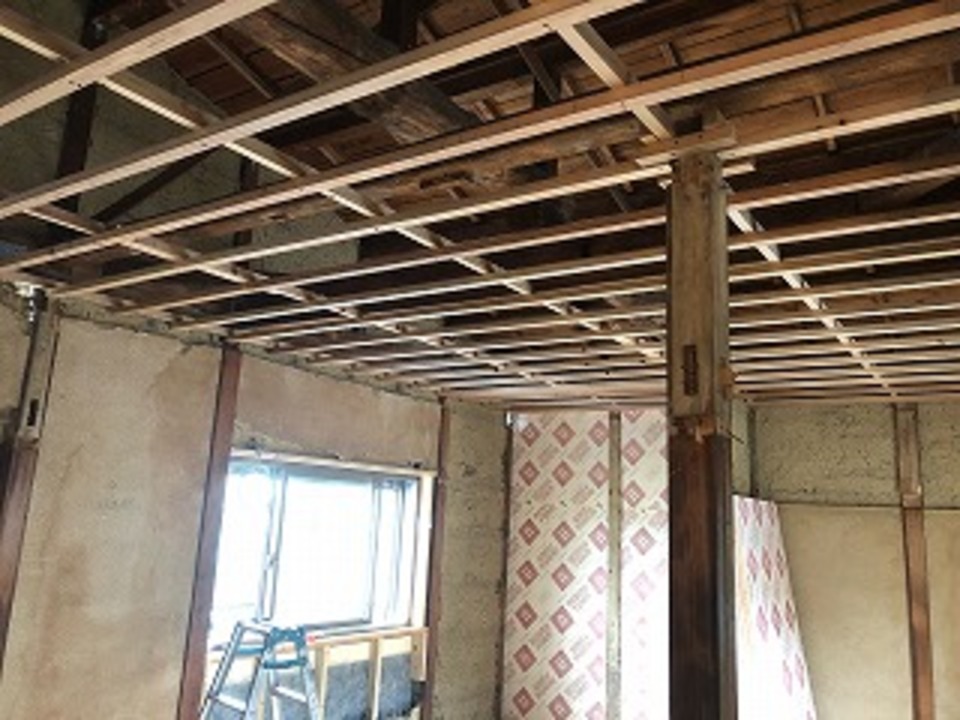

28.2021年08月28日
1F天井ボード貼り完了です(山本)
1F天井ボード貼り完了です(山本)
29.2021年08月27日

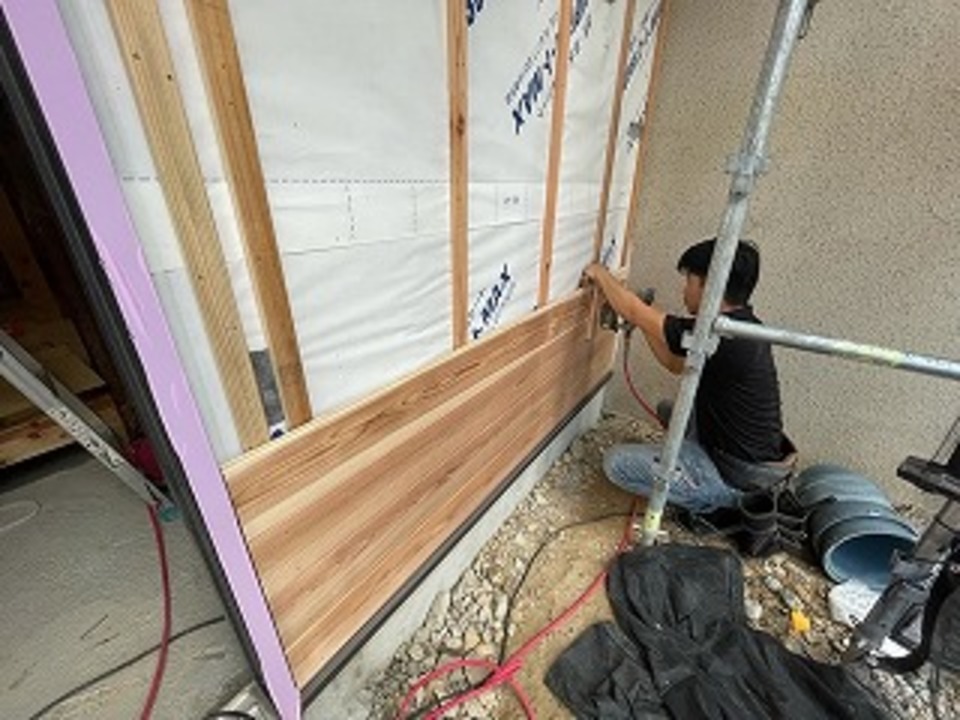

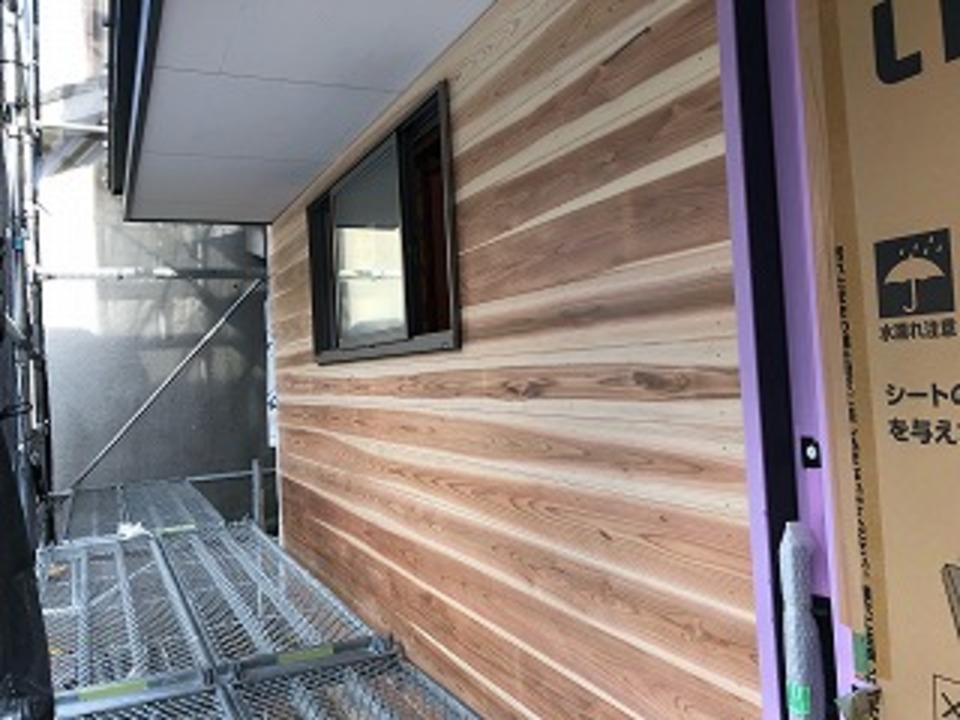

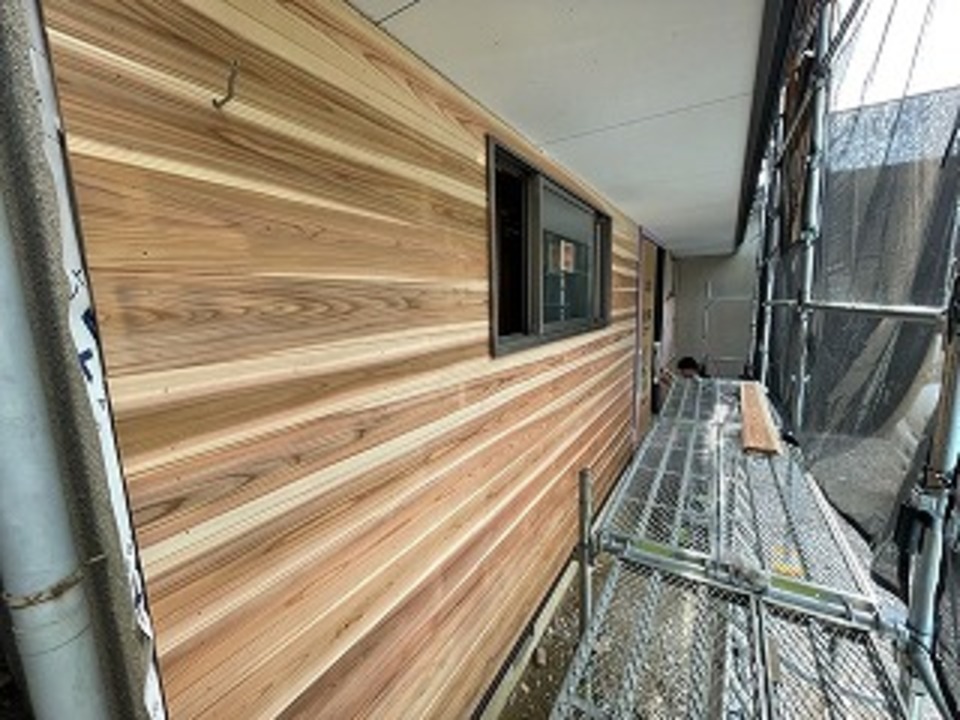

玄関周りに杉の羽目板横貼り施工。 真鍮釘で施工して行きます(白井)
玄関周りに杉の羽目板横貼り施工。 真鍮釘で施工して行きます(白井)
30.2021年08月26日
玄関前に杉の羽目板を貼りました 真鍮の丸頭釘で丁寧に打っていきます(山本)
玄関前に杉の羽目板を貼りました 真鍮の丸頭釘で丁寧に打っていきます(山本)
31.2021年08月26日
玄関周りに杉の羽目板横貼り施工。 真鍮釘で施工して行きます(白井)
玄関周りに杉の羽目板横貼り施工。 真鍮釘で施工して行きます(白井)
32.2021年08月26日
玄関周りに杉の羽目板横貼り施工。 真鍮釘で施工して行きます(白井)
玄関周りに杉の羽目板横貼り施工。 真鍮釘で施工して行きます(白井)
33.2021年08月25日
2F天井下地施工中(山本)
2F天井下地施工中(山本)
34.2021年08月23日
2階捨て貼り完了したので、天井下地準備の為の解体中の山ちゃん(白井)
2階捨て貼り完了したので、天井下地準備の為の解体中の山ちゃん(白井)

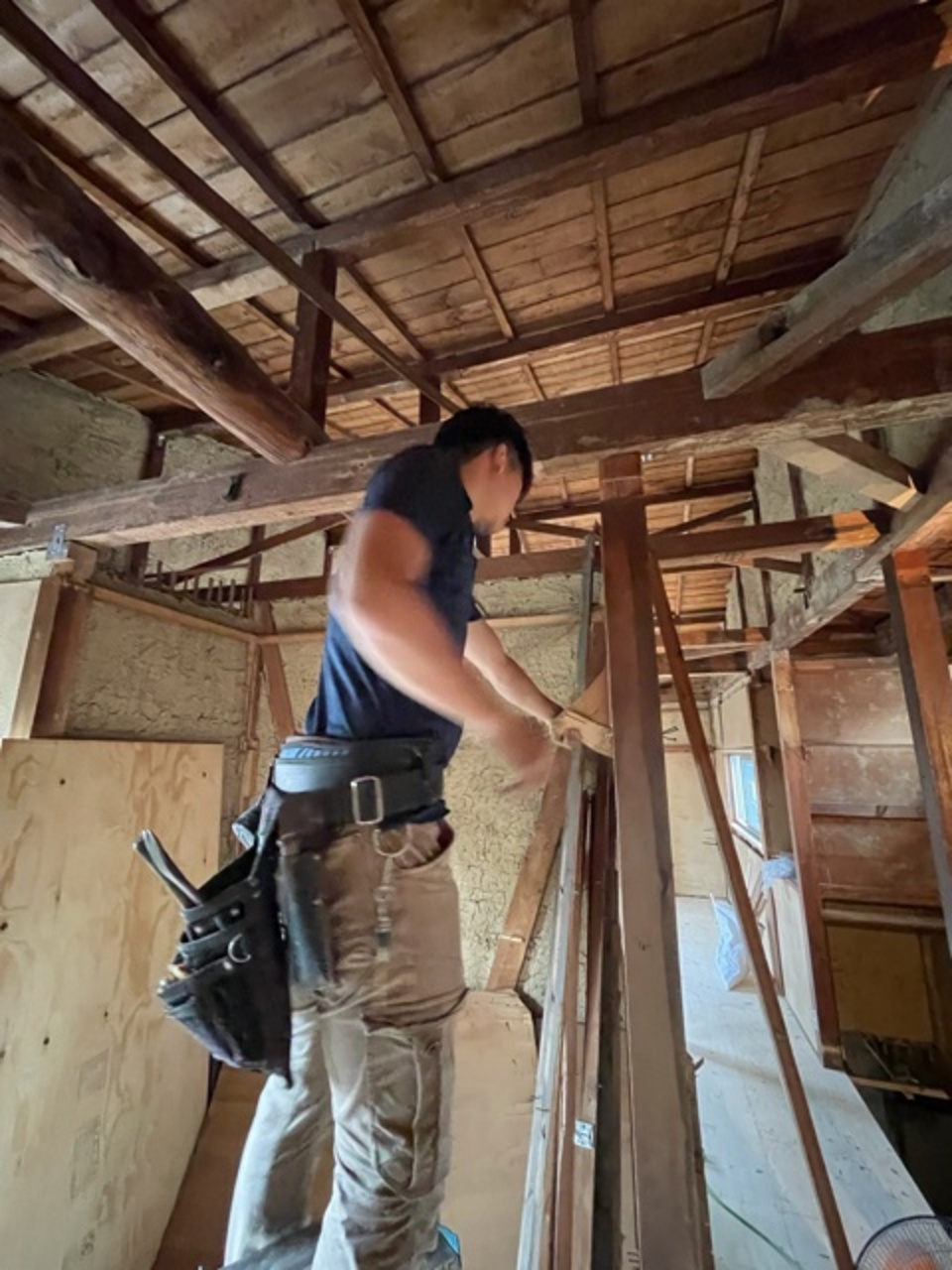

35.2021年08月23日

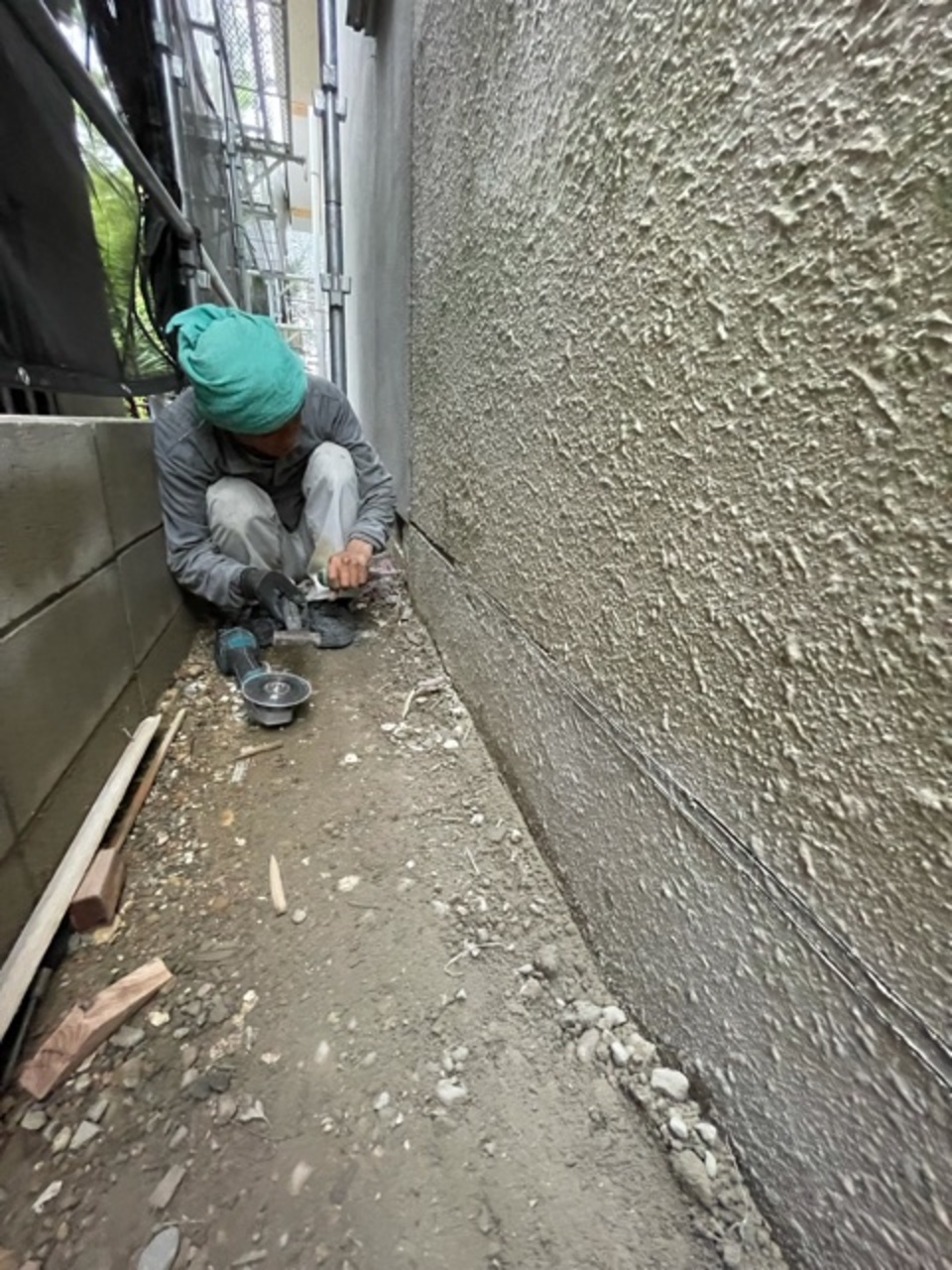

外では左官の安江さんが頑張ってます(白井)
外では左官の安江さんが頑張ってます(白井)

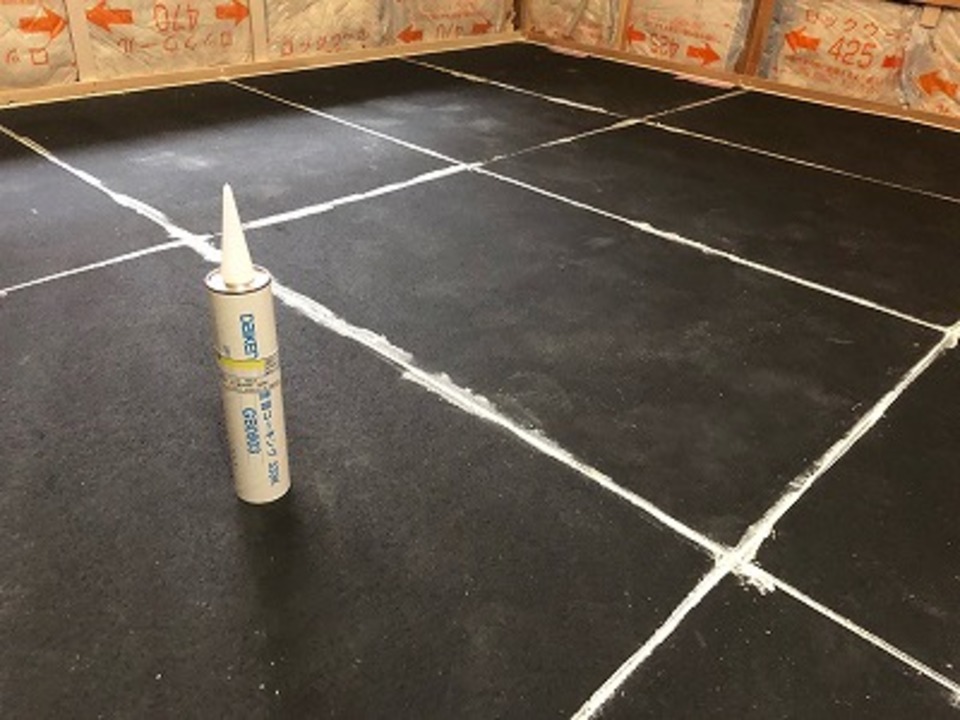

基礎部と躯体部は割れやすいので、目地を付けています。

36.2021年08月23日
水切りが付いたのではめ板の下地を施工しました(山本)
水切りが付いたのではめ板の下地を施工しました(山本)
37.2021年08月23日
既設の柱を撤去したため、新規に梁を入れて補強しました。これで部屋が広く使えます(山本)
既設の柱を撤去したため、新規に梁を入れて補強しました。これで部屋が広く使えます(山本)
38.2021年08月21日
古民家再生 板金工事
雨が上がったので今日から板金屋さんがはいってくれています(山本)

39.2021年08月12日

2階 レベル調整した根太の上から、捨て貼りの針葉樹合板を施工中です(山本)
2階 レベル調整した根太の上から、捨て貼りの針葉樹合板を施工中です(山本)
40.2021年08月11日

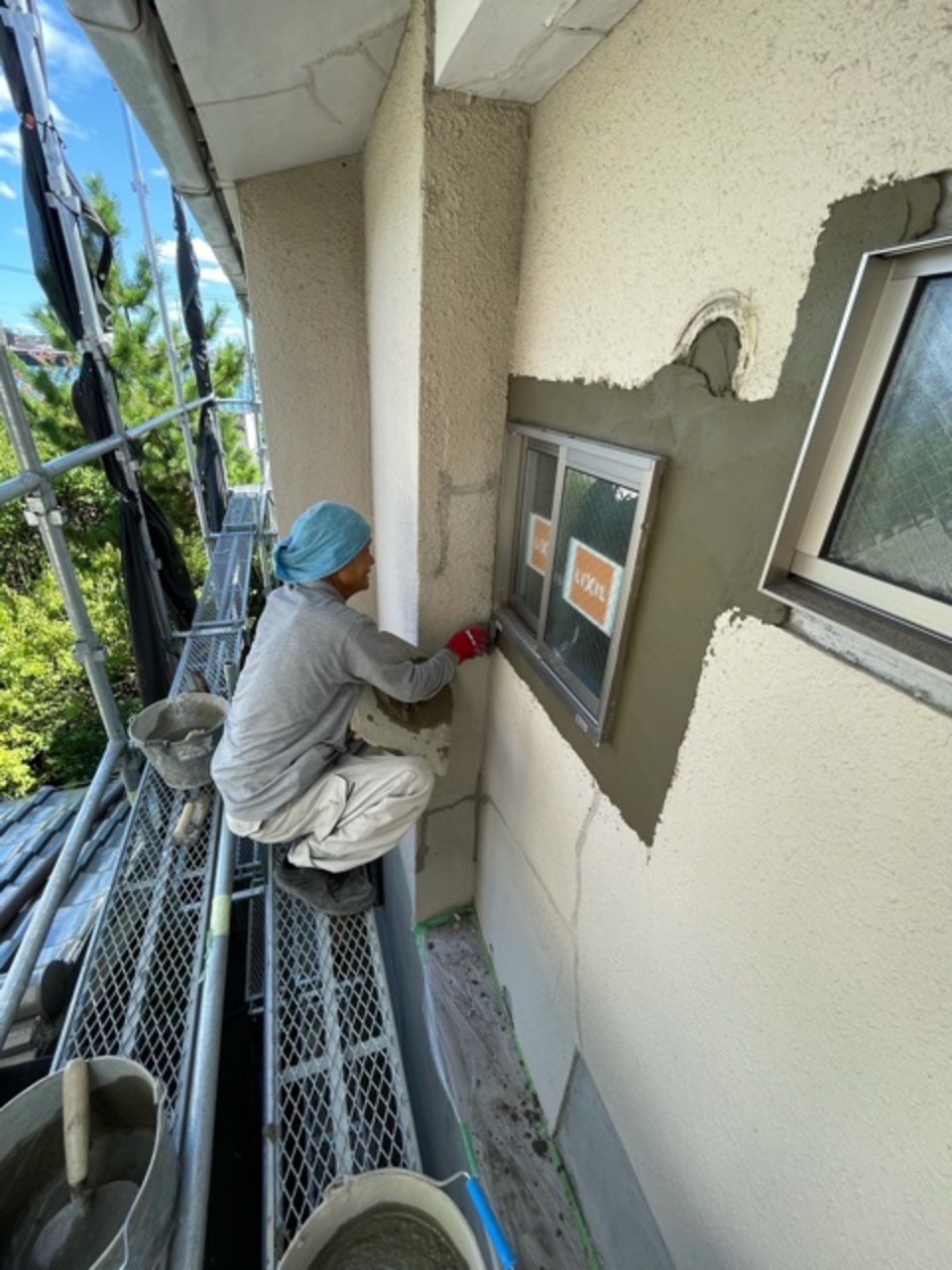

サッシを変えたので、周りをモルタル補修してます(白井)

サッシを変えたので、周りをモルタル補修してます(白井)
41.2021年08月11日

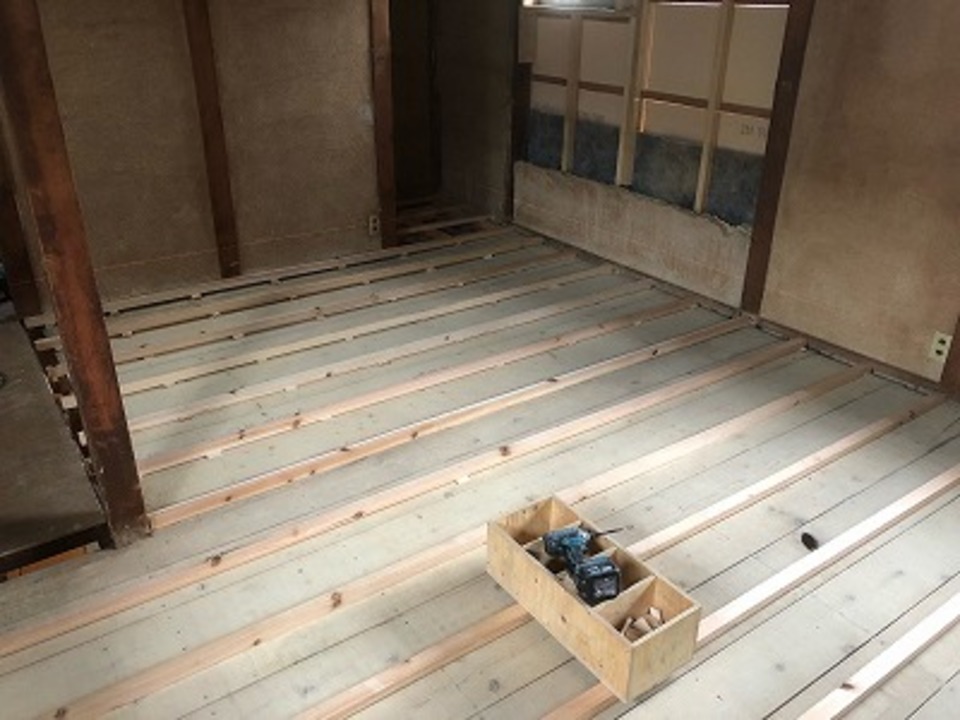

1階の天井下地も終わり、2階の床下地に突入しました(白井)
1階の天井下地も終わり、2階の床下地に突入しました(白井)
42.2021年08月11日
引き続きレベル直しながら下地を流しています(山本)
引き続きレベル直しながら下地を流しています(山本)
43.2021年08月10日
今日は安江さん親子が来てくれています(山本)
今日は安江さん親子が来てくれています(山本)
44.2021年08月10日

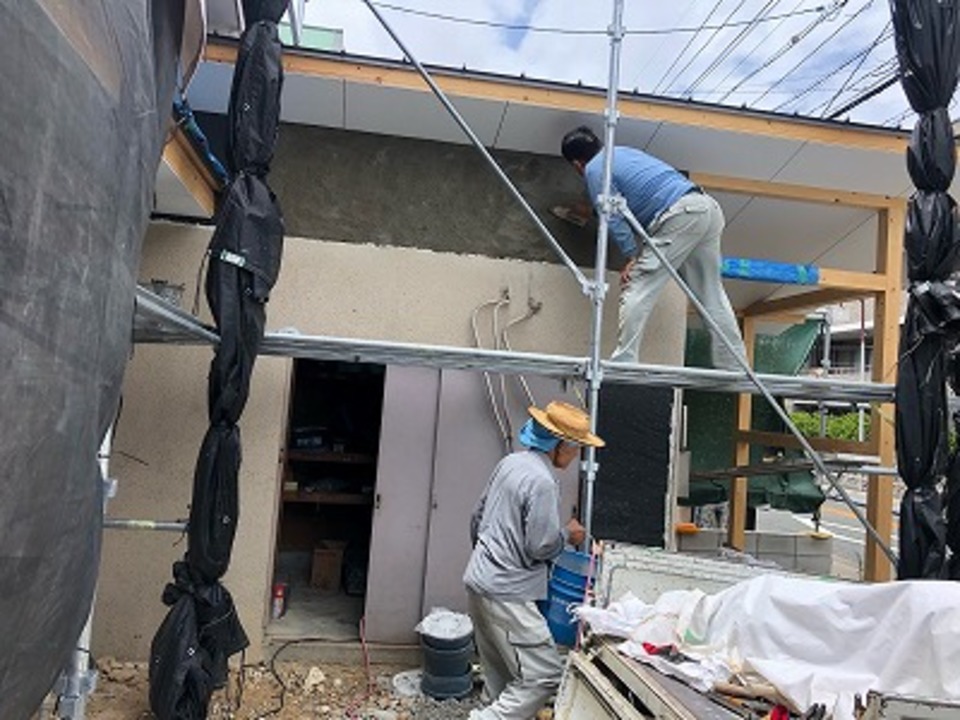

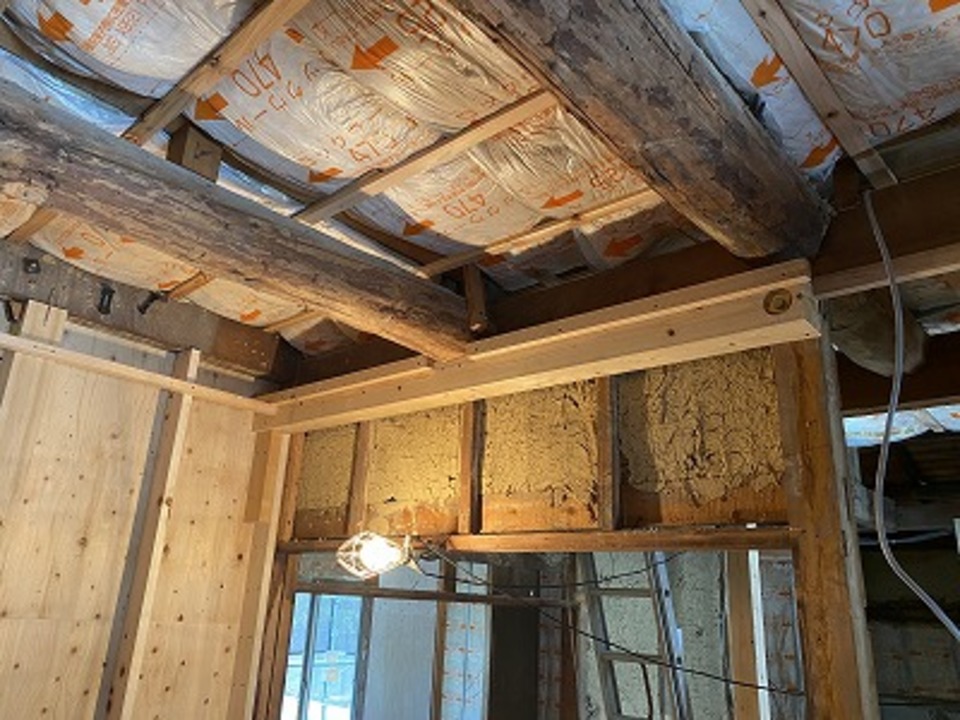

レベルを直しながら2Fの床下地施工中です(山本)
レベルを直しながら2Fの床下地施工中です(山本)
45.2021年08月07日
寸法間違いで掛けはずれている丸太梁を補強しています(白井)
寸法間違いで掛けはずれている丸太梁を補強しています(白井)
46.2021年08月07日
 板金屋さん、狭いところで頑張っています(山本)
板金屋さん、狭いところで頑張っています(山本)
47.2021年08月06日

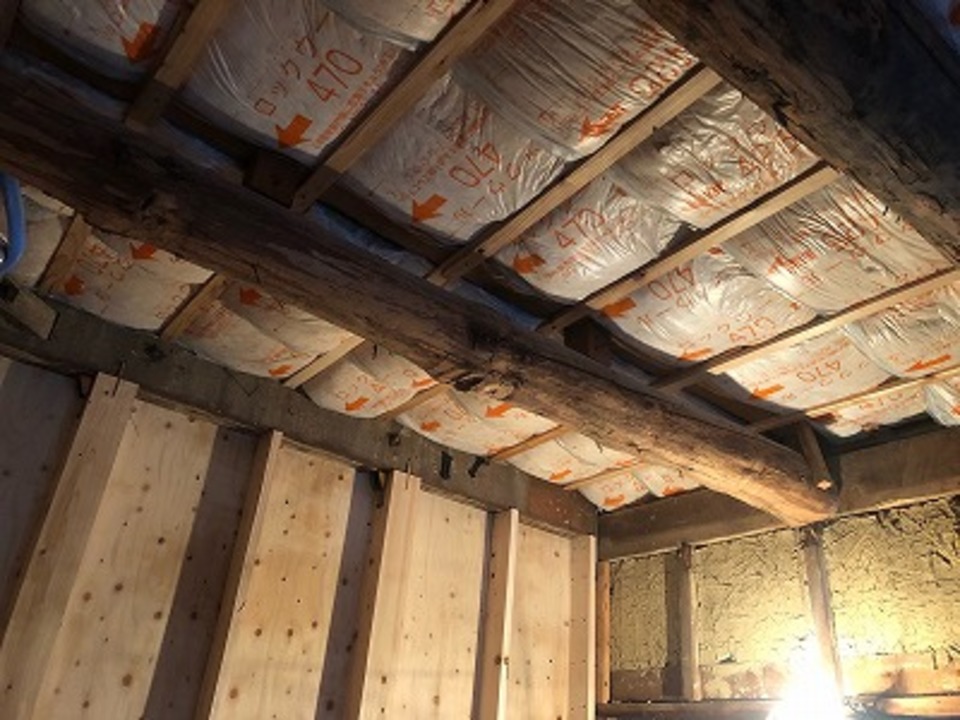

2階防音室下に吸音効果のある断熱材を入れていきます(山本)
2階防音室下に吸音効果のある断熱材を入れていきます(山本)
48.2021年08月06日
きっちり気流止めをしています(白井)
きっちり気流止めをしています(白井)
49.2021年08月05日
天井下地施工中です
天井下地施工中です
50.2021年08月04日

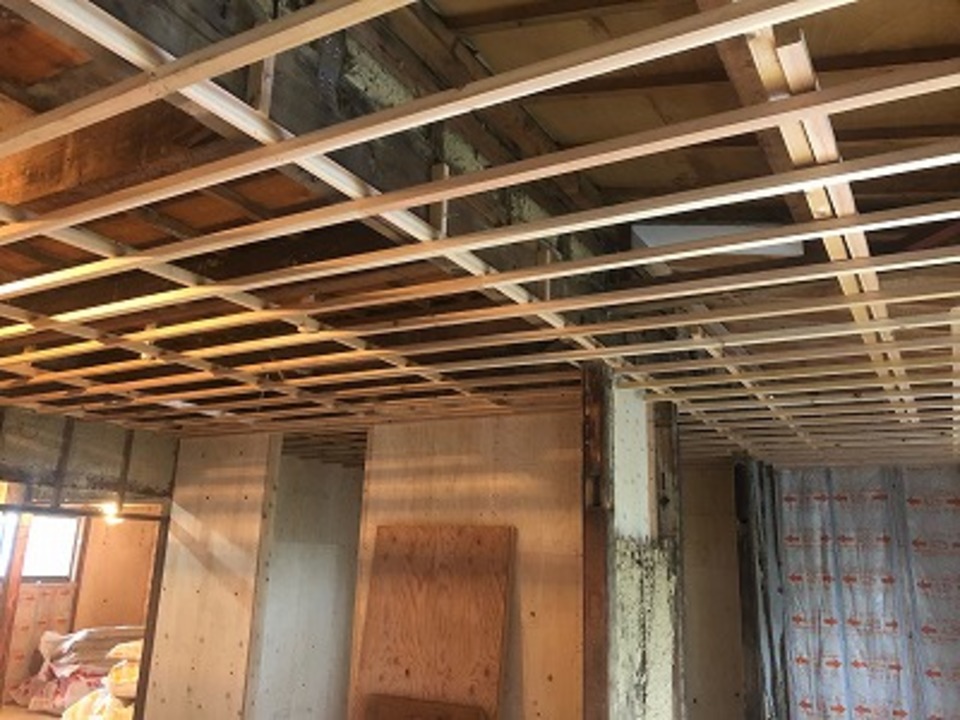

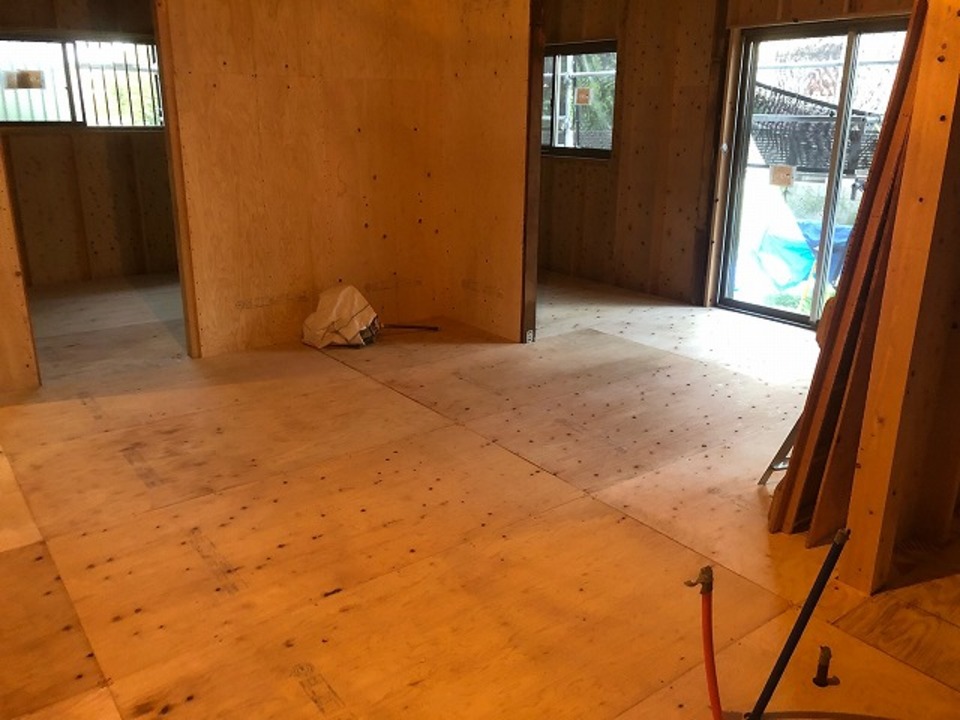

断熱材を入れ終えて天井下地を組んでいきます(山本)
断熱材を入れ終えて天井下地を組んでいきます(山本)
51.2021年08月03日

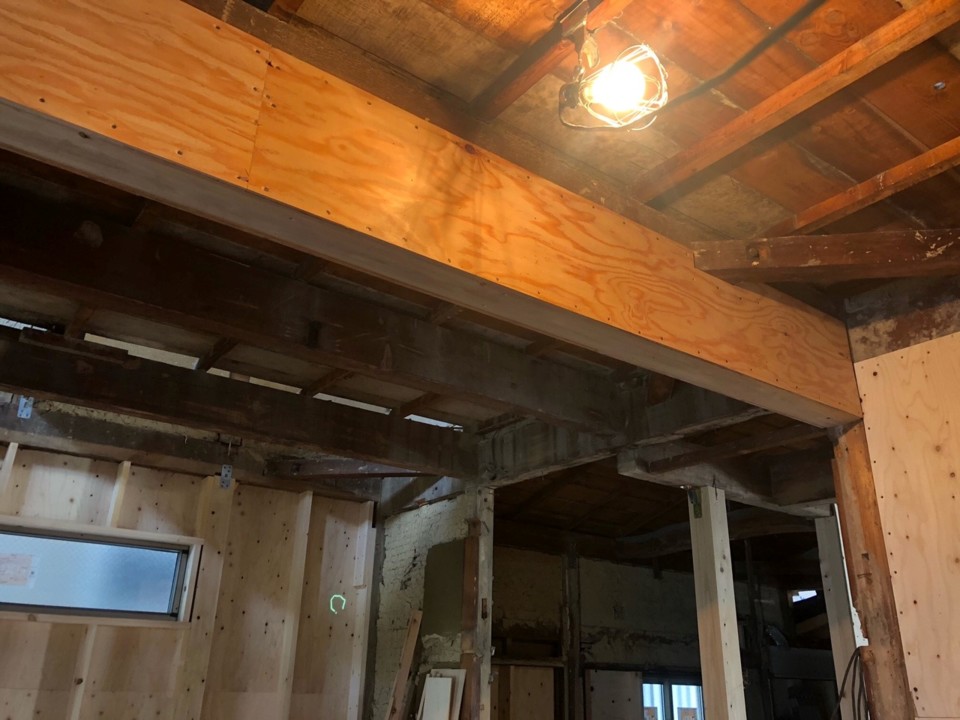

柱を抜いたため、梁を補強しました(山本)
柱を抜いたため、梁を補強しました(山本)
52.2021年08月02日

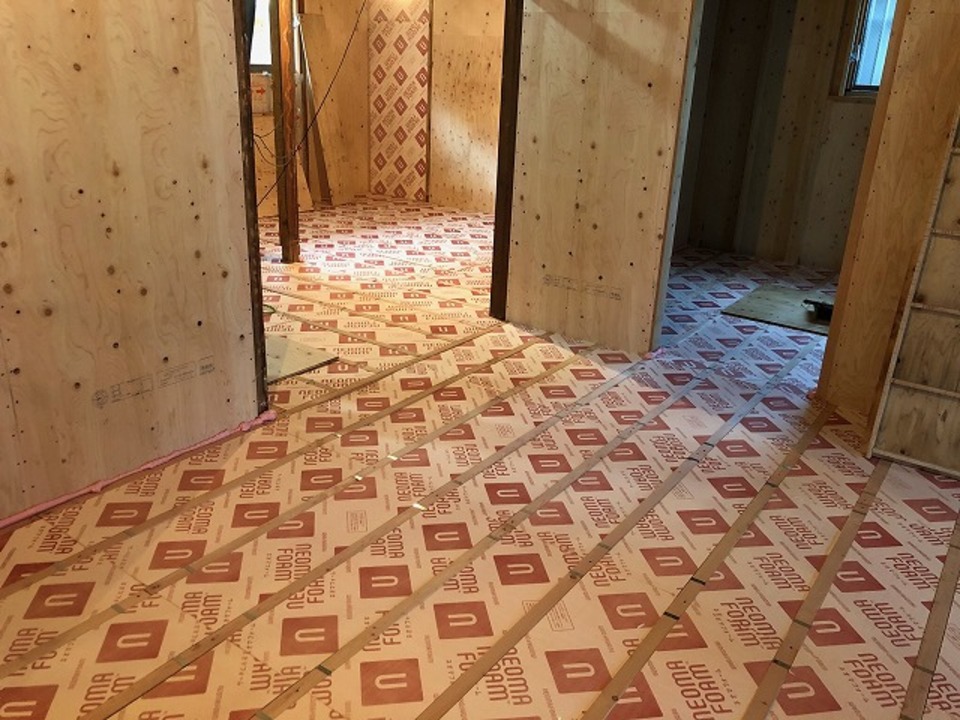

 床ができて家らしくなってきました(山本)
床ができて家らしくなってきました(山本)
53.2021年07月31日

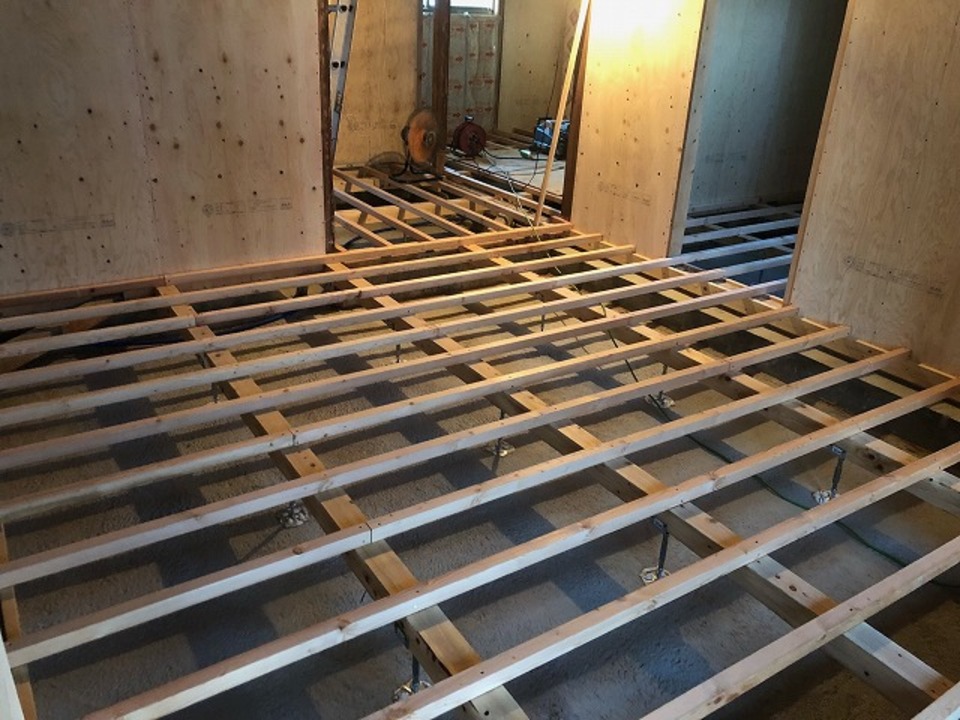

断熱材の上に、捨て貼りを貼っていきます(山本)
断熱材の上に、捨て貼りを貼っていきます(山本)
54.2021年07月30日
新しいデザインの現場シートを設置しました(白井)
新しいデザインの現場シートを設置しました(白井)
55.2021年07月30日
断熱施工中
しっかり断熱施工中(山本)
56.2021年07月29日
防蟻処理も終わり、大引〜根太まで完了しました(白井)
防蟻処理も終わり、大引〜根太まで完了しました(白井)
57.2021年07月29日
防蟻処理も終わり、大引〜根太まで完了しました(白井)
防蟻処理も終わり、大引〜根太まで完了しました(白井)
58.2021年07月29日
床断熱施工中です(西川)
床断熱施工中です(西川)

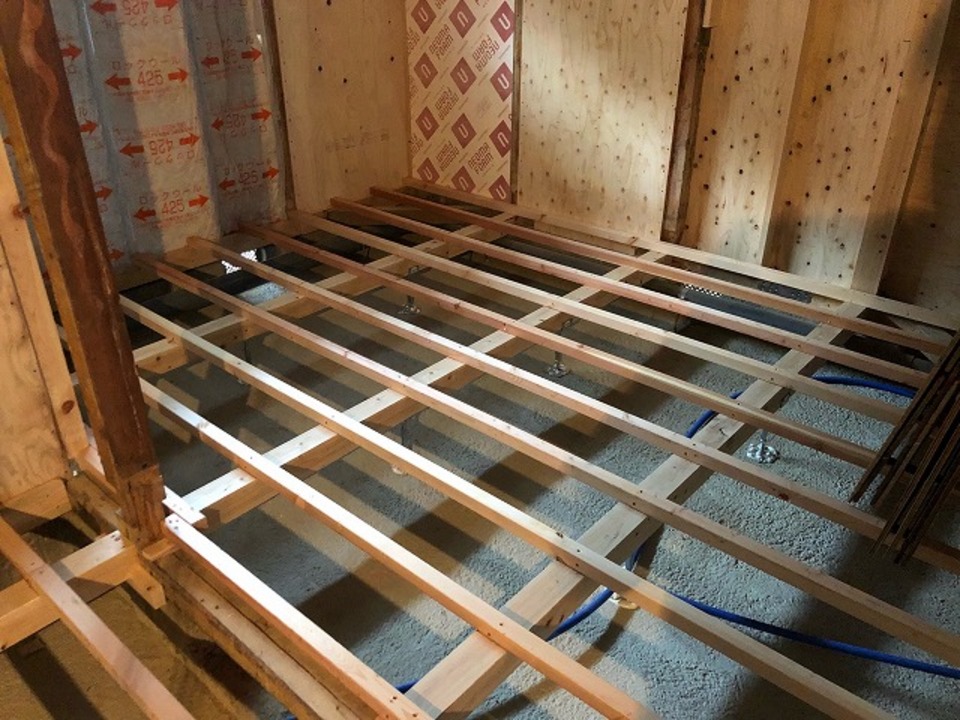

59.2021年07月28日

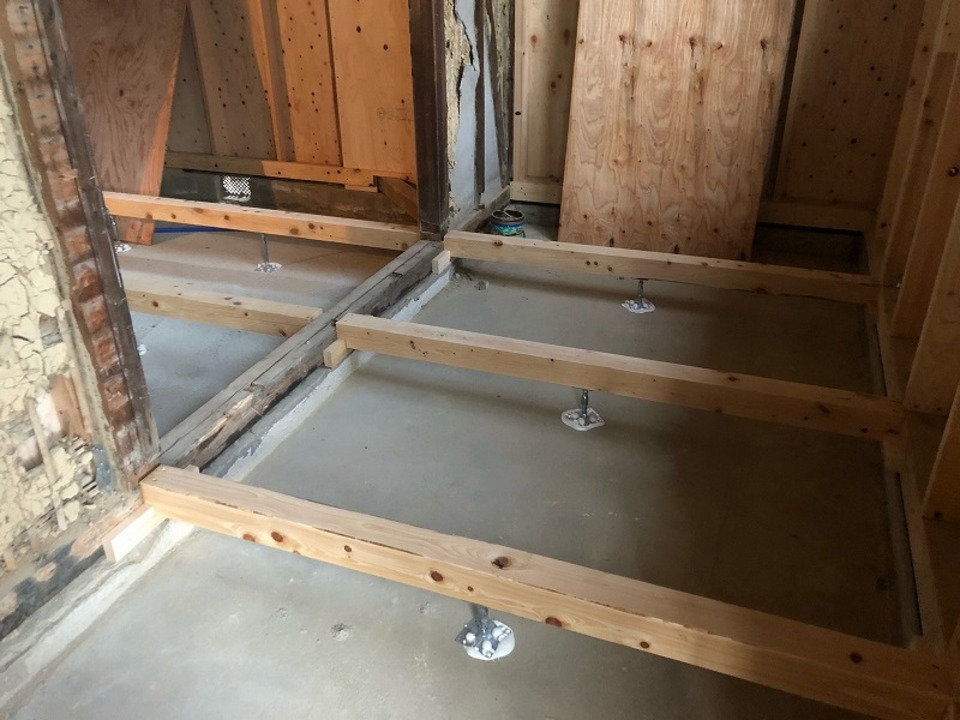

引き続き根太施工中です(山本)
引き続き根太施工中です(山本)
60.2021年07月27日

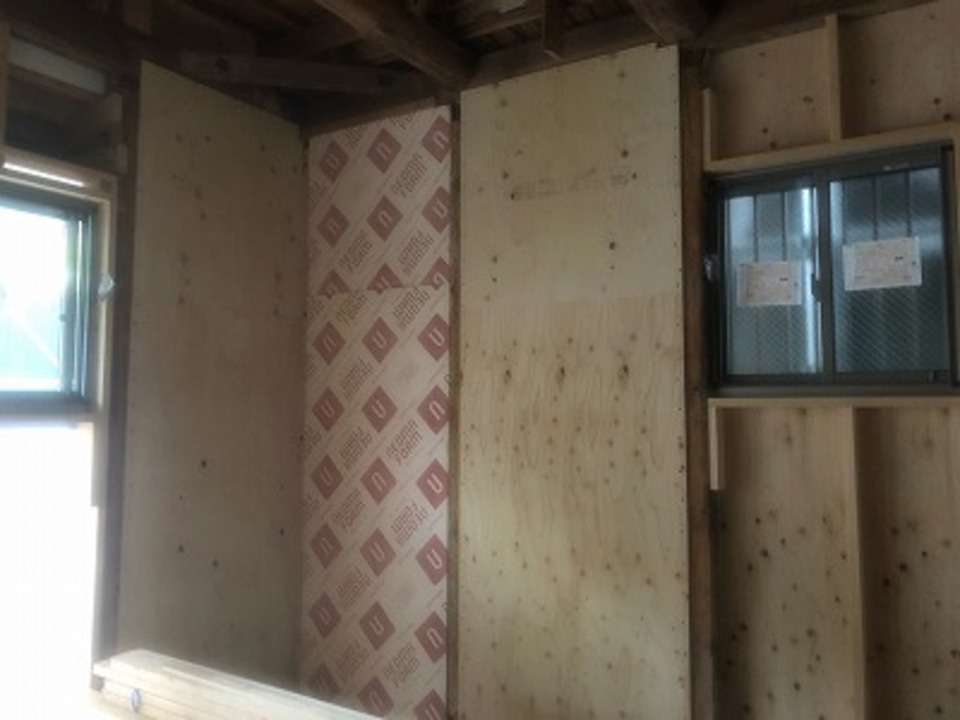

今日から根太流していきます(山本)
今日から根太流していきます(山本)
61.2021年07月26日
引き続き大引、かけ施工中(山本)
引き続き大引、かけ施工中(山本)

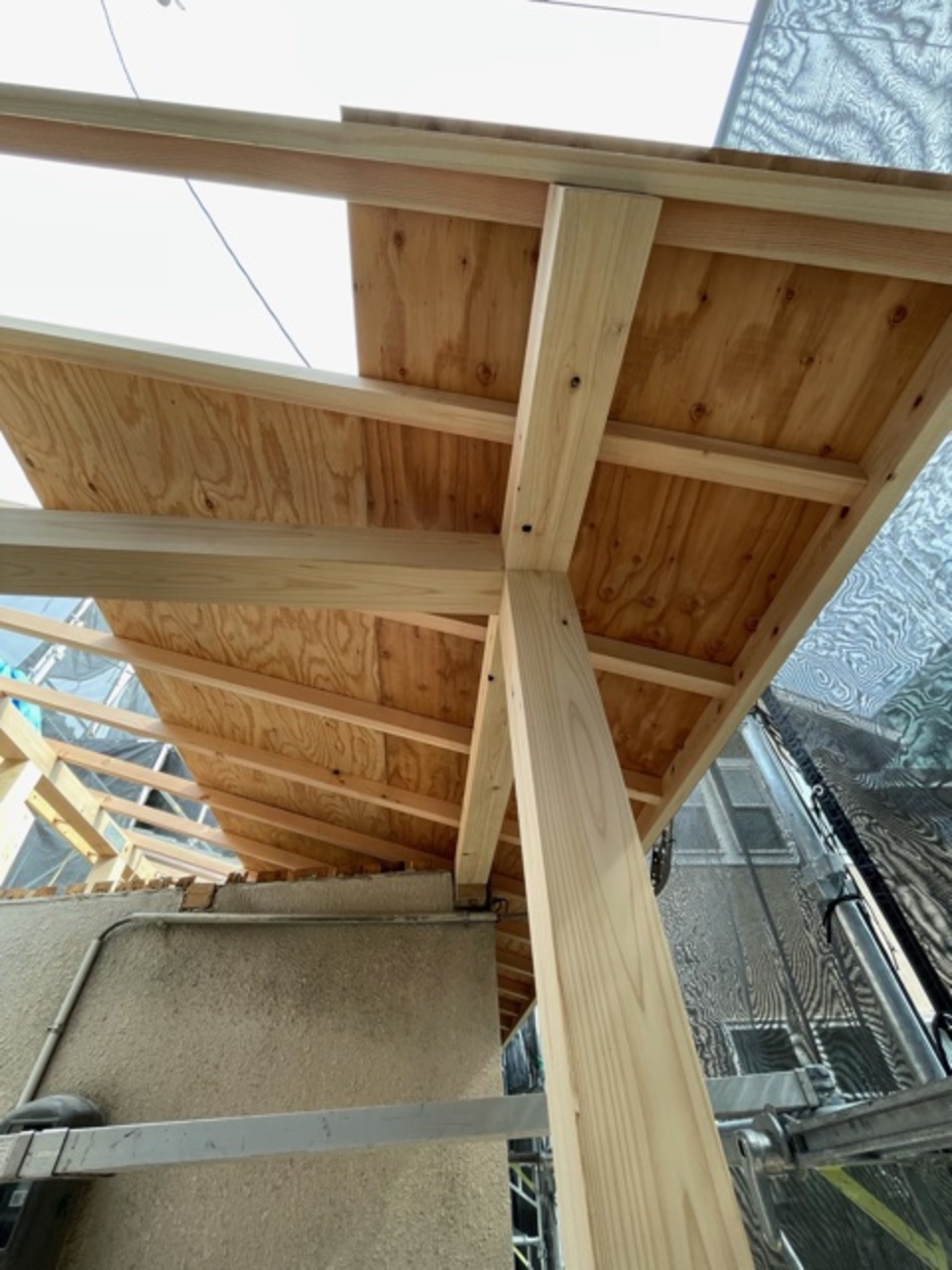

62.2021年07月21日
大引、根太かけ施工
大引、根太かけ施工中です(山本)
63.2021年07月20日
断熱材を入れ、耐力壁施工中です(山本)
断熱材を入れ、耐力壁施工中です(山本)
64.2021年07月20日

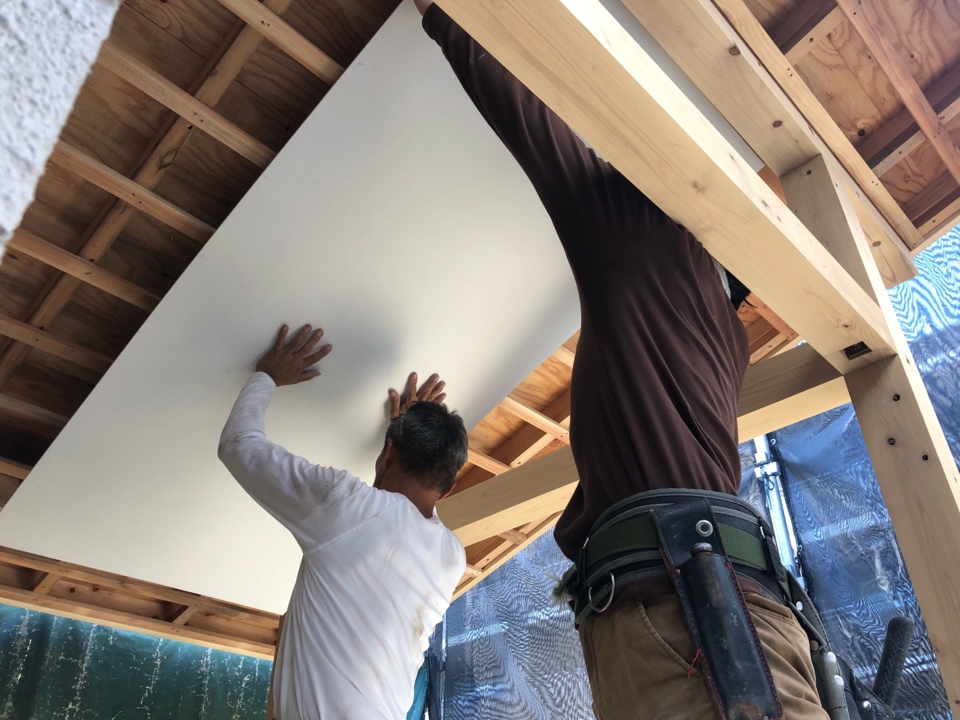

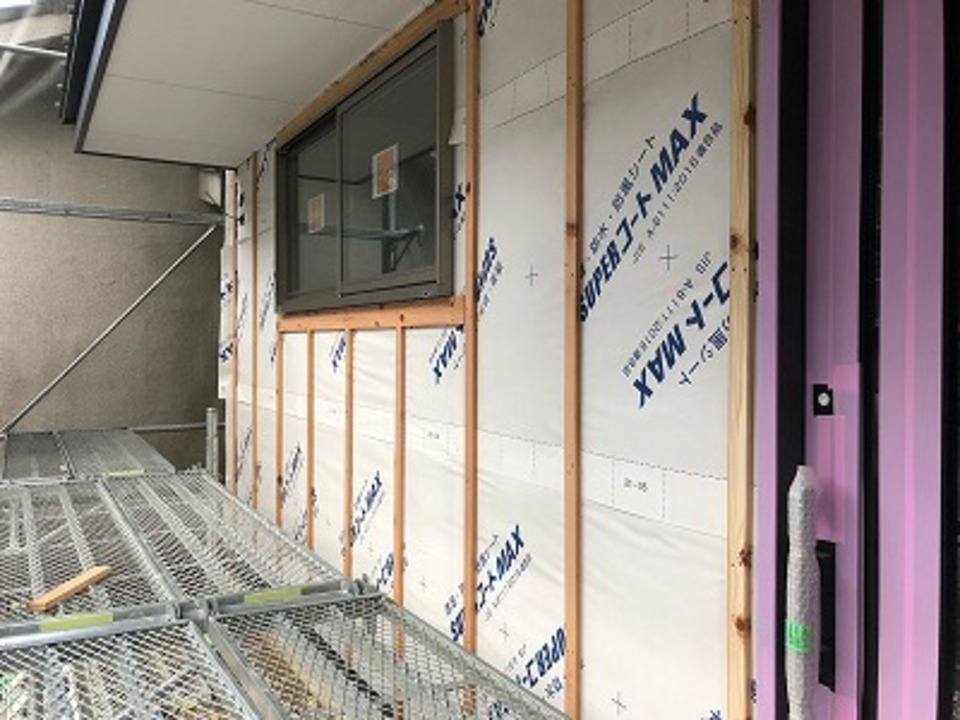

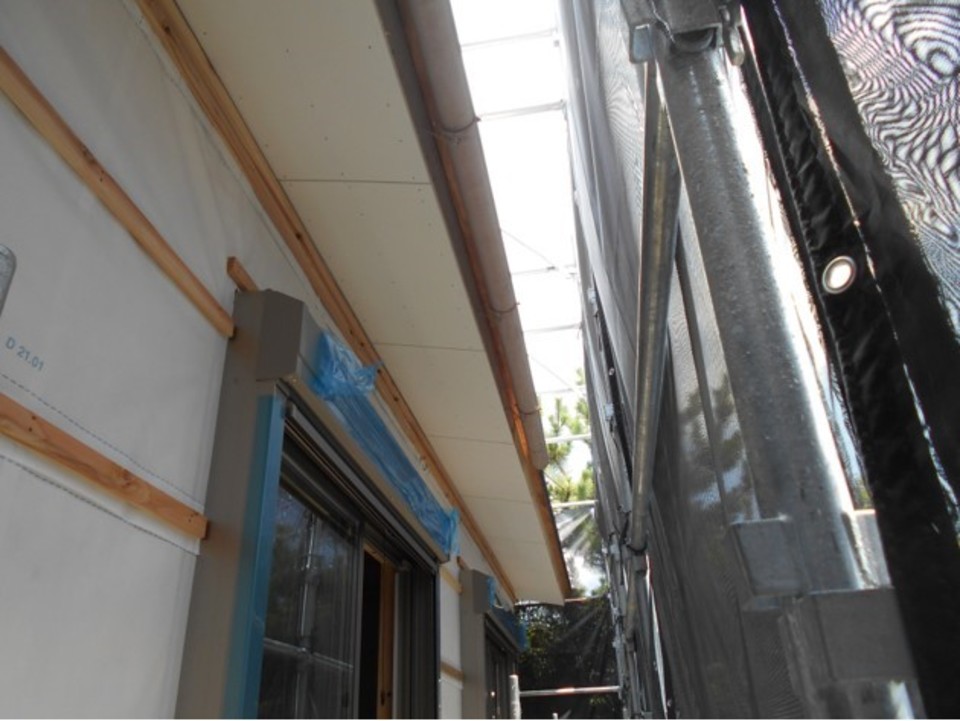

軒天にケイカル板施工。そのほか外壁に合板などいろいろ施工しました(西川)
軒天にケイカル板施工。そのほか外壁に合板などいろいろ施工しました(西川)
65.2021年07月20日
耐力壁施工中(寺西)
耐力壁施工中(寺西)
66.2021年07月19日
南面外部下地進行中です(山本)
南面外部下地進行中です(山本)
67.2021年07月19日

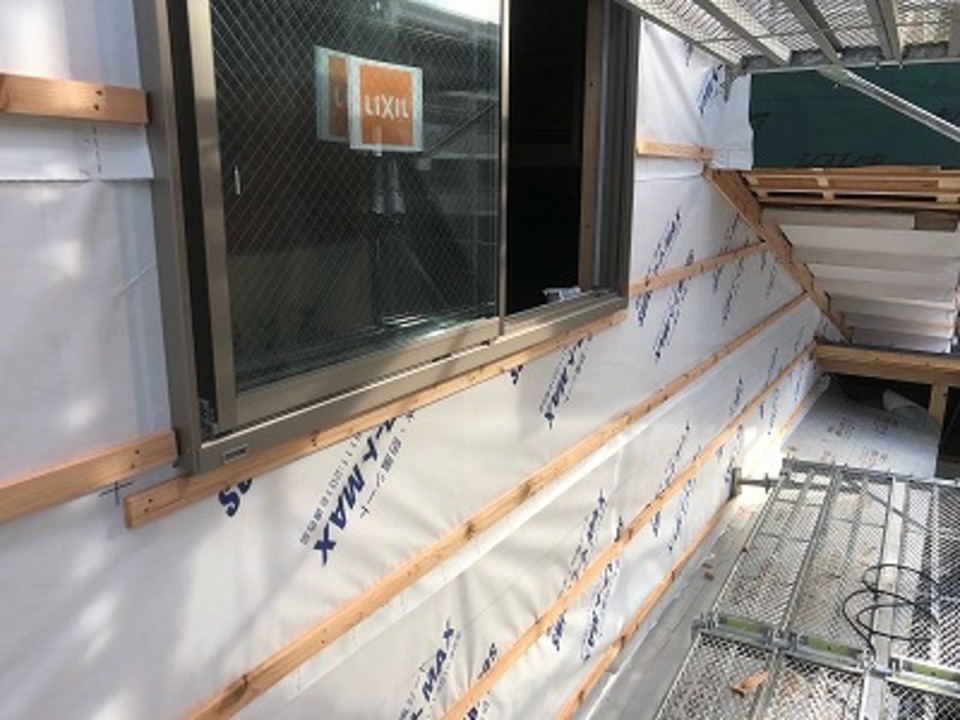

軒天にケイカル板をはりました(西川)
軒天にケイカル板をはりました(西川)

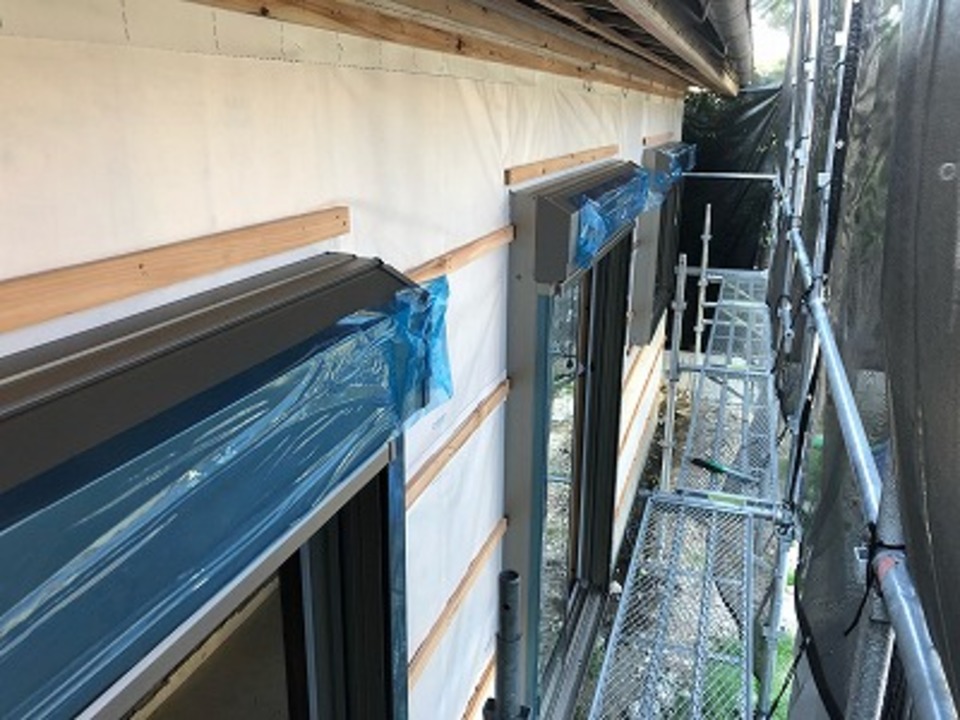

68.2021年07月19日
今日は寺西さん、西川さん2人に応援に来てもらい皆で協力しケイカル板を貼っています(山本)
今日は寺西さん、西川さん2人に応援に来てもらい皆で協力しケイカル板を貼っています(山本)
69.2021年07月19日
ケイカル施工中(寺西)
ケイカル施工中(寺西)
70.2021年07月16日
板金下地の胴縁を流していきます(山本)
板金下地の胴縁を流していきます(山本)
71.2021年07月15日

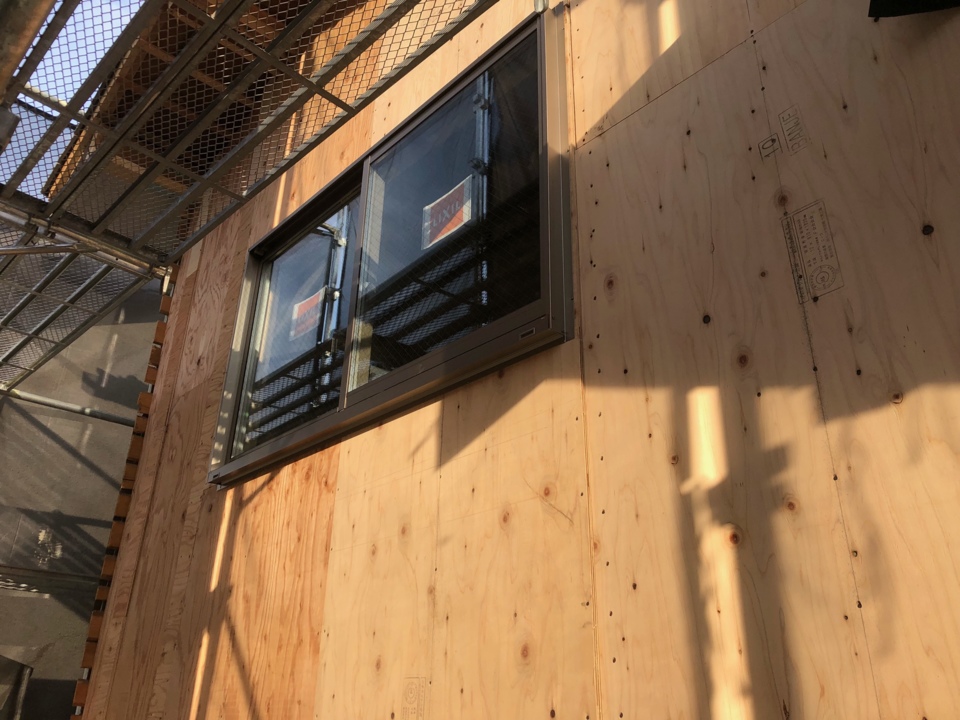

北面外部下地施工中(山本)
北面外部下地施工中(山本)

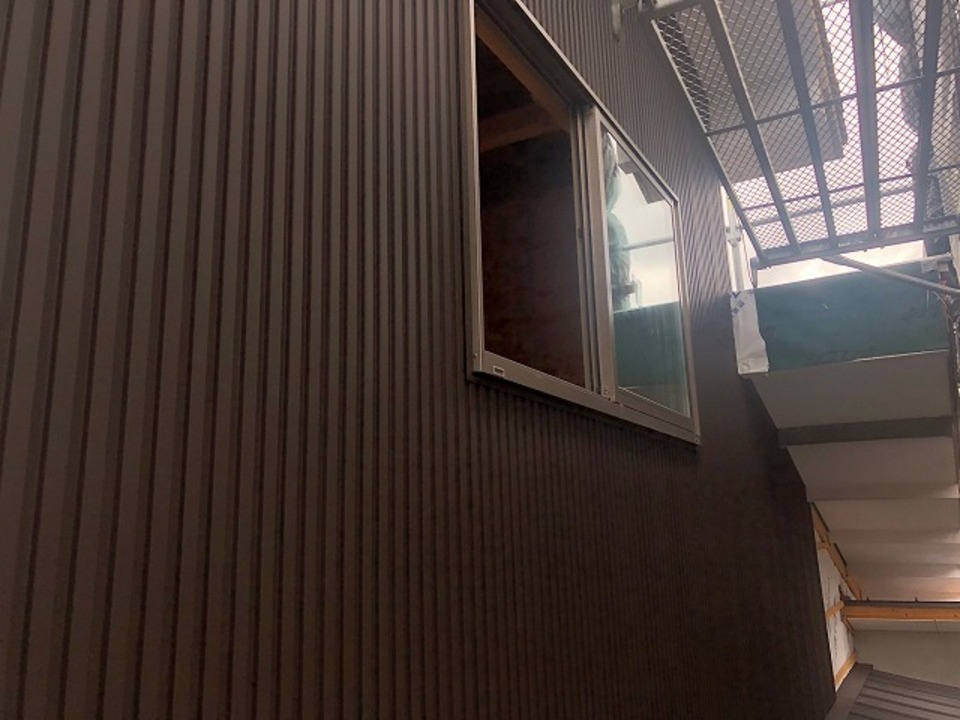

72.2021年07月14日

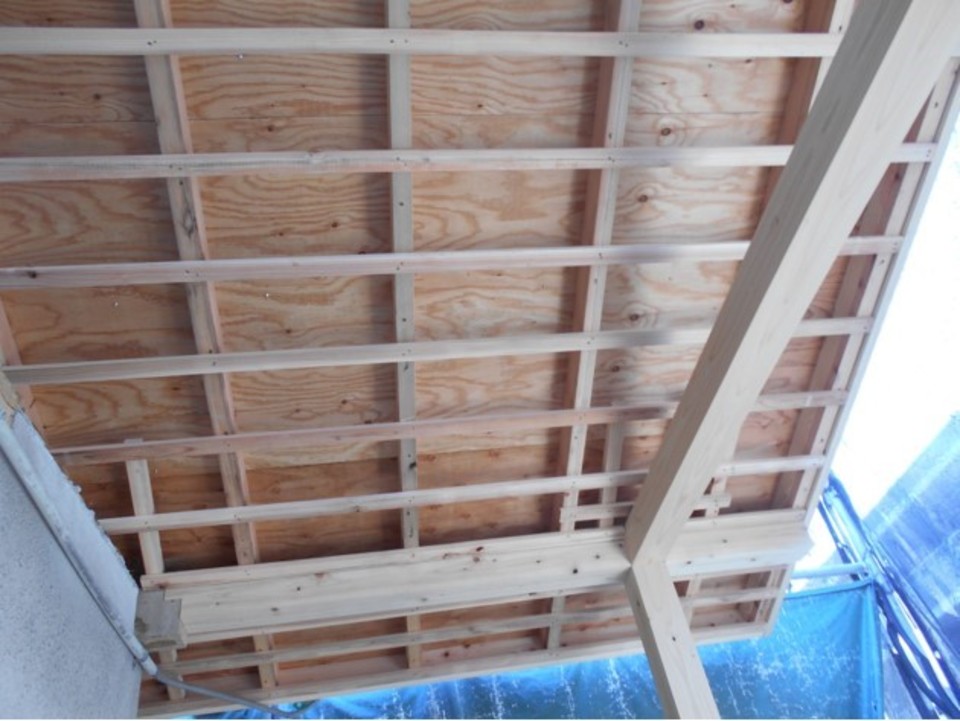

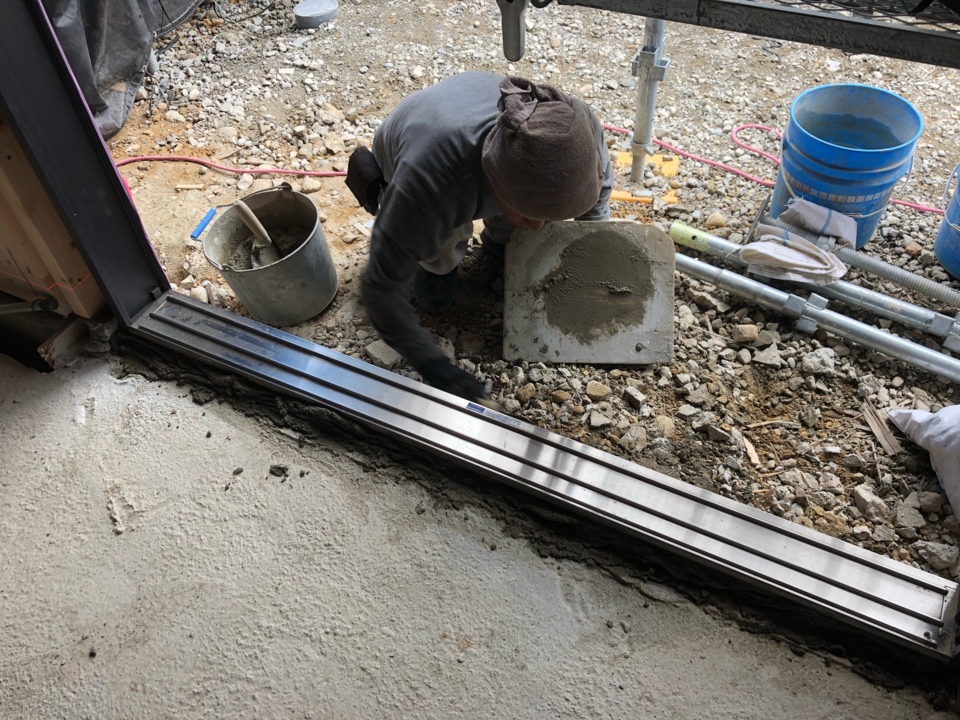

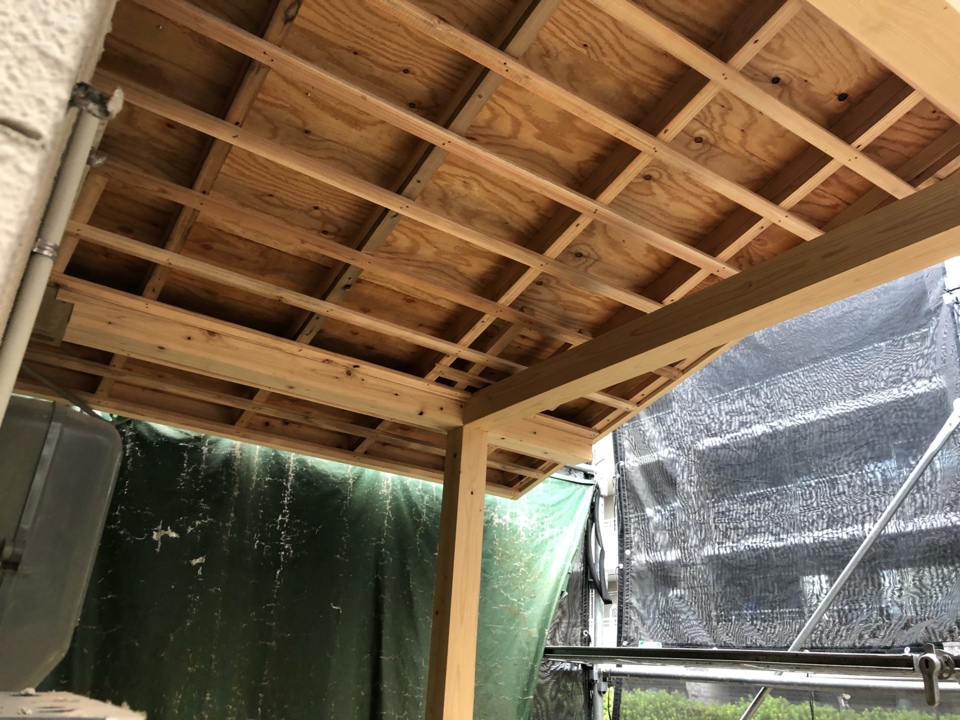

増築部、屋根板金施工してます。 屋根の下では軒天下地中(白井)

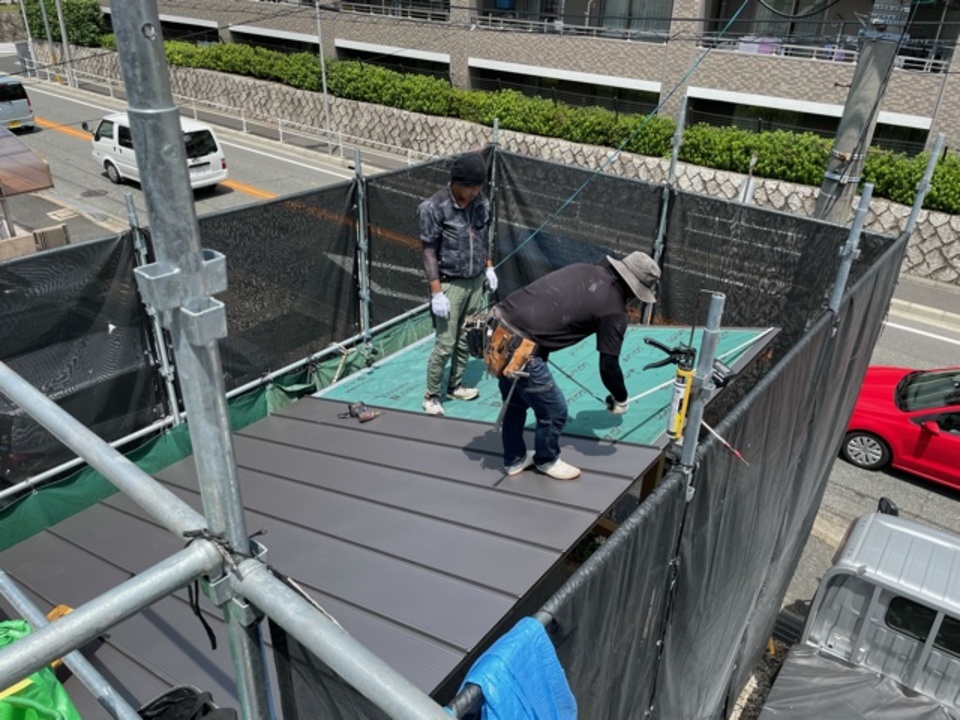

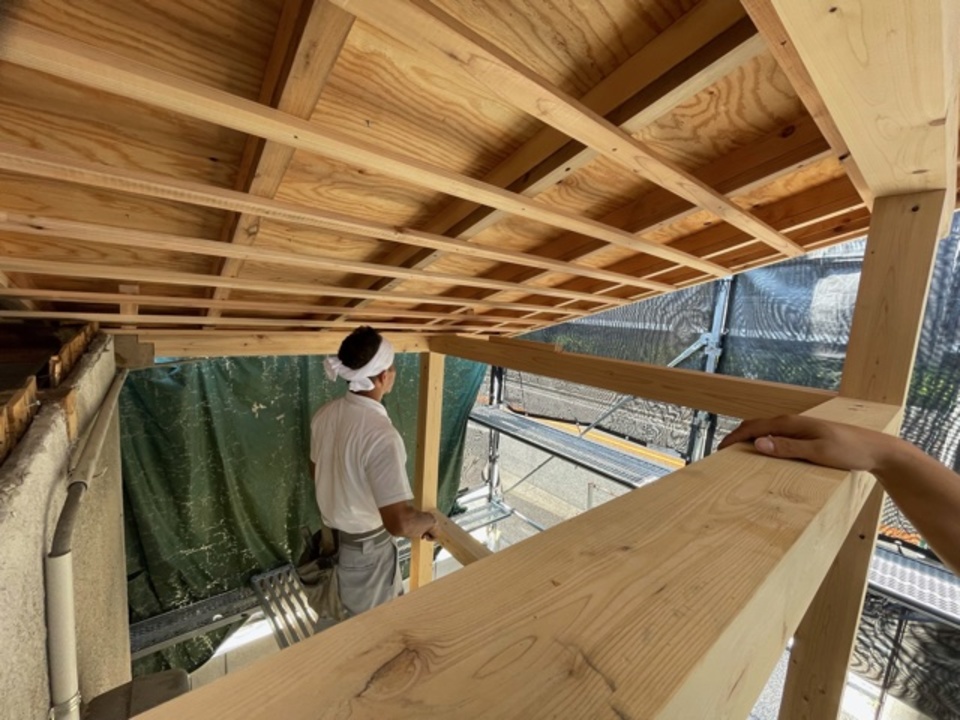

増築部、屋根板金施工してます。 屋根の下では軒天下地中(白井)
73.2021年07月13日

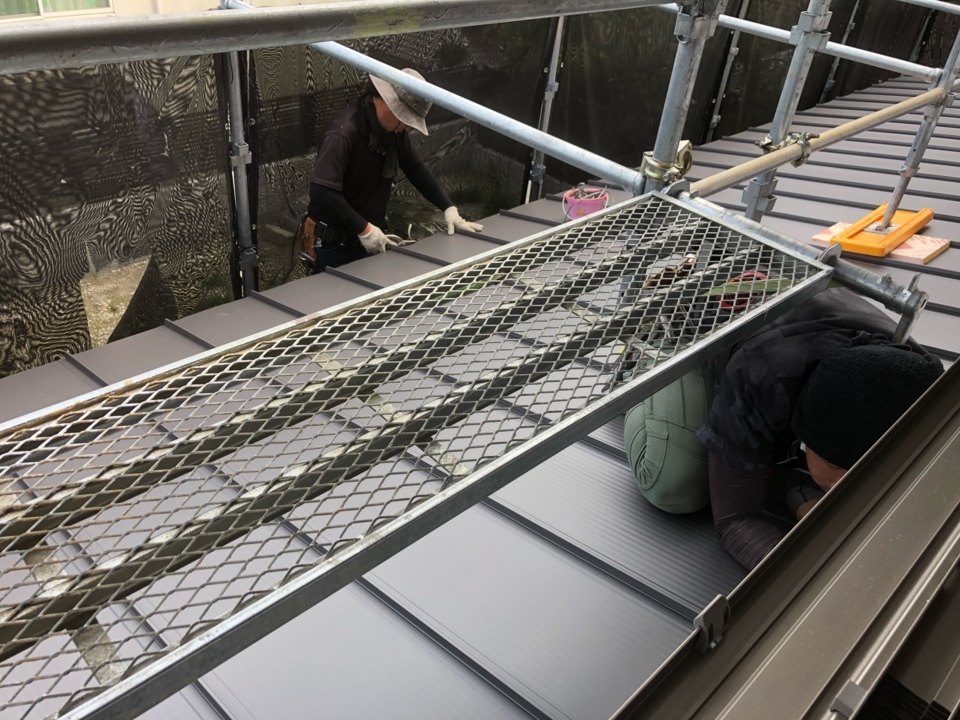

増築部、屋根板金施工してます。 屋根の下では軒天下地中(白井)
増築部、屋根板金施工してます。 屋根の下では軒天下地中(白井)
74.2021年07月13日
増築部 軒天下地施工中(西川)
増築部 軒天下地施工中(西川)
75.2021年07月13日
軒天下地施工中(山本)
軒天下地施工中(山本)
76.2021年07月12日
2階北面外部下地施工中(山本)
2階北面外部下地施工中(山本)
77.2021年07月10日
南面外部下地進行中(山本)
南面外部下地進行中(山本)
78.2021年07月10日
今日は板金屋と左官屋さんが入って作業をしています(山本)
今日は板金屋と左官屋さんが入って作業をしています(山本)
79.2021年07月10日
今日は板金屋と左官屋さんが入って作業をしています(山本)
今日は板金屋と左官屋さんが入って作業をしています(山本)
80.2021年07月09日

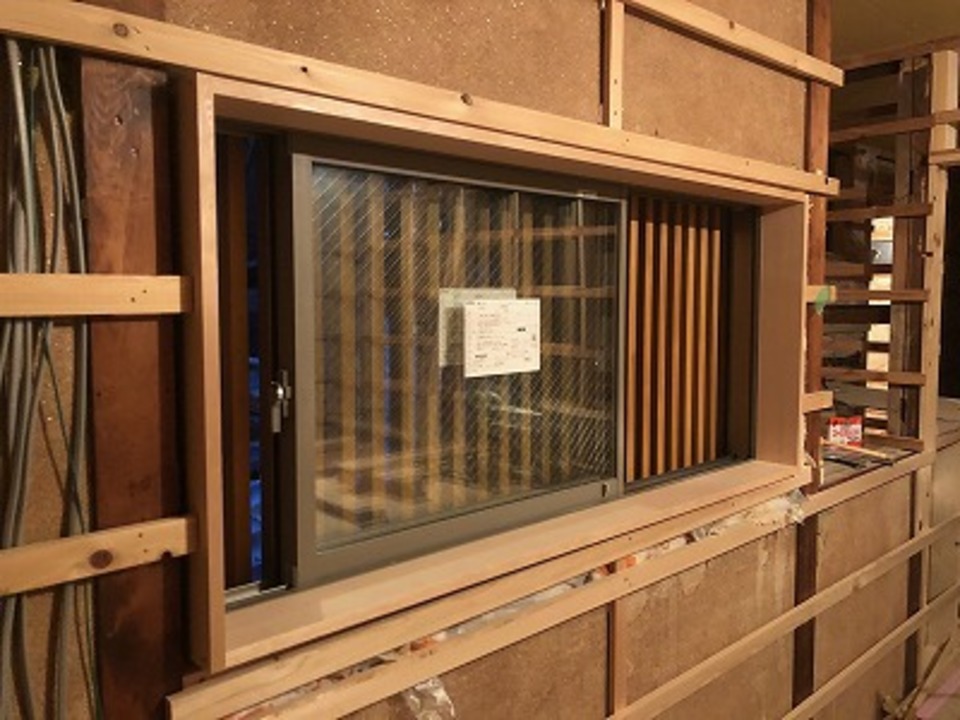

2階のサッシ下地、取付施工中です(山本)
2階のサッシ下地、取付施工中です(山本)
81.2021年07月08日

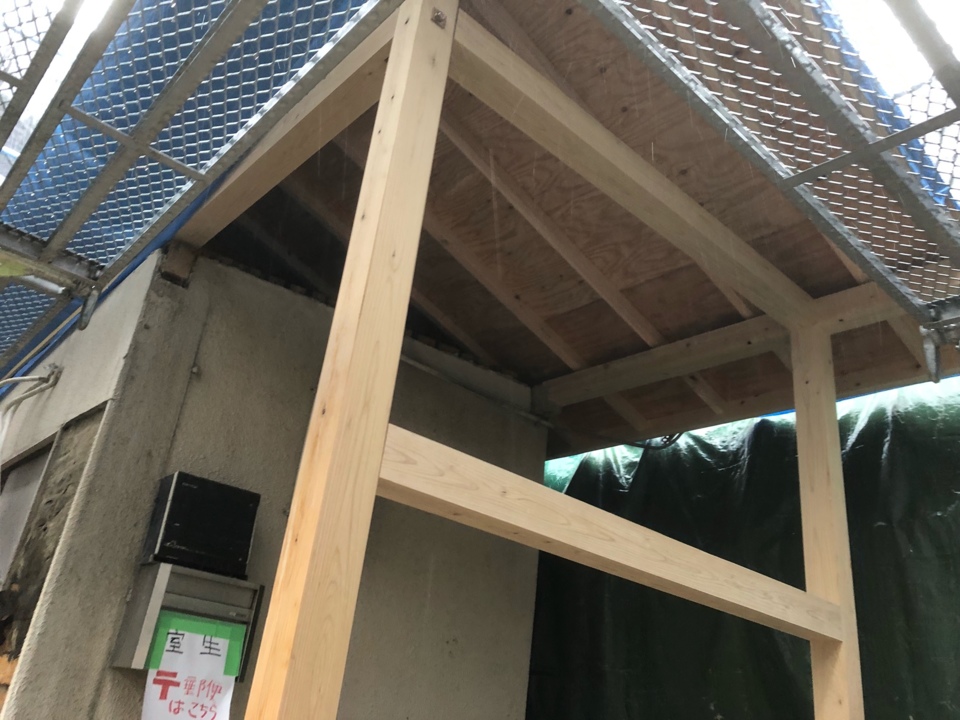

奥行のある立派な庇が出来ました(白井)
奥行のある立派な庇が出来ました(白井)
82.2021年07月08日
サッシ下地を製作中です(白井)
サッシ下地を製作中です(白井)
83.2021年07月07日

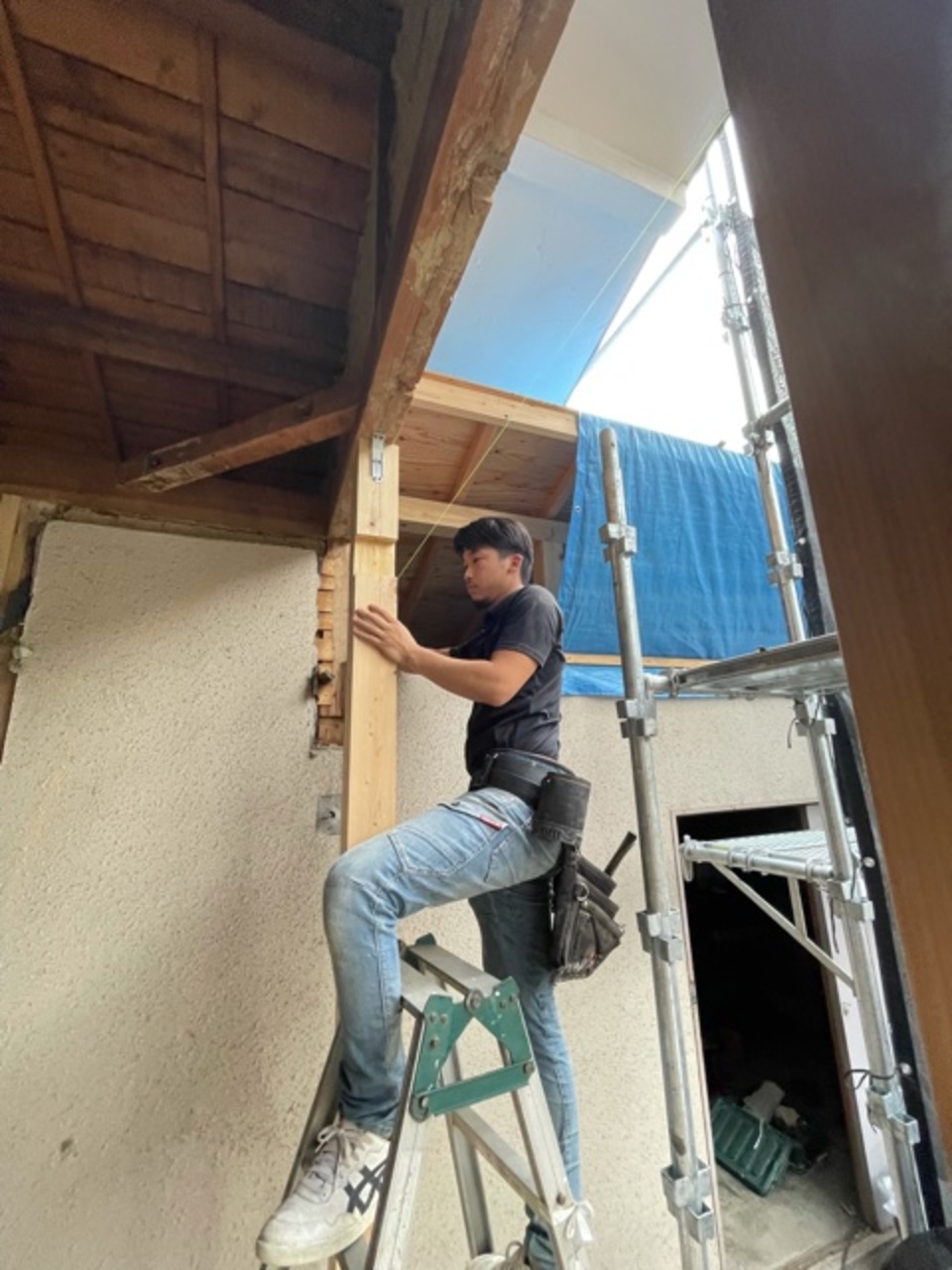

2階南面の窓サッシ下地進行中です(山本)
2階南面の窓サッシ下地進行中です(山本)
84.2021年07月06日
北面外部下地施工中です(白井)
北面外部下地施工中です(白井)
85.2021年07月06日

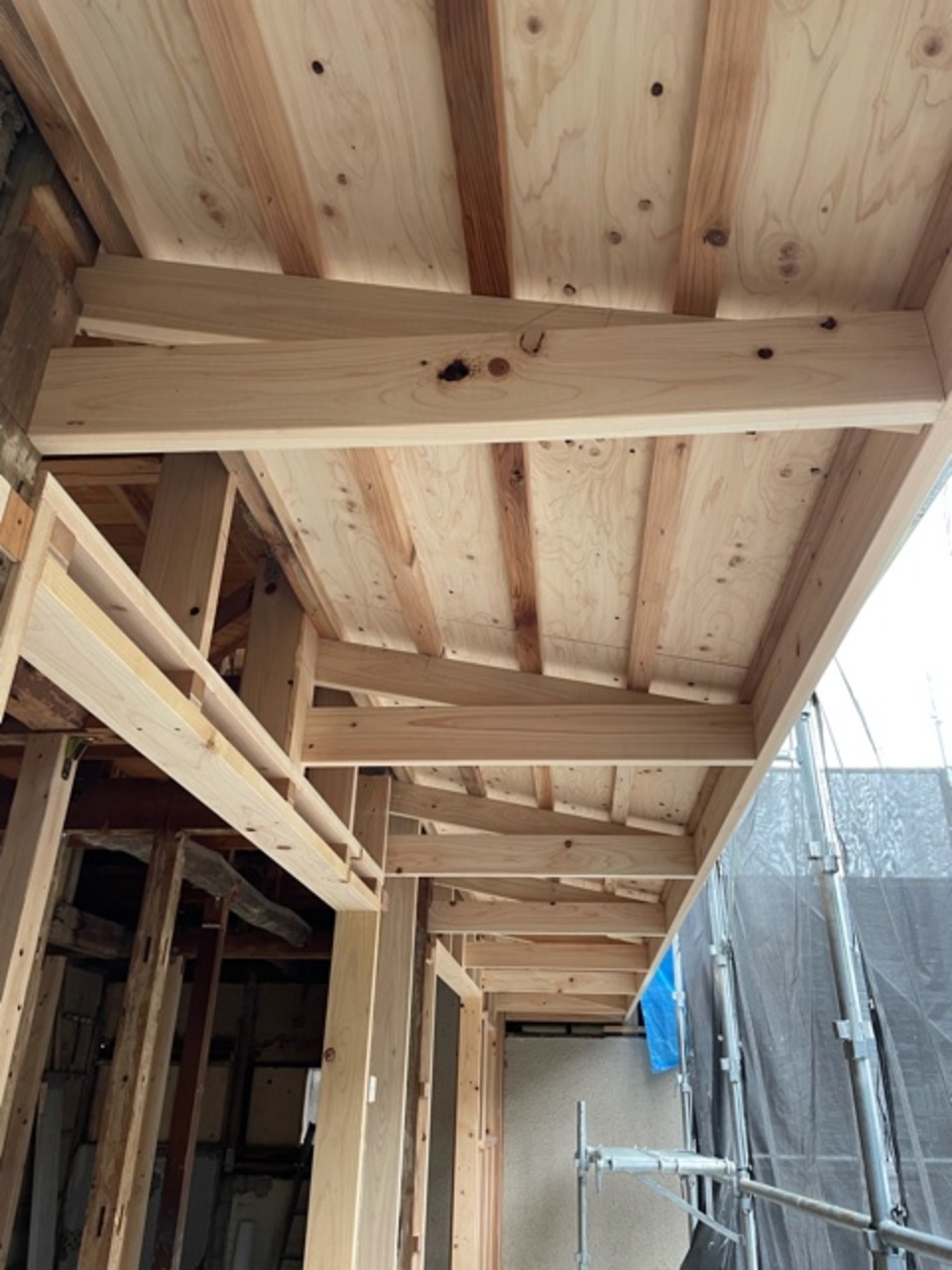

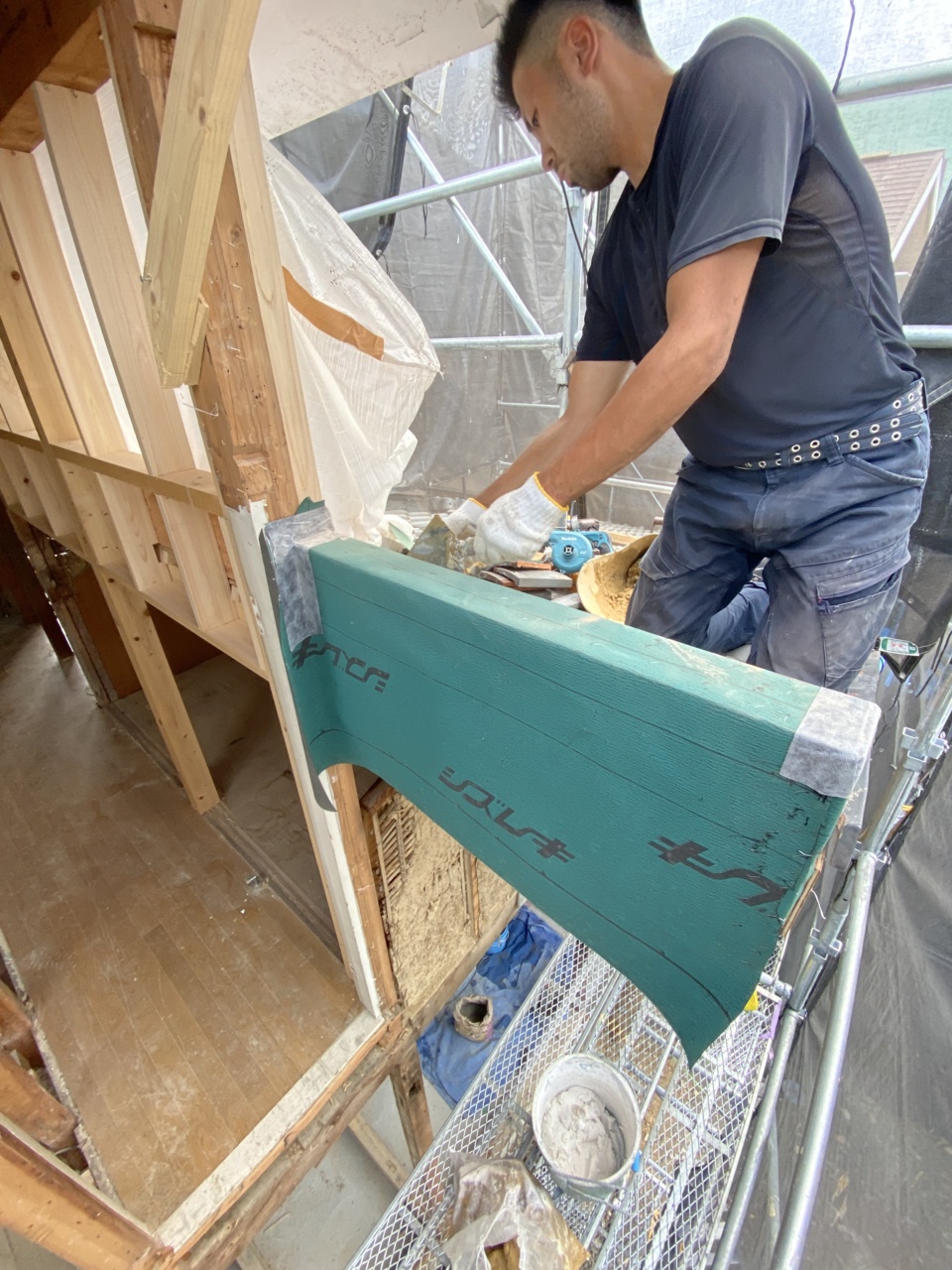

水糸を使い、通りを見ながら柱を建て、大庇腕木の切り欠きを施工していきます(白井)
水糸を使い、通りを見ながら柱を建て、大庇腕木の切り欠きを施工していきます(白井)
86.2021年07月06日
水糸を使い、通りを見ながら柱を建て、大庇腕木の切り欠きを施工していきます(白井)
水糸を使い、通りを見ながら柱を建て、大庇腕木の切り欠きを施工していきます(白井)
87.2021年07月06日
玄関前に庇を施工しました(山本)
玄関前に庇を施工しました(山本)
88.2021年07月05日

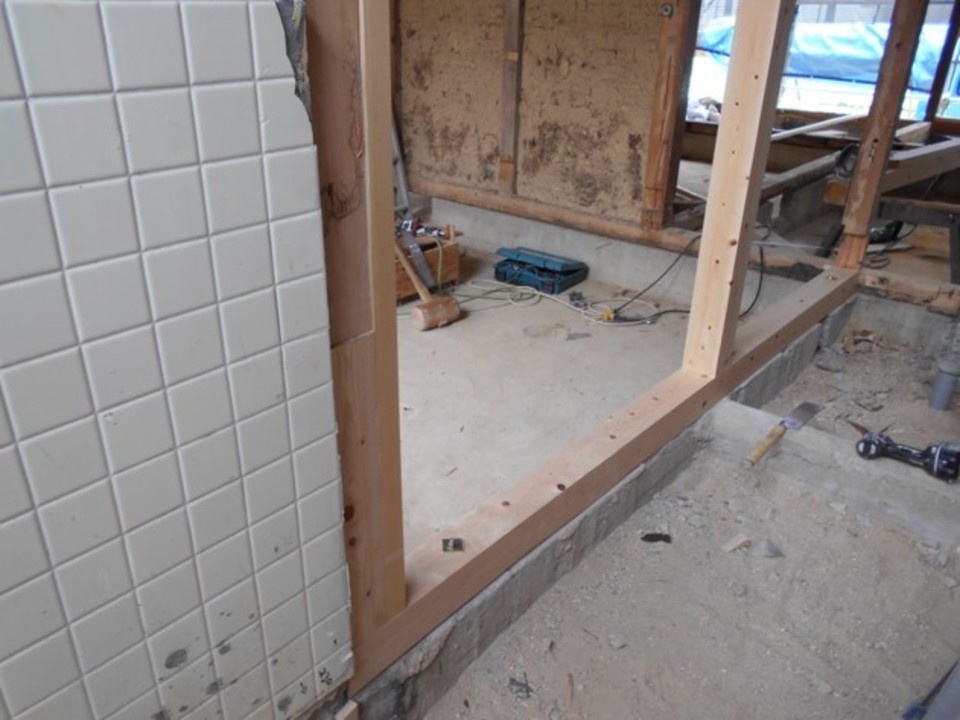

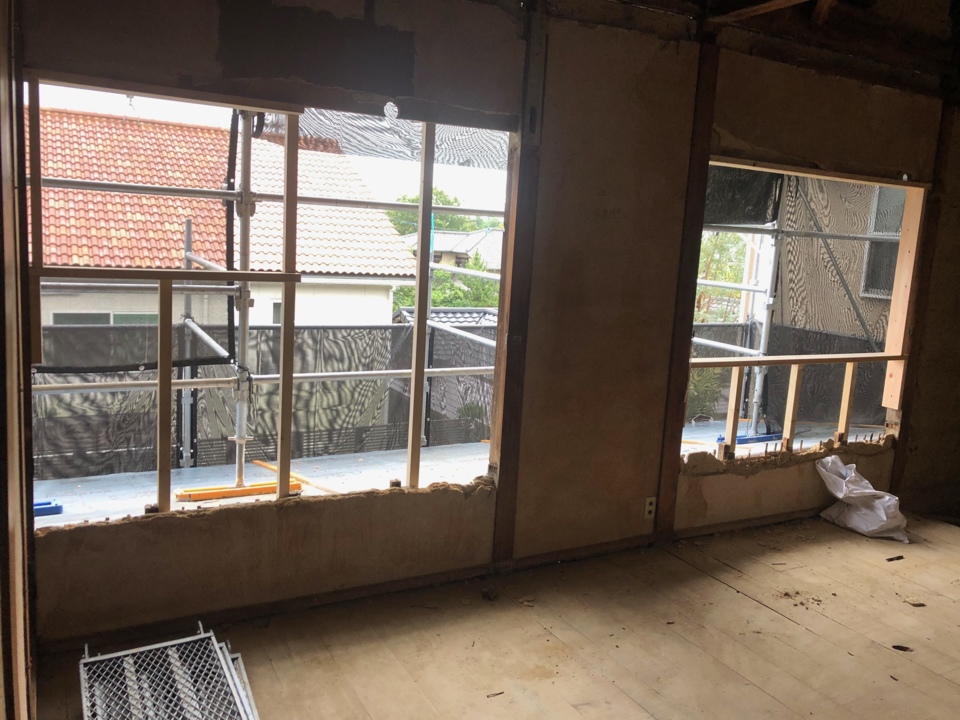

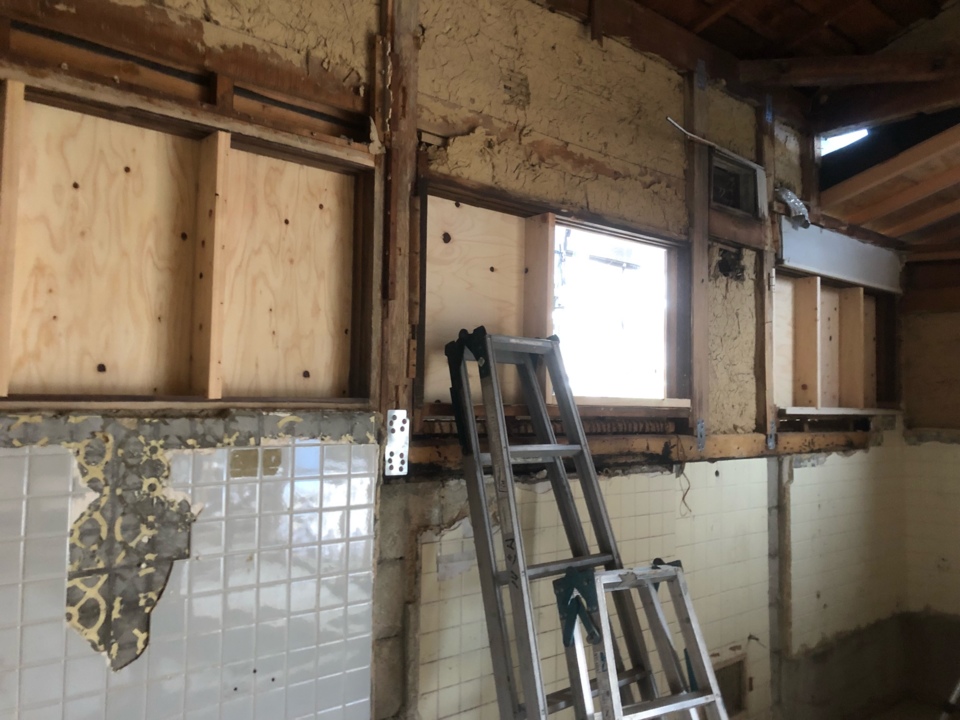

洗面、トイレ、風呂のサッシ下地、開口を塞ぎました(山本)
洗面、トイレ、風呂のサッシ下地、開口を塞ぎました(山本)
89.2021年07月02日

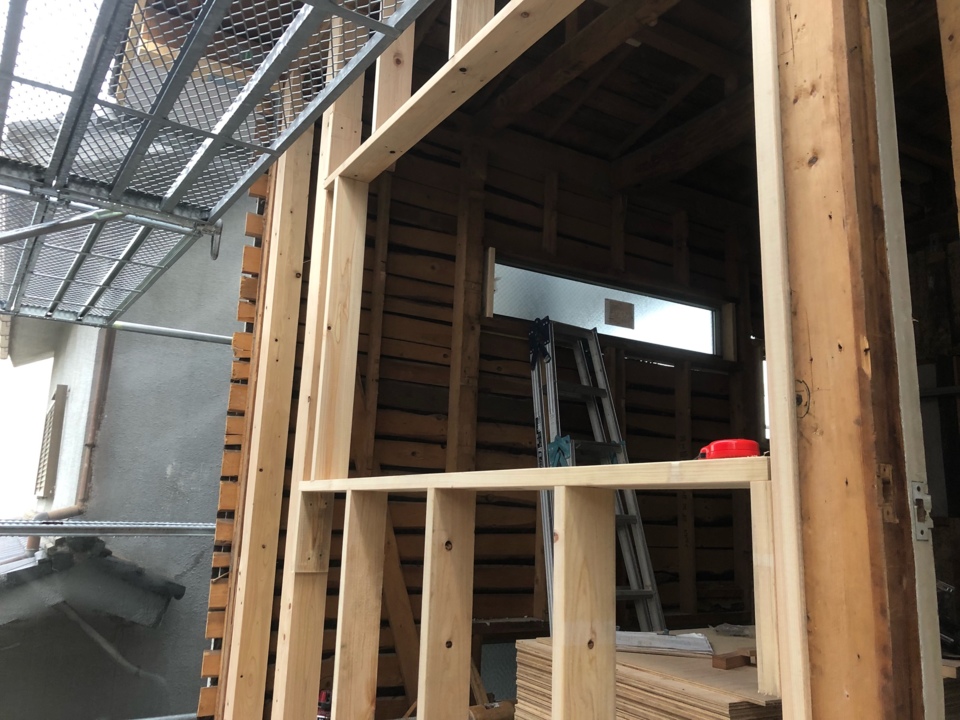

西面耐力壁、サッシ下地施工中(山本)
西面耐力壁、サッシ下地施工中(山本)
90.2021年07月01日

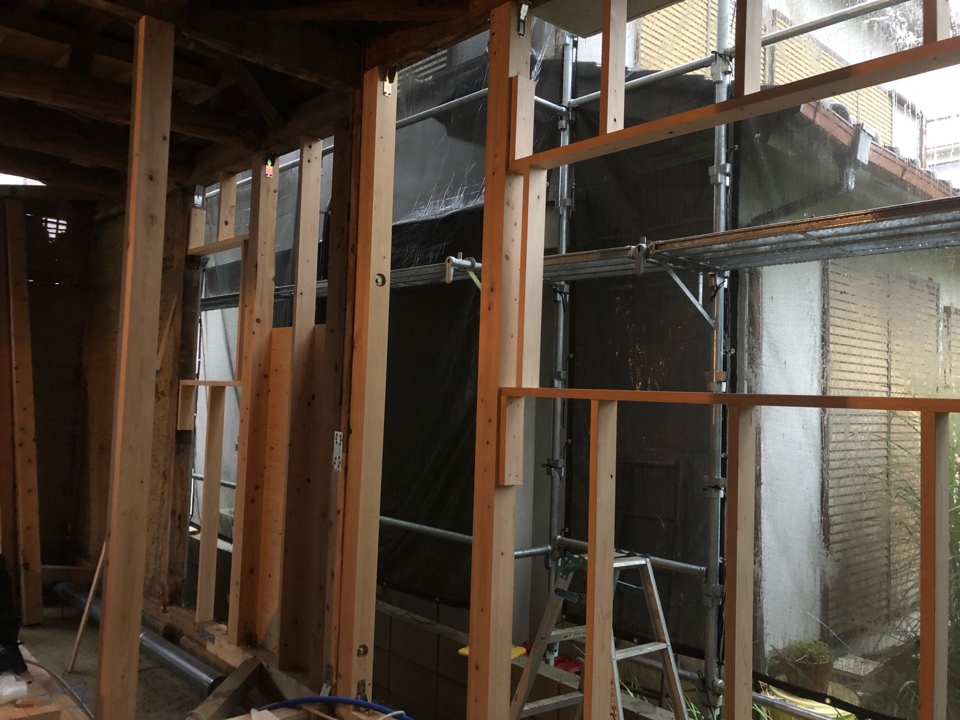

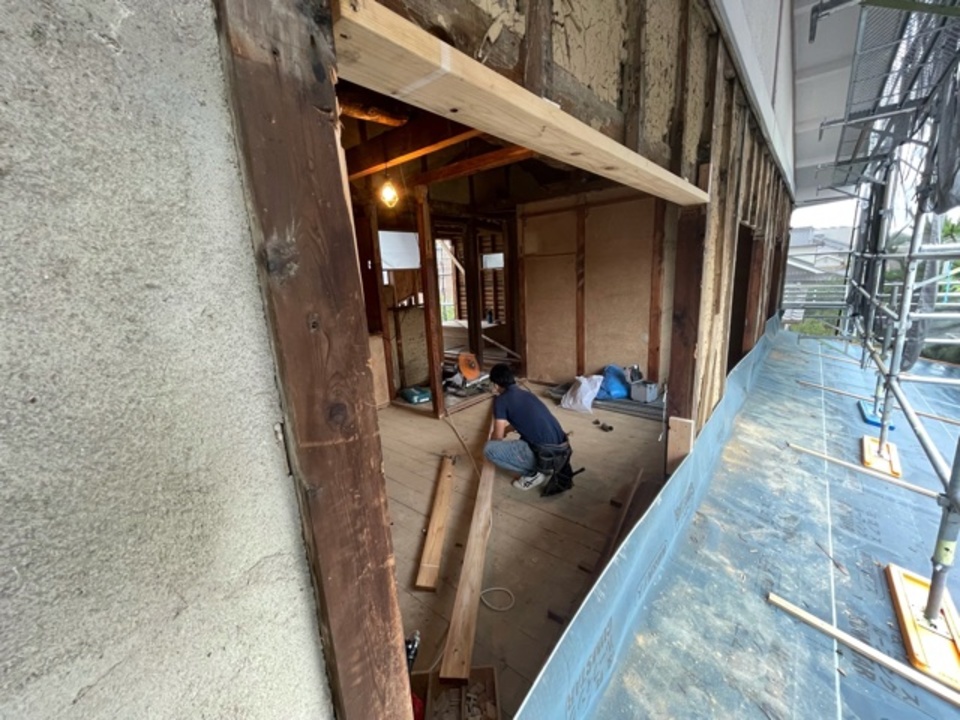

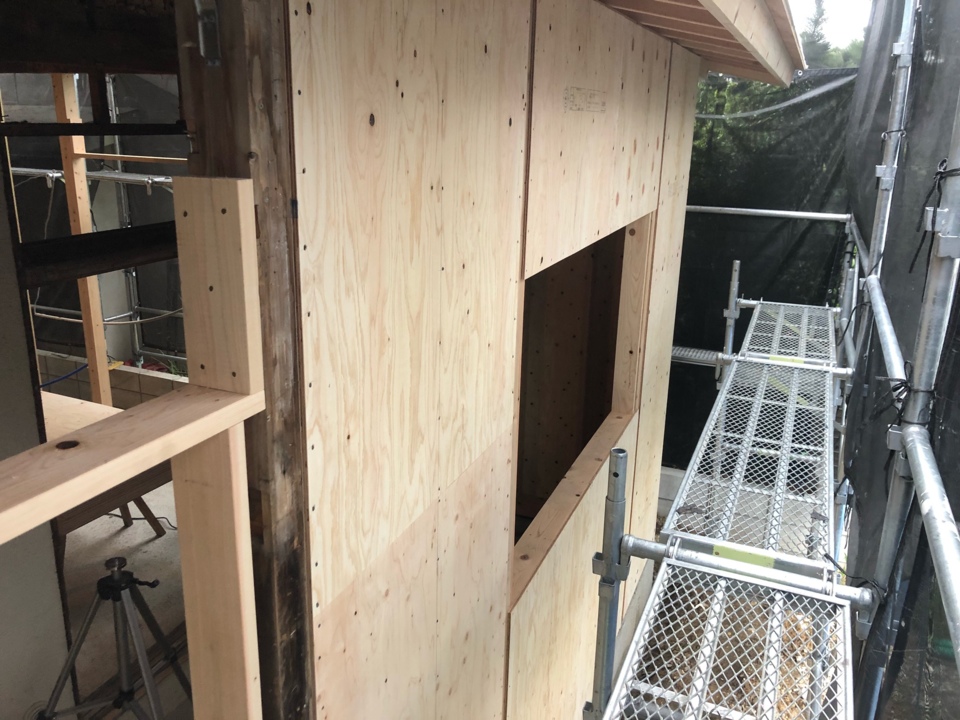

サッシ下地、外部下地進行中です(山本)
サッシ下地、外部下地進行中です(山本)
91.2021年07月01日

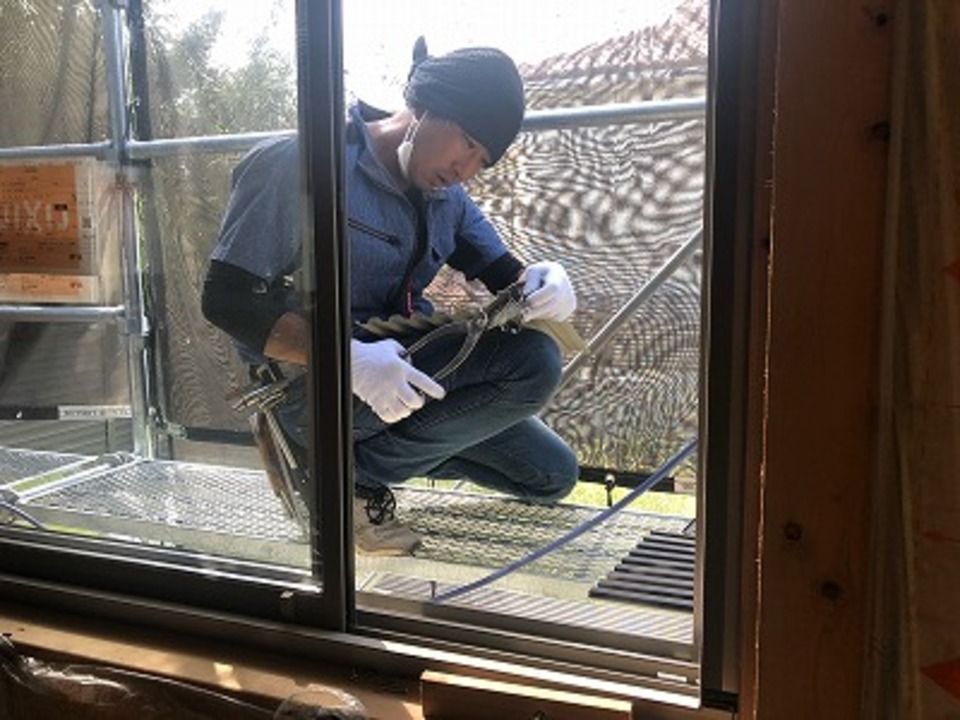

長年の間に木が瘦せて緩んだボルトを締めなおしました(西川)
長年の間に木が瘦せて緩んだボルトを締めなおしました(西川)
92.2021年06月30日

耐力壁を作り補強していきます(山本)
耐力壁を作り補強していきます(山本)
93.2021年06月30日
ルーフィングを立ち上げてしっかり施工してくれてます。 北野瓦店の村ちゃん。
ルーフィングを立ち上げてしっかり施工してくれてます。 北野瓦店の村ちゃん。
94.2021年06月30日
ルーフィングを立ち上げてしっかり施工してくれてます。 北野瓦店の村ちゃん。
ルーフィングを立ち上げてしっかり施工してくれてます。 北野瓦店の村ちゃん。
95.2021年06月29日

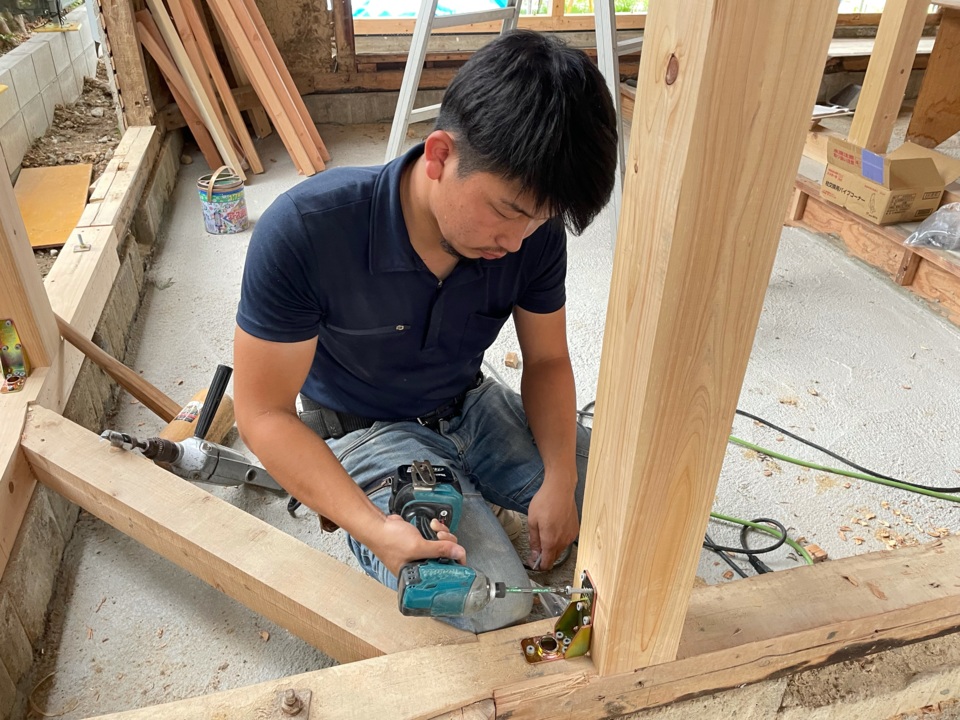

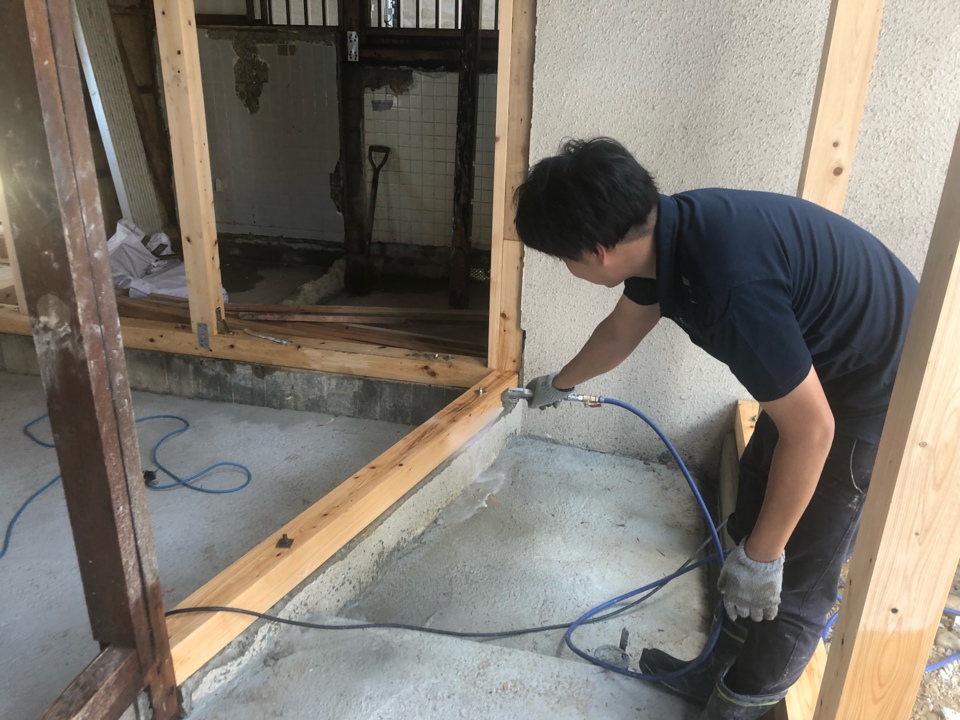

白蟻防除の薬剤をしっかり塗布してくれています(山本)
白蟻防除の薬剤をしっかり塗布してくれています(山本)
96.2021年06月29日
サッシ下地施工中です(山本)
サッシ下地施工中です(山本)
97.2021年06月28日
新しい桧の柱に金物施工中の山ちゃん(白井)
新しい桧の柱に金物施工中の山ちゃん(白井)
98.2021年06月28日

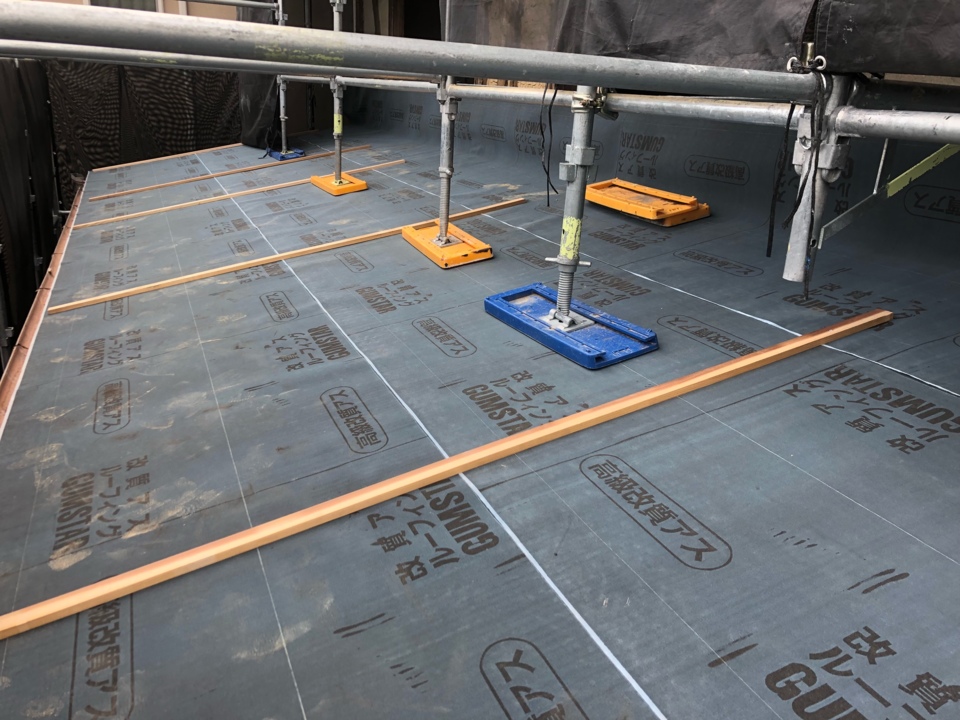

補強のため、新しい桧の柱が建ち、かなりしっかりしてきました。 新旧がよくわかります(白井)
補強のため、新しい桧の柱が建ち、かなりしっかりしてきました。 新旧がよくわかります(白井)
99.2021年06月28日

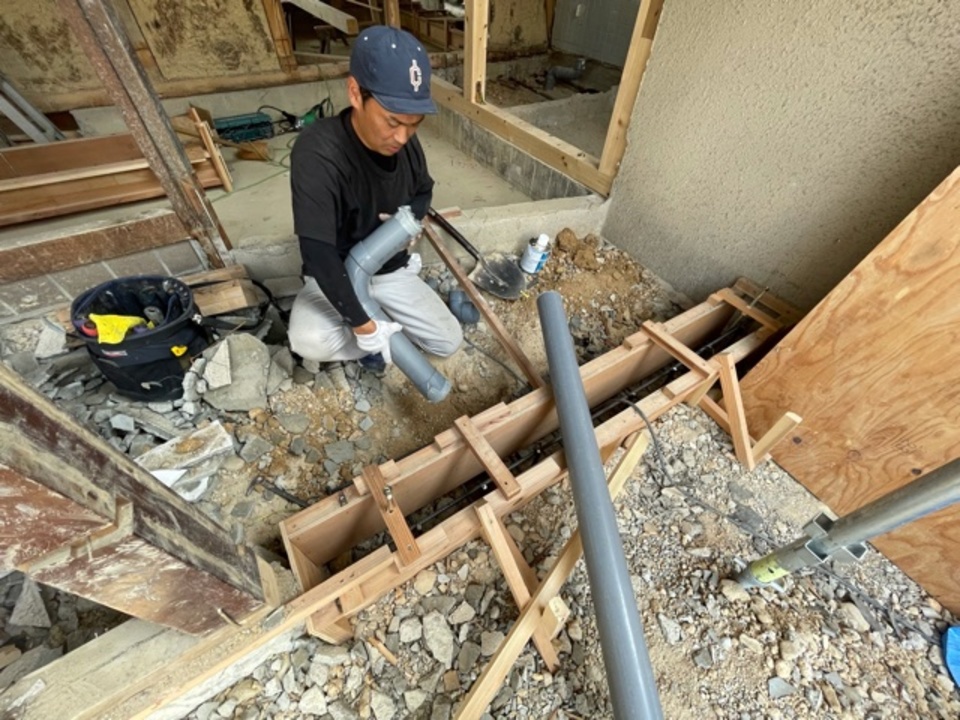

外部配管中、豊田君です(白井)
外部配管中、豊田君です(白井)
100.2021年06月25日

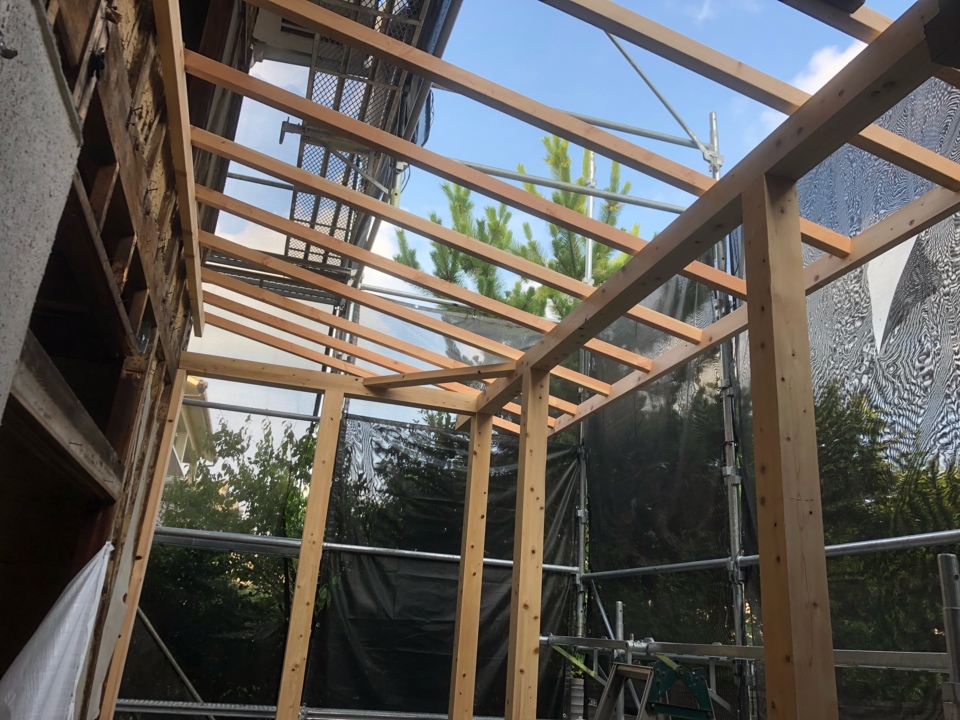

増築部屋根仕舞い完了です ゲリラ豪雨に逢いましたがなんとかできました!(山本)
増築部屋根仕舞い完了です ゲリラ豪雨に逢いましたがなんとかできました!(山本)
101.2021年06月24日
増築部を建て込んでいます(山本)
増築部を建て込んでいます(山本)

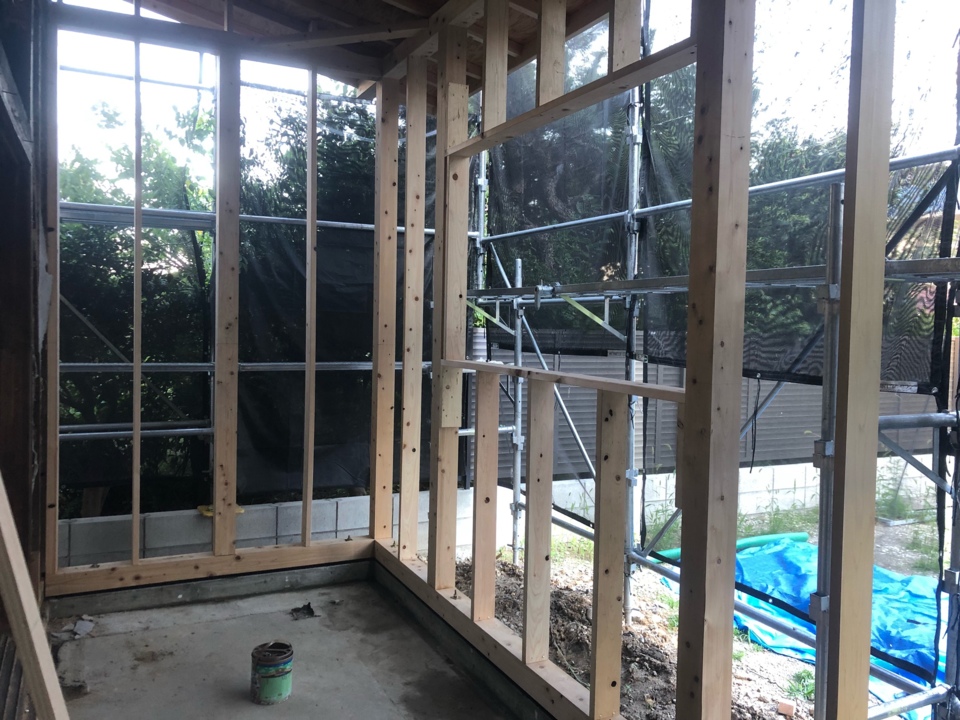

102.2021年06月23日

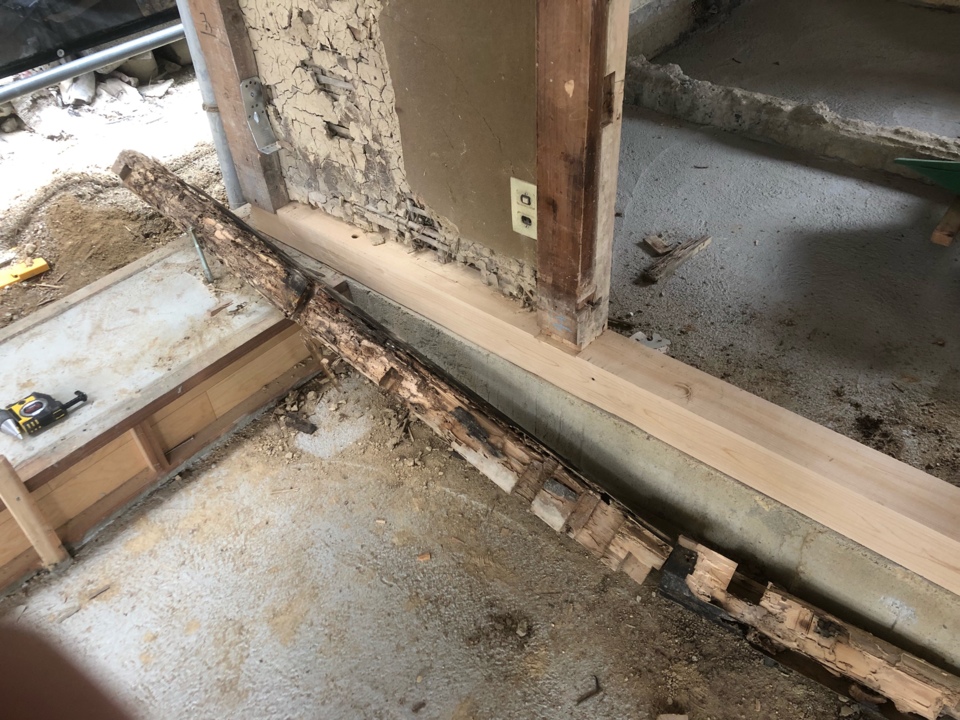

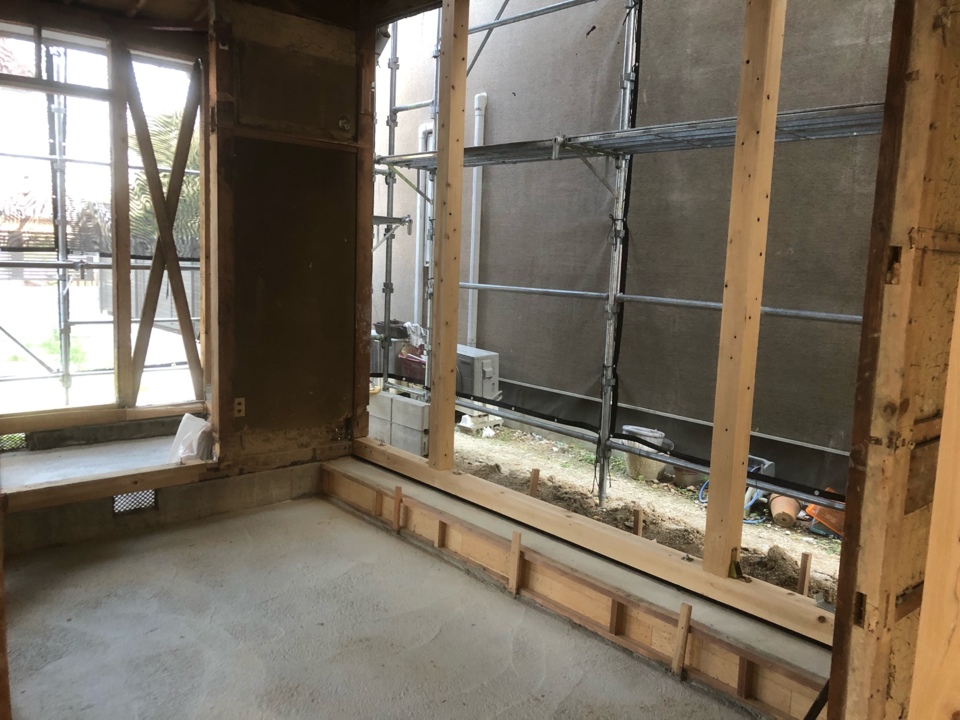

 引き続き土台、柱を新設して補強しています(山本)
引き続き土台、柱を新設して補強しています(山本)
103.2021年06月22日

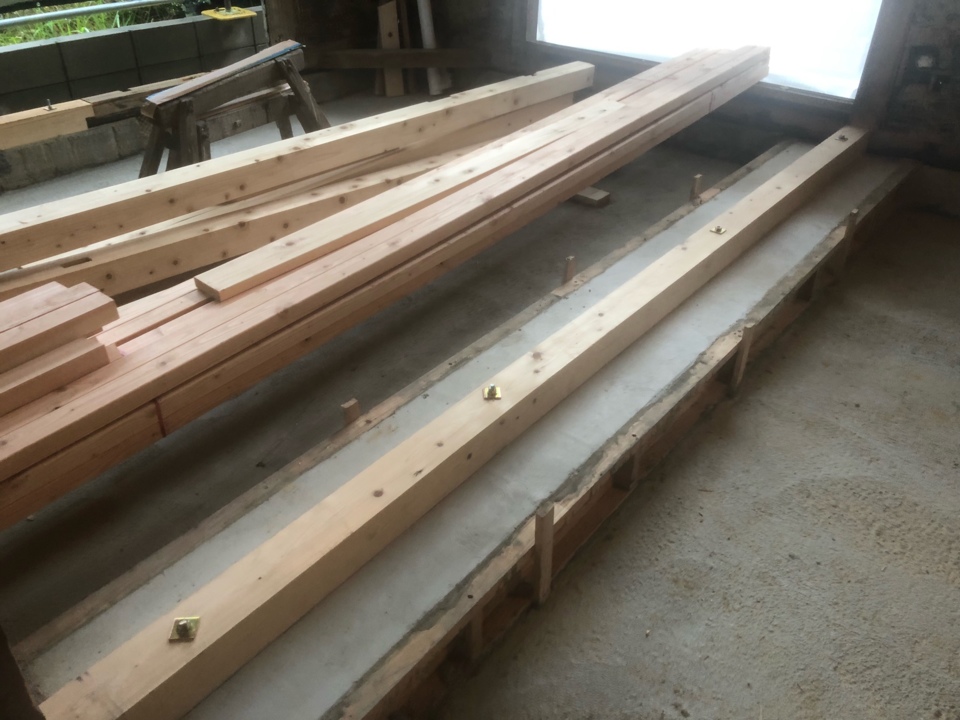

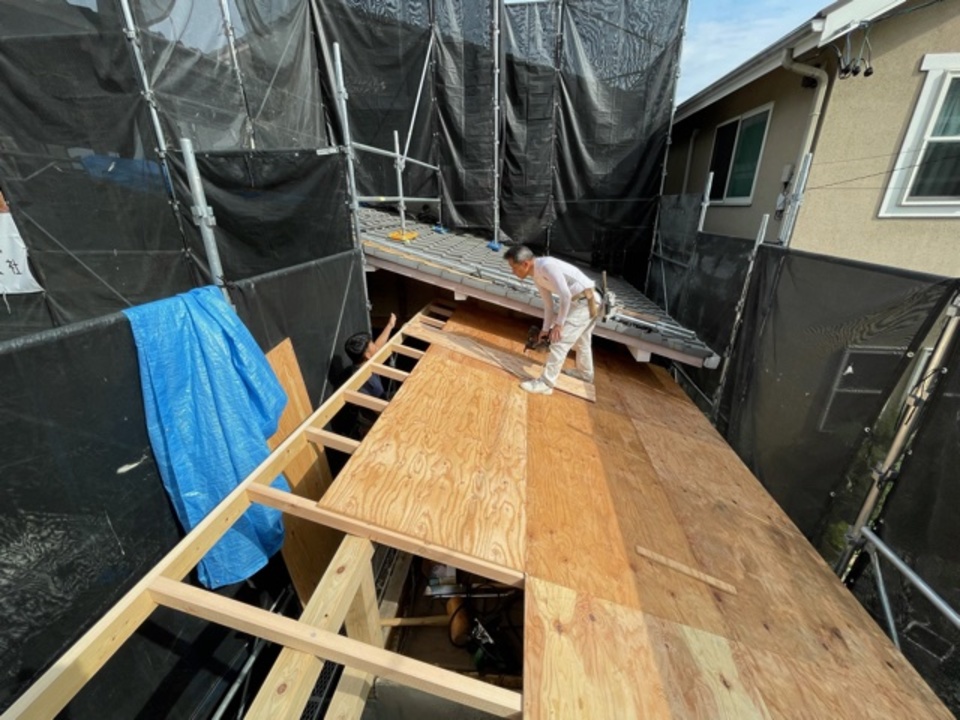

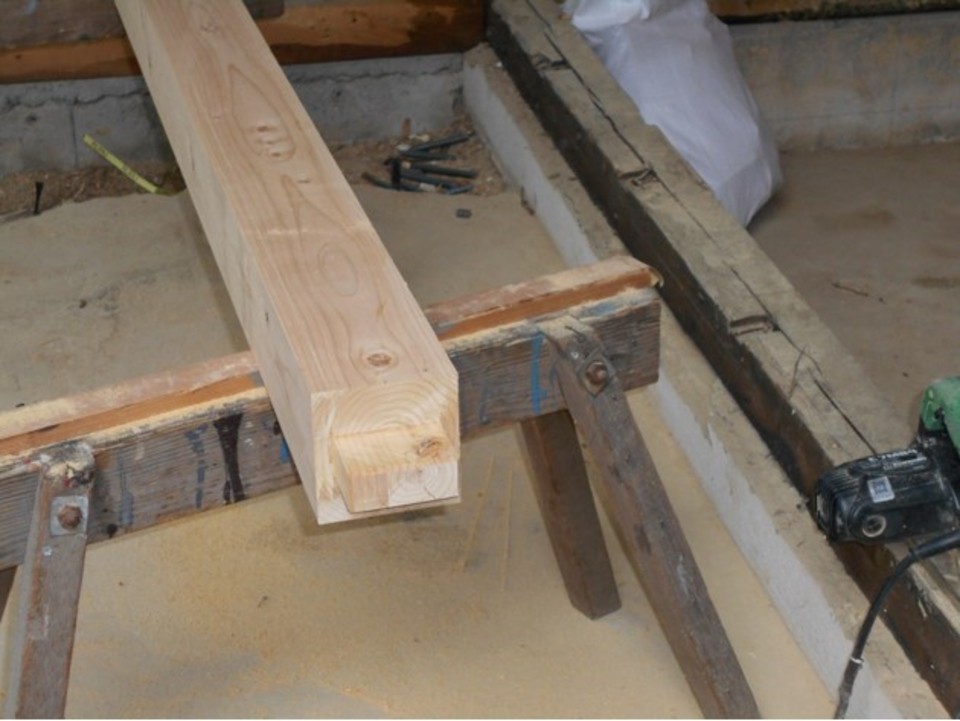

腐っていた土台を撤去し、新しい檜の土台に取替えました(山本)
腐っていた土台を撤去し、新しい檜の土台に取替えました(山本)
104.2021年06月19日
屋根を延長する増築です(白井)
屋根を延長する増築です(白井)
105.2021年06月19日
屋根を延長する増築です。 既設の屋根の勾配に合わせました(寺西)
屋根を延長する増築です。 既設の屋根の勾配に合わせました(寺西)
106.2021年06月19日
屋根を延長する増築です。 既設の屋根の勾配に合わせました(寺西)
屋根を延長する増築です。 既設の屋根の勾配に合わせました(寺西)
107.2021年06月19日
引き続き金物を取り付けています(西川)
引き続き金物を取り付けています(西川)
108.2021年06月19日
新しく基礎を作った所に、檜の土台を伏せています(山本)
新しく基礎を作った所に、檜の土台を伏せています(山本)
109.2021年06月17日

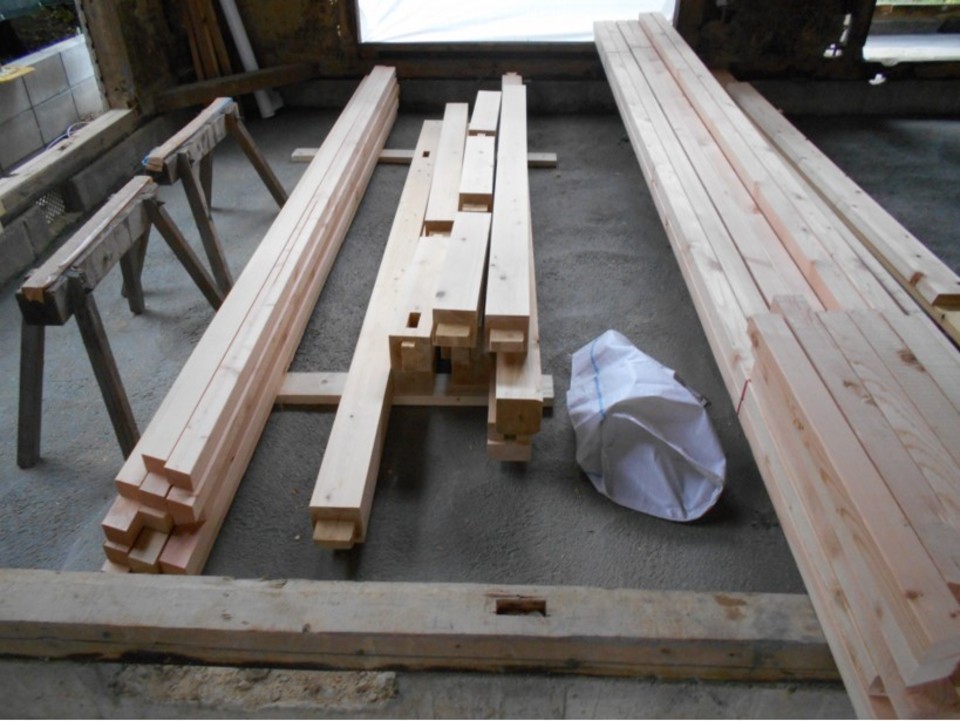

物入れの屋根の建て込み完了です(山本)
物入れの屋根の建て込み完了です(山本)
110.2021年06月16日
増築部の土台・柱・垂木の刻みをしました(西川)
増築部の土台・柱・垂木の刻みをしました(西川)
111.2021年06月16日
墨付けする山ちゃん(白井)
墨付けする山ちゃん(白井)
112.2021年06月16日
墨付けする山ちゃん(寺西)
墨付けする山ちゃん(寺西)
113.2021年06月16日
刻む西やん(白井)
刻む西やん(白井)
114.2021年06月16日
基礎と防湿コンクリートもしっかり打てました(白井)
基礎と防湿コンクリートもしっかり打てました(白井)
115.2021年06月16日

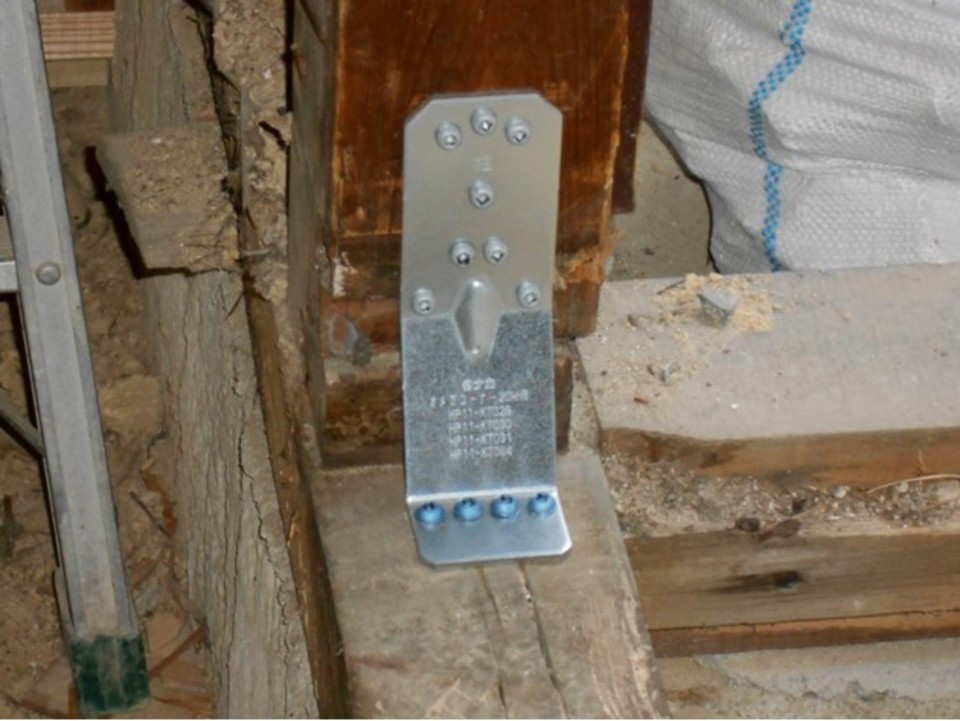

所定の位置に所定の金物をつけます(白井)
所定の位置に所定の金物をつけます(白井)
116.2021年06月16日
倉庫の屋根を延長、形状も変えて一新です!(西川)
倉庫の屋根を延長、形状も変えて一新です!(西川)
117.2021年06月15日

今日は基礎及び防湿コンクリート打ちをしました(西川)

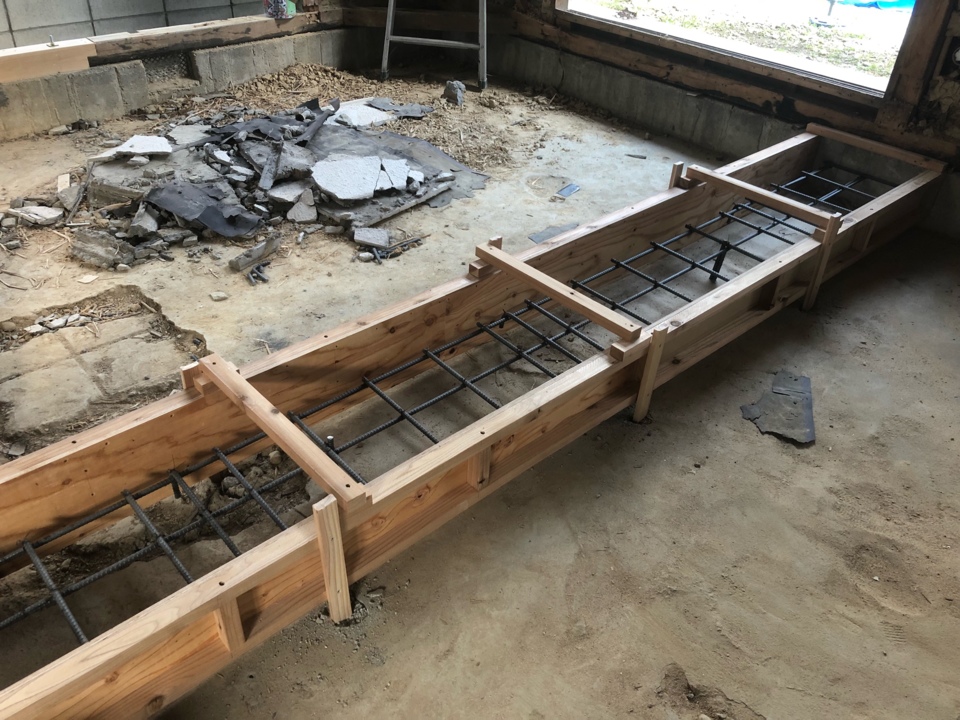

今日は基礎及び防湿コンクリート打ちをしました(西川)
118.2021年06月15日
今日は基礎及び防湿コンクリート打ちをしました(西川)
今日は基礎及び防湿コンクリート打ちをしました(西川)

119.2021年06月15日

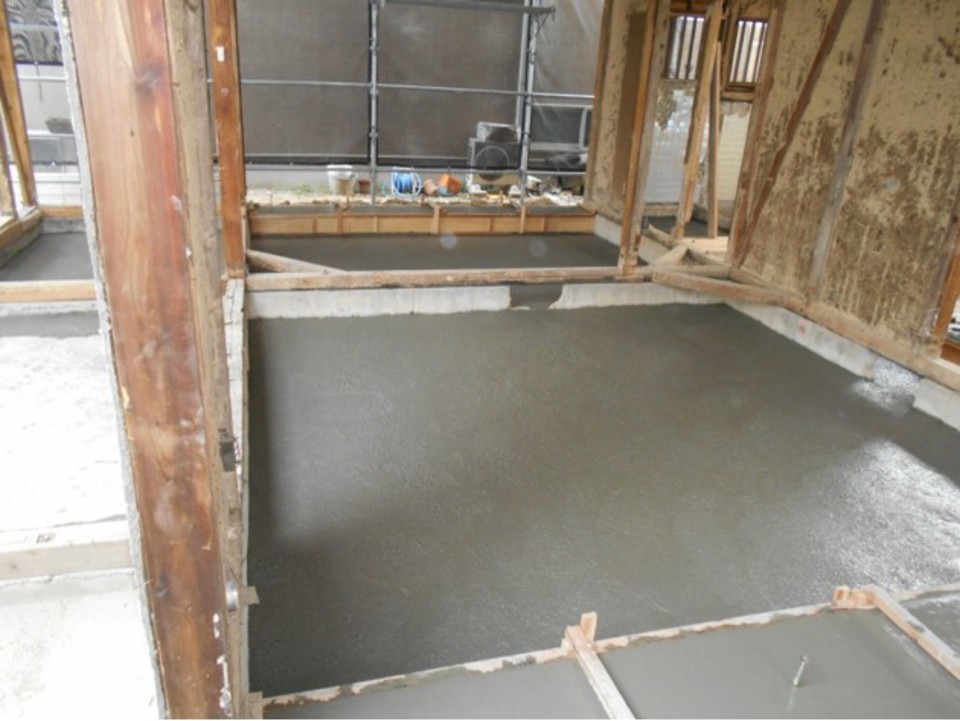

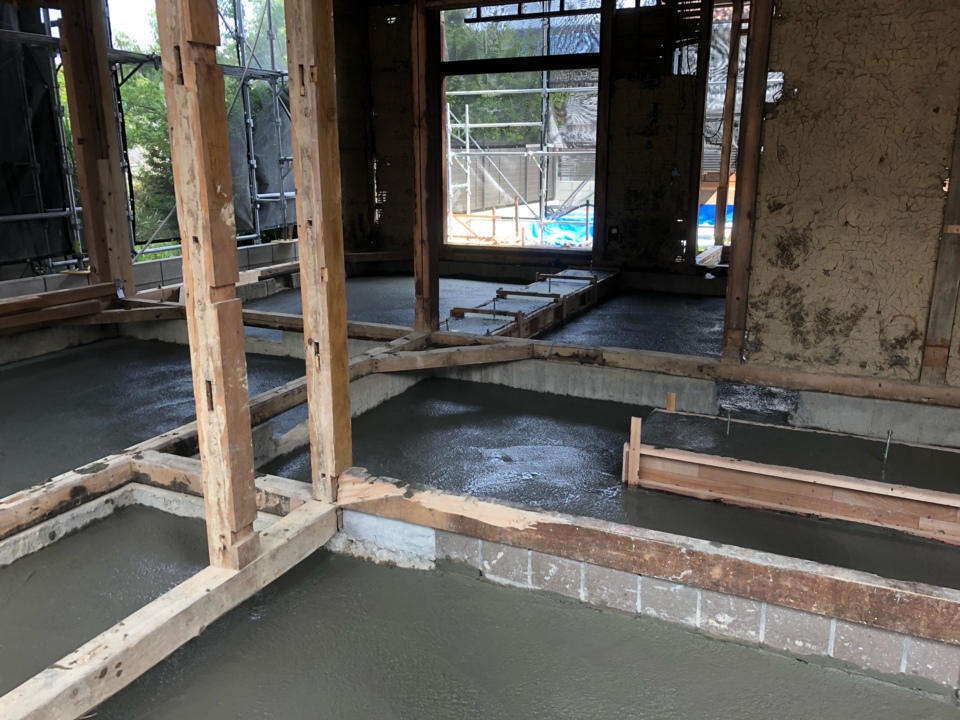

生コン打設完了です(山本)
生コン打設完了です(山本)

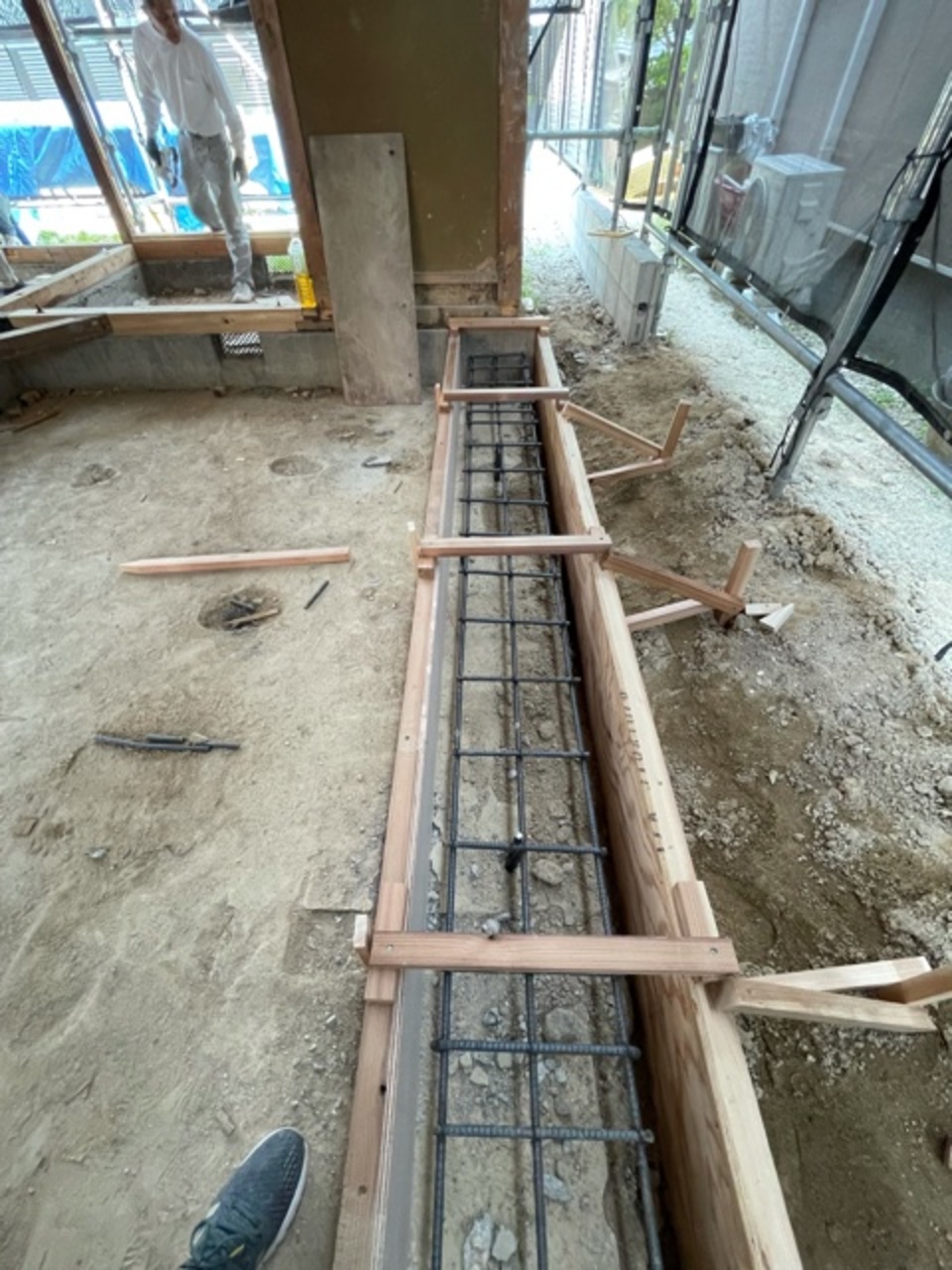

120.2021年06月14日

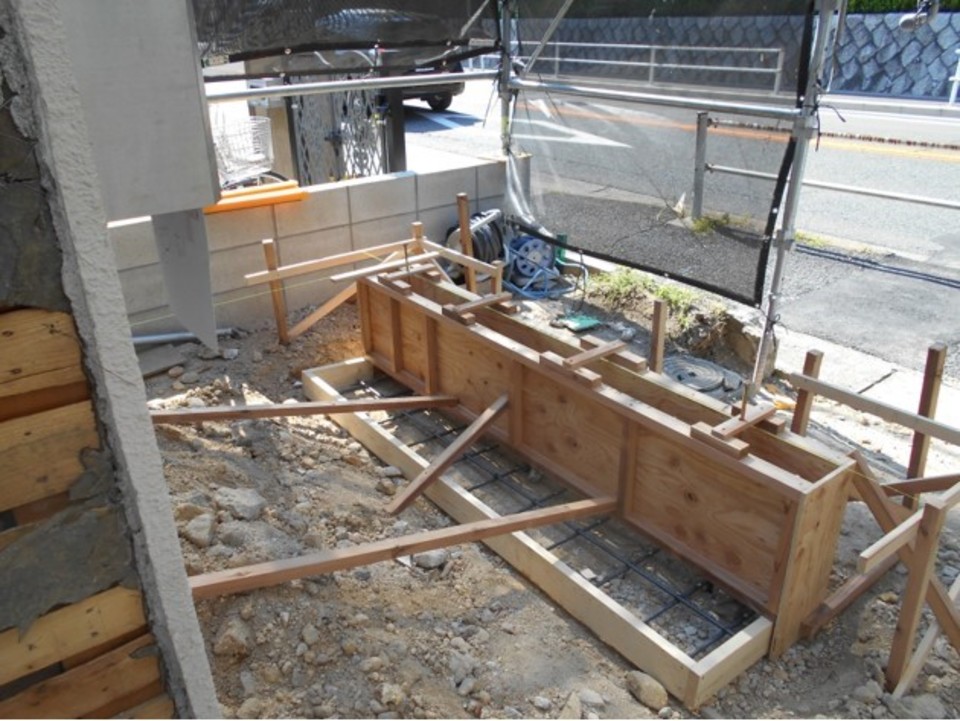

切り離しした屋根の瓦工事開始です(白井)
切り離しした屋根の瓦工事開始です(白井)

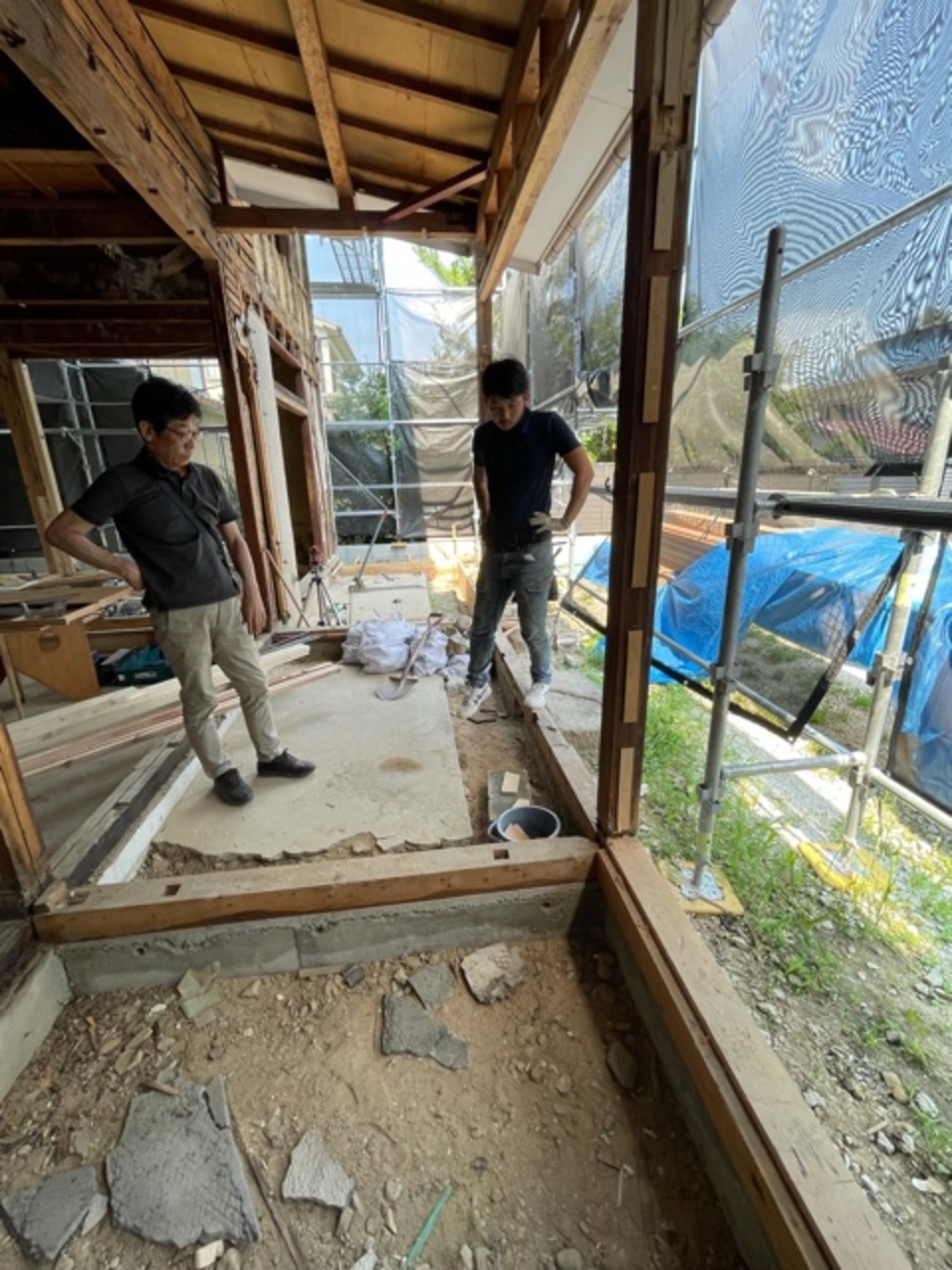

121.2021年06月14日
切り離しした屋根の瓦工事開始です(白井)
切り離しした屋根の瓦工事開始です(白井)
122.2021年06月14日
増築の準備する二人。これから墨付け、刻みです(白井)
増築の準備する二人。これから墨付け、刻みです(白井)
123.2021年06月14日
増築の準備する二人。これから墨付け、刻みです(白井)
増築の準備する二人。これから墨付け、刻みです(白井)
124.2021年06月14日

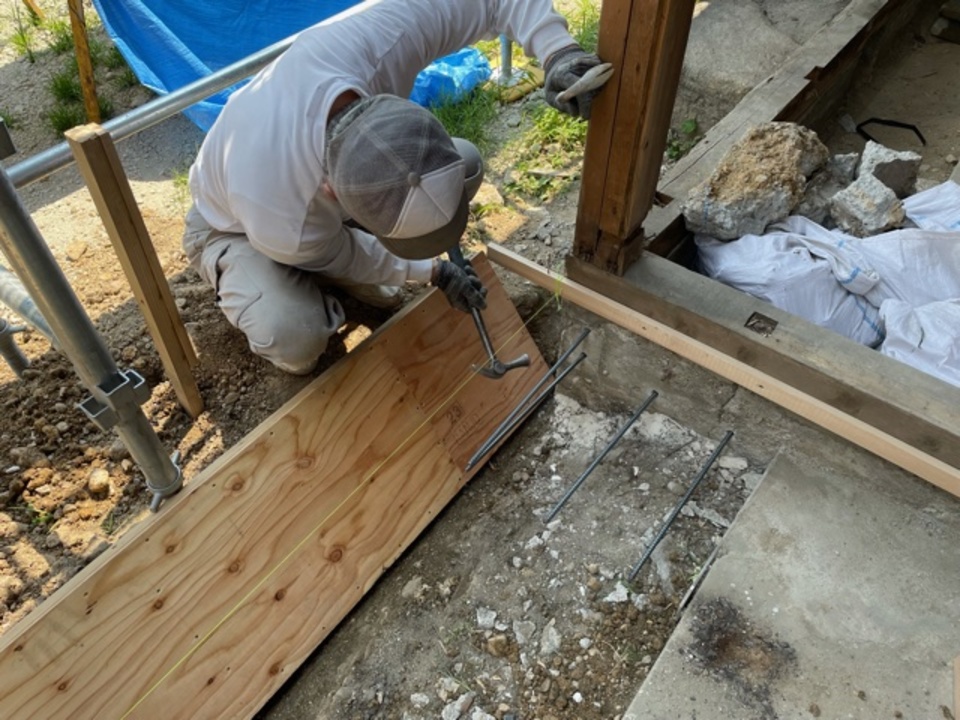

生コン打ちの前に配管の逃げをする豊田さん(白井)
生コン打ちの前に配管の逃げをする豊田さん(白井)
125.2021年06月14日
増築部の刻みをしています。檜の柱です(西川)
増築部の刻みをしています。檜の柱です(西川)
126.2021年06月14日
計算に基づいて、金物を配置取付しています(西川)
計算に基づいて、金物を配置取付しています(西川)
127.2021年06月13日

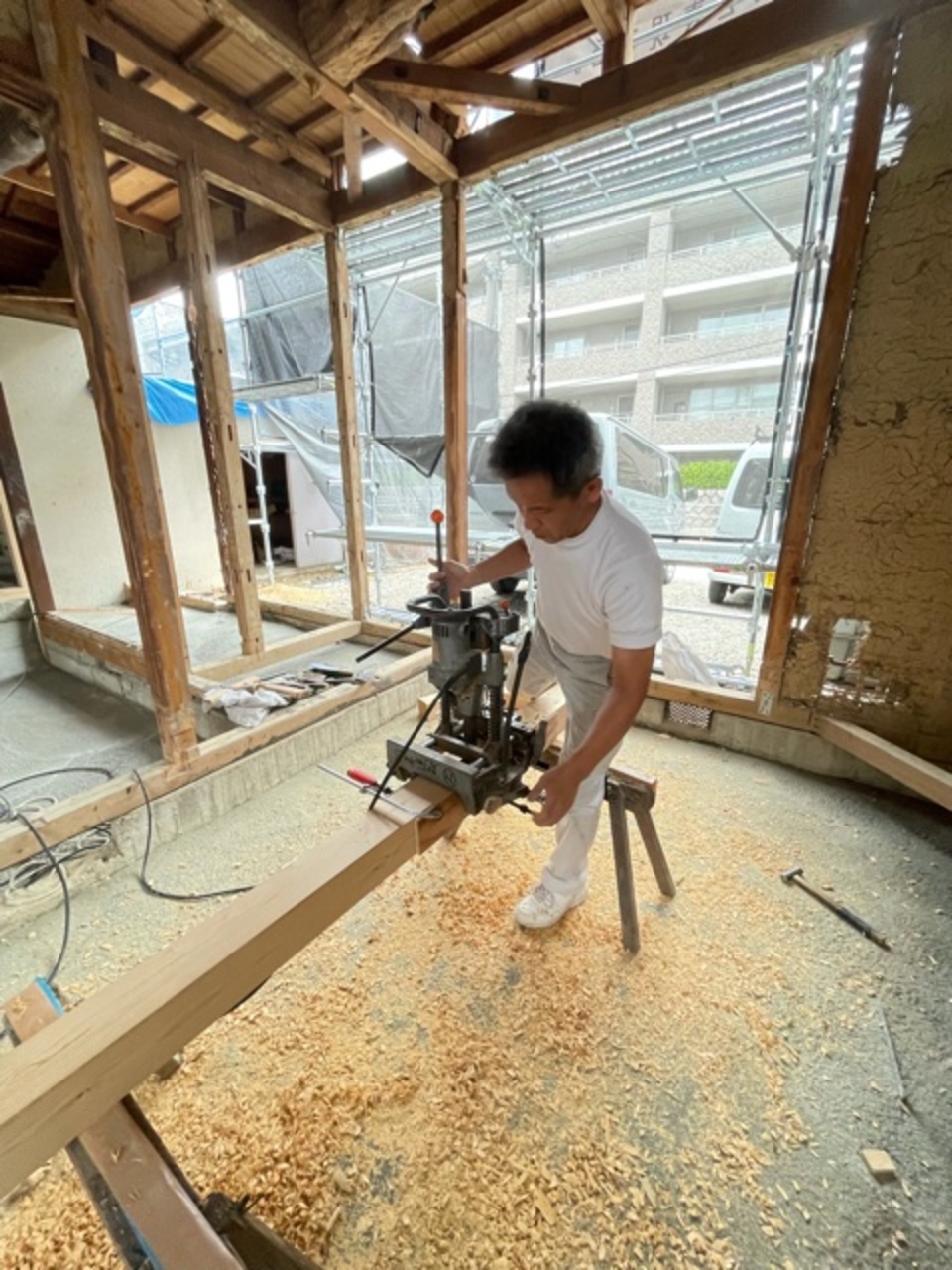

増築する為既設の梁を加工する西やんです(白井)
増築する為既設の梁を加工する西やんです(白井)
128.2021年06月11日
土台が無かったところに、新しい檜の土台を入れ、檜の柱を建てました(西川)
土台が無かったところに、新しい檜の土台を入れ、檜の柱を建てました(西川)
129.2021年06月11日
土台が無かったところに、新しい檜の土台を入れ、檜の柱を建てました(西川)
土台が無かったところに、新しい檜の土台を入れ、檜の柱を建てました(西川)
130.2021年06月11日
既設の桁に仕口を加工して、新しい桁を継いでいきます(西川)
既設の桁に仕口を加工して、新しい桁を継いでいきます(西川)
131.2021年06月10日
倉庫の屋根を延長するので、基礎を造っています(西川)
倉庫の屋根を延長するので、基礎を造っています(西川)
132.2021年06月10日
型枠施工中の西やんです(白井)
型枠施工中の西やんです(白井)
133.2021年06月10日
鉄筋完了(白井)
鉄筋完了(白井)
134.2021年06月10日
どう納めて行くか思案中の社長と山ちゃん。 この時間がとても大事(白井)
どう納めて行くか思案中の社長と山ちゃん。 この時間がとても大事(白井)

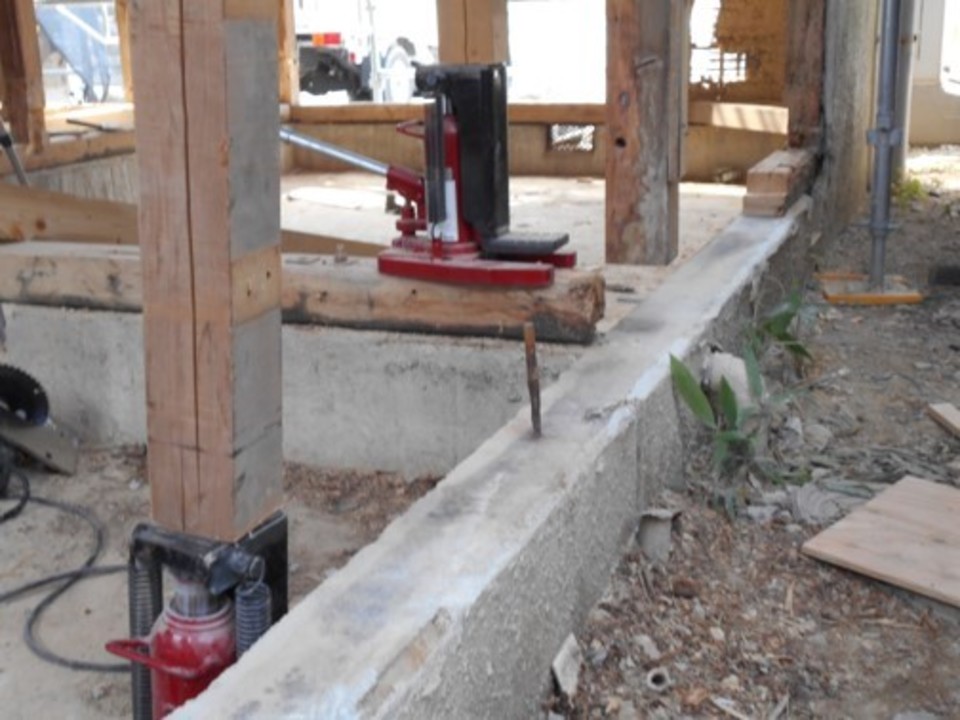

135.2021年06月09日

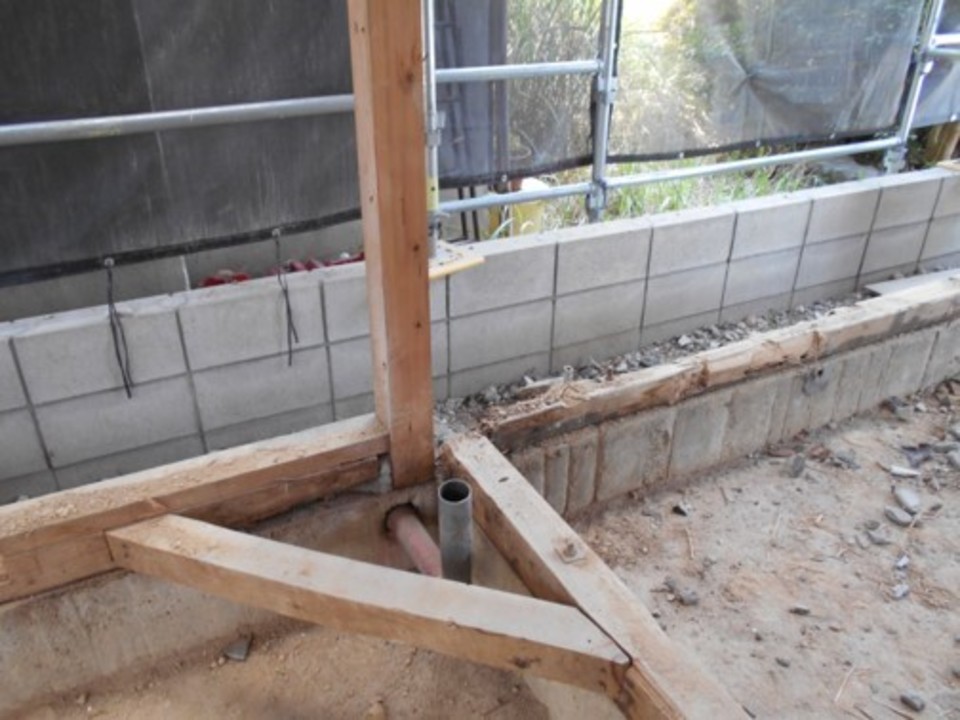

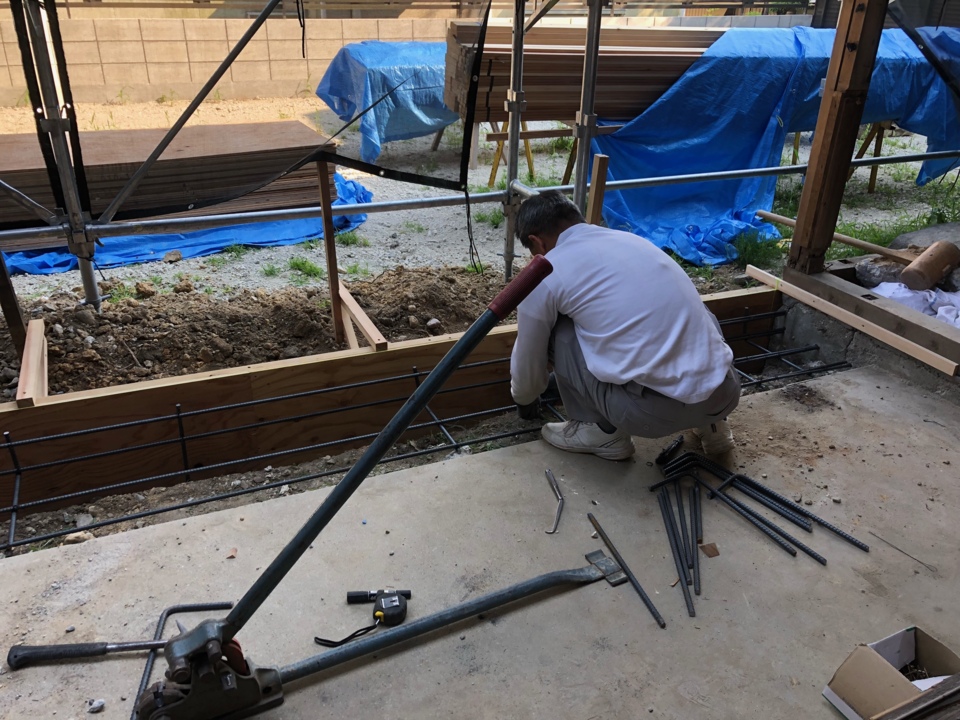

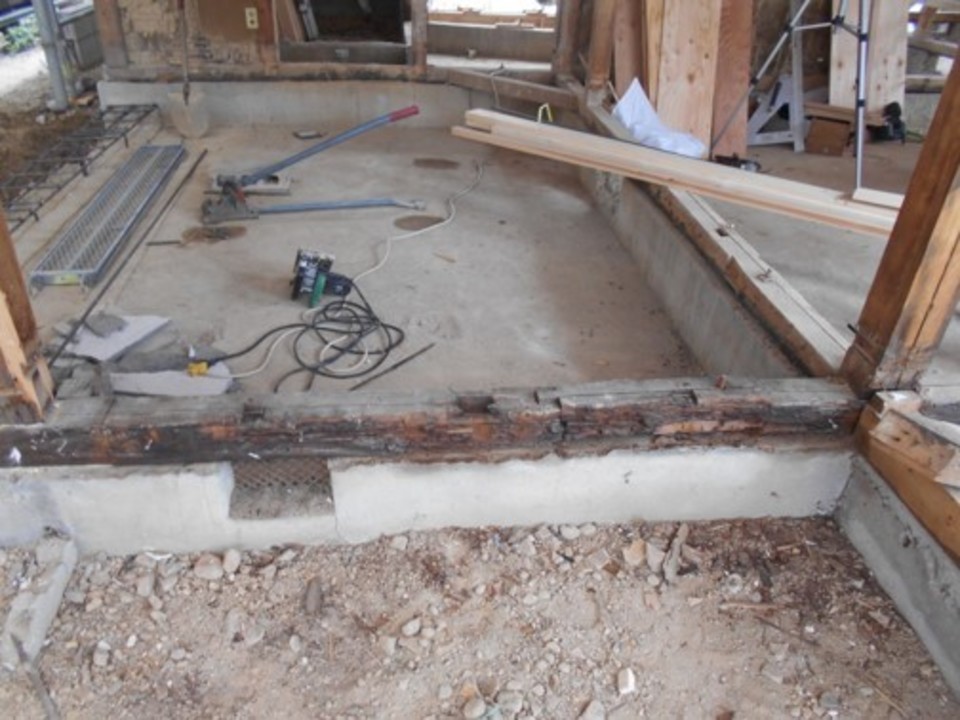

基礎工事を進めています(西川)
基礎工事を進めています(西川)
136.2021年06月09日
基礎工事を進めています(西川)
基礎工事を進めています(西川)
137.2021年06月09日

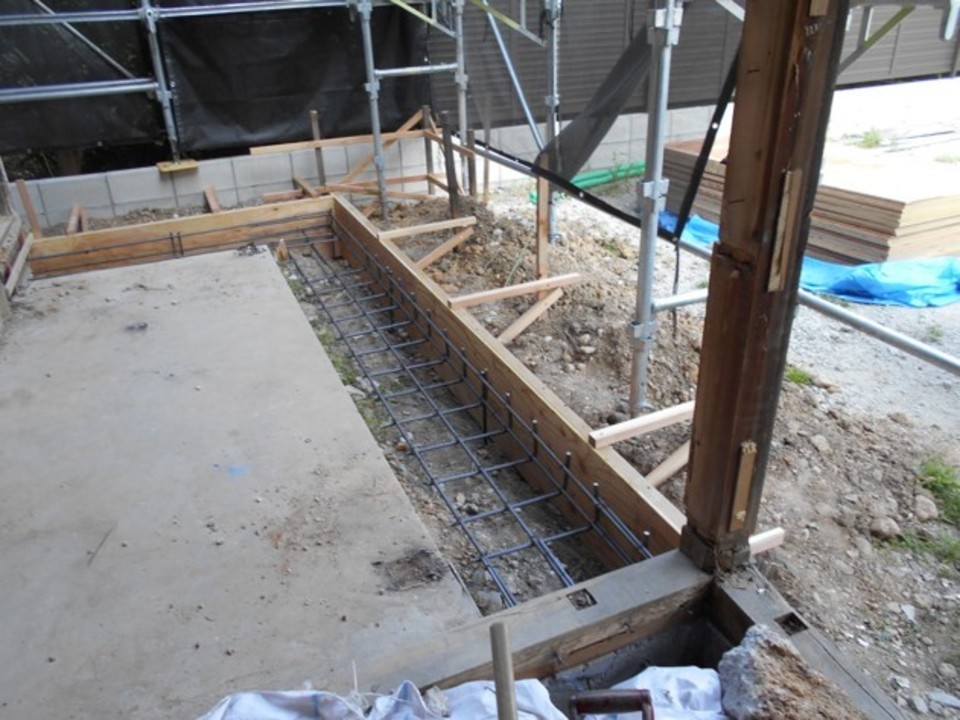

増築部の基礎施工
増築部の基礎施工中です(山本)
138.2021年06月08日

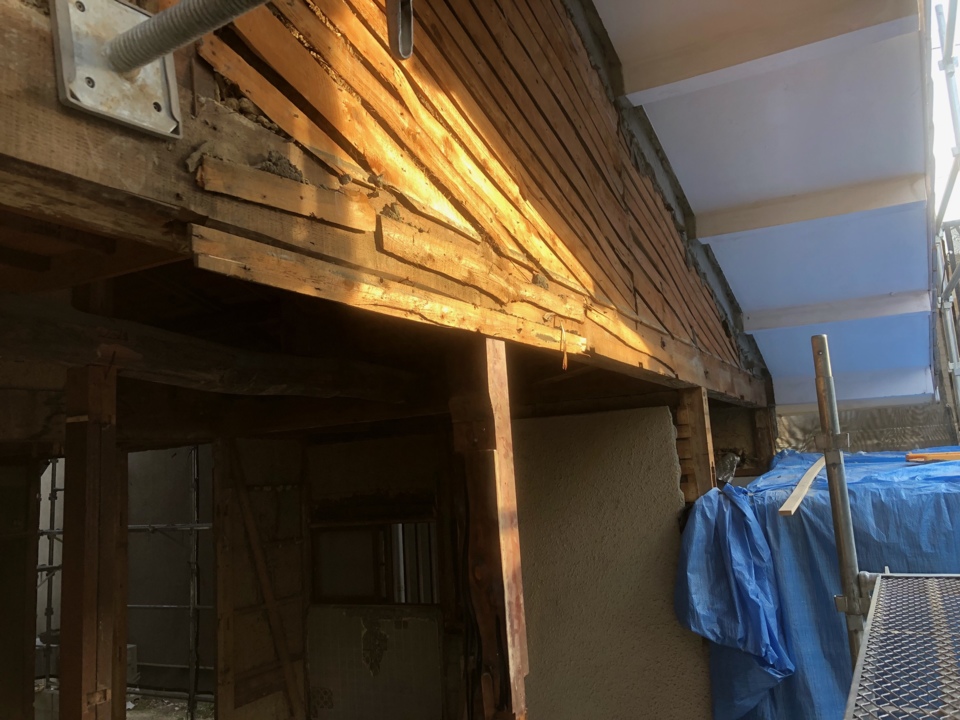

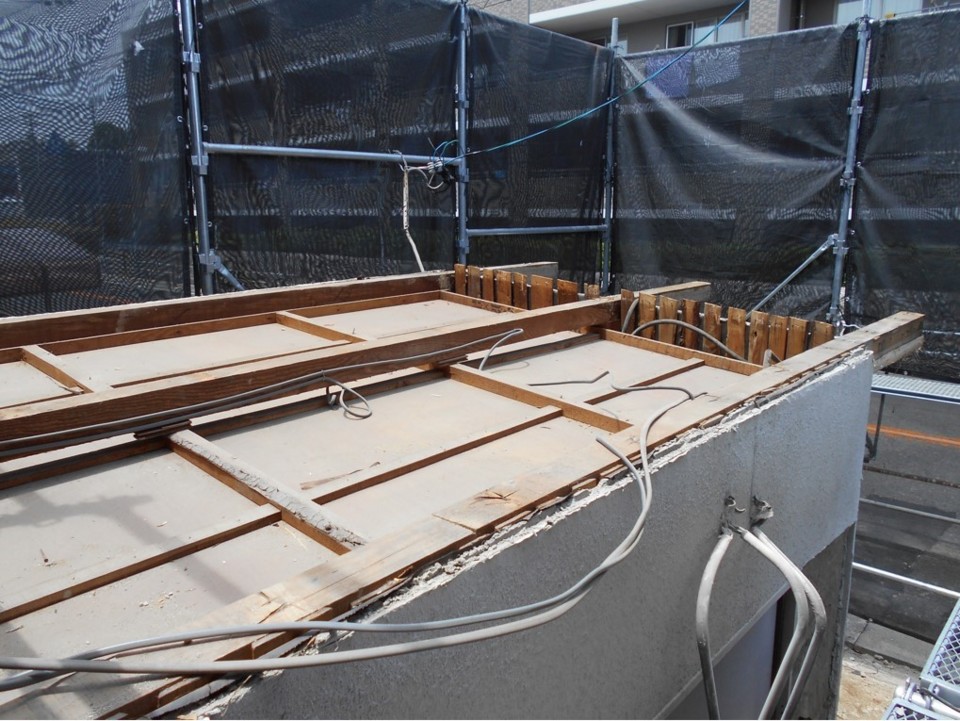

腐食した土台を、新しい檜材に取り替えました(西川)
腐食した土台を、新しい檜材に取り替えました(西川)
139.2021年06月08日

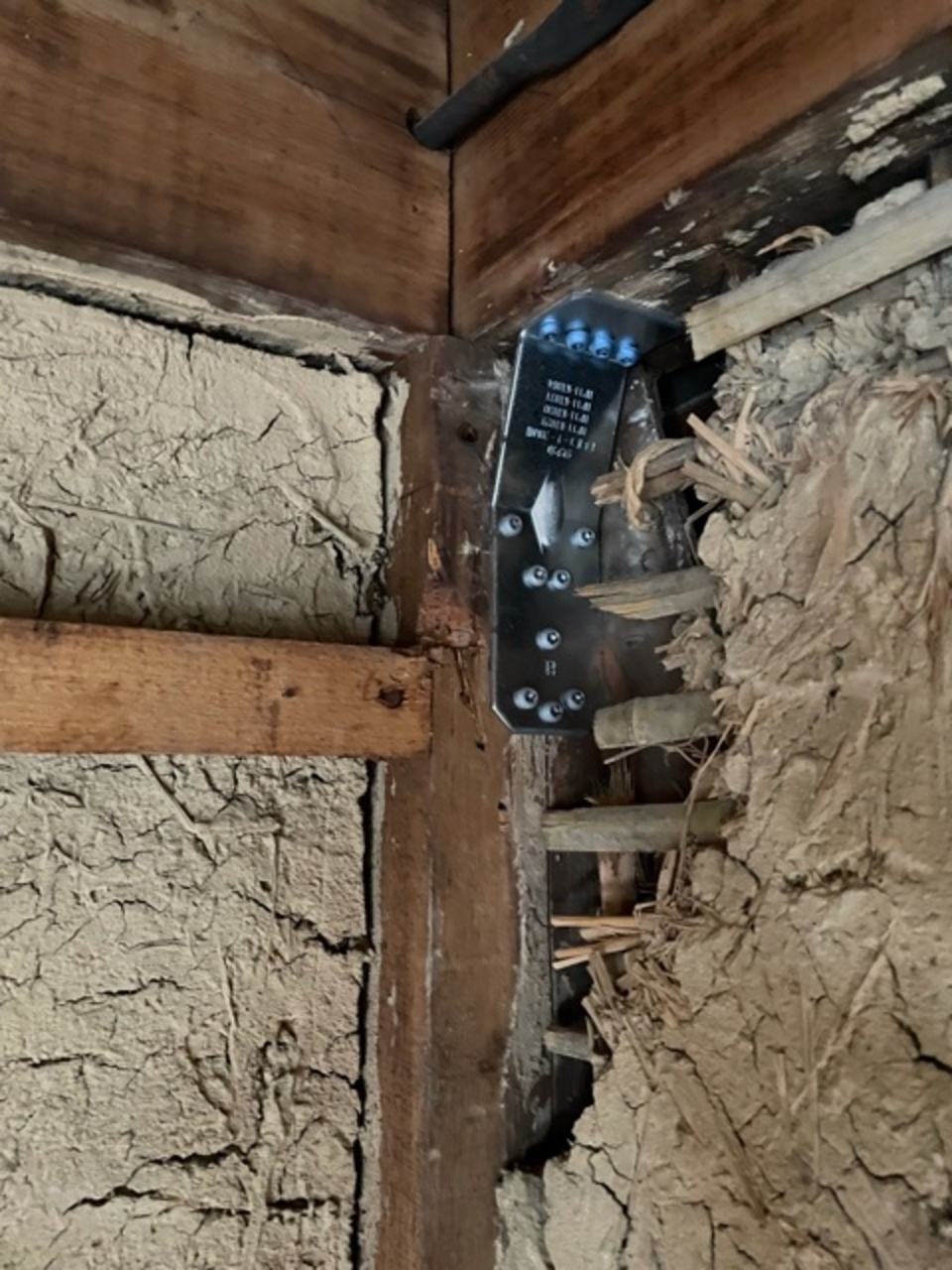

白蟻にやられた土台と通し柱をジャッキで支え撤去し、新しい桧材へ交換。通し柱部は補強のため新しい柱を添わせます(西川)
白蟻にやられた土台と通し柱をジャッキで支え撤去し、新しい桧材へ交換。通し柱部は補強のため新しい柱を添わせます(西川)
140.2021年06月08日
白蟻にやられた土台と通し柱をジャッキで支え撤去し、新しい桧材へ交換。通し柱部は補強のため新しい柱を添わせます(西川)
白蟻にやられた土台と通し柱をジャッキで支え撤去し、新しい桧材へ交換。通し柱部は補強のため新しい柱を添わせます(西川)
141.2021年06月08日
白蟻にやられた土台と通し柱をジャッキで支え撤去し、新しい桧材へ交換。通し柱部は補強のため新しい柱を添わせます(西川)
白蟻にやられた土台と通し柱をジャッキで支え撤去し、新しい桧材へ交換。通し柱部は補強のため新しい柱を添わせます(西川)
142.2021年06月08日
引き続き型枠施工中です(山本)
引き続き型枠施工中です(山本)
143.2021年06月07日
足場に松美シートを掲げました(山本)
足場に松美シートを掲げました(山本)
144.2021年06月07日
大工による細部の解体工事進行中です(山本)
大工による細部の解体工事進行中です(山本)
145.2021年06月07日
屋根形状を変えるため、既設の屋根を撤去しました(西川)
屋根形状を変えるため、既設の屋根を撤去しました(西川)
146.2021年06月07日
雨仕舞の納まりが悪かった屋根の形状を変えて、スッキリさせました(白井)
雨仕舞の納まりが悪かった屋根の形状を変えて、スッキリさせました(白井)
147.2021年06月07日
雨仕舞の納まりが悪かった屋根の形状を変えて、スッキリさせました。 通りを見る、山ちゃん(白井)
雨仕舞の納まりが悪かった屋根の形状を変えて、スッキリさせました。 通りを見る、山ちゃん(白井)
148.2021年06月07日
雨仕舞の納まりが悪かった屋根の形状を変えて、スッキリさせました。 通りを見る、山ちゃん(白井)
雨仕舞の納まりが悪かった屋根の形状を変えて、スッキリさせました。 通りを見る、山ちゃん(白井)
149.2021年06月03日

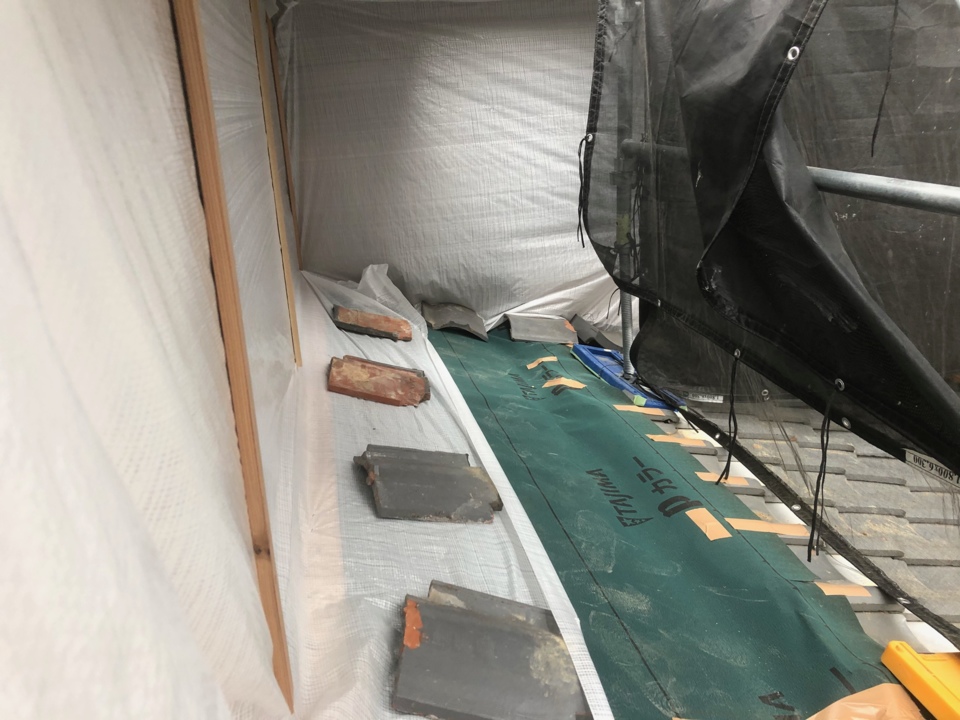

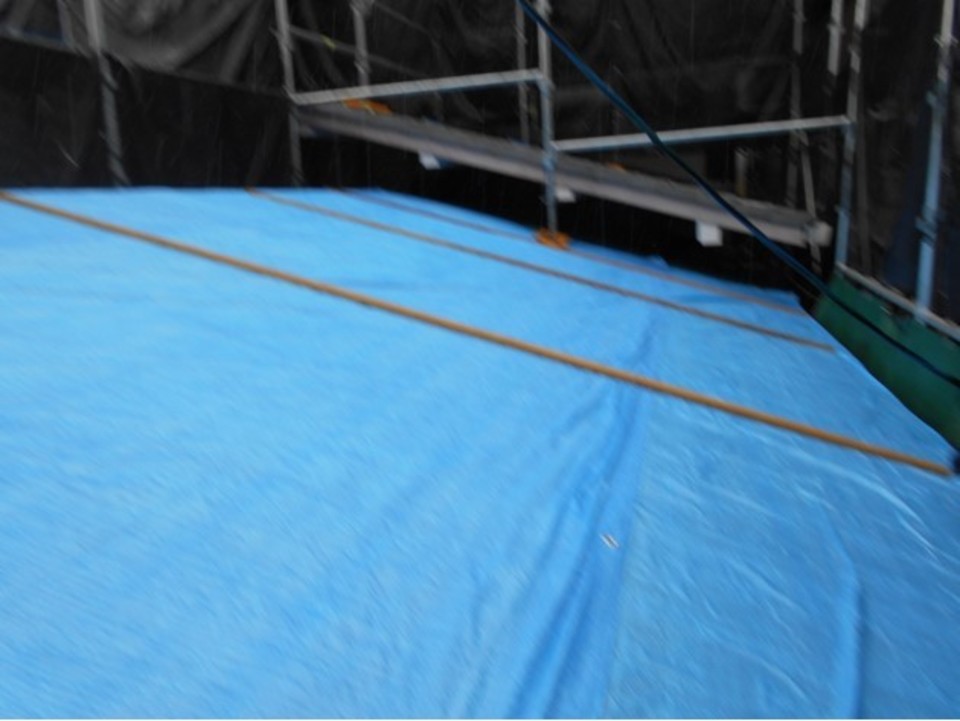

雨が降るのでしっかり養生しました(山本)
雨が降るのでしっかり養生しました(山本)
150.2021年06月02日

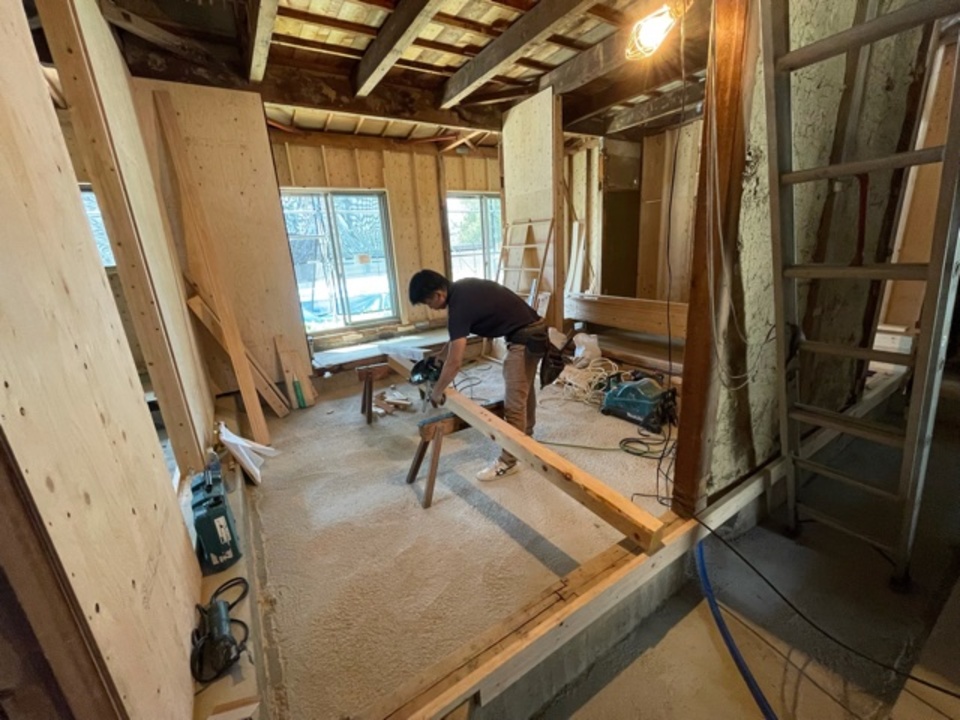

本格的に、木工事開始です!(白井)
本格的に、木工事開始です!(白井)
151.2021年06月02日
雨仕舞いが悪い部分を解消していきます(山本)
雨仕舞いが悪い部分を解消していきます(山本)
152.2021年06月01日
まずは切り離した屋根に破風施工中です(山本)
まずは切り離した屋根に破風施工中です(山本)
153.2021年06月01日
切り離し完了(白井)
切り離し完了(白井)
154.2021年06月01日

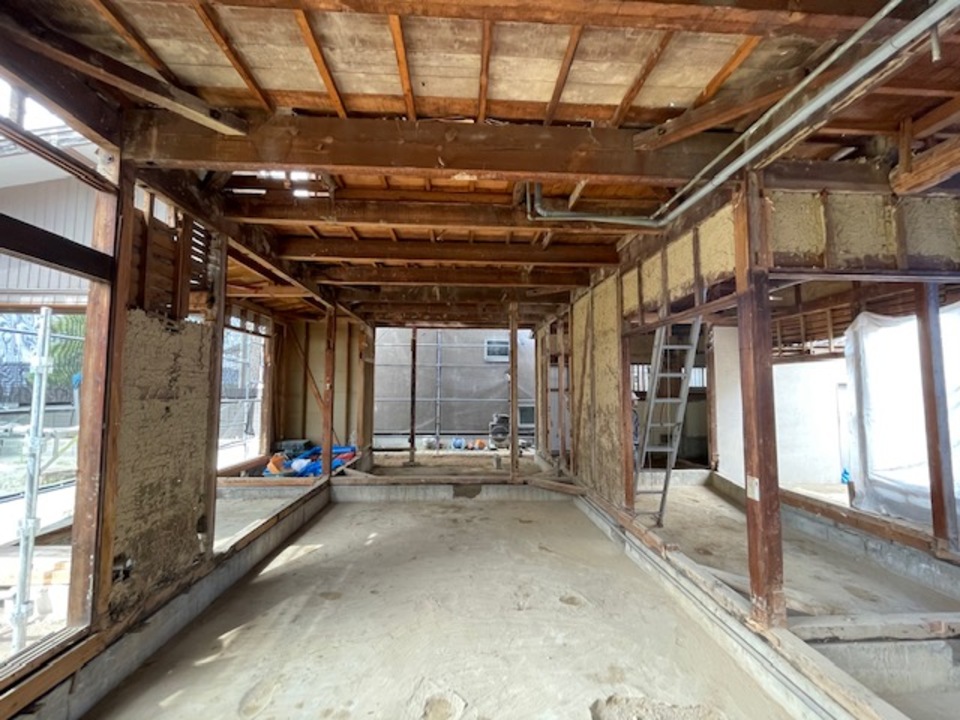

内部の解体もひと段落です(白井)
内部の解体もひと段落です(白井)
155.2021年06月01日

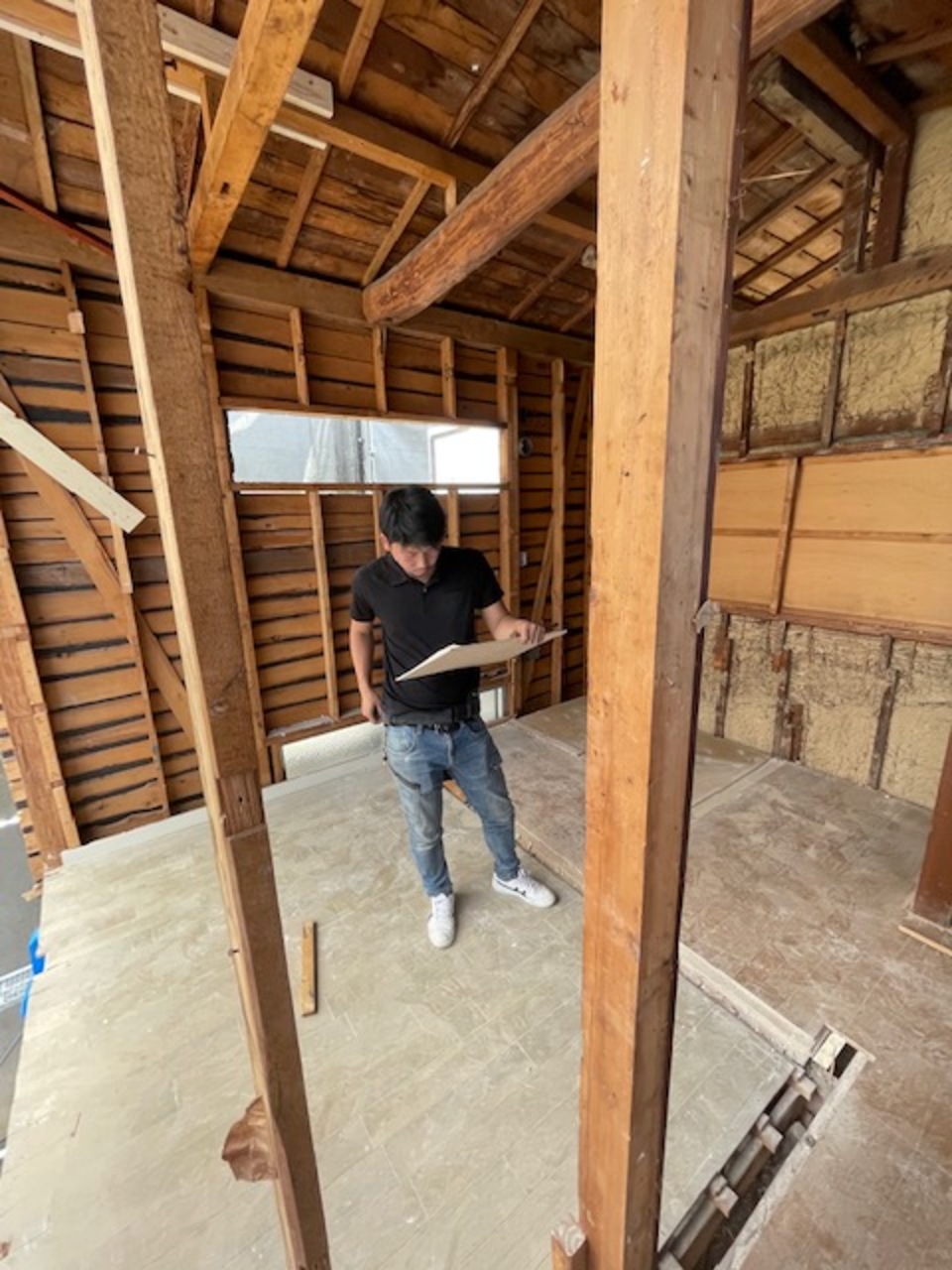

図面を確認する山ちゃん(白井)
図面を確認する山ちゃん(白井)

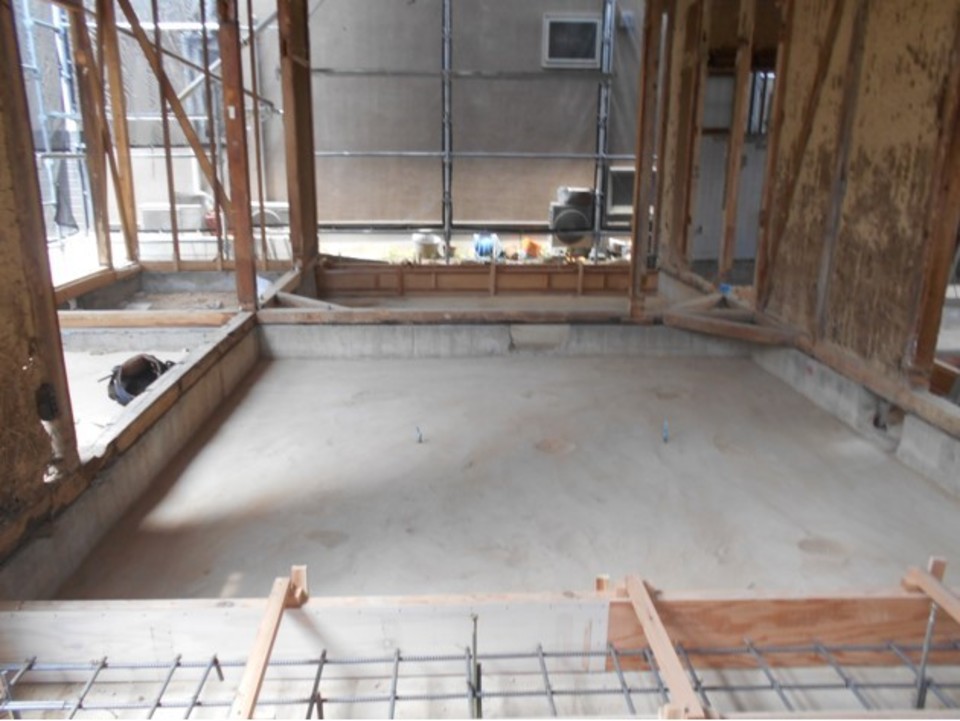

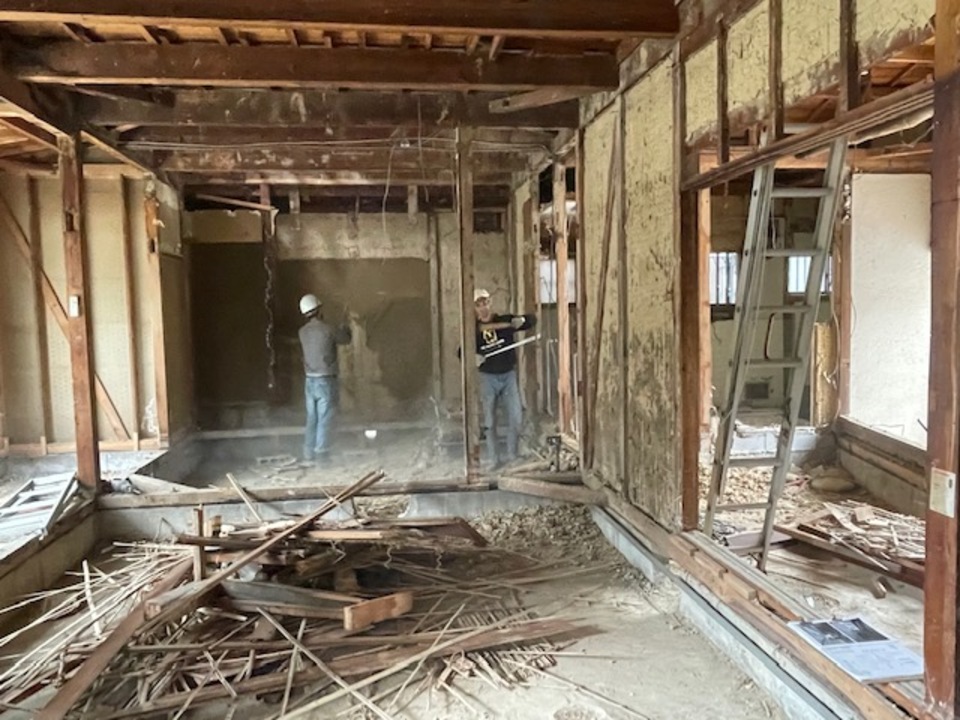

156.2021年05月25日

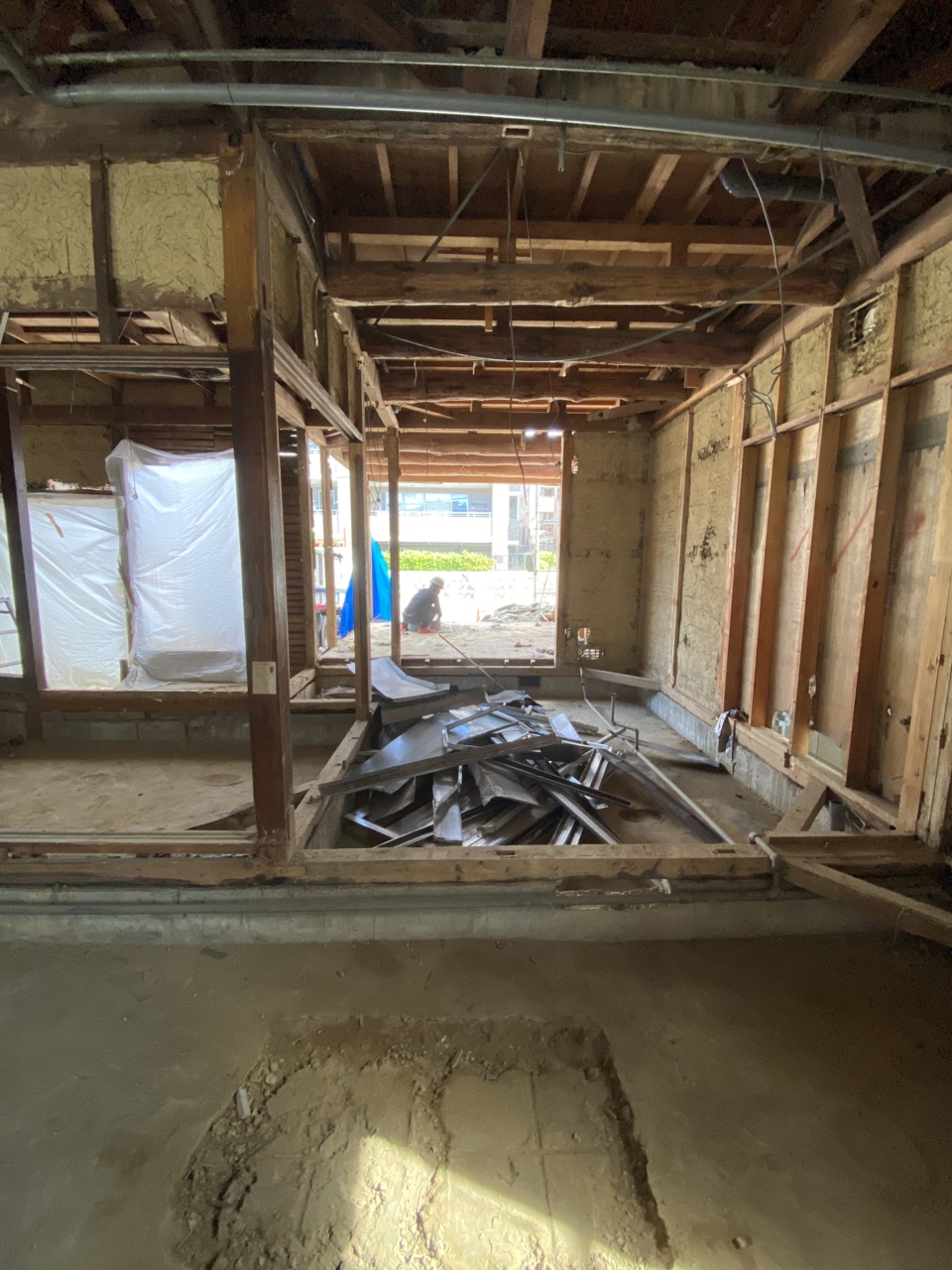

減築の為の、切り離し工事開始です(白井)

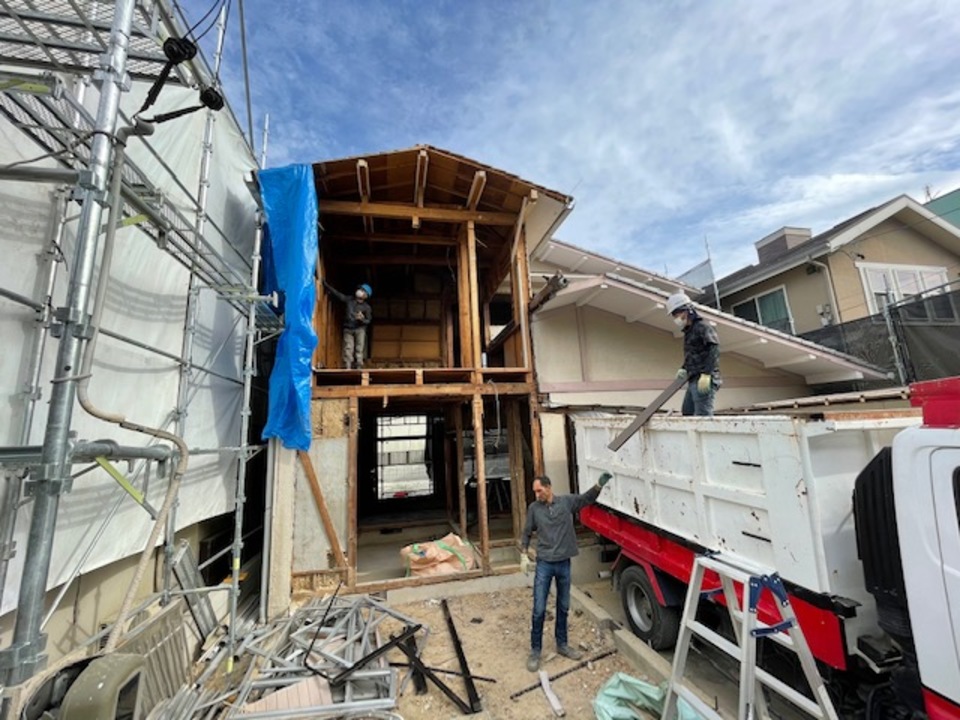

減築の為の、切り離し工事開始です(白井)

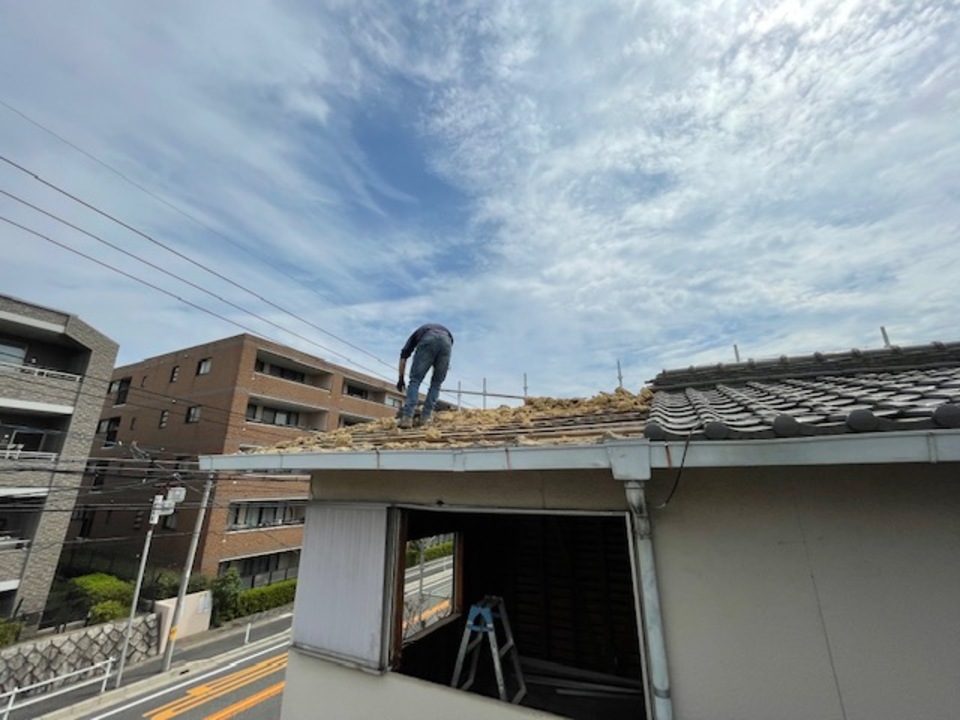

157.2021年05月25日

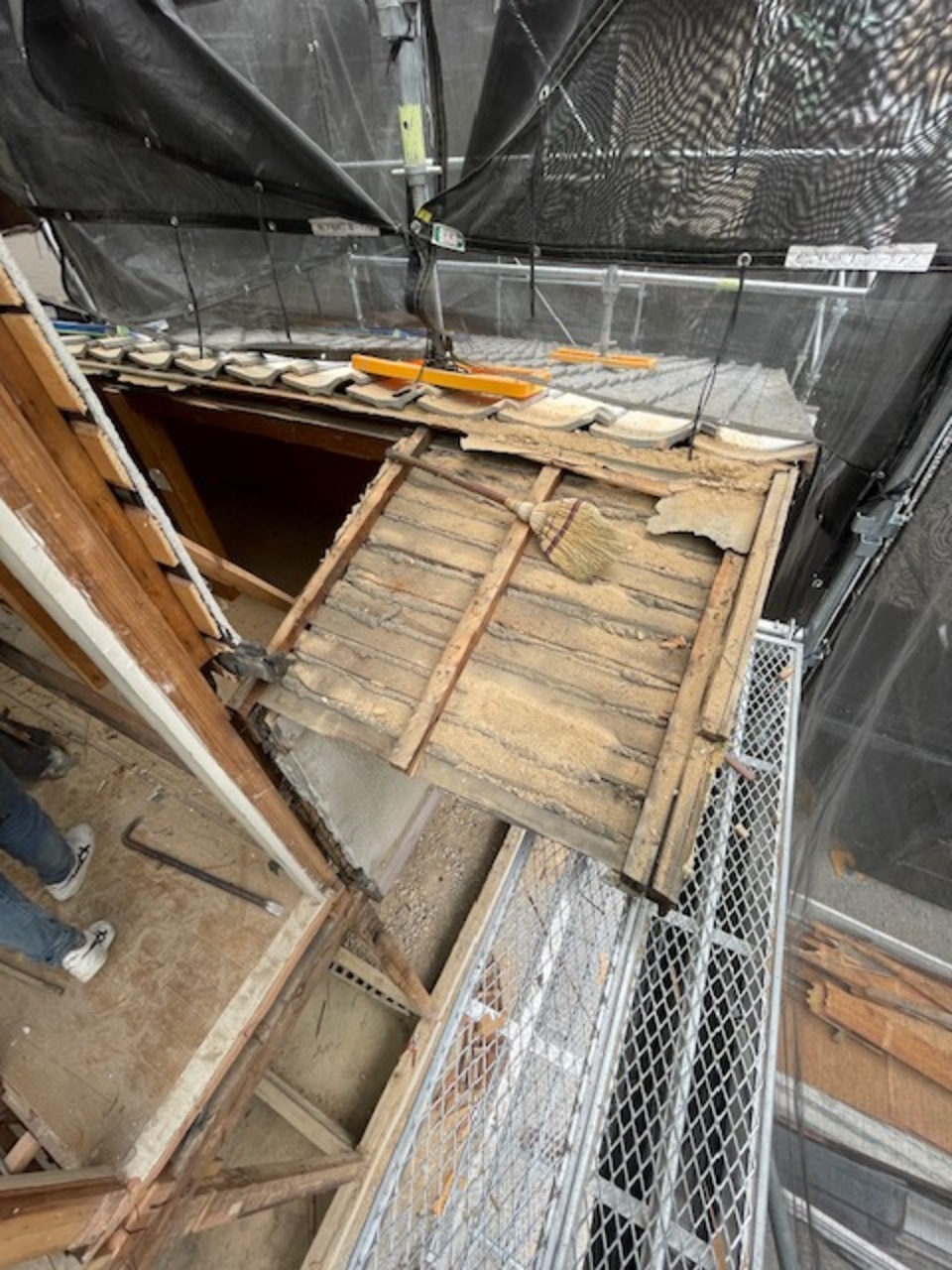

減築の為の、切り離し工事開始です。  まずは瓦下ろしからです。 土がしっかり載ってます(白井)
減築の為の、切り離し工事開始です。 まずは瓦下ろしからです。 土がしっかり載ってます(白井)

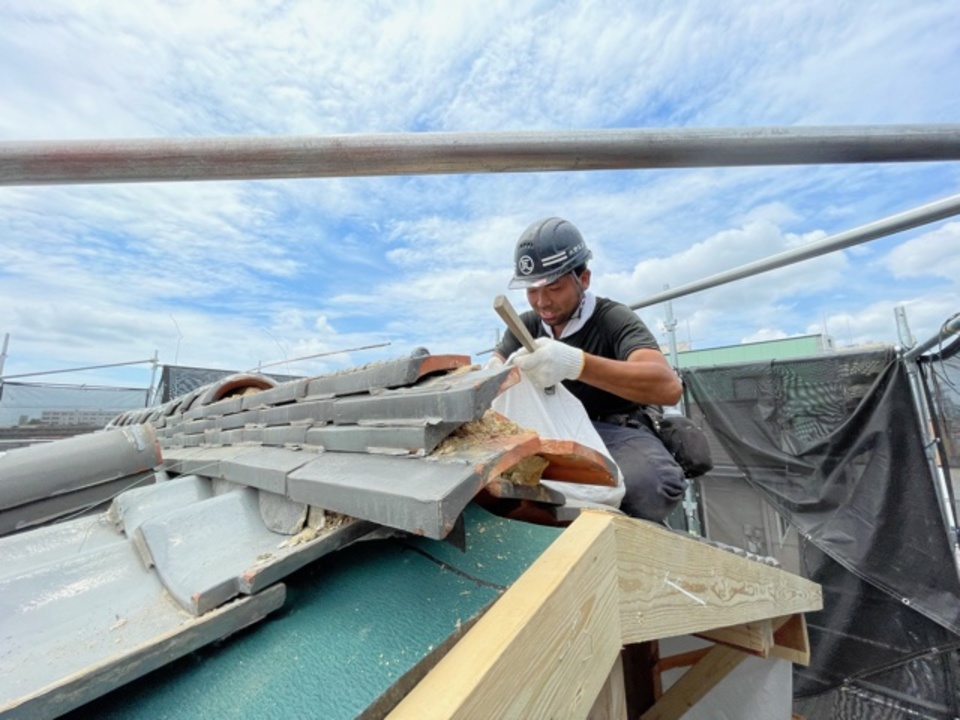

158.2021年05月25日

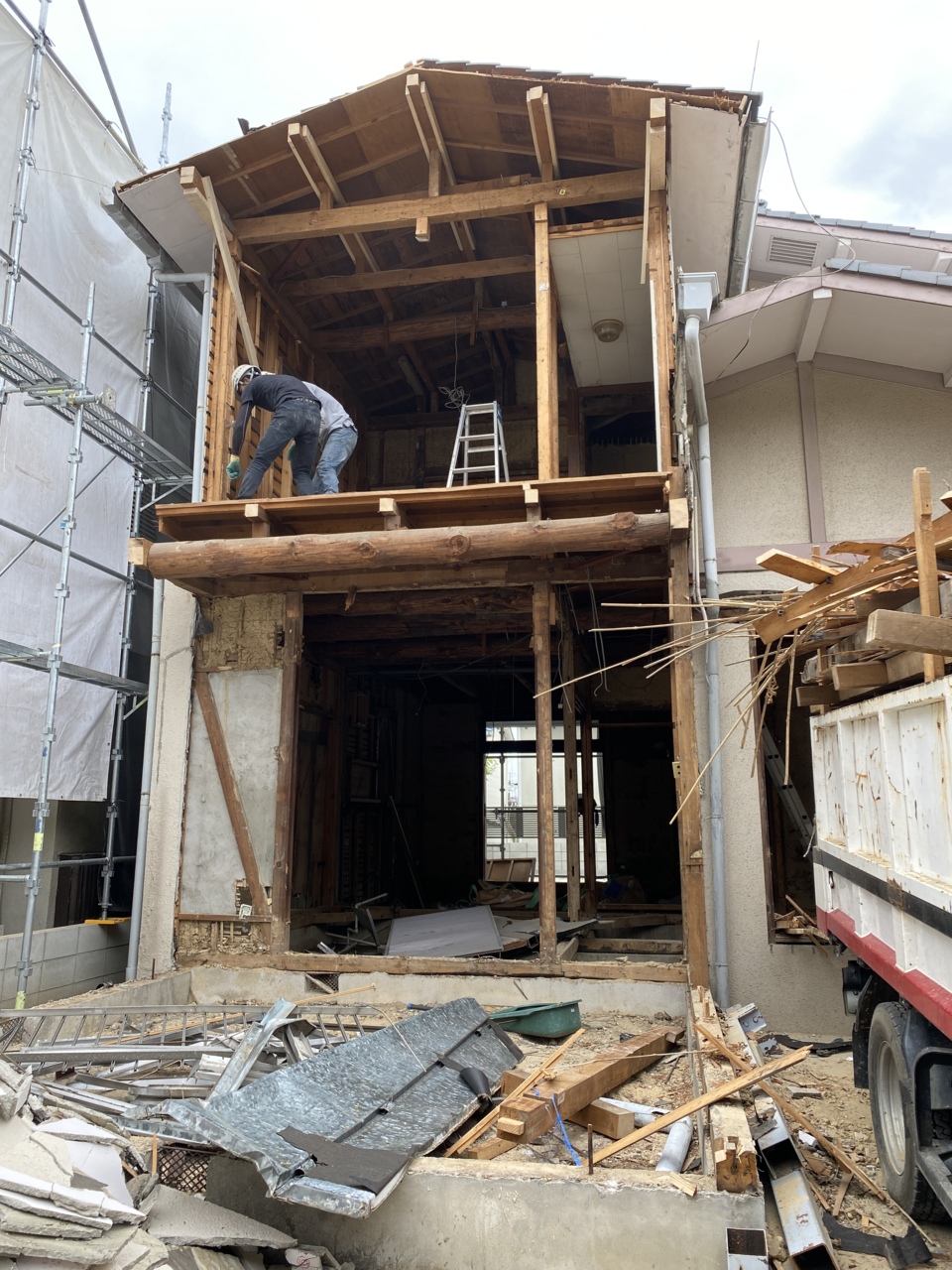

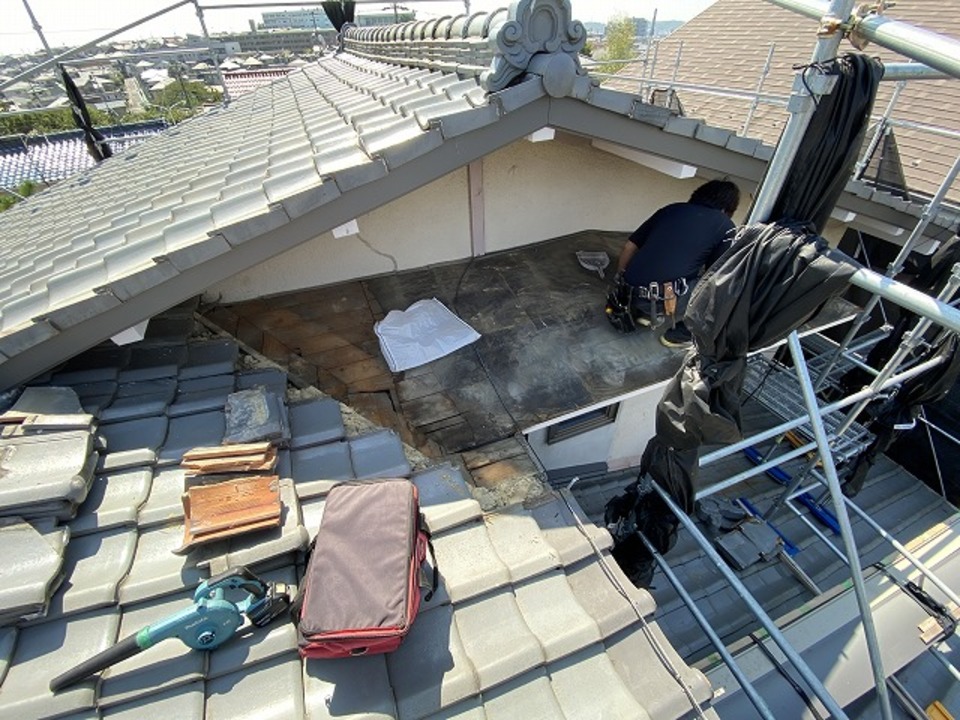

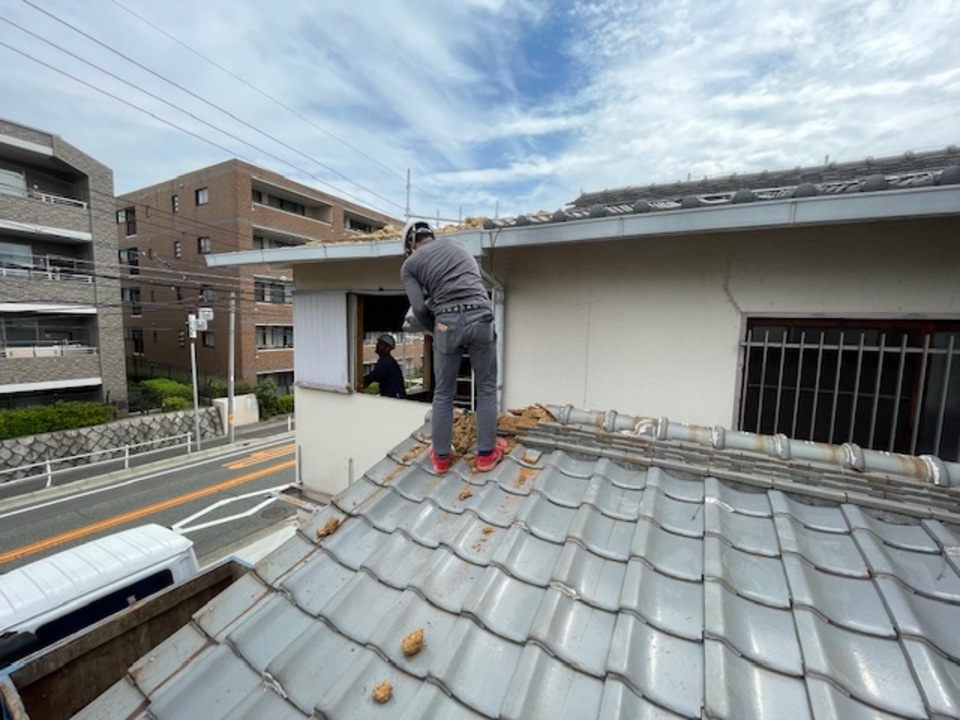

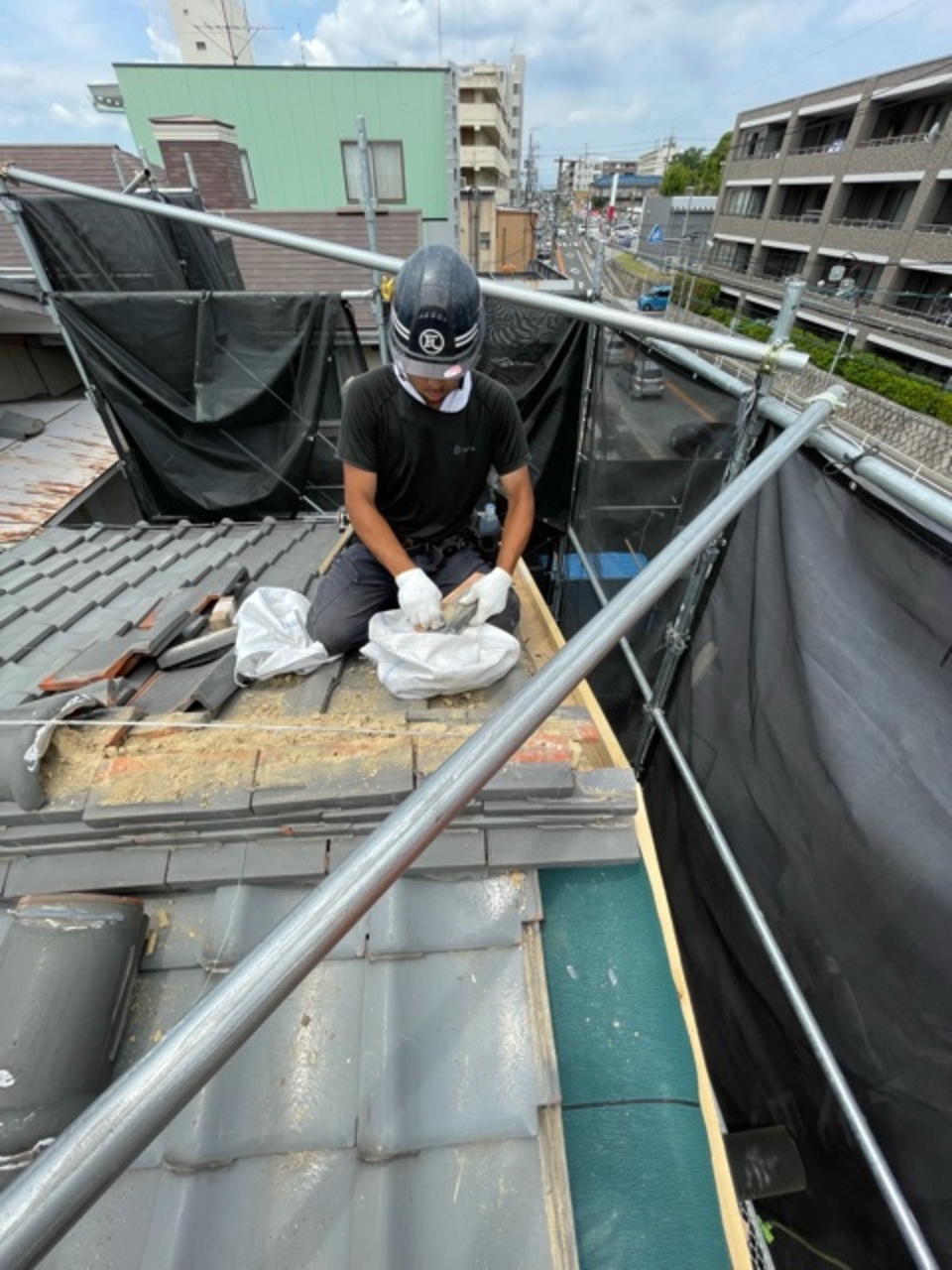

減築の為の、切り離し工事開始です。  まずは瓦下ろしからです。 土がしっかり載ってます(白井)
減築の為の、切り離し工事開始です。 まずは瓦下ろしからです。 土がしっかり載ってます(白井)
159.2021年05月25日

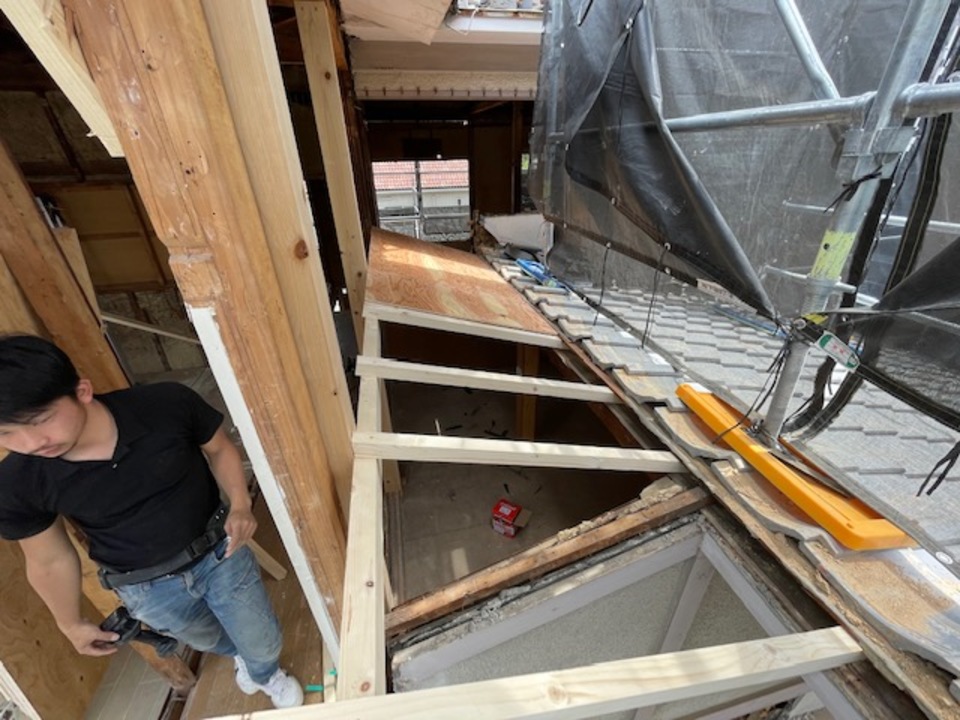

切離し順調に進んでいます(白井)
切離し順調に進んでいます(白井)
160.2021年05月25日
切離し順調に進んでいます(白井)
切離し順調に進んでいます(白井)
161.2021年05月25日
切離し順調に進んでいます(白井)
切離し順調に進んでいます(白井)

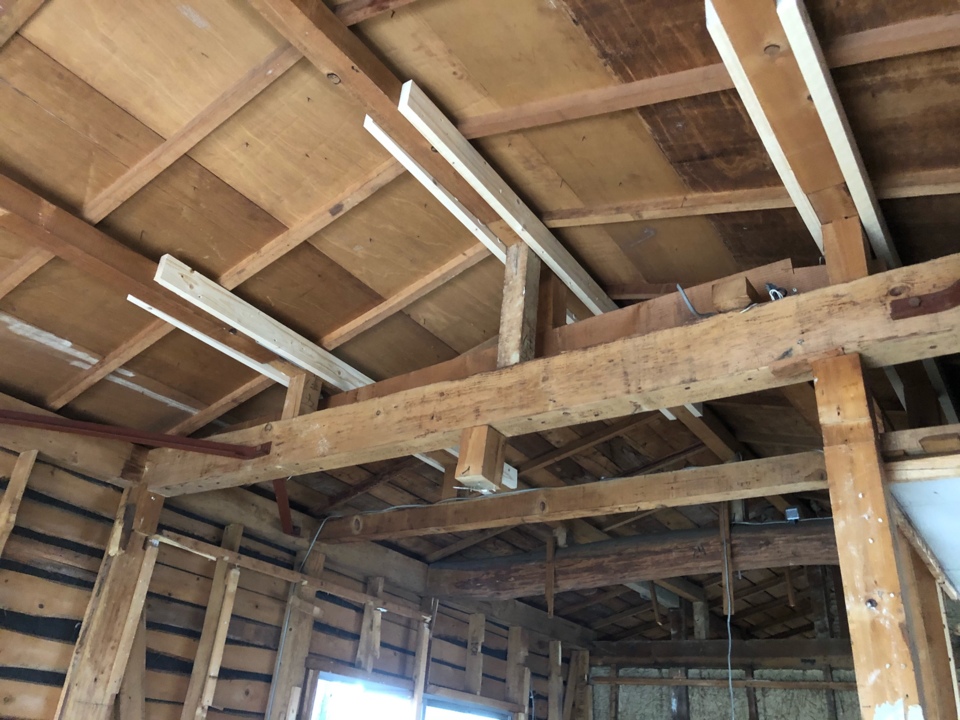

162.2021年05月20日

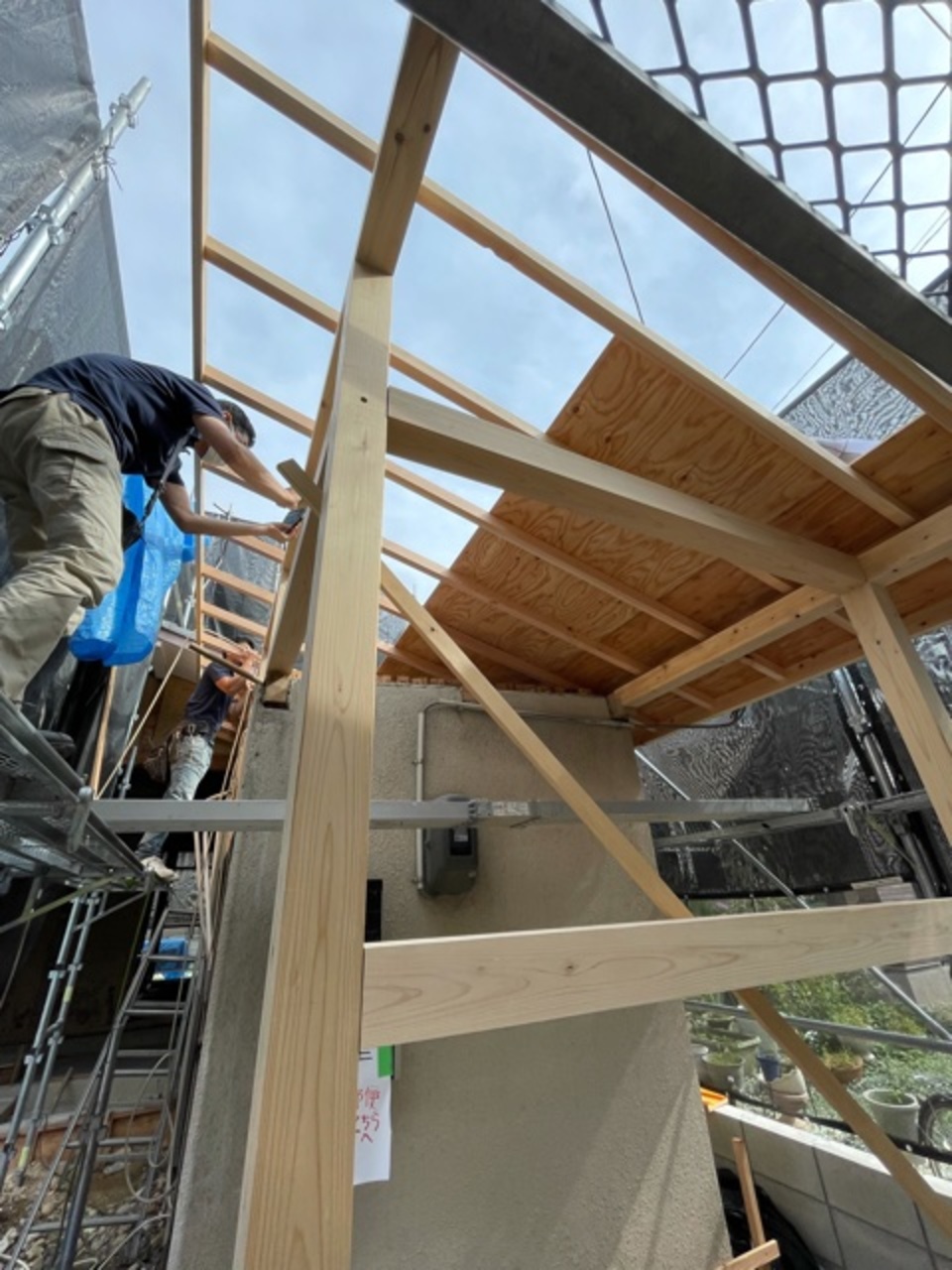

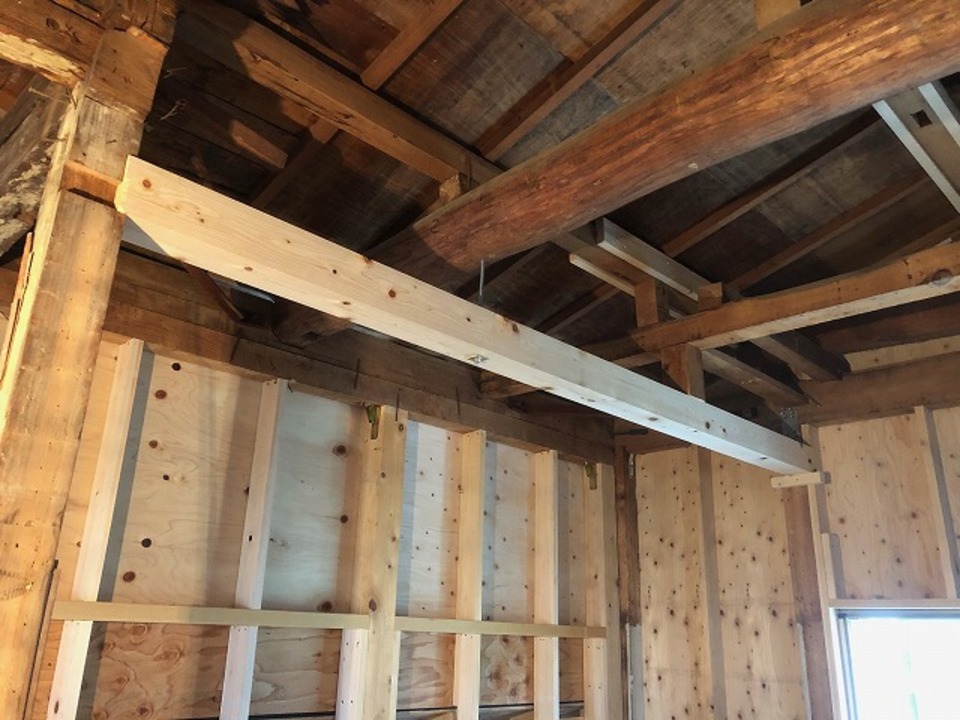

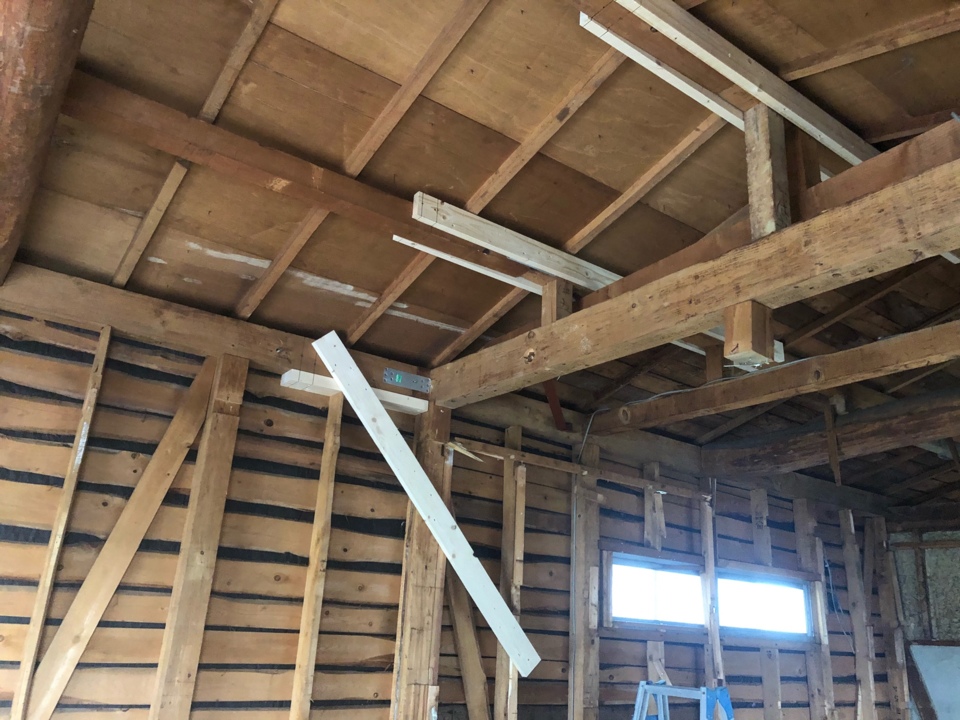

減築する部分の母屋を補強しました(山本)
減築する部分の母屋を補強しました(山本)

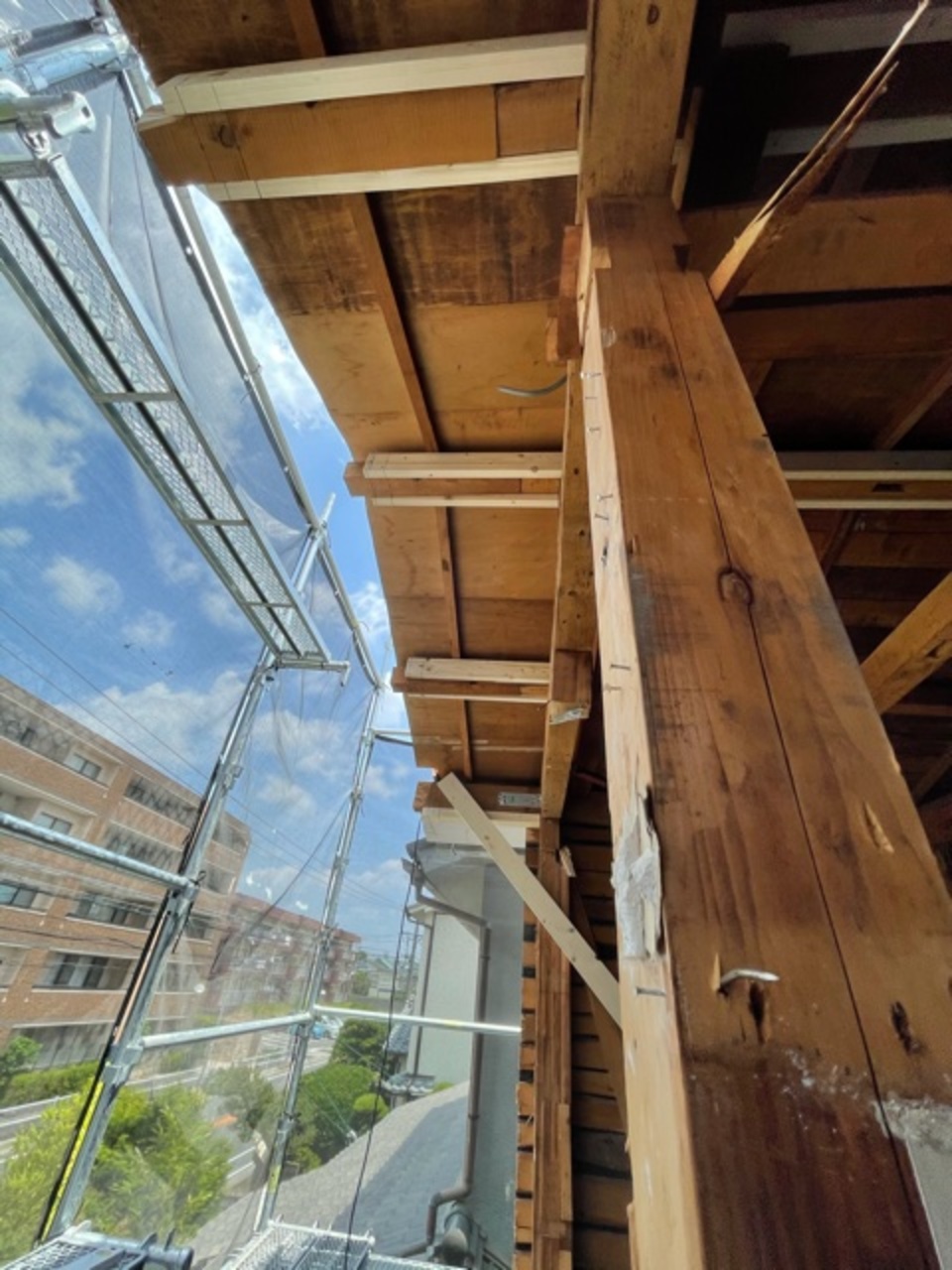

163.2021年05月20日
減築のため桁の補強をしました(山本)
減築のため桁の補強をしました(山本)

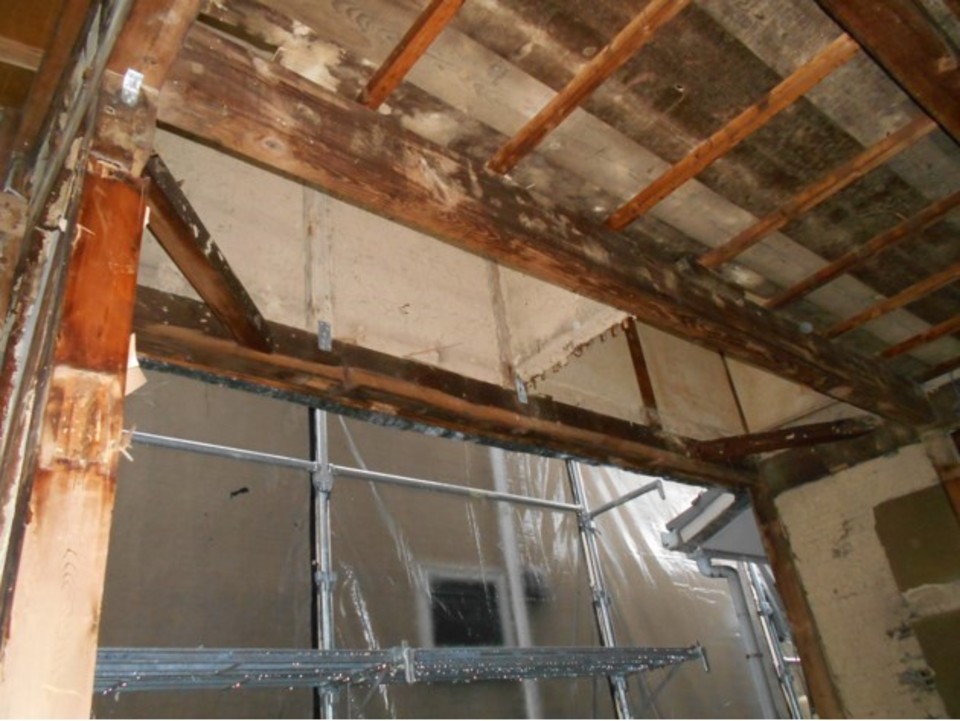

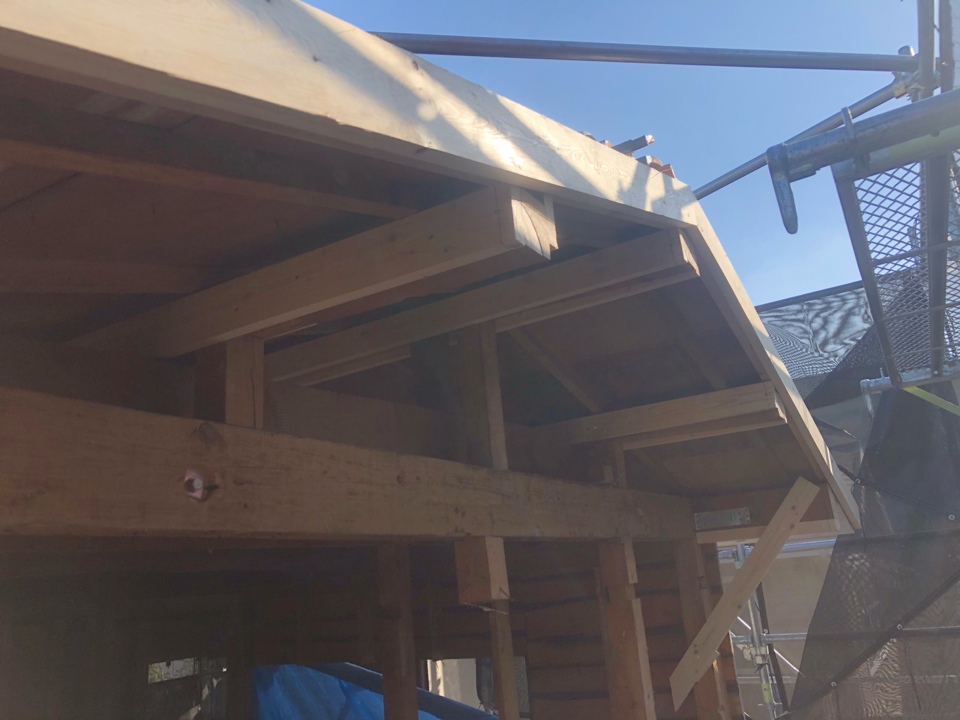

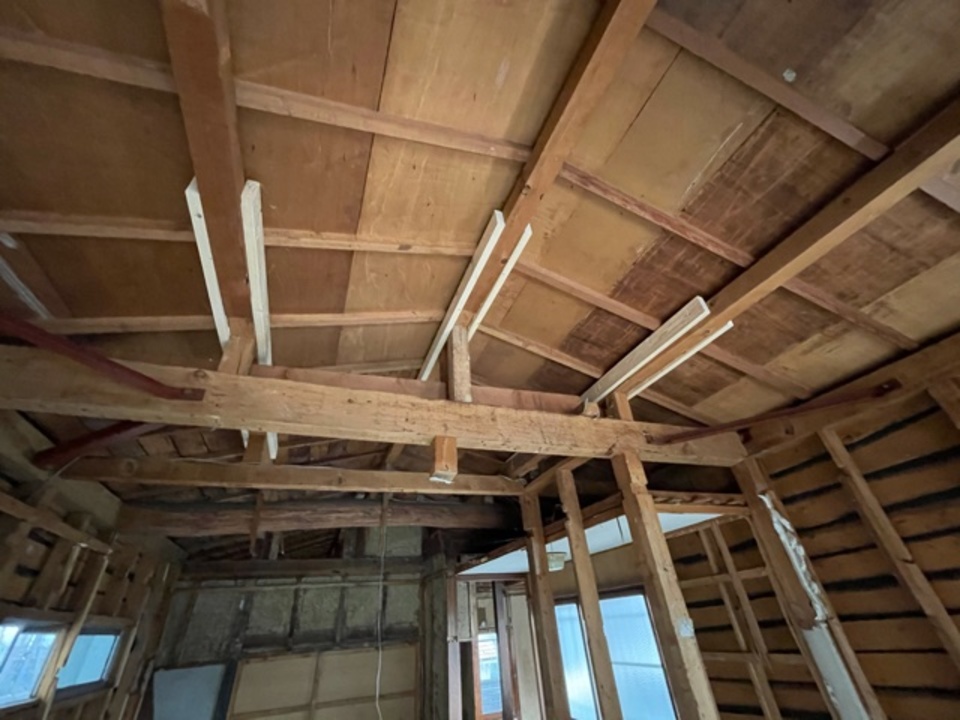

164.2021年05月19日

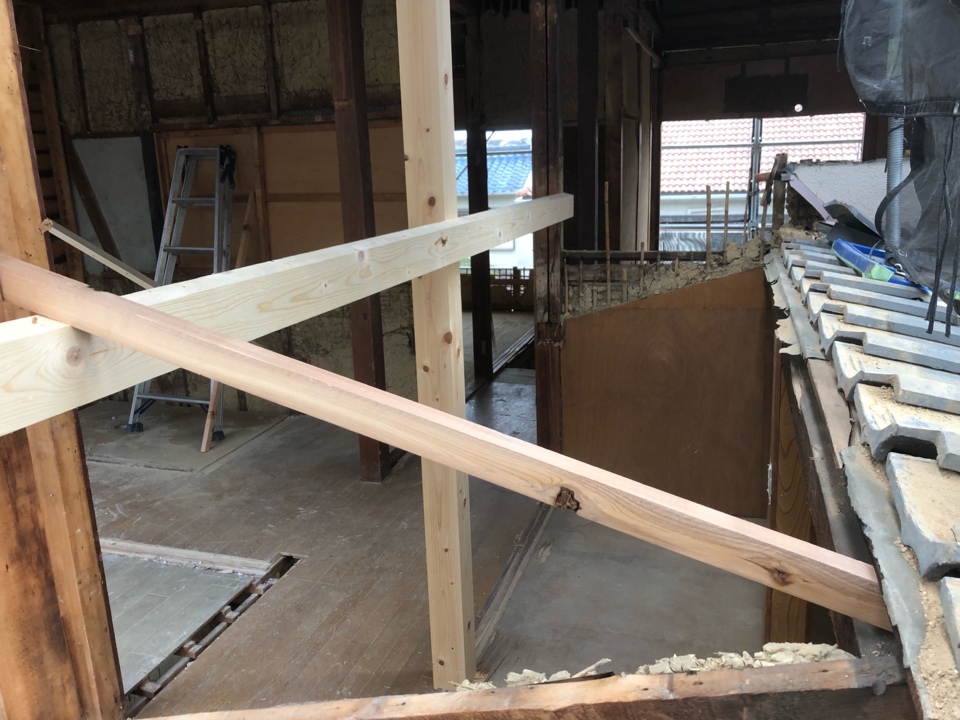

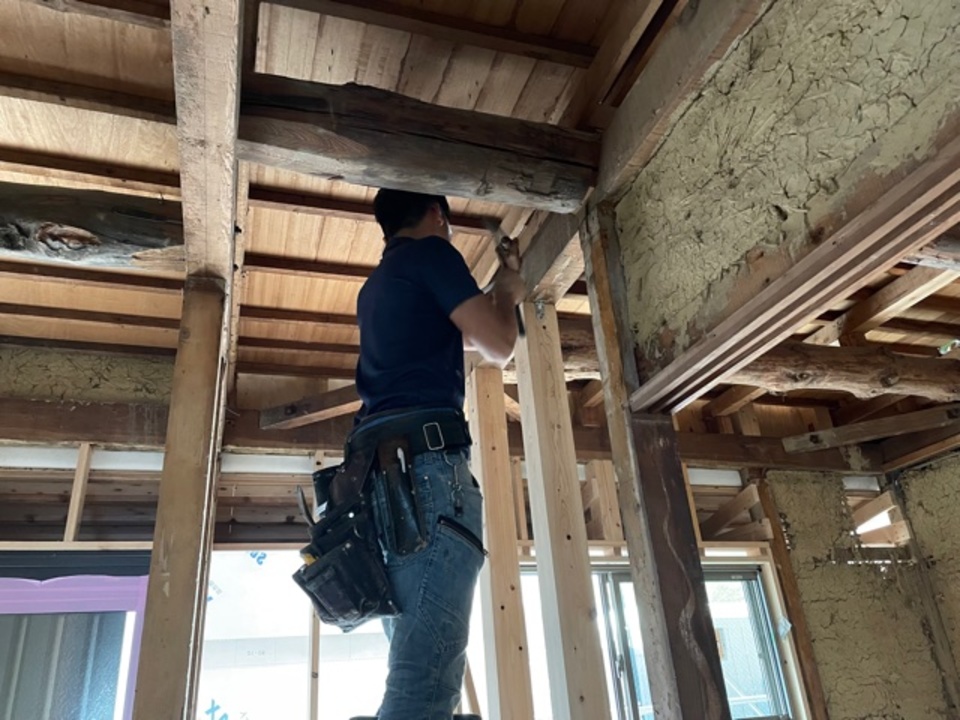

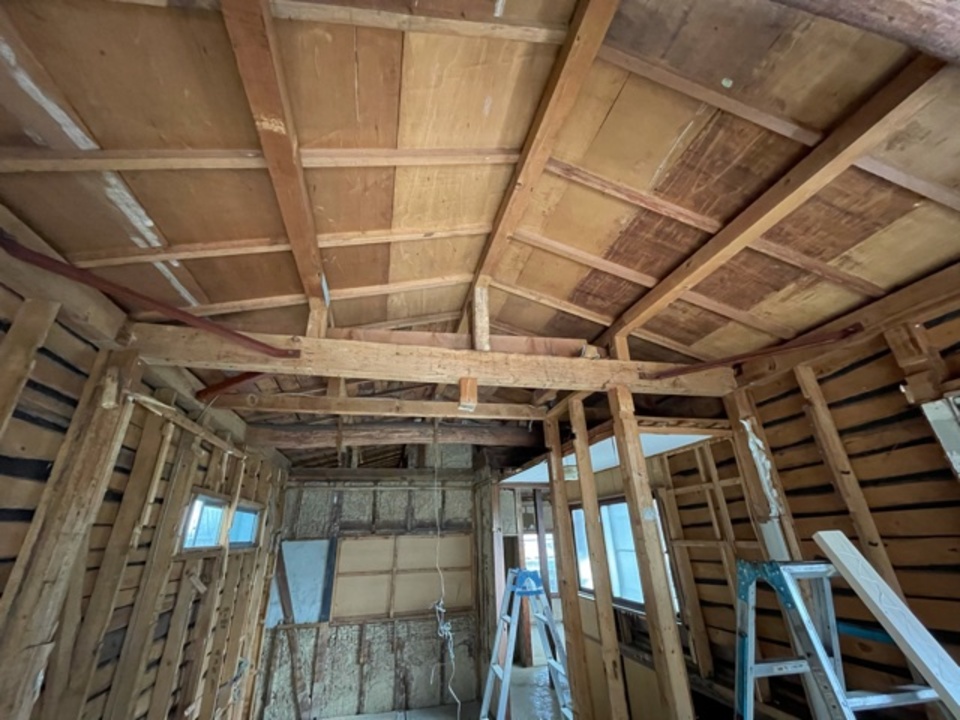

屋根を切り離しする為、母屋をしっかり補強しました(白井)
屋根を切り離しする為、母屋をしっかり補強しました(白井)
165.2021年05月19日
屋根を切り離しする為、母屋をしっかり補強しました(白井)
屋根を切り離しする為、母屋をしっかり補強しました(白井)
166.2021年05月17日
解体も順調に進行してます(白井)
解体も順調に進行してます(白井)
167.2021年05月17日
解体も順調に進行してます(白井)
解体も順調に進行してます(白井)

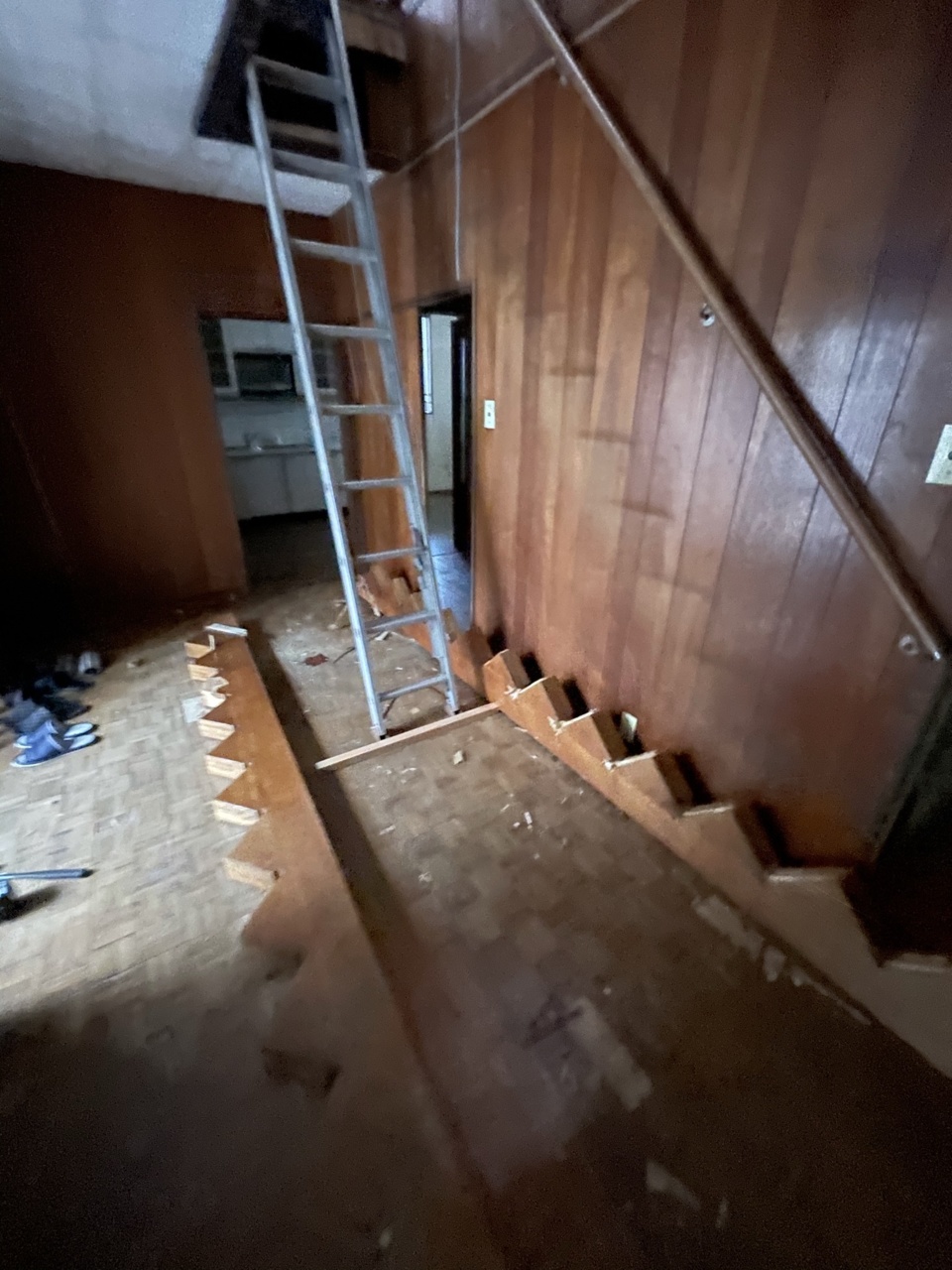

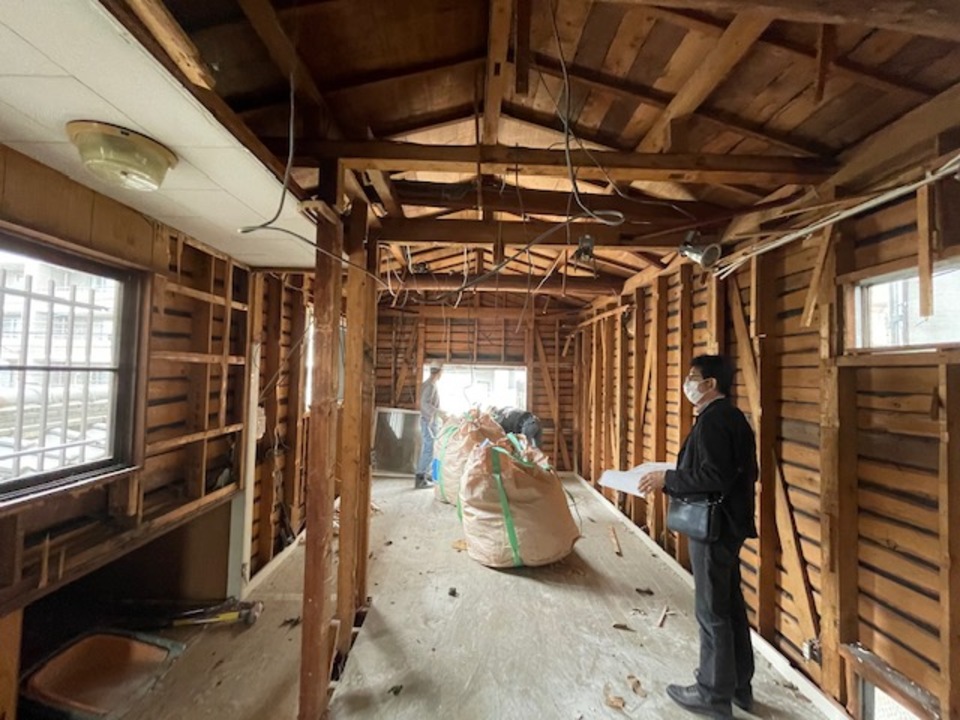

168.2021年05月10日
M様邸再生工事が本日より始まりました
M様邸再生工事が本日より始まりました

M様よろしくお願いいたします。

169.2021年05月10日

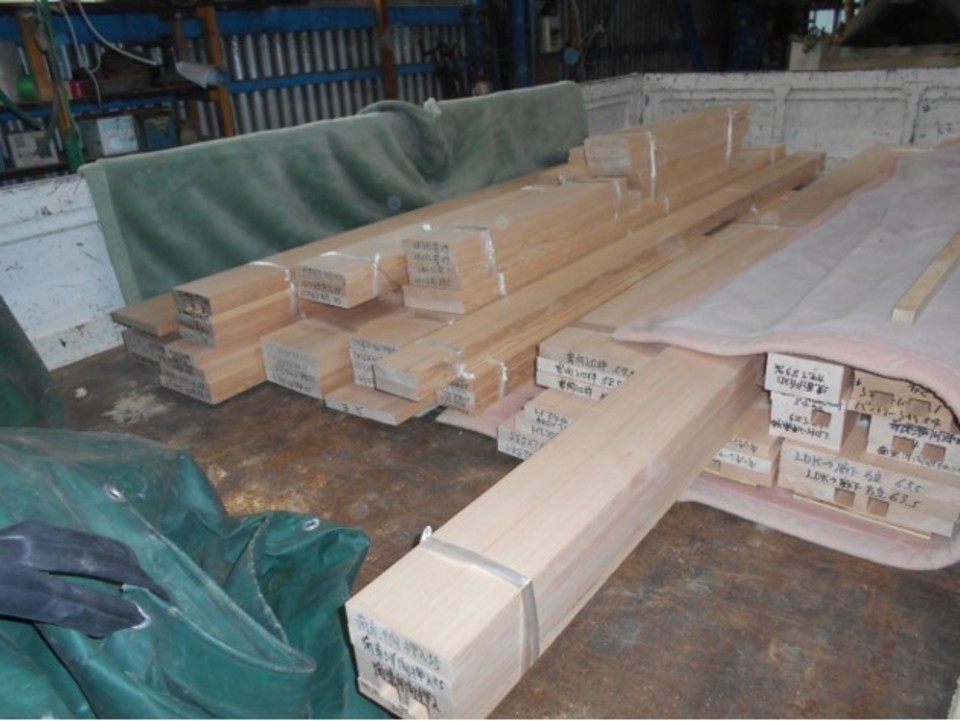

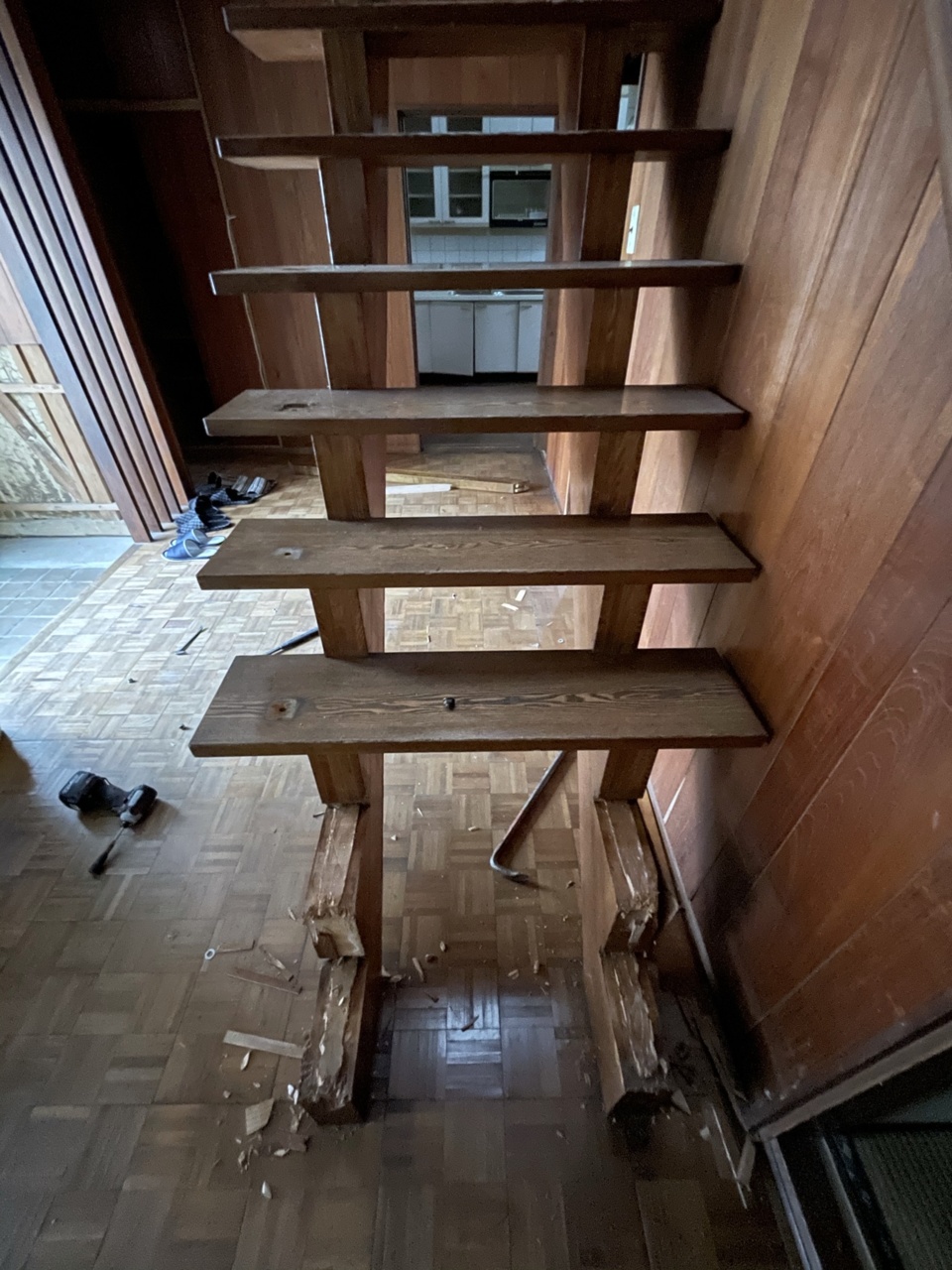

本格的な解体の前に、再利用出来そうな材料を外しました。ケヤキの無垢板です(白井)
本格的な解体の前に、再利用出来そうな材料を外しました。ケヤキの無垢板です(白井)
170.2021年05月10日
本格的な解体の前に、再利用出来そうな材料を外しました。ケヤキの無垢板です(白井)
本格的な解体の前に、再利用出来そうな材料を外しました。ケヤキの無垢板です(白井)
171.2021年05月10日
今日から再生工事スタートです。まずは足場の組み立てから(松浦)
今日から再生工事スタートです。まずは足場の組み立てから(松浦)
172.2021年05月10日
今日から解体工事が始まります(松浦)
今日から解体工事が始まります(松浦)
173.2021年05月10日

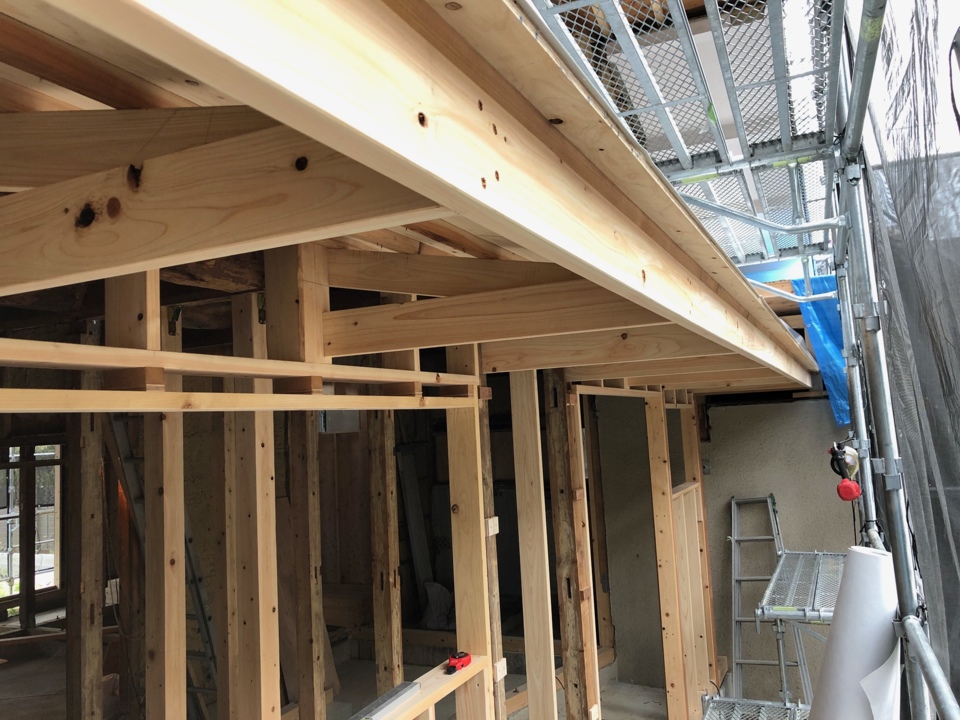

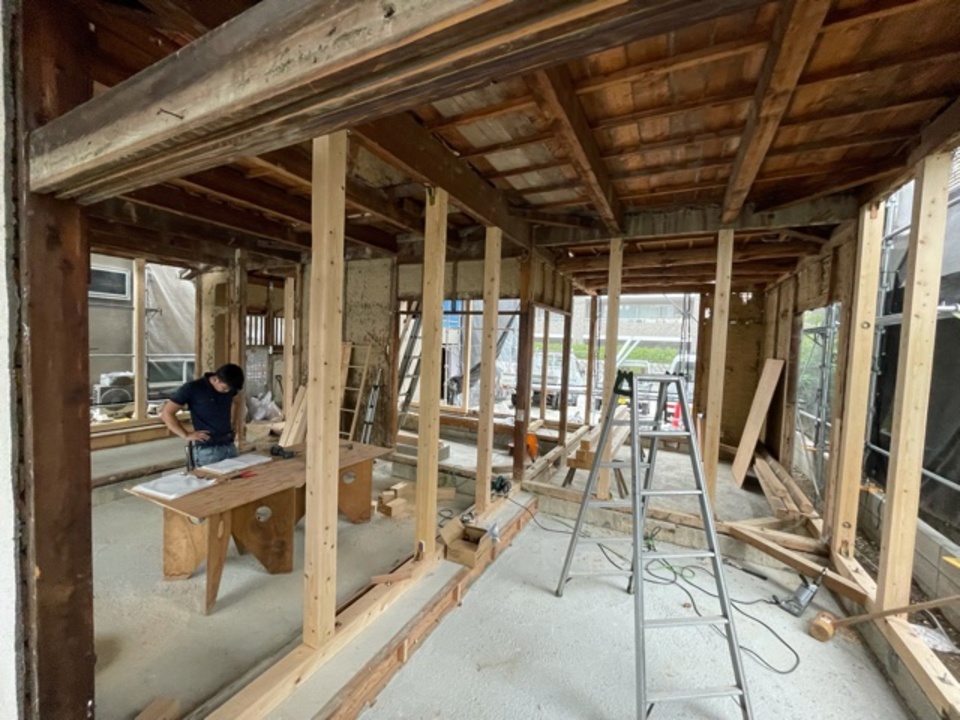

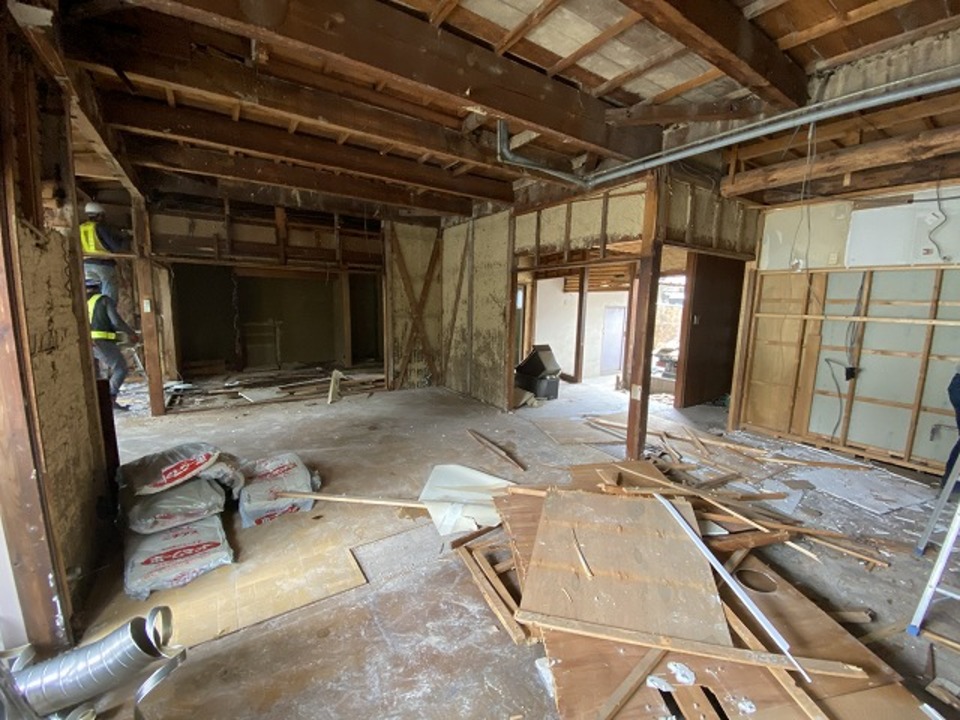

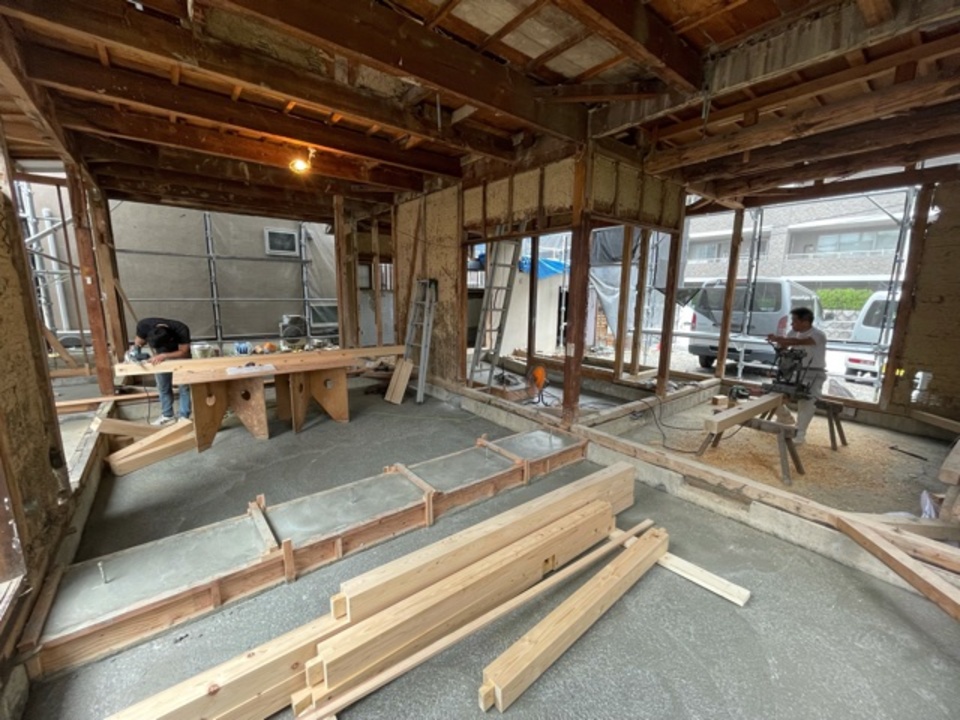

壁・天井を撤去していきます。 軸組みが露わになっていきます(松浦)
壁・天井を撤去していきます。 軸組みが露わになっていきます(松浦)
174.2021年05月10日
壁・天井を撤去していきます。 軸組みが露わになっていきます(松浦)
壁・天井を撤去していきます。 軸組みが露わになっていきます(松浦)
