築68年の古民家改修
耐震と断熱を整える古民家リノベーション
建物種別:
-
1. 2026年02月09日
-

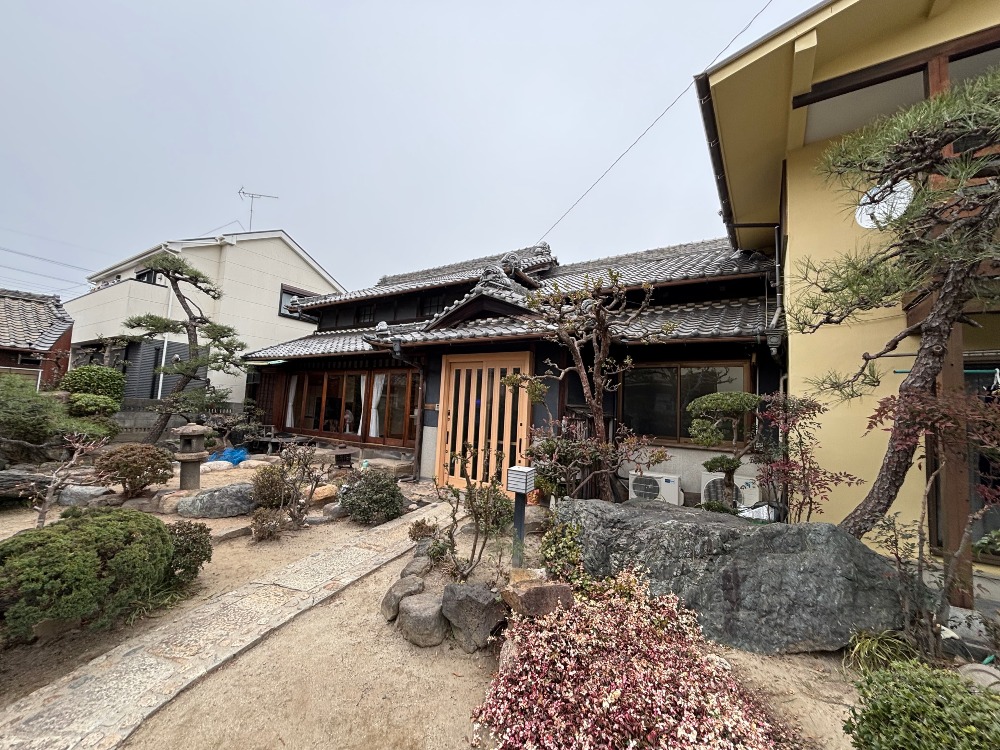

最終、全工事が完了しました。 前面道路が狭い条件の現場でしたが軽トラックを駆使しながら山ちゃんが最後まで対応してくれました。 玄関扉は、長年住まわれてきたお住まいに合わせ、お客様がチョイスされた明るい色味の引き戸へ交換。「家の雰囲気はそのままに、玄関がぱっと明るくなって嬉しい」と大変喜んでいただきました。(白井)
-
2. 2026年02月09日
-
before
-
3. 2026年02月03日
-

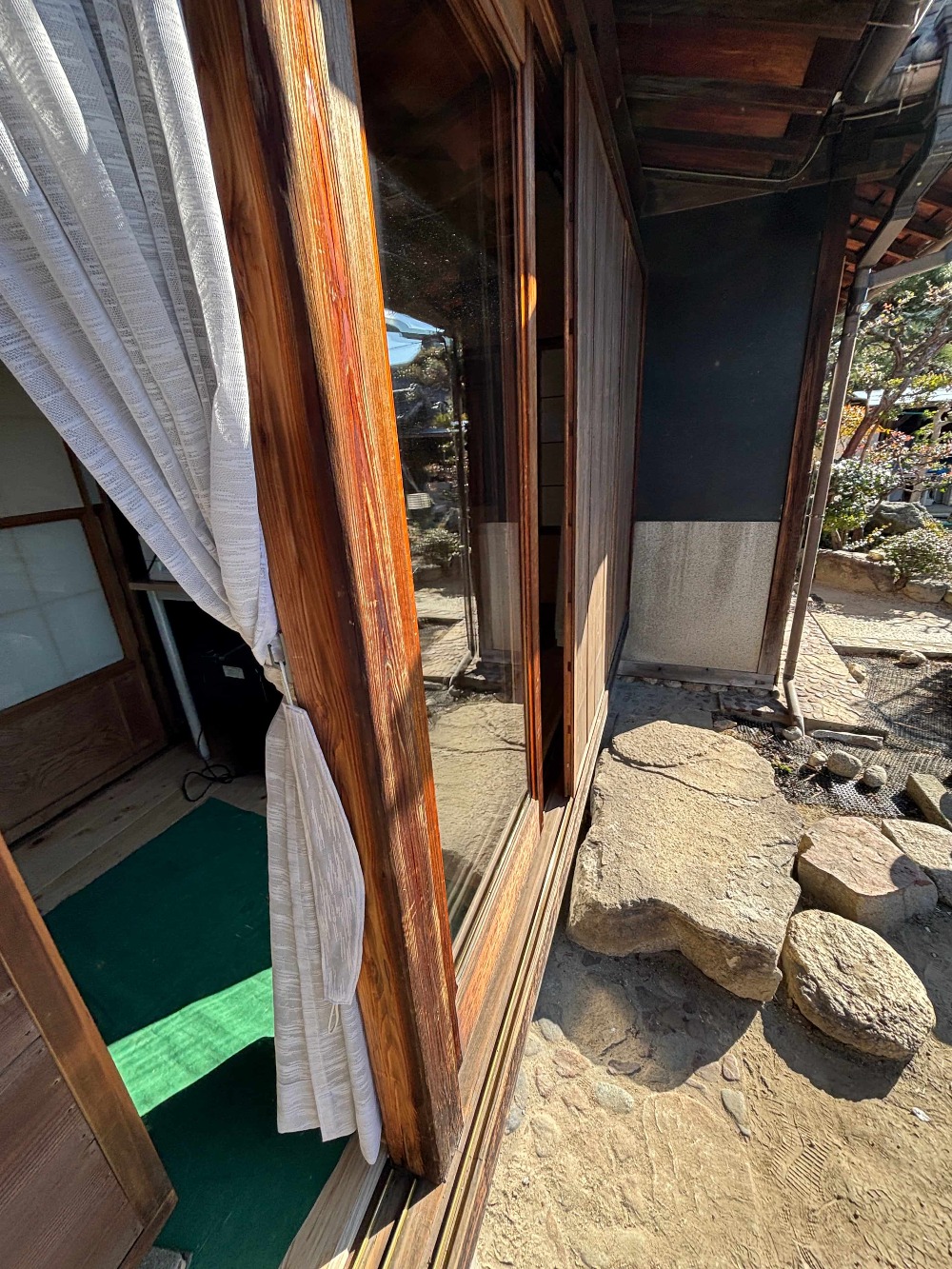

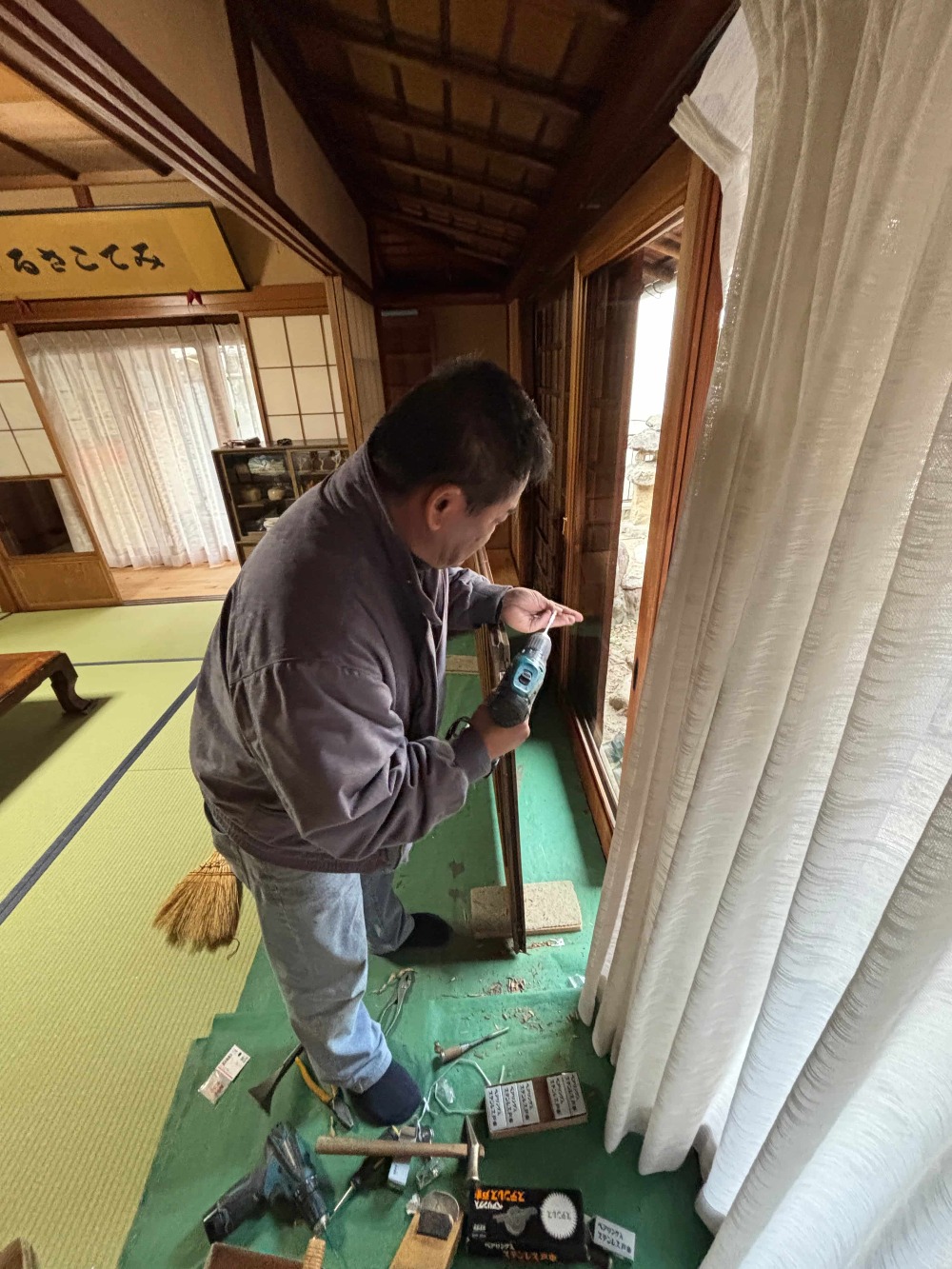

経年劣化により動きが重くなっていた木製雨戸のレールと戸車を交換し、建具全体の調整をしました(白井)
-
4. 2026年02月03日
-
経年劣化により動きが重くなっていた木製雨戸のレールと戸車を交換し、建具全体の調整をしました(白井)
-
5. 2026年02月03日
-
建具屋さんが歪みや建付けを丁寧に調整し動きを改善。 作業後は開閉が驚くほどスムーズになり「すっごく良くなったねー!」とお施主様が喜んでくれました(白井)
-
6. 2026年02月03日
-

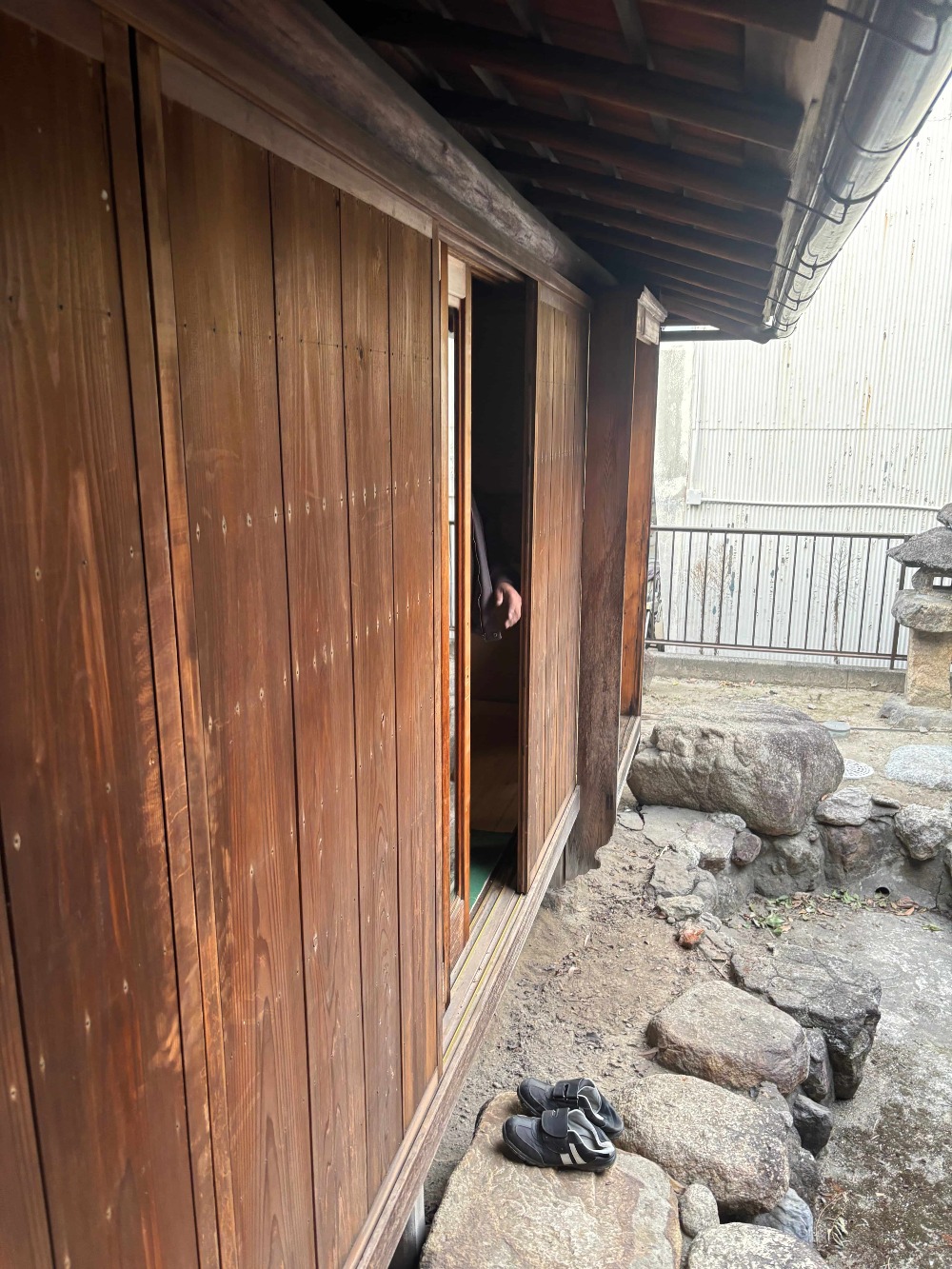

建具屋さんが歪みや建付けを一つずつ確認し、無理のない動きに改善しました。 作業後は開閉が驚くほどスムーズに。昔ながらの手作りの木製建具は適切なメンテナンスで長く使い続けることが可能です(白井)
-
7. 2026年01月26日
-
畳を新調しました。メンテナンス性に優れたダイケンの和紙畳です。 高耐久でお手入れもしやすく長く快適にお使いいただけます。
-
8. 2026年01月26日
-
畳を新調しました。メンテナンス性に優れたダイケンの和紙畳です。 高耐久でお手入れもしやすく長く快適にお使いいただけます。
-
9. 2026年01月26日
-
玄関は縁無し畳を採用。 古民家の落ち着きを残しつつ、すっきりとモダンな印象に。 クリーニングと引っ越しも終わり、室内は整っています。
-
10. 2026年01月26日
-
玄関は縁無し畳を採用。 古民家の落ち着きを残しつつ、すっきりとモダンな印象に。 クリーニングと引っ越しも終わり、室内は整っています。
-
11. 2026年01月26日
-
クリーニングも無事に終わり、室内はすっかり整いました。 引っ越し作業も行い、家具や荷物が入ることで、住まいとしての表情が見え始めています。
-
12. 2026年01月22日
-
今日はクリーニングです(白井)
-
13. 2026年01月22日
-
今日はクリーニングです。キッチンは既存のままなのでしっかりと 清掃していきます(白井)
-
14. 2026年01月20日
-
腐食が進んでいた柱を新しい柱に入れ替え、門まわりの構造を補強しました。安全性と耐久性を確保しています(山本)
-
15. 2026年01月17日
-
クロス工事が完了し、建具屋さんが最終の建具吊り込み作業に入ってくれました(白井)
-
16. 2026年01月17日
-
クロス工事が完了し、建具屋さんが最終の建具吊り込み作業に入ってくれました(白井)
-
17. 2026年01月17日
-
クロス工事が完了し、建具屋さんが最終の建具吊り込み作業に入ってくれました(白井)
-
18. 2026年01月15日
-
今日からクロス工事開始。 いつも通りキッチリ下地処理をしていく長嶺君です
-
19. 2026年01月15日
-
今日からクロス工事開始。 いつも通りキッチリ下地処理をしていく長嶺君です
-
20. 2026年01月15日
-
檜の床材を貼り足した縁側 暖かな日差しを感じられる心地よい空間になりました。
-
21. 2026年01月09日
-
かなりの重量級の金庫を、事前に床補強を施した設置位置まで、成人男性4人がかり(山ちゃん・マサ君・西尾さん・白井)で慎重に移動。 無事、設置を完了しました。(白井)
-
22. 2026年01月09日
-
かなりの重量級の金庫を、事前に床補強を施した設置位置まで、成人男性4人がかり(山ちゃん・マサ君・西尾さん・白井)で慎重に移動。 無事、設置を完了しました。(白井)
-
23. 2026年01月08日
-
木工事もあと少しで完了です(白井)
-
24. 2026年01月08日
-
木工事もあと少しで完了です(白井)
-
25. 2026年01月08日
-
木工事もあと少しで完了です(白井)
-
26. 2026年01月06日
-
縁側、廊下に檜の床材を貼っています(山本)
-
27. 2026年01月06日
-
LDKの造作工事も一段落したので 長い縁側、廊下に檜の床材を貼り進める山ちゃんです(白井)
-
28. 2026年01月06日
-
LDKの造作工事も一段落したので 長い縁側、廊下に檜の床材を貼り進める山ちゃんです(白井)
-
29. 2026年01月06日
-
LDKの造作工事も一段落したので 長い縁側、廊下に檜の床材を貼り進める山ちゃんです(白井)
-
30. 2025年12月24日
-
キッチン下地、枠取付も終わり 壁を貼り進める山ちゃん(白井)
-
31. 2025年12月24日
-
キッチン下地、枠取付も終わり 壁を貼り進める山ちゃん(白井)
-
32. 2025年12月23日
-
ボード貼り進行中です(山本)
-
33. 2025年12月18日
-
キッチン周りの壁下地を起こしています(山本)
-
34. 2025年12月17日
-
床張り進行中です(山本)
-
35. 2025年12月16日
-
床貼りをしています。敷居まわりもきっちり納めるため、 鑿で細かな調整をする山ちゃん。 病み上がりとは思えない手つきです。 無理せず、でもさすがの仕事ぶり。 一枚一枚、丁寧に貼り進めていきます(白井)
-
36. 2025年12月16日
-
床貼りをしています。敷居まわりもきっちり納めるため、 鑿で細かな調整をする山ちゃん。 病み上がりとは思えない手つきです。 無理せず、でもさすがの仕事ぶり。 一枚一枚、丁寧に貼り進めていきます(白井)
-
37. 2025年12月16日
-
床貼りをしています。敷居まわりもきっちり納めるため、 鑿で細かな調整をする山ちゃん。 病み上がりとは思えない手つきです。 無理せず、でもさすがの仕事ぶり。 一枚一枚、丁寧に貼り進めていきます(白井)
-
38. 2025年12月16日
-
体調を崩してお休みを取っていた山ちゃんが、現場に復帰しました。 病み上がりとは思えない手つきで、黙々と作業を進めています。 無理せずでもさすがの仕事ぶり(白井)
-
39. 2025年12月12日
-
外出面にはしっかり断熱材をいれています(山本)
-
40. 2025年12月12日
-
天井ボードを貼っています 建具屋さんもがんばっています(山本)
-
41. 2025年12月10日
-
今日はダウンライトの位置等 電気配線の打合せ。 位置が決まったので 天井を貼り進めて行く山ちゃんです(白井)
-
42. 2025年12月10日
-
今日はダウンライトの位置等 電気配線の打合せ。 位置が決まったので 天井を貼り進めて行く山ちゃんです(白井)
-
43. 2025年12月10日
-
今日はダウンライトの位置等 電気配線の打合せ。 位置が決まったので 天井を貼り進めて行く山ちゃんです(白井)
-
44. 2025年12月10日
-
今日はダウンライトの位置等 電気配線の打合せ。 位置が決まったので 天井を貼り進めて行く山ちゃんです(白井)
-
45. 2025年12月08日
-
外装工事が完了し足場の解体をしています。道が狭いため台車等を駆使しながら運搬していきます。(白井)
-
46. 2025年12月08日
-
天井にロックウール施工中です(山本)
-
47. 2025年12月06日
-
外装工事が完了し足場の解体をしています。道が狭いため台車等を駆使しながら運搬していきます。(白井)
-
48. 2025年12月06日
-
外装工事が完了し足場の解体をしています。道が狭いため台車等を駆使しながら運搬していきます。(白井)
-
49. 2025年12月06日
-
山ちゃんは壁下地を進めています(白井)
-
50. 2025年12月05日
-
引き続き壁下地施工中です(山本)
-
51. 2025年12月03日
-
既存の桁にかかる荷重を分散させるため、山ちゃんが新たに束を設置しています。 建物全体の耐久性と安全性を高める、大切な工程です(白井)
-
52. 2025年12月03日
-
既存の桁にかかる荷重を分散させるため、山ちゃんが新たに束を設置しています。 建物全体の耐久性と安全性を高める、大切な工程です(白井)
-
53. 2025年12月03日
-
天井下地の施工も順調に進行中。 あわせて、現行の基準に適合した金物も取り付けています(白井)
-
54. 2025年12月03日
-
天井下地の施工も順調に進行中。 あわせて、現行の基準に適合した金物も取り付けています(白井)
-
55. 2025年12月03日
-
しっかり壁下地施工中です(山本)
-
56. 2025年12月02日
-
天井下地施工中です(山本)
-
57. 2025年12月01日
-
既設の開き戸を吊り引戸に変更するため、よりきれいに納められるよう、納まりを確認しながら打ち合わせをしています(白井)
-
58. 2025年12月01日
-
動かなくなった襖をジャッキで持ち上げて外し、調整していく長瀬さん(白井)
-
59. 2025年12月01日
-
捨て貼りが完了し、足元がしっかりしてきたところで、山ちゃんが上部構造体の金物補強に取りかかっています。 この工程が終わり次第、次はいよいよ天井下地の作業へ(白井)
-
60. 2025年12月01日
-
捨て貼りが完了し、足元がしっかりしてきたところで、山ちゃんが上部構造体の金物補強に取りかかっています。 この工程が終わり次第、次はいよいよ天井下地の作業へ(白井)
-
61. 2025年12月01日
-
捨て貼りが完了し、足元がしっかりしてきたところで、山ちゃんが上部構造体の金物補強に取りかかっています。 この工程が終わり次第、次はいよいよ天井下地の作業へ(白井)
-
62. 2025年12月01日
-
上部構造体の金物補強に取りかかっています。 この工程が終わり次第、次はいよいよ天井下地の作業へ(白井)
-
63. 2025年11月29日
-
天井下地施工中です(山本)
-
64. 2025年11月26日
-
しっかり断熱材を充填しています(山本)
-
65. 2025年11月26日
-
しっかり断熱材を充填しています(山本)
-
66. 2025年11月25日
-
引き続き床組施工中です(山本)
-
67. 2025年11月22日
-
根太を施工しました(山本)
-
68. 2025年11月20日
-
補強工事も一段落し、床下地を始めていく山ちゃん。 金物もしっかり取付けていきます。
-
69. 2025年11月20日
-
補強工事も一段落し、床下地を始めていく山ちゃん。 金物もしっかり取付けていきます。(白井)
-
70. 2025年11月20日
-
補強工事も一段落し、床下地を始めていく山ちゃん。 金物もしっかり取付けていきます。(白井)
-
71. 2025年11月20日
-
補強工事も一段落し、床下地を始めていく山ちゃん。 金物もしっかり取付けていきます。(白井)
-
72. 2025年11月20日
-
補強工事も一段落し、床下地を始めていく山ちゃん。 金物もしっかり取付けていきます。(白井)
-
73. 2025年11月19日
-
今日から床組を施工し始めました(山本)
-
74. 2025年11月18日
-
耐力壁を作って耐震補強を進めています(山本)
-
75. 2025年11月18日
-
耐力壁を作って耐震補強を進めています(山本)
-
76. 2025年11月17日
-
新たに補強梁、柱を施工しました(山本)
-
77. 2025年11月15日
-
重量級の大きな金庫を設置する予定箇所に、荷重に対応できるよう補強を施しました(山本)
床下補強
-
78. 2025年11月13日
-
解体も後少しです(山本)
-
79. 2025年11月11日
-
社長と山ちゃんと3人で金庫移動中です。 こう見えてかなりの重さです。 無事に移動出来ました。(白井)
-
80. 2025年11月11日
-
社長と山ちゃんと3人で金庫移動中です。 こう見えてかなりの重さです。 無事に移動出来ました(白井)
-
81. 2025年11月11日
-
天井の解体が終わりました。 立派な丸太が現れました。(白井)
-
82. 2025年11月10日
-
引き続き解体していく山ちゃん。 小屋裏がお目見えです 勾配天井にする?梁を化粧で見せる? 補強計画と同時に検討していきます(白井)
-
83. 2025年11月10日
-
引き続き解体していく山ちゃん。 小屋裏がお目見えです 勾配天井にする?梁を化粧で見せる? 補強計画と同時に検討していきます(白井)
-
84. 2025年11月10日
-
引き続き解体していく山ちゃん。 小屋裏がお目見えです 勾配天井にする?梁を化粧で見せる? 補強計画と同時に検討していきます(白井)
-
85. 2025年11月10日
-
引き続き解体していく山ちゃん。 小屋裏がお目見えです 勾配天井にする?梁を化粧で見せる? 補強計画と同時に検討していきます(白井)
-
86. 2025年11月10日
-
この金庫を近々に山ちゃんと移動予定です。 かなりの重量です(白井)
-
87. 2025年11月10日
-
引き続き解体を進めています(山本)
-
88. 2025年11月07日
-
天井解体したらなんとまた天井材が出現! めげずに 黙々と解体していく山ちゃん(白井)
-
89. 2025年11月07日
-
天井解体したらなんとまた天井材が出現! めげずに 黙々と解体していく山ちゃん(白井)
-
90. 2025年11月07日
-
解体を進めています(山本)
-
91. 2025年11月06日
-
経年劣化で動きが悪くなった木製建具 レール、戸車の交換作業、建具の調整を実施 見事に改善しました(白井)
-
92. 2025年11月06日
-
新しい洗面化粧台の取付けも終わり、今日から洗面所とお風呂の使用ができるようになりました(白井)
-
93. 2025年11月06日
-
LDKの解体が開始です。 先ずは残置物の撤去からです。 山ちゃんと一緒に運び出しました(白井)
-
94. 2025年11月06日
-
LDKの解体が開始です。 先ずは残置物の撤去からです。 山ちゃんと一緒に運び出しました(白井)
-
95. 2025年11月06日
-
今日から解体を進めています(山本)
-
96. 2025年11月05日
-
経年劣化で動きが悪くなった木製建具 レール、戸車の交換作業、建具の調整を実施 見事に改善しました(白井)
-
97. 2025年11月05日
-
経年劣化で動きが悪くなった木製建具 レール、戸車の交換作業、建具の調整を実施 見事に改善しました(白井)
-
98. 2025年11月05日
-
経年劣化で動きが悪くなった木製建具 レール、戸車の交換作業、建具の調整を実施 見事に改善しました(白井)
-
99. 2025年11月05日
-
北野瓦店さんが全員集合。 使用していない温水器を撤去しました 明日から本格的に瓦工事がはじまります(白井)
-
100. 2025年11月05日
-
北野瓦店さんが全員集合。 使用していない温水器を撤去しました 明日から本格的に瓦工事がはじまります(白井)
-
101. 2025年11月05日
-
北野瓦店さんが全員集合。 使用していない温水器を撤去しました 明日から本格的に瓦工事がはじまります(白井)
-
102. 2025年11月05日
-
明日から本格的に瓦工事がはじまります(白井)
-
103. 2025年11月05日
-
いつも丁寧な仕事のクロス屋長嶺君。 洗面脱衣と同時にトイレの床も貼替えました(白井)
-
104. 2025年11月05日
-
新しい便器を取付けるクニ君(白井)
-
105. 2025年11月05日
-
いつも丁寧な仕事のクロス屋長嶺君トイレの床も貼替えました(白井)
-
106. 2025年11月04日
-
明日のクロス施工に間に合うように山ちゃんは洗面脱衣を仕上げていきます(白井)
-
107. 2025年11月04日
-
外部足場がかかりました(白井)
-
108. 2025年11月04日
-
外部足場がかかりました(白井)
-
109. 2025年11月04日
-
前面道路が狭い為、足場材を4人がかりで 手運びで運搬していきます。 (白井)
-
110. 2025年11月04日
-
前面道路が狭い為、足場材を4人がかりで 手運びで運搬していきます。 通常よりも手間が掛かりましたが 無事完了しました(白井)
-
111. 2025年11月04日
-
前面道路が狭い為、足場材を4人がかりで 手運びで運搬していきます。 通常よりも手間が掛かりましたが 無事完了しました(白井)
-
112. 2025年10月31日
-
ユニットバスの施工が完了し、続いて洗面脱衣室の造作工事に取りかかる山ちゃん。今日も頑張っています(白井)
-
113. 2025年10月30日
-
洗面所の床組を施行中。 断熱材としっかりいれて快適に(山本)
-
114. 2025年10月30日
-
本日はユニットバス(LIXIL・リデア)の施工を行いました。 朝一で搬入を終え、作業も順調に進んでいます。 明日からは洗面脱衣室の造作工事に移ります(白井)
-
115. 2025年10月30日
-
本日はユニットバス(LIXIL・リデア)の施工を行いました。 朝一で搬入を終え、作業も順調に進んでいます。 明日からは洗面脱衣室の造作工事に移ります(白井)
-
116. 2025年10月30日
-
本日はユニットバス(LIXIL・リデア)の施工を行いました。 朝一で搬入を終え、作業も順調に進んでいます。 明日からは洗面脱衣室の造作工事に移ります(白井)
-
117. 2025年10月30日
-
本日はユニットバス(LIXIL・リデア)の施工を行いました。 朝一で搬入を終え、作業も順調に進んでいます。 明日からは洗面脱衣室の造作工事に移ります(白井)
-
118. 2025年10月28日
-
構造の補強金物を取り付けています。 あわせて、ユニットバスまわりの断熱材も充填中。(山本)
-
119. 2025年10月28日
-
柱や筋交いなどの接合部に金物が取り付けられていない箇所が見つかりました。 構造の安全性を高めるため、現代の基準に沿ってしっかりと補強を行っていきます。 解体してみて初めてわかる部分も多く、丁寧な確認が欠かせません(白井)
-
120. 2025年10月27日
-
ユニットバスと洗面所の解体を行いました(山本)
-
121. 2025年10月24日
-
滑り出しも順調です。きれいに解体できました(白井)
-
122. 2025年10月24日
-
順調に解体が進みました(白井)
-
123. 2025年10月24日
-
工事はお風呂や洗面所などの水まわりからスタート。 解体の途中、天井断熱材の中からネズミの糞が見つかりました。 長年の使用で劣化していた部分も、今回の改修でしっかりと改善していきます(白井)
-
124. 2025年10月24日
-
まずはお風呂や洗面所など水回りから始めていきます。水道屋さん頑張っています(白井)
-
125. 2025年10月24日
-
まずはお風呂や洗面所など水回りから始めていきます(白井)
-
126. 2025年10月24日
-
古民家改修工事スタート。全面道路が狭いので、軽トラックを駆使して解体していきます(白井)
-
127. 2025年10月24日
-
前面道路が狭く、大型車が入れないため、軽トラックを使って解体していきます(白井)
-
128. 2025年10月24日
-
築68年の古民家改修工事が始まりました。お施主様これからしばらくお世話になります。耐震と断熱を整えながら、快適な住まいにさせていただきます(白井)
